一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最符合题意。)
1、以提高岩体的整体性和抗变形能力的灌浆的是( )。
A.帷幕灌浆 B.接缝灌浆
C.接触灌浆 D.固结灌浆
答案:D
解析:固结灌浆。用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆。

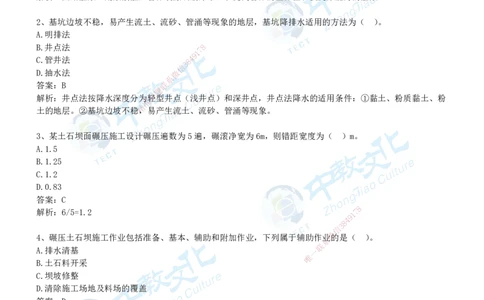

2、基坑边坡不稳,易产生流土、流砂、管涌等现象的地层,基坑降排水适用的方法为( )。
A.明排法
B.井点法 8
7

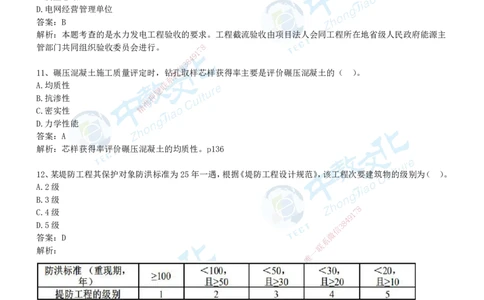

1
9
C.管井法 8 4
3
信
D.抽水法 微
系
答案:B 联
题
解析:井点法按降水深度分为押轻型井点(浅井点)和深井点,井点法降水的适用条件:①黏土、粉质黏土、粉
准
精
土的地层。②基坑边坡不稳,易产生流土、流砂、管涌等现象。
3、某土石坝面碾压施工设计碾压遍数为5遍,碾滚净宽为6m,则错距宽度为( )m。
A.1.5
B.1.25

C.1.2
D.0.83
答案:C
8
解析:6/5=1.2 1 7
9
4
8
3
信
微
4、碾压土石坝施工作业包括准备、基本、辅助和附加作业,下列属于辅助作业的是( )。
系
联
A.排水清基 一
唯
B.土石料开采
C.坝坡修整
D.清除施工场地及料场的覆盖
答案:D
解析:本题考查的是土石坝、堤防填筑施工。辅助作业是保证准备作业及基本作业顺利进行,创造良好工作条
件的作业,包括清除施工场地及料场的覆盖层,从上坝土石料中剔除超径石块、杂物,坝面排水,层间刨毛和
加水等。
5、下列关于钢筋代换的说法,错误的是( )。
A.应按钢筋承载力设计值相等的原则进行代换
B.主筋采取同钢号的钢筋代换时,应保持间距不变
C.以高一级钢筋代换低一级钢筋时,宜采用改变钢筋根数的方法来减少钢筋截面积
D.用同钢号某直径钢筋代替另外一种直径钢筋时,其直径变化范围不宜超过4mm
答案:C
解析:本题考查的是钢筋代换。选项C,以高一级钢筋代换低一级钢筋时,宜采用改变钢筋直径的方法来减少
钢筋截面积。
1
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生

6、图例所示钢筋接头的方式是( )。
A.闪光对焊
B.电渣压力焊
C.绑扎连接
D.机械连接
答案:D
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
解析:
8
7、根据水利部办公厅关于印发《水利工程营业税改征增 值税计价依据调整办法》(办1 7水总[2016]132号)的通
9
知,机电安装工程间接费以( )为计算基础。
信
3 8
4
微
A.直接费
系
B.人工费 一
联
唯
C.材料费
D.基本直接费
答案:B
解析:本题考查的是造价编制依据。p441工程类别为机电、金属结构设备安装的间接费应以人工费为计算基础。
8、堤防防汛抢险施工的抢护原则为前堵后导、强身固脚、缓流消浪和( )。
A.加强巡查
B.消除管涌
C.减载平压
D.及时抢护
答案:C
解析:堤防防汛抢险施工的抢护原则为:前堵后导、强身固脚、减载平压、缓流消浪。p138
9、根据《水利建设工程文明工地创建管理办法》(水[2014]3号),水利工程申报文明工地的条件之一是其工程
项目已完成的工程量,至少应达全部建筑安装工程量的( )。

A.10%
2
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
B.20%
C.30%
D.50%
答案:B
解析:本题考查的是文明工地建设的要求。
自愿申报满足下列条件:开展文明工地创建活动半年以上;工程项目已完成的工程量,应达全部建筑安装工程
量的20%及以上,或在主体工程完工一年以内;工程进度满足总体进度计划要求。p264
10、根据《水电工程验收管理办法》(国能新能[2015]426号),水电工程截流验收由项目法人会同( )等单
位共同组织进行。
A.项目审批部门
B.省级能源主管部门
C.质监总站
D.电网经营管理单位
答案:B
解析:本题考查的是水力发电工程验收的要求。工程截流验收由项目法人会同工程所在地省级人民政府能源主
管部门共同组织验收委员会进行。 8
7
1
9
4
8
3
信
11、碾压混凝土施工质量评定时,钻微孔取样芯样获得率主要是评价碾压混凝土的( )。
系
A.均质性 联
题
B.抗渗性 押
准
精
C.密实性
D.力学性能
答案:A
解析:芯样获得率评价碾压混凝土的均质性。p136
12、某堤防工程其保护对象防洪标准为25年 一遇,根据《堤防工程设计规范》,该工程次要建筑物的级别为( )。
A.2级
B.3级
8
C.4级 1 7
9
D.5级
信
3 8
4
微
答案:D
系
解析: 一
联
唯
工程等别 主要建筑物 次要建筑物
Ⅰ 1 3
Ⅱ 2 3
Ⅲ 3 4
Ⅳ 4 5
Ⅴ 5 5
13、( )是大型基坑开挖和大型采石场开采的主要方法。
A.深孔爆破法
B.洞室爆破法
C.光面爆破法
D.浅孔爆破法
3
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
答案:A
解析:本题考查的是爆破技术。深孔爆破法是大型基坑开挖和大型采石场开采的主要方法。

14、平板闸门安装顺序的最后一步是( )。
A.按照预埋件调配止水和支承导向部件
B.安装闸门拉杆
C.在门槽内试验闸门的提升和关闭
D.将闸门处于试验水头并投入试运行
答案:D
解析:本题考查的是金属结构安装的基本要求。平板闸门安装的顺序是:闸门放到门底坎;按照预埋件调配止
水和支承导向部件;安装闸门拉杆;在门槽内试验闸门的提升和关闭;将闸门处于试验水头并投入试运行。

15、混凝土结构物与土石坝坝身连接部位,填土前应涂

刷浓黏性土浆,泥浆土与水的质量比宜为()。
A: 1:1.0~1:1.5
B: 1:1.5~1:2.0
C: 1:2.0~1:2.5 8
7
1
9
D: 1:2.5~1:3.0 8 4
3
信
答案: D 微
系
解析: 泥浆土与水质量比宜为1:3联.0~1:2.5,宜通过试验确定。p103
题
押
准
精
16、水资源规划的关系中,区域规划应当服从( )。
A.流域规划
B.专业规划
C.综合规划
D.单项规划
答案:A
解析:本题考查的是水工程建设许可要求。《水 法》第十五条规定,流域范围内的区域规划应当服从流城规划,
专业规划应当服从综合规划。
8
1
7
9
17、水利行业标准的开始实施时间不应超过发布时间后
信
3 8
4
微
的()个月。
系
A: 1 一
联
唯
B: 3
C: 6
D: 9
答案: B
解析: 行业标准的发布时间为水利部批准时间,开始实施时间不应超过其后的 3 个月。
18、根据《防汛条例》,防汛抗洪工作实行( )负责制。
A.各级党政首长
B.各级人民政府行政首长
C.各级防汛指挥部
D.各级水行政主管部门
答案:B
解析:防汛抗洪工作实行各级人民政府行政首长负责制,统一指挥、分级分部门负责。
19、根据《水利工程质量管理规定》(水利部令第7号),组织设计和施工单位进行设计交底的主体是( )。
A.项目法人
4
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
B.设计单位
C.监理单位
D.质量监督机构
答案:A
解析:本题考查的是水利工程项目法人质量管理的内容。项目法人(建设单位)应组织设计和施工单位进行设
计交底
20、水库总库容所对应的特征水位是( )。
A.正常蓄水位
B.防洪高水位
C.设计洪水位
D.校核洪水位
答案:D
解析:总库容。指最高洪水位以下的水库静库容。它是一项表示水库工程规模的代表性指标,可作为划分水库
工程等别及建筑物级别,确定工程安全标准的重要依据。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,
系
本题不得分;少选,所选的每个选项得0.5分。) 一
联
唯
21、三级配混凝土指包含( )集料的混凝土。
A.5~20mm
B.20~40mm
C.40~80mm
D.80~120mm
E.120~150mm
答案:ABC
解析:当最大粒径为80mm时,分成D20、D40、D80三级级配
22、关于施工照明电源电压,正确的有( )。
A.一般场所用220V
B.行灯不大于36V
C.直径2.1m的地下洞室开挖不大于36V
D.在潮湿场所不大于24V
E.在锅炉或金属容器内不大于24V
答案:ABCD
5
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
解析:3.施工照明
(1)略...///
(2)一般场所宜选用额定电压为220V的照明器(选项A),对下列特殊场所应使用安全电压照明器:
①地下工程,有高温、导电灰尘,且灯具离地面高度低于2.5m(选项C)等场所的照明,电源电压应不大于36V。
②在潮湿(选项D)和易触及带电体场所的照明电源电压不得大于24V。
③在特别潮湿的场所、导电良好的地面、锅炉或金属容器内(选项E)工作的照明电源电压不得大于12V。
(3)使用行灯应遵守下列规定:
①电源电压不超过36V(选项B)。②、③,略...///。
23、关于施工现场临时10kv变压器安装的说法中,正确的是( )。
A.变压器装于地面时,应有0.5m的高台
B.装于地面的变压器周围应装设栅栏,其高度不低于1.5m
C.杆上变压器安装的高度应不低于1.0m
D.杆上变压器应挂有“止步、高压危险”的警示标志
E.变压器的引线应采用绝缘导线
答案:ADE
解析:施工用的10kV及以下变压器装于地面8时,应有0.5m的高台,高台的周围应装设栅栏,其高度不低于1.7m,
7
1
9
栅栏与变压器外廓的距离不得小于1m,杆8 4上变压器安装的高度应不低于2.5m,并挂“止步、高压危险”的警示
3
信
标志。变压器的引线应采用绝缘导线微。
系
联
题
24、下列岩石中,属于岩浆岩押的有( )。
准
精
A.花岗岩
B.辉长岩
C.玄武岩
D.大理岩
E.石英岩
答案:ABC
解析:本题考查的是岩石的分类。火成岩,又称 为岩浆岩,主要包括花岗岩、闪长岩、辉长岩、辉绿岩、玄武
岩等。
8
1
7
9
25、混凝土防渗墙的质量检查法包括( )。
信
3 8
4
微
A.开挖检验
系
B.取芯试验 一
联
唯
C.注水试验
D.光照试验
E.无损检验
答案:BC
解析:防渗墙体质量检查:①成墙28天后检查;②用钻孔取芯、注水试验;③检查孔的数量宜为每15~20个
槽孔1个。
26、按照绿色施工要求,固体废物处置应做到(),
A: 减量化
B: 无害化
C: 深埋化
D: 栏档化
E: 资源化
答案:A,B,E
解析:p512
6
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
27、水利工程质量保修书的主要内容包括( )。
A.竣工验收情况
B.质量保修的范围和内容
C.质量保修期
D.质量保修责任
E.质量保修费用
答案:BCDE
解析:质量保修书内容:①合同工程完工验收情况。②质量保修的范围和内容。③质量保修期。④质量保修责
任。⑤质量保修费用。⑥其他。
28、《水利水电规程施工安全防护设施技术规范》(SL714-2015)中,载人提升机械应设计的安全装置包括( )。

A.超载保护装置
B.断绳保护装置
C.防爆保护装置
D.限速保护装置
E.防雨保护装置
答案:ABD 8
7
1
9
解析:本题考查的是水利工程施工的工程8 4建设标准强制性条文。载人提升机械应设置下列安全装置,并保持灵
3
信
敏可靠:上限位装置(上限位开关);微上极限限位装置(越程开关);下限位装置(下限位开关);断绳保护装置;
系
限速保护装置;超载保护装置。p联207
题
押
准
精
29、常见的边坡变形破坏类型包括( )。
A.松弛张裂
B.蠕动变形
C.管涌
D.泥石流
E.滑坡
答案:ABE
解析:工程常见到的边坡变形破坏主要有松弛张裂、 蠕动变形、崩塌、滑坡四种类型。
8
1
7
9
30、关于水利工程建设过程中,正确的有( )。
信
3 8
4
微
A.项目建议书解决建设必要性问题
系
B.初步设计解决社会可行性问题 一
联
唯
C.建设程序包括后评价
D.项目分为公益性和经营性两类
E.建设期和运行期不可重叠
答案:AC
解析:A选项正确,项目建议书阶段是对拟进行建设项目提出的初步说明,解决项目建设的<必要性>问题。B选
项错误,可行性研究报告阶段,对技术上是否可行和经济上是否合理、环境以及社会影响是否可控进行充分的
科学分析和论证,解决项目建设技术、经济、环境、社会<可行性>问题。经过批准的可行性研究报告,是项目
决策和进行初步设计的依据。B选项中,“初步设计→可行性”是错误的。D选项错误,水利工程建设项目按其
功能和作用分为公益性、准公益性和经营性<三类>。D选项中,水利工程建设项目分为公益性和经营性<两类>
是错误的。C选项中正确,水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、
建设实施、生产准备、竣工验收、<后评价>等阶段。E选项错误,各阶段工作实际开展时间可以重叠。E选项中,
实施阶段与运行准备阶段<不可以重叠>是错误的。
三、实务操作和案例分析题(共5题,案例一、案例二、案例三每题20分,案例四、案例五每题30分)
【案例一】

背景资料:某新建水闸工程,发包人(项目法人)与承包人签订了施工合同。合同约定:开工日期为2016年
7
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
11月1日。签约合同价为2850万元,工程预付款为签约合同价的10%,采用的工程预付款的扣回与还清公式是:
R=A×(C-F1S)/(F2S-F1S),其中F1取20%,F2取80%。承包人按合同约定向发包人提交了履约保函。承
包人向监理人提交了工程开工报审表,经监理人审批后组织施工。承包人根据新建水闸工程的部分工程的施工
逻辑关系表绘制了如下网络计划图(每月均以30天计)。
新建水闸工程的部分工程的施工逻辑关系表
工作代码 工作名称 紧前工作 持续时间(天)
A 基坑开挖 - 40
B 闸底板施工 A 35
C 闸墩施工 B 100
D 闸门制作与运输 - 150
E 闸门安装与调试 C、D 30
F 桥面板预制 B 60
G 桥面板吊装及面层铺装 E、F 35
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【事件】
施工中发生如下事件:
事件一:由于遇到强风暴冲毁运输道路,新 制闸门2017年4月25日才运抵施工现场。
事件二:在对闸墩进行质量检查中,发现部分 止水达不到质量标准,需返工处理,C工作与2017年4月30日
完成。
事件三:截至第5个月底,合同累计完成金额2034万元。第6个月经监理机构确认的已实施合同工程的价款为
8
258万元,变更金额为12万元,索赔金额为5万元。承 包人向监理机构提交了第69个1
7
月的进度付款申请。
8
4
事件四:合同工程完成后,承包人对照合同工程完工验收应 具备的条件进行自检信。
3
自检内容包括合同范围内的
微
工程项目已按合同约定完成、工程质量缺陷已按要求进行处理 观测仪器和设备系已测得初始值及施工期各项观测
联
值等,确定已具备完工验收条件,承包人向发包人提交完工验收申 请报告
唯
一。
问题:
1.请根据逻辑关系表,将背景资料中网络计划图补充完整。指出关键工作(用工作代码表示)和网络计划完成
日期。工程开工报审表详细说明的内容是什么?
答案:
1.①→④为D工作、③→⑤为F工作、④→⑤为E工作。关键线路①→②→③→④→⑤→⑥.计划完成时间为
2017年6月30日。开工报审表详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施
工人员等施工组织措施的落实情况以及工程的进度安排。
问题:
2.分别说明事件一、事件二所造成的延误对计划工期有何影响;如若其他工作均按计划进行,确定该项目的实
际完成日期。
答案:
2.事件一中D工作,计划工作时间为150天,总时差为25天,而D工作的实际完成时间为175天,对计划工期
没有影响。
事件二中的C工作计划应在2017年4月25日完成,与实际完成日期相差5天,C工作为关键工作,故工期将
8
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
推迟5天。
该项目的实际完成日期为2017年7月5日。

问题:
3.根据事件三,指出工程预付款扣回与还清公式中A、S所对应的数值及C的含义。分别计算第6个月工程预付
款扣回金额,发包人应支付给承包人的工程进度款金额。
答案:3.①A=2850×10%=285万元;S=2850万元;C:合同累计完成金额。
②预付款R6=41万元;计算过程如下:
至第5月底,累计工程预付款的扣回金额为:R5=285×(2034-2850×20%)/2850×(80%-20%)=244(万元)
至第6月底,累计工程预付款的扣回金额为:R6=285×(2034+258+12-2850×20%)/2850×(80%-20%)=289
(万元)
因289万元>285万元,本月应扣预付款:285-244=41万元。
应支付给承包人的工程进度款金额:258+12+5-41=234万。
问题:
4.除事件四所列内容外,完工验收条件还应包括哪些内容?
答案: 8
7
1
9
4.完工验收条件除了(1)合同范围内的8工4程项目已按合同约定完成,(2)观测仪器和设备已测得初始值及施工
3
信
期各项观测值。(3)工程质量缺陷已微按要求进行处理。
系
还应包括:(1)工程已按规定进行联了有关验收。(2)工程完工结算已完成。(3)施工现场已经进行清理。(4)
题
需移交项目法人的档案资料已押按要求整理完毕。(5)合同约定的其他条件。
准
精
【案例二】
背景资料:
某水利枢纽工程,由混凝土重力坝、右岸地下电站、左岸通航建筑物和垂直防渗帷幕等组成。本工程在施工中
发生如下事件。
事件一:混凝土重力坝基础面为岩基,开挖 至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进行
清除,随即开仓浇筑。
事件二:承包人已按发包人要求提交履约保证金,合 同支付条款中,双方约定工程质量保证金担保期限从通过
8
工程竣工验收之日起计算,金额按签约合同价的3%扣留 。 1 7
9
事件三:发电机组安装期间正值某次超强台风登陆,某天 围 堰下游突发管涌,因
信
线3 8
4
路故障通信中断,项目部与
微
监理无法取得联系。
系
事件四:经监理单位批准,承包人对主坝基础部位进行了覆盖。 下一仓混一凝
联
土浇筑时准备时,监理单位对基础
唯
质量有疑问,指示施工单位剥离已浇筑混凝土并重新检查,承包人依 照 监理指示执行,并在检验后重新覆盖恢
复原状,但提出了延长工期3天和打开检查费用5万元的支付申请。
事件五:工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为:本分部工程划分
为70个单元工程,其中合格28个,优良42个,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,
且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。
问题:
1.事件一中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由。
答案:
1.不完善。理由:对于混凝土重力坝基础面为岩基,在开挖后,用人工清除表面松软岩石、棱角和反坡,并用
高压水枪冲洗,若粘有油污和杂物,可用金属丝刷洗,直至洁净为止,最后,再用高压风吹至岩面无积水,经
质检合格,才能开仓浇筑。
问题:
2.根据《建设工程质量保证金管理办法》(建质[2017]138号)和《水利水电工程标准施工招标文件》(2009版),
指出并改正事件二中不妥之处。
9
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
答案:
2.不妥之处一:工程质量保证金担保期限从通过工程竣工验收之日起计算不妥;
改正:工程质量保证金担保期限从通过合同工程完工验收之日起起算;
不妥之处二:金额按签约合同价的3%扣留;
改正:工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。
问题:
3.根据《水利水电工程施工安全管理导则》(SL721-2015),针对事件三,项目经理应如何处理?管涌抢护原则
有哪些?
答案:
3.在情况紧急且无法与监理人取得联系时,项目经理可采取保证工程和人员生命财产安全的紧急措施,并在采
取措施后24小时内向监理人提交书面报告。管涌险情的抢护宜在背水面,采取反滤导渗,控制涌水,留有渗水
出路。
问题:
4.事件四中,承包人提出工期3天和检查费用5万元的支付申请是否合理?说明理由。
答案: 8
7
1
9
4.质量合格,可以延长工期3天和增加费8 4用5万元。质量不合格,不可以延长工期和增加费用
3

信
微
系
问题: 联
题
5.根据水利水电工程有关质量押评定规程,上述验收结论是否正确说明理由。
准
精
答案:
5.优良不妥;应为合格本分部工 程划分为70个单元工程,单元工程质量全部合格,其中优良42个,优良率为
60%;主要单元工程、重要隐蔽工程 及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部
合格,其中混凝土拌合物质量达到优良,故本分部工程合格。
【案例三】
背景资料:
某水利工程施工招标文件依据《水利水电工程标准施 工招标文件》(2009年版)和《水利工程工程量清单计价
8
规范》 1 7
9
(GB50501-2007)编制。合同约定:合同工期20个月,以 已 标价工程量清单中土
信
3方8
4
工程所含子目为单元,对柴
微
油进行调差。调差子目完工后,若其施工期间工程所在地造价信息载明的柴油价格平均值超过中标价中柴油价
系
格的5%时,超出5%以上部分予以调差。 一
联
唯
招标及合同管理过程中发生如下事件:

事件1:投标人A编制的投标报价表由主表和辅表组成,其中主表由投标总价、工程项目总价表、零星工作项
目清单计价表等组成,编标人员建议零星工作项目清单计价表中的单价适当报高价。
事件2:在投标截止时间后投标人B提交了调价函(一正二副),将投标总价由3000万元下调至2900万元,调
价函按招标文件要求签字、盖章、密封、装订标识后,递交至投标文件接收地点。
事件3:合同谈判时,合同双方围绕项目经理是否应该履行下述职责进行商讨:
①组织提交开工报审表;
②组织编制围堰工程专项施工方案,并现场监督实施;
③组织开展二级安全教育培训;
④组织填写质量缺陷备案表;
⑤签发工程质量保修书;
⑥组织编制竣工财务决算;
⑦组织提交完工付款申请单。
事件4:中标价中,土方开挖工程柴油消耗定额为0.14kg/m3,柴油价格3元/kg。土方开挖工程施工期4个月,
合同工程量100000m3,实际开挖工程量110000m3,按施工图纸计算的工程量为108000m3,施工期间工程所在
地造价信息载明的4个月柴油价格分别为3.0元/kg、3.2元/kg,3.5元/kg、3.1元/kg。
10
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
问题:
1.事件1中,除已列出的表格外,投标报价主表还应包括哪些表格?编标人员的建议是否合理?说明理由。
答案:
1.除已列出的表格外,投标报价主表还应包括分类分项工程量清单计价表、措施项目清单计价表、其他项目清
单计价表。编标人员的建议合理。理由:零星工作项目清单只报单价,不计入投标总价,可高报。
问题:
2.事件2中,投标人B提交的调价函有哪些不妥?说明理由。
答案:
2.不妥之处一:调价函为一正二副不妥。理由:调价函应为一正四副。
不投之处二:投标总价由3000万元下调至2900万元不妥。理由:投标人在投标截止时间之后不得修改投标文
件
问题:
3.事件3商讨的职责中,哪些属于项目经理职责范围?
答案: 8
7
1
9
3.①③⑤⑦ 8 4
3
信
微
系
问题: 联
题
4.事件4中,土方开挖子目应当押按哪个工程量进行计量?说明理由,分析计算该子目承包人应得的调差金额(单
准
精
位:元,保留小数点后两位)。
答案:
4.(1)土方开挖子目应当按施工图 纸的工程量108000m3进行计量。理由:一般土方开挖按施工图纸所示开挖
轮廓尺寸计算的有效自然方体积以立方米为单位计量。施工过程中增加的超挖量,应包含在《工程量清单》相
应项目有效工程量的每立方米工程单价中,不另行支付。
(2)施工期间工程所在地造价信息载明的4 个月柴油价格的平均值为:(3+3.2+3.5+3.1)/4=3.2元/kg>3×
105%=3.15;因此,承包人应得的调差金额为:( 3.2-3.15)×0.14×108000=756.00元。
8
【案例四】 1 7
9
背景资料:
信
3 8
4
微
某平原区枢纽工程由泵站、节制闸等组成,采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中
系
间设分流岛,如下图所示。 一
联
唯
建筑物地基地层结构从上至下依次为淤泥质黏土、中粉质壤土、重粉 质 壤土、粉细砂、中粗砂等,其中粉细砂
和中粗砂层为承压含水层,承压水位高于节制闸底板高程。泵站基坑最大开挖深度为4.5m。
11
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
该枢纽工程在施工期间发生如下事件:
事件1:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,
上、下游分期设横向围堰,如图所示,在基坑四周布置井点进行基坑降水。
事件2:横向围堰采用土石结构,纵向围堰采用混凝土结构,为了保证围堰正常发挥作用,施工中处理好了围
堰的防渗、接头和防冲的功能。
事件3:泵站下部结构施工时正值汛期,某天土石围堰下游发生管涌,由于抢险不及时,导致围堰决口基坑进
水,部分钢筋和钢构件受水浸泡后锈蚀。该事故后经处理虽然不影响工程正常使用,但对工程使用寿命有一定
影响,事故处理费用1700万元。
问题:
1.根据事件1,本枢纽工程是先施工泵站还是先施工节制闸?为什么?
答案:
1.先施工节制闸。
理由:根据事件1分期实施方案和工程总体布置,本工程分两期实施主要是方便施工导流,先施工节制闸,利
用原有河道导流(泵站无法进行施工导流);在泵站施工时可利用节制闸导流。
8
7
1
9
问题: 8 4
3
信
2.事件1中基坑降水方案是否可行,微为什么?你认为合适的降水方案是什么?
系
答案: 联
题
2.(1)不可行。 押
准
精
(2)因为粉细砂和中粗砂层渗透系数较大,地基承压含水层水头较高(承压水位高于节制闸底板高程),因此
不宜采用井点降水。
(3)宜采用管井降水方案。
问题:
3.根据事件2,写出土石围堰与岸坡接头、土 石围堰与混凝土纵向围堰接头的防渗处理措施都有哪些?
答案:
3.土石围堰与岸坡接头防渗:扩大与岸坡接触面和嵌 入岸坡的方法。土石围堰与混凝土纵向围堰接头防渗:通
8
过刺墙形式插入土石围堰防渗体中,并将接头的防渗体 断面扩大。 1 7
9
8
4
信
3
微
问题:
系
4.对于泵站基坑开挖施工,编制的专项施工方案是否需要组织专 家论证,一并
联
说明理由?基坑开挖工程专项施工
唯
方案的审核备案程序是什么?
答案:
4.(1)不需要。理由:基坑开挖深度达到了3米及以上,但是并未超过5米。
(2)由施工单位技术负责人组织施工技术、安全、质量等部门的专业技术人员进行审核,合格后施工单位技术
负责人签字确认,报项目总监理工程是审核签字,并报项目法人备案。
问题:
5.根据《水利工程质量事故处理暂行规定》(水利部令第9号),说明事件3中质量事故属于哪一类?该事故的
处理方案由哪些单位或者部门组织制定和审定实施?调查结果报哪个单位或部门备案?
答案:
5.事件3的质量事故属于较大质量事故;
由项目法人负责组织有关单位制定处理方案,经上级主管部门审定后实施;调查结果报省级水行政主管部门或
流域备案。
【案例五】
背景资料:
12
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
某中型水库枢纽工程由混凝土面板堆石坝、电站、溢流坝和节制闸等建筑物组成。工程建设过程中发生下列事
件:
事件1:在施工质量检验中,钢筋、护坡单元工程,以及闸底板混凝土试件,三个项目抽样检验均有不合格情
况,针对上述情况,监理单位要求施工单位依据《水利水电工程施工质量检验与评定规程》SL176-2007,分别
进行处理并责成其进行整改。
事件2:混凝土施工流程如下:
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
事件3:闸门门槽采用留槽后浇二期混凝土的方法施工:闸门安装完毕后,施工单位及时进行了检查、验收和
质量评定工作,其中平板钢闸门单元工程安 装质量验收评定如下表所示
单位工程名称 ××× 单元工程量 ×××
A ××× 安装单位 ×××
8
单元工程 1 7
××× 评定日 期
8
4 9×年×月×日
名称、部位
信
3
微
主控项目(个) 系 一般项目(个)
项次 项目 联
合格数 其中优良数 一 合格数 其中优良数
唯
1 反向滑块 12 9 / /
2 焊缝对口错边 17 14 / /
表面清除和凹坑
3 / / 24 18
焊补
4 橡胶止水 20 16 28 22
B 质量标准合格
安装单位 各项试验和单元工程试运行符合要求。各项报验资料符合规定。检验项目全部合格,检验项
自评意见 目优良率为C,其中主控项目优良率为79.6%,单元工程安装质量验收评定等级为合格。
事件4:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认
定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验
收质量结论由项目法人报工程质量监督机构核定。单位工程质量在施工单位自评合格后,由监理单位抽检,项
目法人核定,单位工程验收质量结论报工程质量监督机构核备。
事件5:大坝基础工程完工后,验收主持单位组织制定了分部工程验收工作方案,部分内容如下:
(1)由监理单位向项目法人提交验收申请报告;
(2)验收工作由质量监督机构主持;
13
仅供中教名文师化面学授员精专用华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联学系服Q中Q/心微:信w:ww38.t4e9c1t7386 5.com二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
------一次学习,改变一生
(3)验收工作组由项目法人、设计、监理、施工单位代表组成;
(4)分部工程验收通过后,质量监督机构收到验收质量结论之后的10个工作日内,将意见书面反馈项目法人。
问题:
1.针对事件1中提到的钢筋,护坡单元工程以及混凝土试件,抽样检验不合格的情况,分别说明具体处理措施。
答案:
1.(1)钢筋抽样检验不合格时,应及时对同一取样批次另取两倍数量进行检验,如仍不合格,则该批次钢筋应
定为不合格,不得使用。
(2)护坡单元工程质量不合格时,应按合同要求进行处理或返工重做,并经重新检验且合格后方可进行后续工
程。
(3)混凝土试件,抽样检验不合格时,应委托具有相应资质等级的质量检测单位,对相应工程部位进行检验,
如仍不合格,应由项目法人组织有关单位进行研究,并提出处理意见。
问题:
2.混凝土施工流程中A、B、C代表的内容是什么?
答案:
2.A:混凝土拌合;B:模板制作;C:钢筋架8立。
7
1
9
4
8
3
信
问题: 微
系
3.结合背景材料说明门槽二期混凝联土应采用具有什么性能特点的混凝土;指出门槽二期混凝土在入仓、振捣时
题
的注意事项。 押
准
精
答案:
3.(1)浇筑二期混凝土时,应 采用补偿收缩细石混凝土。
(2)入仓:门槽较高时,不要直接 从高处下料,可以分段安装和浇筑。振捣:细心捣固,不要振动已装好的金
属构件。
问题:
4.根据《水利水电工程单元工程施工质量验收评 定标准—水工金属结构安装工程》(SL635—2012)要求,写出
平板钢闸门单元工程安装质量验收评定表中所示A、 B、C字母所代表的内容(计算结果以百分数表示,并保留
8
1位小数) 1 7
9
答案:
信
3 8
4
微
4.A:分部工程名称;B:试运行效果;C:78.2%。
系
联
一
唯
问题:
5.指出事件4中分部工程质量评定的不妥之处,并说明理由。改正单位工程质量评定错误之处。
答案:
5.(1)主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定不妥。
本枢纽工程为中型枢纽工程(或应报工程质量监督机构核备)。大型枢纽工程主要建筑物的分部工程验收质量结
论由项目法人报工程质量监督机构核定。
(2)单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。单位工程验收的质量结论由工
程质量监督机构核定。
问题:
6.指出并改正事件5中分部工程验收工作方案的不妥之处。
答案:
6.(1)不妥。分部工程具备验收条件时,应由施工单位向项目法人提交验收申请报告。
(2)不妥。分部工程验收应由项目法人(或委托监理单位)主持。
(3)不妥。验收工作组应由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。
(4)不妥。质量监督机构收到验收质量结论之后的20个工作日内,将意见书面反馈项目法人。
14
