案例(二)
背景资料:

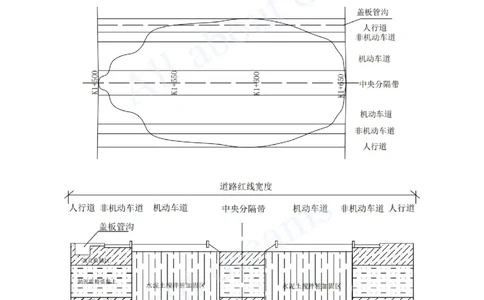

某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500-K1+650有一暗塘,其他路段为杂填土,暗
塘位置见示意图1-1,设计单位在暗塘范围采用双轴水泥土搅拌桩加固的方式对机动车道路基进行复合路基处理,
其它部分采用改良换填的方式进行处理,路基横断面见示意图1-2。
为保证杆线落地安全处置,设计单位在暗塘左侧人行道下方布设现浇钢筋混凝土盖板管沟,将既有低压电力、通
信线缆敷设沟内,盖板管沟断面见示意图1-3。针对改良换填路段,项目部在全线施工展开之前做了100m的标准
试验段,以便选择压实机具、压实方式等。[注:天一文化专有版权,未经许可不可转发或复印传播]
问题:
1.写出水泥土搅拌桩的优点。

2.写出图1-3中涂料层及水泥砂浆层的作用,补齐底板厚度A和盖板宽度B的尺寸。
3.补充标准试验段需要确定的技术参数。
1.(1)最大限度地利用了原土。
(2)搅拌时无振动、无噪声和无污染,对周围原有建筑物及地下沟管影响很小。
(3)与钢筋混凝土桩基相比,可节约钢材并降低造价。
2.(1)涂料层作用:防水,防止地下水进入盖板管沟内。
(2)水泥砂浆层作用:保护涂料层,防止回填时对涂料层造成破坏,影响防水效果。
(3)A:1500-200-1100=200mm,B:1700+250×2-(125+10)×2=1930mm
3.压实遍数、虚铺厚度、预沉量值。
考点1:特殊路基处理(实操考点补充)
1.抛石挤淤(软基厚度小于3m)
抛填顺序:坡度平坦自中部渐次向两侧扩展;坡度陡于1:10时,自高侧向低侧抛填,并在低侧边部多抛投。[注:天一文化专有版权,未经许可不可转发或复印传播]

2.排水固结(砂井预压,塑料排水板预压,真空预压)
在地基中设竖向排水体,加速地基的固结和强度增长,提升地基的稳定性,加速沉降发展,使基础沉降提前完成。[注:天一文化专有版权,未经许可不可转发或复印传播][注:天一文化专有版权,未经许可不可转发或复印传播]
袋装砂井:砂袋在孔口外的长度应能顺直深入砂垫层不小于30cm。袋装砂井的井距、井深、井径应符合设计要求。
塑料排水板:塑料排水板敷设应直顺,深度符合要求,超过孔口长度应深入砂垫层不小于50cm。
水泥粉煤灰碎石桩(CFG):施工中应检查桩身混凝土的配合比、坍落度、成孔深度和混凝土充盈系数。超灌0.5m。[注:天一文化专有版权,未经许可不可转发或复印传播]
考点2:城镇道路工程质量控制指标
路基检验与验收项目:主控项目为压实度和弯沉值(0.01mm);一般项目有路床纵断高程(水准仪)、中线偏位[注:天一文化专有版权,未经许可不可转发或复印传播]
(经纬仪或全站仪、钢尺)、平整度(3m直尺和塞尺)、宽度(钢尺)、横坡(水准仪)及路堤边坡(坡度尺)
等。
路基压实度检查数量:每1000m2、每压实层抽检3点。检验方法:环刀法、灌砂法或灌水法。
弯沉值检查数量:每车道、每20m测1点。检验方法:弯沉仪检测。
实操考点补充:
无机结合料稳定基层主控项目:原材料质量、压实度、7d无侧限抗压强度。(潘老师口诀:原材料7d压实)
级配类基层主控项目:集料质量及级配、压实度、弯沉值。(潘老师口诀:配置压弯)
沥青面层主控项目:原材料质量、面层厚度、压实度、弯沉值。(补充)
水泥混凝土面层的原材料质量、混凝土弯拉强度、混凝土面层厚度、构造深度。(潘老师口诀:猿猴拉钩)
考点3:原材料总结
1.进场检查:合格证、出厂检验报告、进场复试报告、使用说明书、生产日期、牌号(钢筋)、规格、尺寸等。
2.进场复试:见证取样(在监理或建设单位见证下,施工单位按规范要求的取样标准随机取样送至第三方有资质
的检测机构检验,复试合格后方可进场使用)
3.复试项目
水泥(强度、凝结时间、体积安定性)
钢筋(弯曲性能、重量偏差、抗拉强度、屈服强度、伸长率)
保温层(厚度、密度、闭孔率、吸水率、导热系数)
4.存放(依据材料特性)[注:天一文化专有版权,未经许可不可转发或复印传播]
