3.4 主体结构工程施工
3.4.1 混凝土结构工程施工
1.模板工程
2)模板工程设计
(1)模板设计三原则是实用性、安全性、经济性。【1jz—1928】
3)模板工程安装要点
(1)模板的木杆、钢管、门架等支架立柱不得混用。【1jz—2208补】。
(3)模板与混凝土的接触面应清理干净并涂刷隔离剂。

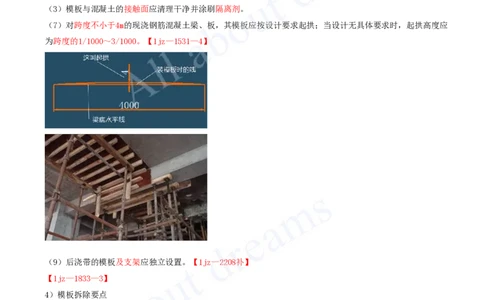

(7)对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应
为跨度的1/1000~3/1000。【1jz—1531—4】
(9)后浇带的模板及支架应独立设置。【1jz—2208补】
【1jz—1833—3】
4)模板拆除要点
(1)底模及支架拆除时的混凝土强度应符合表3.4-1的规定。
表3.4-1 底模及支架拆除时的混凝土强度要求【1jz-2410】【1jz—2233—3】
达到设计的混凝土立方体抗压强度标准值的百分率
构 件 类 型 构件跨度(m)
(%)
≤2 ≥50
板 >2,≤8 ≥75
>8 ≥100[注:天一文化专有版权,未经许可不可转发或复印传播]
≤8 ≥75【1jz—1707】
梁、拱、壳
>8 ≥100
悬臂构件 ≥100
【1jz-2114】跨度6m、设计混凝土强度等级C30的板,拆除底模时的同条件养护标准立方体试块抗压强度值至少
应达到( )。
A.15N/mm2
B.18N/mm2
C.22.5N/mm2
D.30N/mm2
答案:C
【解析】30×75%=22.5N/mm2(选项C正确)

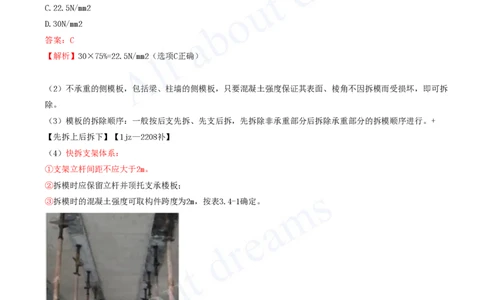

(2)不承重的侧模板,包括梁、柱墙的侧模板,只要混凝土强度保证其表面、棱角不因拆模而受损坏,即可拆
除。
(3)模板的拆除顺序:一般按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。+
【先拆上后拆下】【1jz—2208补】

(4)快拆支架体系:
①支架立杆间距不应大于2m。
②拆模时应保留立杆并顶托支承楼板;
③拆模时的混凝土强度可取构件跨度为2m,按表3.4-1确定。
2.钢筋工程
1)钢筋配料[注:天一文化专有版权,未经许可不可转发或复印传播]
各种钢筋下料长度计算如下:【1jz—1213】

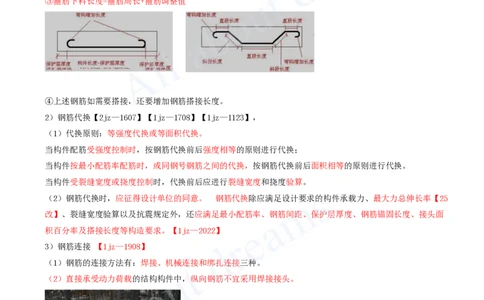

①直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度
②弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度
③箍筋下料长度=箍筋周长+箍筋调整值
④上述钢筋如需要搭接,还要增加钢筋搭接长度。
2)钢筋代换【2jz—1607】【1jz—1708】【1jz—1123】,
(1)代换原则:等强度代换或等面积代换。
当构件配筋受强度控制时,按钢筋代换前后强度相等的原则进行代换;
当构件按最小配筋率配筋时,或同钢号钢筋之间的代换,按钢筋代换前后面积相等的原则进行代换。
当构件受裂缝宽度或挠度控制时,代换前后应进行裂缝宽度和挠度验算。
(2)钢筋代换时,应征得设计单位的同意。 钢筋代换除应满足设计要求的构件承载力、最大力总伸长率【25
改】、裂缝宽度验算以及抗震规定外,还应满足最小配筋率、钢筋间距、保护层厚度、钢筋锚固长度、接头面
积百分率及搭接长度等构造要求。【1jz—2022】
3)钢筋连接 【1jz—1908】
(1)钢筋的连接方法有:焊接、机械连接和绑扎连接三种。
(2)直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。[注:天一文化专有版权,未经许可不可转发或复印传播]
(3)钢筋机械连接:有钢筋套筒挤压连接、钢筋直螺纹套筒连接(包括钢筋镦粗直螺纹套筒连接、钢筋剥肋滚
压直螺纹套筒连接)等方法。
(4)当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。【1jz—2227补】【1jz—
2216】
轴心受拉及小偏心受拉杆件(如桁架和拱架的拉杆等)的纵向受力钢筋和直接承受动力荷载结构中的纵向受力
钢筋均不得采用绑扎搭接接头。
4)钢筋加工
(2)钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉调直。当采用冷拉调直时,HPB300光圆钢筋的[注:天一文化专有版权,未经许可不可转发或复印传播]
冷拉率不宜大于4%;HRB400、HRB500级带肋钢筋的冷拉率不宜大于1%。【1jz—1514】【1jz—2231—2补】
【1jz—1131—1】
(3)钢筋除锈:一是在钢筋冷拉或调直过程中除锈;二是可采用机械除锈机除锈、喷砂除锈、酸洗除锈、手工
除锈等。【1jz—1514】
