3.1 土石方工程
3.1土石方工程施工的土石分级

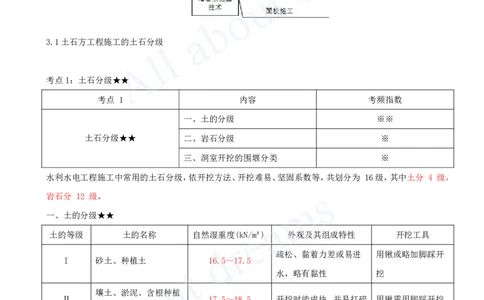

考点1:土石分级★★
考点 1 内容 考频指数
一、土的分级 ※※
土石分级★★ 二、岩石分级 ※
三、洞室开挖的围堰分类 ※
水利水电工程施工中常用的土石分级,依开挖方法、开挖难易、坚固系数等,共划分为 16级,其中土分 4 级,
岩石分 12 级。
一、土的分级★★
土的等级 土的名称 自然湿重度(kN/m³) 外观及其组成特性 开挖工具
疏松、黏着力差或易进 用锹或略加脚踩开
I 砂土、种植土 16.5~17.5
水,略有黏性 挖
壤土、淤泥、含根种植
Ⅱ 17.5~18.5 开挖时能成块,并易打碎 用锹需用脚踩开挖
土
黏土、干燥黄土、干淤 用镐、三齿耙开挖或
粘手、看不见砂粒,或干
Ⅲ 泥、含少量砾石的黏土 18.0~19.5 用锹需用力加脚踩
硬
开挖
坚硬黏土、砾质黏土、 结构坚硬,分裂后成块 用镐、三齿耙等开挖
Ⅳ 19.0~21.0
含卵石黏土 状,或含黏粒、砾石较多[注:天一文化专有版权,未经许可不可转发或复印传播]
二、岩石的分级★

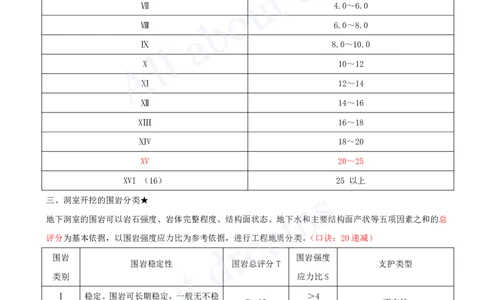

岩石级别 坚固系数
V(5) 1.5~2.0
Ⅵ 2.0~4.0
Ⅶ 4.0~6.0
Ⅷ 6.0~8.0
Ⅸ 8.0~10.0
X 10~12
Ⅺ 12~14
Ⅻ 14~16
XⅢ 16~18
ⅪV 18~20
XV 20~25
XVI (16) 25 以上
三、洞室开挖的围岩分类★
地下洞室的围岩可以岩石强度、岩体完整程度、结构面状态、地下水和主要结构面产状等五项因素之和的总
评分为基本依据,以围岩强度应力比为参考依据,进行工程地质分类。(口诀:20递减)
围岩 围岩强度
围岩稳定性 围岩总评分T 支护类型
类别 应力比S
Ⅰ 稳定。围岩可长期稳定,一般无不稳 >4
T>85 不支护
定块体
基本稳定。围岩整体稳定,不会产生 不支护或局部锚杆或喷薄层
Ⅱ 塑性变形,局部可能产生掉块 85≥T>65 >4 混凝土。大跨度时,喷混凝土、
系统锚杆加钢筋网
稳定性差。围岩强度不足,局部会产 喷混凝土、系统锚杆加钢筋
Ⅲ 生塑性变形,不支护可能产生塌方或 65≥T>45 >2 网。跨度为 20~25m 时,浇
变形破坏。完整的较软岩,可能暂时 筑混凝土衬砌[注:天一文化专有版权,未经许可不可转发或复印传播]
稳定
不稳定。围岩自稳时间很短,规模较 喷混凝土、系统锚杆加钢筋网
Ⅳ 45≥T>25 >2
大的各种变形和破坏都可能发生 或加钢构架
极不稳定。 管棚、喷混凝土、系统锚杆、
Ⅴ T≤25 —
围岩不能自稳,变形破坏严重 钢构架,必要时进行二次支护

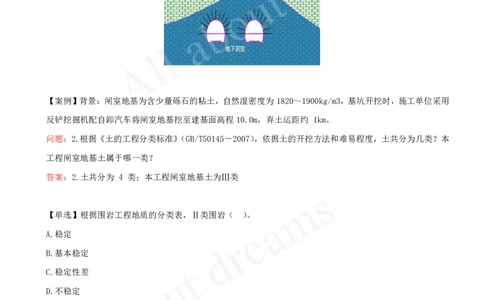

【案例】背景:闸室地基为含少量砾石的粘土,自然湿密度为1820~1900kg/m3,基坑开挖时,施工单位采用
反铲挖掘机配自卸汽车将闸室地基挖至建基面高程10.0m,弃土运距约 1km。
问题:2.根据《土的工程分类标准》(GB/T50145-2007),依据土的开挖方法和难易程度,土共分为几类?本
工程闸室地基土属于哪一类?
答案:2.土共分为 4 类;本工程闸室地基土为Ⅲ类
【单选】根据围岩工程地质的分类表,Ⅱ类围岩( )。
A.稳定
B.基本稳定
C.稳定性差
D.不稳定
答案:B
内容 考频指数 考查重点
一、土的分级 ※※ 4级
二、岩石分级 ※ 5-16
三、洞室开挖的围堰分类 ※ 5类
3.1.2 土方开挖技术[注:天一文化专有版权,未经许可不可转发或复印传播]
考点2:土方开挖技术★
考点 2 内容 考频指数
一、机械开挖 ※
土方开挖技术★
二、人工开挖 ※
一、机械开挖 ★
(一)机械分类及适用条件
机械开挖的主要挖土机械有挖掘机、装载机、推土机和铲运机等。

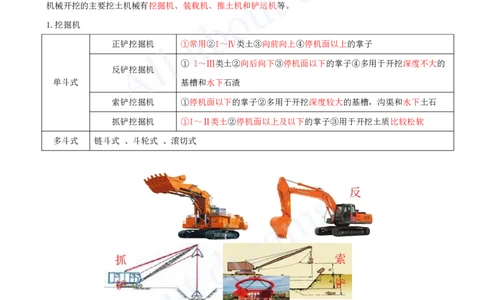

1.挖掘机
正铲挖掘机 ①常用②I~Ⅳ类土③向前向上④停机面以上的掌子
① I~Ⅲ类土②向后向下③停机面以下的掌子④多用于开挖深度不大的
反铲挖掘机
单斗式 基槽和水下石渣
索铲挖掘机 ①停机面以下的掌子②多用于开挖深度较大的基槽,沟渠和水下土石
抓铲挖掘机 ①I~Ⅱ类土②停机面以上及以下的掌子③用于开挖土质比较松软
多斗式 链斗式 、斗轮式 、滚切式
正
反
铲
铲
抓 索
铲 铲
2.装载机
不仅能进行挖装作业,而且能进行集渣、装载、推运、平整、起重及牵引等工作,生产率较高,购置费用低。[注:天一文化专有版权,未经许可不可转发或复印传播]
3.推土机
(1)推土机是工地上用得最多的一种机械。它能平整场地、边坡与道路,开挖基坑、骨料与浅沟渠,回填沟
槽,以及推树拔根等。
(2)推土机用于开挖与推运土料时,其运距以不超过60m为宜。
(3)推土机的开行方式基本上是穿梭式的。
二、闸坝基础人工开挖★
在安排施工程序时,应先挖出排水沟,然后再分层下挖。临近设计高程时,应留出0.2~0.3m的保护层暂不
开挖,待上部结构施工时,再予以挖除。人工开挖闸坝基础可全面逐层下降,也可分区呈台阶状下挖。
内容 考频指数 考查重点
一、机械开挖 ※ 背景资料
二、人工开挖 ※※ 0.2-0.3
3.1.3 石方开挖技术
考点3:石方开挖技术★★
考点 3 内容 考频指数
石方开挖技术★★ 一、开挖方法 ※※
一、开挖方法★★
方法 定义 优点 缺点[注:天一文化专有版权,未经许可不可转发或复印传播]
浅孔 孔径小于75mm、 ①不需要复杂的钻孔设备;②操作简单, ①浅孔爆破法钻孔工作量大
爆破法 深度小于5m 便于控制开挖面的形状和规格 ②生产率较低
深孔 ①钻孔工作量较小,单位耗药量低;②劳
孔径大于75mm、 ①钻孔设备复杂,设备费高
爆破法 动生产率高,并可简化起爆操作过程及劳
孔深大于5m ②不宜控制形状和规格
(大型) 动组织
分类 洞室爆破法 预裂爆破法 光面爆破法
适用 松动爆破、拋掷
保护岩体或邻近建筑物免受爆破破坏 地下洞室开挖选择光面爆破较多。
条件 爆破和定向爆破
预裂爆破是沿设计开挖轮廓线钻一排预 光面爆破是沿设计开挖轮廓线钻一排
洞室爆破又称为
裂炮孔,在主体开挖部位未爆破之前先行 光面爆破炮孔,再进行主体开挖部位的
爆破 大爆破,是指在
爆破,从而获得一条沿设计开挖轮廓贯穿 爆破,然后爆破设计开挖轮廓线上的光
方法 专门设计开挖的
的裂缝,再在该裂缝的屏蔽下,进行主体 面爆破炮孔,将作为围岩保护层的“光
洞室内装药爆破
幵挖部位的爆破,防止或减弱爆破震动向 爆层”爆除,从而获得一个平整的幵挖
的一种方法
开挖轮廓以外岩体的传播(先小后大) 壁面 (先大后小)
【单选】与深孔爆破法比较,浅孔爆破具有( )的特点。
A.单位体积岩石相应钻孔工作量小
B.单位耗药量低
C.生产效率高
D.便于控制开挖面形状
答案:D
【单选】沿设计开挖轮廓线钻一排预裂炮孔,在主体开挖部位未爆破之前先行爆破,从而获得一条沿设计开
挖轮廓线贯穿的裂缝的爆破方法是( )。
A.洞室爆破法
B.预裂爆破法
C.光面爆破法
D.深孔爆破法
答案:B[注:天一文化专有版权,未经许可不可转发或复印传播]
内容 考频指数 考查重点
一、开挖方法 ※※ 深孔、浅孔
3.1.5 地下工程施工
考点4:地下工程施工★
考点4 内容 考频指数
地下工程施工★ 一、概念分类 ※
一、分类 ★
1.水工地下洞室按照倾角(洞轴线与水平面的夹角)可划分为平洞、斜井、竖井三种类型。
其划分原则为:倾角小于等于 6°为平洞;倾角 6°〜75°为斜井,斜井可进一步细分为缓斜井(大于 6°,
小于等于 48°)和斜井(大于 48°,小于 75°);倾角大于等于 75°为竖井。
2.地下工程按其规模大小可分为特小断面、小断面、中断面、大断面和特大断面五类,具体尺寸见下表。(就
低原则)
规模分类 洞室断面积 A(㎡) 跨度 B(m)
特小断面 ≤10 ≤3
小断面 10<A≤25 3<B≤5
中断面 25<A≤100 5<B≤10
大断面 100<A≤225 10<B≤15
特大断面 >225 >15
【单选】地下工程按其规模大小分为五类,当洞室断面积 A 为 100 ㎡,其规模为( )。
A.小断面
B.中断面
C.大断面
D.特大断面
答案:B[注:天一文化专有版权,未经许可不可转发或复印传播]
内容 考频指数 考频指数
一、概念分类 ※ 记数字
