8.2 与施工相关的标准
8.2.1 强制性标准
8.2.2 推荐性标准
章节 题型 2020 2021 2022 2023 2024
单选 2 1 1 1
8.2 与施工
多选
相关的标准
案例 24 2 2 6
8.2.1 强制性标准
考情分析:
单选题:多;
多选题:多;
案例题:多。
一、二建重复率:100%。
教材内容:
1.劳动安全(8本规范)
2.工业卫生(2本规范)
3.开挖(2本规范)
4.锚固与支护(1本规范)
5.疏浚与吹填(1本规范)
6.混凝土工程(3本规范)
7.工程验收(2本规范)
8.爆破工程(1本规范)
1.劳动安全(8本规范)
1)《水利水电工程劳动安全与工业卫生设计规范》GB 50706—2011
2)《水工建筑物滑动模板施工技术规范》SL32—2014
3)《核子水分—密度仪现场测试规程》SL275—2014
4)《水利水电工程施工组织设计规范》 SL303—2017
5)《水工建筑物地下开挖工程施工规范》SL 378—2007
6)《小型水电站施工安全标准》GB 51304—2018
7)《水利水电地下工程施工组织设计规范》 SL642—2013
8)《水利水电工程施工安全防护设施技术规范》 SL714—2015[注:天一文化专有版权,未经许可不可转发或复印传播]
1.劳动安全 1)《劳动安全与卫生》GB50706—2011
(规范1/总共8本规范)
《水利水电工程劳动安全与工业卫生设计规范》GB 50706—2011
4.2.2 采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于2.2m围墙。(2020(2)、2020(1)
考点)
例题:2020(1)-20.采用开敞式高压配电装置的独立开关站,其场地四周设置的围墙高度不低于( )m。
A.1.2
B.1.5
C.2.0
D.2.2
答案:D(本题也是2020(2)选择题)
解析:采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于2.2的围墙。
4.2.6 地网分期建成的工程,应校核分期投产接地装置的<接触电位差>和<跨步电位差>,其数值应满足人身安
全的要求。(2021(2B)考点)
4.2.11 安全电压供电电路中的电源变压器,严禁采用<自耦>变压器。
4.5.8 防洪防淹设施应设置不少于2个的独立电源供电,且任意一电源均应能满足工作负荷的要求。
(2021(2B)-A考点)[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2021(2B)-30.地网分期建成的工程,应校核分期投产接地装置的( ), 其数值应满足人身安全的要求。
A.接触电位差
B.跨步电位差
C.耦合电位差
D.最好电压
E.最大电流
答案:AB
解析:地网分期建成的工程,应校核分期投产接地装置的<接触电位差>和<跨步电位差>,其数值应满足人身安
全的要求。
1.劳动安全 2)《滑模施工规范》SL32—2014
(规范2/总共8本规范)

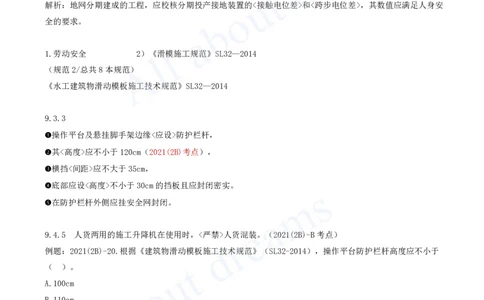

《水工建筑物滑动模板施工技术规范》SL32—2014
9.3.3
操作平台及悬挂脚手架边缘<应设>防护栏杆,
➊
其<高度>应不小于120cm(2021(2B)考点),
➋
横挡<间距>应不大于35cm,
➌
底部应设<高度>不小于30cm的挡板且应封闭密实。
➍
在防护栏杆外侧应挂安全网封闭。
➎
9.4.5 人货两用的施工升降机在使用时,<严禁>人货混装。(2021(2B)-B考点)
例题:2021(2B)-20.根据《建筑物滑动模板施工技术规范》(SL32-2014),操作平台防护栏杆高度应不小于
( )。
A.100cm
B.110cm
C.120cm
D.130cm
答案:C
解析:
操作平台及悬挂脚手架边缘<应设>防护栏杆, 其<高度>应不小于120cm, 横挡<间距>应不大于35cm, 底
➊ ➋ ➌ ➍
部应设<高度>不小于30cm的挡板且应封闭密实。 在防护栏杆外侧应挂安全网封闭。
➎[注:天一文化专有版权,未经许可不可转发或复印传播]
1.劳动安全 3)《核子水分—密度仪》SL275—2014
《核子水分—密度仪现场测试规程》SL275—2014
(规范3/总共8本规范)
(2)附录B[辐射安全]
B.1 凡使用核子水分—密度仪的单位均应取得“许可证”,操作人员应经培训并取得上岗证书。
B.2 由专业的人员负责仪器的使用、维护保养和保管,但<不得>拆装仪器内放射源。
B.5 仪器操作人员在使用仪器时,应佩戴射线剂量计,监测和记录操作人员所受射线剂量,并建立个人辐射剂
量记录档案。
B.6 每隔<6个月>按相关规定对仪器进行放射源泄露检查,检查结果不符合要求的仪器不得再投入使用。
(2021(2B)-E考点)
1.劳动安全 4)《施组设计规范》 SL303—2017
《水利水电工程施工组织设计规范》 SL303—2017
(规范4/总共8本规范)
2.4.17 土石围堰、混凝土围堰与浆砌石围堰的稳定安全系数应满足下列要求:(教材,P61+196,补充)
土石围堰边坡稳定安全系数应满足表的规定。
➊
土石围堰边坡稳定安全系数
计算方法
围堰级别
瑞典圆弧法 筒化毕肖普法
3级 ≥1.20 ≥1.30
4级、5级 ≥1.05 ≥1.15
重力式混凝土围堰:采用(抗剪断公式)计算时,安全系数K'应<不小于>3.0,采用(抗剪断公式)计算时,
➋
排水失效时,安全系数K'应<不小于>2.5;采用(抗剪强度公式)计算时,安全系数K应<不小于>1.05。
2.4.20 <不过水围堰>堰顶高程和堰顶安全加高值应符合下列规定:(2021(2B)-D考点)
堰顶高程:(不过水围堰)堰顶高程不低于设计洪水的<静水位>与<波浪高度>及堰顶<安全加高值>之和,其堰
➊
顶安全加高不低于表中的数值。
防渗体顶部高程:土石围堰(防渗体顶部)
➋
在设计洪水静水位以上的加高值:
斜墙式防渗体为0.6~0.8m;
心墙式防渗体为0.3~0.6m。[注:天一文化专有版权,未经许可不可转发或复印传播]
不过水围堰的安全超高下限值(m)
围堰级别
围堰形式
3 4、5
土石围堰 0.7 0.5
混凝土围堰、浆砌石围堰 0.4 0.3
1.劳动安全 5)《地下开挖》 SL 378—2007
《水工建筑物地下开挖工程施工规范》SL 378—2007
(规范5/总共8本规范)
8.4.2 竖井吊罐及斜井运输车牵引绳,应有<断绳保险>装置。
11.1.1 地下洞室开挖施工过程中,洞内<氧气体积>不应少于20%,有害气体和粉尘含量应符合表规定标准。
(2021(2B)-C考点)
13.2.4 几个工作面<同时>爆破时,应有<专人>统一指挥,确保起爆人员的安全和相邻炮区的安全。
1.劳动安全 6)《小型水电站施工》SL626—2013
《小型水电站施工安全规程》SL626—2013
(规范6/总共8本规范)
2.5.2 高处作业的安全防护应符合下列规定:
高处作业使用的脚手架平台,应铺设固定脚手板,临空边缘应设高度不低于1.2m的防护栏杆。
➊
高处临边、临空作业应设置安全网,安全网距工作面的最大高度不应超过3.0m,水平投影宽度应不小于2.0m。
➍
安全网应挂设牢固,随工作面升高而升高。
2.5.3 施工现场的井、洞、坑、沟、口等危险处应设置明显的警示标志,并应采取加盖板或设置围栏等防护措
施。
3.7.7 导叶进行动作试验时,应事先通告相关人员,应在水轮机室、蜗壳进入门处悬挂警示标志,严禁进入导
叶附近,应有可靠的信号联系,并应有专人监护。
1.劳动安全 7)《地下工程施组》SL642—2013
《水利水电地下工程施工组织设计规范》 SL642-2013
(规范7/总共8本规范)[注:天一文化专有版权,未经许可不可转发或复印传播]
7.2.3 下列地区不应设置施工临时设施:
严重不良地质区或滑坡体危害区。
➊
泥石流、山洪、沙暴或雪崩可能危害区。
➋
受爆破或其他因素影响严重的区域。
➎
1.劳动安全 8)《安全防护设施》SL714—2015
《水利水电工程施工安全防护设施技术规范》 SL714—2015
(规范8/总共8本规范)
3.3.6 排架、井架、施工用电梯、大坝廊道、隧洞等出入口和上部有施工作业的通道,应设有防护棚,其长度
应超过可能坠落范围,宽度不应小于通道的宽度。
当可能坠落的高度超过24m时,应设双层防护棚。
3.10.10 载人提升机械应设置下列安全装置,并保持灵敏可靠:①上限位装置(上限位开关)。②上极限限位
装置(越程开关)。③下限位装置(下限位开关)。④断绳保护装置。⑤限速保护装置。⑥超载保护装置。
(2018(1)考点)
例题:2018(1)-29.《水利水电规程施工安全防护设施技术规范》(SL714—2015)中,载人提升机械应设计的
安全装置包括( )。
A.超载保护装置[注:天一文化专有版权,未经许可不可转发或复印传播]
B.断绳保护装置
C.防爆保护装置
D.限速保护装置
E.防雨保护装置
答案:ABD
解析:载人提升机械应设计的安全装置包括:①上限位装置(上限位开关)。②上极限限位装置(越程开关)。
③下限位装置(下限位开关)。④断绳保护装置。⑤限速保护装置。⑥超载保护装置。
4.2.4 起重机械安装运行应符合下列规定:
起重机械应配备荷载、变幅等指示装置和荷载、力矩、高度、行程等限位、限制及连锁装置。
➊
7.1.14 皮带机安装运行应符合下列规定:
皮带的前后均应设置事故开关,当皮带长度大于100m时,在皮带的中部还应增设事故开关,事故开关应安装
➍
在醒目、易操作的位置,并设有明显标志。
7.2.1 制冷系统车间应符合下列规定:
氨压机车间还应符合下列规定:(2019(1)案例)
➐
1)控制盘柜与氨压机应分开隔离布置,并符合防火防爆要求。
2)所有照明、开关、取暖设施等应采用防爆电器。
3)设有固定式氨气报警仪。
4)配备有便携式氨气检测仪。
5)设置应急疏散通道并明确标识。
例题:2019(1)2.3
背景:
事件四:施工现场设有氨压机车间,甲公司将其作为重大危险源进行管理,并依据《水利水电工程安全防护设
施技术规范》(SL714-2015)制定了氨压机车间必须采取的安全技术措施。
问题:3.事件四中氨压机车间必须采取的安全技术措施有哪些?[注:天一文化专有版权,未经许可不可转发或复印传播]
答案:3.
氨压机车间必须具备的安全技术措施:
1)控制盘柜与氨压机应分开隔离布置,并符合防火防爆要求。
2)所有照明、开关、取暖设施等应采用防爆电器。
3)设有固定式氨气报警仪。
4)配备有便携式氨气检测仪。
5)设置应急疏散通道并明确标识。
8.1.2 木材加工机械安装运行应符合下列规定:
应配备有锯片防护罩、排屑罩、皮带防护罩等安全防护装置(2019(1)案例),锯片防护罩底部与工件的间距
➌
不应大于20mm,在机床停止工作时防护罩应全部遮盖住锯片。
10.1.2 进入施工生产区域人员应正确穿戴安全防护用品。
进行2m(含2m)以上高空作业应佩戴安全带并在其上方固定物处可靠拴挂,
➊
3.2m以上高空作业时,其下方应铺设安全网。
➋
11.2.6 高压试验现场应设围栏,拉安全绳,并悬挂警告标志。高压试验设备外壳应接地良好(含试验仪器),
接地电阻不得大于4Ω。
2.工业卫生(2本规范)
1)《水利水电工程施工通用安全技术规程》SL 398—2007
2)《水利水电地下工程施工组织设计规范》SL 642—2013
2.工业卫生 1)《通用安全技术》SL 398—2007
3.4.4 生产车间和作业场所工作地点噪声声级卫生限值应符合表规定。(2024(1)案例)
生产性噪声声级卫生限值[注:天一文化专有版权,未经许可不可转发或复印传播]
日接触噪声时间(h) 卫生限值[ dB (A)]
8 85
4 88
2 91
1 94
记忆:等比数列,8421bcd码;
等差数列,1985年,第一个教师节。
3.4.6 施工作业噪声传至有关区域的允许标准见表。
非施工区域的噪声允许标准
类别 等效声级限值[dB(A)]
昼间 夜间
以居住、文教机关为主的区域
55 45
(2019(1)考点)
居住、商业、工业混杂区<及>商业中心区 60 50
工业区 65 55
交通干线道路两侧 70 55
记忆:后来<居上>,<公路>。5667(5+7=6+6)。
例题:2019(1)-19.夜间施工时,施工作业噪声传至以居住为主区域的等效声级限值不允许超过( )dB。
A.45
B.50
C.55
D.60
答案:A
解析:(记忆:<举>头望明月,居住最小值)
非施工区域的噪声允许标准
等效声级限值[dB(A)]
类别
昼间 夜间
以居住、文教机关为主的区域 55 45
居住、商业、工业混杂区<及>商业中心区 60 50
工业区 65 55
交通干线道路两侧 70 55[注:天一文化专有版权,未经许可不可转发或复印传播]
3.4.11 工程建设各单位应建立职业卫生管理规章制度和施工人员职业健康档案,对从事尘、毒、噪声等职业
危害的人员应<每年>进行一次职业体检,对确认职业病的职工应及时给予治疗,并调离原工作岗位。(2017(1)
考点)
例题:2017(1)-19.对从事尘、毒噪声等职业危害的人员应进行( )职业体检。
A.每季一次
B.每半年一次
C.每年一次
D.每两年一次
答案:C
解析:对从事尘、毒、噪声等职业危害的人员应<每年>进行一次职业体检,对确认职业病的职工应及时给予治
疗,并调离原工作岗位。
2.工业卫生 2)《地下工程施组》SL 642—2013
9.1.1 施工过程中,洞内氧气浓度不应小于20%。(重复)
3.开挖(2本规范)
1)《水工建筑物岩石地基开挖施工技术规范》SL 47——2020
2 )《水工建筑物地下开挖工程施工规范》SL 378——2007
3.开挖 1)《岩石地基开挖》SL 47——2020
5.0.4 严禁采用<自下而上>造成岩体倒悬的开挖方式。
5.2.2 地下洞室(洞口削坡)应<自上而下>分层进行,<严禁>上下垂直作业。进洞前,应做好开挖及其影响范
围内的危石清理和坡顶排水,按设计要求进行边坡加固。
5.5.5 当特大断面洞室设有拱座,采用先拱后墙法开挖时,应注意保护和加固拱座岩体。拱脚下部的岩体开挖,
应符合下列条件:
(1)拱脚下部开挖面至拱脚线最低点的距离不应小于1.5m;
(2)顶拱混凝土衬砌强度不应低于设计强度的75%。[注:天一文化专有版权,未经许可不可转发或复印传播]
3.开挖 2)《地下开挖工程施工》SL 378—2007
12.3.7 洞内供电线路的布设应符合下列规定:
(3)电力起爆主线应与照明及动力线分两侧架设。
13.2.6 当相向开挖的两个工作面相距小于<30m或5倍洞径>距离爆破时,双方人员均应撤离工作面;相距<15
m>时,应停止一方工作,单向开挖贯通。(2007(1)、2018(2)、2023(1)案例)
13.2.7 竖井或斜井单向自下而上开挖,距贯通面<5m>时,应自上而下贯通。(2015(2)考点)[注:天一文化专有版权,未经许可不可转发或复印传播]
13.2.10 采用电力起爆方法,装炮时距工作面<30m以内>应断开电源,可在30m以外用投光灯或矿灯照明。
(2012[10月](2)考点)
例题1:2015(2)-19.竖井单向自下而上开挖,距贯通面( )m时,应自上而下贯通。
A.3
B.5
C.8
D.10
答案:B
解析:竖井或斜井单向自下而上开挖,距贯通面5m时,应自上而下贯通。
例题2:2012[10月](2)-19.采用电力起爆方法开挖隧洞,装炮时,可在30m以外用( )照明。
A.投光灯
B.白炽灯
C.防爆灯
D.节能灯
答案:A
解析:采用电力起爆方法,装炮时距工作面30m以内应断开电源,可在30m以外用投光灯或矿灯照明。
4.锚固与支护(1本规范)
《水利水电工程锚喷支护技术规范》SL 377—2007
9.1.17竖井或斜井中的锚喷支护作业应遵守下列安全规定:
(1)井口应设置防止杂物落入井中的措施。
(2)采用溜筒运送喷射混凝土混合料时,井口溜筒喇叭口周围应封闭严密。[注:天一文化专有版权,未经许可不可转发或复印传播]
5.疏浚与吹填(1本规范)
《疏浚与吹填工程技术规范》SL 17—2014
5.7.7 应制订冲洗带油甲板的环保防护措施及发生油污泄漏事故的<急救预案>。
6.混凝土工程(3本规范)
1)《水工建筑物滑动模板施工技术规范》SL 32—2014
2)《水工碾压混凝土施工规范》SL 53—1994
3)《水工混凝土施工规范》SL 677—2014
6.混凝土工程 1)《滑模施工》SL 32—2014
6.4.2 混凝土面板堆石坝面板滑模设计应符合下列规定:
(6)混凝土面板堆石坝滑动模板应具有制动保险装置;采用卷扬机牵引时,卷扬机应设置安全可靠的地锚。
7.1.4 所有滑模安装都应符合下列规定:
(4)当滑模安装高度达到或超过2.0m时,对安装人员必须采取高空作业保护措施。
8.0.5 每滑升1m~3m,应对建筑物的轴线、尺寸、形状、位置及标高进行测量检查,并做好记录。
9.1.3 在滑模施工中应及时掌握当地气象情况,遇到雷雨、六级和六级以上大风时,露天的滑模应停止施工,
采取停滑措施。
9.2.2 在施工的建(构)筑物周围应划出施工危险警戒区,警戒线至建(构)筑物外边线的距离应不小于施工
对象高度的1/10,且不小于10m。警戒线应设置围栏和明显的警戒标志,施工区出入口应设专人看守。
(2017(2)考点)(记忆:110)
9.2.3 危险警戒区内的建筑物出入口、地面通道及机械操作场所,应搭设高度不小于2.5m的安全防护棚。[注:天一文化专有版权,未经许可不可转发或复印传播]
9.4.2 施工升降机应有可靠的安全保护装置,运输人员的提升设备的钢丝绳的安全系数不应小于12。
同时,应设置两套互相独立的防坠落保护装置,形成并联的保险。极限开关也应设置两套。
9.7.1 露天施工,滑模应有可靠的防雷接地装置,防雷接地应单独设置,不应与保护接地混合。
例题:2017(2)-20.施工的建筑物周围应划出危险警戒区,警戒线距建筑物外边线的距离应不小于( )m。
A.3
B.5
C.7
D.10
答案:D
解析:在施工的建(构)筑物周围应划出施工危险警戒区,警戒线至建(构)筑物外边线的距离应不小于施工
对象高度的1/10,且不小于10m。警戒线应设置围栏和明显的警戒标志,施工区出入口应设专人看守。
6.混凝土工程 2)《碾压混凝土施工》SL 53—1994
1.0.3 施工前应通过现场<碾压试验>验证碾压混凝土配合比的适应性,并确定其施工工艺参数。
4.5.5 每层碾压作业结束后,应及时按网格布点检测混凝土的压实容重。
4.5.6 连续上升铺筑的碾压混凝土,层间允许间隔时间(系指下层混凝土拌和物拌和加水时起到上层混凝土碾
压完毕为止),应控制在混凝土初凝时间以内。
6.混凝土工程 3)《水工混凝土施工》SL 677—2014
3.6.1 拆除模板的期限,应遵守下列规定:
(1)不承重的侧面模板,混凝土强度达到2.5MPa以上,保证其表面及棱角不因拆模而损坏时,方可拆除。
(2)钢筋混凝土结构的承重模板,混凝土达到下列强度后(按混凝土设计强度标准值的百分率计),方可拆除。
①悬臂板、梁:跨度l≤2m,75%;跨度l>2m,100%。
②其他梁、板、拱:
跨度l≤2m,50%;2m<跨度l≤8m,75%;跨度l>8m,100%。[注:天一文化专有版权,未经许可不可转发或复印传播]
6.混凝土工程 3)《水工混凝土施工》SL 677—2014
3.6.1 拆除模板的期限,应遵守下列规定:(归纳)
悬臂板、梁 其他梁、板、拱
跨度≤2m 跨度>2m 跨度≤2m 跨度2~8m 跨度>8m
75% 100% 50% 75% 100%
7.工程验收(2本规范)
1)《水利水电工程施工质量检验与评定规程》SL 176—2007
2)《水利水电建设工程验收规程》SL 223—2008
7.工程验收 1)《质量检验与评定》SL 176—2007
4.3.4 水工金属结构、启闭机及机电产品进场后,有关单位应按有关合同进行交货检查和验收。安装前,施
工单位应检查产品是否有出厂合格证、设备安装说明书及有关技术文件。无出厂合格证或不符合质量标准的产
品不得用于工程中。(实操案例题)
7.工程验收 2)《验收规程》SL 223—2008
1.0.9 当工程具备验收条件时,应及时组织验收。未经验收或验收不合格的工程不得交付使用或进行后续工程
施工。验收工作应相互衔接,不应重复进行。
6.2.1 枢纽工程导(截)流前,应进行导(截)流验收。
6.3.1 水库下闸蓄水前,应进mk行下闸蓄水验收。
6.4.1 引(调)排水工程通水前,应进行通水验收。
6.5.1 水电站(泵站)每台机组投入运行前,应进行机组启动验收。
8.爆破工程(1本规范)
《水电水利工程爆破施工技术规范》DL/T 5135—2013
3.1.13 爆破后人员进入工作面检查等待时间应按下列规定执行:
1.明挖爆破时,应在爆破后5min进入工作面;当不能确认有无盲炮时,应在爆破后15min进入工作面。
2.地下洞室爆破应在爆破后15min,并经检查确认洞室内空气合格后,方可准许人员进入工作面。
3.拆除爆破应等待倒塌建(构)筑物和保留建(构)筑物稳定之后,方可准许人员进入现场。
3.1.15 保护层及邻近保护层的爆破孔<不得>使用散装流态炸药。
5.2.5 相向掘进的两个工作面,两端施工应统一指挥。
在相距5倍洞径或30m爆破时,双方人员均需撤离工作面;
相距15m时,必须采用一个工作面爆破,直至贯通。[注:天一文化专有版权,未经许可不可转发或复印传播]
(与教材前面重复)
5.2.6 在间距小于20m的两个及以上平行洞室中的一个工作面需进行爆破时,必须通知相邻洞室工作面的作业
人员撤离至安全地点。
小结:一 页 看尽长安花
1.劳动安全< (>8本规范)
1)GB 50706—2011【 20围墙高、 20围墙高、21接地、22B 两电源】
➊ ➋ Ⓐ
2)SL32—2014【 21防护栏杆高】
➋
3)SL275—2014【 22B综 六个月】
➋ Ⓔ
4) SL303—2017【 22B综 不过水】
➋ Ⓓ
5)SL 378—2007【 22B 氧气20%】
➋ Ⓒ
6)GB 51304—2018【无】
7)SL642—2013【无】
8) SL714-2015【 18载人提升】【案例】【 19氨压间】
➊ ➊
2.工业卫生(2本规范)
1)SL 398—2007【 17体检时间、19夜居声】【案例】【 24噪声限值】
➊ ➊
2)SL 642—2013【无】
3.开挖(2本规范)
1)SL 47——2020【【 06<删苡大>、 19<删苡大>】
➊ ➋
2)SL 378——2007【 12B投光灯、15自上而下】
➋
案例【 07苡、23苡、 18苡】
➊ ➋
4.锚固与支护(1本规范) SL 377—2007【 15<删锚杆>】
➊
5.疏浚与吹填(1本规范) SL 17—2014【 19<删背表>】
➊
6.混凝土工程(3本规范)
1)SL 32—2014【 17警戒线】 2)SL 53—1994【无】
➋
3)SL 677—2014【案例】【拆模,多,最近, 24<综 >】
➊ Ⓐ
7.工程验收(2本规范)
1)SL176—2007【无】 2)SL 223—2008【无】
8.爆破工程(1本规范)
DL/T 5135—2013【无】
