9.4.1 水利工程施工监理的工作方法和制度
9.4 建设监理
9.4.1 水利工程施工监理的工作方法和制度
9.4.2 水利工程施工监理工作的主要内容
9.4.3 水力发电工程监理质量控制的内容
9.4.4 水力发电工程监理合同费用控制的内容

章节 题型 2020 2021 2022 2023 2024
单选 1 2 1 1
9.4 建设监理 多选 2
案例 5
考情分析:
单选题:2007(1),2014(1),2022(1);
多选题:2006(1);
案例题:无。
一、二建重复率:70%。
教材内容:
1.水利工程建设项目施工监理的主要工作方法
2.水利工程建设项目施工监理的主要工作制度
3.水利工程监理单位要求
4.水利工程监理人员的基本要求
5.监理人员岗位职责
1.水利工程建设项目施工监理的主要工作方法(7种方法)
《水利工程建设施工监理规范》(SL288——2014)
(1)现场记录,......。
(2)发布文件。监理机构采用通知单、指示、批复、确认等书面文件开展施工监理工作。
(3)旁站监理。在施工现场对工程重要部位和关键工序的施工实施连续性的全过程检查、监督和记录。
(4)巡视检验。监理机构对所监理的工程施工进行定期或不定期的检查和监督。
(5)跟踪检测。监理机构对承包人在质量检测中的取样和送检等实施监督与见证的活动。费用<承包人>承担。
(6)平行检测。监理机构在承包人对原材料、中间产品和工程质量自行检测的同时独立进行检测,以核验承包
人的检测结果。费用<发包人>承担。(2007(1)、2016(2)考点)[注:天一文化专有版权,未经许可不可转发或复印传播]
(7)协调。监理机构对施工合同各方之间的关系以及施工过程中出现的问题和争议进行沟通、协商和调解。
例题:2016(2)-16.根据《水利工程建设项目施工监理规范》SL288—2014,监理单位对承包人检验结果进行复
核时可采用的工作方法是( )。
A.平行检测 B.交叉检测
C.第三方检测 D.强制性检测
答案:A
解析:水利工程建设项目施工监理的主要工作方法:(1)现场记录;(2)发布文件;(3)旁站监理;(4)
巡视检验;(5)跟踪检测;(6)平行检测;(7)协调。

2.施工监理的主要工作制度(9项制度)
(1)技术文件核查、审核和审批制度。
(2)原材料、中间产品和工程设备报验制度。
(3)工程质量报验制度。
(4)工程计量付款签证制度。 (5)会议制度。
(6)紧急情况报告制度。
(7)工程建设标准强制性条文(水利工程部分)符合性审核制度。
(8)监理报告制度。 (9)工程验收制度。
3.水利工程监理单位要求
1)监理单位的要求
(1)水利工程监理单位资质分类与分级
监理单位资质:①水利工程施工监理、②水土保持工程施工监理、③机电及金属结构设备制造监理、④水利工
程建设环境保护监理<四个>专业。(2010[福建](2)考点)
例题1:2010[福建](2)-29.水利工程建设监理单位资质分为( )监理等专业,
A.水利工程施工 B.水土保持工程施工
C.机电及金属结构设备制造 D.水利工程建设环境保护
E.水利工程建设移民
答案:ABCD
解析:监理单位资质:①水利工程施工监理、②水土保持工程施工监理、③机电及金属结构设备制造监理、④
水利工程建设环境保护监理<四个>专业。
1)监理单位的要求[注:天一文化专有版权,未经许可不可转发或复印传播]
(1)水利工程监理单位资质分类与分级
水利工程施工监理、水土保持工程施工监理专业资质等级:甲级、乙级、丙级<三个>等级(2006(1)考点),
机电及金属结构设备制造监理专业资质:甲级、乙级<两个>等级(2023(2A)考点),
水利工程建设环境保护监理,专业资质暂<不分级>(2011(2)考点)。

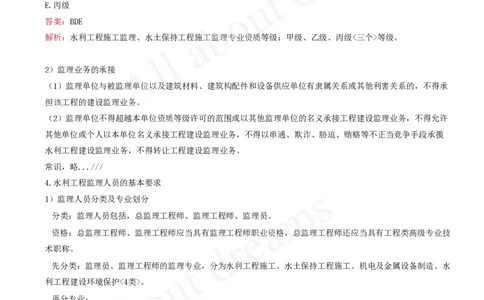

例题1:2006(1)-28.根据《水利工程建设监理规定》,水利工程建设监理单位资格等级分为( )。
A.专业甲级 B.甲级
C.专业乙级 D.乙级
E.丙级
答案:BDE
解析:水利工程施工监理、水土保持工程施工监理专业资质等级:甲级、乙级、丙级<三个>等级。
2)监理业务的承接
(1)监理单位与被监理单位以及建筑材料、建筑构配件和设备供应单位有隶属关系或其他利害关系的,不得承
担该工程的建设监理业务。
(2)监理单位不得超越本单位资质等级许可的范围或以其他监理单位的名义承接工程建设监理业务,不得允许
其他单位或个人以本单位名义承接工程建设监理业务,不得以串通、欺诈、胁迫、贿赂等不正当竞争手段承揽
水利工程建设监理业务,不得转让工程建设监理业务。
常识,略...///
4.水利工程监理人员的基本要求
1)监理人员分类及专业划分
➊分类:监理人员包括,总监理工程师、监理工程师、监理员。
➋资格:总监理工程师、监理工程师应当具有监理工程师职业资格,总监理工程师还应当具有工程类高级专业技
术职称。
➌先分类:监理员、监理工程师的监理专业,分为水利工程施工、水土保持工程施工、机电及金属设备制造、水
利工程建设环境保护<4类>。
➍再分专业:
水利工程施工类:水工建筑、机电设备安装、金属结构设备安装、地质勘察、工程测量<5个>专业;
水土保持工程施工类:水土保持<1个>专业;
机电及金属结构设备制造类:机电设备制造、金属结构设备制造<2个>专业;
水利工程建设环境保护类设环境保护<1个>专业。
➎总监理工程师:<不分>类别、专业。(2010(2)考点)
归纳:水利工程监理单位资质分类与分级....四个专业(单位、企业分类、分级)
单位分类 水利工程施工监理 水土保持工程施工 机电及金属结构设备 水利工程建设[注:天一文化专有版权,未经许可不可转发或复印传播]
监理 制造监理 环境保护监理
专业资质等级分为
专业资质等级分为甲级、 专业资质分为甲级、 专业资质暂不
分类后再分级 甲级、乙级、丙级
乙级、丙级三个等级 乙级两个等级 分级
三个等级
监理人员分类及专业划分...4类(监理人的分类、分专业)
水利工程建设
监理人分类 水利工程施工 水土保持工程施工 机电及金属设备制造
环境保护
水工建筑、机电设备安
机电设备制造、金属
装、金属结构设备安装、 环境保护1个
分类后再分专业 水土保持1个专业 结构设备制造2个专
地质勘察、工程测量5个 专业
业
专业
特殊:总监理工程师不分类别、专业。

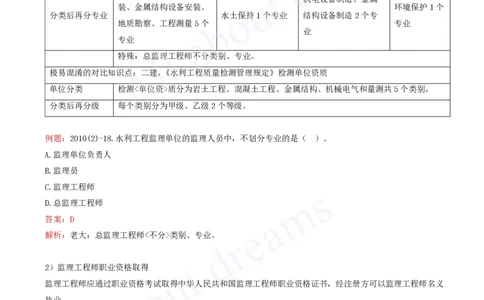

极易混淆的对比知识点:二建,《水利工程质量检测管理规定》检测单位资质
单位分类 检测<单位资>质分为岩土工程、混凝土工程、金属结构、机械电气和量测共5个类别,
分类后再分级 每个类别分为甲级、乙级2个等级。
例题:2010(2)-18.水利工程监理单位的监理人员中,不划分专业的是( )。
A.监理单位负责人
B.监理员
C.监理工程师
D.总监理工程师
答案:D
解析:老大:总监理工程师<不分>类别、专业。
2)监理工程师职业资格取得
监理工程师应通过职业资格考试取得中华人民共和国监理工程师职业资格证书,经注册方可以监理工程师名义
执业,
分为:土木建筑工程、交通运输工程、水利工程<3个>专业类别。
监理工程师<不得同时>受聘于两个或两个以上单位执业。
5.监理人员岗位职责(2025版教材,P269-272,内容多)
1)总监理工程师职责(20条内容,具体内容略...)
1’)总监理工程师可书面授权副总监理工程师或监理工程师履行其部分职责,但下列工作<除外>: (12条内
容,具体内容略...)(2014(1)考点)[注:天一文化专有版权,未经许可不可转发或复印传播]
2)监理工程师职责(18条内容,具体内容略...) (2022(1)考点)
3)监理员职责 (11条内容,具体内容略...)
例题1:2014(1)-19.总监理工程师的下列职责中,可授权给副总监理工程师的是( )。
A.审批监理实施细则
B.签发各类付款证书
C.签发监理月报
D.调整监理人员
答案:D
解析:2025版教材,P269-272,某页某行,总监理工程师可书面授权副总监理工程师或监理工程师履行其部分
职责,但下列工作<除外>: (12条内容,具体内容略...)
例题2:2022(1)-20.根据《监理规定》(水利部令第28号)和《监理规范》(SL 288-2014),负责审批分部工
程开工申请报告的是( )。
A.总监理工程师 B.监理工程师
C.监理员 D.副总监理工程师
答案:B
解析:2025版教材,P269-272,某页某行,(P271)
监理工程师职责: (1)~(18),略...///
(6)审批分部工程或分部工程部分工作的开工申请报告、施工措施计划、施工质量缺陷处理措施计划。
小结:
小结:一<页>看尽长安花
1.水利工程建设项目施工监理的主要工作方法【➊07平、➋16平】
2.水利工程建设项目施工监理的主要工作制度【无】
3.水利工程监理单位要求【➊06三级、➋10福<专业>、11不级、23两级】
4.水利工程监理人员的基本要求【➋10总监】
5.监理人员岗位职责【➊14难、22难】
9.4.2 水利工程施工监理工作的主要内容
9.4 建设监理
9.4.1 水利工程施工监理的工作方法和制度
9.4.2 水利工程施工监理工作的主要内容[注:天一文化专有版权,未经许可不可转发或复印传播]
9.4.3 水力发电工程监理质量控制的内容
9.4.4 水力发电工程监理合同费用控制的内容
考情分析:
单选题:2015(1),2021(1),2024(1);
多选题:2011(1),2016(1);
案例题:无。
一、二建重复率:80%。
教材内容:
1.施工<准备>阶段监理工作的基本内容
2.施工<实施>阶段监理工作的基本内容
补充:(2025版教材,P324)
水利工程<建设程序>为:①项目建议书、②可行性研究报告、③初步设计、④施工准备、⑤建设实施、⑥生产
准备、⑦竣工验收、⑧后评价等阶段。
1.施工<准备>阶段监理工作的基本内容
1.施工<准备>阶段
(1) 发包人...///
检查开工前由<发包人>准备的施工条件情况
(2011(1)考点)
①首批开工项目施工图纸的提供。
②测量基准点的移交。
③施工用地的提供。
④施工合同约定应由发包人负责的道路、供电、供水、通信及其他条件和资源的提供情况。
例题:2011(1)-28.水利工程开工前,监理工程师应对由发包人准备的( )等施工条件进行检查。
A.质量保证体系建立情况 B.施工图纸和文件的供应情况
C.测量基准点的移交情况 D.施工用地提供情况
E.预付款支付情况
答案:BCD
解析:检查开工前由<发包人>准备的施工条件情况:
(1)首批开工项目施工图纸的提供。(2)测量基准点的移交。(3)施工用地的提供。(4)施工合同约定应
由发包人负责的道路、供电、供水、通信及其他条件和资源的提供情况。[注:天一文化专有版权,未经许可不可转发或复印传播]
(2)承包人...///
检查开工前<承包人>的施工准备情况(人、材、机)
承包人的人、材、机,内容略...
(3)监理机构应参加、主持或与发包人联合主持召开设计交底会议,由设计单位进行设计文件的技术交底。
(4)施工图纸的核查与签发应符合下列规定:略...///
(5) 参与发包人组织的工程质量评定项目划分。
2.施工<实施>阶段监理工作的基本内容
2.施工<实施>阶段 1)开工条件的控制
包括:①签发开工通知、②分部工程开工、③单元工程开工、④混凝土浇筑开仓。(2015(1)、2016(1)考点)
(记忆:四开(袁<世凯>)三公一仓)
第一个单元工程在分部工程开工申请批准后开工,后续单元工程凭监理机构签发的上一单元工程施工质量合格
文件方可开工。
监理机构应对承包人报送的混凝土浇筑开仓报审表进行审核。符合开仓条件后,方可签发。
例题1:2015(1)-10.实施阶段监理工作的内容中,开工条件的控制不包括( )。
A.签发开工通知
B.分项工程开工
C.单元工程开工
D.混凝土浇筑开仓
答案:B
解析:开工条件的控制包括:①签发开工通知、②分部工程开工、③单元工程开工、④混凝土浇筑开仓。
例题2:2016(1)-26.水利工程建设项目施工监理实施阶段开工条件控制包括( )。
A.签发开工通知
B.分部工程开工
C.分项工程开工
D.单元工程开工
E.混凝土浇筑开仓
答案:ABDE
解析:开工条件的控制包括:①签发开工通知、②分部工程开工、③单元工程开工、④混凝土浇筑开仓。
2)工程质量控制[注:天一文化专有版权,未经许可不可转发或复印传播]
➊监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。(2016(2)考点)
➋平行检测:混凝土3%,重要部位每种标号的混凝土最少取样1组;土方5%;重要部位至少取样3组;
➌跟踪检测:混凝土7%,土方10%。
(2013(2)、2014(2)、2015(2)、2018(2)考点)
(2021(1)、2024(1)考点)
➍平行检测的费用由<发包人>承担。
➎跟踪检测的费用由<承包人>承担。
例题1:2016(2)-16.根据《水利工程建设项目施工监理规范》SL 288—2014,监理单位对承包人检验结果进行
复核时可采用的工作方法是( )。
A.平行检测
B.交叉检测
C.第三方检测
D.强制性检测
答案:A
解析:监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。
例题2:2018(2)-20.监理机构开展平行检测时,土方试样不应少于承包人检测数量的( )。
A.3%
B.5%
C.7%
D.10%
答案:B
解析:(土方试样)不应少于承包人检测数量的5%,重要部位至少取样3组;费用由发包人承担。
3)~9),略...///
小结:
小结:一<页>看尽长安花
1.施工<准备>阶段监理工作的基本内容【➊11图基地】
2.施工<实施>阶段监理工作的基本内容(Ⅰ袁世凯)
【➊15苡,16苡】
2.施工<实施>阶段监理工作的基本内容(Ⅱ三五七十)
【➊21土平、➋13砼跟、14土跟、15砼跟、16复核、18土平】
9.4.3 水力发电工程监理质量控制的内容[注:天一文化专有版权,未经许可不可转发或复印传播]
9.4 建设监理
9.4.1 水利工程施工监理的工作方法和制度
9.4.2 水利工程施工监理工作的主要内容
9.4.3 水力发电工程监理质量控制的内容
9.4.4 水力发电工程监理合同费用控制的内容
考情分析:
单选题:2020(1);
多选题:2013(1),2022(1B),2023(1);
案例题:无。
一、二建重复率:100%。
教材内容:
1.监理工作一般程序
2.水力发电工程监理质量控制
3.水力发电工程监理进度控制
0.导入
根据《水电水利工程施工监理规范》DL/T 5111—2012,监理工程师必须遵守“守法、诚信、公正、科学”的职
业准则,在维护业主利益的同时,也要维护承建单位的合法权益。
1.监理工作一般程序
(1)组建项目监理机构,确定监理人员,编制监理规划并报送业主。
(2)以工程建设合同文件为依据,按工程建设进度分专业和分项目编制监理工作规程或监理工作细则。
(3)按照监理工作规程或监理工作细则进行监理。
(4)组织、主持或参与合同工程验收。
(5)监理业务完成后,向业主提交工程监理档案资料和监理工作总结报告。
监理协调会议:包括,第一次工地会议、监理例会(经常工地会议)、专题会议。
其中:(1/2)
(1)第一次工地会议是项目施工尚未全面展开前,合同各方相互认识,确定联络方式的会议,也是检查开工前
各项准备工作是否就绪,并且明确监理程序的会议。
第一次工地会议由<总监理工程师和业主>联合主持召开(2021(1)考点),邀请承建单位的授权代表和设计方代
表参加,必要时也可邀请主要分包单位代表参加。
其中:(2/2)[注:天一文化专有版权,未经许可不可转发或复印传播]
(2)监理例会由监理机构组织与主持,定期召开,以研究工程施工中出现的包括安全、进度、质量及合同商务
等问题的会议。
(3)对于技术方面或合同商务方面比较复杂的问题,一般采用专题会议的形式进行研究和解决。
例题:2021(1)-20.根据《水电水利工程施工监理规范》(DL/T5111——2012),第一次工地会议由( )主
持。
A.总监理工程师
B.总监理工程师和业主联合
C.总监理工程师、业主、设计联合
D.总监理工程师、业主、设计、施工联合
答案:B
解析:第一次工地会议由<总监理工程师和业主>联合主持召开,邀请承建单位的授权代表和设计方代表参加,
必要时也可邀请主要分包单位代表参加。
2.水力发电工程监理质量控制
2)工程项目划分
四级划分:按①单位工程、②分部工程、③分项工程、④单元工程(四级)进行划分。(2013(1)、2020(1)、
2021(2B)、2023(1)、2023(2A)考点)(丝滑)
类似质量评定:(2025版教材,P275+406,对比)
5)工程质量检验
三级检查:工程质量检验按,①单位工程、②分部工程、③单元工程(三级)进行。必须时,还应增加对<重要
分项工程>进行工程质量检验。(三检)
例题:2023(1)-30.根据《水电水利工程施工监理规范》DL/T5111,水利发电工程项目划分为( )。
A.单项 B.单位
C.分部 D.分项
E.单元
答案:BCDE(本题:2013(1)-29、2020(1)-17、2021(2B)-26、2023(2A)、2023(1)-30考点)
解析:水利发电工程项目,工程开工申报及施工质量检查,一般按①单位工程、②分部工程、③分项工程、④
单元工程<四级>进行划分。
3.水力发电工程监理进度控制
未考核过,内容略...///
小结:[注:天一文化专有版权,未经许可不可转发或复印传播]
小结:一<页>看尽长安花
1.监理工作一般程序【➊21会议】
2.水力发电工程监理质量控制【➊13划分苡、20苡、22B苡、23苡、
➋21B苡、23A苡】
3.水力发电工程监理进度控制【无】
9.4.4 水力发电工程监理合同费用控制的内容
9.4 建设监理
9.4.1 水利工程施工监理的工作方法和制度
9.4.2 水利工程施工监理工作的主要内容
9.4.3 水力发电工程监理质量控制的内容
9.4.4 水力发电工程监理合同费用控制的内容
考情分析:
单选题:无;
多选题:2012(1)、2014(1)、2019(1);
案例题:无。
一、二建重复率:80%。
教材内容:
1.水力发电工程监理合同费用控制
2.水力发电工程监理合同商务管理
未考核过,内容略...///
2.水力发电工程监理合同商务管理
1)工程变更
(3)工程变更的分类。
工程变更依据其性质与对工程项目的影响程度,分为:①重大工程变更、②较大工程变更、③一般工程变更、
④常规设计变更(四类)。 (2012(1)、2014(1)、2019(2)考点)
其余内容略...///
(2025版教材:P277+329,两类变更)
例题:2012(1)-28.水力发电工程设计变更依据其性质与对工程项目的影响程度,分为( )。
A.重大工程变更 B.较大工程变更[注:天一文化专有版权,未经许可不可转发或复印传播]
C.一般工程变更 D.常规设计变更
E.特殊设计变更
答案:ABCD
解析:工程变更依据其性质与对工程项目的影响程度,分为:①重大工程变更、②较大工程变更、③一般工程
变更、④常规设计变更(四类)。
小结:一<页>看尽长安花
1.水力发电工程监理合同费用控制【无】
2.水力发电工程监理合同商务管理【➊12苡变更、14苡、➋19苡】
