国际工程文控工具:MDR、VDR、EDR等

国际工程文控工具:MDR、VDR、EDR等

国际工程EPC文控团队在履约阶段进行项目控制时,最常使用的一套表格,是MDR。为了配合MDR的数据透视,有可能会出现以下几个支持文件:VDR、EDR、PMD。

我们先来说MDR

MDR:主文档(Master Document (or Deliverable) Register)。

即使在同一个项目中,参与项目的每个组织都有自己对本项目MDR的理解。
  • 业主的MDR是业主关注的受控文件,一般由EPC填写、每周提交给业主;
  • EPC的MDR是EPC关注的受控文件,一般由EPC维护,但是数据源往往来自供应商、分包商、设计院;
  • 供应商、分包商、设计院也都有自己的MDR,用以管理本组一个比较详细的MDR表头可以包含以下字段:

Job ID in P6

Designer

Contract No.

Document Type

Design stage

Number of item / subitem

Code of discipline

Item Name

Item No.

Document No.

Latest Rev

Return Code

PD NUMBER

Deliveratest Transmittal

Issued for Internal Review (IIR)(Plan Start/Plan Finish)

Issued For Review / Comment (IFR / IFC)(Planned Date/Actual Date/Rev)

Issued As Final / Implementation (IAF / IFE)ate/Actual Date/Rev)

As-Built-Rev 00(Planned Date/Actual Date)

RedLine Markup

Remarks

Actual development progress,%
Actual development progress, value
Actual number of sheets
Transfer in A4
Responsible Chief Engineer / Deputy Chief Engineer
Document language
File nChange number
Development of documentation with changes(Plan/ Forecast/ Actual)
需要注意的是,每个项目的MDR都不同,根本原因是因为业主的管理习惯不同。每个项目的Document Control Procedure都不一样,这使得在开工阶段,EPC团队需要有快速消化业主提供的文控要求和各类template的能力。Issued For Review / Comment题(这个阶段,需要有经验的设计院、主要分包商的有效配合。尤其设计院的国际工程设计经验,需要匹配国际工程项目管理标准,而非仅对设计负责)。文件管理员将从各个专业收到的反馈整理成一个文件,并为其中列出的每个文件标题分配唯一的标识号。在承包商公司内部审查和几天甚至几个月的时间。
2.批准后,MDR中列出的文件的任何添加、删除或标题修改都应遵循需要授权的受控流程。这种控制实践对于保持MDR的完整性是必要的。
3.MDR是一份实时文件,这意味着MDR将在项目期间不断更新,并且严格与事实保持一致。例如,当创建新文档或更新现有文档时。一般来说,业主例会每周召开,每周会Review最新的MDR。
4.MDR模板、格式和关联方在MDR中分配)标识细节,如文件编号、作者、标题、发起学科、公司、文件类型等。(b) 修订信息,如最新修订索引、文件状态、修订日期(c)里程碑和交付信息,如计划、实际和预测提交、日期、传递参考、进度百分比等。(d) 组织认为维护或跟踪文件所必需的任何其他具体细节,例如文件的位置、发起人、检查员和批准人的姓名、内部和外部收件人。

接下来,我们看看VDR

VDR(Vendor Document (or Deliverable) Register(or Requirement))有几个叫法,或者根据专业可以包含几类子Sheet文件,如供应商文件要求(SDR)、卖方数据和图纸要求(SDDR)、供应商数据和文件要求(VDDR)、供应商文件要求列表(SDRL)等…
  • Supplier Document Requirements (SDR)

  • Seller Data and Drawing Requirements (SDDR)

  • Vendor Data and Document Requirements (VDDR)

  • Supplier Document Requirement List (SDRL)
供应商文档要求(VDR)或供应商文档要求列表(VDRL)通常是许多项目的起点。业主会在开工阶段向EPC提供一份作为项目合同一部分所需的文件清单,这些文件可能是MDR的主要组成部分。特别是在大型项目上。这是客户和供应商之间的核心文档相关合同,确定了要供应的文档类型、交付时间表和数据簿要求。
根据每个业主在当前项目的管理要求,不同项目可能会要求EPC向业主提交MDR和VDR。但是,即使业主仅要求了MDR,也代表了EPC必须自己建设和管理好自己的VDR,因为这不仅是MDR数据与实际业务匹配的必然结果,也是EPC做好反索赔管理的必要手段。绝对不能仅仅因为业主没有要求正式的VDR流程,而放弃EPC自己在流程中受益。‍‍

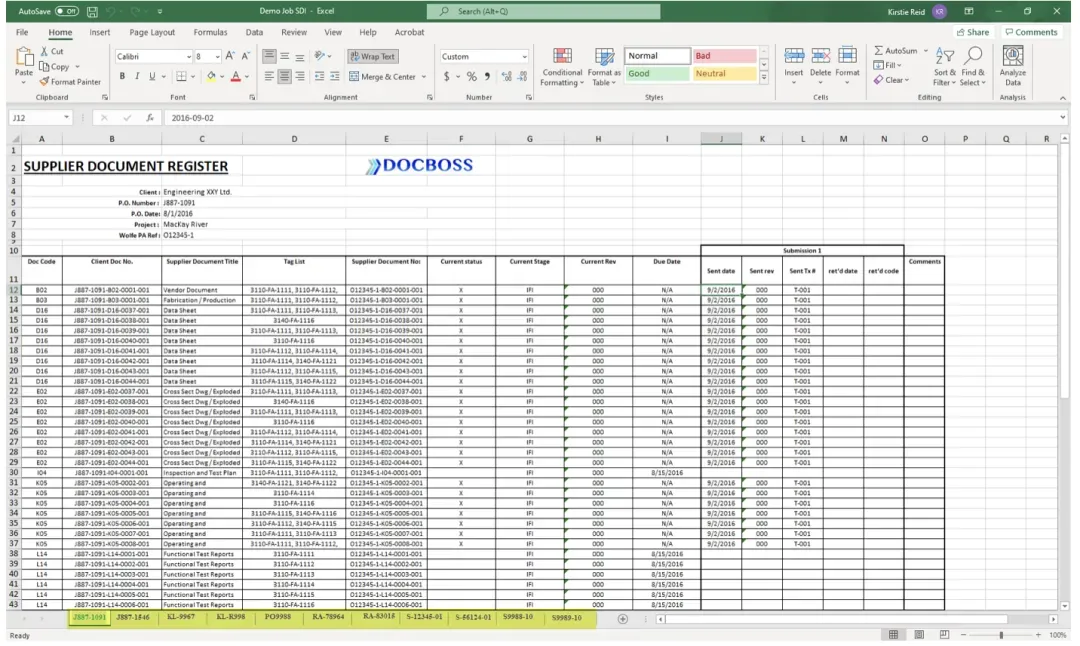

VDR样表

再来,还有EDR和PMD

EDR是设计文件登记册(Design  Document (or Deliverable) Register(or Requirement)),以管理设计类受控文件的流转、跟踪为主。

EDR样表

PMD是项目管理文件登记册(Project Management   Document (or Deliverable) Register(or Requirement)),以项目管理类受控文件的流转、跟踪为主。

PMD样表

在不同项目上,会根据当前业主的管理要求,划分不同类型的受控文件进入不同的跟踪表,

某项目文档分类样例

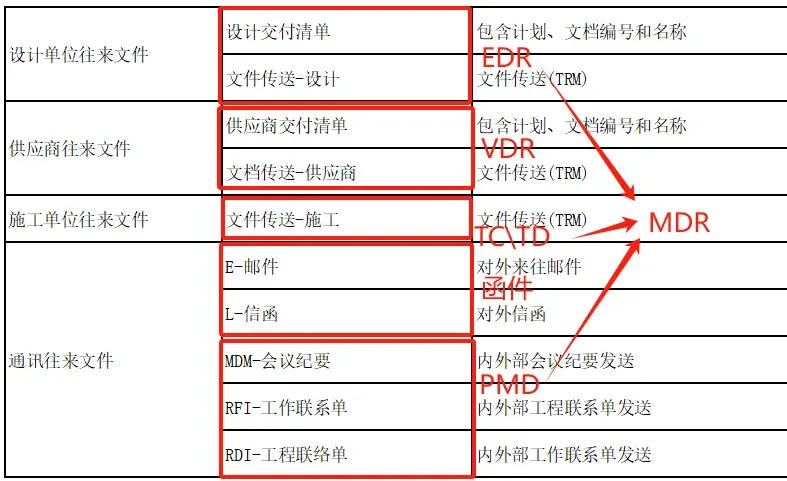

MDR、VDR、EDR、PMD的数据关系

在同一个项目中,MDR、VDR、EDR、PMD存在部分数据重叠的关系。针对不同业主的单项目管理要求,有的项目仅设置MDR,也有的项目设置多个。有的项目MDR中会包含EDR和施工数据信息,也有的项目中EDR是个单独的文件。对于文控工程师来说,如果使用Excel作为工具用来追踪文件流转数据的话,经常需要同步更新几个实时动态的表格。这使得文件数据错乱的情况经常出现。

某项目中VDR与MDR的数据对应关系

如上图所示,在需要多表格文控管理的项目中,每一个文档的属性字段,都需要定义清楚对应MDR的哪一项、明确数据定义、数据要素、数据来源、是否必填、可选填写值、填写时间要求等。
对于一个复杂的工业大EPC项目来说,仅维护MDR和VDR两张表,就需要EPC团队配置6-12个文控工程师才能完成。
这也是为什么会有EDMS系统存在的原因。因为专业的文控系统中,对于受控文件的追踪,是全生命周期的,包含从文件源头流转到业主的多步、往复的完整信息,囊括了每一个文件的每一个历史版本的审批记录、流转记录、升版记录等。
管理一个大型EPC项目,应用EDMS是势在必行的选择。无论文控业务使用MDR还是VDR,核心都是:业主或EPC统一项目各参建方文档交付物规范和格式,提高沟通效率。通过TRM、函件收发统一各方的文档传送流程。在执行过程中通过文件登记表(MDR和VDR)记录文件传送的全周期管理过程,及时把控文档交付物进展状况,也便于事后追溯。
项目越大、周期越长、受控文件数量越多,协作过程中产生的流转和版本越多,就越需要EDMS进行管理。
