一建水利:2026 年 考试真题预测卷 暨扩展

一建水利:2026 年 考试真题预测卷 暨扩展
2026 年 考试真题预测卷(一) 暨扩展
一、单项选择题共 20题,每题 1 分。每题只有 1 个最符合题意的选项。

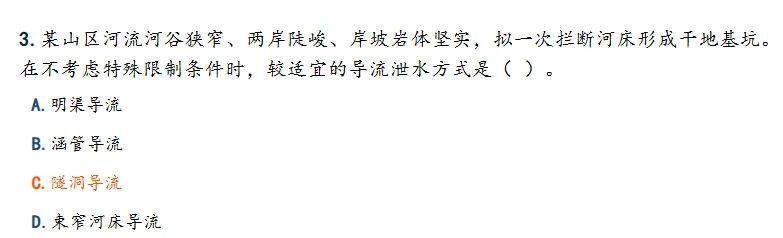

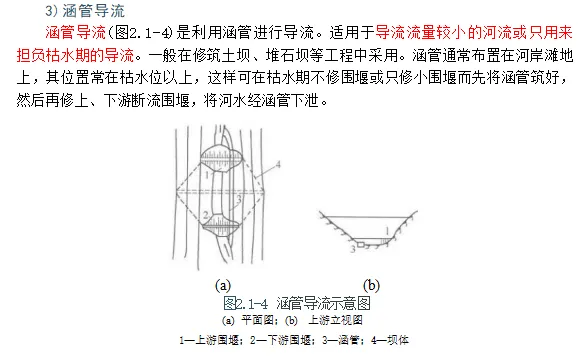

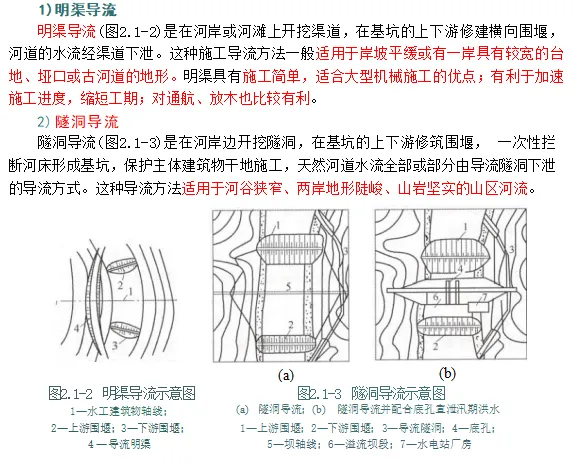

施工导流的基本方式可分为一次拦断河床围堰导流(又称全段围堰法导流)和分期围堰导流。按泄水建筑物形式可分为:明渠导流、隧洞导流、涵管导流、底孔导流、淹没基坑法导流、施工过程中的建筑物缺口导流以及不同泄水建筑物的组合导流等。

各灌浆段灌浆的结束条件应根据地层和地下水条件、浆液性能、灌浆压力、浆液注入量和灌浆段长度等综合确定。应符合下列原则:

(1)当灌浆段在最大设计压力下,注入率不大于1L/min后,继续灌注30min,   可结束灌浆。

(2)当地质条件复杂、地下水流速大、注入量较大、灌浆压力较低时,持续灌注的时间应适当延长。

全孔灌浆结束后,应以水胶比为0.5的新鲜普通水泥浆液置换孔内稀浆或积水,采用全孔灌浆封孔法封孔。采用自上而下分段灌浆法和自下而上分段灌浆法时,封孔灌浆压力可设定为全孔段平均灌浆压力或2MPa;采用孔口封闭法时,封孔灌浆压力可采用该孔最大灌浆压力。封孔灌浆时间可为1h。

分段、分片碾压,相邻作业面的搭接碾压宽度,平行堤轴线方向不应小于0.5m;垂直堤轴线方向不应小于3m。

10.某吹填工程的设计吹填方量为 42.0 万 m³ , 设计允许超填方量为 1.2 万 m³ , 地基沉降补偿量为0.8 万 m³ , 预计吹填流失量为 0.6 万 m³ 。该工程总设计工程量为( )万 m³。

A.43.2

B.44.0

C.44.6

D.42.0

12.某水利工程开工后,项目法人拟在第 70 个工作日才制定法人验收工作计划并办理备案。正确的处理是( )。

A.应自工程开工之日起 60 个工作 日内制定,并报法人验收监督管理机关和竣工验收主持单位备案

B.应待第一个单位工程完工后再制定并报备案

C.只需在竣工验收前 30d 报备案

D.应由施工单位制定并报监理单位批准

13.建设单位在一条原本不通航的人工水道上修建闸坝,建成后该水道具备通航条件。依法应采取的措施是( )。

A.无须设置任何通航设施

B.同时修建过船设施或者预留过船设施位置

C.仅在运行后由交通主管部门决定是否补建

D.仅缴纳补偿费即可替代工程措施

14.2025 年发布的某水利标准编号写作“SL/T × × ×—2025”。其中“SL/T ”表明该标准属于( ) 。

A.强制性国家标准

B.推荐性国家标准

C.强制性水利行业标准

D.推荐性水利行业标准

15.某深基坑工程达到“超过一定规模的危险性较大的单项工程 ”标准。其专项施工方案审查论证会应由( )组织。

A.施工单位

B.项 目法人

C.监理单位

D.勘察单位

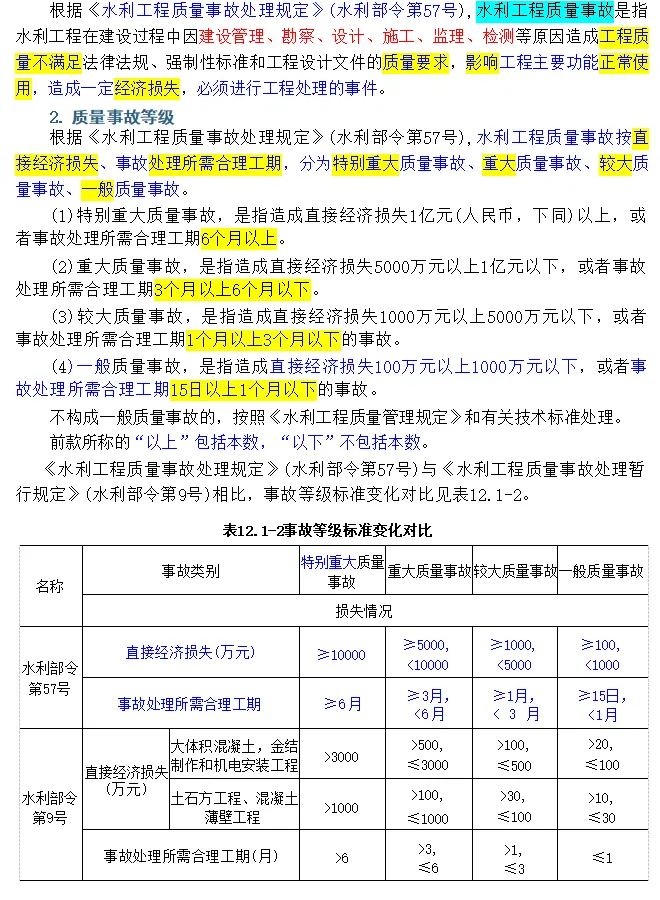

18.某在建水利工程发生质量事故,直接经济损失为 1600 万元,预计事故处理所需合理工期为 45日。按现行水利工程质量事故分级,该事故属于( )。

A.一般质量事故

B.重大质量事故

C.特别重大质量事故

D.较大质量事故

19.某坝体填筑清单单价为 42 元/m³ , 按施工图计算的有效压实方为 8.0 万 m³;承包人在施工图尺寸外超填 0.2 万 m³ ;现场碾压试验在清单中另列总价 8 万元。除合同另有约定外,发包人应支付 ( ) 万元。

A.344.0

B.336.0

C.344.4

D.352.4

20.施工项目部针对某泵房有限空间内可能发生的中毒事故,按具体场所、装置和设施制定现场应急处置措施。该文件属于( )。

A.综合应急预案

B.专项应急预案

C.现场处置方案

D.部门应急预案

二、多项选择题

共 10题,每题2 分。每题有 2 个或 2 个以上符合题意,至少有 1 个错项。

22.关于帷幕灌浆质量检查孔的布置与试验,下列说法正确的有( )。

A.单排孔帷幕的检查孔数量可取灌浆孔总数的 10%左右

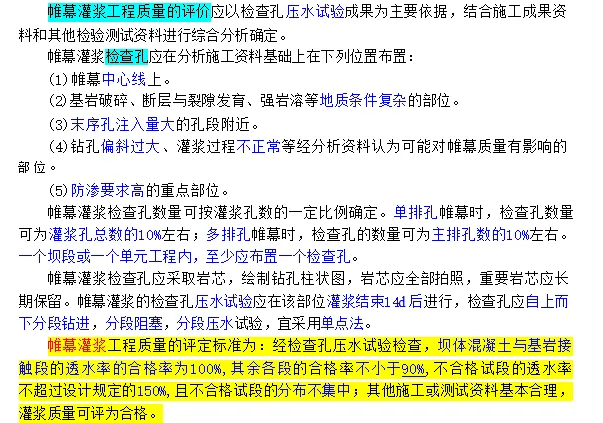

B.一个坝段或一个单元工程内至少应布置 1 个检查孔

C.检查孔压水试验宜在相应部位灌浆结束 10d 后进行

D.检查孔应自上而下分段钻进、分段阻塞并进行压水试验

E.检查孔无需取芯,只需保留灌浆记录

23.黏性土防渗体填筑施工中,坝面质量检查的主要项目有( )。

A.铺土厚度

B.混凝土坍落度

C.土块大小

D.土料含水量

E.压实后干密度

24.下列有利于降低大体积混凝土最高温度或减小温度应力的措施有( )。

A.高温季节利用夜间低温时段浇筑

B.对粗集料采取风冷、浸水或喷淋冷水等预冷措施

C.改用水化热更高的水泥并提高水泥用量

D.采用片冰、冰屑或制冷水拌合

E.采用通水冷却并做好表面保温保护

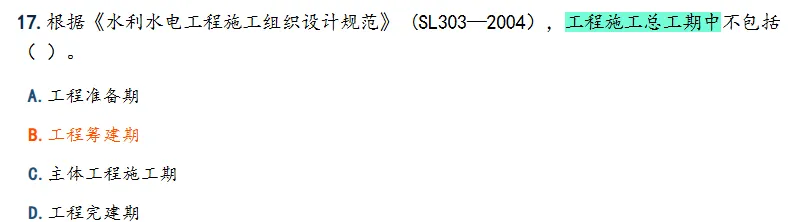

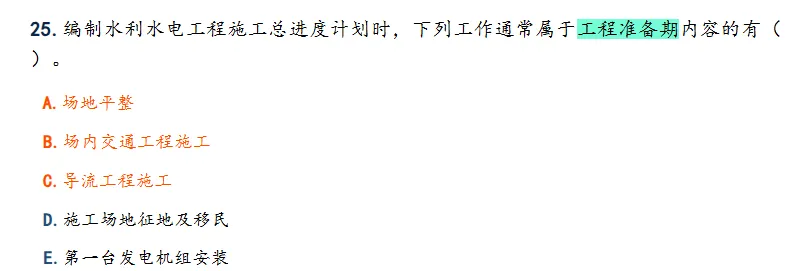

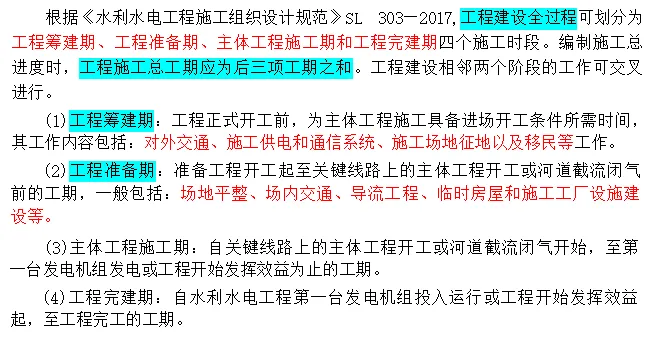

工程准备期:准备工程开工起至关键线路上的主体工程开工或河道截流闭气前的工期,一般包括:场地平整、场内交通、导流工程、临时房屋和施工工厂设施建设等。

26.某水闸沉降缝两侧结构拟同步浇筑。关于沉降缝填料及相邻混凝土施工,正确的有( )。

A.填料安装应竖立平直

B.缝两侧流态混凝土的上升高度应保持一致

C.常用填料可包括沥青油毛毡、沥青杉木板、泡沫板及密封胶

D.可用铁钉直接穿透止水片以固定填料

E.两侧混凝土高差越大,越有利于固定填料

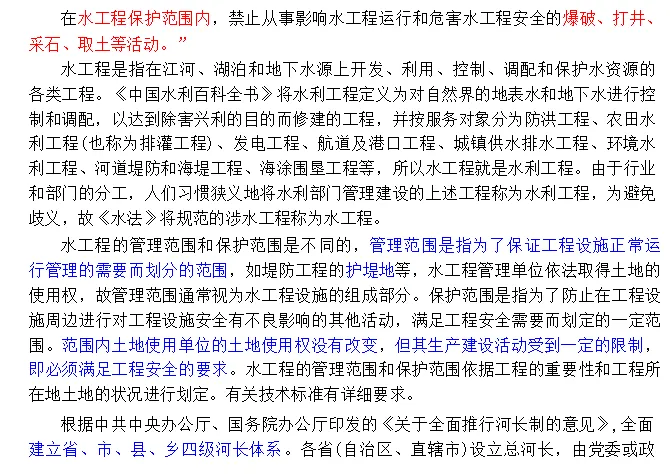

27.根据《中华人民共和国水法》,在水工程保护范围内,下列属于影响水工程运行和危害水工程安全、依法禁止实施的活动有( )。

A.爆破

B.经批准开展的生态监测

C.打井

D.采石

E.取土

28.在水利水电工程施工合同履行中,属于合同变更范围的有( )。

A.改变合同中某项工作的质量要求或其他特性

B.承包人返工纠正自身施工质量缺陷

C.改变合同工程的基线、标高、位置或尺寸

D.为完成工程追加合同外的必要工作

E.承包人在不影响合同的情况下调整内部班组

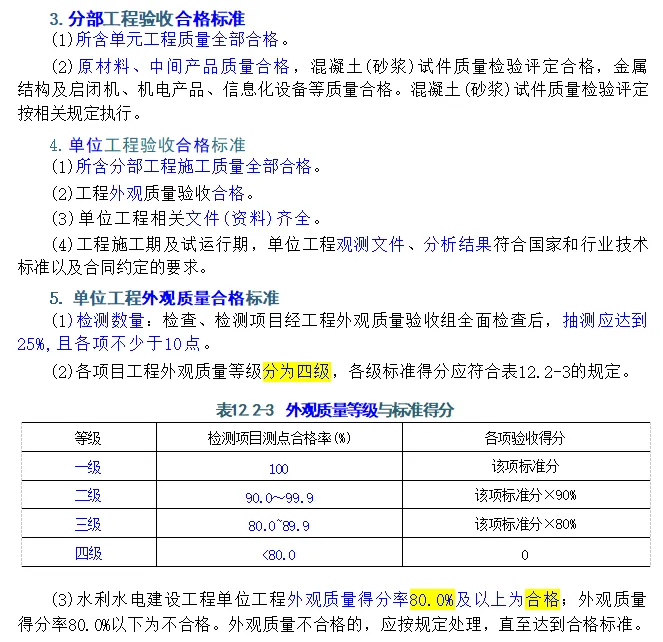

29.依据现行施工质量验收要求,单位工程验收合格应具备的条件有( )。

A.所含分部工程施工质量全部合格

B.工程外观质量验收合格

C.单位工程相关文件资料齐全

D.施工期及试运行期的单位工程观测文件、分析结果符合技术标准及合同约定

E.所含分部工程合格率≥80%

三、实务操作和案例分析题

共 5 题,案例 1—3 各 20 分,案例4—5 各 30 分。

案例1

【背景资料】

某丘陵区水库总库容为0.36×108m³ , 最大坝高52m,挡水建筑物为黏土心墙土石坝。本次除险加固采用背水坡培厚、增设反滤过渡层与排水棱体等措施。经批准的设计要求新填黏性土压实度为98%,室内击实试验最大干密度为 1.74g/cm³ 。施工进入主汛期前,项目法人组织了安全度汛检查。

坝体从上游到下游结构名称(由上游向下游)

库水 → 上游护坡 → A 旧黏土心墙 → B 旧坝壳 → 削坡后的旧坝背水坡 → C 新增反滤过渡层 → D 新增坝壳料 → E 排水棱体

事件一:为了保证施工填筑的质量施工单位在实验室内做了击实试验,确认了压实参数。

事件二:旧坝背水坡按 1 ∶2 削坡后分层铺筑新料。

事件三:每层填筑完成后,施工班组检测干密度合格后覆盖下一层。

事件四:在执行安全度汛措施中,施工单位组织完善了抢险救援、技术支持、对外联络、后勤保障等工作机制。汛期值班责任人由施工单位项目经理担任,落实汛期现场值班值守、重要岗位 24h 值班,做好组织协调、指挥调度、应急处置等工作。

【问题】

1.(6分)确定该水库工程等别和大坝建筑物级别;写出图中 C、E 的主要作用。

答:工程等别为Ⅲ等,工程规模为中型;大坝为主要建筑物,级别为3 级。C 为反滤过渡层,用于防止细颗粒流失并协调相邻坝料变形;E 为排水棱体,用于排出坝体渗水、降低浸润线和渗透压力。

• (2 分)判定总库容 0.36×108m³对应Ⅲ等、中型。

• (2分)判定大坝为主要建筑物、级别为3 级。

• (1 分)说明 C 的反滤、过渡作用。

• (1分)说明 E 的排水、降低浸润线或渗透压力作用。

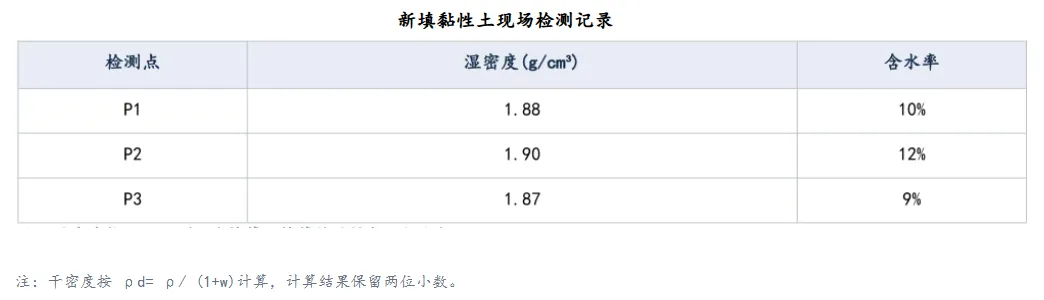

2.(6分)计算设计控制干密度,并逐点计算 P1~P3 的干密度,判断各点是否达到压实控制要求;指出不合格点所在层的后续处理原则。

答:设计控制干密度=1.74×98%=1.7052g/cm³ , 按题意保留两位为 1.71g/cm³ 。P1=1.88/ (1+10%)=1.71g/cm ³ , 合格;P2=1.90/ (1+12%)=1.70g/cm³ , 不合格;P3=1.87/ (1+9%)=1.72g/cm³ , 合格。不合格点所在层不得直接覆盖,应查明原因、返工或补压,并重新检验合格后方可继续填筑。

• (2 分)列式并算得控制干密度 1.7052g/cm³ , 按要求取 1.71g/cm³。

• (1 分)P1 干密度约 1.71g/cm³ , 判断合格。

• (1 分)P2 干密度约 1.70g/cm³ , 判断不合格。

• (1 分)P3 干密度约 1.72g/cm³ , 判断合格。

• (1分)写出不合格层返工或补压并复检合格后再覆盖。

3.(6分)指出事件一、二、三中的不妥并写出正确要求。黏性土压实参数除了铺土厚度以外还包括哪些?

答:

①事件一:击实试验不是确定碾压参数的,正确做法:除了击实试验以外,填筑前还应进行现场碾压试验确定压实参数;

②事件二:削坡后直接铺筑新料不妥,正确做法:削坡后开挖成台阶状,新老坝体结合部分刨毛3-5cm,然后分层填筑碾压。

③事件三:每层应由施工单位按规定自检并形成真实记录,再报监理验收;单元或工序未经验收或验收不通过,不得进入下一层。

④黏性土试验参数还应包括碾压机具重量、含水量、碾压遍数和行走速度等。

• (1分)指出通过碾压试验确定碾压参数。

• (1 分)指出台阶状、刨毛处理。

• (1分)施工单位应完成自检并形成检查记录或检测报告,报监理单位验收

• (3 分)写出一条给 1 分,最多得 3 分。

4.(2分)根据事件四指出在建水库工程安全度汛措施中的不妥之处。

答:

①施工单位组织完善了抢险救援、技术支持、对外联络、后勤保障等工作机制不妥,正确做法:项 目法人组织设计、施工、监理等参建单位完善抢险救援、技术支持、对外联络、后勤保障等工作机制。

②汛期值班责任人由施工单位项目经理担任不妥,正确做法:汛期值班责任人由项目法人相关负责人担任。

• (1 分)写明项目法人组织

• (1分)写明由项目法人相关负责人担任。

案例2

【背景资料】

某枢纽工程,库容0.3×108m³ 。灌区输水隧洞施工标段全长 3.2km,采用公开招标,资金来源和项目范围均属于依法必须招标情形。合同工程量清单设置一项通风竖井专业工程暂估价460 万元。隧洞开工后,

监理人经发包人同意签发第 12 号书面变更指示,增加排水盲沟。

事件一:承包人具备通风竖井专业工程的施工能力,并书面表示参加该暂估价项目投标。

事件二:招标人对丙的评标异议未作答复即发出中标通知书。

事件三:第 12 号书面变更指示增加排水盲沟,监理确认实际完成580m。清单中已有适用于同类盲沟的子目,综合单价420 元/m;承包人另报新单价480 元/m。

事件四:招标技术文件编写人员提出三项做法:将强制性国家标准中的“应 ”统一改成“ 宜 ”;企业标准允许低于强制性国家标准;推荐性标准正文统一使用“必须、严禁 ”。

【问题】

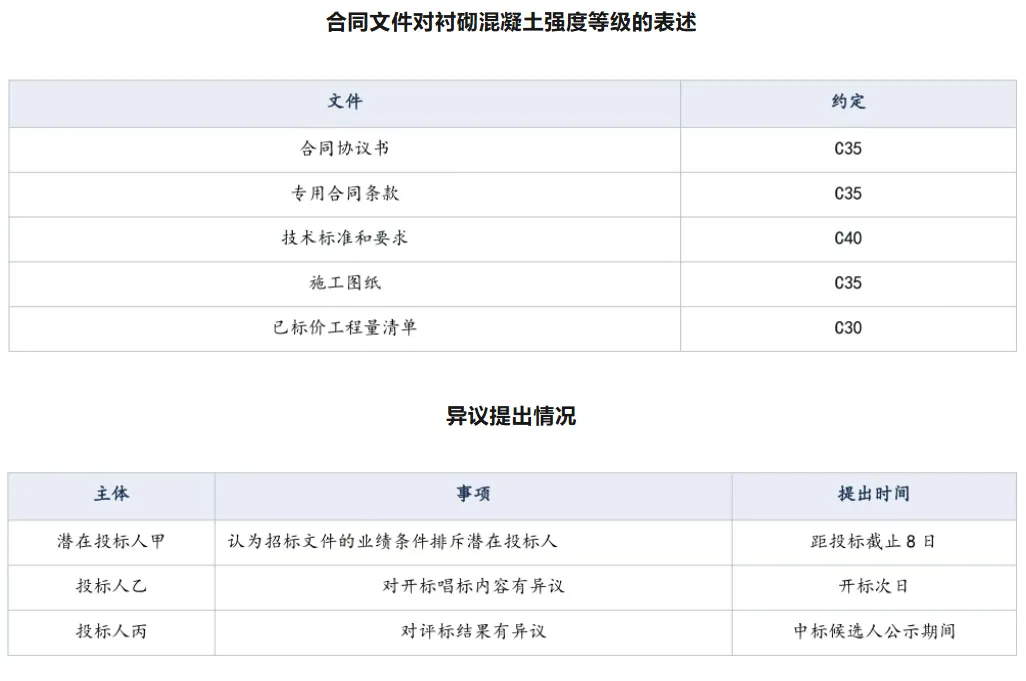

1.(5分)按合同解释的优先顺序排列题表中的五类文件,并确定本合同衬砌混凝土应采用的强度等级。

答:优先顺序为:合同协议书>专用合同条款>技术标准和要求>图纸>已标价工程量清单。文件约定有冲突时,按优先顺序解释, 因此采用合同协议书约定的C35。

• (2分)五类文件优先顺序完整正确;有一处小错可酌情给 1 分。

• (2 分)确定采用 C35。

• (1分)说明冲突按优先顺序、 以较高顺位文件解释。

2.(4分)判断总承包资质要求。判断通风竖井暂估价专业工程是否必须招标,由谁组织招标,并说明中标金额与清单暂估价差额的处理。

答:

①总承包应具水利水电工程施工总承包一级及以上资质。

②该项目属于依法必须招标范围,专业工程施工估算价460 万元达到400 万元以上的规模标准,必须招标。

③承包人具备能力且明确参加投标,应由发包人组织招标。

④中标金额与工程量清单暂估价的差额以及相应税金等其他费用列入合同价格。

• (1分)施工总承包一级及以上资质。

• (1 分)460 万元达到施工400 万元以上标准,必须招标。

• (1分)承包人具备能力并参与投标时由发包人组织招标。

• (1分) 中标金额与暂估价差额及相应税费列入合同价格。

3.(4分)逐项判断甲、 乙、丙提出异议的时间是否符合规定,并指出招标人处理丙异议的正确程序。

答:

①甲不符合,招标文件异议应在投标截止 10 日前提出;

②乙不符合,开标异议应在开标现场提出;

③丙符合,

④对丙异议的正确程序:招标人应自收到丙异议之日起3 日内答复,答复前暂停招标投标活动,不得先发中标通知书。

• (1 分) 甲不符合并写出投标截止 10 日前。

• (1分) 乙不符合并写出开标现场提出。

• (1分)丙在中标候选人公示期间提出,符合。

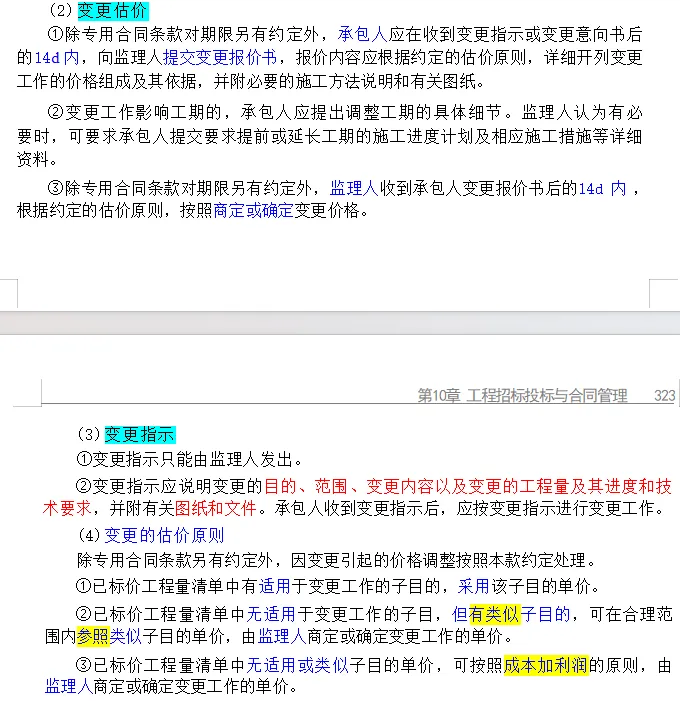

• (1分)招标人3 日内答复且答复前暂停招投标活动。

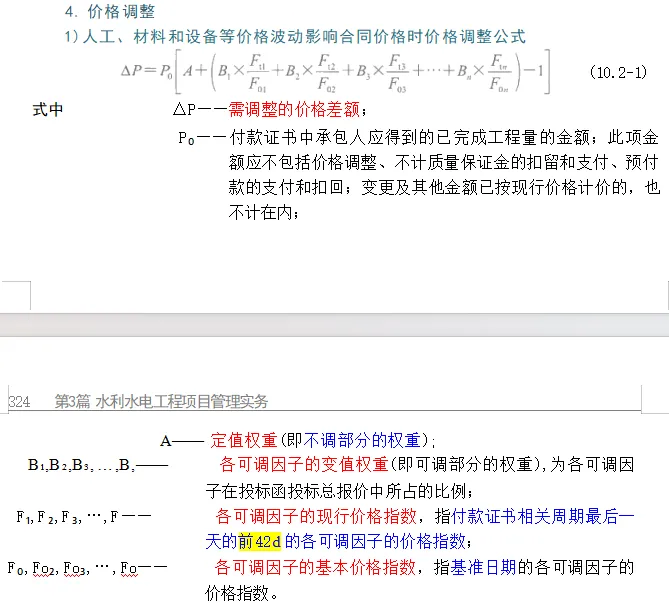

4.(4分)指出变更指示内容。判断承包人所报480 元/m 能否直接采用,并计算该项变更应计价款(万元)。

答:

①变更指示内容包括:变更的目的、范围、变更内容以及变更的工程量及其进度和技术要求,并附有关图纸和文件。

②变更估价原则,清单有适用于变更工作的子目,应采用相应子目综合单价420 元/m,承包人新报480 元/m不能直接采用。

③变更价款=580×420=243600 元=24.36 万元。

• (2 分)答出一条给一分,最多 2 分。

• (1 分) 已有适用子目,应采用420 元/m,不能直接采用 480 元/m。

• (1 分)列式 580×420 算得 24.36 万元。

5.(3分)判断事件中三项标准编写做法是否正确,并分别说明理由。

答:三项均不正确。

①强制性标准必须执行,强制性条文不应使用“宜、不宜、可 ”,不得将“应 ”降格为“宜 ”;

②推荐性国家标准、行业标准、地方标准、 团体标准和企业标准的技术要求不得低于强制性国家标准;

③推荐性标准不宜使用“必须、严禁 ”。

• (1分)强制性标准必须执行,不得以“宜 ”降低“应 ”的严格程度。

• (1分)企业等标准的技术要求不得低于强制性国家标准。

• (1分)推荐性标准不宜使用“必须、严禁 ”。

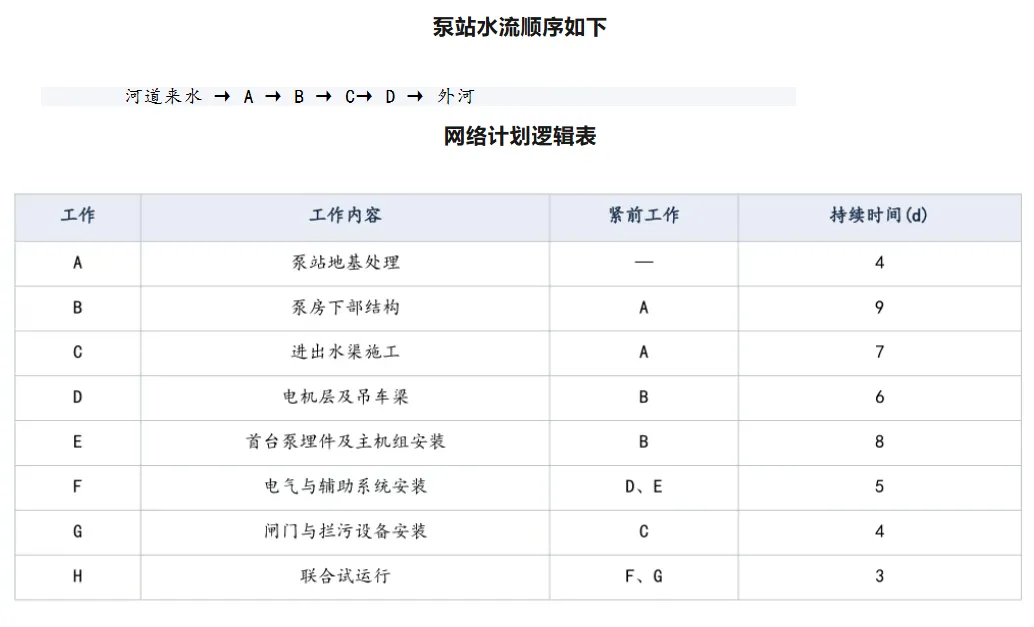

案例3排涝泵站机组安装与网络进度(20分)

【背景资料】

某平原排涝泵站设计扬程7.5m,安装3 台立式轴流泵机组。发包人供应主水泵,承包人负责土建、机组和辅助系统安装。各工作采用完成—开始逻辑,持续时间均为日。主要结构包括: 出水池、主泵房、进水池、前池

事件一:在 E 工作原计划最早开始日前2 日,设备基础混凝土强度为设计值的68%;至 E 工作原计划最早开始 日已达到72%。发包人供应的首台主水泵比计划到货日迟4 日到场,其他条件不变。

事件二:承包人对埋入混凝土的冷却水管完成自检,按约通知监理检验;监理未在约定时间到场,承包人随后覆盖。监理后又指示剥露重新检验,结果质量合格。

【问题】

1.(5分)写出示意图中A~D 的建筑物名称,并说明本工程选用轴流泵与设计扬程的适配性。

答:A 为前池,B 为进水池,C 为主泵房,D 为出水池。轴流泵属于高比转数低扬程水泵,通常用于扬程低于10m 的泵站,本工程设计扬程 7.5m,适配。

• (1 分)A 前池。

• (1 分)B 进水池。

• (1 分)C 主泵房。

• (1 分)D 出水池。

• (1 分)轴流泵适于低于 10m 低扬程,7.5m 适配。

2.(5分)根据逻辑表,确定关键线路和计划工期,并计算 D 工作的总时差。

答:关键线路为 A→B→E→F→H。计划工期=4+9+8+5+3=29d。D 总时差 2d。

• (1 分)关键线路 A-B-E-F-H。

• (2 分)计划工期 29d。

• (2 分)D 工作总时差 2d。

3.(7分)结合基础混凝土强度和设备到货事件,确定 E 工作的最早可安装日(以计划开始时间为基准日) ;判断可批准的工期延长天数及费用承担方。水泵机组安装前,应获得哪些文件?

答:

①设备安装应在基础混凝土强度达到设计值 70%以上后进行;至 E 工作原计划最早开始日,基础强度已达72%,技术条件满足。首台主水泵在原计划到货日后第4 日到场,故 E 工作最早可在原计划开始日后的第4日安装。

②主水泵由发包人供应,迟延属于发包人责任;E 为关键工作总时差为0, 因此可批准工期延长4 日,增加的费用由发包人承担。

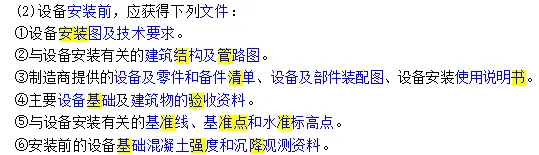

③水泵机组安装前应获得下列文件:

a.设备安装图及技术要求。

b.与设备安装有关的建筑结构及管路图。

c.制造商提供的设备及零件和备件清单、设备及部件装配图、设备安装使用说明书。

d.主要设备基础及建筑物的验收资料。

e.与设备安装有关的基准线、基准点和水准标高点。

f.安装前的设备基础混凝土强度和沉降观测资料。

• (1分)设备第4 日才到且此时强度已满足,最早安装为原计划后第4 日。

• (1分)发包人供应设备延误属于发包人责任。

• (1 分)E 在关键线路,批准延长4 日。费用发包人承担。

• (4 分)写出一条给 1 分,最多4 分(有关键名称即可得分,不需原文)。

4.(3分)承包人是否可以覆盖?监理要求重新检验时承包人是否应执行?检验合格后增加的费用和工期由谁承担?说明理由。

参考答案:

①承包人已按约通知,监理未按时检验,承包人可以覆盖;

②监理事后有权指示剥露重新检验,承包人应当执行。

③重新检验合格,增加的费用由发包人承担,工期顺延。

• (1 分)可以覆盖。

• (1 分)承包人应执行。

• (1分)检验合格时增加费用由发包人承担并顺延工期。

案例4

【背景资料】

某大型引调水工程进水塔为钢筋混凝土筒式结构,塔基至塔顶高58m。本标段包括塔身缺陷修补、闸门槽二期混凝土处理及启闭设备更新。为完成塔身外立面作业,施工单位 A 拟搭设高度 52m 的落地式钢管脚手架,计划使用70d。该标段建筑安装工程造价为5800 万元,未实行工程分包。

施工单位项目技术负责人组织项目部施工、质量和安全人员对《进水塔落地式脚手架专项施工方案》进行了审核。方案由项目技术负责人签字后报总监理工程师审核,总监理工程师签字后,施工单位即组织搭设,未召开专家论证会。

脚手架搭设期间, 因塔身预埋件位置调整,现场施工员 口头要求班组改变连墙件布置,并拆除了相邻三跨的连墙件,修改后的专项施工方案未重新审核。脚手架搭设完成后,施工单位和监理单位未组织验

收,作业人员即进入架体施工。

项目开工前,施工单位进行了一次危险源辨识,施工单位认为本项作业时间不足 3 个月,施工期间未再开展动态辨识。原专职安全生产管理人员因参加培训离开现场后,项 目负责人安排质量员兼任安全员。施工单位现有安全管理制度目录中,有安全生产责任制度、安全生产例会制等。有关安全生产责任制完成了相应的报批手续。

安全员据此将该脚手架登记为“一般危险源、较大风险 ”,并在入口处的安全风险空间分布图上标为橙色。脚手架作业入口仅设置一块“ 当心坠落 ”标志,该标志采用绿色正方形,安装在经常开启的活动围栏门上。

开工后第52 日,为追回进度,项目部安排作业人员于20 时在距坠落高度基准面 18m 的平台上安装闸门槽埋件。实测风力六级。现场检查发现:

•操作平台及悬挂脚手架边缘设防护栏杆,其高度 120cm,横挡间距30cm,底部应设高度35cm 的挡板;

•作业面下方第一道水平安全网距作业面3.5m, 网面完整;

•底部通道上方设有高度2.5m 的一层防护棚;

•作业平台下方的材料运输通道入口悬挂“ 当心落物 ”标志;

•班组长同时负责地面材料卸运,每隔一段时间到作业区巡查,作业人员通过手机与其联系,现场测试时偶有信号中断。

合同中本标段安全生产费用安照规范最低比例提取。项目开工第 40 日,项目法人向施工单位支付安全生产费用60 万元。施工单位将下列支出计入安全生产费用:

【问题】

问题

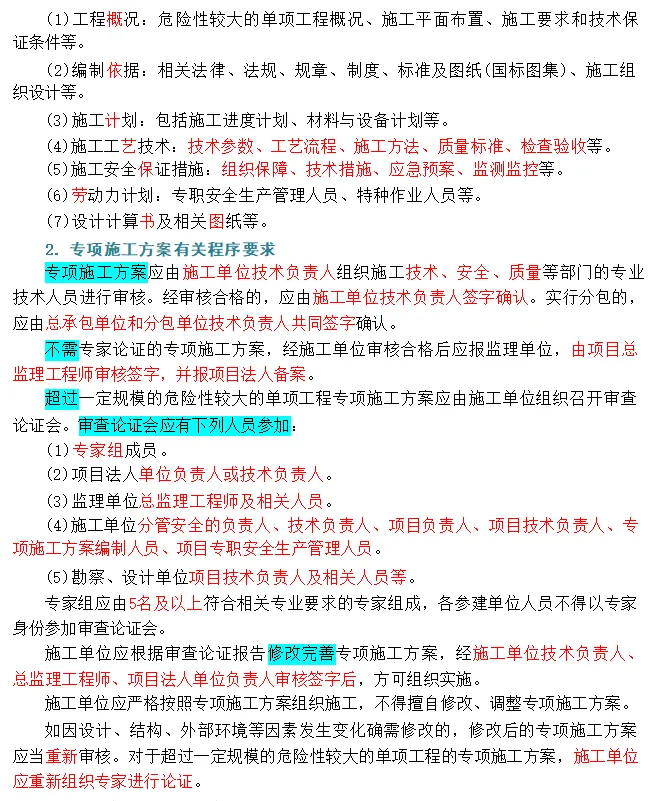

1.(5分)判断该脚手架工程是否属于超过一定规模的危险性较大的单项工程。指出专项施工方案审核、论证、签字和变更程序中的不妥之处,并写出正确做法。

答:

①52m 落地式钢管脚手架达到50m 及以上,属于超过一定规模的危险性较大的单项工程。

②由项目技术负责人组织项目部人员审核并签字不妥。应由施工单位技术负责人组织施工技术、安全、质量等部门专业技术人员审核,审核合格后由施工单位技术负责人签字。

③未组织专家论证不妥。应由施工单位组织召开审查论证会,专家组由5 名及以上符合专业要求的专家组成,参建单位人员不得以专家身份参加。

④签字程序不完整。施工单位根据专家论证报告修改完善方案后,应经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字,方可实施。

⑤预埋件位置变化后擅自改变连墙件布置不妥。方案应重新审核;本工程超过一定规模,还应重新组织专家论证。

• (1 分)属于超过一定规模。

• (1分)应由施工单位技术负责人组织。审核合格后由施工单位技术负责人签字。

• (1分)应由施工单位组织召开审查论证会。

• (1分)应经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字。

• (1分)方案应重新审核;本工程超过一定规模,还应重新组织专家论证。

2.(5分)判定 18m 平台作业的高处作业级别和种类。指出背景中高处作业的不妥之处,并写出正确做法。

答:

①作业高度 18m,属于三级高处作业;种类属于特殊高处作业中的夜间高处作业。

②六级及以上大风禁止从事高处作业,应立即停止作业。

③其余不妥:

a 安全网距离工作面的最大高度不得超过 3m;

b 底部通道上方设有高度2.5m 的一层防护棚不妥,可能坠落的高度超过24m 时,应设双层防护棚。;

c 班组长同时负责地面材料卸运,每隔一段时间到作业区巡查,作业人员通过手机与其联系,现场测试时偶有信号中断不妥,特殊高处作业应安排专人现场监护,并设置与地面联系的可靠通信装置;监护人员不得同时从事材料卸运等其他工作。

• (1分)六级及以上大风禁止从事高处作业。

• (2分)其余不妥,答出任意2 项得2 分, 改错一项扣一分

3.(7 分)依据 SL 721及现行重大事故隐患判定、风险管控要求,指出施工单位在现场安全管理方面的不妥之处;列出背景中可以直接判定为重大事故隐患的情形;说明重大事故隐患不能立即完成整改时的落实要求。

答:

①施工单位现场安全管理方面的不妥:

a 施工现场必须配备专职安全生产管理人员,不能以质量员兼职替代;

b 该危大工程施工时间不足 3 个月,施工过程中仍应至少开展一次动态辨识;预埋件及连墙件布置发生变化后,还应及时重新辨识;

②可直接判定为重大事故隐患的情形:

a 未按规定配备专职安全生产管理人员;

b 超过一定规模的危大工程专项方案未组织专家论证即施工;

c 危大单项工程未经验收合格即投入使用;

d 未按专项方案设置连墙件,擅自拆除连墙件后继续施工。

③不能立即整改的,应落实整改责任、措施、资金、时限和应急预案“五落实 ”。

• (2分)安全管理答出一条得 1 分,答错一条扣 1 分。

• (3 分)可直接判定的答出一条得 1 分,最多得3 分。

• (3 分)五落实,答出 1 条的 1 分,满分 3 分。

4.(6 分)计算表中D 值并说明:项目部确定的危险源级别、风险等级和标示颜色是否正确?“ 当心坠落 ”标志配色是否正确,还需设置什么警示牌?写出正确做法。

案:

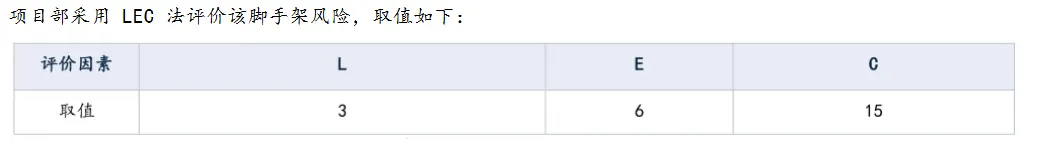

①D=L×E×C=3×6×15=270。

②危险源和风险级别及标示颜色均不正确。52m 落地式钢管脚手架属于重大危险源,其风险等级应直接评定为重大风险,不能用LEC 结果降级。重大风险区在安全风险空间分布图中应标为红色。

③“ 当心坠落 ”标志配色不正确,“ 当心坠落 ”属于警告标志,应采用黑色正三角形、黑色图形符号、黄色背景。还需要设置重大风险警示牌。

• (1 分)270。

• (3 分)重大危险源、重大风险、红色。

• (2 分)黑色正三角形、黑色图形符号、黄色背景(1 分)、重大风险警示牌(1 分)。

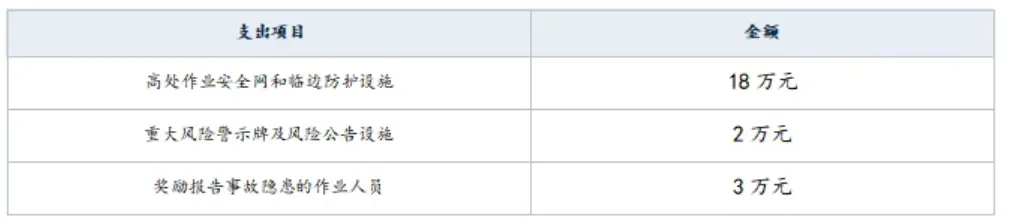

5.(4 分)计算施工企业应提取的安全生产费用和项目法人开工后 1 个月内至少应支付的金额;指出背景中的支付行为和项费用列支的不妥之处。

答:

①应提取安全生产费用:5800×2.5%=145 万元。开工后 1 个月内至少应支付 145×50%=72.5 万元。

②

a 第 40 日才支付 60 万元,既超过 1 个月期限,又低于 72.5 万元,。

b 专职安全生产管理人员工资属于企业职工薪酬,不得从安全生产费用中列支。

• (1 分)145 万元。

• (1 分)72.5 万元。

• (1 分)超过 1 个月期限,又低于 72.5 万元。

• (1分)专职安全生产管理人员工资属于企业职工薪酬,不得从安全生产费用中列支。

6.(3分)施工单位编制安全生产制度除了背景中列出的,还包括哪些

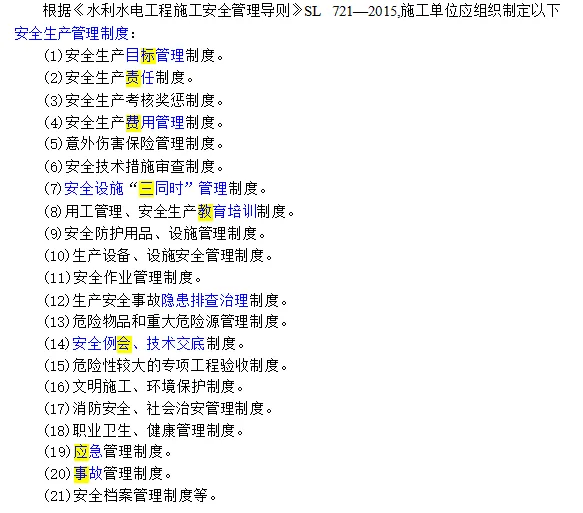

答:

①安全生产目标管理制度、安全生产考核奖惩制度、安全生产费用管理制度、意外伤害保险管理制度、安全技术措施审查制度、安全设施“三同时 ”管理制度、用工管理、安全生产教育培训制度、生产安全事故隐患排查治理制度、事故管理制度等。

• (3 分)答出一项给 1 分,最多 3 分。

案例5

【背景资料】

某中型水利枢纽工程河谷狭窄、两岸地形陡峻,岸坡岩体坚硬完整,工程内容包括碾压混凝土重力坝,施工期拦洪库容0.05×108m3 。上下游采用土石围堰一次拦断河流,导流隧洞导流。

坝体设有溢流坝段。坝址区夏季炎热、冬季寒冷,设计要求坝体下游面具有抗冻能力,溢流面需承受高速水流冲刷。工程进入高温季节施工,坝体内部碾压混凝土采用通仓薄层连续上升方式施工。

事件一:施工队拟按照“A→ 汽车运输入仓→B→C→切缝→D ”的顺序施工,未安排初浇层铺砂浆,也未安排切缝后的无振复压。

事件二:施工单位对压实参数进行控制,按照验收规范要求对铺料厚度进行检验,每层的检验数量满足规范要求。监理单位根据验收规范, 以施工单位检验数量作为基数,采取相应方式进行控制。

【问题】

1.(4分)判断围堰级别及洪水标准;判断施工期坝体临时度汛洪水标准;判断泄水建筑物封堵后坝体校核洪水标准。

答:

①围堰级别5 级。

②围堰洪水标准 10~5(年)。

③施工期坝体临时度汛洪水标准20~10(年)。

④泄水建筑物封堵后坝体洪水标准 100~50(年)。

• (1 分)5 级。

• (1 分)10~5(年)。

• (1 分)20~10(年)。

• (1 分)100~50(年)。

2.(4分)写出碾压混凝土坝的主要施工工艺中 A、B、C、D 所代表的工序。

答:

A 初浇层铺砂浆、B 平仓机平仓、C 振动压实机压实、D 沿缝无振碾压两遍

• (1 分)初浇层铺砂浆。

• (1 分)平仓。

• (1 分)振动压实。

• (1 分)沿缝无振碾压两遍

3.(5分)计算该坯层混凝土量、 系统控制有效能力和完成一层所需时间,并校核能否在设计时间内完成。

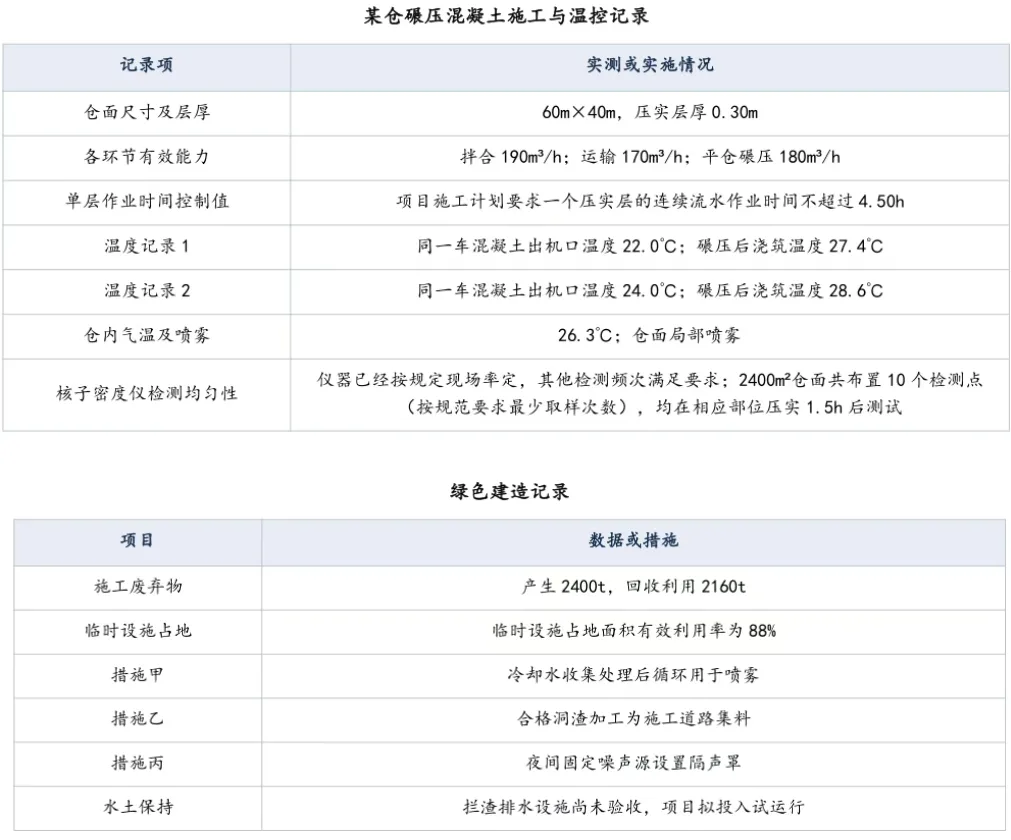

答:

一层的混凝土体积V=60×40×0.30=720m3

施工系统控制能力取最小环节:Q=min(190,170,180)=170m3/h

完成一层所需时间:t=720÷170=4.24h

因为:4.24h<4.50h,所以满足施工计划要求。

• (1 分)算得一层方量 720m3。

• (1 分)控制能力按最小 170m3/h。

• (2 分)列式 720/170 并算得约 4.24h。

• (1 分)4.24h 小于 4.5h,判断满足。

4.(5分)根据温控和密实度检测记录,指出不符合控制要求之处,并给出相应控制值或做法。

答:

①记录 1 不符,温升=27.4-22.0=5.4℃ , 不宜超过 5℃ ;

②记录 2 不符,浇筑温度 28.6℃ , 不宜超过 28℃ ;

③仓内气温及喷雾不符,高于 25℃应采用覆盖整个仓面的喷雾措施;

④核子密度仪检测均匀性数量和频次不符,2400m2按每 200m2至少 1 点计算至少 12 点,实际 10 点不符;密实度测试宜在压实后 1h 内进行,实际 1.5h不符。

• (1 分)记录 1 温升5.4℃ , 超过不宜超过 5℃。

• (1 分)记录 2 浇筑温度 28.6℃ , 超过不宜大于28℃。

• (1分)仓内高于 25℃应喷雾且覆盖仓面。

• (1 分)2400m2至少 12 点,10 点不足。

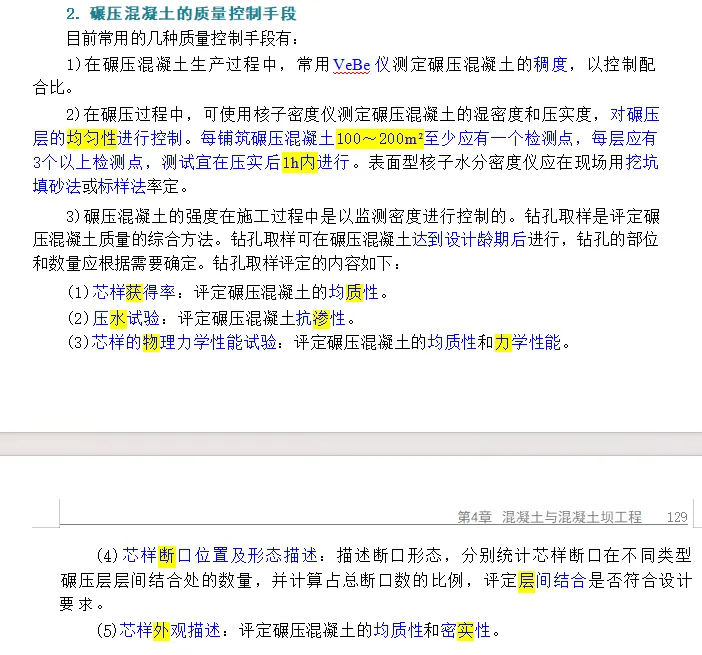

• (1 分)密实度测试宜在压实后 1h 内,1.5h 过迟。

5.(5分)事件二,根据碾压混凝土铺筑碾压施工质量验收标准,铺料厚度的取样数量和其他碾压参数的取样频次的具体要求。并指出监理单位质量控制的方式和比例。

答:

①铺料厚度每层每 500m2不少于 5 个点,其他参数每班不少于2 次。

②监理单位采用平行检验的方式进行控制,比例是施工单位自检数量的 10%。

• (3 分)每层每 500m2不少于 5 个点,其他参数每班不少于2 次。• (2分)平行检验的方式,施工单位自检数量的 10%。

6.(7分)计算施工废弃物回收利用率并判断该项指标是否符合要求;将措施甲、 乙、丙分别归入“四节一环保 ”中的相应类别;判断临时设施占地面积有效利用率是否符合量化指标要求;说明水土保持设施未验收即投入试运行是否允许。

答:

①回收利用率=2160/2400×100%=90%,大于 85%,该项达标。

②措施甲属于节水;措施乙属于节材;措施丙属于环境保护。

③临时设施占地面积有效利用率的量化控制指标为不低于90%,本项目为88%, 因此该项不符合要求。

④水土保持设施尚未验收,工程不得投入生产运行。水土保持设施应当与主体工程同时设计、同时施工、同时投产使用;水土保持设施未经验收或者验收不合格的,生产建设项目不得投产使用。

• (1 分)列式 2160/2400×100%=90%。

• (1 分)大于 85%,该项达标。

• (1 分)措施甲归入节水。

• (1 分)措施乙归入节材。

• (1 分)措施丙归入环境保护。

• (1 分)不低于90%,本项目为 88%, 因此该项不符合要求。

• (1分)水土保持设施落实三同时,未验收或不合格不得投产使用。
