需求调研模板拆解:三段八份文档,怎么用才不白做

需求调研模板拆解:三段八份文档,怎么用才不白做

调研做完,业务说「我要的东西你没问」,实施方说「我问了你没说」——这种对话的根因,往往在调研开始之前就埋好了。

最常见的错,是把需求调研当成「收集需求」:约几个部门、聊几轮、回来写一份需求清单。需求不是在会议室里被收集起来的,是在一轮一轮核对里被确认下来的。

这套模板把调研拆成三段、八份文档。它不要求你多写文档,只解决三件事:问题在进会议室之前准备好、过程有留痕、结论有人签字。下面每一段我都把交付版实表贴出来,对着表说清楚字段怎么填、哪一栏最容易写废。

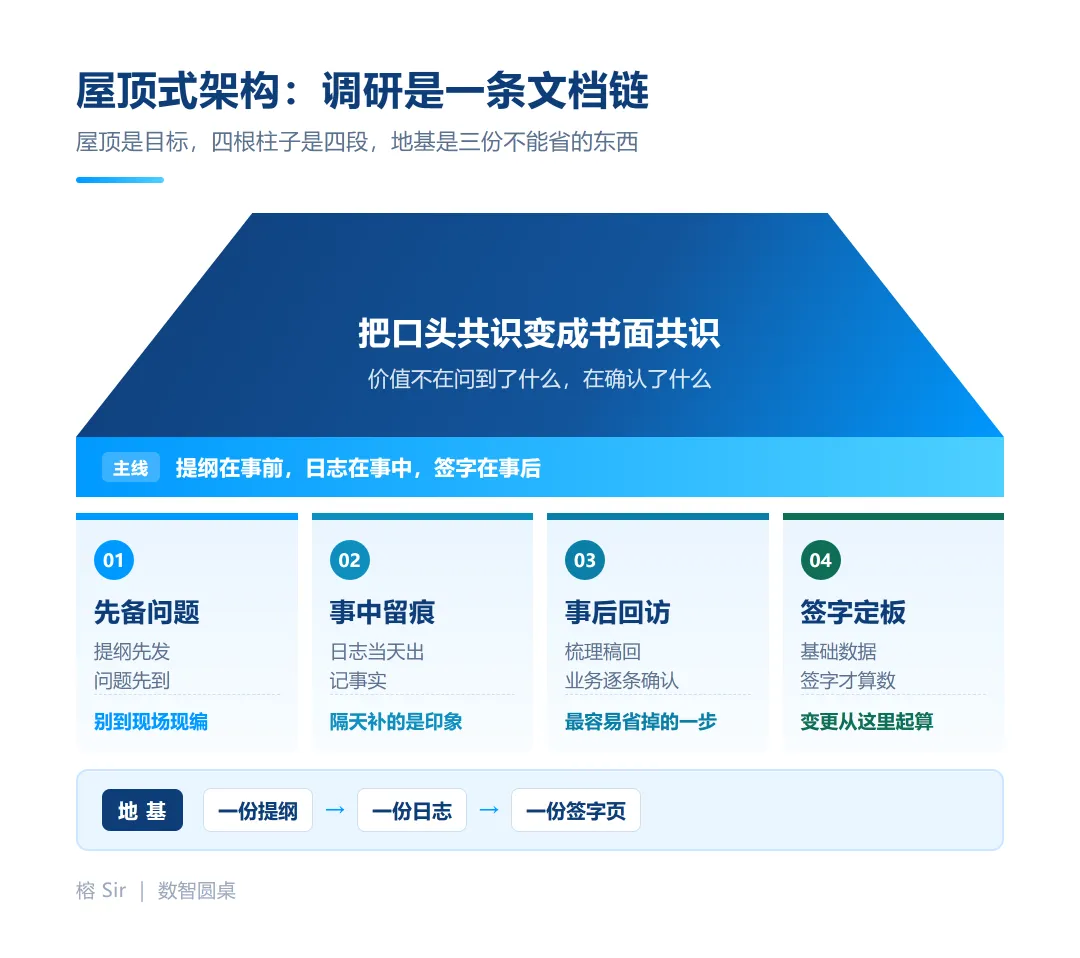

01全貌:八份文档,编号就是进度条

把模板目录拉出来,八份文档按编号排得整整齐齐。这套编号本身就是一个进度条:第一位是阶段,后两位是段内序号,看一眼编号就知道现在该做哪一步。

编号
阶段
模板名称
一句话说明
40-01-101
准备
调研计划表
排定整体调研的时间安排
40-01-102
准备
每周销项表
列明调研工作明细与完成情况
40-01-103
准备
需求调研提纲
进场前备好要问的问题
40-02-201
过程
需求调研日志
部门访谈的现场记录
40-02-202
过程
项目会议纪要
专项会议的决议与待办
40-03-301
总结
业务流程梳理
按调研结果梳理业务流程
40-03-302
总结
基本档案收集
整理业务的档案与基础信息
40-03-303
总结
基础数据确认
对档案与流程做双方签字确认

这个分法解决的是调研最典型的失控方式:八份文档不是同时写的,每一段只在前一段收口之后才开始。准备段没出提纲,就不进场;过程段的日志没出齐,就不写总结。按阶段设卡,比按时间追赶有效得多。

02准备段:三份文档,提纲是灵魂

准备段的三份文档,一份管节奏、一份管进度、一份管问题。前两份是管理工具,第三份才决定调研的质量。

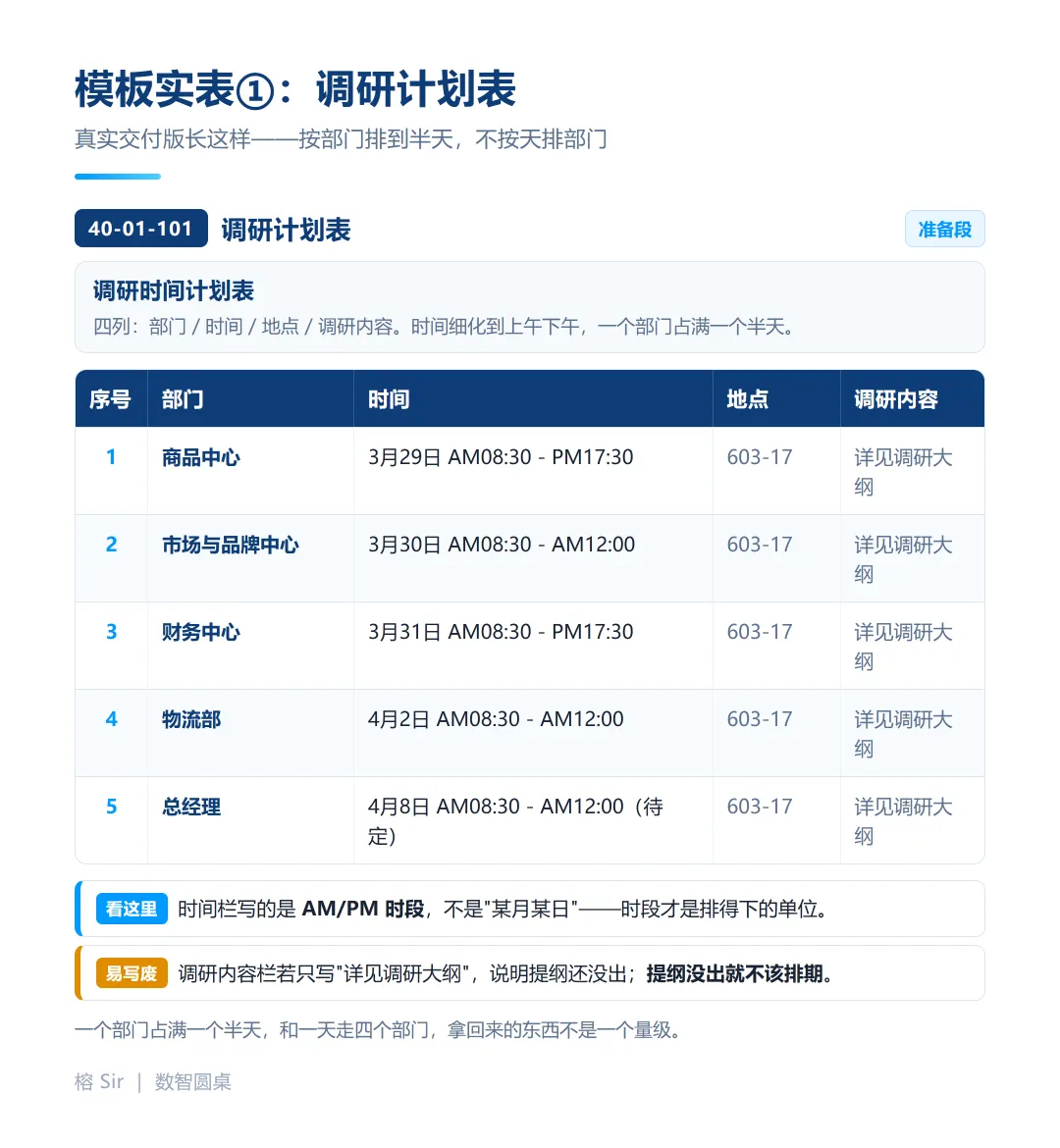

① 调研计划表(40-01-101)——先把部门排到时段。表里只有四列,但每一列都有讲究:

这份表最容易犯的错是「按天排部门」:一天走四个部门,看着进度快,实际上每个部门只有一小时,问到的都是场面话。一个部门占满一个半天,是这套表的默认节奏。另外注意「调研内容」栏——如果这里只写「详见调研大纲」,说明提纲还没出,而提纲没出就不该排期。

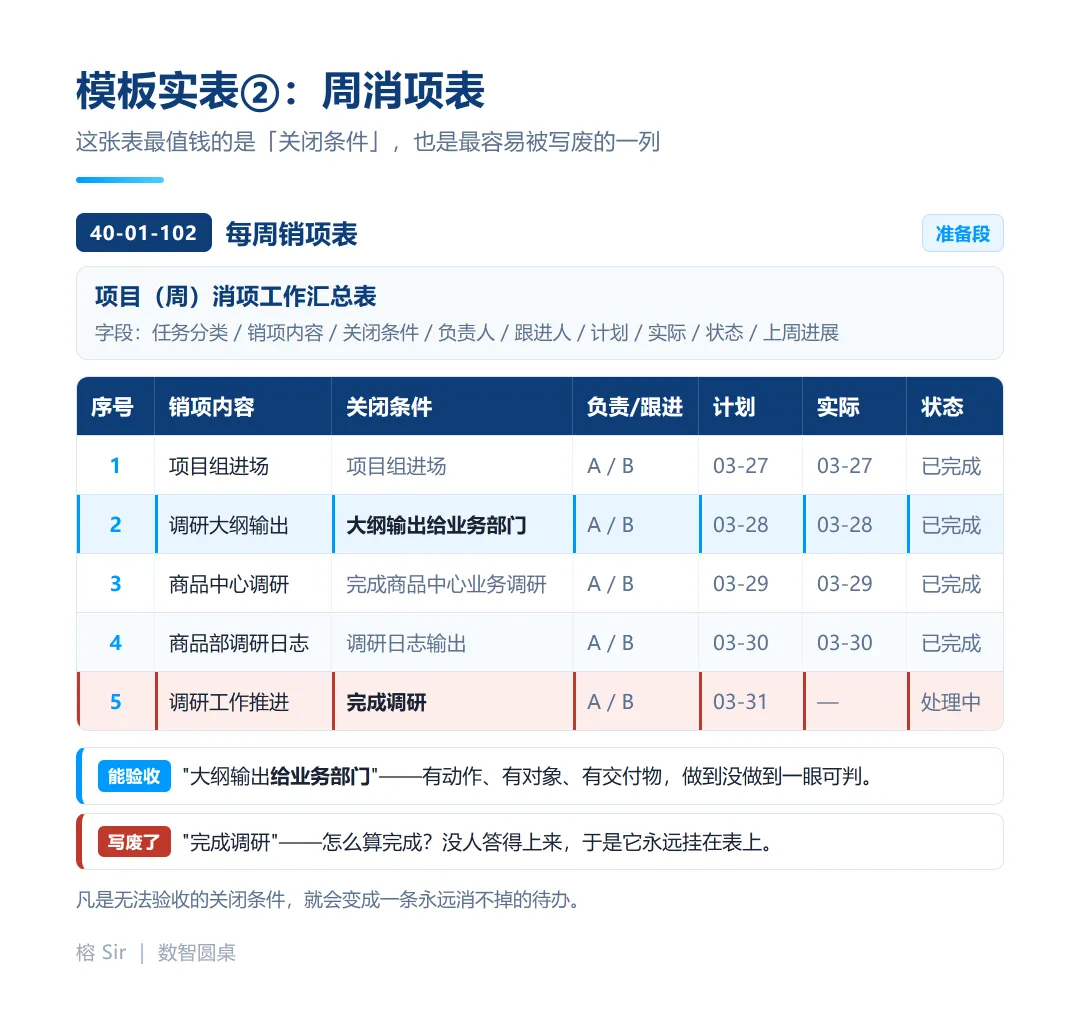

② 每周销项表(40-01-102)——管进度,但真正的价值在第四列:

这张表的字段是:任务分类、销项内容、关闭条件、负责人、跟进人、计划完成时间、实际完成时间、状态、上周进展。其中「关闭条件」是绝大多数团队会写废的一栏。

写「完成调研」——这不是关闭条件,因为没人知道怎么算完成,于是它永远挂在表上。写「大纲输出给业务部门」——有动作、有对象、有交付物,做到没做到一眼可判。判据很简单:这一条能不能被第三方验收。不能验收的关闭条件,等于没有关闭条件。

还有一个细节值得照抄:表头写了「日期范围 + 整理人 + 整理时间 + 变更时间」四行。每周发一版,变更时间单独标出来,上周承诺和本周变化的差异就自动暴露了——这比在周会上问「你上周说的做完了吗」体面得多。

③ 需求调研提纲(40-01-103)——唯一决定调研深度的文档。它必须在进场之前发给业务部门,让对方知道会被问什么。同一个部门,问法和收获的关系是这样的:

问法
得到的回答
能不能用
你们有什么需求?
「希望系统好用一点」
不能落地
现在哪里最麻烦?
「月底对账特别费劲」
方向有了
这张单据谁开、谁审、谁改?
「采购员开,经理审,财务能改」
可核对
走不通的时候怎么绕过去?
「先电话确认,事后补单」
这就是流程真相

关键差别不在问题数量,在主语。问「你想要什么」,主语是对方;问「这张单据谁开」,主语是流程。提纲按业务动线写、不按系统功能写——业务看到功能名词没有感觉,看到自己每天在走的单据,才有话说。

03过程段:两份文档,负责留痕

过程段只有两份:需求调研日志和项目会议纪要。它们的共同要求是当天出——隔几天补写的日志,记下来的是印象,不是事实,而调研报告后续所有争议都要回到这份记录上。

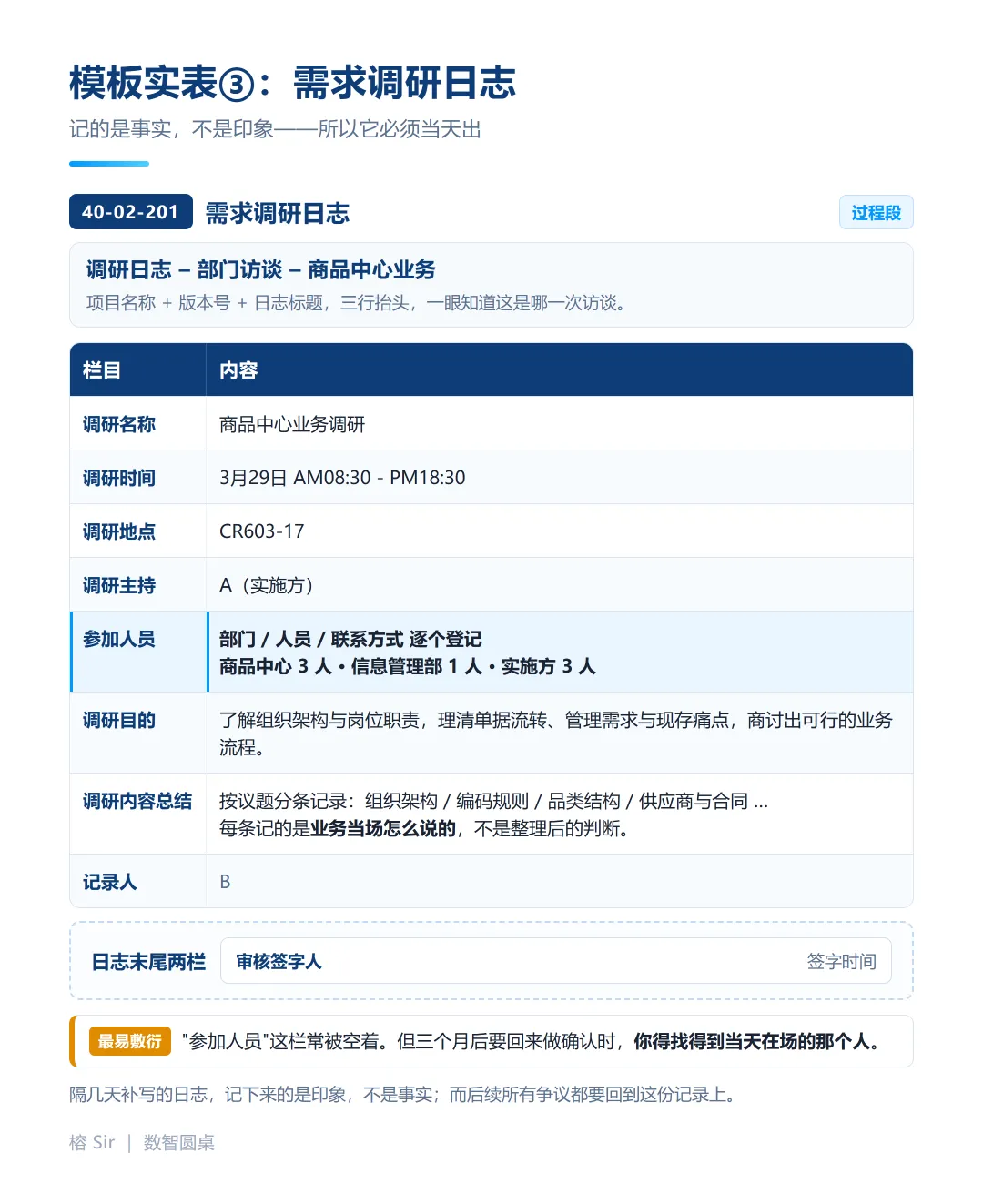

调研日志的字段值得原样照抄:调研名称、时间、地点、主持、参加人员(部门 / 人员 / 联系方式)、调研目的、访谈记录,末尾是记录人与审核签字。

其中「参加人员」这一栏最容易被敷衍,但恰恰最重要——后面回来做确认的时候,你得找得到当天在场的那个人。只写部门不写人,三个月后你会发现,那个「当时在场的人」已经说不清了,而新接手的人只会说「我不清楚以前怎么定的」。

「调研内容总结」也有个容易跑偏的地方:记的是业务当场怎么说的,不是整理后的判断。整理是总结段的事,过程段只管如实记下来——把判断混进日志,后面就分不清哪些是事实、哪些是自己的理解。

会议纪要用于专项问题会:会上的决议、待办事项、责任方、时间点。日志记的是现状,纪要记的是决议,两者不能互相替代。

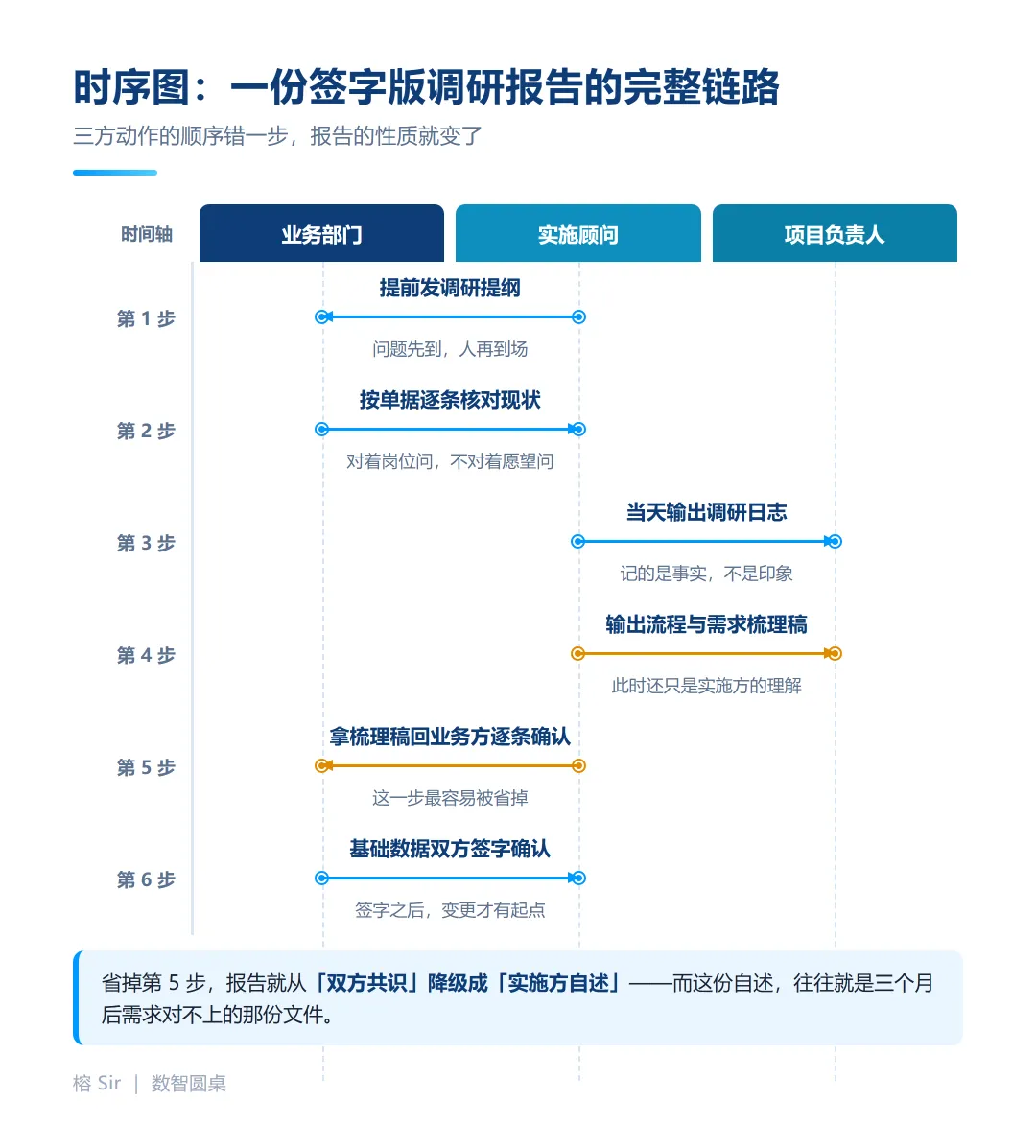

04总结段:三份文档,签字才是终点

总结段的三份是业务流程梳理、基本档案收集、基础数据确认。前两份是整理工作,第三份是这套模板里最有价值的动作——它要求把整理结果拿回业务方逐条确认,并签字。

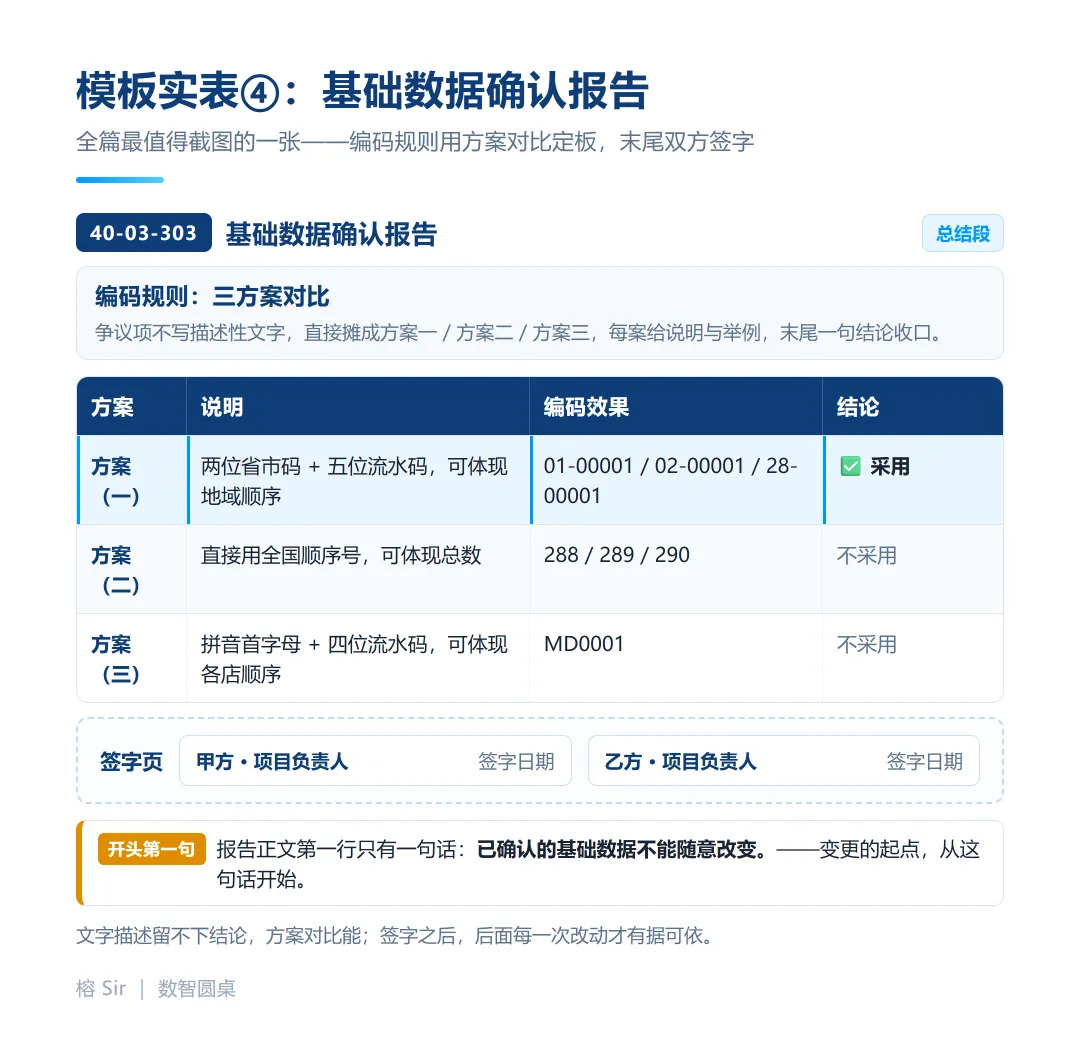

基础数据确认报告的结构特别值得学。碰到有争议的基础数据(比如编码规则),它不写一段描述性文字,而是做成「方案一 / 方案二 / 方案三」的对比:

每个方案给出说明、举例、编码后的效果,最后以一句「结论:采用方案(一)」收口。末尾是一张两列签字表,双方各签项目负责人和日期。

为什么这个结构有效?因为文字描述留不下结论,方案对比能。一段「建议采用地域加流水的编码方式」谁都读得懂,但谁都记不住;摊成三个方案摆在一起,选哪个是一目了然的,签字的时候也没有含糊空间。

报告开头还有一句话,几乎应该出现在每一份调研报告的第一行:已确认的基础数据不能随意改变。这句话的作用不是限制变更,而是给变更划一条起算线——基础数据一旦签字,后续所有变更才有起点;否则改一处,只能靠回忆。

把这条链路按顺序排出来就会发现,三方动作的顺序错一步,报告的性质就变了:省掉「回业务方逐条确认」,报告就从「双方共识」降级成「实施方自述」。而这份自述,往往就是三个月后需求对不上的那份文件。

05怎么用:四条落地建议

建议一提纲先写,别到现场现编问题。在会议室里临时想问题,得到的一定是「希望系统好用一点」这类无法落地的回答。提纲发出去,业务也会带着自己的单据来。

建议二销项表的关闭条件,一律写成能被第三方验收的动作。「完成调研」无法验收,「XX 文档已输出并经业务确认」可以。凡是无法验收的条目,就会变成一条永远挂在表上的待办。

建议三日志当天出,参加人员写到人。隔天补写的是印象;只写部门不写人,三个月后回访就没有入口。这两条是过程段唯一真正的硬要求。

建议四总结段一定要有签字页,编码类基础数据用方案对比定板。文字描述留不下结论,方案对比能。基础数据一旦签字,后续所有变更才有起点。


三段八份文档,你不用从零做。可以先带走一套话术——把这三个问句放进提纲里:① 这张单据谁开、谁审、谁改?② 走不通的时候,实际是怎么绕过去的?③ 绕过去之后,结果记在哪里?完整的三段八份文档模板(含计划表、销项表、提纲、日志、确认报告的空白版),放在知识星球「数智圆桌」的项目实战模板包里,微信搜一搜即可找到。
榕 Sir | 数智圆桌10 年企业数智化变革项目经验,只讲系统从立项、选型到上线推广的真实难点。更多深度复盘与项目模板,见知识星球「数智圆桌」——微信搜一搜即可找到。
