智能化弱电工程竣工交付资料(模板)

智能化弱电工程竣工交付资料(模板)

智能化弱电工程竣工交付资料(模板)

一套可直接套用、内容详实的竣工交付资料模板,涵盖 竣工图、竣工报告、系统调试报告、验收记录、质保资料、结算资料

第一部分:竣工图绘制

竣工图是“工程的DNA”,必须真实、准确、完整地反映最终施工结果。

1. 竣工图核心要求

五要素齐全点位、路由、设备、编号、接地必须全部标注。

与现场100%一致:所有变更必须在图上体现,严禁使用设计图代替。

图层清晰:采用分层管理(如:墙体-灰色, 强电-红色, 弱电-蓝色, 设备-图块)。

图例统一:整套图纸使用统一图例(如下)。

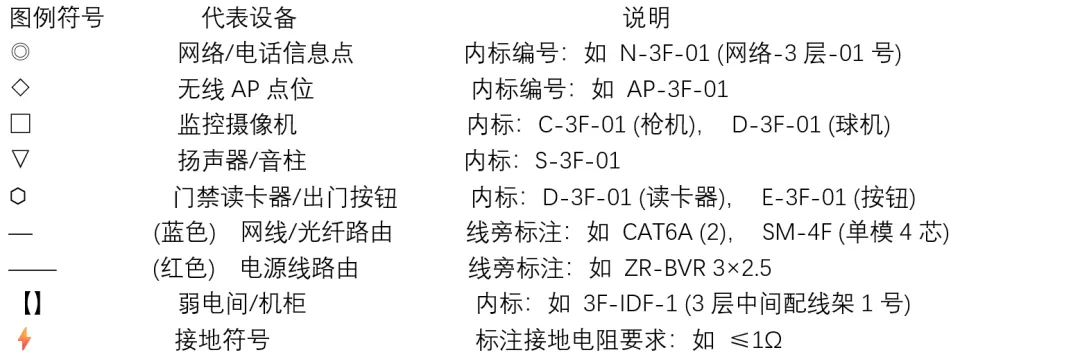

2. 标准图例(可插入CAD图纸)

3. 竣工图纸目录

图纸封面:项目名称、竣工图字样、编制单位、日期、版次。

图纸目录

1.系统图:各子系统原理图(网络拓扑、监控架构、门禁逻辑等)。

2.平面布置图:各楼层弱电点位、管线路由平面图(最重要)。

3.机柜/设备布置图:弱电间设备布置、机柜配线图(含U位、设备型号、线缆标签)。

4.管线综合图(可选):与暖通、给排水等专业的综合管线排布。

5.接地系统图:弱电接地网络拓扑,标注接地极位置和电阻值。

4. 竣工图签模板(每张图右下角)

项目名称 XXX大厦智能化工程

图纸名称 三层弱电平面竣工图

ZD-3F-P-01 (弱电-3-平面-01)

竣工版(严禁使用施工版”)

20251027日

设计(签名校对 (签名

审核(签名批准(签名

施工单位XX技术有限公司 (盖章

第二部分:竣工报告内容

竣工报告是项目执行的总结性文书,用于向建设方正式宣告工程完工。

《智能化弱电系统工程竣工报告》

致: [建设单位名称]由: [施工单位名称]事由:关于XXX项目智能化弱电系统工程竣工的报告

一、 工程概况

1.项目名称:XXX大厦智能化系统工程

2.工程地点:[详细地址]

3.开工日期:202531

4.竣工日期:20251027

5.合同范围:包含综合布线、安防监控、门禁一卡通、信息网络、背景广播等X个子系统。

二、 合同内容完成情况

子系统名称

合同约定内容

实际完成情况

备注

综合布线系统

信息点500个, 光纤主干XX

已完成信息点502个, 光纤主干XX芯,   详见点位表

增加2个预留点

安防监控系统

1080P摄像机80台, NVR 4

已完成摄像机80台(其中4台升级为4MP), NVR 4

按甲方要求升级

...

...

...

...

结论:已按合同及变更要求,完成全部施工内容。

三、 工程质量自评本工程已按设计文件及规范要求施工,各系统调试完毕,运行正常,技术资料齐全。我单位自评工程质量等级为:合格

四、 提请竣工验收现具备竣工验收条件,特提请贵单位组织竣工验收。

附件:

1.竣工图纸(全套)

2.系统调试报告

3.主要设备材料进场报验单汇总

4.变更洽商记录汇总

施工单位(盖章):项目经理(签字):日 期: 年 月 日

第三部分:系统调试报告

调试报告是证明系统功能达标的“体检报告”,必须数据详实。

XXX系统调试报告》模板(以安防监控系统为例)

系统名称:视频安防监控系统调试日期: 20251020-25调试人员:张三、李四

一、 调试依据

1.GB 50348-2018 《安全防范工程技术标准》

2.施工设计图纸

3.产品技术说明书

二、 调试设备工具网络测试仪(Fluke DSX-5000)、光功率计、监控系统管理平台、万用表等。

三、 调试内容

调试项目

调试方法/标准

调试结果记录

结论

1. 单设备功能

逐台摄像机通电,检查图像、云台、夜视功能

80台摄像机图像清晰, 云台控制灵活, 红外夜视正常。

合格

2. 网络连通性

从核心交换机ping每台摄像机IP,   测试丢包与延迟

80IP地址全部连通,   平均延迟<5ms, 无丢包。

合格

3. 录像与存储

设置7x24小时录像, 抽查不同时段录像回放

NVR存储正常, 回放画面连贯, 时间戳准确。

合格

4. 报警联动

触发周界报警, 验证视频弹出、地图定位、录像切换

联动准确, 延时<2秒。

合格

5. 平台功能

测试实时预览、轮巡、电子地图、用户权限管理

平台各项功能运行正常, 符合设计要求。

合格

6. 关键性能

同时调取164MP主码流,   检查平台与解码器状态

CPU占用率<65%,   解码显示流畅。

合格

7. 备用电源

切断市电, UPS带载系统运行时间

系统持续运行≥120分钟, 符合设计要求。

合格

四、 调试结论本系统调试已完成,各项功能、性能指标均符合设计及规范要求,系统运行稳定, 调试合格, 具备验收条件。

调试负责人(签字):日 期: 年 月 日

第四部分:验收记录

验收记录是建设方、施工方、监理方(如有)共同确认工程合格的法定文件。

《智能化弱电系统工程分项/竣工验收记录表》模板

工程名称: XXX大厦智能化工程验收部位/系统:综合布线系统验收日期: 20251028

验收项目

验收要求

检查结果记录

验收结论

1. 线缆敷设

路由正确, 强弱电分离, 标识清晰

经抽查, 符合规范要求

合格 □不合格

2. 机柜安装

安装牢固, 接地可靠, 标识齐全

机柜接地电阻实测0.8Ω, 符合要求

合格 □不合格

3. 配线端接

线序正确, 端接牢固, 预留长度适中

使用测线仪抽检20个点, 全部8芯通

合格 □不合格

4. 性能测试

永久链路符合CAT6A标准

抽检10%链路, 测试报告附后, 全部通过

合格 □不合格

5. 文档资料

竣工图、点位表、测试报告齐全

资料已提交, 完整清晰

合格 □不合格

综合意见

该分项工程施工质量符合设计及规范要求, 资料齐全, 同意验收

验收单位签字:建设单位代表: ________ (盖章)监理单位代表: ________ (盖章(如有)施工单位代表: ________ (盖章)

第五部分:质保资料汇编

质保资料是未来运维和索赔的依据,必须系统化归档。

《质量保证资料移交清单》

致: [建设单位/物业单位]现将XXX项目智能化系统工程的质量保证资料移交贵方,清单如下:

序号

资料类别

具体内容与要求

份数

备注

1

设备材料合格证

所有主要设备(交换机、摄像头、控制器等)和线缆的出厂合格证、检测报告。

1

原件或加盖红章的复印件

2

进口商品商检证明

如有进口设备, 需提供报关单、商检证明。

1

3

产品技术说明书

所有设备的中文使用说明书、安装手册。

1

电子版+纸质版

4

软件资料

系统平台软件安装盘、授权书(License)、加密狗。

1

5

培训记录

对甲方运维人员的培训计划、培训内容、签到表、考核记录。

1

6

保修证书与承诺

本项目的 《工程质量保修书》, 明确各子系统保修期限(通常2年)、响应时间、联系方式。

2

双方盖章

7

备品备件清单

移交的备用设备、模块、线缆、工具的清单。

1

双方签字确认

8

运维手册

针对本项目的定制化 《系统运维操作手册》, 含日常操作、常见故障处理。

3

移交单位(盖章):接收单位(盖章):移交人:接收人:日期:日期:

第六部分:结算资料编制要点

结算资料是申请工程尾款的直接依据,必须严谨、有据。

1. 工程结算书封面与目录

封面:工程名称、结算书、编制单位、编制日期。

目录

1.工程结算汇总表

2.工程量计算书(附详细计算式)

3.变更洽商费用汇总表

4.甲供材料设备明细表

5.相关证明附件(变更单、签证单、价格确认单)

2. 《工程结算汇总表》

序号

费用名称

合同金额()

变更增减金额()

结算金额()

备注

1

综合布线系统

500,000

+25,000 (增加点位)

525,000

详见变更单001

2

安防监控系统

300,000

+18,000 (摄像机升级)

318,000

详见技术核定单

...

...

...

...

...

...

合计

2,000,000

+80,000

2,080,000

大写

人民币贰佰零捌万元整

3. 《工程变更/洽商费用报审表》(关键附件)

事由:关于B1层增加20个网络信息点的费用报审依据:工程洽商记录第001号、甲方工作联系单XX费用计算:

1.材料费:CAT6A网线200米 × 5/ = 1,000模块、面板等:20点 × 50/ = 1,000

2.人工费:20点 × 100/ = 2,000

3.管理费及税金:(材料费+人工费× 15% = 600合计:人民币肆仟陆佰元整(4,600.00)附件:洽商记录、材料价格确认单。

第七部分:竣工资料交付流程

交付前,请按此清单逐项核对并装箱:

【图纸类】□ 竣工图(蓝图或电子版+签章PDF)全套,含目录。 □ 图例说明。

【报告类】□ 竣工报告(盖章)。 □ 各子系统调试报告(签字齐全)。

【验收类】□ 分项/竣工验收记录表(各方签字盖章)。 □ 隐蔽工程验收记录。

【质保类】□ 质保资料移交清单(附全部合格证、说明书等)。 □ 保修书(盖章)。 □ 运维手册、培训记录。

【结算类】□ 工程结算书(含汇总表、计算书)。 □ 所有变更、签证原件及费用报审表。

【电子归档】□ 所有资料的 可搜索PDF电子版一套,按“01图纸/02报告/…”分类存储于光盘或U盘。

交付流程:

1.提前一周发出 《竣工资料移交通知函》

2.召开 竣工资料移交会,现场按清单逐项清点。

3.填写 《竣工资料移交签收单》(一式两份),双方签字盖章。

4.同步完成 结算对审的启动工作。
