2025年8月,骄阳似火,工地上的钢筋被晒得发烫,我把我们标段的桥梁工程师小任,一把叫到工地,没等他站稳,劈头盖脸就是一顿痛骂。
“小任,你看看现场那个双矩形墩盖梁支架,自己算过没有?两个柱子中心距10.2米,盖梁长18.7米,光混凝土就150方,自重将近390吨!你方案里计算选型,用的是哪个盖梁?”
他低着头,支支吾吾半天,才挤出一句话:“就……就是之前那个双圆柱墩的盖梁方案,间距6米多,混凝土不到100方,我觉得参数差不多……”
听到这话,我血压瞬间飙升,脑袋嗡嗡作响。我们项目上的盖梁设计本来就各式各样,有圆柱墩的,有矩形墩的,尤其是这个渐变段的盖梁,堪称整个标段最大的一个,他竟然直接拿一个小盖梁的受力模型,去指导一个几何尺寸、荷载都翻了近一倍的结构施工——这根本不是简单的计算误差,这是在给工地埋定时炸弹!
更要命的是现场的支撑方案:120mm穿心棒+56b工字钢主梁+10工字钢分配梁。我回到项目部,连夜翻出计算书,对着现场参数复核了一遍,越算越心惊:在10.2米的跨度下,56b工字钢的挠度根本控不住,跨中变形会超过规范允许值的一倍以上。
我不敢深想后果:如果按这个方案硬干,横梁刚度不足,浇筑混凝土后中间会急剧下挠,轻则盖梁结构报废、全部返工,重则整个作业平台直接坍塌——上面至少6个工人,正站在十几米高的支架上作业,一旦掉下来,就是较大事故,我就可定进去。
没有丝毫犹豫,现场强制停工,但是也不能一听了之。顶着施工队伍的压力、业主催工期的压力,硬着头皮给队伍出了一个看似“冒进”,实则稳妥的应急方案。最后活干得漂漂亮亮,队伍服得五体投地,业主也没找半点麻烦。今天,就把这件事从头讲给你听,也给所有工地人提个醒。

先交代背景:这个盖梁,夸张到超出常规
事情出在我们标段的高速公路渐变段,正是匝道和主线汇合的关键节点。为了满足复杂的受力需求,设计方特意设计了这个双矩形墩盖梁,其尺寸和荷载,远超我们之前施工的所有盖梁。
说它夸张,一点不夸张:两个墩柱的横截面达到2.5m×2.2m,中心距足足10.2米;盖梁全长18.7米、宽2.8米、高2.6米,光混凝土就有150方。更关键的是,加上35吨左右的钢筋、模板自重,再加上施工过程中的人员、设备荷载,总重量稳稳超过450吨——相当于300多辆家用轿车,悬在空中的受力。

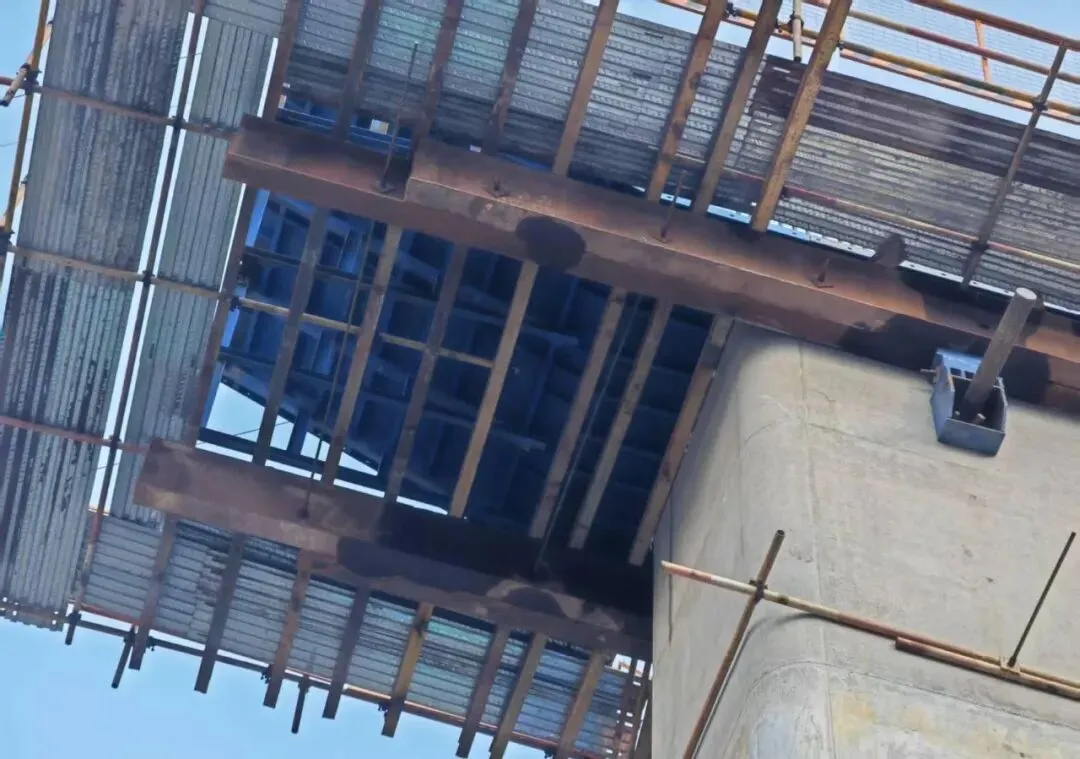

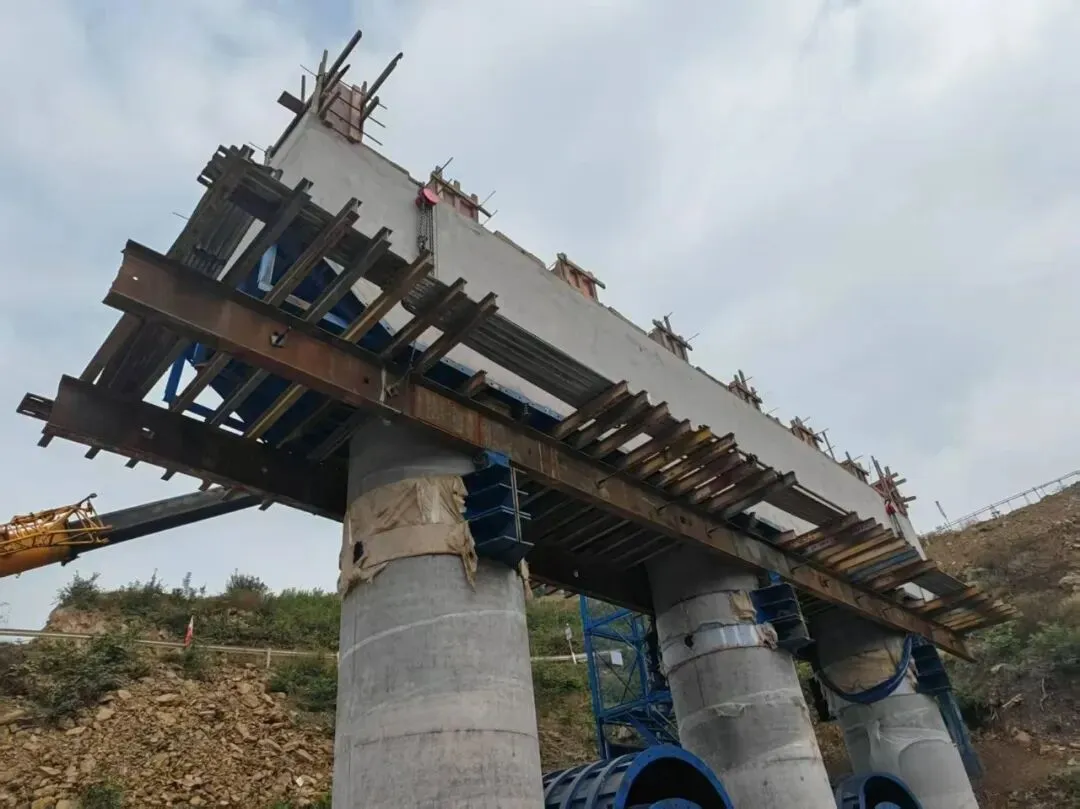

更棘手的是现场地形:盖梁下方是深沟,地势陡峭,根本无法搭设满堂支架。唯一的施工路径,就是用120mm直径的穿心棒,穿过墩柱预留孔,在上面搭设56b工字钢做主梁,再铺10工字钢做分配梁,最后安装楔形块和模板。整个临时支撑体系,就像一座悬在空中的钢桥,所有风险都集中在这套支架上,容不得半点差错。
方案和现场“两张皮”:经验主义差点闯大祸
这个盖梁的专项施工方案,是小任编制的。小伙子平时挺勤快,做事也认真,但这次,却犯了工地人最忌讳的致命错误——经验主义,生搬硬套。
他没有结合这个巨型盖梁的实际参数重新计算,而是直接把之前一个标准段双圆柱墩盖梁的方案,原封不动拿过来套用。那个标准段的盖梁,墩柱间距才6.2米,盖梁全长11米,混凝土不到100方,总荷载也才280吨左右,用56b工字钢确实没问题。但两个工况的差距,简直是天差地别:
对比项 | 原方案(小盖梁) | 实际需要(大盖梁) |
墩柱间距 | 6.2米 | 10.2米 |
盖梁全长 | 11米 | 18.7米 |
混凝土方量 | 95方 | 150方 |
总荷载(含钢筋模板) | 约280吨 | 超过450吨 |
跨中弯矩 | 基准 | 增大170% |
56工字钢挠度 | 约8mm | 理论计算超22mm |
那天我正好在工地上巡查,顺手复核了一下这个即将浇筑的大盖梁。不算不知道,一算吓出一身冷汗:按450吨的总荷载、10.2米的跨度计算,56b工字钢的惯性矩完全不足,跨中挠度会达到22.6毫米。虽然规范允许值通常是L/400≈25毫米,看似接近,但这只是不考虑动荷载、不均衡浇筑和长期变形的理想值。实际上,加上施工中的冲击系数、模板安装误差,实际变形肯定会远超允许范围。
这意味着什么?意味着混凝土一旦浇筑到位,主梁会像被压弯的扁担一样急剧下挠,盖梁底部钢筋的受力保护层厚度会全部紊乱,整个结构的受力体系会彻底失效——这不是小问题,是要出重大安全事故的!
当场拍桌:停工!一根钢筋都不许再绑
我没再回办公室,直接把小任叫到了现场,指着那刚搭了一半的支架,压着怒火问他:“你自己看看这个跨度,10.2米!再看看你选的56工字钢,你觉得能扛住450吨的荷载吗?”
小任刚开始还有点懵,拿着平板翻出计算书辩解:“李总,我是按软件算的,安全系数也够……”
我直接打断他的话,声音都在发抖:“你算的是6米跨径的工况!现在实际跨径增加了60%多,荷载也增加了60%,你不知道弯矩是跟跨径的平方成正比的吗?你重新算一遍,56工字钢在10米跨径下的挠度到底是多少!”

小任带着歪歪的安全帽,顶了一下眼睛,最后声音都发颤:“李总……理论挠度22.6毫米……而且我还没算穿心棒的变形……”
“变形?”我气得拍了桌子,“你只想着变形?你不想想,这支架万一垮了,上面干活的6个工人,命还要不要了?从项目经理到你,有一个算一个,谁都跑不掉!我们拿那点工资,值得冒这个掉脑袋的险吗?”
我当场掏出手机,对着不合格的支架拍了照,转身就给施工队伍负责人老周打了电话,口气没有丝毫商量的余地:“老李,立刻停工!盖梁施工全部停掉,一根钢筋都不许再往上绑,工人全部撤下来,等我方案!”
最难的不是技术,是怎么“干成”
老周接到电话,赶到现场时脸都绿了,拉着我的手急得直跺脚:“李总,你可别开玩笑啊!我们120的穿心棒都已经穿好了,56工字钢也全部吊上去铺完了,你现在说停工,我这20多号工人窝在这,一天光人工、设备成本就两三万,这损失谁扛啊?”
我拍了拍他的肩膀,语气放缓但态度坚决:“老周,我比你更急,但我必须跟你说清楚:如果按现在的方案硬干,一旦支架坍塌,你赔得倾家荡产都不够,我可能得去坐牢。你给我一天时间,我重新给你算一个方案,保你干得漂亮,而且成本不会比现在高太多,甚至能省点钱。”
安抚好施工队伍,我回到办公室,关起门来啃这块硬骨头。理论上,最保险的办法就是更换主梁:56b工字钢扛不住,就上双拼56b,或者直接换成63c、70工字钢,刚度足够,挠度也能控制住。但现实问题接踵而至,根本行不通:
一是穿心棒尺寸受限:现场用的是120mm直径的穿心棒,再大的工字钢,腹板高度也会增加,会挤占外侧支撑空间,导致受力点远离墩身,穿心棒的悬臂段变长,弯剪应力会急剧增加,反而更容易发生剪切破坏;
二是楔形块支撑不足:楔形块的支撑翼缘宽度有限,根本托不住更大规格的工字钢,强行更换,只会让支撑体系更不稳定。
算来算去,我发现最稳妥的方案,是把主梁换成321型贝雷片桁架——刚度足够,能轻松扛住450吨的荷载。但新的问题又来了:我们项目上的贝雷片存量严重不足,去外面租赁至少要等一周,不仅会耽误工期,租赁成本还得增加12万。业主催工期催得紧,施工队伍怕亏钱,这个方案在现实中根本推不下去。
我做了一个“冒进”的决定:不换材料,巧减荷载
常规路子走不通,我只能跳出纯粹的理论计算,结合工地现场的实际条件,走一条“既冒险、又可靠”的路——不更换现有材料,而是通过优化施工工序、改变受力路径,从源头上削减支架承受的荷载。
我立刻把老周和小任叫到办公室,把我琢磨了一夜的“三招方案”摆到他们面前:
第一招:钢筋骨架“墩顶生根”,削减35吨荷载
“把所有支撑钢筋劲性骨架的钢管,直接顶到已经浇筑完成的墩柱顶部混凝土上——墩顶标高比盖梁底高5cm,刚好能支撑。这样一来,35吨钢筋的自重,就全部由墩柱承受,不再压在临时支架上。支架只需要承担混凝土和模板的荷载,直接减掉35吨,相当于减轻了近10%的负担。”
老周眼睛一下子亮了,拍着大腿说:“李总,这招高啊!不用额外花钱,简单又管用,我这就安排工人调整!”
第二招:混凝土分层浇筑,错峰承压
“150方混凝土,别一次性浇完,分两层来浇。先浇下面1.5米厚,大概100方,等6到8小时,等下层混凝土终凝,具备自支撑能力后,再浇上面1.1米厚的50方。这样一来,支架承受的就不是450吨的一次性荷载,而是分成两拨,最大荷载能削减将近40%,降到280吨左右,刚好契合56b工字钢的承载能力。”
小任皱着眉插嘴:“李总,分层浇筑会留施工缝,会不会影响盖梁的受力啊?”
我笑着解释:“盖梁是受压构件,只要施工缝凿毛处理到位,分层浇筑完全不影响受力。而且我们是在下层混凝土初凝后、终凝前连续浇筑,本质上还是整体受力,很多挂篮施工的箱梁0号块,都是这么干的,放心没问题。”
第三招:放宽规范系数,加密现场监测
“我知道新规范要求,永久荷载分项系数1.3、可变荷载分项系数1.5。但结合前两招,支架实际承受的最大荷载已经不到300吨,风险可控。我决定按老规范的1.2和1.4来重新核算——看似‘冒进’,但实际的安全余量,我们通过加密现场监测来弥补。浇筑过程中,安排专人24小时盯着跨中挠度,一旦超过15mm,立刻停止浇筑,及时调整,绝对不冒险。”
方案讲完,我当着老李和小任的面,重新核算了一遍数据,每一步都算得清清楚楚:
150方混凝土+模板≈420吨,减掉钢筋35吨,剩余385吨;
分两层浇筑,第一层100方混凝土≈260吨,加上模板,总荷载≈280吨;
280吨荷载作用在10.2米跨度上,4根双拼56b工字钢做主梁,跨中挠度从原来的22mm,直接降到约12mm;
12mm < L/400=25mm,完全满足规范要求,而且留足了安全余量。
老李听完,当场一拍大腿:“周总,就按你说的干!我服了,还是你懂行,既保安全,又替我们省成本!”
浇筑那天,我盯了一整夜,不敢合眼
方案确定后,施工队伍半天就调整完了支架,钢筋骨架也顺利“墩顶生根”,一切准备就绪。浇筑那天,我放下了手头所有的事,从第一车混凝土进场,一直盯到最后一车浇筑完成,整整一夜,不敢合眼。
现场安排了专人值守,安全员拿着对讲机,时刻盯着支架的每个受力点,每半小时就报一次跨中挠度数据;我守在全站仪旁,眼睛死死盯着数值变化,手心全是汗。
第一层100方混凝土浇筑完成,挠度监测值9mm,一切正常;我们按计划等待了7个小时,确认下层混凝土终凝后,开始浇筑第二层50方混凝土。随着混凝土一点点浇筑到位,挠度缓慢上升,最终稳定在13.5mm——远低于15mm的预警值,也低于规范允许值。
拆模那天,所有人都松了一口气:盖梁线形完美,没有丝毫下挠,后续的沉降观测数据,也完全在设计范围内,工后沉降不到8mm,一次成型,没有任何返工。
老李特意跑到我办公室,递来一根烟,满脸敬佩:“周总,还是你牛!你这不光是技术负责人,更是我们的经济负责人啊!按你这个干法,我们比换贝雷片省了至少10万块钱,还没耽误工期,太感谢你了!”
事后后怕:那些被忽略的细节,才是致命隐患
这件事虽然圆满解决了,但直到现在,我想起来还是会后背发凉,有太多后怕的地方。
最庆幸的,是那天我多了个心眼,去现场巡查复核了一遍——如果我没有去,小任的方案顺利报批、施工队伍按原方案浇筑,后果不堪设想;如果浇筑过程中,我们没有加密监测,一旦挠度超标没有及时停止,支架坍塌的悲剧,可能就在一瞬间发生。
还有一个被忽略的细节,更让我后怕:120mm的穿心棒,按原方案施工,单根要承受将近30吨的剪力——因为56工字钢悬臂太长,导致穿心棒受力偏心,安全系数只有1.8,刚好卡在临界值;调整方案后,我们优化了支撑点位置,把穿心棒的剪应力降到了18吨,安全系数提高到3.2,这才是真正的本质安全,也是最容易被忽略的关键。
这件事,也给我这个总工狠狠上了一课:作为项目技术负责人,光会编方案、算数据远远不够,更要有“现场感”。方案不能停留在纸面上,必须和现场实际结合、和现有施工条件结合;你不能只管理论上的“安全”,不管施工队伍经济上的“死活”,把自己和队伍搞成对立面。技术与管理,最终的目的,都是为了安全、经济地把活干成,这才是工地人该有的初心。
给工地人留福利:盖梁支架应急五步法
结合这件事的经验,我总结了一套“盖梁支架应急六步法”,以后你在工地上遇到类似的大体积盖梁、高支撑风险,别慌,按这个顺序来,能少走很多弯路、规避重大风险:
1、 复核最不利工况:一个标段可能有多种盖梁,别挑最简单、荷载最小的算,必须选荷载最大、跨径最长、地形最差的那个作为计算模型,确保方案能覆盖所有风险;
2、 查穿心棒和主梁是否匹配:比如120mm穿心棒配56工字钢,一定要注意工字钢腹板高度和支撑点位置,防止偏心受压导致穿心棒剪切破坏;
3、 无法硬算就“巧干”:当现场设备、材料受限时,别蛮干,立刻思考能不能通过钢筋骨架支撑在墩顶、混凝土分层浇筑等方式削减荷载——这才是技术负责人的核心价值;
4、 算一笔经济账:停工整改可能花5万,换方案可能省10万,但出事故就要赔500万+坐牢,哪个划算,心里一定要有数,别因小失大;
5、签字前问自己三个问题:最坏情况是什么?出事了谁来负责?有没有办法先小范围试一下?想清楚这三个问题,再签字审批,才是对自己、对工人、对项目负责。
最后想问一句:你在工地遇到过方案和现场严重脱节的情况吗?当时是怎么力排众议、解决问题的?评论区聊一聊,互相避坑,一起把活干稳、干漂亮!
