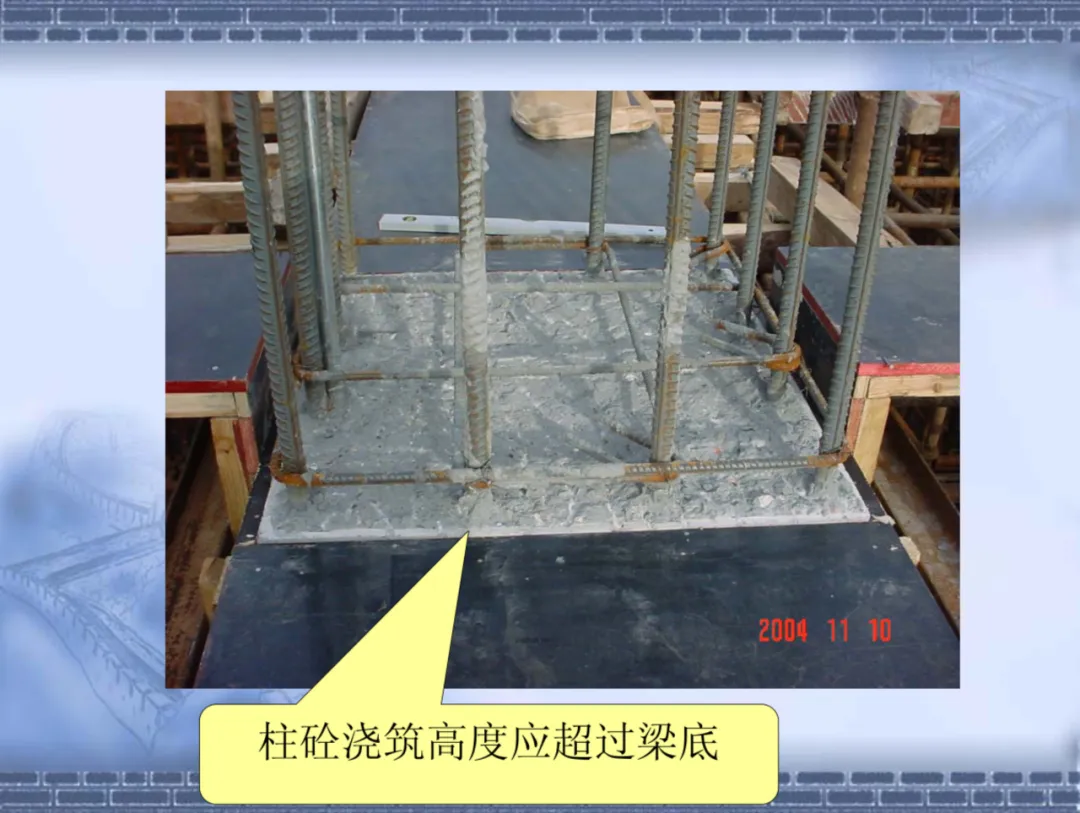

钢筋模板混凝土结构工程质量控制(质量创优-图文并茂)文末附下载方式电子版来源:网络版权归原作者所有本次分享仅供交流学习使用二次结构工程又叫砌体工程 ,是指在建筑工程中使用、蒸压灰砂砖、粉煤灰砖、各种中小型砌块等材料进行砌筑的工程。包括砌砖、石、砌块及轻质墙板等内容。砌砖、砌石、砌块砖砌体对砌筑材料的要求,组砌工艺,质量要求以及质量通病的防治措施。一、植筋(墙拉结、构造柱筋)1、工艺内容放线→钻孔→清理→注胶→植筋→固化2、质量控制要点1)拉结筋应根据墙体高度,一般按500mm间距设置,且不应少于2根Ф6 (HPB300圆钢);若拉结筋采用HRB335或HRB400螺纹钢时,拉结筋端部可不设180°弯钩;2)填充墙体与主体结构的拉结筋应在主体结构施工时,按图预留;对于主体结构段,遗漏的拉结筋,应采用植筋;并且应根据相关规定,进行拉拔试验。二、墙体放线定位1、工艺内容组织施工放线,提前弹墙体和门洞位置控制线。2、质量控制要点1)施工人员熟悉图纸;2)管理人员做好及时复核。三、(无水房间)砌体墙摆砖铺底1、工艺内容对于无水房间的墙体,可直接使用实心砖摆砖铺底,留置高度约3-5皮实心砖。2、质量控制要点1)若现场墙体基底存在高差较大时,应采用细石砼找平,使铺底小砖齐平,便于上部墙体排版;2)对于基础砌筑砖墙的时,一般在首层-0.06m处做20mm厚水泥砂浆防潮。三、(有水房间)防水坎凿毛、支模与浇筑1、工艺内容1)对于有水房间的墙体(如厨卫、开敞阳台、与室外平台相接的外墙等),一般宜在底部设置200厚C20混凝土防水坎;2)遇有特殊要求部位(如屋面外墙等),可根据实际需求调整防水坎高度。2、质量控制要点1)需对墙体基层进行剔凿处理;2)反坎模板在使用前,应涂刷脱模剂;3)提前预埋构造钢筋,以及接引电气预埋管、卫生间等电位等接地。四、砌体灰缝1、工艺内容灰缝要做到横平竖直,上下层十字错缝,转角处应相互咬槎,砂浆要饱满,注意控制水平灰缝、垂直灰缝和砂浆饱满度。2、质量控制要点1)提前对细化砌体排砖图,包括门窗洞口位置节点;2)通过立皮杆控制灰缝厚度和砖/砌块的布局。五、构造柱(绑钢筋、支模板、浇筑砼、喇叭口)1、工艺内容按设计图纸和砌体工程规范要求,设置构造柱。2、质量控制要点1)构造柱的预插筋,应在主体结构施工时,按图定位 、 同步预留;对于主体结构阶段,遗漏的构造柱,应采用植筋;并且应根据相关规定,进行拉拔试验;2)构造柱钢筋的绑扎,应注意底部和顶部加密区的箍筋设置;3)构造柱钢筋应提前绑扎成型,严禁“先砌筑、后绑扎”现象;4)应复核各专业图纸,提前预埋构造柱位置的电气管道、线盒;5)构造柱模板支设应采用对穿螺杆加固,严禁使用步步紧等,应提前涂刷脱模剂;6)在构造柱模板顶部距梁板底处设喇叭口,混凝土与喇叭口上部平,拆模后砼强度达到50%凿除喇叭口砼,上部2cm用 砂浆填嵌。六、马牙槎设置1、工艺内容在构造柱位置,应留置马牙槎,且必须严格执行“先退后进”的原则,每一马牙槎的齿高一般约为300mm,留置高度应与砖材料的模数一致。2、质量控制要点1)构造柱 、 窗台、梁等二结构支模前,应沿接缝处设粘结条,成型后质量美观;2)若墙体材料为空心砖时,应在马牙槎的端部采用实心砖砌筑。七、砌体顶部塞缝1、工艺内容1)填充墙砌至接近梁板底时,应留一定空隙(保证顶砖角在45~60度左右),待填充墙砌筑完并应至少间隔14d后,再用实心砖将其斜砌挤紧;2)墙顶与梁、楼板交接部位预留30-50mm空隙,待填充墙砌筑完并应至少间隔14d后,再用细石砼将缝隙塞实、抹平。2、质量控制要点1)一般间隔14d , 待砌筑砂浆砌筑沉降稳定后 ,再安排塞缝;2)砌体墙顶塞缝方式,需结合本项目设计和地方规定。点击关注下方公众号名片夸克网盘:https://pan.quark.cn/s/83ef7f0440de工程质量百科资源分享群 获取更多优质资料,加入我们!扫码左方二维码加入知识星球更多优质干货下载,请戳阅读原文
