1.地基基础工程
按照设计和规范要求进行质量控制。
验槽应在基坑或基槽开挖至设计标高后进行,对留置保护土层时其厚度不应超过100mm,槽底应为无扰动的原状土。
对于不满足设计要求的地基,应有经设计单位确认的地基处理方案,并有处理记录。
2.钢筋工程
(1)确定细部做法并在技术交底中明确。
(2)清除钢筋上的污染物和施工缝处的浮浆。施工缝浇筑混凝土,应清除浮浆、松动石子、软弱混凝土层。
(3)预留钢筋的位置应符合设计要求,预留钢筋的中心线位置允许偏差为5mm内。对伸出混凝土体外预留钢筋,可绑一
道临时横筋固定预留筋间距,混凝土浇筑完后立即对预留筋进行修整。
(7)保证钢筋位置的措施到位。混凝土浇筑前应对钢筋间隔件的安放质量进行检查,钢筋间隔件安放方向应与被间隔钢
筋的排放方式一致;钢筋间隔件安放位置、安放的保护层厚度偏差应符合规程规定。
(8)钢筋连接符合设计和规范要求。焊接连接接头试件应从工程实体中截取;闪光对焊、电弧焊、气压焊焊接接头以及
预埋件钢筋埋弧焊T形接头,应分批进行外观质量检8 查和力学性能检验。
7
(10)箍筋、拉筋弯钩符合设计和规范要求9。 1 箍筋的末端应按设计要求做弯钩;对一般结构构件,箍筋弯钩的弯折角度不
4
8
应小于90°;对有抗震设防专门要求的结构构信件3,箍筋弯钩的弯折角度不应小于135°;圆形箍筋两末端均应做不小于135°的弯
钩。拉筋的末端应按设计要求做弯钩,并符微合规范要求。
系
(13)钢筋保护层厚度符合设计和联规范要求。受力钢筋保护层厚度的合格点率应达到90%及以上。
题
押
3.混凝土工程 准
精
(1)模板板面应清理干净并涂刷隔离剂。
(2)现浇结构模板安装的表面平整度偏差为5mm,预制构件模板安装的表面平整度偏差为3mm。
(3)模板的各连接部位应连接紧密。竹木模板面不得翘曲、变形、破损。框架梁的支模顺序不得影响梁筋绑扎。
(4)楼板后浇带的模板支撑体系按规定单独设置。
(5)严禁在混凝土中加水。严禁将洒落的混凝土浇筑到混凝土结构中。
(6)柱、墙混凝土设计强度高于梁、板混凝土设计强度等级时,应在交界区域采取分隔措施,分隔位置应在低强度等级
的构件中,且距高强度构件边缘不应小500mm。
钢筋钢丝网拦截
(7)后浇带、施工缝的接槎处应处理到位。为确保质量,后浇带、施工缝可采用提高一级强度等级的混凝土浇筑。
为使后浇带处的混凝土与两侧的混凝土紧密结合,应采用减少混凝土收缩的技术措施;有防水要求的大体积底板与侧墙相
8
连接的施工缝,应采取钢板止水带处理措施。 7
1
9
(8)后浇带的混凝土按设计和规范要求的时间进行浇筑。浇筑时间,应事先在施工方案8 4中确定。
3
(9)楼板上的堆载不得超过楼板结构设计承载能力。不得把模板、预制构件等集中堆 信 放在楼层上。
微
系
联
4.钢结构工程 一
(1)焊工应当持证上岗,在其合格证规定的范围内施焊。 唯
(2)一、二级焊缝应进行焊缝内部缺陷检验。采用超声波探伤,不能对缺陷做出判断时,应采用射线探伤,一级探伤比
例为100%,二级探伤比例为20%。
(3) 钢结构防火涂料的粘结强度、抗压强度应符合设计和规范要求。每使用100t或不足100t薄涂型防火涂料应抽检一次
粘结强度;每使用500t或不足500t厚涂型防火涂料应抽检一次粘结强度和抗压强度。
(4)超薄型钢结构防火涂料涂层:厚度≤3mm
薄型钢结构防火涂料涂层:3mm<厚度≤7mm
厚型钢结构防火涂料涂层:7mm<厚度≤45mm
厚涂型防火涂料的涂层厚度,80%及以上面积应符合有关耐火极限的设计要求,且最薄处厚度不应低于设计要求85%。
5.装配式混凝土工程
(6)预制构件的粗糙面或键槽符合设计要求。预制构件与后浇混凝土、灌浆料、坐浆材料的结合面应设置粗糙面、键
槽,粗糙面的面积不宜小于结合面的80%,预制板的粗糙面凹凸深度不应小于4mm,预制梁端、预制柱端、预制墙端的粗糙面
凹凸深度不应小于6mm;预制柱的底部应设置键槽且宜设置粗糙面;键槽应均匀布置,键槽深度一般在30mm左右。
7.防水工程
(1)严禁在防水混凝土拌合物中加水。防水混凝土拌合物在运输后如出现离析,必须进行二次搅拌;当坍落度损失后不
能满足施工要求时,应加入原水胶比的水泥浆或掺加同品种的减水剂进行搅拌,严禁直接加水。
(3)中埋式止水带埋设位置符合设计和规范要求。埋设位置应准确,其中间空心圆环与变形线的中心线应重合,转弯处
应做成圆弧形,顶板、底板内止水带应安装成盆状,接头宜采用热压焊接。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(4)水泥砂浆防水层各层之间应结合牢固。防水层平均厚度应符合设计要求,最小厚度不得小于设计厚度的85%。
(7)有淋浴设施的墙面的防水高度符合设计要求。浴室墙面的防水层不得低1800mm。
【例题·单选】(2023年)关于后浇带施工要求的说法,正确的是( )。
A.后浇带两侧混凝土浇筑60天后即可浇筑后浇带混凝土
B.后浇带处的模板及支撑应与相邻模板及支撑同时安装
C.所有后浇带处都应设置止水带
D.后浇带处混凝土应采取减少混凝土收缩的措施
『正确答案』D
『答案解析』选项A错误,后浇带的混凝土按设计和规范要求的时间进行浇筑。浇筑时间,应事先在施工方案中确定;选项B
错误,楼板后浇带的模板支撑体系按规定单独设置;选项C错误,有防水要求的大体积底板与侧墙相连接的施工缝,应采取钢
板止水带处理措施;选项D正确,为使后浇带处的混凝土与两侧的混凝土紧密结合,应采用减少混凝土收缩的技术措施。
【例题·单选】(2023年)薄型防火涂料涂层厚度为( )mm。
A.≤3
B.3<X≤7 8
7
1
C.≤5 9
4
8
D.5<X≤7 信 3
『正确答案』B 微
系
『答案解析』超薄型钢结构防火涂料涂联层厚度≤3mm,薄型钢结构防火涂料涂层厚度>3mm,≤7mm,厚型钢结构防火涂料涂层
题
厚度>7mm,≤45mm;厚涂型防火涂押料的涂层厚度,80%及以上面积应符合有关耐火极限的设计要求,且最薄处厚度不应低于
准
设计要求的85%。
精
【例题·单选】(2022年)钢结构 工程一级焊缝应按照其数量( )的比例进行探伤检测。
A.100%
B.90%
C.70%
D.50%
『正确答案』A
『答案解析』一、二级焊缝应进行焊缝内部缺陷检验。采用超声波探伤,不能对缺陷做出判断时,应采用射线探伤,一级探伤
比例为100%,二级探伤比例为20%。
8
【例题·单选】(2021年)根据《工程质量安全手册(试行 )》,关于混凝土分项工程施工1的7说法,正确的是( )。
9
A.泵送混凝土的坍落度小于14cm时,可以少量加水 8 4
B.楼板后浇带的模板支撑体系应按规定单独设置 信
3
微
C.混凝土应在终凝时间内浇筑完毕 系
D.混凝土振捣棒每次插入振动的时间不少于15s 一
联
唯
『正确答案』B
『答案解析』本题考查的是工程实体质量控制。楼板后浇带的模板支撑体系按规 定单独设置。选项A错误,严禁在混凝土中加
水。泵送混凝土坍落度不符合要求,泵送前要用足够的水泥浆来润滑管壁。选项C错误,混凝土一般应在初凝时间内浇筑完
毕。选项D错误,混凝土振捣棒每次插入振捣的时间为10~30秒左右。
注:CD超出教材范围。
【例题·单选】(2020年)关于钢筋混凝土工程施工的说法,正确的是( )。
A.施工缝浇筑混凝土时,不应清除表面的浮浆
B.焊接连接接头试件应从试焊试验件中截取
C.圆形箍筋两端均应做成不大于45°的弯钩
D.受力钢筋保护层厚度的合格点率应达到90%及以上
『正确答案』D
『答案解析』选项A,施工缝浇筑混凝土,应清除浮浆、松动石子、软弱混凝土层。选项B,焊接连接接头试件应从工程实体
中截取。选项C,圆形箍筋两末端均应做不小于135°的弯钩。
【例题·单选】根据《混凝土结构工程施工规范》GB50666-2011,本工程柱、墙混凝土设计强度比梁、板混凝土设计高两
个等级,应在交界区域采取分隔措施,分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于( )。
A.0.5m
B.1.0m
C.1.2m
D.1.5m
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
『正确答案』A
『答案解析』柱、墙混凝土设计强度高于梁、板混凝土设计强度等级时,应在交界区域采取分隔措施,分隔位置应在低强度等
级的构件中,且距高强度构件边缘不应小500mm。
四四、、混混凝凝土土制制备备质质量量控控制制
项目监理机构应履行对施工单位的混凝土制备站或商品混凝土制备的质量进行控制。
对装配式混凝土构件等有特别要求的混凝土制备,应实施驻厂(场)监理。
应重点抓好:【前、中、后】
①进场材料合格性验收审查;②混凝土配合比审查;③制备生产记录检查;④见证取样;⑤检验报告审核等工作。
1.生产原材料的检查
(1)水泥合格性验收审查
水泥进场时,必须附有水泥生产厂的质量证明书。
水泥的强度、安定性、凝结时间和细度,应分别按相应标准规定进行检验。
钢筋混凝土结构、预应力混凝土结构中严禁使用含有氯化物的水泥。
审查方法:检查水泥产品合格证、水泥厂出厂检验报告和制备厂进场复验报告。【2出1进】
氯离子会降低混凝土钢筋周围的PH值,破坏了钢筋表面的氧化铁保护膜,使得钢筋在氧和水的条件下发生电化学反应,
造成钢筋腐蚀。
2.混凝土生产质量控制
(2)制备厂搅拌混凝土的检查。混凝土搅拌设备应准确计量各种配料用量,生产数据应形成记录并能实时查询,驻厂监
理不定期进行检查,形成检查记录台账。
(3)采用混凝土搅拌运输车运输混凝土进入工7 8 地后对坍落度检查。不能满足施工要求时严禁加水,可在运输车罐内加入
1
9
适量的与原配合比相同成分的减水剂。减水剂掺8 4入后搅拌运输车应快速进行搅拌,搅拌的时间应由试验确定。
3
(4)制作PC混凝土构件强度试块时,尚 信 应检验其坍落度、粘聚性、保水性及拌合物密度,并以此结果作为代表这一配合
微
比混凝土拌合物的性能。 系
联
用于检查结构构件混凝土强度的试题件,应在混凝土的浇筑地点随机抽取。(2023考单选)
押
【对比】水泥的强度、安定性、凝结时间和细度
准
精
【例题·单选】(2023年)在搅 拌运输车运输过程中,混凝土坍落度损失过大时,可采取的措施是( )。
A.在运输车罐内适量加水快速搅拌
B.在运输车罐内加入高效减水剂
C.在运输车罐内适量加入与原配合比相 同成分的减水剂
D.在原混凝土强度等级的基础上降一级使用
『正确答案』C
『答案解析』采用混凝土搅拌运输车运输混凝土进入 工地后对坍落度检查。不能满足施工要求时严禁加水,可在运输车罐内加
入适量的与原配合比相同成分的减水剂。
【例题·单选】水泥合格性验收审查的方法中,不包括( )。 8
A.水泥产品合格证 9 1
7
B.水泥生产厂的质量证明书
信
3 8
4
C.制备厂进场复验报告 微
系
D.水泥厂出厂检验报告 联
一
『正确答案』B
唯
『答案解析』审查方法:检查水泥产品合格证、水泥厂出厂检验报告和制备厂 进 场复验报告。【2出1进】
【例题·多选】混凝土制备过程中,对于进场水泥的( ),应分别按相应规定进行检验。
A.安定性
B.凝结时间
C.强度
D.坍落度
E.胶砂强度
『正确答案』ABC
『答案解析』水泥的强度、安定性、凝结时间和细度,应分别按相应标准规定进行检验。
【例题·多选】项目监理机构应履行对施工单位的混凝土制备站或商品混凝土制备的质量进行控制,应重点抓好( )工
作。
A.进场材料合格性验收审查
B.混凝土配合比审查
C.制备生产记录检查
D.见证取样和检验报告审核
E.生产人员的资格检查
『正确答案』ABCD
『答案解析』应重点抓好:『前、中、后』
①进场材料合格性验收审查;②混凝土配合比审查;③制备生产记录检查;④见证取样;⑤检验报告审核等工作。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
五五、、装装配配式式建建筑筑PC构构件件施施工工质质量量控控制制
1.生产准备阶段的质量控制
(1)PC构件图纸深化设计由非原设计单位设计出图的,应在原设计单位指导协助下由有拆分设计经验的专业设计单位拆
分设计,最终图纸须得到原设计单位的审核盖章确认。项目监理机构应参与建设单位组织的图纸深化设计会审。
(2) 生产方案的审查。
预制构件生产前项目监理机构应审查生产方案。
(3)参与生产工艺技术交底会。
(4)生产原材料质量控制。
项目监理机构应依据相关标准规范对原材料质量进行审查,对原材料取样检验进行见证。
PC构件见证检验包括:
①混凝土强度试块取样检验;
②钢筋取样检验;
③钢筋套筒取样检验;
④拉结件取样检验;
⑤预埋件取样检验;
⑥保温材料取样检验。
混凝土、钢筋、连接拉结件、预埋件、保温
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
2.生产阶段的质量控制
PC构件制作质量控制环节要求如下:
1)制作各个作业环节的统计由生产质检员签字确认 ,报驻厂监理认可。
2)组模、涂刷隔离剂、钢筋制作、钢筋安装、套筒安装 、预埋件安装等环节,必须检验合格并经驻厂监理完成隐蔽工程验
收,才能进行下一道工序。 8
1
7
3)混凝土试块达到脱模强度,报驻厂监理认可后试验室给出脱 模指令,作业班组才可脱模
8
4 9。
4)审核工厂提供的预制构件型式检验报告。 信 3
微
除工程概况、检测鉴定内容和依据外,重点审查各项检测指标与鉴 定结论是否满足系设计及规范要求,包括:
①外观质量; 联
一
②尺寸偏差; 唯
③钢筋保护层厚度;
④混凝土抗压强度;
⑤放射性核素限量。
混凝土中的水泥、砂石等原材料中存在天然放射性核素镭-226、钍-232和钾-40等。混凝土成型后会继续产生辐射,超过
一定量时会对人体产生严重危害。因此必须严格限制。《建筑材料放射性核素限量》
3.构件存放、运输与吊装的质量控制
(1)构件存放与运输
1) 墙板构件采用竖向方式存放,其他构件一般采用水平存放方式。
2) PC 构件的运输应编制专项运输方案,报项目监理机构批准后执行。
专项运输方案一般包括: ①编制依据与编制目的;②PC构件参数及运输配车;③运输路线;④装车与运输中的质量安全
保障措施;⑤过程监督;⑥卸车条件及步骤。
(2)构件吊装
1)项目监理机构应审核施工单位编制的吊装方案,提出审查意见,经总监理工程师签认后实施。
2) 构件吊装前,项目专业监理工程师应对吊装准备工作进行检查,并形成书面记录。
3)楼板面测量放线时,项目监理机构应进行旁站,并对放样的细部尺寸构件安装标高进行测量放线。
4)构件(外挂板、预制柱、叠合板等)吊装时,项目监理机构应对吊装施工进行旁站监理。
5)项目监理机构应检查构件与构件之间的拼缝、构件与现浇构件之间的接缝,及其处理效果。
6)PC构件灌浆时,项目监理机构应对钢筋套筒灌浆连接、钢筋浆锚搭接灌浆作业实施旁站监理。
7 ) 项目监理机构应对装配式支撑方案进行审查,对支撑体系的搭设进行巡视检查。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【例题·多选】(2023年)项目监理机构应对PC构件生产原材料见证检验包括( )。
A.混凝土强度试块取样检验
B.钢筋取样检验
C.钢筋套筒型式检验
D.拉结件取样检验
E.保温材料取样检验
『正确答案』ABDE
『答案解析』选项C不属于原材料见证检验,钢筋套筒型式检验通常由第三方检验机构或认证机构进行,检验报告是钢筋套筒
产品取得生产许可或销售许可的重要依据。
PC 构件见证检验包括:
①混凝土强度试块取样检验;
②钢筋取样检验;
③钢筋套筒取样检验;
④拉结件取样检验;
⑤预埋件取样检验;
⑥保温材料取样检验。
【例题·多选】(2023年)项目监理机构在装配式结构施工过程中,应当旁站的关键工序有( )。
A.钢筋套筒的选择
B.钢筋套筒连接的灌浆
C.装配式构件支撑体系的搭设
D.预制构件的吊装
E.现浇混凝土施工 7 8
1
9
『正确答案』BD 8 4
3
『答案解析』本题考查的是装配式建筑PC构 信 件施工质量控制。
微
①楼板面测量放线时,项目监理机构系应进行旁站,并对放样的细部尺寸构件安装标高进行测量放线。
联
②构件(外挂板、外墙板、内墙板题、隔墙板、预制柱、叠合梁、叠合板、楼梯)吊装时,项目监理机构应对吊装施工进行
押
旁站监理。
准
③PC构件灌浆时,项目监理精机构应对钢筋套筒灌浆连接、钢筋浆锚搭接灌浆作业实施旁站监理。
【例题·多选】(2022年)项目监理机构应对装配式建筑工程施工作业实施旁站的有( )。
A.构件吊装施工
B.钢筋浆锚搭接灌浆作业
C.预制构件的模板安装
D.预制构件装车运输
E.预制构件的养护
『正确答案』AB
『答案解析』构件(外挂板、外墙板、内墙板、隔墙板、预制柱、叠合梁、叠合板、楼梯)吊装时,项目监理机构应对吊装施
工进行旁站监理。PC构件灌浆时,项目监理机构应对钢筋套 筒灌浆连接、钢筋浆锚搭接灌浆作业8实施旁站监理。楼板面测量
放线时,项目监理机构应进行旁站,并对放样的细部尺寸构件安 装标高进行测量放线。 9 1
7
8
4
信
3
【例题·多选】(2021年)项目监理机构对混凝土预制构件型式检 验报告的审核内容微有( )。
系
A.运输路线 联
一
B.外观质量
唯
C.尺寸偏差
D.卸车条件
E.混凝土抗压强度
『正确答案』BCE
『答案解析』本题考查的是装配式建筑PC构件施工质量控制。预制构件型式检验报告。除工程概况、检测鉴定内容和依据
外,重点审查各项检测指标与鉴定结论是否满足设计及规范要求,包括:(1)外观质量;(2)尺寸偏差;(3)钢筋保护层
厚度;(4)混凝土抗压强度;(5)放射性核素限量。选项AC属于专项运输方案的审查。
【例题·单选】对装配式混凝土构件等有特别要求的混凝土制备,应实施( )。
A.见证取样
B.抽样检测
C.巡视检查
D.驻厂(场)监理
『正确答案』D
『答案解析』对装配式混凝土构件等有特别要求的混凝土制备,应实施驻厂(场)监理。
六六、、监监理理通通知知单单、、工工程程暂暂停停令令、、复复工工令令的的签签发发
签发人 情形
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(1)施工存在质量问题;
监理通 专业监理工程师
(2)采用不适当的施工工艺,施工不当,造成质量不合格
知单 或总监理工程师
(1)建设单位要求暂停且工程需要暂停(总监判断)
总监理工程师签 (2)未经批准擅自施工或拒绝监理机构管理(视情况)
暂停令 发,事先征得建 (3)未按审查通过的设计文件施工
设单位同意 (4)违反工程建设强制性标准
(5)存在重大质量、安全事故隐患或发生质量、安全事故的
【情况1】施工单位报送复工报审表,总监理工程师签署审批意见,并报建设单位批准后签发工程复工
复工令 令。
【情况2】施工单位未提出工程复工申请的,总监理工程师根据工程实际情况指令施工单位恢复施工。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
【总结】表中角色总结
监理通知单 P138 总监/专业监理工程师
监理通知回复单 P139 项目经理;总监/专业监理工程师
工程暂停令 P140 总监理工程师(签字+执业印章)
工程复工报审表 P142 项目经理;总监;建设单位代表审批意见
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
工程复工令 P143 总监理工程师(签字+执业印章)
【例题·单选】(2021年)施工中出现需要加固的质量缺陷时,项目监理机构应审查施工单位提交的( )。
A.按设计规范编制的加固处理方案
B.经该项目设计单位认可的加固处理方案
C.经有相应设计资质的设计单位认可的加固处理方案
D.经建设单位认可的加固处理方案
『正确答案』B
『答案解析』对需要返工处理或加固补强的质量缺陷,项目监理机构应要求施工单位报送经设计等相关单位认可的处理方案,
并应对质量缺陷的处理过程进行跟踪检查,同时应对处理结果进行验收。
【例题·多选】(2019年)在工程施工中,总监理工程师应及时签发工程暂停令的情形有( )。
A.建设单位要求暂停施工经论证没必要暂停的
B.施工单位未按审查通过的工程设计文件施工的
C.施工单位拒绝项目监理机构管理的
D.施工单位违反工程建设强制性标准的
E.施工单位存在重大质量、安全事故隐患的
『正确答案』BDE
『答案解析』
【对比】监理通知单和暂停令
监理通知单的签发 工程暂停令的签发
7
8·建设单位要求暂停且工程需要暂停(总监判断)
1
·施工存在质量问题 4 9 ·未经批准擅自施工或拒绝监理机构管理(视情况)
8
3
·采用不适当的施工工艺,施工不当,信造成质 ·未按审查通过的设计文件施工
微
量不合格的 系 ·违反工程建设强制性标准
联
题
·存在重大质量、安全事故隐患或发生质量、安全事故的
押
准
【例题·单选】(2016年)下精列报审、报验表中,需要建设单位签署审批意见的是( )。
A.分包单位资格报审表
B.施工进度计划报审表
C.分项工程报验表
D.工程复工报审表
『正确答案』D
『答案解析』本题考查的是监理通知单、工程暂 停令、复工令的签发。工程复工报审表需建设单位签署审批意见。

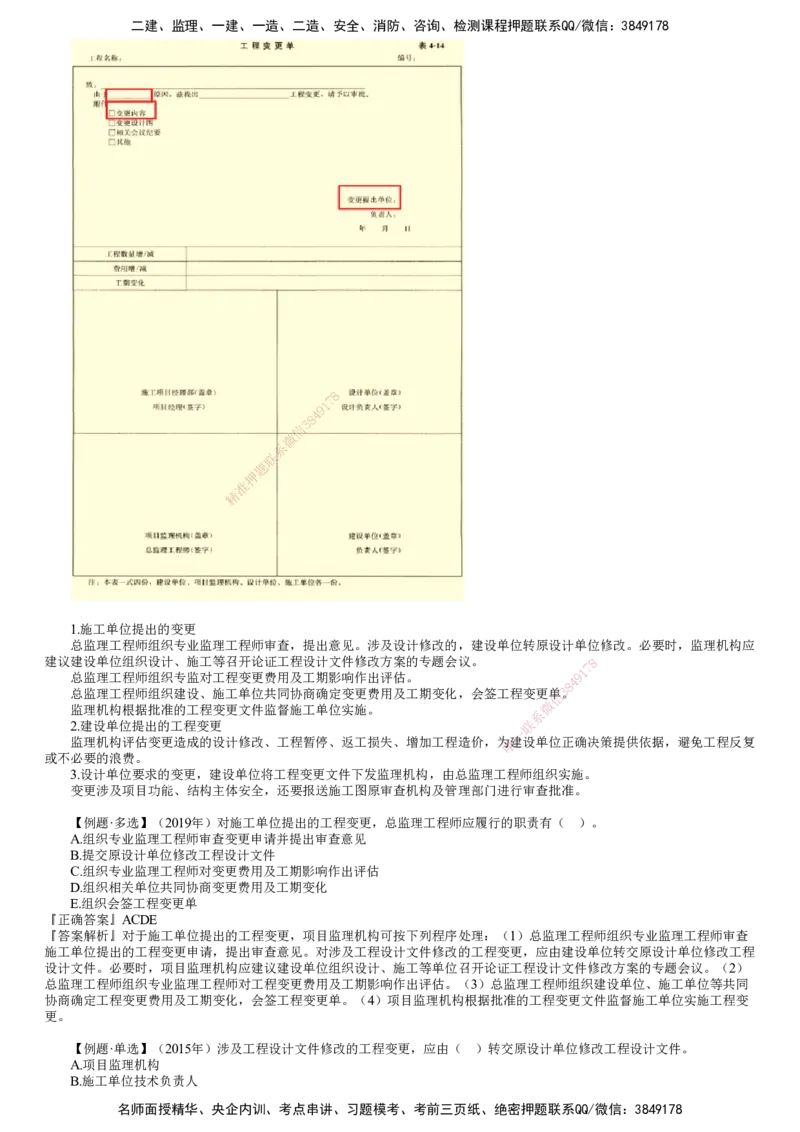

七七、、工工程程变变更更的的控控制制
工程变更单-提出单位填写 8
写明-变更原因、变更内容 9 1
7
8
4
附件-①变更依据、详细内容、图纸; 信 3
②对工程造价、工期的影响程度分析,及对功能、安全的分析报 告 微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
1.施工单位提出的变更
总监理工程师组织专业监理工程师审查,提出意见。涉 及设计修改的,建设单位转原设计单位修改。必要时,监理机构应
建议建设单位组织设计、施工等召开论证工程设计文件修改方 案的专题会议。 8
1
7
总监理工程师组织专监对工程变更费用及工期影响作出评估。 9
8
4
总监理工程师组织建设、施工单位共同协商确定变更费用及工 期变化,会签工程变更信单3。
微
监理机构根据批准的工程变更文件监督施工单位实施。
系
2.建设单位提出的工程变更 联
一
监理机构评估变更造成的设计修改、工程暂停、返工损失、增加工程造 价,为唯建设单位正确决策提供依据,避免工程反复
或不必要的浪费。
3.设计单位要求的变更,建设单位将工程变更文件下发监理机构,由总监理工程师组织实施。
变更涉及项目功能、结构主体安全,还要报送施工图原审查机构及管理部门进行审查批准。
【例题·多选】(2019年)对施工单位提出的工程变更,总监理工程师应履行的职责有( )。
A.组织专业监理工程师审查变更申请并提出审查意见
B.提交原设计单位修改工程设计文件
C.组织专业监理工程师对变更费用及工期影响作出评估
D.组织相关单位共同协商变更费用及工期变化
E.组织会签工程变更单
『正确答案』ACDE
『答案解析』对于施工单位提出的工程变更,项目监理机构可按下列程序处理:(1)总监理工程师组织专业监理工程师审查
施工单位提出的工程变更申请,提出审查意见。对涉及工程设计文件修改的工程变更,应由建设单位转交原设计单位修改工程
设计文件。必要时,项目监理机构应建议建设单位组织设计、施工等单位召开论证工程设计文件修改方案的专题会议。(2)
总监理工程师组织专业监理工程师对工程变更费用及工期影响作出评估。(3)总监理工程师组织建设单位、施工单位等共同
协商确定工程变更费用及工期变化,会签工程变更单。(4)项目监理机构根据批准的工程变更文件监督施工单位实施工程变
更。
【例题·单选】(2015年)涉及工程设计文件修改的工程变更,应由( )转交原设计单位修改工程设计文件。
A.项目监理机构
B.施工单位技术负责人
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.施工单位项目负责人
D.建设单位
『正确答案』D
『答案解析』总监理工程师组织专业监理工程师审查施工单位提出的工程变更申请,提出审查意见。对涉及工程设计文件修改
的工程变更,应由建设单位转交原设计单位修改工程设计文件。
八八、、质质量量记记录录资资料料的的管管理理
1.施工现场质量管理检查记录资料
·现场质量管理制度,质量责任制;
·主要专业工种操作上岗证书;
·分包资质及总承包对分包单位的管理制度;
·施工图审查核对资料,地质勘察资料;
·施工组织设计、施工方案及审批记录;
·施工技术标准;
·工程质量检验制度;
·混凝土搅拌站及计量设置;
·现场材料、设备存放与管理等
体系制度、人材设、资料及标准
2.工程材料质量记录
·材料、构配件、设备的质量证明资料
·各种试验检验报告
·各种合格证 7 8
1
9
·设备进场维修记录或设备进场运行检验记8录4
3
信
微
3.施工过程作业活动质量记录资料 系
联
·施工或安装过程可按分项、分部题、单位工程建立相应的质量记录资料。
·质量记录资料中包含有关图纸 押 的图号、设计要求;
准
·质量自检资料; 精
·监理机构的验收资料;
·各工序作业的原始施工记录;
·检测及试验报告;
·材料、设备质量资料的编号、存放档 案卷号;
·还应包括不合格项的报告、通知以及处理 及检查验收资料等。
【例题·多选】(2017年)监理单位实施工程质量 控制活动的质量记录资料有( )。
A.施工现场质量管理检查记录
B.施工图设计文件审查记录
C.施工过程作业活动质量记录
8
D.工程材料质量记录 9 1
7
E.工程有关合同文件评审记录
信
3 8
4
『正确答案』ACD 微
系
『答案解析』质量记录资料包括以下三方面内容:1.施主现场质量管理检 查记录资料联;2.工程材料质量记录;3.施工过程作业
一
活动质量记录资料。 唯
『总结』管理的、材料的、作业活动
【例题·多选】施工现场质量管理检查记录资料包括( )。
A.各种试验检验报告
B.施工单位现场质量管理制度
C.工程质量检验制度
D.现场材料、设备存放与管理资料
E.项目监理机构的验收资料
『正确答案』BCD
『答案解析』施工现场质量管理检查记录资料:现场质量管理制度,质量责任制;主要专业工种操作上岗证书;分包资质及总
承包对分包单位的管理制度;施工图审查核对资料,地质勘察资料;施工组织设计、施工方案及审批记录;施工技术标准;工
程质量检验制度;混凝土搅拌站及计量设置;现场材料、设备存放与管理等。
