AI 数据中心越多,停电风险会怎样放大?

AI 数据中心越多,停电风险会怎样放大?

AI 数据中心越多,停电风险会怎样放大?

从 IEEE 30 节点 DCOPF 韧性评估,看容量增长与需求时序叠加的影响

封面图:AI 数据中心容量增长、扰动场景与未供电量之间的关系。

导读卡片

论文题目

Evaluating Grid Resilience in the Era of Ever-Increasing Data Centers

研究对象

IEEE 30 节点系统中,数据中心负荷增长在发电机降额、线路降额和耦合降额下对未供电量的影响。

核心方法

将数据中心建模为 Bus 7 上的聚合负荷,嵌入多时段 DCOPF 韧性评估框架,比较能量匹配、容量增长和扰动重合需求。

关键结论

在耦合降额下,高增长数据中心使总未供电量从 3.203 MWh 上升到 22.891 MWh;若高需求与扰动时段重合,进一步增加到 30.777 MWh。

工程启发

数据中心接入评估不能只看年电量和峰值容量,还要看扰动时序、接入节点、输电约束和可调资源配置。

01 为什么读这篇?

最近讨论 AI 数据中心对电网的影响,很多时候还停留在“用电量增加多少 TWh”“单园区多少 MW”这类容量问题上。但电网真正担心的并不只是容量本身,而是当发电机、线路或局部通道发生扰动时,这类高集中负荷会不会把局部未供电量迅速放大。

这篇论文的价值在于,它把问题从“数据中心能否提供灵活性”切换到“数据中心会怎样改变系统韧性”。作者没有追求复杂的 GPU 级动态,而是选择了一个更适合规划评估的角度:在调度时间尺度上,评估数据中心容量增长和需求时序集中对 unserved energy 的影响。

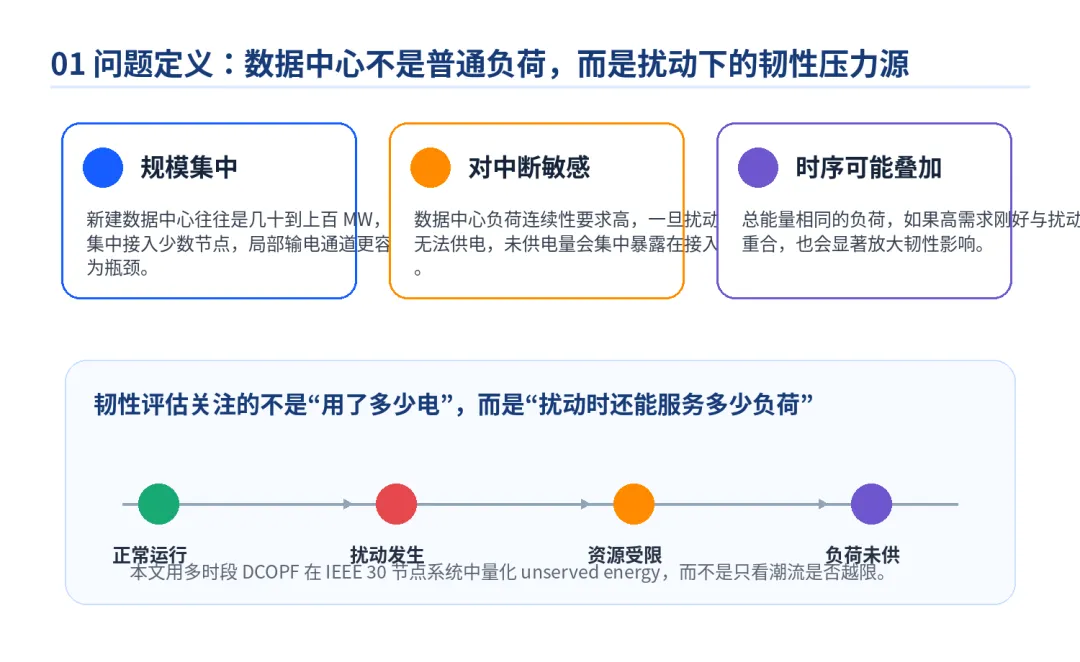

图 1:本文关注的是扰动条件下的数据中心韧性压力,而不只是普通负荷增长。

02 论文一句话总结

数据中心负荷增长会在输电受限和复合扰动下显著放大未供电量;即使总能量不变,只要高需求刚好与扰动时段重合,也会进一步恶化系统韧性。

03 论文解决了什么问题?

已有很多研究讨论数据中心如何参与需求响应、负荷聚合、工作负载迁移和电网互动调度。但这些研究更多关注正常运行或经济调度场景,而韧性问题关注的是另一类问题:当系统遭遇扰动时,还有多少负荷能够被服务。

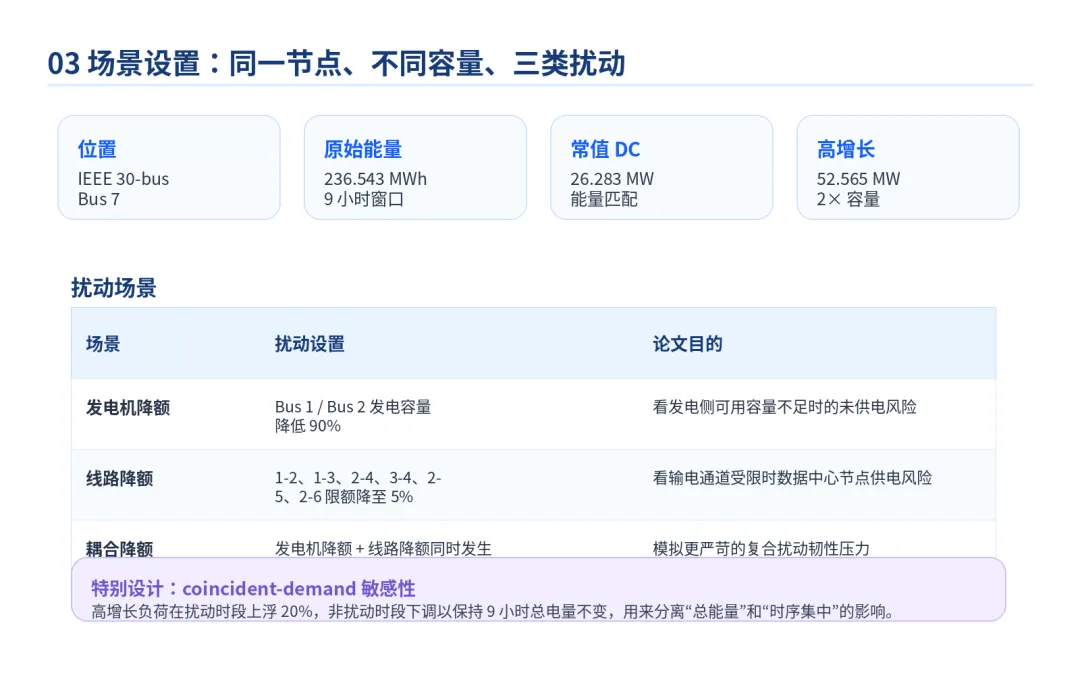

论文提出了三个很实用的评估问题:第一,若把一个常规负荷替换成同能量的数据中心常值负荷,未供电量会怎样变化?第二,数据中心容量增长到 1.5 倍、2 倍后,发电侧或输电侧扰动下的未供电量会怎样变化?第三,如果数据中心高负荷刚好与扰动时段重合,即使 9 小时总能量不变,会不会放大韧性影响?

这三个问题对应的正是未来数据中心并网评估中非常现实的矛盾:年电量可以相同,峰值可以不同;峰值可以相同,出现时刻也可以不同;对电网而言,这些差别在扰动场景下会带来完全不同的后果。

04 论文核心架构图

论文的核心架构可以理解为一个“负荷建模—扰动设置—多时段调度—韧性指标输出”的闭环。数据中心被放在 IEEE 30 节点系统的 Bus 7,该节点既有原始负荷,又靠近受扰动的发电和输电资产,因此适合作为 contingency-exposed stress test location。

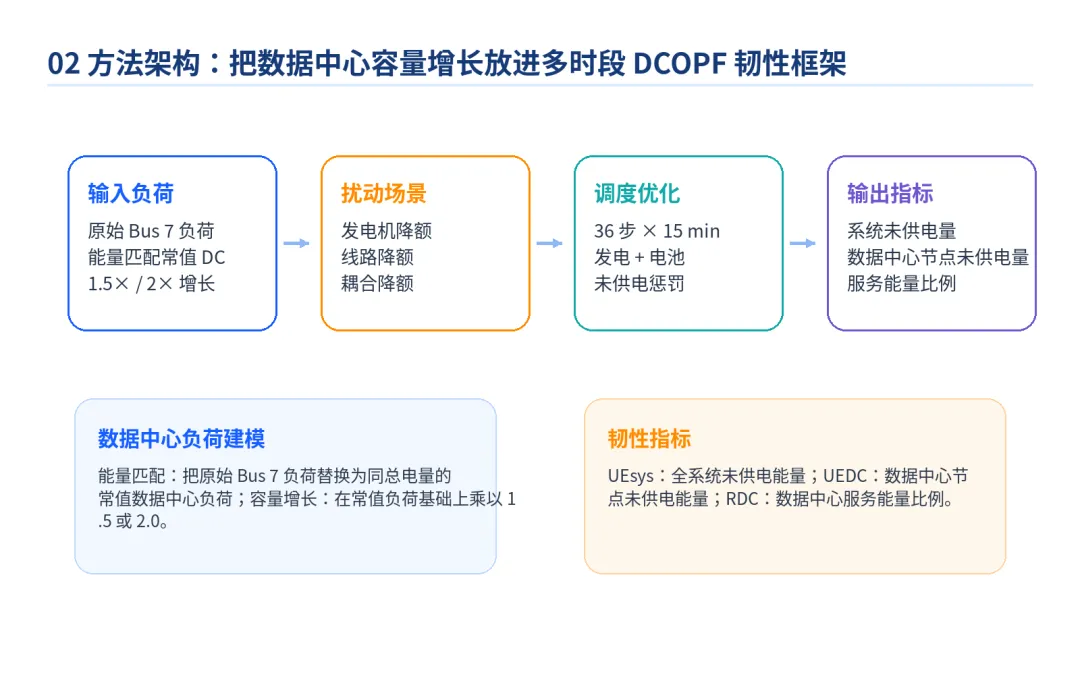

图 2:多时段 DCOPF 韧性评估框架。

论文中的关键结果图展示了 constant high-growth 与 swing case 的差异:两者 9 小时数据中心总能量相同,但 swing case 在扰动活动时段增加 20% 需求,并在其他时段下调以保持总能量不变。结果显示,仅仅是需求时序集中,就使总未供电量和数据中心节点未供电量进一步上升。

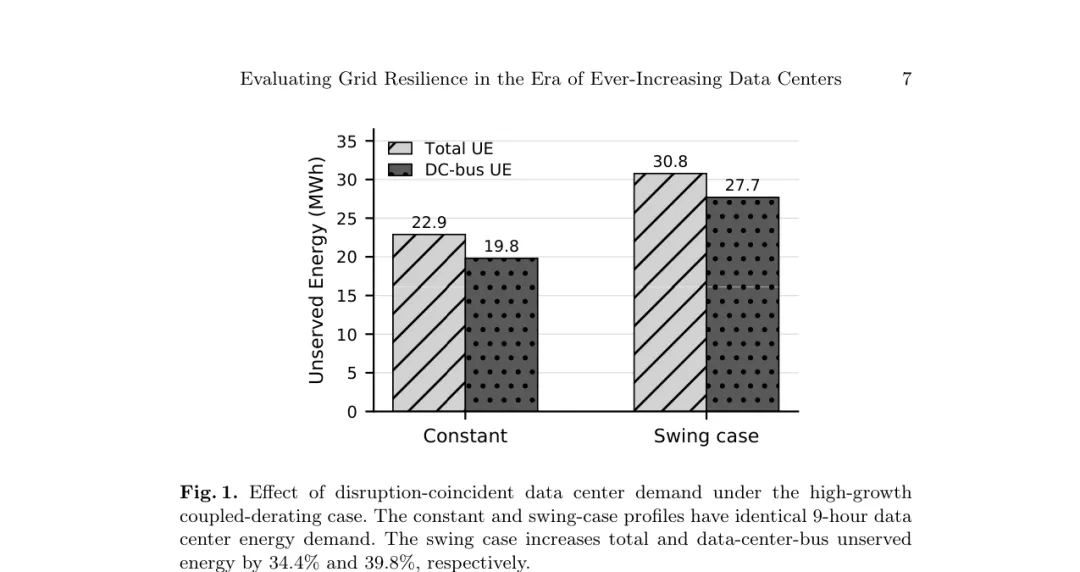

论文原图:高增长耦合降额下,扰动重合需求使 total UE 与 DC-bus UE 均显著增加。

05 方法框架与关键逻辑

图 3:论文场景设置与变量设计。

5.1 多时段 DCOPF:把“未供电量”作为韧性指标

论文扩展了一个已验证的多时段 DCOPF 韧性框架。每个时间步中,模型决定发电出力、电池充放电、线路潮流和 emergency unserved demand。目标函数中对未供电需求设置高惩罚,因此模型会优先通过可用发电、储能和潮流调整来服务负荷。

这种方法适合做规划级、调度级韧性评估:它不会解析秒级 GPU 动态,但能回答“在这 9 小时内,如果某些设备降额,哪些负荷会服务不上、未供电能量是多少”。

5.2 数据中心负荷:能量匹配、容量增长和时序集中

作者首先用 Bus 7 的原始时间变化负荷作为基准。随后构造 energy-matched constant data center demand:把 9 小时总电量保持不变,但变成常值数据中心负荷,平均值为 26.283 MW。接着,容量增长场景分别设为 1.5× 和 2×,即 39.424 MW 和 52.565 MW。

最有意思的是 swing case:它不增加 9 小时总能量,而是在 disruption-active intervals 中把高增长数据中心需求增加 20%,再在非扰动时段降低负荷进行抵消。这个设计把“总能量增加”和“扰动时段需求集中”分离开来。

5.3 三类扰动:发电侧、输电侧和耦合扰动

发电机降额场景将 Bus 1 和 Bus 2 发电容量降低 90%;线路降额场景将 1-2、1-3、2-4、3-4、2-5 和 2-6 等线路限额降低到 5%;耦合降额则同时施加两类扰动。扰动发生在三个 15 分钟间隔内。

从结果看,线路受限和耦合扰动比单纯发电降额更容易把未供电量推向数据中心节点。这对实际工程有启发:数据中心选址和接入方案不能只看附近有多少电源,还必须看局部输电通道在扰动下能否把电送到接入点。

06 关键发现

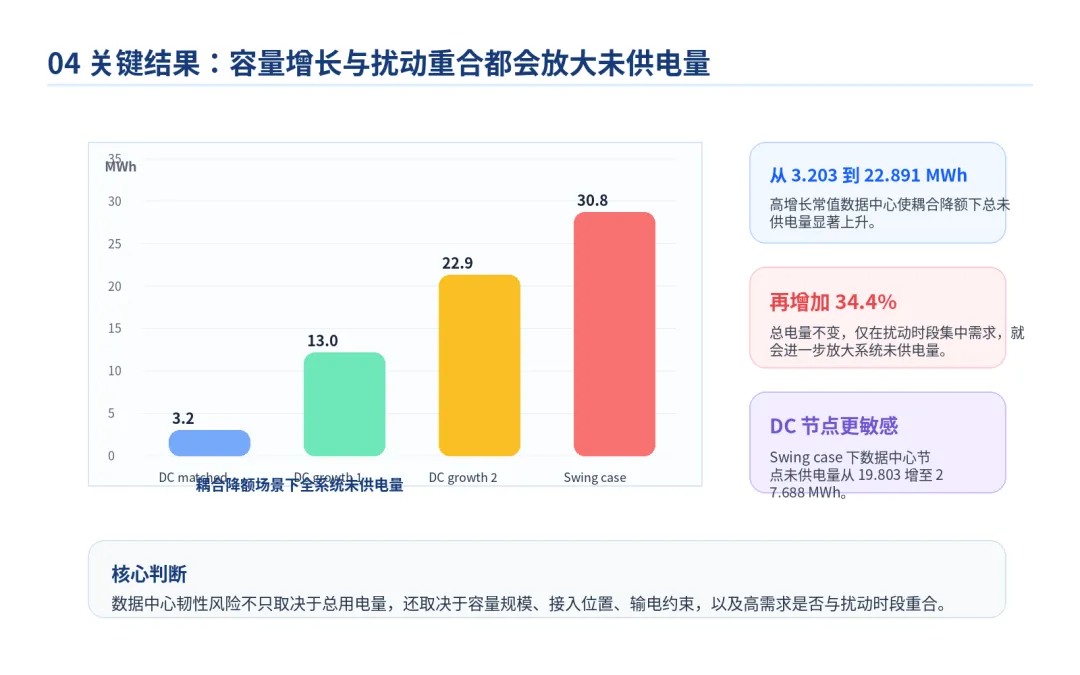

图 4:耦合降额下,不同数据中心负荷场景的全系统未供电量。

发现 1:同能量常值数据中心不一定比原始负荷更糟

在原始 Bus 7 负荷与 DC matched 负荷总电量相同的情况下,DC matched 反而产生更低未供电量。原因不是数据中心天然更友好,而是论文评估窗口中,原始负荷峰值为 30.723 MW,而常值数据中心负荷为 26.283 MW,降低了峰值暴露。

发现 2:容量增长在输电受限下迅速放大未供电量

在线路降额下,全系统未供电量从 DC matched 的 3.079 MWh 增加到高增长场景的 22.766 MWh,数据中心节点未供电量从 0 增至 19.665 MWh。耦合降额下结果类似,总未供电量从 3.203 MWh 增至 22.891 MWh。

发现 3:总能量不变,需求时序重合也会显著放大风险

在高增长耦合降额下,常值高增长负荷与 swing case 的 9 小时数据中心总电量都为 473.086 MWh。但 swing case 将需求集中到扰动活动时段,使全系统未供电量从 22.891 MWh 增加到 30.777 MWh,增幅 34.4%;数据中心节点未供电量从 19.803 MWh 增加到 27.688 MWh,增幅 39.8%。

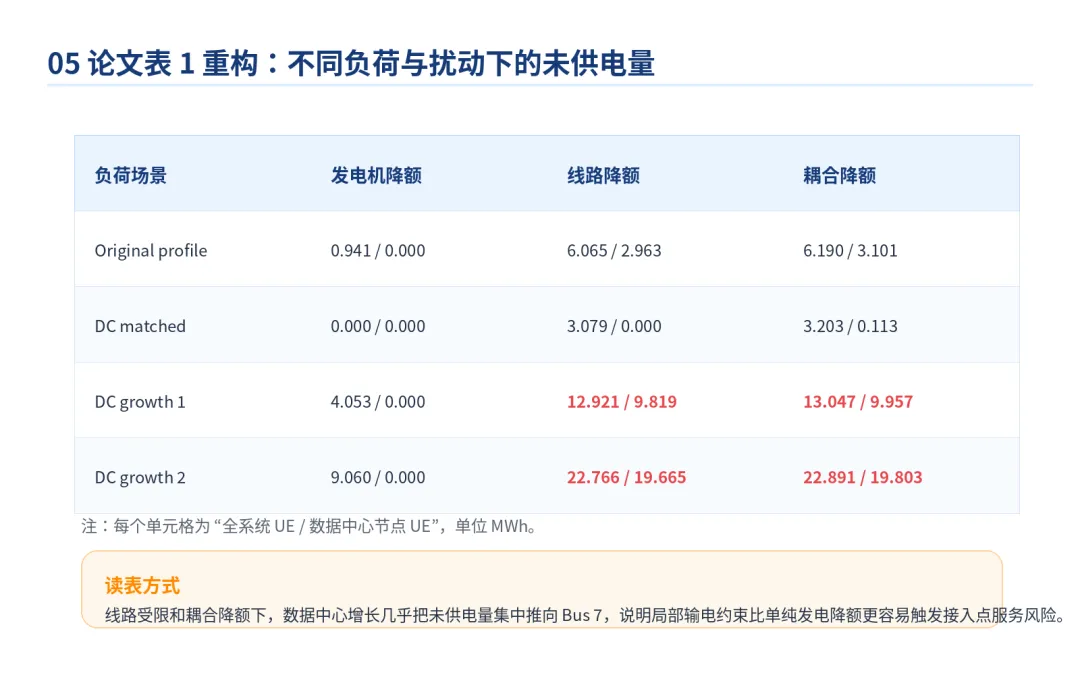

图 5:论文表 1 重构,不同负荷与扰动场景下的 UE / DC-bus UE。

07 我的观点

这篇论文最值得借鉴的地方,是它把 AI 数据中心的电网问题从“稳定性”和“灵活性”之外,又补上了“韧性”这一层。稳定性关注扰动后的动态响应,灵活性关注正常运行中的可调节能力,而韧性关注在极端或受限条件下系统还能服务多少关键负荷。

对工程汇报来说,unserved energy 是一个很容易被客户和领导理解的指标。相比“某条线越限多少”“某个节点电压跌多少”,未供电量直接回答了一个更业务化的问题:数据中心接入以后,扰动时到底损失了多少电量,哪些节点最受影响,配置储能或改变负荷时序能减少多少损失。

但这篇论文仍然是一个规划级抽象。它把数据中心看成调度时间尺度上的聚合负荷,并没有把 UPS、BESS、算力功率封顶、任务迁移、PCC 动态响应和保护动作完整纳入。

08 留下一个问题

如果未来数据中心不仅是负荷,还配置了 Grid-interactive UPS、BESS、可中断训练任务和跨区域推理迁移,那么韧性评估中的“未供电量”能否进一步拆成“真实丢失负荷”和“主动可控削减负荷”?

这是后续最有价值的方向。传统韧性模型把负荷未服务看成损失,但在 AI 数据中心里,一部分负荷可能是可主动削减、可延迟、可迁移的。如果能把业务 SLA、GPU 任务队列、储能 SOC 和电网扰动一起建模,未供电量就不再只是风险指标,也可以变成算电协同优化的目标函数。
