一、先说说我为什么想写这个
最近两个月,我的收藏夹里塞了三十多篇关于"项目经理和AI"的文章。公众号、知乎、头条、小红书,各个平台都在写,大概能分成三类。
第一类是工具清单。标题基本长一个样:"2026年项目经理必备的12款AI工具""6款国产AI办公软件让你效率翻倍""三个免费AI组成打工天团,一天干完十天的活"。里面的表格做得很漂亮,工具名、起价、评分、适用方法论,一应俱全。
第二类是焦虑贩卖。"35岁项目经理的深夜焦虑:当AI接管80%工作,你的价值还剩多少""预警!80%项目管理活将被AI接手,70%同行已在用,不进化必被淘汰"。看完心跳加速,然后不知道该干嘛。
第三类是数据轰炸。PMI说全球超半数项目应用AI的组织数量激增86%,Wrike说他们的AI用户每人每周省下11个小时,Atlassian说知识工作者每周有11.4小时耗在同步状态上。数字很吓人,但读完之后我依然不知道明天早上八点半的站会该怎么开。
我们组去年下半年到今年上半年,陆陆续续把这些榜单里排前面的工具试了个遍。有的用了两周就卸了,有的到现在还在续费。中间踩了几个不小的坑,其中一次差点让一个交付节点滑出去。
所以这篇我想换个写法。不按工具排行写,按项目经理一天到晚实际在干的那些事写。哪些能交出去,哪些交出去会出事,交出去之后要留什么后手。
二、那些数据,得放回项目管理的语境里读
我不反对引数据,但榜单文章有个通病:把厂商自报的数字和第三方研究混在一起,读者分不清哪个是营销哪个是事实。
我自己整理的时候,会先看数据是谁出的。
厂商自己出的,打个折听。Wrike说他们的AI用户每周省11小时。这是Wrike自己的产品数据,样本是它自己的活跃用户,本身就有幸存者偏差——用得不爽的早走了。
第三方研究,看它测的是什么。Wellingtone的《State of Project Management》里有两个数我觉得比"省11小时"有用得多:72%的组织每个月要花半天以上的时间手工汇总项目状态,其中42%要花一整天。同一份报告里,只有36%的组织说自己"总是或大部分时候"能按时交付。
这两个数放一起看才有意思。手工汇总状态确实是个大坑,AI也确实能填这个坑。但按时交付率低,跟你花半天还是花五分钟汇总状态,关系没那么直接。
McKinsey那份《AI at work but not at scale》说得更直接:88%的组织至少在一个职能里用了AI,但真正在全组织范围铺开的只有很小一部分。缺的不是工具,是治理规则、流程重构,以及"AI产出到底谁负责"这件事有没有说清楚。
我把这句话抄在了笔记本第一页。

还有几个跟我们这行直接相关的变化,值得单独拎出来:
PMBOK第八版中文版今年6月27日正式发了。这版基于近四万八千个数据点重构,第一次把AI写进了知识体系。跟着调整的是PMP考纲,商业环境模块占比从8%直接跳到26%,敏捷与混合方法突破60%。今年9月12日是老考纲最后一次考试机会,12月起全面切新版。手里在备考的,自己算一下时间。
PMI的人才缺口报告说,到2035年全球项目管理专业人员缺口接近三千万。从业人数会从2025年的3960万涨到2035年的5850万。这个数我第一次看到的时候愣了一下——一边说AI要接管80%的活,一边说未来十年还要多两千万人。两个说法都来自PMI,只是回答的不是同一个问题。
Gartner预测到今年年底,40%的企业应用会内置任务型AI智能体,2025年这个比例还不到5%。这意味着你不用主动选AI工具,你天天在用的那些系统会自己长出AI功能来。选不选的问题会慢慢变成"怎么管"的问题。

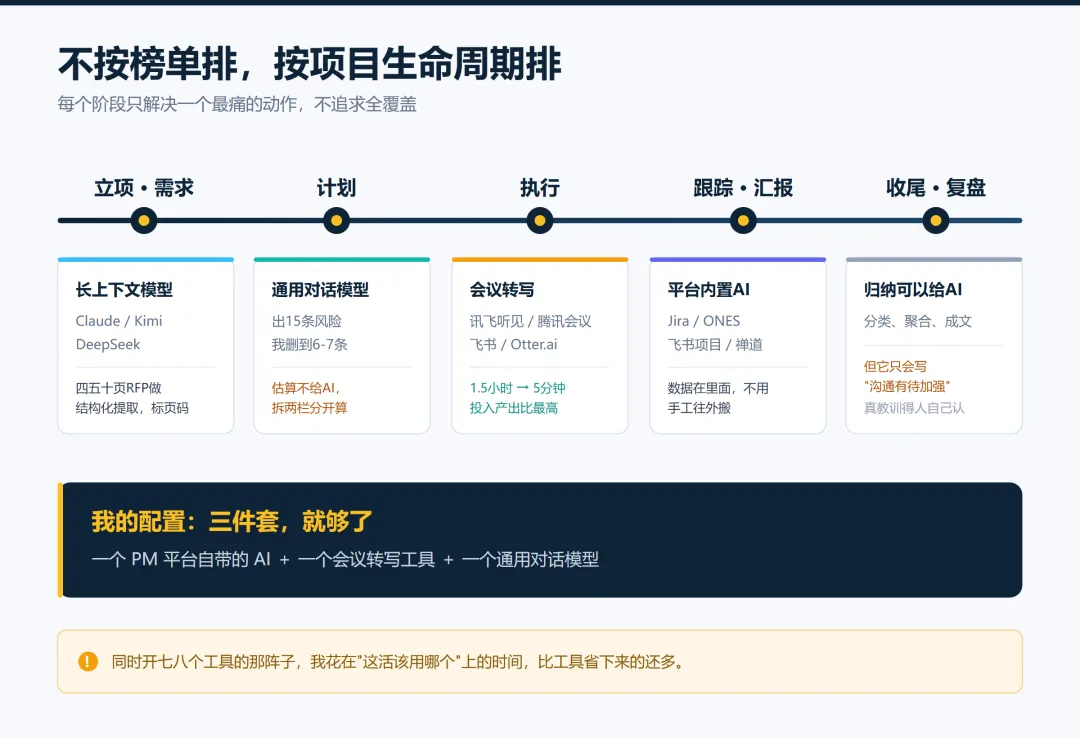

三、工具这块,我按项目生命周期重新排了一遍
榜单文章喜欢横向对比,ClickUp对Asana对monday对Jira,一张大表拉完。这种对比对采购有用,对干活的人用处不大——因为你的PM平台通常不是你选的,是公司定的。
我换了个思路,按我一天到晚实际在做的动作来排。

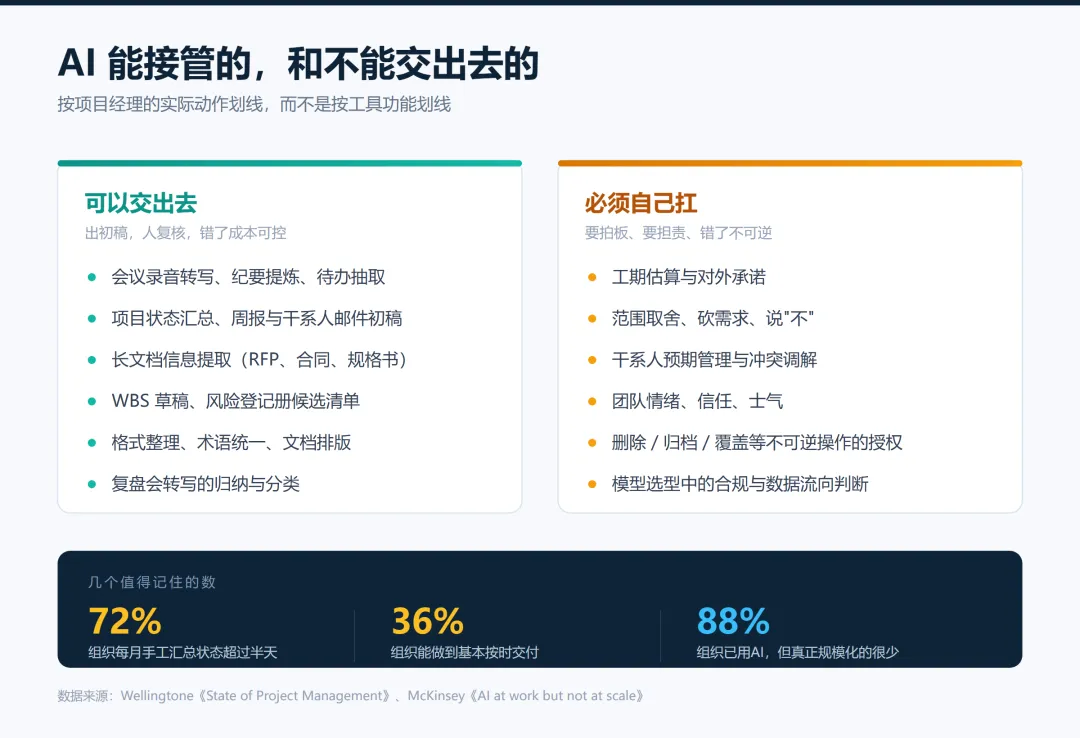

立项和需求阶段:长上下文模型
这个阶段最耗时间的是啃材料。一份四五十页的RFP,或者客户扔过来的一堆技术规格,人读一遍要小半天。
我现在的做法是丢给长上下文的模型,让它先做结构化提取。提示词大概是这样:
通读这份文档,输出四部分:全部强制性要求(逐条列,标原文页码);评标或验收标准;关键交付日期;任何不常见或高风险的条款。用表格。
重点是最后那句"标原文页码"。没有这一句,你没法核对,那份摘要就只能当参考,不能当依据。
工具上,Claude的长文本处理我用得最顺,中文材料多的时候Kimi的召回更稳一些。DeepSeek新版本上下文也拉得很长,做逻辑拆解比较扎实,就是表达偏硬,出来的东西得再润一遍。这三个我没有强推荐,看你手里的材料是什么语种、什么密度。
计划阶段:可以要初稿,不能要结论
WBS草稿、风险登记册初稿,AI给得挺快。我常用的提示词:
基于以下项目范围,生成一份风险登记册,列出15条风险。每条包含:风险描述、发生概率(高中低)、影响程度(高中低)、建议的应对措施。
出来的东西看着很专业。但你得知道它是怎么来的——它是根据"同类项目通常有哪些风险"生成的,跟你这个项目的历史数据、这支团队的实际能力、这个客户的脾气没有半毛钱关系。
所以我的用法是:让它生成,然后我逐条删。十五条里通常能留下六七条,剩下的要么不适用,要么我得改掉概率和影响的评级。真正值钱的那两三条风险——比如"甲方那个新来的技术负责人还没表态"——AI永远想不到。
估算这件事,我到现在也没敢交给AI。我们组的做法是把估算拆成两栏:一栏是AI能加速的部分(写代码、出文档、做原型),另一栏是必须人来判断的部分(联调、验收、跨部门等待、返工缓冲)。第一栏的系数这一年确实在往下走,第二栏基本没动过。谁要是把整个工期都按AI提效算,那就等着解释延期吧。
执行阶段:会议这块收益最实
这是我认为投入产出比最高的一块,没有之一。
流程很简单:会议录音转文字,然后让模型提炼纪要。国内会议多的话,讯飞听见的免费额度每月60分钟,日常够用;腾讯会议和飞书自带的转写也够。英文会议多的用Otter.ai,免费300分钟一个月。
提炼纪要的提示词,我固定用这一版:
从这份会议转写稿里提取四部分:讨论的议题、达成的结论、待办事项(必须包含负责人和截止时间)、有争议但没定下来的事项。输出表格。没有明确负责人的待办,标注"待认领",不要自己指派。
最后那句是我吃过亏才加的。有一次AI很"贴心"地给每条待办都配了负责人,结果那几个名字是它根据发言频率猜的。纪要发出去之后,有个同事私聊我说"这事什么时候变成我的了"。
会议纪要从一个半小时压到五分钟,这个提效是真的。我一周至少省下四五个小时。
跟踪和汇报:优先用平台自带的
状态汇总这件事,用平台内置的AI比用外部对话模型靠谱。原因很简单——数据在里面,不用你手工搬运,也不用担心把项目数据复制到外部去。
Jira的Atlassian Intelligence、ONES、飞书项目,能力上各有侧重,但基本盘都是一样的:自动生成状态摘要、识别停滞任务、汇总风险。
这里要提一句今年的定价变化,好几家都在往上调,采购的时候别按去年的报价做预算:
Wrike从4月1日起把AI能力拆成两层,基础的起草和摘要在所有付费版无限用,重度的Agent操作按档位计量,超了要另买包。
monday.com从5月6日起,AI credits变成必须单独买的加购项,不再随席位赠送,$0.01一个credit,按套餐档位有最低采购量。
Notion把独立的AI加购砍掉了,要用完整AI功能得上$20/用户/月的Business版。
Atlassian给Standard/Premium/Enterprise每席位分别配了25/70/150个Rovo credit的月度额度,目前超额还不收费,但已经明确说了会改,改之前提前90天通知。
顺带说一句,去年不少榜单力推的Height,2025年9月24日已经关停了。今年还在推荐它的文章,基本可以判断是攒的。
收尾和复盘:AI擅长归纳,不擅长认错
复盘会的转写扔给模型做归纳,效果不错。但有个问题——它归纳出来的教训永远是"沟通有待加强""需求变更管理需要优化"这种正确的废话。
真正有价值的复盘结论长这样:"这个需求三月十二号就有人提过风险,会议纪要里有,但我们当时觉得来得及。" 这种话AI写不出来,因为它不知道当时房间里的气氛。

一句话总结我的配置:一个PM平台自带的AI,一个会议转写工具,一个通用对话模型。三个,够了。
我试过同时开着七八个的阶段,结果是每天花在"这活该用哪个工具"上的时间,比工具省下来的还多。
四、几个坑,有的是我踩的,有的是同行踩的
榜单文章不会写这部分,但这部分才是真的值钱。

坑一:不可逆操作,AI不会跟你商量
前段时间看到一个游戏行业的PM写他的经历,我看得后背发凉,因为我差点犯一样的错。
他让AI帮忙整理Notion页面,把子页面按日期重排。他自认为规则交代得很清楚了,就让它执行了。几分钟后页面确实整齐了,但他翻了几遍发现少了几个子页面——最后在垃圾箱里找到的。
AI不是故意删的。它只是选了最省事的办法:把整个页面重写一遍。没被包含在新内容里的子页面,就跟着没了。
他后来加了两条硬规则,我直接抄了:含子页面的页面禁止整体替换;所有删除和归档操作,必须先列出影响清单,我确认后再执行。
坑二:Token账单会失控,而且测不出来
有个做流程自动化的同行写了篇复盘,说他们去年立项要用大模型改造内部流程,领导原话是"现在大模型这么强,买啥RPA软件"。
第一个试点是财务对账。开发阶段快得惊人,对着AI描述需求,代码秒出。上线第一个月,API账单炸了。
问题在执行机制。传统RPA脚本是写死逻辑循环执行,跑一万次也只费电。AI自动化每次执行都要重新推理:读页面、理解结构、生成操作、执行反馈,每一步都在烧token。更隐蔽的是异常重试——网络卡一下,AI要重新分析页面;弹窗多一层,AI要重新理解上下文。这些消耗在测试环境根本测不出来。
半年跑下来,那个"免费"的AI方案总成本是专业RPA工具的三倍多。
对项目经理的启示很直接:如果你的方案里有AI组件,成本估算必须区分"开发期消耗"和"运行期消耗",后者要按峰值和重试率算,不能按测试环境的均值算。
坑三:70%陷阱
这个说法我第一次看到是在掘金一篇高赞文章里,后来发现很多人都在提。
AI能轻松完成前70%的原型工作。剩下的30%——权限控制、数据安全、并发处理、异常兜底——会让你陷入无限循环。每天都在修AI写的莫名其妙的错误,钱和时间都花完了,产品还是上不了线。
我们组去年有个内部工具就卡在这儿。演示版一周做出来,所有人都很兴奋。然后花了两个月做权限和审计日志,最后那两个月的工作量,比前面一周多了几十倍。
现在评审这类项目,我会强制问一句:这个原型跑通之后,还有哪些是原型里没有但上线必须有的?把答案写进WBS,再排期。
坑四:模型选型可能被合规一票否决
看到一个做金融产品的同行分享:他选了公开评测排行榜第一的模型,上线后被安全合规团队一个电话叫停。原因是金融场景的客户数据绝对不能传到海外服务器,而那个模型只有公有云API,不支持私有化部署。
换成支持私有部署的国产模型后,聪明度差了一档,但能合规上线。然后花两周调Prompt和RAG来补差距——用更精准的指令和更好的知识库,让一个85分的大脑做出95分的判断。
教训:模型选型的第一道筛子是部署方式和数据流向,不是评测分数。这件事要在立项阶段就拉合规和安全的人进来,不要等到上线前。
坑五:AI写的代码,语法全对,业务全错
有篇头条上的复盘我印象很深。作者说他为了赶进度,让AI批量生成了近十万行代码,三个月预算烧出八千多万token。测试环境跑得丝滑,一上生产环境用户连登录页都打不开,登录失败率87%,没有报错规律。第二天会议室里,跟他多年的开发组长当众合上笔记本说"这项目不是人做的,我不干了"。
他的复盘结论我觉得说得很准:AI不会犯错,但它会完美地犯"无效错"。代码语法完全合规,却完全脱离实际业务场景,忽略了鉴权链路、缓存机制、冷启动超时这些落地细节。
他后来在团队落地了AI代码双校验机制:所有AI生成的代码必须两名工程师交叉走查,重点看API调用频率、硬编码隐患、异常处理漏洞,提交前强制过安全扫描。线上故障率降了62%。
五、我们组现在的五条规矩

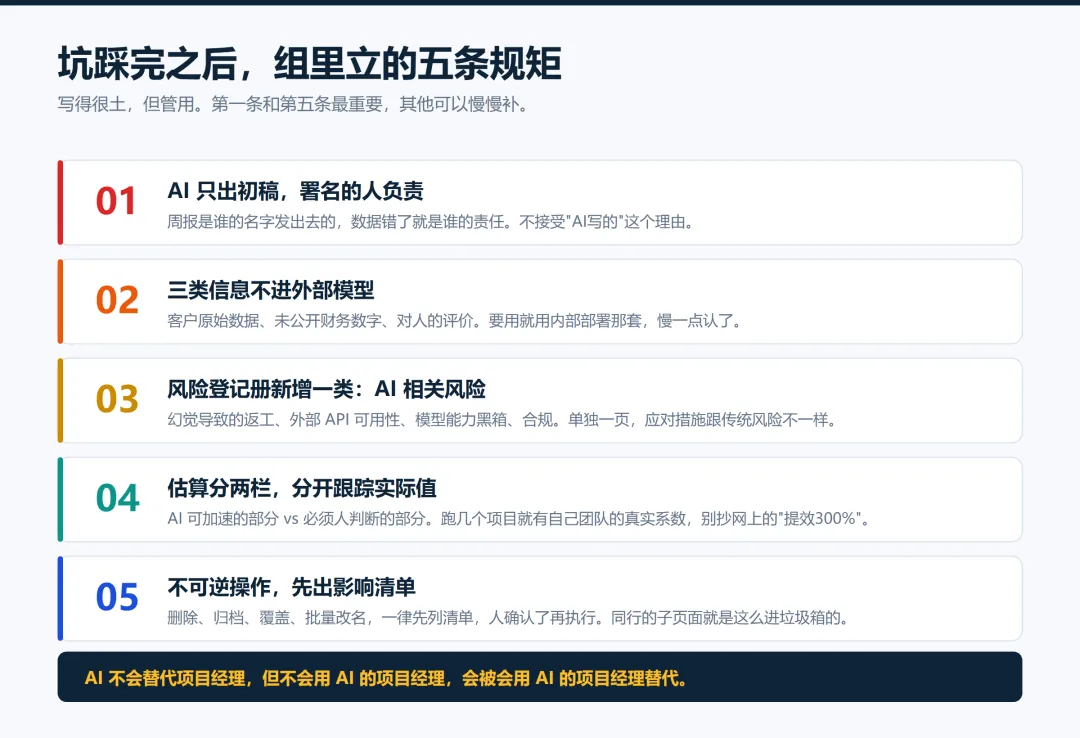

坑踩完之后,我在组里立了几条规矩。写得很土,但管用。
第一,AI只出初稿,署名的人负责。周报是谁的名字发出去的,数据错了就是谁的责任,不接受"AI写的"这个理由。
第二,三类信息不进外部模型:客户的原始数据、未公开的财务数字、对人的评价。要用就用公司内部部署的那套,慢一点认了。
第三,风险登记册新增一类:AI相关风险。具体包括幻觉导致的返工、依赖外部API的可用性、模型能力黑箱(你不知道它下次为什么就答错了)、合规。这一类我单独开了一页,因为它的应对措施跟传统风险不一样。
第四,估算分两栏。AI可加速的部分和必须人判断的部分,分开算,分开跟踪实际值。跑几个项目下来,你会得到自己团队的真实系数,而不是抄网上的"提效300%"。
第五,不可逆操作先出影响清单。删除、归档、覆盖、批量改名,一律先列清单,人确认了再执行。
这五条里,第一条和第五条是最重要的。其他三条可以慢慢补。
六、说点更根本的
我今年上半年焦虑过一阵,也是被那些"80%的活将被AI接手"的文章搞的。
后来看到一个说法,挺扎心,但我觉得准。有人把组织竞争力写成一个式子:分子是人才密度乘以AI杠杆,分母是组织摩擦——等待、审批、对齐、信息衰减。
然后我对着这个式子看自己的日程表:站会、追进度、拉群传话、写周报、跨部门对齐。
我大部分的忙碌,都在分母里。
这就是为什么AI一来,项目经理这个岗位的焦虑比别的岗位都重。我们的很多价值,本来就建立在信息不对称和协调成本上。当工具链能自动同步任务状态、风险和依赖,手工搬运信息这件事就贬值了。
但我不觉得这是坏事。
协调从来只是这份工作的门槛,不是天花板。AI把杂活清空之后,反而逼着我们直面一个问题:如果这些都能被替代,我凭什么坐在这个位置上。
我自己想了几个月,答案大概是三件事:
替项目做决定,并且承担后果。AI能把事情理清楚,能列出三个方案的利弊,但它不会在方案A和方案B都合理的时候拍板,也不会在拍错了之后去跟老板解释。判断和责任是一体的,AI承担不了责任,所以也接不了判断。
在能做的事情爆炸的时候,守住"只做对的"。AI让每个人的产能都涨了,需求清单会变得比以前更长,所有人都能给你论证他那条为什么重要。这时候说"不"的能力比说"好"的能力值钱得多。
处理人的部分。情绪、信任、士气、身份认同。团队里有人因为AI觉得自己被贬值了,这事只能人来谈。
PMI中国那边有位负责人说过一句,我觉得比所有榜单都值得记住:AI不会替代项目经理,但不会用AI的项目经理,会被会用AI的项目经理替代。
七、如果你只想拿走一条建议
别装十二个工具。
从下周开始,挑一件你最烦的事务性工作交给AI,跑满一周。我建议从会议纪要开始,因为它见效最快,风险也最小。
一周之后,你会对AI的能力边界有个很具体的体感——比看一百篇榜单文章都清楚。
然后再决定第二个工具用在哪。
