你的纸吸管,替亚马逊赎不了罪
2026年8月9日凌晨,一条回复在TechCrunch的推文下被转发了上千次。用户@suqitah评论道:“现场建电厂说明并网算不过账,不等于谁热爱烧气。”
他说得客气了
真相要粗暴得多此刻,美国西得州一片土地已经开始清表。项目许可列出的35台燃气轮机,铭牌功率合计7.65吉瓦,足够供应约190万户家庭的峰值用电。空气许可写明:每年最多可排放33,212,285吨二氧化碳当量。
如果排放接近许可上限,这座电厂可能成为美国第一大单一气候污染源,排放量将超过全美现有最大的燃煤电厂,也高于任何一座钢铁厂、炼油厂或化工厂。
而这座电厂服务的主要客户,叫亚马逊。

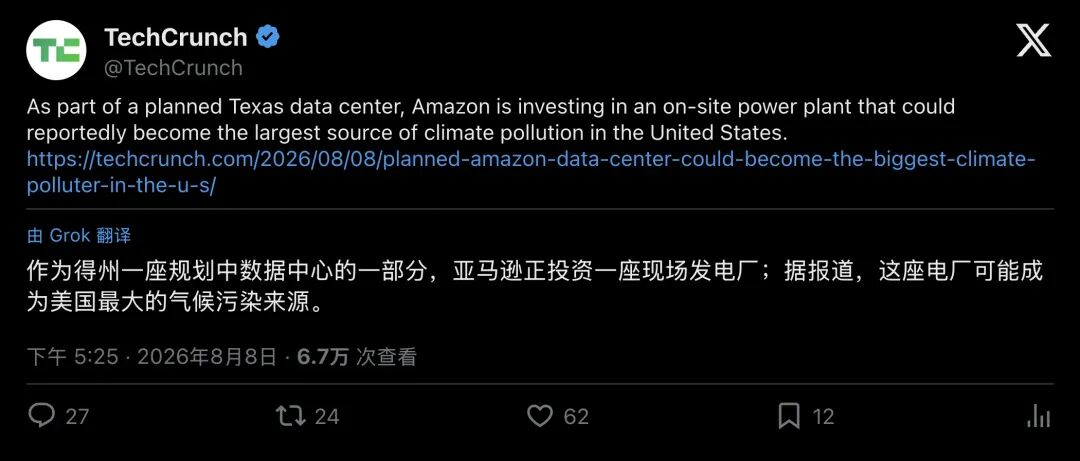

▲ TechCrunch的这条简讯,成了这场社交媒体讨论的入口
一、佩科斯县的“GW Ranch”:一个被许可文件出卖的秘密
故事的开端,要感谢一家叫Cleanview的情报机构。
2026年8月上旬,Cleanview的追踪员在得克萨斯州佩科斯县发现了一个奇怪的组合:三份刚刚提交的数据中心施工许可,和一份早在1月就已获批的巨型天然气发电许可,指向了同一块地。卫星影像显示,这块地已经开始清表
几天后,亚马逊对Cleanview确认:场址由它收购,数据中心由它建设,现场电力也由它购买。
这个项目叫GW Ranch开发方是太平洋能源公司(Pacifico Energy)旗下的Pacifico GW LLC。800多页的空气许可文件列出:CT-1A到CT-21A,21台西门子SGT-800燃机;CT-1B到CT-14B,14台大机型简单循环燃机。合计35台固定式燃气轮机,全部采用简单循环配置。
这里有个关键细节值得普通人看懂:燃气轮机发电分两种,联合循环效率高但建设慢、用水多;简单循环效率低、排放高,但启动快、部署快、对水的要求低。许可文件里的原话是:为了匹配超大规模AI数据中心的7×24可靠性、电能质量与快速响应。
翻译一下:效率不重要,速度才重要

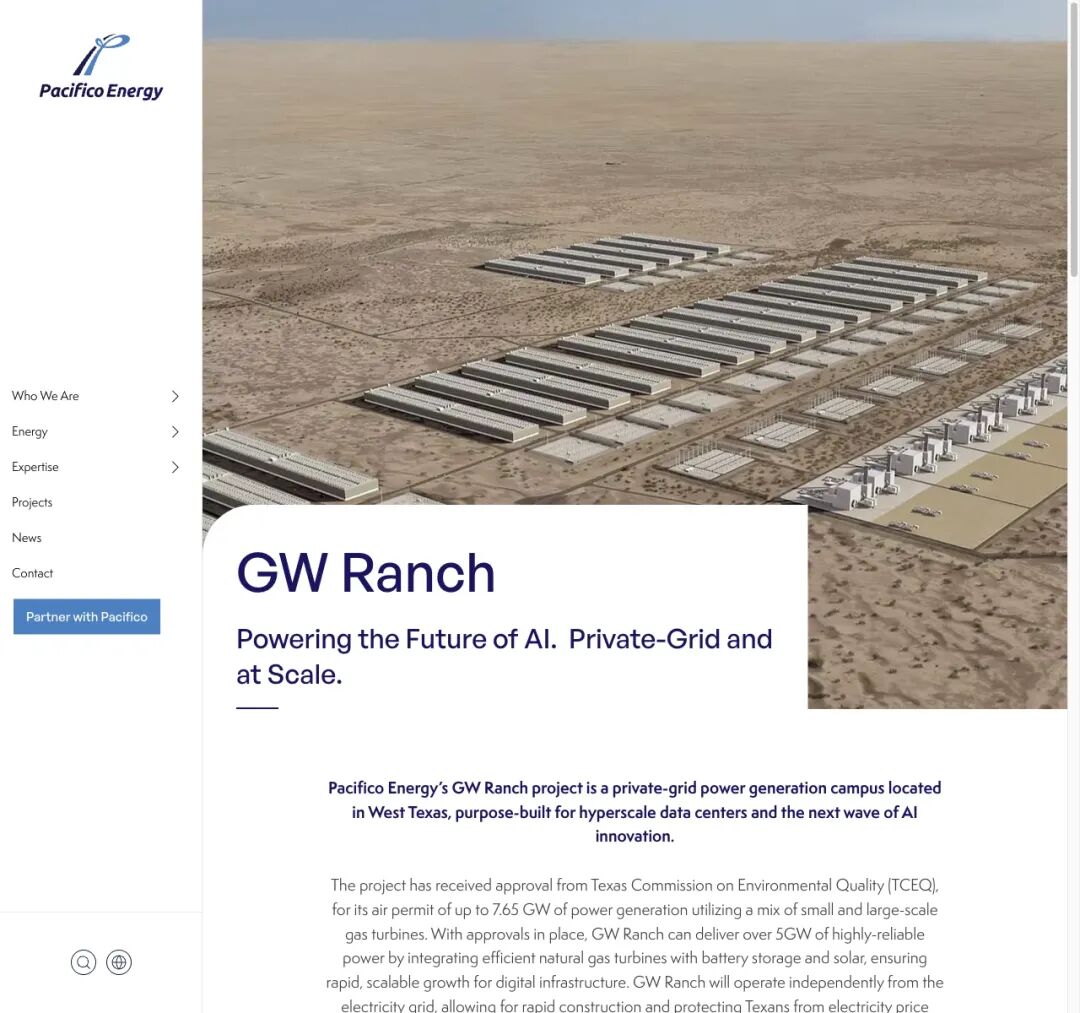

▲ Pacifico官网的GW Ranch效果图:沙漠里的数据中心园区,私有电网,自称“保护得州电价”
二、数字不会撒谎:3300万吨是什么概念?
先建立量感
1吉瓦 = 1000兆瓦7.65吉瓦,大约相当于洛杉矶市全境夏季峰值用电的好几倍。数据中心园区占地约8000英亩,约等于32.4平方公里,比澳门还大一圈。
而33,212,285吨/年的CO₂当量,这个数字精确到个位。许可表格里标注:PSD(新源审查)重大源门槛是75,000吨/年。GW Ranch是它的442倍
美国现有最大的气候污染源,阿拉巴马州的James H. Miller Jr.燃煤电厂,近年来实际排放约在1600万到2000多万吨之间。GW Ranch的许可上限,是这个数字的两倍。
许可数据只代表排放上限,不能直接等同于实际运行。Cleanview和多家媒体同时警告:在AWS订单压力的推动下,运营商有充分动力把利用率推到极限。每一张GPU的算力订单,都在变成燃烧室里的天然气。

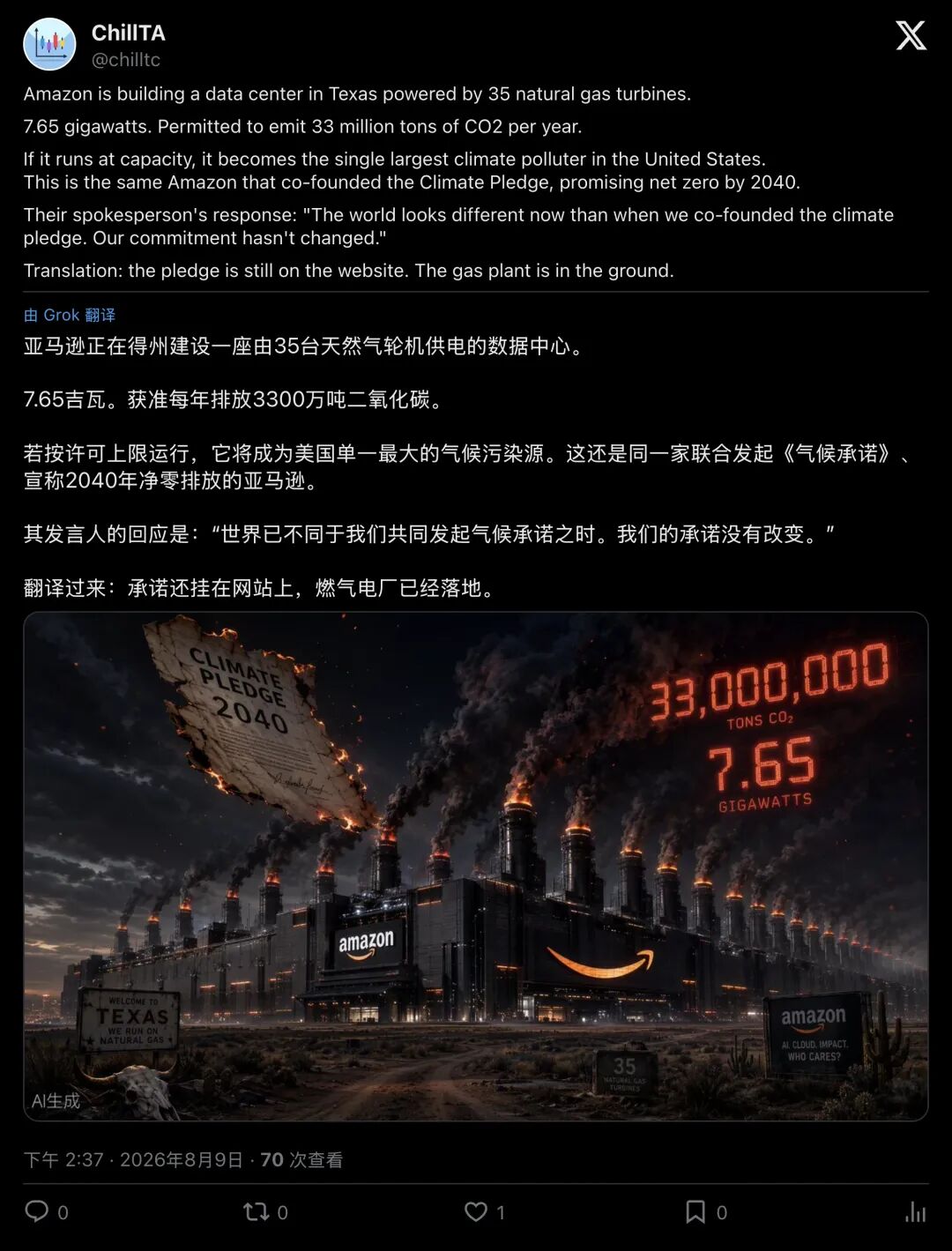

社交媒体上,@chilltc的帖子把讽刺压缩成了四行字:

▲ “35台燃机。7.65GW。3300万吨CO₂。Climate Pledge还在官网上,气电厂已经在地里。”
而亚马逊发言人的回应,成了这个夏天被引用最多的公关翻车现场:
“The world looks different now than when we co-founded the climate pledge. Our commitment hasn't changed.”
“世界已经不一样了我们的承诺没有变”
承诺没变只是定义变了
三、为什么是天然气?为什么是现在?AI的速度逻辑
一家2019年联合发起Climate Pledge、承诺2040净零的公司,为什么会在2026年选择一项规划配置35台燃机的项目?
答案藏在ERCOT(得州电网)的并网排队名单里。
在美国,一个新的大型负荷要接入公共电网,排队时间以年计算,输配电设施的扩建更慢。而AI的资本开支周期以季度计算亚马逊CEO Andy Jassy在7月30日的财报电话会上说:AWS创下约18个季度以来的最快增速,算力供不应求,短缺预计延续到明年。
Cleanview的一笔经济账让所有人闭嘴:一台AI数据中心每兆瓦每年可以产生1000万到1200万美元的收入。换算一下,每吉瓦每年就是100到120亿美元的营收量级。提前一年半载投运,意味着几十亿美元的现金流差距。
在一天烧掉几百万美元机会成本面前,2040年的气候承诺折现率为零。
所以行业的选择逻辑非常简单:上电速度压倒一切效率考量。重型联合循环燃机交付周期太长?用简单循环变压器排队?干脆不并网,搞私有微网/表后供电水资源紧张?吸微咸地下水环境许可被审计?搬到得州这种“审批友好型”辖区
亚马逊的选择折射出整个行业在交付压力下形成的集体理性。

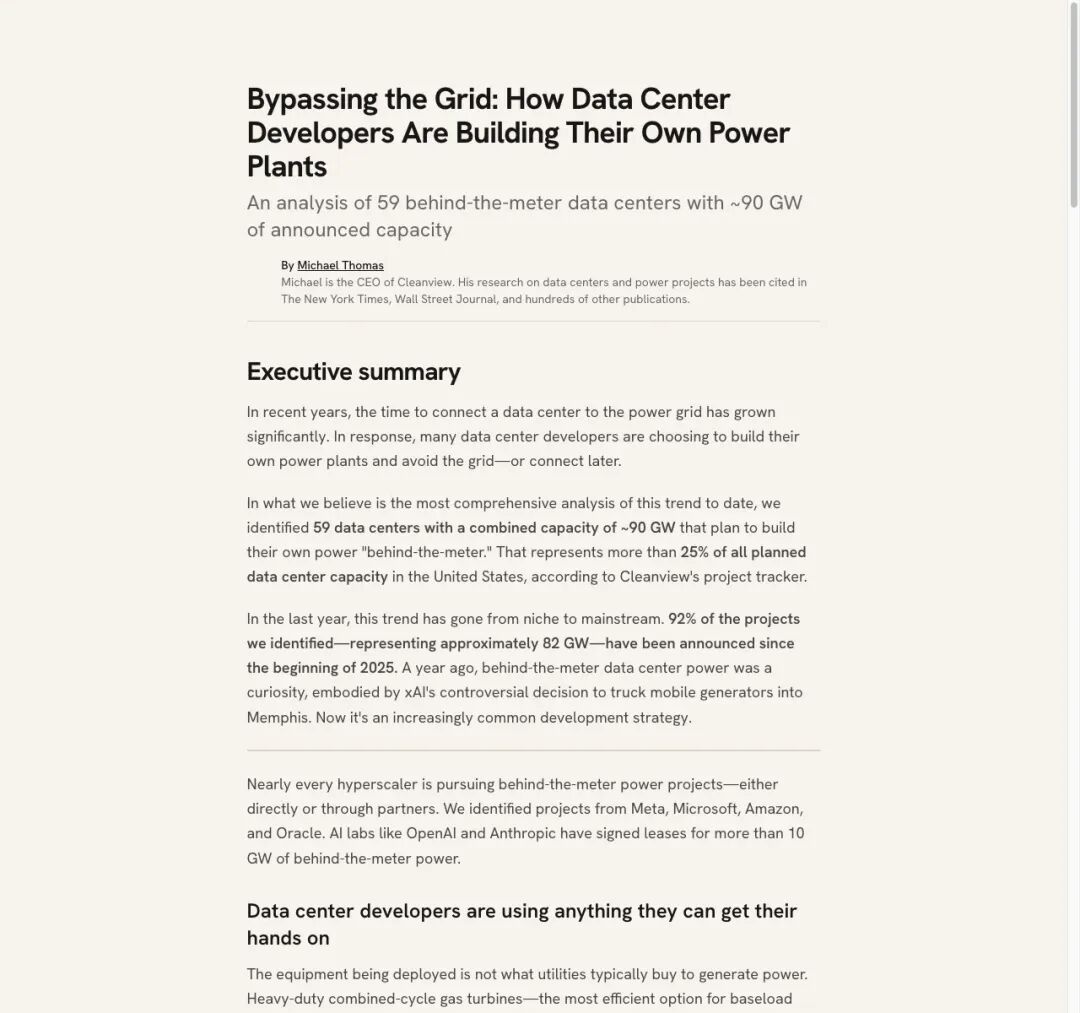

▲ Cleanview报告:59个自建电源数据中心项目、约90GW,92%是2025年以后宣布的
四、同一个夏天,所有人都在做同样的算术
把镜头拉远,你会发现西得州的天空下不止亚马逊一家在“烧气换算力”。
2026年6月,微软宣布与雪佛龙在佩科斯县附近达成约2GW量级的天然气供电安排,租约20年。场址距GW Ranch仅约30英里。

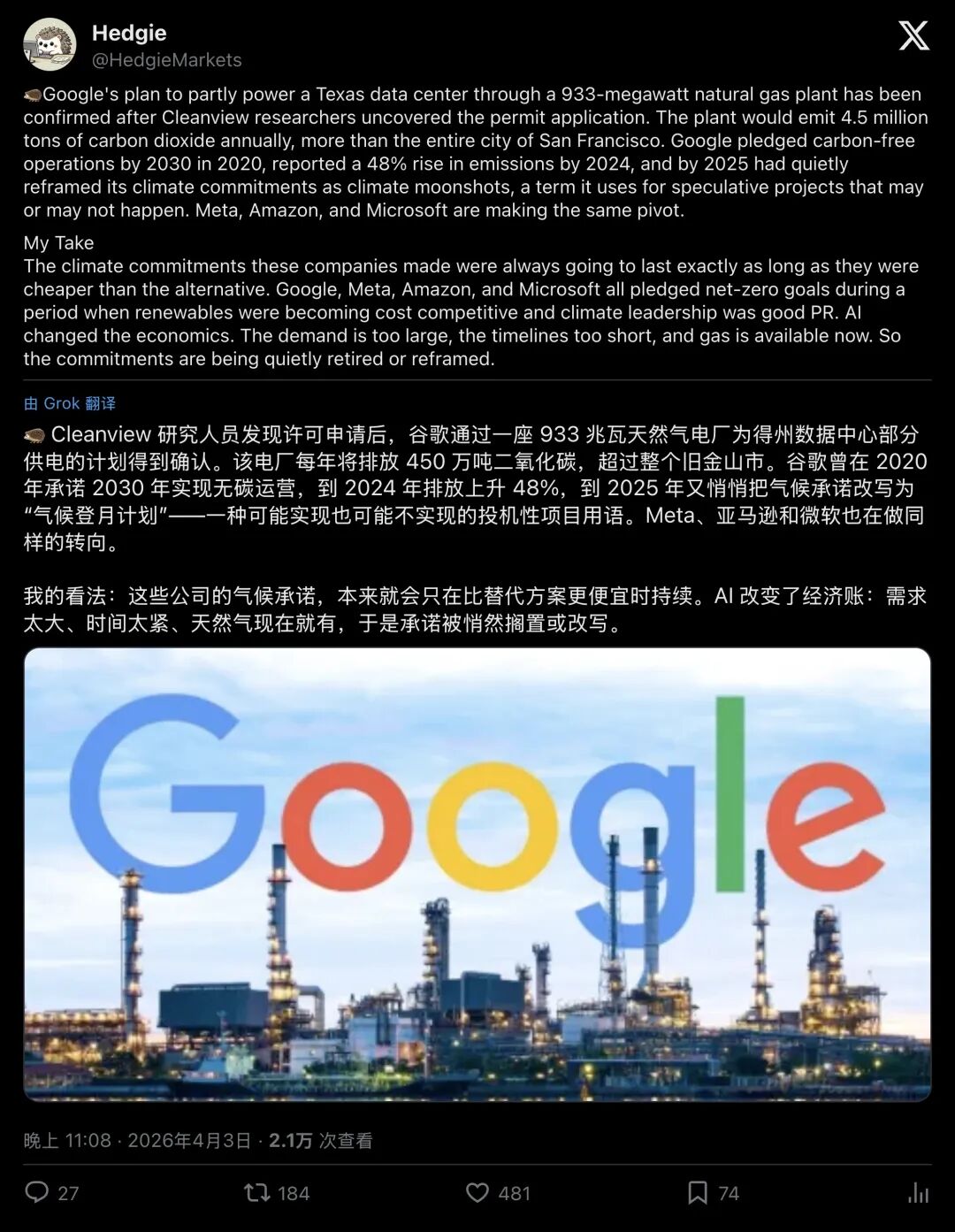

再把时间拨回春天Cleanview挖出谷歌在得州的933MW气电计划,许可年排放约450万吨CO₂,媒体形容“超过旧金山全市排放”。谷歌曾承诺2030年碳中性和无碳运营,如今官网上的措辞已悄悄换成了“climate moonshot”,一个“可能实现也可能不实现”的词。
资本市场敏锐地嗅到了风向@HedgieMarkets的帖文写得最狠:

▲ “这些承诺能撑多久?撑到它们比替代方案贵的那一天。现在,就是那一天。”
更早的“前科”来自xAI在田纳西州孟菲斯,马斯克的Colossus超级计算集群用几十台移动式燃气发电机供电,被当地团体和环保组织告上法庭。这个案例说明:企业可以绕开公用事业的建设节奏先扩充算力,社会反弹也会迅速到来。
由此浮出的结构性图景,指向AI资本开支周期与美国天然气体系的一次短暂性“结盟”。Cleanview的统计显示,过去一年半里有59个数据中心自建/自购电源项目宣布,合计约90GW,其中92%是2025年之后才宣布的。纸面上的浪潮,已经淹没了所有大厂的气候时间表。
五、最后,还是那句“纸吸管”
再回到那根纸吸管
2026年8月10日,用户@deancollins在TechCrunch推文下回了一句:“For this we have to use paper straws?”,“为了这个,我们还得用纸吸管?”
这句话之所以刺痛人,是因为它把两件尺度完全不同的事情粗暴地对齐了:普通人的日常道德表演,与万亿市值公司的基础设施决策。
你换环保袋、你拒绝塑料吸管、你计算个人碳足迹。与此同时,亚马逊正在得州推动一座年排放许可上限3300万吨CO₂的电厂。你一生减掉的碳,不够它运转一秒
当然,亚马逊有解释:使用不适合饮用和灌溉的微咸地下水;电厂不抬高得州家庭电价;公司已在得州推进约40个无碳能源项 2040承诺依然在线
承诺还在官网上气电厂规划已经落到许可和施工安排里。
这就是2026年的气候账本新现实:美国AI产业的扩张,正在用高碳燃料做激进的加速。当硅谷的每一张GPU都在吞噬天然气分子时,谁还在乎一根纸吸管的弯曲度是否达标?
在得州佩科斯县的土地上,推土机的轰鸣比任何承诺都响。
世界的确已经不一样了 不一样到,所谓净零,也只是一张可以在算力季报面前随时折起的纸。

▲ “AI竞赛已经从GPU扩展到电力,以及生产电力所需的一切基础设施。”
(数据来源:Cleanview调查、TCEQ空气许可文件PSDTX1672、NYT/TechCrunch/Ars Technica/E&E News等。许可排放不等于实际排放,最终排放取决于项目建设进度和实际运行情况。)
