📢点击上方「数智建造技术share」关注公众号📢
数智建造技术share 建筑行业AI · 机器人应用 · 政策解读 专业技术工程资料规范解读智能建造数字化转型点击末尾「合集」查看历史文章
附着式升降脚手架安全使用与管理(附免费下载)
本文系统梳理附着式升降脚手架的安全使用与管理技术要点,涵盖设备类型划分、基于现行规程的构造与控制指标、安装—升降—使用—拆除全过程作业要求、检查验收及台账管理。技术核心围绕防倾覆、防坠落、同步控制三类安全装置,并以大量可实测实量的数值偏差指标(架体高度、支承跨度、悬臂高度、附着螺栓规格、防坠制动距离、相邻机位高差等)构成验收硬标准;同时通过专项施工方案与"八张表"全过程台账,实现合规留痕与闭环管理。

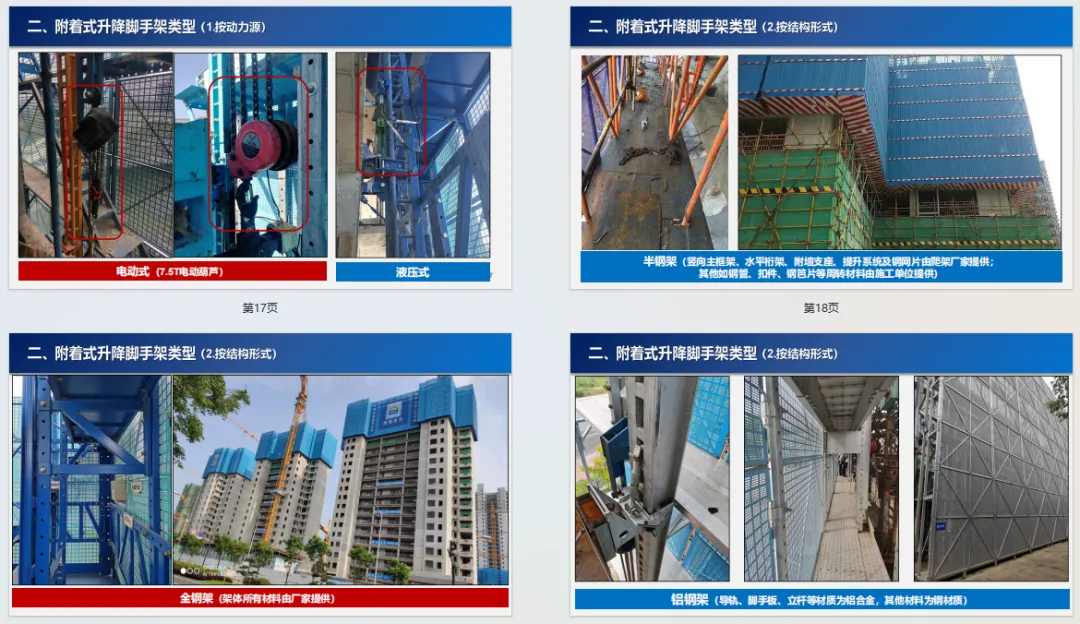

一、爬架类型
按动力源:手拉式(淘汰)、电动式(主流)、液压式(少量)。
按结构形式:半钢架(竖向主框架、水平桁架、附墙支座、提升系统及钢网片由厂家提供,其余周转材料由施工单位提供;基本淘汰)、全钢架(架体所有材料由厂家提供;主流)、铝钢架(导轨、脚手板、立杆等用铝合金,其余钢质;起步阶段)。
按提升形式:中心提升(通过性差、市场极少采用)与侧提升(通过性好、市场普遍采用)。

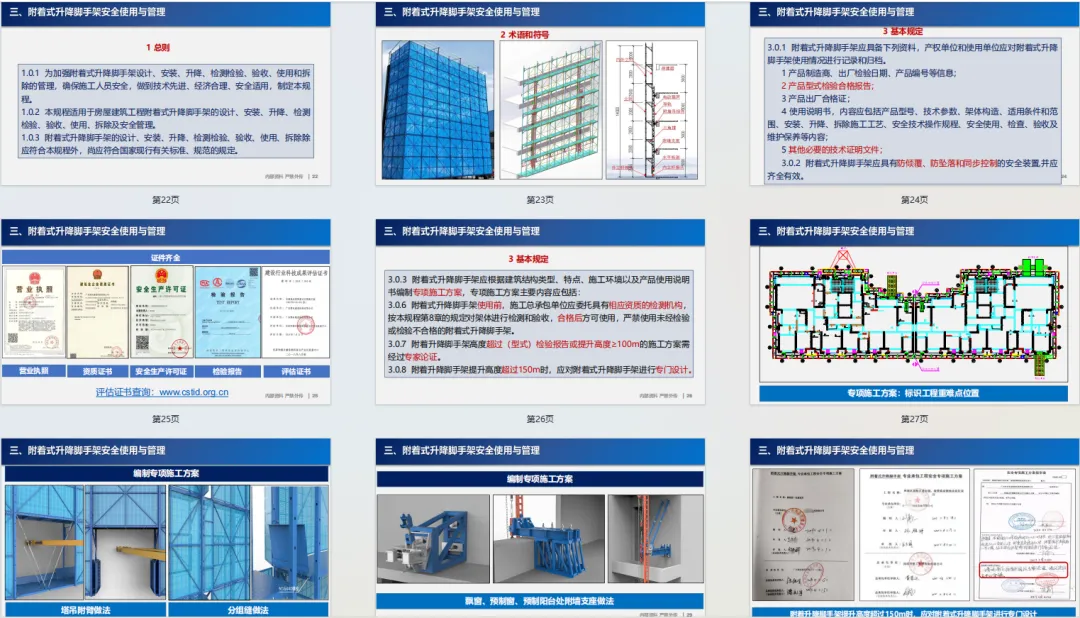

二、安全使用与管理(依规程条款)
2.1 基本规定
应具备产品制造商/出厂信息、型式检验合格报告、出厂合格证、使用说明书、技术证明文件,并归档。
必须具备齐全有效的防倾覆、防坠落、同步控制三类安全装置。
证件:营业执照、资质证书、安全生产许可证、检验报告、评估证书。
须编制专项施工方案,标识工程重难点(塔吊附臂、分组缝、飘窗/预制构件处附墙支座做法等)。
专家论证门槛:提升高度超过(型式)检验报告规定,或提升高度 ≥100m 的方案需专家论证;提升高度 >150m 须专门设计。

2.2 构配件
脚手板应采用钢或铝合金等金属,板面挠曲 ≤10mm,防滑花纹钢板面板厚度 ≥2mm,不得用平钢板作面板(禁止镂空网、平钢板)。
竖向主框架、附着支承装置、防坠落装置等重要构配件应打可追溯出厂编号。
外立面防护网应采用金属钢板网,厚度 ≥0.7mm、孔径 ≤8mm、承载力 ≥1kN,设金属加强框并与主要受力杆件可靠连接,应有抵御台风措施,网框与立杆缝隙 ≤8mm,阴阳角封闭严密。

2.3 荷载与设计计算
荷载分永久荷载(架体各构件自重)与可变荷载(施工荷载等)。
施工荷载标准值(kN/m²):主体结构施工 2 层×3.0;装饰施工 3 层×2.0;升降工况 3 层×0.5(人员物料撤离);坠落工况瞬间荷载按使用/升降取值。
各受力构件均需设计计算。

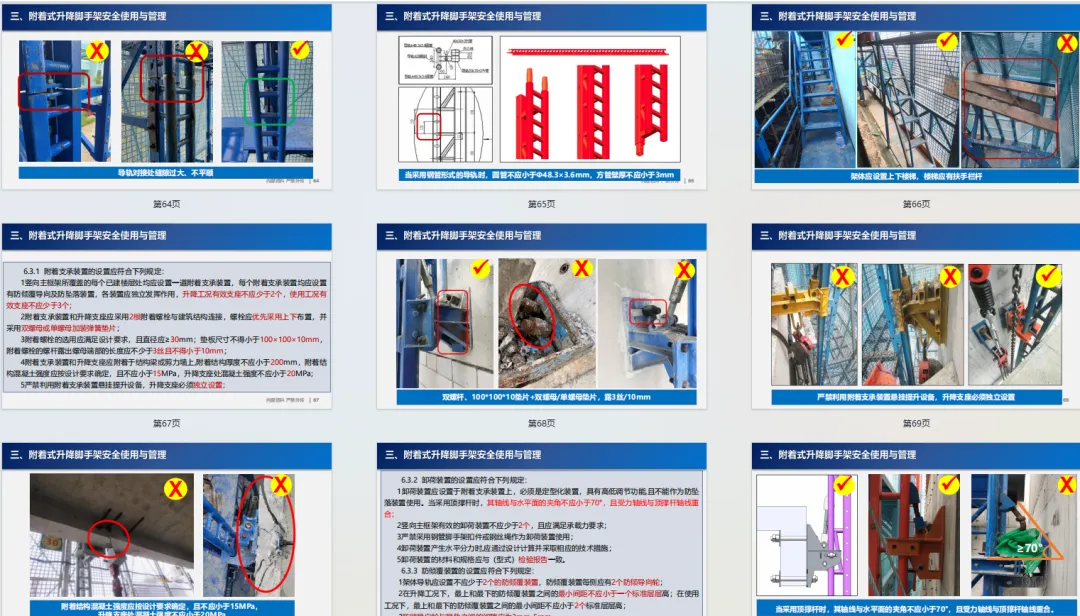

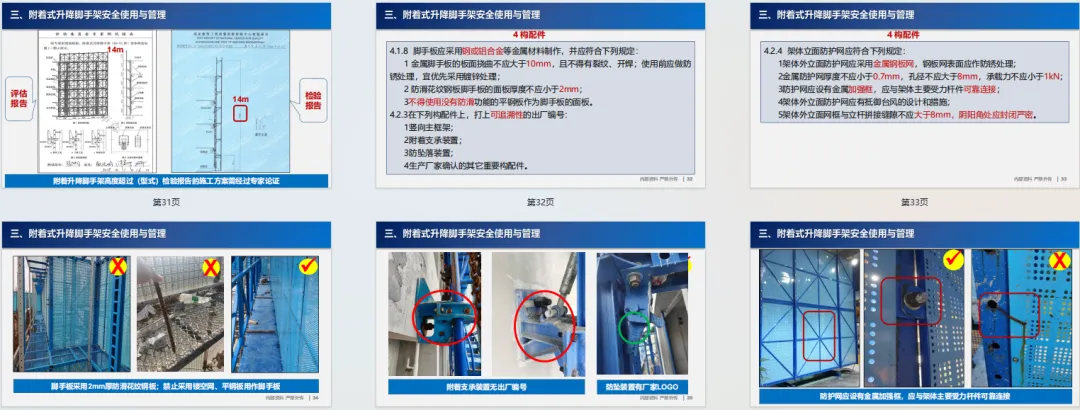

2.4 构造要求(关键量化指标)

水平支承结构:桁架或梁式,节点板厚 ≥6mm,桁架高度 ≥600mm,底部内外两侧连续布置并与竖向主框架可靠连接;物料平台荷载须直接传至工程结构,不得与架体相连。
导轨:槽钢式 ≥6.3#(宜 8# 及以上),钢管式圆管 ≥Φ48.3×3.6mm、方管壁厚 ≥3mm;防坠横杆圆钢直径 ≥28mm、间距 ≤120mm;长度覆盖至最顶层脚手板;导轨在附着支承装置处导向装置 ≥3 处。
附着支承装置:竖向主框架所覆盖每楼层设一道;升降工况有效支座 ≥2 个,使用工况 ≥3 个;采用 2 根附着螺栓(直径 ≥30mm)、上下布置、双螺母或单螺母加弹簧垫片,垫板 ≥100×100×10mm,螺杆露丝 ≥3 丝且 ≥10mm;附着结构厚度 ≥200mm,混凝土强度 ≥15MPa,升降支座处 ≥20MPa;严禁利用附着支承装置悬挂提升设备,升降支座须独立设置。
卸荷装置:定型化、可高低调节,不得作防坠用;有效卸荷 ≥2 个;顶撑杆轴线与水平面夹角 ≥70°;严禁用扣件或钢丝绳卸荷。
防倾覆装置:导轨上 ≥2 道,每侧防倾导向轮 ≥2 个;间隙 3~5mm;升降工况最上最下间距 ≥1 个标准层层高,使用工况 ≥2 个标准层层高。
防坠落装置:卡阻式,每升降点 ≥2 个,升降和使用工况均须起作用;必须机械式全自动复位,严禁手动复位;制动距离 ≤120mm;灵敏可靠、防尘防污染。
同步控制装置:限载控制——荷载变化超 15% 声光报警,超 30% 自动停机;水平高差控制——相邻机位高差超 30mm 报警并自动停机;数据采样周期 ≤0.02s,存储 ≥12 个月,宜远程监测。

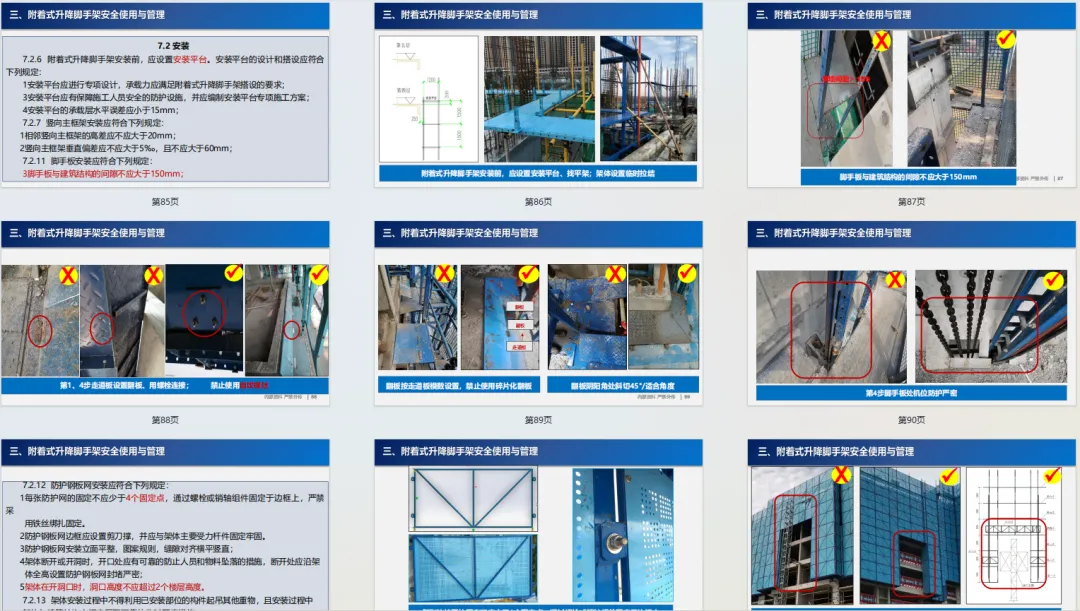

2.5 安装、升降、使用与拆除
通用:严格按专项方案;作业前划警戒区、专人值守;白天作业,风速 ≥12m/s 或雨雾等恶劣天气停作业,风雨后试运行确认安全;动力设备、防坠、同步装置须有防雨防砸防尘防混凝土污染措施。
安装:设经专项设计的安装平台(承载层水平误差 <15mm);相邻竖向主框架高差 ≤20mm,垂直偏差 ≤5‰ 且 ≤60mm;设临时拉结;脚手板、防护网、翻板按模数设置并螺栓连接(禁自攻螺丝、禁碎片化翻板)。
升降:整体升降机位不宜超 35 个,特殊构造单片升降须设分组缝;任何人员不得停留架上;施工荷载 ≤0.5kN/m²;相邻提升点高差 ≤30mm;同步装置实时显示存储。
使用:有效卸荷 ≥2 道;不得超载、不得放置集中荷载;及时清理垃圾;不得吊运物料/堆放模板;不得固定模板支架、缆风绳、泵管等,不得作垂直运输设备;未覆盖时须接结构避雷系统,接地电阻 ≤4Ω。
拆除:编制专项方案;原则"自上而下、先装后拆、后装先拆";设警戒、全面检查、危险部位设作业平台;起重吊装时钢丝绳未绑牢前不得提前松动,起吊保平衡;人员须站在非断开架体一侧。

2.6 检查与验收
验收阶段:首次安装完毕;提升/下降前;提升/下降到位投入使用前;停用超 1 个月;遇 ≥12m/s 大风或雨雾等恶劣天气后。
安装完成自检合格后,由施工总承包单位委托有资质机构检验,检验报告有效期 1 年;不合格项整改至合格方可使用。

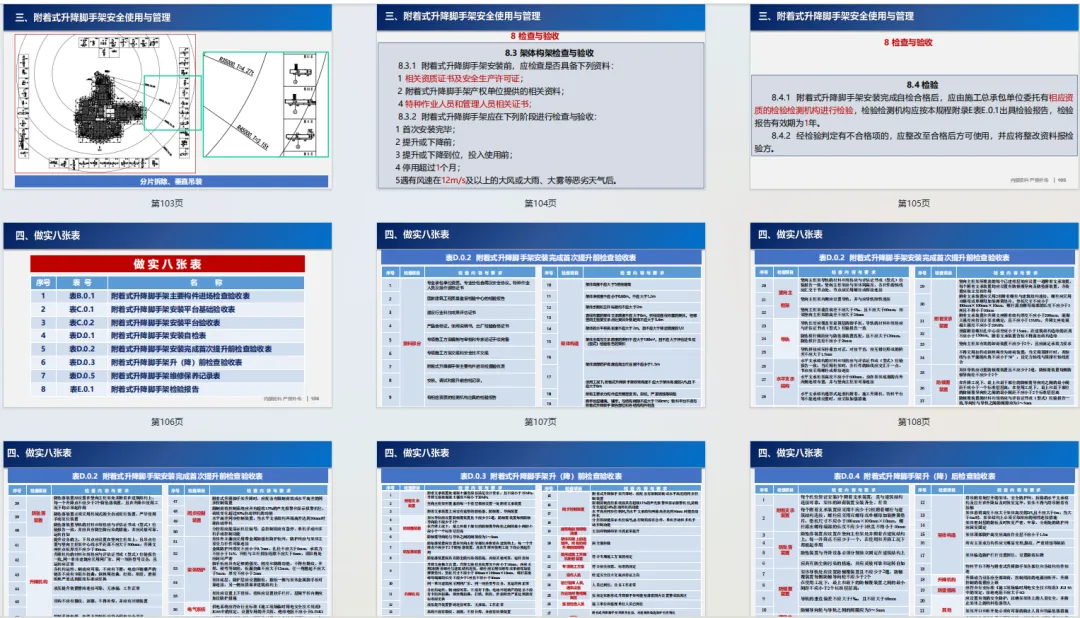

2.7 做实八张表(台账管理核心)
另含表 D.0.4(升/降后检查验收表)、每周维修保养记录表(电动葫芦、防坠装置、附着支座、导轨、螺栓组件等检查标准),强调每月/每周维保留痕。

三、结语
将规范要求转化为现场可执行、可检查、可留痕的管理动作,关键在于确保防倾覆、防坠落、同步控制三类安全装置齐全有效,并落实专项方案、专家论证与"八张表"全过程台账的合规闭环。唯有把量化指标落到实测与留痕,方能真正守住附着式升降脚手架的安全底线。
📁 资料下载
↓ 下载链接附着式升降脚手架安全使用与管理(117页).pdf。
🔥 重磅推荐
▶ 工程重磅福利|200份全彩技术标(10G)投标、施组、方案编制必备!
📚 精选合集
⚠ 免责与版权声明
本公众号所发布之部分文章及图片来源于网络公开收集,版权归原作者所有,仅供业内同仁学习交流参考之用。编辑团队在内容甄选与整理方面投入了大量心血与精力,敬请各位读者尊重劳动成果,勿将相关内容用于任何商业用途。若涉及版权问题,请通过公众号后台留言,我们将第一时间核实处理。
💛 感谢您的阅读
如果本文对您有所帮助,欢迎点赞 · 在看 · 分享给更多同行朋友您的每一次推荐与转发,都是我们持续创作的最大动力!有想法?欢迎在评论区留言交流 💬
—— END ——
夜雨聆风
