栅栏道闸安装避坑指南:从基础浇筑到调试验收,一次装好不返工
很多师傅觉得栅栏道闸就是"直杆机换个杆"。真上手才知道:杆重了、挡风面大了、力矩翻倍了,原来直杆那套经验基本全废。这篇是我在小区出入口项目上踩出来的经验,按安装顺序写,能照着干活。

先说选型:选错了后面全是补救
1. 杆长别顶着上限买。单杆栅栏常见 3~4.5m,超过 4m 就要确认机型力矩。厂家标称能带 6m,那是理想工况(无风、无杆托阻力、电压达标)。现场有风、有坡、电压偏低,顶格配置基本等于慢性烧电机。
2. 起落速度要提前跟物业讲清楚。栅栏杆起落普遍 6s,长杆 8~9s。物业习惯直杆 3s 的,会投诉"太慢"。合同和交底单上写清楚秒数,别等验收时扯皮。
3. 挡风面积是栅栏杆的命门。栅栏是网格,看着透风,实际挡风面比同长度直杆大得多。高层风道、沿海、空旷路口一定要:
选加厚加重机型 必配杆托/落地支架 必要时选带防风设计的栅栏杆
4. 超宽车道用对开,别硬扛。单杆覆盖不了就双机对开,必须配同步控制器 + 红外对射,防止两杆对撞。
一、土建基础:80% 的返工都出在这一步
坑 1:基础做小做浅,用久了机身松动、栏杆下垂
栅栏杆力矩比直杆大得多,基础受力不是一个量级。
一切以厂家安装手册为准。手册要求的尺寸是下限,不是"建议值"。
坑 2:基础面低于地面,一场雨泡掉一块控制板
基础面必须高出周边地面 50~100mm,且地面做散水坡,别让水往机身底下汇。南方梅雨季、低洼车库出入口尤其致命——水从底部进线口灌进去,控制板直接报废。

坑 3:预埋管埋死在混凝土里
电源管、控制线管、地感线管必须从基础面出头,管口临时封堵防止灌浆堵死。管口没出头 = 后期只能走明管,难看、易损、验收扣分。

坑 4:当天浇筑当天装机
混凝土养护至少 3 天(建议 7 天)再装机身。抢工期当天上机,打螺栓的震动会让基础开裂,后期螺栓松动、机身晃动,属于典型的"省一天,返工一个月"。
二、机身安装
坑 5:机身没找水平
必须用水平尺,纵横两个方向都校。机身歪的后果:栏杆起落不到位、电机长期单边受力、异响、齿轮磨损加快。

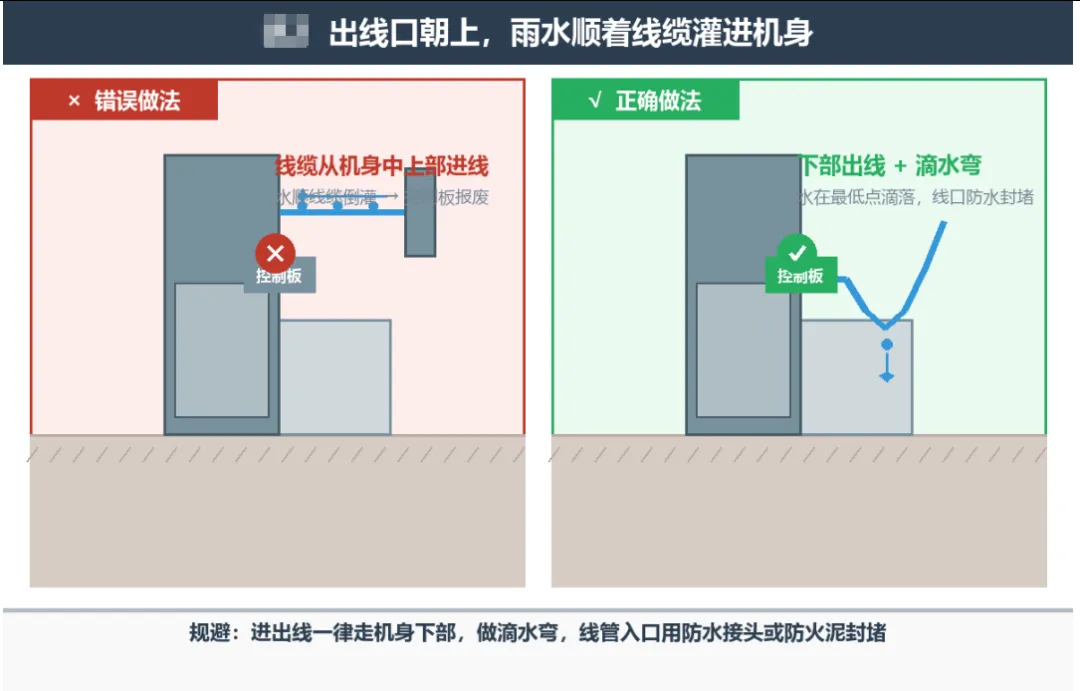

坑 6:出线口朝上,雨水顺线灌进机身
所有进出线走机身下部或侧下部,并做滴水弯(线缆先向下垂一段再进管),让水在最低点滴落而不是顺线流入。线管入口用防水接头或防火泥封堵。

坑 7:地脚螺栓不防松
弹垫 + 平垫 + 双螺母(或防松螺母),按力矩拧紧。道闸是长期震动设备,普通螺母几个月就松。半年后应复紧一次。
三、栅栏杆组装与平衡调节(核心中的核心)
坑 8:用直杆弹簧装栅栏,电机直接过载
不同杆长、不同杆型(直杆/栅栏杆/曲臂杆)对应不同规格的平衡弹簧,不能混用。弹簧选错的后果:电机长期过载 → 烧驱动板、烧电机、起落不到位、齿轮打滑。

平衡调试标准(通用做法):
手动把杆抬到 45° 左右松手,杆应基本静止或极缓慢下沉 快速下落 = 弹簧太软/拉力不足 自动上弹 = 弹簧太硬/拉力过大 调到 45° 能"停得住"为合格
坑 9:漏装卡簧、销轴,栅栏用着用着散架
栅栏杆件多、销轴多。组装时:
按说明书顺序装,别凭经验跳步 每根销轴必须装卡簧,装完逐个复查 连杆螺栓用防松螺母
坑 10:长杆不加杆托
≥4m 的栅栏杆必须加杆托/落地支架。不加的后果:长期下垂变形、落杆砸不准、电机疲劳、运行异响、大风天杆体摆动。

坑 11:限位没调到位
调到限位后再手动盘车确认:
起杆到位:垂直(或接近垂直),不应"过顶" 落杆到位:水平,杆托受力均匀 反复起落 3~5 次确认无抖动、无撞击声
四、接线、地感与防砸(弱电本行,别在这翻车)
坑 12:强弱电共管,干扰到怀疑人生
220V 电源与网线、控制线分管敷设,间距按规范。共管的典型症状:车牌识别偶发失灵、开闸信号乱触发。

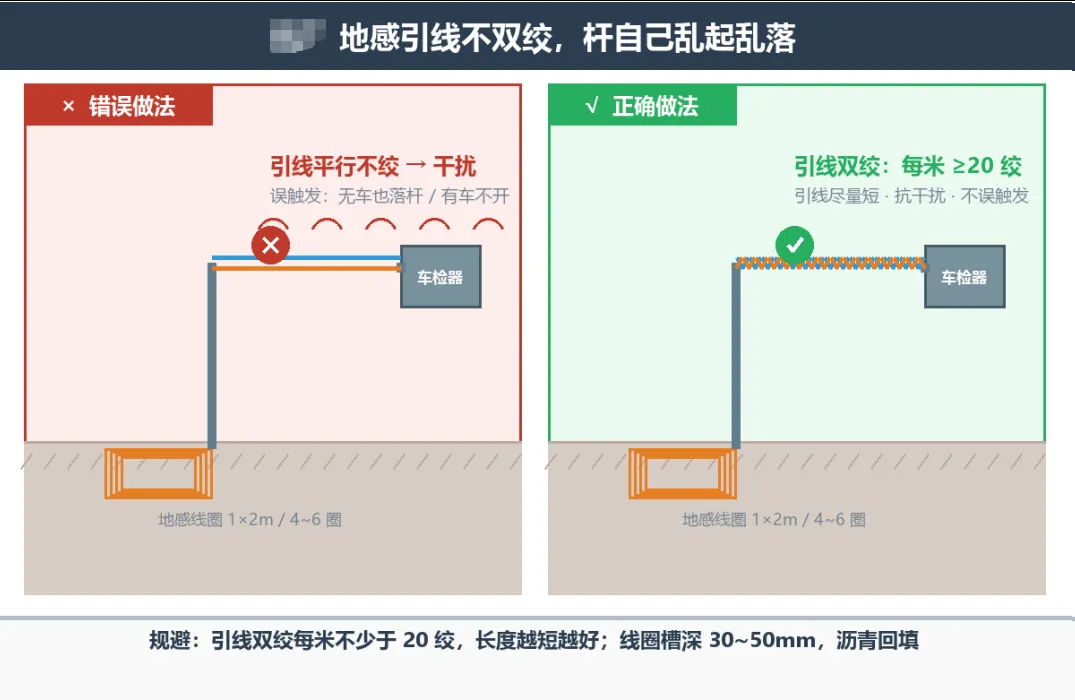

坑 13:地感线圈引线不双绞
| 双绞,每米不少于 20 绞 | |
引线不双绞 → 干扰误触发,杆自己乱起乱落 切槽直角不倒角 → 车辆碾压后棱角割断线,整个线圈报废 用水泥回填 → 开裂进水,参数漂移

坑 14:只装地感当防砸
地感只检测金属车体,行人、非机动车检测不到。规范做法至少两重保护:
地感(车检器)+ 红外对射/雷达/防砸胶条 落杆过程中遇阻反弹(压力波/电流检测)必须开启并测试
坑 15:没接地、没防雷
道闸是室外金属设备 + 长距离引线,雷雨季烧板的高频受害者。
机身、控制箱可靠接地,接地电阻一般要求 ≤4Ω(按项目设计要求) 电源侧装电源防雷器,信号线(网口/开闸信号)装信号防雷器 南方多雷地区这项不能省
坑 16:开闸信号接错
车牌识别相机给道闸的一般是干接点信号(继电器输出),不是 12V/24V 电平输出。接错轻则不动作,重则烧相机输出口或道闸控制板。接线前看清楚两边接口定义,最好拍照留存。
五、调试验收:别急着收工
连续起落测试:不少于 200 次,观察有无发热、异响、不到位 防砸测试:机动车、非机动车、行人三种场景都要试 断电应急:断电后手动抬杆(离合器/摇把)是否顺畅,恢复供电是否自动复位 消防通道:消防联动/紧急开闸功能必须测试并留记录 雨天复测:下一场雨后复测一次,确认无进水、无误触发 资料交付:接线图、遥控器、钥匙、说明书、保修卡,列清单签字
六、南方地区特别提醒
梅雨季防潮:控制板喷三防漆,箱内放干燥剂,进出线口封堵,基础面抬高 高温暴晒:控制箱避免西晒,必要时加遮阳罩/散热;夏季箱内温度过高会导致误动作 雷雨季:4~9 月雷击高发,接地与防雷必须在雨季前完成并复测 大风天气:栅栏杆挡风大,风力较大时应落杆或加固,长期无人值守的道口建议装风速联动
附:栅栏道闸安装交付检查清单(可打印)
□ 基础尺寸/深度符合厂家要求,混凝土已养护到位□ 基础面高出地面 50~100mm,周边有散水坡□ 预埋管全部出头,管口封堵完好□ 机身水平(纵横双方向校平)□ 地脚螺栓弹垫+双螺母,力矩达标□ 进出线走下部,有滴水弯,线口已封堵□ 弹簧规格与杆长/杆型匹配□ 45° 平衡测试合格(基本静止)□ 全部销轴卡簧安装到位(逐个复查)□ ≥4m 杆已加杆托/落地支架□ 起落限位调整到位,无撞击异响□ 强弱电分管敷设□ 地感线圈:双绞引线+四角倒角+沥青回填□ 防砸至少两重保护(地感+红外/雷达/胶条)□ 遇阻反弹功能已开启并测试□ 接地可靠(≤4Ω),电源+信号防雷已装□ 开闸信号为干接点,两边接口定义已确认□ 连续起落 200 次无异常□ 断电手动抬杆顺畅□ 消防/紧急开闸功能正常□ 雨后复测无进水、无误触发□ 资料、遥控器、钥匙、说明书已交付签字写在最后栅栏道闸的坑,绝大多数不在技术难度,而在"直杆经验照搬"和"基础、防水、接地这三件小事不当回事"。把上面清单走完一遍,基本能做到一次装好、半年不返工。
