2025环球网校一级建造师《建设工程项目管理》每日一练题目汇总
第1章建设工程项目组织、规划与控制
1.1工程项目投资管理与实施
1.1.1工程项目投资管理制度

1.【单选】项目资本金属于( )。
A.债务性资金
B.非债务性资金
C.政府补助资金
D.金融机构贷款
【答案】B
【解析】教材明确指出项目资本金属于非债务性资金,8 因此A、C和D选项均不符合教材描述,B
7
1
选项正确。 9
4
2.【多选】关于项目资本金的性质,以下描述正3确8的是( )。
信
A.属于债务性资金
微
B.项目法人不承担该部分资金的利息和债系务

联
C.投资者可依法享有所有者权益
题
D.可以随时抽回 押
准
E.投资者可以转让其出资
精
行
项
选
目
业
项
3
A
B
C
D
【
【
【
中
法
D
.
.
.
.
.
【
4
3
3
2
答
答
解
的
人
错
0
5
0
5
单
水
不
误
%
%
%
%
案
案
析
选
】
泥
承
,
】
】
教
】
项
担
因
B
B C
根
材
目
这
为
E
据
指
部
,
投
《
出
项
分
资
国
项
目
资
者
务
目
金
资
不
院
资
本
的
得
关
本
利
金
随
于
金
占
息
意
调
属
和
项
抽
整
于
目
债
回
和
非
务
总
资
完
债
投
本
。选
善
务
资
金
项
固
性
的
。
C
定
资
最
选
正
资
金
低
项
确
产
,
比
E
,投
投
因
例
正
资
资
此
为
确
者
项
选
(
,
可
目
项
投
按
资
资
)
A
其
本
错
者
。
出
金
误
可
资
制
。
转
比
选
度
让
例
项
的
其
依
通
出
B
法
正
知
资
享
确
》
。
有
,
,
对
因
所
于
有
为
产
者
教
能
材
权
过
益
指
剩
。
出
【解析】对于产能过剩行业中的水泥项目,项目资本金占项目总投资的最低比例为35%。
4.【单选】以下关于政府投资项目审批制的描述,正确的是( )。
A.政府 投资项目不包括改建和技术改造项目
B.政府投 资项目审批时,可行性研究报告不需要审批
C.对于所有政府投资项目,均需审批开工报告 8
7
D.政府采用投资补助方式的项目,主要审批资金申请1报告
9
4
【答案】D 8
3
信
【解析】选项A不正确 ,因为政府投资项目包含新建、扩建、改建及技术改造等项目。选项B不
微
正确,政府投资主管部门需审 批项目建议书和可系行性研究报告。选项C不正确,除特殊情况外,不再
联
审批开工报告。选项D正确,对于采用投资补助的政府投资项目,政府投资主管部门只审批资金申请
一
报告。 唯
5.【单选】除国家对采用高新技术 成 果有特别规定外,固定资产投资项目资本金中以工业产权、
非专利技术作价出资的比例不得超过该项目资本金总额的( )。
A.10%
B.15%
C.20%
D.50%
【答案】C
【解析】除国家对采用高新技术成果有特别规定外,以工业产权、非专利技术作价出资的比例不
得超过投资项目资本金总额的20%。
1.1.2工程建设实施程序
扫码关注更多
第 1 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
6.【单选】初步设计阶段需要确定的内容不包括( )。
A.工程建设内容
B.建设规模
C.工程总概算
D.施工图预算
【答案】D
【解析】初步设计阶段需要明确工程建设内容、建设规模、建设标准,以及编制工程总概算,因
此选项A、B、C均为初步设计阶段应确定的内容。施工图预算是在施工图设计阶段编制的,与初步设
计阶段无关,因此选项D不正确。
7.【单选】下列关于缺陷责任期的描述中,不正确的是( )。
A.缺陷责任期最长不超过2年 8
7
1
B.缺陷责任期内发现质量缺陷应及时修复 9
4
C.缺陷责任期届满时,建设单位可无条件扣留工3程8质量保证金
信
D.缺陷责任期内的修复和查验费用由责任方承担
微
【答案】C 系
联
【解析】缺陷责任期最长不超过2年,选项A描述正确。缺陷责任期内,若发现质量缺陷,应及
题
时修复,选项B正确。修复和查验费用应押由责任方承担,选项D正确。选项C描述不正确,因为建设
准
单位不能无条件扣留工程质量保证金,只有在工程承包单位未履行缺陷责任时,才有权扣留与未履行
精
责
万
告
估
任
元
。
算
8
A
B
C
D
【
【
部
,
1
.
.
.
.
.
0
【
初
5
5
5
6
答
解
分
%
2
5
7
0
的
单
步
所
5
0
5
0
案
析
0
0
0
0
,
选
设
需
】
】
项
】
对
计
金
B
根
目
于
提
额
据
单
政
出
相
我
位
府
的
应
国
应
投
总
的
工
当
资
概
工
程
向
项
算
程
建
投
目
最
质
设
资
,
高
量
程
主
初
不
保
序
管
步
能
证
的
部
设
超
金
相
门
计
过
。
关
或
提
(
规
者
出
定
其
的
)
,
他
投
万
某
有
资
元
政
关
概
,
府
部
算
否
投
门
超
则
资
报
过
应
项
告
经
重
目
,
批
新
可
投
准
向
行
资
的
原
性
主
可
审
研
管
批
行
究
部
性
单
批
门
研
位
复
或
究
报
的
者
报
批
总
其
告
可
投
他
提
行
资
有
出
性
为
关
的
研
部
投
5
究
0
门
资
报
00
可以要求项目单位重新报送可行性研究报告。
9.【多选】某工程采用工程总承包模式,下列工程开工建设前的准备工作中,可以由工程总承包
单位完成的 有( )。
A.征地、 拆迁
B.完成施工用水、电、通信网络、交通道路等接通工作8
7
C.准备必要的施工图纸 1
9
4
D.场地平整 8
3
信
E.办理施工许可证、工 程质量监督等手续
微
【答案】BCD 系
联
【解析】对于有些工程的施工场地平整,施工用水、电、通信网络、交通道路等接通工作,可纳
一
入工程施工合同交由施工单位承担。在工唯程总承包模式下,施工图纸的准备也将由工程总承包单位完
成。
10.【多选】在工程建设项目实施过程中,关于工程施工阶段开工时间的确定,正确的描述有( )。
A.工程开工时间是指该工程设计文件中规定的任何一项永久性工程第一次正式破土开槽开始施
工的时间
B.不需开槽的工程,正式开始打桩的时间视为开工时间
C.进行大量土石方工程的,正式开始进行土方、石方工程的时间作为开工时间
D.工程地质勘察、场地平整开始施工即标志着工程正式开工
E.分期建设的工程应以每期工程的开工时间作为该期正式开工的时间
【答案】ABCE
【解析】工程开工时间是指该工程设计文件中规定的任何一项永久性工程第一次正式破土开槽开
扫码关注更多
第 2 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
始施工的时间。不需开槽的工程,正式开始打桩的时间就是开工时间。铁路、公路、水库等需要进行
大量土石方工程的,以正式开始进行土方、石方工程的时间作为正式开工时间。工程地质勘察、平整
场地、既有建筑物拆除、临时建筑、施工用临时道路和水、电等工程开始施工不能算作正式开工。分
期建设的工程分别以各期工程开工的时间作为开工时间,如二期工程应根据工程设计文件规定的永久
性工程开工时间作为开工时间。
11.【单选】关于DBFOT(设计-建设-融资-运营-移交)模式的特点,下列说法正确的是( )。
A.与BOT相比,取消了设计和融资环节
B.可以根据需要简化为DBFT或DBFO模式
C.主要目的是降低政府融资成本
D.必须包含运营环节,不可省略
【答案】B 8
7
1
【解析】A错误,DBFOT在BOT基础上增加了设计和9融资权限,而非取消。C错误,其核心是解决
4
项目设计需求和经济可行性,强调以民营企业降低建3设8风险、提高公共效率的融资功能。D错误,DBFOT
信
可以精简为DBFT模式,说明运营环节可以省略。
微
1.1.3工程承包模式 系
联

12.【单选】在DBB模式的合同结构中,描述正确的是( )。
题
A.建设单位、勘察设计单位、施工单押位之间形成直接的合同关系
准
B.建设单位与工程勘察设计单位和施工单位签订一份综合合同
精
建
存
签
设
在
订
C
D
1
A
B
C
【
【
单
协
合
.
.
3
.
.
.
工
建
.
有
建
能
答
解
位
作
同
【
需
关
。
程
设
利
设
集
案
析
单
要
系
勘
单
于
单
中
】
】
选
察
位
工
位
各
分
,
D
A
】
项
别
没
设
分
程
合
成
关
错
与
有
计
别
造
同
员
于
误
单
与
价
结
单
勘
合
联
,
察
同
位
勘
和
构
位
合
因
设
关
与
察
建
复
在
体
为
计
系
施
设
设
杂
资
承
在
工
计
工
,
金
单
;
包
单
单
期
组
、
位
D
D
模
B
项
和
位
位
控
织
技
B
式
正
模
施
之
、
制
协
术
的
确
间
施
调
和
式
工
特
,
中
单
有
工
工
管
点
根
勘
位
合
单
作
理
,
据
同
位
量
等
察
签
下
教
设
订
关
签
大
方
列
材
合
计
系
订
面
说
,
同
合
的
单
法
建
同
优
位
;
错
设
势
与
C
误
单
项
施
的
位
错
工
是
需
误
单
(
要
,
位
分
勘
之
)
别
察
间
。
与
设
没
勘
计
有
察
单
合
设
位
同
计
与
关
单
施
系
位
工
;
和
单
B
施
位
项
工
之
错
单
间
误
位
只
,
D.有利于增强竞争能力和抗风险能力
【答案】B
【解析 】选项 B 错误,因为联合体承包模式下建设单位合同结构简单,并且组织协调工作量小。
选项A、C和D 都是联合体承包模式的正确特点。
14.【多选】在平行承包模式中,有利于该模式施行的特8 点有( )。
7
A.有利于建设单位择优选择承包单位 1
9
4
B.有利于控制工程质量 8
3
信
C.组织管理和协调工作 量大
微
D.工程造价控制难度大 系
联
E.有利于缩短建设工期
一
【答案】ABE 唯
【解析】选项 A、B 和 E 描述的都 是 平行承包模式的优点,是有利于该模式施行的。选项 C 和 D
描述的则是平行承包模式的不利因素,因此它们不属于答案。
15.【单选】在合作体承包模式中,当合作体内某一家施工单位倒闭破产时,其风险将由( )
承担。
A.合作体内其他成员单位
B.倒闭破产的施工单位
C.建设单位
D.施工总承包单位
【答案】C
【解析】A 错误,根据教材描述,合作体内成员单位不承担其他成员单位的经济责任。B 错误,
扫码关注更多
第 3 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
虽然倒闭破产的施工单位无法继续履行合同,但风险已转移到建设单位。C 正确,根据教材,建设单
位将承担合作体内某一家施工单位倒闭破产的相应风险。D 错误,施工总承包单位在此并没有提及,
且与合作体承包模式的风险承担原则不符。
16.【单选】工程项目承包模式中,建设单位组织协调工作量小,但风险较大的是( )。
A.总分包模式
B.合作体承包模式
C.平行承包模式
D.联合体承包模式
【答案】B
【解析】合作体承包模式有以下特点:
(1)建设单位组织协调工作量小,但风险较大。 8
7
1
(2)各施工单位之间有合作愿望,但又不愿意组成9联合体。
4
17.【单选】在Partnering模式中,以下不是P3a8rtnering协议特点的是( )。
信
A.出于自愿签署
微
B.高层管理者参与 系
联
C.修改合同规定的权利和义务
题
D.强调资源共享和信息开放性 押
准
【答案】C
精
C
P
选
此
a
选
项
目
rt
项
【
1
【
D
C
B
A
错
标
n
8
.
.
.
.
e
正
.
单
答
保
成
固
误
。
解
r
【
i
确
,
案
价
证
定
本
析
n
单
g
,
P
】
合
总
最
加
】
协
选
a
根
同
价
大
酬
r
C
A
议
】
t
据
合
工
金
n
选
需
若
e
教
r
程
合
同
项
要
要
i
材
费
同
n
错
参
降
g
原
用
误
模
与
低
文
(
,
式
各
建
,
G
P
强
方
设
M
a
P
P
r
调
共
a
单
)
t
r
n
资
同
t
位
加
e
n
r
源
组
e
在
酬
i
r
n
共
成
i
工
金
g
n
享
工
g
程
合
协
和
作
协
造
同
议
信
小
议
价
出
息
组
并
控
于
开
,
不
制
参
放
其
改
方
与
性
中
变
面
各
,
高
参
的
方
这
层
与
风
的
是
管
各
险
自
其
理
方
,
愿
核
者
在
非
,
心
的
有
代
这
特
认
关
理
是
点
同
合
型
其
之
、
同
C
特
M
一
支
中
点
模
。
持
规
之
式
和
定
一
采
决
的
;
用
策
权
B
(
是
利
选
关
和
项
)
键
义
错
可
因
务
误
实
素
;
,
现
;
D
【解析】A选项错误,成本加酬金合同虽然是CM合同的一种形式,但不具备降低建设单位造价风
险的特点;B 选项错误,固定总价合同在 CM 模式中并未提到;C 选项正确,非代理型 CM 模式下采用
保证最大工 程费用(GMP)加酬金合同,可将造价风险限制在CM单位,从而达到降低建设单位风险的
目的;
19.【单选】关于CM承包模式的说法,正确的是( )8。
7
A.CM单位负责分包工程的发包 1
9
4
B.CM合同总价在签订CM合同时即确定 8
3
信
C.GMP可大大减少CM单 位的承包风险
微
D.CM单位不赚取总包与分 包之间的差价 系
联
【答案】D
一
【解析】CM单位有代理型(Agency)唯和非代理型(Non Agency)两种。代理型的CM单位不负
责工程分包的发包,与分包单位的合同 由 建设单位直接签订。而非代理型的 CM 单位直接与分包单位
签订分包合同。CM合同总价是在CM合同签订之后,随着CM单位与各分包单位签约而逐步形成的。GMP
可大大减少建设单位在工程造价控制方面的风险。
1.1.4工程监理
20.【单选】根据《建设工程质量管理条例》,必须实行监理的工程项目是( )。
A.地基较简单的住宅建设工程
B.建筑面积大于5万m²的住宅小区工程
C.利用国内银行贷款资金的工程
D.总投资额小于3000万元的供水工程
【答案】B
扫码关注更多
第 4 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】答案B,根据教材原文,建筑面积在5万m²以上的住宅建设工程必须实行监理。选项A
不符合强制监理条件,选项C与D均未明确指出需要强制实行监理。
21.【多选】根据《建设工程监理规范》GB/T50319—2013,以下属于总监理工程师职责的有( )。
A.组织编制监理实施细则
B.组织审核分包单位资格
C.参与工程质量安全事故的调查和处理
D.组织编写监理日志
E.组织工程竣工预验收
【答案】BCE
【解析】A错,总监审批监理实施细则。D错,总监组织编写监理月报,专监组织编写监理日志。
22.【多选】根据《建设工程监理规范》,专业监理工8程 师应履行的职责有( )。
7
1
A.审批监理实施细则 9
4
B.组织审核分包单位资质 3 8
信
C.检查进场的工程材料、构配件、设备的质量
微
D.处置发现的质量问题和安全事故隐患 系
联
E.参与工程变更的审查和处理
题
【答案】CDE 押
准
【解析】选项AB属于总监理工程师的职责。
精
专
(
(
(
(
(
(
(
(
(
(
业
1
2
3
4
5
6
7
8
1
9
)
)
)
)
)
)
)
)
0
)
监
)
参
审
参
指
检
验
处
进
参
理
组
与
查
与
导
查
收
置
行
与
工
织
编
施
审
、
进
检
发
工
工
程
编
制
工
核
检
场
验
现
程
程
师
写
监
单
分
查
的
批
的
计
变
应
监
理
位
包
监
工
、
质
量
更
履
理
规
提
单
理
程
隐
量
;
的
行
日
划
交
位
员
材
蔽
问
审
下
志
,
的
资
工
料
工
题
查
列
,
负
涉
格
、
程
和
和
作
职
参
责
及
;
构
、
安
处
,
责
与
编
本
配
分
全
理
定
:
编
制
专
件
项
事
;
期
写
监
业
、
工
故
向
监
理
的
设
程
隐
总
理
实
报
备
,
患
监
月
施
审
的
参
;
理
报
细
文
质
与
工
;
则
件
量
验
程
;
,
;
收
师
并
分
报
向
部
告
总
工
本
监
程
专
理
;
业
工
监
程
理
师
工
报
作
告
实
;
施情 况;
(11)收集、汇总、参与整理监理文件资料;
(12)参与工程竣工预验收和竣工验收。
23.【单 选】下列监理人员基本职责中,属于监理员职责的是( )。
A.进行见 证取样
B.处理工程索赔 8
7
C.组织检查现场安全生产管理体系 1
9
4
D.进行工程计量 8
3
信
【答案】A
微
【解析】监理员应履行下 列职责: 系
联
(1)检查施工单位投入工程的人力、主要设备的使用及运行状况;
一
(2)进行见证取样; 唯
(3)复核工程计量有关数据;
(4)检查工序施工结果;
(5)发现施工作业中的问题,及时指出并向专业监理工程师报告。
24.【单选】工程开工前,应由( )主持召开工程设计交底会议。
A.设计单位
B.施工单位
C.建设单位
D.监理单位
【答案】C
【解析】图纸会审和设计交底会议的主持单位是建设单位。
扫码关注更多
第 5 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
1.1.5工程质量监督
25.【单选】关于工程质量监督人员,以下描述正确的是( )。
A.工程质量监督人员可以没有专业配套的背景
B.工程质量监督人员数量没有具体要求
C.工程质量监督人员需要有适应工作需要的仪器、设备和工具
D.工程质量监督人员不需要固定的工作场所
【答案】C
【解析】A错误,教材中明确指出工程质量监督人员应该是专业配套的。
B错误,教材中提到监督机构应拥有一定数量的监督人员。
C正确,教材中已经明确提出监督人员需要相应的仪器、设备和工具。
D错误,教材中指出工程质量监督人员应有固定的工作8场 所。
7
1
26.【单选】下列关于建设工程质量监督的描述,正9确的是( )。
4
A.建设单位不在工程质量责任主体行为监督的范3围8内
信
B.工程质量监督管理通常由建设行政主管部门具体实施
微
C.工程质量监督仅对工程实体质量进行检系查,不涉及质量责任主体行为
联
D.工程质量监督含对工程质量责任主体行为和工程实体质量的监督检查
题
【答案】D 押
准
【解析】A 错误,根据教材原文,建设单位是工程质量责任主体之一,因此其行为也在监督范围
精
意
内
体
监
并
。
实
督
【
【
C
B
D
2
A
加
施
。
B
.
.
.
.
7
错
答
解
总
质
建
建
.
盖
。
D
【
正
误
单
C
案
析
监
量
设
设
单
确
错
,
位
】
】
理
监
单
行
选
,
误
教
工
督
位
工
政
公
B
】
这
,
材
程
章
负
项
程
主
建
个
教
明
质
后
责
目
师
管
设
选
材
确
量
人
负
部
出
工
项
中
指
监
具
责
负
程
综
提
出
督
人
责
质
合
到
工
报
人
量
了
工
程
告
监
教
程
质
必
督
材
质
量
须
报
中
量
监
由
告
关
监
督
工
必
于
督
管
程
须
工
既
理
质
由
程
包
可
量
(
质
括
以
监
量
对
由
督
)
监
责
建
负
签
督
任
设
责
认
内
主
行
人
,
容
体
政
签
经
的
行
主
认
审
准
为
管
,
核
确
的
部
经
同
描
监
工
门
意
述
督
程
或
并
。
,
委
质
加
托
也
量
盖
的
包
监
单
督
工
括
位
机
程
对
公
质
工
构
章
量
程
负
后
责
监
实
出
督
体
人
具
机
质
审
。
核
构
量
具
的
同
28.【单选】工程质量监督申报手续应在工程项目( )向工程质量监督机构办理。
A.开工之日起7日内,由建设单位
B.开工 前,由建设单位
C.开工前 ,由施工单位
D.开工之日起7日内,由施工单位 8
7
【答案】B 1
9
4
【解析】工程开工前,建设单位需要到规定的工程8质量监督机构办理工程质量监督手续。
3
信
1.2工程项目管理组织 与项目经理
微
1.2.1工程参建各方主体 管理目标和任务 系
联
29.【单选】对业主而言,项目进度目标指的是( )。
一
A.交付使用的时间目标 唯
B.竣工时间目标
C.移交时间目标
D.竣工结算时间目标
【答案】A
【解析】业主方项目管理是指站在业主角度,通过有效控制工程建设进度、质量和投资目标,最
终实现工程项目的价值。其中,进度目标是指工程项目交付使用的时间目标;质量目标是指工程特性
要满足相关标准规定及业主需求;投资目标是指工程建设总投资。当然,在绿色低碳发展形势下,绿
色目标也将成为业主方项目管理的目标。
30.【多选】属于工程施工方项目管理目标的有( )。
A.提高工程经济效益
扫码关注更多
第 6 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
B.保证施工质量
C.控制工程成本
D.控制施工进度
E.保障施工安全
【答案】BCDE
【解析】工程施工方项目管理目标包括施工进度、质量、成本和安全。在绿色发展形势下,绿色
也成为施工项目管理目标。
1.2.2工程项目管理组织
31.【单选】关于职能式组织结构特点的说法,正确的是( )。
A.项目经理属于“全能式”人才
B.职能部门的指令,必须经过同层级领导的批准才能下8 达
7
1
C.容易形成多头领导 9
4
D.下级执行者职责清楚 3 8
信
【答案】C
微
【解析】A错,“全能式”项目经理是直线系式组织结构的特点。B错,职能部门的指令,必须经过
联
同层级领导的批准才能下达属于直线职能式组织结构的特点,职能式组织结构各个职能部门直接向班
题
组下达指令,无需得到项目经理同意。D押错,每个班组有多个指令源,职责不清。
准
32.【单选】某施工组织机构如下图所示,该组织机构属于( )组织形式。
精
A.直 线制
B.职能 制
C.直线职能制
D.矩阵制 8
7
1
【答案】C 9
4
8
【解析】直线职能制 是吸收了直线制和职能制两3种组织机构的优点而形成的一种组织结构形式。
信
与职能制组织结构形式相同 的是,在各管理层次之微间设置职能部门,但职能部门只作为本层次领导的
参谋,在其所辖业务范围内从 事管理工作,不直系接指挥下级,与下一层次的职能部门构成业务指导关
联
系。职能部门的指令,必须经过同层次领导的批准才能下达。各管理层次之间按直线制的原理构成直
一
接上下级关系。 唯
33.【多选】某施工单位采用下图所 示的组织结构模式,则关于该组织结构模式的说法,正确的
有( )。
扫码关注更多
第 7 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.技术部可以对甲、乙、丙、丁直接下达指令
B.工程部可以对甲、乙、丙、丁直接下达指令
C.甲工作涉及的指令源有2个,即项目部1和技术部
D.该组织结构属于矩阵式
E.当属于强矩阵时,乙绩效完全由项目部2中项目经理进行考核
【答案】CDE
【解析】A错,技术部可以对甲、丁直接下达指令。B错,工程部仅可以对丙直接下达指令。
34.【单选】建立责任矩阵的编制程序的第一步是( )。
A.以项目管理任务为行,以执行任务的个人或部门为列,画出纵横交叉的责任矩阵图
B.列出参与项目管理及负责执行项目任务的个人或职能部门名称
C.列出需要完成的项目管理任务 8
7
1
D.检查各职能部门或人员的项目管理任务分配是否均9衡适当
4
【答案】C 3 8
信
【解析】建立责任矩阵的编制程序的第一步列出需要完成的项目管理任务。
微
1.2.3项目经理 系
联
35.【多选】根据《建设工程施工项目经理岗位职业标准》T/CCIAT0010—2019规定,以下属于施
题
工方项目经理职责的是( )。 押
准
A.参与编制和落实项目管理实施规划
精
工方
B
C
A
B
C
D
E
【
【
3
项
.
.
.
.
.
.
.
6
主
参
主
参
组
确
受
答
解
.
目
【
经
持
与
持
与
织
保
企
案
析
多
理
工
工
项
项
分
制
业
】
】
选
地
程
目
目
包
定
委
权
B
A
】
错
C
限
例
竣
的
合
项
建
托
E
根
,
的
会
工
设
投
同
目
选
据
项
验
资
标
和
经
择
是
《
目
(
收
工
供
理
金
分
建
经
的
作
货
部
包
设
理
合
管
落
单
)
工
组
同
理
实
位
。
程
织
到
签
制
施
编
订
度
位
工
制
项
和
目
落
经
实
理
项
岗
目
位
管
职
理
业
实
标
施
准
规
》
划
T
。
/C
D
C
错
IA
,
T0
属
01
于
0—
建
2
设
01
单
9规
位
定
的
,
工
以
作
下
。
属 于施
D.参与组建项目经理部
E.参与项目经理部工作
【答案 】BCD
【解析】 A错,应为:项目经理参与项目的投标工作。E错,应为:主持项目经理部工作。
1.3工程项目管理规划与动态控制 8
7
1.3.1工程项目管理规划 1
9
4
37.【单选】根据《建设工程项目管理规范》(GB8/T50326-2017),项目管理规划包括项目管理
3
信
规划大纲和( )两类文件 。
微
A.项目管理计划 系
联
B.项目管理实施细则
一
C.项目管理操作规划 唯
D.项目管理实施规划
【答案】D
【解析】项目管理规划应包括项目管理规划大纲和项目管理实施规划两类文件。
38.【多选】根据《建设工程项目管理规范》,项目管理规划大纲的内容包括( )。
A.项目质量管理
B.项目总体工作安排
C.设计与技术措施
D.项目收尾管理
E.风险管理计划
【答案】AD
扫码关注更多
第 8 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】项目管理规划大纲的内容:1.项目概况。2.项目范围管理。3.项目管理目标。4.项目管
理组织。5.项目采购与投标管理。6.项目进度管理。7.项目质量管理。8.项目成本管理。9.项目安全
生产管理。10.绿色建造与环境管理。11.项目资源管理。12.项目信息管理。13.项目沟通与相关方管
理。14.项目风险管理。15.项目收尾管理。
39.【单选】编制项目管理实施规划应包括:①履行报批手续;②分析项目条件和环境;③熟悉
相关法规和文件;④了解项目相关各方的要求;⑤组织编制。正确的顺序为( )。
A:①-②-⑤-④-③
B:①-⑤-④-③-②
C:②-⑤-④-③-①
D:④-②-③-⑤-①
【答案】D 8
7
1
【解析】项目管理实施规划的编制工作程序: 9
4
(1)了解相关方的要求。 3 8
信
(2)分析项目具体特点和环境条件。
微
(3)熟悉相关的法规和文件。 系
联
(4)实施编制活动。
题
(5)履行报批手续。 押
准
1.3.2施工组织设计
精
4.总
【
【
A
B
4
C
D
E
4
A
体
.
.
0
.
.
.
1
.
总
施
答
.
施
总
施
.
施
解
施
【
【
工
案
体
工
工
体
工
工
析
多
多
准
】
施
总
方
施
总
组
】
选
选
工
进
法
工
平
织
备
A
施
B
】
】
与
部
度
及
D
准
面
总
工
E
施
根
主
署
计
工
备
布
设
组
工
据
划
艺
置
计
要
织
组
《
资
要
总
织
建
源
求
设
总
筑
配
计
设
施
置
的
计
工
计
主
的
组
划
要
主
织
;
内
要
设
5
容
内
计
.主
包
容
规
要
括
包
范
施
:
括
》
工
1
(
,
.
方
工
施
法
程
工
)
;
概
组
。
6
况
织
.施
;
设
工
2
计
.
总
总
按
平
体
编
面
施
制
布
工
对
置
部
象
。
署
可
;
分
3
为
.施
(
工 总
)
进
。
度 计划;
B.单位工程施工组织设计
C.生产用施工组织设计
D.投标 用施工组织设计
E.施工方 案
【答案】ABE 8
7
【解析】按编制对象不同,施工组织设计可分为三个1层次:施工组织总设计、单位工程施工组织
9
4
设计和施工方案。 8
3
信
42.【单选】编制单位 工程施工进度计划时,确定工作项目持续时间需要考虑每班工人数量,限
微
定每班工人数量上限的因素是 ( )。 系
联
A.工作项目工程量
一
B.最小劳动组合 唯
C.人工产量定额
D.最小工作面
【答案】D
【解析】最小工作面限定了每班安排人数的上限,最小劳动组合限定了每班安排人数的下限。
43.【单选】根据《建筑施工组织设计规范》,关于施工组织设计审批的说法,正确的是( )
A.专项施工方案应由项目技术负责人审批
B.施工方案应由项目总监理工程师审批
C.施工组织总设计应由建设单位技术负责人审批
D.单位工程施工组织设计应由承包单位技术负责人审批
【答案】D
扫码关注更多
第 9 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】A错误,专项施工方案应由施工单位技术负责人批准。B错误,施工方案应由项目技术
负责人审批。C错误,施工组织总设计应由总承包单位技术负责人审批。
44.【多选】下列具体情况中,施工组织设计应及时进行修改或补充的有( )。
A.由于施工规范发生变更导致需要调整预应力钢筋施工工艺
B.由于国际钢材市场价格大涨导致进口钢材无法及时供料,严重影响工程施工
C.由于自然灾害导致工期严重滞后
D.施工单位发现设计图纸存在严重错误,无法继续施工
E.设计单位应业主要求对工程设计图纸进行了细微修改
【答案】ABCD
【解析】项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:
1)工程设计有重大修改; 8
7
1
2)有关法律、法规、规范和标准实施、修订和废止9;
4
3)主要施工方法有重大调整; 3 8
信
4)主要施工资源配置有重大调整;
微
5)施工环境有重大改变。 系
联
对工程设计图纸的细微修改或更正,施工组织设计则不需调整。
题
1.3.3工程项目目标动态控制 押
准
45.【单选】在工程项目目标动态控制过程中,属于组织措施的是( )。
精
机
进
构
行
B
C
【
B
A
D
【
A
4
和
经
.
.
.
.
.
.
6
编
明
改
进
答
解
调
调
.
规
济
【
章
分
确
进
析
整
制
行
案
整
多
制
析
岗
施
】
进
项
经
】
工
选
位
工
度
目
济
作
度
属
A
B
】
错
中
于
管
职
方
分
流
管
下
误
的
经
责
法
理
理
析
程
列
,
分
和
的
规
组
内
济
项
编
容
措
划
工
施
织
方
目
制
,
施
工
法
目
属
项
。
工
和
标
于
目
艺
手
动
组
管
段
态
织
理
控
措
规
制
施
划
的
。
属
纠
C
于
错
偏
技
误
措
术
,
施
措
改
中
施
进
,
。
施
属
B
工
于
正
方
技
确
法
术
,
和
措
明
施
施
确
工
的
岗
工
有
位
艺
(
职
属
责
)
于
分
。
技
工
术
是
措
建
施
立
。
健
D
全
错
组
误
织
,
C.改变施工机具
D.改进施工方法
E.调整 项目管理职能分工
【答案】 CD
【解析】技术措施。工程项目目标在很大程度上需要通8过 采取技术措施来实现。为此,需要结合
7
工程项目目标控制需求和工程特点,编制项目管理规划、1施工组织设计、施工方案并对其技术可行性

9
4
进行审查、论证;改进施工方法和施工工艺,采用更先8进的施工机具;采用新技术、新材料、新工艺、
3
信
新设备等“四新”技术并组 织专家论证其可靠性和适用性等。还要在整个项目实施过程中,采用工程
微
网络计划技术、价值工程、挣 值分析等方法和数系字化、智能化技术等进行动态控制。
联

第2章建设工程项目管理相关体系标准
一
2.1质量、环境、职业健康安全管理唯体系
2.1.1质量管理体系
47.【多选】《质量管理体系 要求》GB/T 19001—2016中的三大过程分别是( )。
A.领导导向过程
B.顾客导向过程
C.支持过程
D.管理过程
E.分析过程
【答案】BCD
【解析】《质量管理体系要求》GB/T19001—2016 中的三大过程分别是顾客导向过程、支持过程
和管理过程。
扫码关注更多
第 10 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
48.【多选】根据《质量管理体系标准基础和术语》,质量管理原则包括( )。
A.以顾客为关注焦点
B.循证决策
C.全员积极参与
D.关系管理
E.全要素控制
【答案】ABCD
【解析】质量管理原则具体内容如下:
1.以顾客为关注焦点
2.领导作用
3.全员积极参与 8
7
1
4.过程方法 9
4
5.改进 3 8
信
6.循证决策
微
7.关系管理 系
联
2.1.2环境管理体系
题
49.【单选】根据《环境管理体系 要押求及使用指南》GB/T24001-2016,属于“绩效评价”部分的
准
内容是( )。
精
有(
D
B
C
【
【
A
5
B
C
A
.
.
.
.
0
.
.
.
应
管
应
理
答
解
.
能
意
资
)
【
急
对
解
案
析
理
力
识
。
源
多
风
组
准
】
】
评
选
险
织
备
绩
审
A
】
和
及
和
效
根
响
机
其
评
据
应
遇
所
价
《
的
处
包
环
措
的
括
境
施
环
三
管
境
方
理
面
体
内
系
容
要
:
求
①
及
监
使
视
用
、
指
测
南
量
》
、
GB
分
/T
析
24
和
00
评
1—
价
2
;
01
②
6,
内
属
部
于
审
“
核
支
;
持
③
”
管
部
理
分
评
的
审
内
。
容
D.信息交流
E.管理评审
【答案 】ABCD
【解析】 支持包括五方面内容:①资源;②能力;③意识;④信息交流;⑤文件化信息。
2.1.3职业健康安全管理体系 8
7
51.【单选】( ),最高管理者应按策划的时间间隔1对组织的职业健康安全管理体系进行评审,
9
4
以确保其持续的适宜性、充分性和有效性。 8
3
信
A.管理评审
微
B.内部审核 系
联
C.合规性评价
一
D.绩效评价 唯
【答案】A
【解析】管理评审:最高管理者应按策划的时间间隔对组织的职业健康安全管理体系进行评审,
以确保其持续的适宜性、充分性和有效性。
52.【单选】《职业健康安全管理体系要求及使用指南》GB/T45001—2020中对组织职业健康安全
方针的要求,描述正确的是( )。
A.职业健康安全方针不需要最高管理者建立
B.职业健康安全方针无需实施和保持
C.职业健康安全方针仅由中层管理者负责建立
D.最高管理者应建立、实施并保持职业健康安全方针
【答案】D
扫码关注更多
第 11 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】根据文本,最高管理者应负责建立、实施并保持职业健康安全方针,选项D正确。选项
A和C错误,因为明确指出了最高管理者的责任,而不是其他层次的管理者。选项B错误,因为文本
明确指出需要实施并保持职业健康安全方针。
2.1.4卓越绩效管理
53.【单选】实施卓越绩效管理已成为各国提升企业竞争力、组织自身实现持续改进、保持并不
断增强竞争优势的( )。
A.可选途径
B.有效途径
C.主要途径
D.唯一途径
【答案】B 8
7
1
【解析】选项 A、C 和 D 都不正确,因为它们分别表9达的是可选、主要和唯一的含义,这与教材
4
的表述不符。答案是B,教材中提到实施卓越绩效管3理8是一个有效途径。
信
54.【多选】( )构成“过程结果”三角,强调如何充分调动组织中人的积极性和能动性。
微
A.战略 系
联
B.顾客与市场
题
C.资源 押
准
D.过程管理
精
积
追
极
求
【
【
5
A
B
C
D
E
性
的
2
5
.
.
.
.
.
.
答
解
.
仅
只
是
对
结
经
和
1
【
.
营
能
案
析
指
强
组
组
果
5
单
全
结
动
】
】
依
调
织
织
选
面
“
据
追
在
管
果
性
C D
】
一
资
。
E
质
求
所
理
,
关
体
通
源
量
卓
有
体
于
化
过
”
、
越
领
系
全
管
组
“
环
绩
域
没
面
理
织
过
境
效
以
有
一
中
程
、
管
质
基
体
的
管
职
理
量
本
化
人
理
业
,
、
要
管
在
”
健
而
环
求
理
“
各
康
非
境
,
的
结
个
安
整
、
仅
概
果
业
全
合
职
作
念
”
务
三
其
业
为
,
构
流
大
他
健
提
描
成
程
标
管
康
高
述
“
中
准
理
安
效
正
过
发
建
要
全
率
确
程
挥
立
求
为
的
的
结
作
的
。
核
辅
是
果
用
一
心
助
(
”
和
体
的
工
三
过
化
管
具
)
角
程
管
理
。
。
,
管
理
途
强
理
体
径
调
的
系
。
如
规
。
何
范
充
,高
分
效
调
地
动
实
组
现
织
组
中
织
人
所
的
【答案】C
【解析】A 项错误,狭义的全面一体化管理体系也称为“三标一体化管理体系”,但广义的全面
一体化管理 体系还包括卓越绩效管理等要求。B 项错误,全面一体化管理不仅强调卓越绩效管理,还
融合了其他管 理要求。C 项正确,与教材内容相符,全面一体化管理是指组织在其所有领域以质量、
环境、职业健康安全为核心,并依据国际管理体系标准框架8实 施的管理途径。D 项错误,全面一体化
7
管理体系是组织管理体系的基本要求,且追求卓越绩效管1理。
9
4
56.【单选】在企业新建立管理体系时,管理体系8文件通常按照( )顺序进行编制。
3
信
A.程序文件、管理手册 、工作指导书、记录
微
B.管理手册、记录、程序 文件、工作指导书系
联
C.管理手册、程序文件、工作指导书、记录
一
D.记录、程序文件、管理手册、工作唯指导书
【答案】C
【解析】企业新建立全面一体化管理体系时,管理体系文件一般按管理手册(含管理方针)、程
序文件、工作指导书和记录的顺序进行编制。
57.【多选】全面一体化管理体系文件的编制原则包括( )。
A.系统协调原则
B.合理优化原则
C.操作可行原则
D.证实检查原则
E.经济效益最大化原则
【答案】ABCD
扫码关注更多
第 12 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】答案为ABCD,这四项都是教材中提及的管理体系文件编制原则。E选项“经济效益最大
化原则”并未在原文中提及,因此不选。
2.2风险管理与社会责任管理体系

2.2.1风险管理体系
58.【多选】根据《风险管理指南》GB/T24353—2022,风险管理原则包括( )。
A.整合
B.结构化和全面性
C.定制化
D.包容性
E.领导作用与承诺
【答案】ABCD 8
7
1
【解析】《风险管理指南》GB/T24353—2022 第4章9指出,有效的风险管理应遵循整合、结构化
4
和全面性、定制化、包容性、动态性、最佳可用信息3、8人和文化因素、持续改进等原则。
信
59.【单选】根据国家标准《风险管理指南》GB/T24353—2022,下列关于风险管理过程的描述中,
微
不属于风险评估经典过程的是( )。 系
联
A.风险识别
题
B.风险分析 押
准
C.风险预防
精
估
C。
的
B
A
C
D
【
【
D
6
一
2
.
.
.
.
.
0
.
尊
市
合
风
答
解
.
尊
部
2
【
.
分
场
重
乎
险
案
析
重
2
单
社
,
经
评
】
】
国
道
法
选
会
而
济
价
风
际
德
治
C
】
责
风
险
行
原
的
不
任
险
则
为
行
评
属
管
预
规
为
估
于
理
防
的
范
《
体
是
经
社
系
风
典
会
险
过
责
管
程
任
理
包
指
措
括
南
施
风
》
中
险
G
的
识
B/
一
别
T3
个
、
60
环
风
00
节
险
—
,
分
20
但
析
15
不
和
所
属
风
强
于
险
调
风
评
的
险
价
社
评
。
会
估
选
责
的
项
任
经
原
A、
典
则
B
过
的
和
程
是
。
D
(
都
因
是
此
)
风
答
。
险
案
评
是
【答案】B
【解析】选项A、C和D都是教材中提到的社会责任原则。选项B“市场经济原则”没有在《社会
责任指南》 GB/T36000—2015中被提及作为社会责任原则的一部分。
61.【单选 】ESG衡量的三个维度不包括( )。
A.环境 8
7
B.社会 1
9
4
C.治理 8
3
信
D.经济
微
【答案】D 系
联
【解析】根据教材,ESG包括环境、社会和治理三个维度,不包括经济,故答案为D。其他选项A、
一
B和C均为ESG的维度。 唯
62.【单选】( )不是社会责任与 ESG相似之处。
A.都强调企业应超越传统财务目标
B.都关注企业与所有利益相关方的关系
C.都侧重于企业发展理念的体现
D.都关注环境、社会等具体内容
【答案】C
【解析】根据教材内容,社会责任与ESG共同强调企业超越传统财务目标,注重与利益相关方的
关系,并且都关注环境、社会等具体内容的影响,所以选项 A、B 和 D 均为正确。选项 C 描述的是社
会责任更加注重的“性质”体现,而非两者的相似之处,因此是错误选项。
63.【多选】关于社会责任与ESG的描述中,正确的有( )。
扫码关注更多
第 13 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.两者都强调超越财务或利润目标
B.两者在企业内部通常由不同部门落实
C.社会责任更加注重企业发展理念或价值导向的体现
D.ESG更注重反映企业在环境、社会和公司治理方面的具体实效
E.两者在对外信息披露时采取完全不同的渠道和方式
【答案】ACD
【解析】根据教材描述,选项 A、C 和 D 正确表述了社会责任与 ESG 的特点及侧重点。选项 B 与
教材相悖,因为两者通常由同一或相关部门落实。选项E也不正确,因为两者在对外信息披露时通常
会在同一专栏进行。
2.3项目管理标准体系
2.3.1项目管理标准及价值交付 8
7
1
64.【单选】我国《建设工程项目管理规范》GB/T509326—2017中,项目管理原理应遵循的动态管
4
理原理是( )。 3 8
信
A.计划、实施、检查、行动
微
B.策划、实施、检查、处置 系
联
C.启动、策划、执行、收尾
题
D.计划、执行、监控、调整 押
准
【答案】B
精
略
目
保
目
管
实
【
【
A
B
C
D
【
6
标
理
现
.
.
.
.
5
解
项
项
项
项
答
解
.
或
流
项
【
经
程
目
析
析
目
目
目
目
案
单
】
营
,
管
】
群
群
群
群
】
选
选
建
项
由
不
不
为
目
理
D
】
项
立
目
标
目
单
关
需
利
以
项
管
;
标
一
心
要
益
D
下
正
目
理
独
实
管
相
选
。
关
确
管
原
项
立
现
理
关
于
,
理
理
的
战
来
方
A
项
、
说
制
。
项
略
减
提
目
B
明
企
度
目
目
少
供
群
和
了
业
,
构
标
复
收
特
C
项
实
应
成
或
杂
益
征
均
目
施
遵
经
性
,
的
与
群
项
循
营
和
并
描
教
的
目
策
目
不
帮
述
材
一
系
划
标
确
助
,
原
个
统
、
定
实
正
文
重
管
实
性
现
确
中
要
理
施
战
的
的
特
,
、
略
是
项
持
检
征
目
(
目
续
查
,
标
群
即
改
、
或
)
特
为
处
进
经
。
征
利
置
管
营
描
(
益
理
目
述
相
P
绩
标
D
不
关
C
效
A
符
方
)
,
,
的
提
提
故
动
高
供
为
态
收
相
错
管
益
关
误
理
方
,
选
并
原
满
项
帮
理
意
。
助
,
水
实
确
平
现
定
,
战
项
确
66.【单选】项目组合的结构最少可以由( )项目组合组件构成。
A.一项
B.两项
C.三项
D.四项 8
7
【答案】B 1
9
4
【解析】项目组合结构最少可以由两项项目组合组8件构成。
3
信
第3章建设工程招标投 标与合同管理
微
3.1工程招标与投标 系
联
3.1.1招标方式与程序
一
67.【单选】下列关于邀请招标的特唯点的说法中,不正确的是( )。
A.应当向3个以上的潜在投标人发 出 投标邀请书
B.只有接受投标邀请书的法人或者其他组织才可以参加投标竞争
C.招标人以邀请书的方式发出投标邀请
D.招标人以招标公告的方式发出投标邀请
【答案】D
【解析】D错,以招标公告的方式发出招标公招,针对的是公开招标。
68.【单选】招标人对已发出的招标文件进行修改的,应当在( )以书面形式通知所有招标文
件收受人。
A.提交投标文件截止时间至少15日前
B.提交投标文件截止时间至少20日前
扫码关注更多
第 14 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.资格评审工作开始前15天
D.资格评审工作开始前20天
【答案】A
【解析】招标人澄清或者修改的内容可能影响资格预审申请文件或者投标文件编制的,招标人应
当在提交资格预审申请文件截止时间至少 3 日前,或者投标截止时间至少 15 日前,以书面形式通知
所有获取资格预审文件或者招标文件的潜在投标人。
69.【单选】根据《评标委员会和评标方法暂行规定》,下列关于评标委员会的说法中,错误的
是( )。
A.评标委员会由招标单位代表及有关技术、经济等方面的专家组成
B.评标委员会成员应为5人以上单数
C.评标委员会成员中,技术、经济等方面的专家不得少8 于成员总数的2/3
7
1
D.评标委员会的专家成员由招标人直接确定 9
4
【答案】D 3 8
信
【解析】评标委员会的专家成员应从依法组建的专家库中,采取随机抽取或者直接确定的方式确
微
定。对于一般项目,可以采取随机抽取的方式系;对于技术复杂、专业性强或者国家有特殊要求的招标
联
项目,采取随机抽取方式确定的专家难以保证胜任的,可以由招标人直接确定。
题
押
准
70.【多选】根据《标准施工招标文件》,关于招标阶段组织现场踏勘的说法,正确的有( )。
精
行
场
负
的
D
E
C
【
【
A
B
7
A
责
,
.
.
.
.
.
1
.
招
招
招
答
解
招
投
.
投
在
招
【
踏
标
标
标
标
案
析
标
标
标
多
勘
人
人
人
人
】
】
人
人
人
选
踏
应
应
应
应
资
现
应
B
A
】
D
错
场
按
勘
在
为
鼓
自
格
下
误
过
投
现
投
任
励
行
预
列
,
场
标
何
投
承
审
程
标
有
招
中
人
时
截
原
标
担
方
关
标
所
须
可
止
因
人
踏
法
招
人
发
知
导
以
时
自
勘
有
标
组
介
间
致
主
现
合
生
前
过
织
绍
投
完
场
格
的
附
1
程
5
投
人
表
工
标
成
所
制
日
中
标
员
规
地
人
现
发
和
资
前
人
情
踏
场
生
有
伤
定
组
格
进
亡
的
踏
的
勘
况
限
织
预
行
和
时
现
,
勘
费
数
审
现
施
供
场
用
量
财
间
场
的
工
产
、
投
中
制
踏
说
现
损
地
所
标
法
勘
场
失
点
人
发
正
踏
参
生
。
组
确
勘
的
考
织
E
的
错
。
投
人
是
误
C
标
员
(
错
,
伤
人
投
误
踏
亡
)
,
标
勘
负
。
除
人
责
现
须
招
场
知
标
。
前
人 的
附
原
表规
因
定
外,
组织
投
踏
标人
勘现
自
B.有限数量制能降低招标工作量和费用
C.招标人和审查委员会对申请人主动提出的澄清或说明进行审查
D.招标 人向通过资格预审的申请人发出投标邀请书
E.申请人 的澄清或说明可以对资质证书进行修改
【答案】ABD 8
7
【解析】C 错,招标人和审查委员会不接受申请人主1动提出的澄清或说明。E 错,澄清或说明采
9
4
用书面形式,并不得改变申请文件的实质性内容。 8
3
信
72.【多选】按照国家有 关规定需要履行项目审批、核准手续的依法必须进行招标的项目,其( )
微
应当报项目审批、核准部门审 批、核准。 系
联
A.投标文件
一
B.招标文件 唯
C.招标范围
D.招标方式
E.招标组织形式
【答案】CDE
【解析】《招标投标法实施条例》进一步规定,按照国家有关规定需要履行项目审批、核准手续
的依法必须进行招标的项目,其招标范围、招标方式、招标组织形式应当报项目审批、核准部门审批、
核准。项目审批、核准部门应当及时将审批、核准确定的招标范围、招标方式、招标组织形式通报有
关行政监督部门。
73.【单选】招标人可以对已发出的招标文件进行必要的澄清或者修改。澄清或者修改的内容可
能影响资格投标文件编制的,招标人应当在投标截止时间至少( )日前,以书面形式通知所有获取
扫码关注更多
第 15 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
招标文件的潜在投标人。
A.3
B.5
C.7
D.15
【答案】D
【解析】招标人对招标文件进行澄清或者修改的内容可能影响投标文件编制的,招标人应在投标
截止时间至少15日前,以书面形式通知所有获取招标文件的潜在投标人。
3.1.2合同计价方式
74.【单选】采用单价合同时,最终工程结算总价是按( )计算确定的。
A.发包人提供的清单工程量及承包人所填报的单价 8
7
1
B.发包人提供的清单工程量及承包人实际发生的单价9
4
C.实际完成并经(咨询)工程师计量的工程量及3承8包人实际发生的单价
信
D.实际完成并经(咨询)工程师计量的工程量及承包人所填报的单价
微
【答案】D 系
联
【解析】采用单价合同,实际工程款的支付以实际完成工程量乘以合同单价进行计算。
题
75.【多选】在可调总价合同中,可押以用于调整合同价格的方法有( )
准
A.文件证明法
精
0
其
法
.3
中
。
5
B
C
D
E
【
【
7
A
固
竣
,
.
.
.
.
6
.
竣
票
公
索
答
解
.
1
工
定
结
【
5
结
要
算
工
据
式
赔
案
析
0
单
算
素
时
结
价
调
协
】
】
选
文
算
格
价
商
法
比
价
A C
】
件
与
例
格
法
调
法
法
D
某
证
索
为
指
整
工
明
法
赔
数
0
程
.
法
协
分
3
合
,
、
商
别
同
调
票
法
增
价
价
据
不
长
为
要
价
是
了
素
1
格
合
2
0
为
0
0
调
同
%
0
人
、
整
价
万
工
1
法
格
元
5
费
%
和
调
,
、
、
公
整
合
2
钢
5
式
的
同
%
材
,
调
标
约
、
则
价
准
定
水
该
法
方
:
泥
工
是
法
物
三
程
可
。
价
类
实
调
变
,
际
总
化
分
价
价
时
别
款
合
合
占
的
同
同
合
变
中
价
同
化
常
款
价
值
用
调
的
为
于
比
整
(
调
例
采
整
为
用
)
合
公
0
万
同
.
式
2
元
价
、
调
。
格
0
整
.
的
1
法
5
方
、
,
B.100
C.120
D.200
【答案】 A
【解析】1000×0.2×0.2+1000×0.15×0.15+1000×0.83 5×0.25=150万元。
7
77.【多选】关于固定总价合同,以下( )情形适宜1使用这种合同形式。
9
4
A.工程规模大,技术复杂 8
3
信
B.施工图设计文件齐全 ,合同范围明确
微
C.施工工程量大,且工期 超过1年 系
联
D.技术不太复杂的中小型工程
一
E.工程量小,工期短于1年 唯
【答案】BDE
【解析】固定总价合同适用于设计文件完备、合同范围明确的工程,技术简单的中小型工程,以
及工程量小、工期短的项目。选项A与C描述的情况常常伴随风险和不确定性,不适合固定总价合同。
78.【多选】下列关于成本加酬金合同的说法,正确的是( )。
A.成本加固定百分比酬金合同,合同签订时简单易行
B.成本加固定酬金合同,建设单位不能激励施工单位缩短工期和降低成本
C.成本加浮动酬金合同,准确地估算作为奖罚标准的预期成本较为困难
D.目标成本加奖罚合同,有利于鼓励施工单位降低成本和缩短工期,双发都不会承担太大风险
E.目标成本加奖罚合同以百分比形式约定基本酬金和奖罚酬金
【答案】ACDE
扫码关注更多
第 16 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】B 错误,成本加固定百分比酬金合同中,建设单位不能激励施工单位缩短工期和降低成
本。
79.【单选】下列不同计价方式的合同中,施工承包单位风险大,建设单位容易进行造价控制的
是( )。
A.单价合同
B.成本加浮动酬金合同
C.总价合同
D.成本加百分比酬金合同
【答案】C
【解析】总价合同施工承包单位风险大,建设单位容易进行造价控制。
3.1.3施工投标 8
7
1
80.【单选】在施工投标报价策略的基本策略中,施9工单位应该考虑选择报低价的情况是( )。
4
A.总价低的小工程 3 8
信
B.施工条件好的工程,工作简单
微
C.特殊工程,如港口码头、地下开挖工程系
联
D.工期要求紧的工程
题
【答案】B 押
准
【解析】选项A中提到的是报高价情形之一。选项B正确,因为施工条件好、工作简单的工程竞
精
争
和
殊
通
性
D
8
B
A
C
D
8
【
【
常
或
描
2
.
.
.
.
1
.
不
适
适
可
.
答
解
比
紧
述
【
【
较
迫
的
用
考
用
以
案
析
多
单
激
性
都
于
虑
于
帮
】
】
选
选
缺
利
工
助
选
烈
。
是
C
】
】
保
润
乏
程
施
项
,
施
关
适
本
竞
的
项
工
C
工
于
合
争
报
目
单
竞
不
保
投
报
标
价
优
分
位
正
本
标
低
法
势
方
期
维
确
竞
文
价
的
的
法
建
持
,
标
件
以
施
设
生
特
因
法
通
增
工
,
存
点
为
的
常
加
或
单
首
,
保
描
包
中
适
位
期
渡
本
括
述
标
工
过
用
竞
(
,
机
情
程
困
标
不
会
境
以
难
法
正
)
。
高
期
。
通
确
内
选
价
常
的
容
项
获
是
是
。
得
C
以
(
和
低
D
价
)
均
获
。
为
得
报
首
高
期
价
工
的
程
情
,
形
而
,
不
因
是
为
以
这
高
些
价
工
。
程
选
存
项
在
A
特
B
A.技术标书
B.商务标书
C.投标 函及其他有关文件
D.投标邀 请书
E.投标人须知前附表 8
7
【答案】ABC 1
9
4
【解析】施工投标文件通常包括技术标书、商务标8书、投标函及其他有关文件三部分内容。
3
信
83.【多选】下列关于 不平衡报价法的说法,正确的有( )。
微
A.前期措施费、基础工程 、土石方工程等,系可以适当降低报价
联
B.预计今后工程量会增加的项目,适当提高单价
一
C.工程内容说明不清楚的,则可降低唯一些单价
D.投标时可将单价分析表中的人工 费 及机械设备费报得高一些,而材料费报得低一些
E.单价与包干混合制合同中,招标人要求有些项目采用包干报价时,宜报低价
【答案】BCD
【解析】A 错误,能够早日结算的项目(如前期措施费、基础工程、土石方工程等)可以适当提
高报价,以利于资金周转,提高资金时间价值。E 错误,单价与包干混合制合同中,招标人要求有些
项目采用包干报价时,宜报高价。
3.2工程合同管理
3.2.1施工合同管理
84.【单选】根据《标准施工招标文件》,除专用条款另有约定外,下列合同文件中拥有最优先
解释权的是( )。
扫码关注更多
第 17 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.通用合同条款
B.投标函及投标函附录
C.技术标准和要求
D.中标通知书
【答案】D
【解析】除专用合同条款另有约定外,解释合同文件的优先顺序如下:①合同协议书;②中标通
知书;③投标函及投标函附录;④专用合同条款;⑤通用合同条款;⑥技术标准和要求;⑦图纸;⑧
已标价工程量清单;⑨其他合同文件。
85.【单选】根据《标准施工招标文件》,承包人对工程的照管和维护到( )为止。
A.工程结算
B.履约证书签发 8
7
1
C.工程接收证书颁发 9
4
D.缺陷责任期满 3 8
信
【答案】C
微
【解析】工程接收证书颁发前,承包人应系负责照管和维护工程。
联
86.【单选】根据《标准施工招标文件》,监理人应在开工日期( )天前向承包人发出开工通
题
知。 押
准
A.7
精
承担
B
C
D
【
【
8
A
B
C
D
.
.
.
7
.
.
.
.
1
1
2
答
解
.
监
出
承
发
0
4
8
【
案
析
理
现
包
包
多
】
】
人
合
人
人
选
监
认
同
提
要
A
】
理
为
条
前
求
根
人
承
款
竣
承
据
应
包
规
工
包
《
在
人
定
建
人
标
开
的
的
议
提
准
工
施
异
被
前
施
日
工
常
采
竣
工
期
进
恶
纳
工
招
度
劣
的
的
7
标
不
气
,
,
天
文
由
能
候
应
前
件
承
满
导
承
向
》
包
足
致
担
承
,
人
合
工
由
包
关
自
同
期
此
人
于
行
延
增
发
工
工
采
误
加
出
期
期
取
,
的
开
要
调
加
承
费
工
求
整
快
包
用
通
,
的
承
工
人
,
知
说
程
包
有
并
。
法
人
进
权
根
,
应
度
要
据
正
的
采
求
合
确
措
取
发
同
的
措
施
包
条
有
施
,
人
款
(
发
,
延
约
增
包
长
定
)
加
人
工
支
。
费
承
期
付
担
用
奖
相
由
金
发
应 费
包
用
人
E.在合同履行过程中,发包人改变某项工作的质量特性,承包人有权要求延长工期
【答案】BDE
【解析 】A 说法错误,正确说法为:监理人认为承包人施工进度不能满足合同工期要求的,承包
人应采取措施 加快进度,并承担加快进度所增加的费用。C 说法错误,正确说法为:发包人要求承包
人提前竣工,或承包人提出提前竣工的建议能够给发包人带8来 效益的,应由监理人与承包人共同协商
7
采取加快工程进度的措施和修订合同进度计划。发包人应1承担承包人由此增加的费用,并向承包人支
9
4
付专用合同条款约定的相应奖金。 8
3
信
88.【单选】承包人按 照监理人批准的计划组织施工,但由于进度计划本身存在缺陷造成工期延
微
误,则责任应由( )承担。 系
联
A.发包人
一
B.承包人 唯
C.监理人
D.分包人
【答案】B
【解析】承包人应按合同约定的工作内容和施工进度要求,编制施工组织设计和施工措施计划,
并对所有施工作业和施工方法的完备性和安全可靠性负责。
89.【单选】某隐蔽工程施工结束后,承包人未通知监理人检查即自行隐蔽,后又遵照监理人的
指示进行剥离并共同检验,确认该隐蔽工程的施工质量满足合同要求。关于工期和费用处理的说法,
正确的是( )。
A.工期延误和费用损失均由发包人承担
B.给承包人顺延工期,但不补偿费用
扫码关注更多
第 18 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.工期延误和费用损失均由承包人承担
D.给承包人补偿费用,但不顺延工期
【答案】C
【解析】承包人未通知监理人到场检查,私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻
孔探测或揭开检查,由此增加的费用和(或)工期延误由承包人承担。
90.【多选】根据《标准施工招标文件》,承包人提交的竣工付款申请单应包括的内容有( )。
A.所有已经支付的现场签证
B.竣工结算合同价格
C.发包人已支付承包人的款项
D.应扣留的质量保证金
E.发包人应支付承包人的合同价款 8
7
1
【答案】BCDE 9
4
【解析】除专用合同条款另有约定外,竣工付款3申8请单应包括下列内容:竣工结算合同总价、发
信
包人已支付承包人的工程价款、应扣留的质量保证金、应支付的竣工付款金额。
微
91.【单选】根据《建设工程工程量清单计系价规范》,发包人应在工程开工后的28天内预付不低
联
于当年施工进度计划的安全文明施工费总额的( )。
题
A.50% 押
准
B.90%
精
的
体的
6 0
【
A
B
C
D
C
D
【
9
说
%
.
.
.
.
.
.
2
,
6
1
答
解
可
只
可
只
.
法
0
0
【
其
,
析
以
能
以
能
%
0
案
%
单
余
正
】
由
由
由
由
】
选
部
发
发
监
承
发
确
C
】
分
的
包
包
理
包
包
根
按
是
人
人
人
人
人
据
照
应
发
发
发
发
(
《
提
在
出
出
出
出
标
前
)
工
发
准
安
程
出
。
施
排
开
工
的
工
招
原
后
标
则
的
文
进
2
件
行
8
》
分
天
中
解
内
的
,
预
通
与
付
用
进
不
合
度
低
同
款
于
条
同
当
款
期
年
,
支
施
关
付
工
于
。
进
变
度
更
计
意
划
向
的
书
安
及
全
变
文
更
明
指
施
示
工
发
费
出
总
主
额
【答案】B
【解析】没有监理人的变更指示,承包人不得擅自变更。变更指示只能由监理人发出。
93.【单 选】根据《建设工程工程量计价规范》(GB50500-2013),关于暂列金额的说法,正确
的是( )。
A.已签约合同中的暂列金额应由发包人掌握使用 8
7
B.已签约合同中的暂列金额应由承包人掌握使用 1
9
4
C.发包人按照合同规定将暂列金额作出支付后,剩8余金额归承包人所有
3
信
D.发包人按照合同规定 将暂列金额作出支付后,剩余金额由发包人和承包人共同所有
微
【答案】A 系
联
【解析】已签约合同价中的暂列金额由发包人掌握使用。发包人按照合同的规定作出支付后,如
一
有剩余,则暂列金额余额归发包人所有。唯
94.【多选】根据《标准施工招标文 件 》,合同履行出现的下列情形中,属于工程变更的有( )。
A.改变合同工程的标高
B.改变合同中某项工作的质量标准
C.改变合同中某项工作的施工时间
D.取消合同中某项工作,转由发包人实施
E.为完成工程追加的额外工作
【答案】ABCE
【解析】根据《标准施工招标文件》中的通用合同条款的规定,除专用合同条款另有约定外,在
履行合同中发生以下情形之一,应按照本条规定进行变更:
(1)取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施。
扫码关注更多
第 19 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
(2)改变合同中任何项工作的质量或其他特性。
(3)改变合同工程的基线、标高、位置或尺寸。
(4)改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序。
(5)为完成工程需要追加的额外工作。
95.【单选】某现浇混凝土工程采用单价合同,招标工程量清单中的工程数量为 3000m³;合同约
定:综合单价为 800 元/m³,当实际工程量超过清单中工程数量的 15%时,综合单价调整为原单价的
0.9。工程结束时经监理工程师确认的实际完成工程量为 3500m³,则现浇混凝土工程款应为( )万
元。
A.240.0
B.252.0
C.279.6 8
7
1
D.276.0 9
4
【答案】C 3 8
信
【解析】合同约定范围内(15%以内)的工程款为:3000×(1+15%)×800=3450×800=276万元;
微
超过 15%之后部分工程量的工程款为:(系3500-3450)×800×0.9=3.6 万元;则现浇混凝土工程
联
款应为:276+3.6=279.6万元。
题
96.【单选】根据《标准施工招标文押件》,工程实际竣工日期应以( )日期为准。
准
A.工程接收证书颁发
精
作
现
告
费
场
的
A
B
B
C
D
【
【
9
用
的
日
.
.
.
.
.
7
1
1
组
竣
工
答
解
.
材
期
8
1
5
【
万
料
为
织
工
程
案
析
元
单
损
准
工
验
验
】
】
,
选
除
程
收
收
失
,
C
】
应
专
并
竣
申
证
4 万
由
因
用
在
工
请
书
元
发
不
合
验
报
签
工
可
,
包
同
程
收
告
发
第
人
抗
条
接
提
三
承
力
款
收
交
者
事
担
另
证
财
件
的
有
书
产
费
导
约
中
损
用
致
定
写
失
承
(
外
明
3
包
万
,
。
单
)
经
元
位
万
验
,
停
元
施
收
。
工
工
合
损
单
格
失
位
工
5
停
程
万
工
的
元
期
实
,
间
际
施
应
竣
工
监
工
单
理
日
位
要
期
的
求
,
设
照
以
备
提
管
损
现
交
失
场
竣
6万
清
工
元
理
验
,
和
收
已
复
申
运
原
请
至
工
报
C.20
D.26
【答案 】B
【解析】 本题考查的是不可抗力事件的处理。发包人承担的费用包括:已运至现场的材料损失4
万元,第三者财产损失3万元,现场清理和复原工作费用8万8元 ,共计15万元。
7
98.【多选】根据《标准施工招标文件》,下列索赔事1件中,只可补偿工期、费用,不可补偿利
9
4
润的是( )。 8
3
信
A.因发包人原因工程暂 停后无法按时复工
微
B.施工中发现文物、古迹 系
联
C.发包人提供的测量基准点、基准线和水准点及其他基准资料错误
一
D.发包人要求向承包人提前交货 唯
E.监理人未按合同约定发出指示、 指 示延误或指示错误
【答案】BE
【解析】选项A、C可以索赔工期、费用和利润。选项D只能索赔费用。
99.【单选】根据《标准施工招标文件》,对承包人提出索赔的处理程序,正确的是( )。
A.发包人应在作出索赔处理答复后28天内完成赔付
B.监理人收到承包人递交的索赔通知书后,发现资料缺失,应及时现场取证
C.监理人答复承包人处理结果的期限是收到索赔通知书后28天内
D.发包人在承包人接受竣工付款证书后不再接受任何索赔通知书
【答案】A
扫码关注更多
第 20 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】A对,发包人应在作出索赔处理结果答复后28天内完成赔付。B错,监理人收到承包人
提交的索赔通知书后,应及时审查索赔通知书的内容、查验承包人的记录和证明材料,必要时监理人
可要求承包人提交全部原始记录副本。C错,监理人应按总监理工程师与合同当事人商定或确定追加
的付款和(或)延长的工期,并在收到上述索赔通知书或有关索赔的进一步证明材料后的42天内,
将索赔处理结果答复承包人。D错,发包人在承包人接受最终结清付款证书后不再接受任何索赔通知
书。
3.2.2工程总承包合同管理
100.【单选】承包人应提前( )天将申请竣工试验的通知送达监理人,监理人应在( )天内
确定竣工试验的具体时间。
A.7,14
B.21,14 8
7
1
C.14,21 9
4
D.14,7 3 8
信
【答案】B
微
【解析】承包人应提前 21 天将申请竣工系试验的通知送达监理人,并按照专用条款约定的份数,
联
向监理人提交竣工记录、暂行操作和维修手册。监理人应在14天内确定竣工试验的具体时间。
题
3.2.3专业分包与劳务分包合同管理押
准
101.【多选】根据《建设工程施工专业分包合同(示范文本)》(GF—2003—0213),下列关于
精
天
承
分
内
包
包
【
A
B
C
D
E
【
1
向
人
人
.
.
.
.
.
0
分
未
分
完
工
答
解
2
分
随
责
. 【
包
时
任
析
包
经
包
成
程
案
单
人
可
和
】
人
承
人
合
未
】
“
选
应
包
可
同
交
支
以
义
A
分
B
】
付
向
务
履
人
拒
约
付
D
包
根
E
分
分
的
行
许
绝
定
承
人
据
并
可
承
的
包
包
包
说
《
可
工
人
法
承
,
包
设
人
建
拒
程
发
,
担
分
人
计
前
设
绝
竣
出
正
总
包
根
任
,
工
承
包
人
据
务
分
工
指
确
程
包
合
与
分
,
包
结
令
的
施
人
算
。
有
同
发
包
承
人
工
根
价
(
中
包
合
包
负
专
据
与
人
同
人
责
款
业
分
。
分
直
发
承
已
)
分
包
包
接
生
担
完
。
包
合
工
发
的
由
成
合
同
程
生
指
此
分
同
发
(
有
工
令
发
包
生
示
关
作
生
工
的
范
的
联
的
程
指
文
承
系
的
费
令
本
包
,
成
用
”
)
人
应
品
错
》
所
承
保
误
,
有
担
护
承
,就
义
违
工
包
分
务
约
作
人
包
与
责
确
工
责
任
认
程
任
竣
范
工
围
结
内
算
的
报
有
告
关
后(
工作
)
,
A.28
B.7
C.14
D.56
【答案】B 8
7
【解析】承包人收到分包人递交的分包工程竣工结算1报告及结算资料后28天内进行核实,给予确
9
4
认或者提出明确的修改意见。承包人确认竣工结算报告8后7天内向分包人支付分包工程竣工结算价款。
3
信
分包人收到竣工结算价款之 日起7天内,将竣工工程交付承包人。
微
103.【单选】根据《建设 工程施工劳务分包系合同(示范文本)》GF—2003—0213,下列关于保险
联
的说法正确是( )。
一
A.劳务分包人施工开始前,应获得承唯包人为施工场地内的自有人员及第三人人员生命财产办理的
保险
B.至施工场地用于劳务施工的材料和待安装设备,由分包人办理保险,并支付保险费用
C.劳务分包人必须为从事危险作业的职工办理意外伤害保险
D.承包人租赁或提供给劳务分包人使用的施工机械设备,由分包人办理保险,并支付保险费用
【答案】C
【解析】A 错误,劳务分包人施工开始前,应获得发包人为施工场地内的自有人员及第三人人员
生命财产办理的保险。B 错误,至施工场地用于劳务施工的材料和待安装设备,由承包人办理保险,
并支付保险费用。D错误,承包人租赁或提供给劳务分包人使用的施工机械设备,由承包人办理保险,
并支付保险费用。
104.【单选】根据《建设工程施工劳务分包合同(示范文本)》GF—2003—0213,下列关于劳务
扫码关注更多
第 21 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
作业计量与支付的说法正确是( )。
A.约定不同工种劳务的计时单价时,每月上报确认的工时
B.承包人收到结算资料后14天内核实
C.全部工作完成,经承包人认可后7天内,劳务分包提交完整结算资料
D.约定不同工作成果的计件单价时,每周上报确认的工程量
【答案】B
【解析】A 错误,约定不同工种劳务的计时单价时,每日上报确认的工时。C 错误,全部工作完
成,经承包人认可后14天内,劳务分包提交完整结算资料。D错误,约定不同工作成果的计件单价时,
每月(或旬、日)上报确认的工程量。
3.2.4材料设备采购合同管理
105.【单选】根据《标准材料采购招标文件》中通用合8 同条款,因卖方未能按时交付合同约定的
7
1
材料时,每延迟交货一天,应向买方支付延迟交付材料9金额( )的违约金。
4
A.0.08% 3 8
信
B.0.5%
微
C.0.8% 系
联
D.1.0%
题
【答案】A 押
准
【解析】因卖方未能按时交付合同约定的材料时,每延迟交货一天,应向买方支付延迟交付材料
精
金
方
单
额
提
据
1
A
B
【
C
【
D
E
交
并
0
0
.
.
.
.
.
.
6
卖
进
答
制
合
保
解
的
经
0
.
8
【
(
审
方
度
案
造
析
同
险
% 的
多
核
出
款
商
】
】
价
公
违
卖
选
具
支
出
格
司
无
)
A B
约
方
】
误
单
的
付
C
具
出
1
D
0
金
按
根
后
据
交
函
的
具
0 %
。
照
据
货
正
出
的
进
2
金
8
《
合
行
清
本
厂
履
日
额
标
同
审
单
一
质
约
内
的
准
约
核
正
份
量
保
,
增
材
定
本
合
函
。
应
值
料
的
一
格
正
向
税
采
进
份
证
本
卖
发
购
度
正
一
方
票
招
交
本
份
支
正
标
付
一
付
本
文
合
份
进
一
件
同
度
份
》
材
款
中
料
,进
的
并
度
通
提
款
用
供
支
合
相
付
同
关
至
条
服
该
款
务
批
,
后
次
买
,
合
买
方
同
方
在
材
在
支
料
收
付
的
到
进
合
卖
度
同
方
款
价
提
前
格
交
需
的
的
要
下
对
95%
列
卖
:
卖方出具的交货清单正本一份;买方签署的收货清单正本一份;制造商出具的出厂质量合格证正本一
份;合同材料验收证书或进度款支付函正本一份;合同价格100%金额的增值税发票正本一份。
107.【 单选】根据《标准设备采购招标文件》实卖双方可约定合同设备的所有权和风险转移的界
面为( )。
A.装在设备制造厂的运输工具上 8
7
B.施工场地设备安装部位 1
9
4
C.运至施工场地运输工具的车面 8
3
信
D.施工场地的安装作业 面
微
【答案】C 系
联
【解析】合同设备的所有权和风险自交付时起由卖方转移至买方,合同设备交付给买方之前包括
一
运输在内的所有风险均由卖方承担。 唯
108.【单选】下列关于设备采购合 同 管理的说法正确的是( )。
A.合同生效后,买方在收到卖方开具的注明应付预付款金额的财务收据正本一份并经审核无误后
28日内,向卖方支付签约合同价的10%作为预付款
B.卖方按合同约定交付全部合同设备后,买方在收到卖方提交的全部单据并经审核无误后 28 日
内,向卖方支付合同价格的70%
C.买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本一份
并经审核无误后28日内,向卖方支付合同价格的10%
D.买方在收到卖方提交的买方签署的质量保证期届满证书或已生效的结清款支付函正本一份并
经审核无误后28日内,向卖方支付合同价格的10%
【答案】A
扫码关注更多
第 22 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】B 错误,卖方按合同约定交付全部合同设备后,买方在收到卖方提交的全部单据并经审
核无误后28日内,向卖方支付合同价格的60%。
C 错误,买方在收到卖方提交的买卖双方签署的合同设备验收证书或已生效的验收款支付函正本
一份并经审核无误后28日内,向卖方支付合同价格的25%。
D 错误,买方在收到卖方提交的买方签署的质量保证期届满证书或已生效的结清款支付函正本一
份并经审核无误后28日内,向卖方支付合同价格的5%。
109.【单选】根据《标准设备采购招标文件(2017年版)》规定,卖方未能按时交付合同设备的,
应向买方支付迟延交付违约金。从迟交的第一周到第四周,每周迟延交付违约金为迟交合同设备价格
的( )。
A.1%
B.0.5% 8
7
1
C.1.5% 9
4
D.10% 3 8
信
【答案】B
微
【解析】卖方未能按时交付合同设备(包括系仅迟延交付技术资料但足以导致合同设备安装、调试、
联
考核、验收工作推迟)的,应向买方支付迟延交付违约金。
题
除专用合同条款另有约定外,迟延交押付违约金的计算方法如下:
准
(1)从迟交的第一周到第四周,每周迟延交付违约金为迟交合同设备价格的0.5%;
精
实施
(
(
1
B
A
C
D
【
。
3
3
1
.
.
.
.
.
.
2
3
0
项
工
业
设
答
3
3
)
)
.
.
工
【
程
目
主
计
案
1
从
从
程
工
单
承
经
师
】
迟
迟
承
程
选
包
理
B
交
交
包
承
】
单
的
第
风
包
若
位
第
九
险
风
需
授
五
周
管
险
要
权
周
起
理
管
在
人
到
,
及
理
实
第
每
担
施
八
周
保
过
周
迟
保
程
,
延
险
中
每
交
调
周
付
整
迟
违
项
延
约
目
交
金
风
付
为
险
违
迟
管
约
交
理
金
合
计
为
同
划
迟
设
,
交
备
则
合
价
该
同
格
调
设
的
整
备
1
必
.
价
5
须
%
格
。
经
的
过
1
(
%;
)批准后方可
【解析】项目风险管理计划应在工程开工前编制完成,可在实施过程中根据风险变化进行调整,
并经工程承包单位授权人批准后实施。
111.【 单选】关于风险评价的说法,正确的是( )。
A.风险等 级为小的风险因素是可忽略的风险
B.风险等级为中等的风险因素是可接受风险 8
7
C.风险等级为大的风险因素是不可接受风险 1
9
4
D.风险等级为很大的风险因素是不希望有的风险 8
3
信
【答案】C
微
【解析】A 错,风险等级 为小的风险因素是系可接受风险。B 错,风险等级为中等的风险因素是不
联
希望有的风险。D错,风险等级为很大的风险因素不可接受的风险,需要给予重点关注。
一
112.【单选】某投标人在内部投标评唯审会中发现招标人公布的招标控制价不合理,因此决定放弃
此次投标,该风险应对策略为( )。
A.风险减轻
B.风险规避
C.风险自留
D.风险转移
【答案】B
【解析】在内部投标评审会中发现招标人公布的招标控制价不合理,说明还没有开始投标,属于
规避。
113.【单选】工程承包风险管理工作包括:①施工风险应对;②施工风险评估;③施工风险识别;
④施工风险监控。其正确的流程是( )
扫码关注更多
第 23 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.③—②—④—①
B.②—③—④—①
C.③—②—①—④
D.①—③—②—④
【答案】C
【解析】风险管理过程包括风险识别、风险评估、风险应对和风险监控。
3.3.2工程担保
114.【单选】根据《招标投标法实施条例》,对某 3000 万元投资概算的工程项目进行招标时,
施工投标保证金额度符合规定的是( )万元人民币。
A.170
B.50 8
7
1
C.100 9
4
D.120 3 8
信
【答案】B
微
【解析】根据《中华人民共和国招标投标系法实施条例》,投标保证金不得超过招标项目估算价的
联
2%,投标保证金有效期应当与投标有效期一致。
题
115.【单选】根据《招标投标法实施押条例》,建设工程项目招标文件中,若要求中标人提供履约
准
保证金的,其额度不应超过中标合同金额的( )。
精
式有
【
B
C
A
B
C
D
【
1
A
(
.
.
.
.
.
.
1
.
5
1
2
3
答
解
6
履
履
银
%
0
0
0
. 【
)
析
约
行
%
%
%
案
约
多
。
】
担
保
】
保
选
履
保
函
证
B
】
约
金
书
招
担
标
保
人
的
在
额
招
度
标
:
文
不
件
得
中
超
要
过
求
中
中
标
标
合
的
同
投
金
标
额
人
的
提
10
交
%。
保 证履行合同义务和责任的担保,其形
D.投标保函
E.报兑支票
【答案 】ABC
【解析】履 约担保是指中标人在签订合同前向招标人提交的保证履行合同义务和责任的担保。联
合体中标的,应由联合体牵头人提交履约担保。履约担保形8式 有银行履约保函、履约担保书、履约保
7
证金等。 1
9
4
117.【单选】用于保证承包人能够按合同规定进行8施工,合理使用发包人已支付的全部预付金额
3
信
的工程担保是( )。
微
A.支付担保 系
联
B.预付款担保
一
C.投标担保 唯
D.履约担保
【答案】B
【解析】预付款担保的主要作用在于保证承包人能够按合同规定进行施工,偿还发包人已支付的
全部预付金额。
118.【单选】根据《建设工程施工合同(示范文本)》GF—2017—0201,发包人要求承包人提供
履约担保的,发包人应当同时向承包人提供( )。
A.抵押担保
B.工程款支付担保
C.保证金
D.预付款担保
扫码关注更多
第 24 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【答案】B
【解析】除专用合同条款另有约定外,发包人要求承包人提供履约担保的,发包人应当向承包人
提供支付担保。
3.3.3工程保险
119.【多选】“建筑工程一切险”承担保险责任的范围包括( )。
A.错误设计引起的费用
B.火灾
C.工艺不善造成的事故
D.技术人员过失造成的事故
E.盗窃
【答案】BCDE 8
7
1
【解析】物质损失部分的保险责任主要有保险单中列9明的各种自然灾害和意外事故,如洪水、风
4
暴、水灾、暴雨、地陷、冰雹、雷电、火灾、爆炸等3多8项,同时还承保盗窃、工人或技术人员过失等
信
人为风险,以及原材料缺陷或工艺不善引起的事故。此外,还可在基本保险责任项下附加特别保险条
微
款,以利于被保险人全面转移风险。 系
联
120.【单选】根据标的不同,保险可分为不同类型。建筑工程一切险和安装工程一切险均属于( )
题
保险。 押
准
A.责任
精
机
失
和
器
、
工
B
C
D
【
【
、
费
地
第
4
4
.
.
.
.
.
设
信
人
财
答
解
用
设
1
1
4
.
工
备
损
备
用
身
产
案
析
章
1
程
工
安
失
因
】
】
建
进
程
装
建
承
自
D
设
度
进
工
筑
担
然
工
影
度
程
工
赔
灾
程
响
影
为
程
偿
害
进
因
响
标
一
或
责
度
素
因
的
切
任
意
管
与
素
,
险
的
外
理
进
对
是
保
事
度
承
指
险
故
计
保
以
。
造
划
机
建
成
械
系
设
的
和
统
工
物
设
程
质
备
为
损
在
标
失
安
的
给
装
,
予
过
对
赔
程
建
偿
中
设
的
因
工
保
自
程
险
然
整
。安
灾
个
装
害
施
工
或
工
程
意
期
一
外
间
切
事
工
险
故
程
是
所
本
指
造
身
以
成
、
各
的
施
种
物
工
大
质
机
型
损
具
121.【多选】下列影响施工进度的因素中,属于施工单位自身因素影响是( )。
A.有关协作部门协作配合不够
B.施工 安全措施不当
C.有关部 门提出各种申请审批手续的延误
D.其他单位邻近工程的施工干扰 8
7
E.特殊材料及新材料的不合理使用 1
9
4
【答案】BCE 8
3
信
【解析】A错,A属于 有关协作部门及社会环境影响。D错,D属于社会环境影响。
微
122.【单选】在施工进度 管理过程中,如果系遭遇建设资金不到位导致不能及时支付工程款,这属
联
于( )影响因素。
一
A.施工单位自身因素 唯
B.建设单位原因
C.社会环境因素
D.自然条件影响
【答案】B
【解析】根据教材内容,建设资金不到位属于建设单位原因,因此选项B正确。其他选项与题干
描述的情景不符。
4.1.2工程进度计划系统及表达形式
123.【多选】与横道计划相比工程网络计划的优点有( )。
A.能够直观表示各项工作的进度安排
B.能够明确表达各项工作之间的先后顺序
扫码关注更多
第 25 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.可以明确各项工作的机动时间
D.可以找出关键线路和关键工作
E.可以形象表达各项工作之间的搭接关系
【答案】BCD
【解析】网络计划也有不足之处:不像横道计划那么简单明了、形象直观。所以AE错。
124.【单选】关于横道图进度计划的说法,正确的是( )。
A.不能反映各项工作之间的相互联系
B.有利于施工进度控制中抓主要矛盾,确保施工总进度目标的实现
C.能够明确表达各项工作之间的先后顺序关系
D.形象、直观、被广泛应用
【答案】D 8
7
1
【解析】A错,正确说法为:横道图进度计划不能明9确反映各项工作之间的相互联系。BC属于网
4
络图的特点。 3 8
信
4.2流水施工进度计划
微
4.2.1流水施工特点及表达方式 系
联
125.【单选】下列属于依次施工方式特点的是( )。
题
A.充分地利用工作面进行施工,工期押短
准
B.如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程
精
质
料
量
等
【
C
D
【
A
C
D
B
1
资
.
.
.
.
.
.
2
施
单
答
解
工
单
为
6
施
源
.
较
析
工
位
案
期
位
文
工
【
】
少
现
时
】
最
现
时
明
单
A
场
间
长
场
间
施
选
,
B
C
有
的
内
组
内
工
】
属
利
组
投
劳
科
以
织
于
织
入
动
学
下
和
于
平
资
管
的
管
力
管
属
行
源
理
劳
、
理
于
理
施
供
比
动
平
比
施
实
工
较
力
较
工
现
行
应
的
复
、
机
了
简
施
的
特
组
杂
施
单
具
条
工
点
织
工
、
件
特
。
机
材
点
。
D正
具
是
料
确
、
的
等
表
材
资
(
达
料
源
应
等
需
)
该
资
求
。
是
源
成
:
较
倍
单
多
增
位
,
长
时
有
间
利
内
于
投
资
入
源
的
供
劳
应
动
的
力
组
、
织
施 工机具、材
【答案】C
【解析】AB属于依次施工特点。D属于流水施工特点。
127.【 单选】以下哪些属于流水施工的特点( )。
A.充分利 用工作面施工、工期短
B.施工现场的组织搭接比较简单 8
7
C.各工作队未能完全实现专业化施工 1
9
4
D.专业队可以连续施工,相邻专业队能最大限度的8搭接
3
信
【答案】D
微
【解析】A属于平行施工 特点。B正确表达系:同时相邻工作队之间实现最大限度的搭接。C正确表
联
达是:各工作队能完全实现专业化施工。
一
128.【单选】下列选项中,属于流水唯施工的垂直图表示法优点的是( )。
A.比横道图更广泛用于工程实践中
B.时间和空间状况形象直观
C.施工过程及其先后顺序表达不够清楚
D.斜向进度线的斜率不能直观地表示出各施工过程的进展速度
【答案】B
【解析】A错,横道图应用更广泛。C错,施工过程及其先后顺序表达清楚。D错,斜向进度线的
斜率能直观地表示出各施工过程的进展速度。
4.2.2流水施工参数
129.【多选】下列流水施工参数中,属于工艺参数的是( )。
A.流水强度
扫码关注更多
第 26 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
B.施工段数
C.流水步距
D.流水节拍
E.施工过程数
【答案】AE
【解析】工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参
数,通常包括施工过程和流水强度两个参数。施工段数属于空间参数,流水步距、流水节拍属于时间
参数。
130.【多选】下列各类参数中,属于流水施工参数的有( )。
A.工艺参数
B.定额参数 8
7
1
C.空间参数 9
4
D.时间参数 3 8
信
E.机械参数
微
【答案】ACD 系
联
【解析】流水施工参数有工艺参数、空间参数、时间参数。
题
4.2.3流水施工基本方式 押
准
131.【单选】某工程有3个施工过程,分4个施工段组织固定节拍流水施工,流水节拍为4天,该
精
节
(
工
间
拍
程
=
1
【
A
B
C
D
【
分
存
(
)
3
.
.
.
.
2
2
2
2
2
答
解
别
在
。
3
.
5
6
7
8
+
【
为
提
析
案
4
单
前
6
-
】
】
、
选
插
1
T
A
=
)
4
】
入
、
固
×
某
的
4
定
4
天
分
时
+
节
。
部
间
2
拍
如
-
工
为
流
果
1
程
1
=
水
天
组
2
有
5
施
,
织
(
3 个
工
加
天
2 天
施
工
快
)
的
工
期
的
。
工
过
成
=
艺
(
程
倍
间
施
,
节
歇
工
各
拍
时
过
分
流
间
程
为
水
,
数
4
施
个
则
+
工
施
流
流
,
工
水
水
则
段
节
施
专
数
拍
工
业
-
相
工
1
工
)
等
期
作
×
的
为
队
流
施
(
数
水
工
和
节
段
)
流
拍
,
天
水
+
各
。
间
施
施
歇
工
工
时
工
过
间
期
程
-
分
插
的
别
入
流
为
时
水
A.3个和20天
B.4个和25天
C.5个和 24天
D.7个和2 0天
【答案】D 8
7
【解析】各施工过程流水节拍分别是6天、4天和4天,1最大公约数为2,因此流水步距为2天,专
9
4
业工作队数=6/2+4/2+4/2=7。流水施工工期=(Σ专8业队数+施工段数-1)×最大公约数(流水步
3
信
距)+间歇-插入=(7+4-1) ×2=20(天)。
微
133.【多选】采用加快的 成倍节拍流水施工系方式的特点有( )。
联
A.相邻施工过程的流水步距相等
一
B.不同施工过程的流水节拍成倍数关唯系
C.专业工作队数等于施工过程数
D.流水步距等于流水节拍的最大值
E.各专业工作队能够在施工段上连续作业
【答案】ABE
【解析】加快的成倍节拍流水施工特点。加快的成倍节拍流水施工具有以下特点:①同一施工过
程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系。②相邻施工过程的流水
步距相等,且等于流水节拍的最大公约数。③专业工作队数大于施工过程数。对于流水节拍大的施工
过程,可按其倍数增加相应专业工作队数目。④各专业工作队在施工段上能够连续作业,施工段之间
没有空闲时间。
134.【多选】建设工程组织非节奏流水施工的特点有( )。
扫码关注更多
第 27 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.流水步距等于流水节拍的最大公约数
B.各施工段的流水节拍不全相等
C.专业工作队数等于施工过程数
D.相邻施工过程的流水步距相等
E.有的施工段之间可能有空闲时间
【答案】BCE
【解析】非节奏流水施工具有以下特点:①各施工过程在各施工段上的流水节拍不全相等;②相
邻施工过程的流水步距不尽相等;③专业工作队数等于施工过程数;④各专业工作队能够在施工段上
连续作业,但有的施工段之间可能有空闲时间。
135.【单选】某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节
拍分别为3天、5天、4天、3天,3天、4天、4天、2天8和 4天、3天、3天、4天,则流水施工工
7
1
期为( )天。 9
4
A.20 3 8
信
B.21
微
C.22 系
联
D.23
题
【答案】D 押
准
【解析】算相邻施工过程的步距:K1,2=max(3,5,5,4,-13)=5 天,K2,3=max(3,3,4,
精
(
3,
4+
-
1
D
【
【
A
B
C
3
4
4
1
3
.
.
.
.
.
+
.
4
6
箭
关
只
工
答
解
3
3
3
)
.
+
.
工
【
作
案
析
线
键
有
4
1
=
)
4
程
工
】
单
箭
】
不
工
一
=
天
程
网
“
选
线
能
作
个
2
C
3
;
网
络
箭
】
交
必
起
只
天
流
计
络
线
关
能
叉
须
点
。
水
划
计
不
于
用
安
节
工
技
划
能
双
排
点
水
期
术
编
交
代
平
在
=
制
叉
号
线
图
步
程
”
画
网
距
序
错
中
络
之
和
误
心
图
和
方
,
绘
+
法
最
箭
制
后
线
规
专
可
则
业
以
的
队
交
说
叉
在
法
,
各
,
比
施
正
如
工
确
过
段
的
桥
是
上
法
(
持
或
续
指
)
时
向
。
间
法
之
;
和
“
+间
关
歇
键
-
工
搭
作
接
必
=(
须
5
安
+4
排
)
在
+
图画中心”错误,关键工作不一定安排在图画中心;
“只有一个起点节点”正确;“工作箭线只能用水平线”错误,工作箭线可以竖向和水平线。

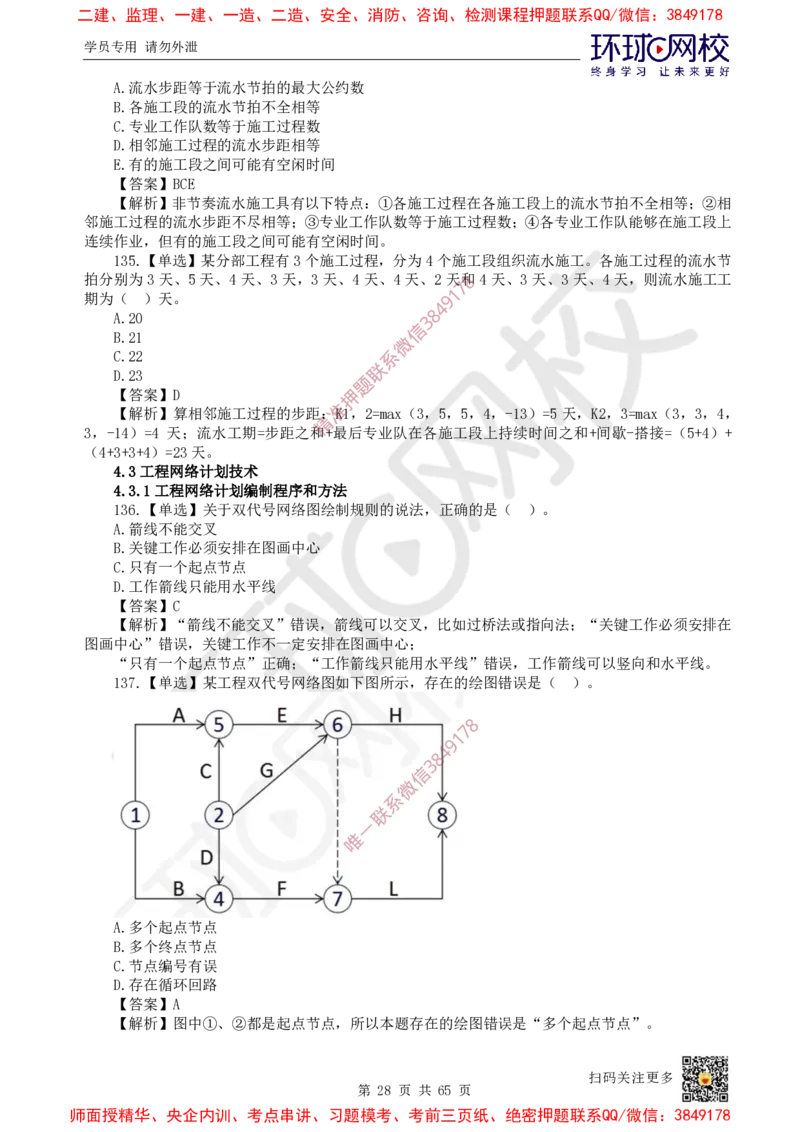

137.【 单选】某工程双代号网络图如下图所示,存在的绘图错误是( )。
8
7
1
9
4
8
3
信
微
系
联
一
唯
A.多个起点节点
B.多个终点节点
C.节点编号有误
D.存在循环回路
【答案】A
【解析】图中①、②都是起点节点,所以本题存在的绘图错误是“多个起点节点”。
扫码关注更多
第 28 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄

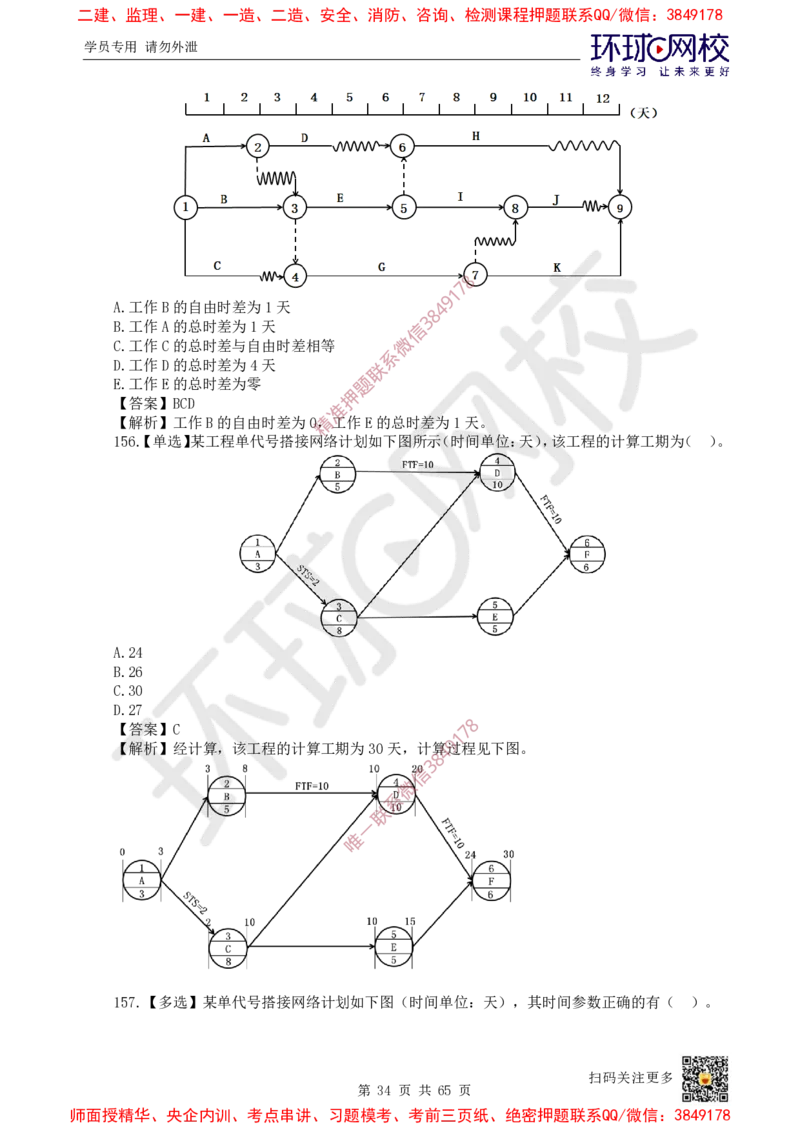

138.【单选】某工作间逻辑关系如下图,则正确的是( )。
8
A.A、B均完成后同时进行C、D 7
1
9
B.A、B均完成后进行D 4
8
C.A、B、C均完成后同时进行D、E 3
信
D.B、C完成后进行E 微
系
【答案】B
联
【解析】AB完成后进行D,A错;ABC题完成后进行E,CD错误,选择B。
押
139.【单选】某双代号网络图如下图所示,存在的错误是( )。
准
精
B
A
C
D
【
【
.
.
.
.
出
出
出
工
答
解
现
现
现
作
析
案
无
无
多
代
】
】
箭
箭
个
号
双
D
头
头
起
相
代
连
节
点
同
号
线
点
节
网
连
点
络
线
图 中 每 一 项 工作都必须用一条箭线和两个代号表示,而1→2有两条箭线。
140.【单选】关于双代号网络计划绘图规范的说法,正确的是( )。
A.任何情况下,只能有一个起点节点和一个终点节点
B.任何情况下,不允许出现循环回路
C.节点间 的连线必须是实线
D.箭线可以 从其他箭线上引出或引入
8
7
【答案】B 1
9
【解析】双代号网络图中应只有一个起点节点和一8 4个终点节点(多目标网络计划除外)。在双代
3
号网络图中,为了正确地表达图中工作之间的逻辑关信系,往往需要应用虚箭线。箭线由节点引出或引
微
入。
系
141.【多选】工程网络计划 工期优化过程联中,在选择缩短持续时间的关键工作时应考虑的因素有
一
( )。
唯
A.持续时间最长的工作
B.缩短持续时间对质量和安全影响不大的工作
C.缩短持续时间所需增加的费用最少的工作
D.缩短持续时间对综合效益影响不大的工作
E.有充足备用资源的工作
【答案】BCE
【解析】当计算工期不能满足要求工期时,可通过压缩关键工作的持续时间以满足工期要求。在
选择缩短持续时间的关键工作时,应考虑下述因素:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有充足备用资源的工作;
扫码关注更多
第 29 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
(3)缩短持续时间所需增加的费用最少的工作。
4.3.2时间参数计算方法
142.【单选】在工程网络计划中,如果某项工作的拖延时间超过其自由时差但没有超过总时差,
则( )。
A.该项工作的延误会影响工程总工期
B.该项工作会变成关键工作
C.该项工作使其紧后工作不能按最早时间开始
D.该项工作对后续工作及工程总工期无影响
【答案】C
【解析】总时差(TFi-j),是指在不影响总工期的前提下,工作i一j可以利用的机动时间。
自由时差(FFi-j),是指在不影响其紧后工作最早开8始 的前提下,工作 i 一 j 可以利用的机动
7
1
时间。如果某项工作的延误时间超过自由时差,会影响紧9后工作的最早开始时间,延误时间没有超过
4
总时差,则不影响总工期。 3 8
信
143.【单选】总时差指的是在不影响( )的前提下,本工作可利用的机动时间。
微
A.紧后工作 系
联
B.持续时间
题
C.紧前工作 押
准
D.总工期
精
刻。
(
【
A
B
C
D
【
【
【
1
.
.
.
.
4
1
最
最
最
最
答
解
答
解
4
)
.
析
早
早
迟
迟
案
析
案
【
最
】
完
开
开
完
】
】
】
单
早
此
成
始
始
成
总
选
B
D
开
时
时
时
时
题
时
】
始
考
间
间
间
间
差
(
时
查
是
间
)
相
指
(
是
关
在
E S
指
概
不
i -
在
念
影
j )
各
:
响
,
紧
总
是
前
工
指
工
期
在
作
的
各
全
前
紧
部
提
前
完
下
工
成
,
作
后
本
全
,
工
部
工
作
完
作
可
成
以
i-
后
利
j
,
用
有
工
的
可
作
机
能
动
开
i一
时
始
间
的
j有
。
最
可
早
能
时
开
刻
始
。
的 最早时
(2)最早完成时间(EFi-j),是指在各紧前工作全部完成后,工作i一j有可能完成的最早时
刻。
(3)最 迟开始时间(LSi-j),是指在不影响整个任务按期完成的前提下,工作i一j必须开始
的最迟时刻。
(4)最迟完成时间(LEi-j),是指在不影响整个任务8按 期完成的前提下,工作i一j必须完成
7
的最迟时刻。 1
9
4

145.【单选】某工程双代号网络计划如下图所示(8时间单位:周)其中关键线路有( )条。
3
信
微
系
联
一
唯
A.1
B.3
C.2
扫码关注更多
第 30 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
D.4
【答案】B
【解析】关键线路有三条:①→②→⑦→⑧→⑨;①→②→④→⑥→⑨;①→②→④→⑥→⑦→
⑧→⑨。
146.【多选】关于双代号网络计划中关键工作的说法,正确的有( )。
A.关键工作的总时差最小
B.关键工作间的时距必为零
C.关键工作可以在非关键线路上
D.关键线路上相邻关键工作之间的间隔时间必为零
E.关键工作的自由时差全部为零
【答案】ACD 8
7
1
【解析】总时差最小的工作是关键工作,关键工作可9以在非关键线路上。
4
147.【单选】某分部工程双代号网络计划如下图3所8示(时间单位:天)。若计划工期等于计算工
信
期,关于工作时间参数的说法,正确的是( )。
微
系
联
题
押
准
精
A
B
C
【
D
.
.
.
.
工
工
工
答
工
作
作
作
案
作
】
A
B
C
B
2
2
2
3
B
的
的
的
的
自
最
总
最
由
迟
时
早
时
完
差
开
差
成
是
始
是
时
时
1
间
间
天
1 天
是
是
第
第
8
7
天
天
【 解析】A错,工作A2的自由时差是0天。C错,工作C2的总时差是0天。D错,工作B3的最
早开始时间是第8天。
148.【单选】某工程双代号网络计划如下图所示(时间单位:周)其中关键线路有( )条。
8
7
1
9
4
8
3
信
微
系
联
一
唯
A.1
B.3
C.2
D.4
【答案】B
【解析】关键线路有三条:①→②→⑦→⑧→⑨;①→②→④→⑥→⑨;①→②→④→⑥→⑦→
⑧→⑨。
扫码关注更多
第 31 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
149.【单选】某工程网络计划中,M工作的持续时间为2天,自由时差为1天,该工作有三项紧
后工作紧后工作的最早开始时间分别为第5天,第6天,第8天,总时差分别为3、2、1,则M工作
的最迟开始时间为第( )天。
A.3
B.5
C.4
D.6
【答案】D
【解析】总时差=最迟开始-最早开始,该工作紧后工作的最早开始分别是第5天,第6天,第8
天,总时差分别为3、2、1,所以紧后三项工作的最迟开始8时 间是第8天、第8天、第9天。M工作
7
1
的最迟完成时间等于其紧后所有工作最迟开始时间的最9小值,故M的最迟完成是8,持续时间为2,
4
故M工作最迟开始是8-2=6。 3 8
信
150.【单选】某双代号网络计划如下图(单位:天),则工作E的自由时差为( )天。
微
系
联
题
押
准
精
【
A
B
C
D
【
.
.
.
.
1
2
4
0
答
解
5
析
案
】
】
自
B
由 时 差 是 不 影 响 紧 后 工作最早开始的机动时 间。自由时差=紧后工作最早开始时间-本
工作的最早完成时间。FF=EFEL=18-16=2。
E H E
151. 【单选】某工程双代号网络计划如下图,其计算工期是( )天。
8
7
1
9
4
8
3
信
微
系
联
一
唯
A.11
B.13
C.15
D.22
【答案】D
【解析】线路1-3-4-5-6-8为关键线路,工期为22天。
152.【单选】某工程网络计划中,工作N的持续时间是1天,最早第14天上班时刻开始,工作N
的三个紧前工作A、B、C最早完成时间分别是第9天、第11天、第13天下班时刻,则工作B与工作
N的时间间隔是( )天。
扫码关注更多
第 32 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.0
B.2
C.1
D.4
【答案】B
【解析】第14天上班时刻也就是第13天下班时刻,所以工作N的最早开始时间是第13天,工
作B与工作N的时间间隔=工作N的最早开始时间-工作B的最早完成时间=13-11=2天。
153.【多选】某工程单代号网络计划(时间:天)如下图所示,图中节点上下方数字分别表示相
应工作代号和持续时间。时间参数计算正确的有( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A
B
C
D
E
【
【
1
.
.
.
.
.
5
L
L
F
T
L
答
解
4
S
S
F
F
F
.
B
A
D
C
E
案
析
【
=
=
=
=
=
0
0
0
0
1
】
】
单
3
经
选
A C E
计
】
算
某
,
双
L
代
S A
号
=
时
2 ;
标
T
网
F C
络
= 2
计
。
划 如下图,工作F,工作H的最迟完成时间分 别为( )。
8
7
1
9
4
8
3
信
微
系
联
一
唯
A.第8天,第11天
B.第8天,第9天
C.第7天,第11天
D.第7天,第9天
【答案】C
【解析】由图得出,EF=5,EF=9;时标网络图,计算某工作的总时差,从该工作开始至终点节
F H
点,波形线之和最小值即为该工作的总时差,由图可知,TF=2,TF=2;根据公式,TF=LFEF,得出
F H
LF=TF+EF=2+5=7,LF=TF+EF=2+9=11。
F F F H H H
155.【多选】某工程双代号时标网络计划(时间:天)如下图所示,图中表达的正确信息有( )。
扫码关注更多
第 33 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
8
7
1
9
A.工作B的自由时差为1天 4
8
3
B.工作A的总时差为1天 信
C.工作C的总时差与自由时差相等 微
系
D.工作D的总时差为4天 联
E.工作E的总时差为零 题
押
【答案】BCD
准
【解析】工作B的自由时差为0精,工作E的总时差为1天。
1 5 6 . 【 单 选 】 某 工 程 单 代 号 搭 接 网络计划如下图所示(时间单位:天),该工程的 计算工期为( )。
A. 24
B.26
C.30
D.27
8
【答案】C 7
1
【解析】经计算, 该工程的计算工期为30天,计算4 9过程见下图。
8
3
信
微
系
联
一
唯

157.【多选】某单代号搭接网络计划如下图(时间单位:天),其时间参数正确的有( )。
扫码关注更多
第 34 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.TFc=1
8
7
B.FFB=2 1
9
4
C.LSD=8 8
3
D.LSE=5 信
微
E.LFc=5 系
【答案】ACDE 联
题
【解析】工作B的自由时差是0。
押
4.3.3关键工作及关键线路确定方准法
精
158.【多选】工程网络计划中,关键工作是指( )的工作。
C
A
B
D
E
1
【
【
.
.
.
.
.
5
最
总
时
与
双
9
答
解
.
标
早
时
紧
代
【
案
析
网
开
差
后
号
单
】
】
络
始
最
工
网
选
关
A B
时
小
计
作
络
】
键
划
间
之
计
某
工
中
与
间
划
工
作
最
无
间
中
程
指
波
迟
隔
两
单
的
形
开
时
端
是
代
始
线
间
节
网
号
时
为
点
络
网
间
零
均
计
络
相
为
划
计
差
关
划
中
最
键
总
如
小
节
时
下
点
图
差
所
最小
示,
的
其
工作
关
。
键 线路为( )。
8
7
1
4
9
8
A.1—2—4—6 3
信
B.1—3—4—6 微
系
C.1—3—5—6
联
D.1—2—5—6 一
【答案】C 唯
【解析】在各条线路中,有一条或 几 条线路的总时间最长,称为关键线路。通过对各条线路工作
持续时间之和的计算,由于线路1—3—5—6持续时间最长13天(6+5+2天),故为关键线路。其他
线路上工作持续时间之和均小于13天。
4.4施工进度控制
4.4.1施工进度计划实施中的检查与分析
160.【单选】在施工进度计划执行过程中,需要定期对执行情况进行监测。当工作实际进度拖后
的时间超过该工作的自由时差,但未超过总时差时,下列说法正确的是( )。
A.工作实际进度偏差不影响该工作后续工作的正常进行
B.工作实际进度偏差不会影响总工期
C.该工作实际进度偏差既影响后续工作也会影响总工期
扫码关注更多
第 35 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
D.工作实际进度偏差会导致合同终止
【答案】B
【解析】当工作实际进度拖后的时间(偏差)超过该工作的自由时差,但未超过该工作的总时差
时,则该工作实际进度偏差会影响该工作后续工作的正常进行,但不会影响总工期。
4.4.2实际进度与计划进度比较方法
161.【多选】采用S曲线比较法比较工程实际进度与计划进度时,可获得的信息有( )。
A.工程实际拥有的总时差
B.工程实际进展情况
C.工程实际进度超前或拖后的时间
D.工程实际超额或拖欠完成的任务量
E.后期工程进度预测值 8
7
1
【答案】BCDE 9
4
【解析】通过比较实际进度S曲线和计划进度S3曲8线,可以获得如下信息:①工程实际进展情况;
信
②实际进度超前或拖后的时间;③实际超额或拖欠的任务量;④后期工程进度预测。
微
162.【多选】某工程项目的双代号时标网系络计划,当计划执行到第 4 周末及第 10 周末时,检查
联
得出实际进度前锋线如图所示,检查结果表明( )。
题
押
准
精
A . 第 4 周 末 检 查 时 工 作 A 拖 后 1周,但不影响总工期
B.第4周末检查时工作C拖后1周,影响总工期1周
C.第10周末检查时工作G拖后1周,将影响总工期1周
D.第10周 末检查时工作I提前1周,但总工期不一定会提前
E.关键线路 有两条
8
【答案】DE 1
7
9
【解析】关键线路有两条:1-2-3-7-8-9-10;1-28-43-4-6-9-10,在第四周检查时,A 工作拖后一
3
周,因为A工作在关键线路上,因此,将影响总工信期1周。故A错,E正确。
微
B错,在第4周末检查,C工 作正常进行,故不
系
会影响工期。
C错,第10周末检查时,工作 G拖后1周,联因G有两周的总时差,因此不会影响总工期。
D 正确,工作K的开始需要紧前 H 和I均完
一
成,I提前,但是 H进度正常,故 K 的开始还是按照正常
唯
进度开始,工期不会提前。
4.4.3施工进度计划调整方法及措施
163.【单选】以下不属于通过压缩持续时间来调整施工进度计划技术措施的是( )。
A.改进施工工艺和技术
B.减少施工过程数量
C.改善施工作业环境
D.采用先进施工机械
【答案】C
【解析】技术措施。如:改进施工工艺和施工技术,缩短工艺技术间歇时间;采用更先进的施工
方式(如将现浇混凝土方案改为预制装配方案),减少施工过程数量;采用更先进的施工机械等。
扫码关注更多
第 36 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
164.【单选】调整施工进度计划可采取的组织措施是( )。
A.增加工作面
B.改善劳动条件
C.改进施工工艺
D.调整施工方法
【答案】A
【解析】组织措施:(1)增加工作面,组织更多的施工队伍;(2)增加每天的施工时间(如采
用三班制等);(3)增加劳动力和施工机械的数量。
第5章建设工程质量管理
5.1工程质量影响因素及管理体系
5.1.1工程质量形成过程及影响因素 8
7
1
165.【单选】施工特性主要体现在由施工形成的建筑9产品( )。
4
A.实用性、安全性、美观性、先进性 3 8
信
B.安全性、先进性、美观性、可靠性
微
C.实用性、安全性、可靠性、美观性 系
联
D.适用性、先进性、耐久性、可靠性
题
【答案】C 押
准
【解析】建设工程固有特性包括:实用性、安全性、可靠性、经济性、美观性和环境协调性。
精
项
陷,
A B
应
1
【
A
B
C
D
【
1
A
D
6
.
.
.
.
6
.
由
6
由
由
由
由
答
解
7
工
均
.
.
施
不
【
析
业
设
施
监
案
【
程
工
是
单
】
主
计
工
理
】
单
投
承
根
选
单
单
承
单
选
资
由
C
包
据
这
】
位
位
包
位
】
决
单
教
些
在
负
负
单
负
工
策
位
材
建
责
责
位
责
程
单
负
内
位
设
维
返
负
赔
建
责
容
直
工
修
工
责
偿
设
维
,
接
程
维
损
的
在
修
修
失
的
管
负
工
、
、
保
理
责
返
程
的
返
修
过
工
保
责
工
阶
程
或
修
段
或
中
任
更
阶
。
,
更
,
换
段
关
换
以
;
,
于
下
同
任
质
(
时
何
量
由
由
缺
)
责
勘
陷
阶
任
察
处
段
单
、
理
是
设
位
的
影
计
负
说
响
、
责
法
工
施
赔
,
程
工
偿
以
质
、
损
下
量
材
失
正
的
料
,
确
决
等
因
的
定
原
此
是
性
因
选
(
阶
造
项
段
成
。
)
C
的
正
。
质
确
量
。
缺
选
B.工程勘察设计
C.工程施工
D.工程 竣工验收
【答案】 B
【解析】建设工程勘察设计是根据投资决策阶段已确定8的 质量目标和水平,通过工程勘察、设计
7
使其具体化。工程设计在技术上是否可行、工艺是否先进1、经济是否合理、设备是否配套、结构是否
9
4
可靠等,都将决定着工程建成后的功能和使用价值。因8此,勘察设计阶段是影响工程质量的决定性阶
3
信
段。
微
168.【单选】在工程项目 施工质量管理中,系起决定性作用的影响因素是( )。
联
A.人
一
B.材料 唯
C.机械
D.方法
【答案】A
【解析】在施工质量管理中,人的因素起决定性的作用。所以,施工质量控制应以控制人的因素
为基本出发点。
5.1.2全面质量管理
169.【多选】全面质量管理的基本特点包括( )。
A.管理内容的全面性
B.管理范围的全面性
C.参加管理人员的全面性
扫码关注更多
第 37 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
D.管理人员的多样性
E.管理方法的多样性
【答案】ABCE
【解析】全面质量管理的基本特点包括:管理内容的全面性;管理范围的全面性;参加管理人员
的全面性;管理方法的多样性。
170.【单选】全面质量管理理念中的“三全一多样”中的“三全”指的是( )。
A.管理内容、管理范围、管理方法的全面性
B.管理内容、管理范围、参加管理人员的全面性
C.管理范围、参加管理人员、管理效果的全面性
D.参加管理人员、管理方法、管理效果的全面性
【答案】B 8
7
1
【解析】正确选项B涵盖了全面质量管理特点的“三9全”,即管理内容、管理范围、参加管理人
4
员的全面性。A 项错误地将管理方法作为“三全”的3一8部分;C 项和 D 项均错误地包含了管理效果,
信
而教材原文未提及管理效果的全面性。
微
5.1.3工程质量管理体系 系
联
171.【单选】评价和诊断项目质量控制体系的有效性,一般由( )进行。
题
A.项目监理单位 押
准
B.项目管理的组织者
精
第
负
三
责
C
D
【
【
1
A
D
B
C
方
建
.
.
7
.
.
.
.
项
第
答
解
2
设
工
施
建
认
立
. 【
证
。
目
三
案
析
计
程
工
设
单
,
咨
方
】
】
总
总
单
监
选
项
询
认
负
承
位
理
其
B
】
目
评
单
证
责
包
的
单
在
质
价
位
机
单
位
单
工
大
量
构
位
位
程
的
中
控
方
项
型
制
式
目
工
体
不
管
程
系
理
同
项
的
机
。
目
有
构
中
效
,
性
特
一
别
般
是
由
群
项
体
目
工
管
程
理
项
的
目
总
中
组
,
织
第
者
一
进
层
行
次
自
的
我
质
评
量
价
管
与
理
诊
体
断
系
,
应
不
由
需
(
进 行
)
【答案】C
【解析】在大中型工程项目尤其是群体工程项目中,第一层次的质量管理体系应由建设单位的工
程项目管理 机构负责建立;在委托项目管理或实行交钥匙式工程总承包的情况下,应由相应的项目管
理机构、工程 总承包企业项目管理机构负责建立。第二层次的质量管理体系,是指分别由项目的设计
总负责单位、施工总承包单位等建立的相应管理范围内的质8量 管理体系。第三层次及以下,是承担工
7
程设计、施工安装、材料设备供应等各承包单位的现场质量1自控体系,或称各自的施工质量保证体系。
9
4
173.【多选】在大型群体工程项目中,第一层次质8量控制体系可由( )的项目管理机构负责建
3
信
立。
微
A.建设单位 系
联
B.设计总责任单位
一
C.代建单位 唯
D.施工总承包单位
E.工程总承包企业
【答案】ACE
【解析】在大中型工程项目尤其是群体工程项目中,第一层次的质量管理体系应由建设单位的工
程项目管理机构负责建立;在委托项目管理或实行交钥匙式工程总承包的情况下,应由相应的项目管
理机构、工程总承包企业项目管理机构负责建立。第二层次的质量管理体系,是指分别由项目的设计
总负责单位、施工总承包单位等建立的相应管理范围内的质量管理体系。第三层次及以下,是承担工
程设计、施工安装、材料设备供应等各承包单位的现场质量自控体系,或称各自的施工质量保证体系。
174.【单选】在工程质量管理体系的建立程序中,负责主持编制建设工程项目总质量计划的是( )。
A.设计单位
扫码关注更多
第 38 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
B.施工单位
C.项目监理机构
D.项目管理总组织者
【答案】D
【解析】工程项目管理总组织者,负责主持编制建设工程项目总质量计划。
175.【单选】项目质量控制体系运行的核心机制是( )。
A.约束机制
B.反馈机制
C.持续改进机制
D.动力机制
【答案】D 8
7
1
【解析】动力机制是工程质量管理体系运行的核心机9制。
4
5.2施工质量抽样检验和统计分析方法 3 8
信
5.2.1施工质量抽样检验方法
微
176.【单选】关于检验批量的大小,以下系说法正确的是( )。
联
A.质量稳定的产品宜采用小批量
题
B.批量越大,误判造成的损失越小 押
准
C.批量大小有统一的规定
精
也
或
会
一
【
D
【
【
D
1
A
B
C
很
组
.
.
.
7
.
.
答
质
解
系
多
答
7
完
分
大
初
. 【
;
始
案
量
析
统
案
阶
全
层
单
单
C
不
】
】
】
随
段
随
随
项
选
太
机
抽
机
机
元
D
A
C
错
项
】
,
稳
抽
样
抽
抽
误
错
质
然
定
样
样
样
,
误
量
的
后
批
,
检
按
产
量
质
验
一
品
大
量
时
套
宜
小
稳
,
采
规
没
将
定
用
则
有
总
的
确
小
统
体
产
定
批
一
中
品
量
其
规
的
批
他
定
抽
量
样
;
样
可
本
D
单
以
单
项
元
取
元
正
按
大
的
确
某
些
抽
,
种
;
样
质
次
B
方
量
项
序
法
不
错
排
称
太
误
列
为
稳
,
,
(
定
在
批
的
规
量
)
产
定
过
。
品
的
大
应
范
时
以
围
,
小
内
一
批
随
旦
量
机
误
为
抽
判
宜
取
,
。
一
损
个
失
【解析】系统随机抽样是将总体中的抽样单元按某种次序排列,在规定的范围内随机抽取一个或
一组初始单元,然后按一套规则确定其他样本单元的抽样方法。
178.【 单选】施工质量检验中,利用手感触摸进行检查鉴别的感观检验方法是指( )。
A.看
B.摸 8
7
C.敲 1
9
4
D.照 8
3
信
【答案】B
微
【解析】正确选项是 B。 根据题目所述,感系观检验法中的“摸”是通过手感触摸进行的检查鉴别
联
方法。选项A代表外观检查,C代表音感检查,D代表光照检查,均不符合题干描述。
一
179.【多选】施工质量检验中的物理唯检验法包括( )。
A.度量检测法
B.化学试剂法
C.电性能检测法
D.机械性能检测法
E.无损检测法
【答案】ACDE
【解析】选项A、C、D和E均为物理检验法的具体方法,涵盖了度量检测、电性能检测、机械性
能检测和无损检测等领域。选项B错误,因为化学试剂法并不属于物理检验法,而是化学检验法。
5.2.2施工质量统计分析方法
180.【单选】在施工质量统计分析方法中,若想突显各层间数据的差异,并在此基础上进行层间、
扫码关注更多
第 39 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
层内比较分析以发现质量问题及其原因,应该采用( )。
A.因果分析图法
B.排列图法
C.分层法
D.直方图法
【答案】C
【解析】分层法是指将调查收集的原始数据,根据不同的目的和要求,按某一性质进行分组整理
的分析方法。每组就称为一层,因此,分层法又称为分类法或分组法。分层的结果是使各层间数据的
差异突显出来,在此基础上进行层间、层内的比较分析,可以更深入地发现和认识质量问题及其产生
原因。
181.【单选】在应用因果分析图确定质量问题的原因时8 ,正确做法是( )。
7
1
A.不同类型质量问题可以共同使用一张图分析 9
4
B.通常选出1-5项作为最主要原因 3 8
信
C.为避免干扰,只能由QC小组成员独立进行分析
微
D.由QC小组组长最终确定分析结果 系
联
【答案】B
题
【解析】应用因果分析图法进行质量押特性因果分析时,应注意以下几点:
准
(1)一个质量特性或一个质量问题使用一张图分析。
精
识
(
的
1
(
(
(
(
A
B
C
D
最
)
8
.
.
.
.
2
3
4
5
2
需
按
可
无
主
。
.
)
)
)
)
【
要
要
常
放
需
在
通
必
分
单
原
加
规
宽
进
充
常
要
析
选
强
管
管
行
因
分
采
时
时
】
。
控
理
理
任
分
用
可
要
在
制
何
析
邀
充
Q
排
、
管
C
的
请
分
列
小
重
理
基
发
Q
图
组
点
C
础
表
法
活
管
小
上
意
中
动
理
组
,
见
,
的
以
由
,
若
方
外
各
层
某
式
的
参
层
一
进
有
与
深
影
行
关
人
入
响
,
人
员
,
质
集
员
采
排
量
思
参
用
除
的
广
与
投
所
因
益
,
票
有
素
,
广
或
可
所
共
泛
其
能
占
同
听
他
的
累
分
取
方
原
计
析
意
式
因
频
。
见
,
。
率
。
从
位
中
于
选
8
择
0%~
1~
90
5
%
项
之
多
间
数
,该
人
因
达
素
成
应
共
【答案】B
【解析】根据教材原文,累计频率在80%~90%范围内的因素定为B类因素,即次要因素,对此类
因素可按常 规管理。因此,A、C、D选项均不符合教材描述,答案为B。
183.【多 选】对某模板工程表面平整度、截面尺寸、平面水平度、垂直度、标高等项目进行抽样
检查,按照排列图法对抽样数据进行统计分析,发现其质量8问 题累计频率分别为30%、60%、75%、89%
7
和100%,则A类质量问题包括( )。 1
9
4
A.表面平整度 8
3
信
B.垂直度
微
C.截面尺寸 系
联
D.标高
一
E.平面水平度 唯
【答案】ACE
【解析】在实际应用中,一般将累计频率在0~80%范围内的因素定为A类因素,即主要因素;累
计频率在80%~90%范围内的因素定为B类因素,即次要因素;累计频率在90%~100%范围内的因素定
为C类因素,即一般因素。A类因素是需要加强控制、重点管理的对象;对B类因素可按常规管理;
对C类因素则可放宽管理,以利于将主要精力放在改善A类因素上。
184.【单选】在绘制相关图时,若收集的两个相关变量数据点在直角坐标图中呈现出由左至右向
上变化的一条直线带,这种散布状况反映了两个变量之间存在的相关关系是( )。
A.正相关
B.弱正相关
C.不相关
扫码关注更多
第 40 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
D.负相关
【答案】A
【解析】A 选项正确,根据题干描述,“正相关”对应于散布点基本形成由左至右向上变化的一
条直线带,该情况下变量x与变量y有较强的制约关系。
B选项错误,弱正相关指的是散布点形成向上较分散的直线带,与题干描述不符。
C选项错误,不相关是指散布点形成一团或平行于 x轴的直线带,而题干中描述的是有一定的变
化趋势。
D选项错误,负相关是指散布点形成由左向右向下的一条直线带,与题干描述相反。
185.【单选】下列直方图中,表明生产过程处于正常、稳定状态的是( )。
8
7
1
9
4
8
3
信
微
系
联
题
A.(a)
押
B.(d) 准
C.(b) 精
地,
1
A
B
C
D
【
D
【
表
5
5
8
.
.
.
.
.
.
.
6
施
设
建
监
(
答
解
明
3
3
.
.
施
工
【
工
计
设
理
析
c
案
1
)
工
施
序
单
单
单
单
单
】
】
工
质
在
选
位
位
位
位
质
B
准
量
图
量
】
控
备
(
稳
施
制
质
a
工
定
)
量
,
图
中
控
不
纸
,
制
会
会
B 在
审
出
应
废
T 中
品
由
间
。
(
, 质
)
量
组
分
织
布
。
中 心与质量标准中心M正好重合,两侧还有一定余
【答案】C
【解析】施工图会审会议由建设单位主持,设计单位和施工单位、工程监理单位参加。
187.【单选】装配式建筑施工中,预制混凝土构件出厂时的混凝土强度不得低于设计强度的( )。
A.50%
8
B.90% 7
1
9
C.75% 4
8
3
D.100% 信
微
【答案】C
系
【解析】混凝土预制构件出 厂时的混凝土联强度不得低于设计混凝土强度等级值的75%。
5.3.2施工过程质量控制 一
唯
188.【单选】项目开工前的技术交底书应由施工项目技术人员编制,经( )批准实施。
A.项目经理
B.总监理工程师
C.项目技术负责人
D.专业监理工程师
【答案】C
【解析】技术交底书应由施工项目技术人员编制,并经项目技术负责人批准实施。
189.【单选】施工单位在对进场材料、试块、试件、钢筋接头等实施见证取样,完成取样后,施
工单位将送检样品装入木箱,由( )加封。
A.试验室负责人
B.项目负责人
扫码关注更多
第 41 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.监理人员
D.检测单位负责人
【答案】C
【解析】施工单位在对进场材料、试块、试件、钢筋接头等实施见证取样前,要通知负责见证取
样的监理人员。在监理人员现场监督下,施工单位按相关规范要求,完成材料、试块、试件等的取样
过程。完成取样后,施工单位将送检样品装入木箱,由监理人员加封。
190.【单选】关于隐蔽工程验收的程序,以下描述正确的是( )。
A.施工单位不需要对隐蔽工程进行自检
B.项目监理机构无需现场检查即可签字确认隐蔽工程质量
C.如果现场检查发现隐蔽工程质量不合格,项目监理机构应发出整改通知
D.隐蔽工程验收后不需要施工单位和项目监理机构签字8 确认
7
1
【答案】C 9
4
【解析】A 选项错误,因为施工单位需要对隐蔽3工8程进行自检,并在自检合格后填写《隐蔽工程
信
报验申请表》。B 选项错误,教材明确指出项目监理机构需要在合同规定的时间内到现场检查。C 选
微
项正确,这与教材中的描述相符,项目监理机构系在现场检查发现隐蔽工程质量不合格时,应发出整改
联
通知。D 选项错误,根据教材内容,在隐蔽工程验收合格后,项目监理机构需要在《隐蔽工程报验申
题
请表》上签字确认。 押
准
5.3.3施工质量检查验收
精
据
单
应
;
位
由
1
B
C
A
D
【
1
【
工
(
C
9
.
.
.
.
9
项
1
根
根
根
根
答
2
解
程
.
.
正
【
的
)
【
据
据
据
据
案
析
确
单
划
审
单
楼
工
施
建
】
】
,
选
选
层
种
工
筑
分
核
C
A 项
原
】
原
、
】
组
、
、
物
错
施
文
则
(
根
施
材
织
或
误
明
工
据
工
料
划
构
。
,
确
单
)
施
分
段
、
筑
施
指
位
确
工
划
施
物
工
出
在
认
质
分
工
的
组
工
分
工
独
量
后
织
程
项
艺
立
验
实
是
工
施
施
、
使
收
检
程
工
。
设
用
的
验
前
根
一
备
功
批
据
制
般
类
能
的
工
定
规
别
划
划
的
种
定
划
分
分
、
单
,
分
材
依
位
对
据
料
工
于
;
程
、
分
、
B
施
项
项
分
工
工
错
部
工
程
误
工
艺
的
,
程
、
划
楼
、
设
分
分
层
备
原
项
、
类
则
工
施
别
是
程
工
划
(
和
段
分
检
是
;
)
验
检
D
。
批
验
项
的
批
错
划
的
误
分
划
,
方
分
这
案
依
是
A.施工单位、项目监理机构
B.建设单位、施工单位
C.项目 监理机构、建设单位
D.施工单 位、建设单位
【答案】C 8
7
【解析】工程施工前,应由施工单位制定单位工程、1分部工程、分项工程和检验批的划分方案,
9
4
并应由项目监理机构审核、建设单位确认后实施。 8
3
信
193.【单选】施工过程 的质量验收时,需要进行观感质量验收的是( )。
微
A.分部工程验收 系
联
B.检验批验收
一
C分项工程验收 唯
D.隐蔽工程质量验收
【答案】A
【解析】分部工程质量验收合格应符合下列规定:
①所含分项工程的质量应验收合格;
②质量控制资料应完整、真实;
③有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合要求;
④观感质量应符合要求。
194.【单选】检验批应由( )组织施工单位项目专业质量检察员、专业工长等进行验收。
A.专业监理工程师
B.总工程师
扫码关注更多
第 42 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.施工单位
D.业主
【答案】A
【解析】检验批应由专业监理工程师组织施工单位项目专业质量检察员、专业工长等进行验收。
195.【单选】设计单位项目负责人应参加验收的是( )分部工程。
A.防水
B.装饰装修
C.节能
D.设备安装
【答案】C
【解析】分部工程应由总监理工程师组织施工单位项目8 负责人和项目技术负责人等进行验收;勘
7
1
察、设计单位项目负责人和施工单位技术、质量部门负责9人应参加地基与基础分部工程验收;设计单
4
位项目负责人和施工单位技术、质量部门负责人应参3加8主体结构、节能分部工程验收。
信
196.【单选】应由建设单位组织的施工质量验收项目是( )。
微
A.分部工程 系
联
B.分项工程
题
C.工序 押
准
D.单位工程
精
人进
【
【
1
A
B
C
D
【
行
5
5
9
.
.
.
.
.
.
答
解
7
质
质
质
质
答
工
4
4
.
.
【
施
程
案
析
量
量
量
量
案
1
单
工
施
】
竣
】
通
缺
问
事
】
选
质
工
建
病
陷
题
故
工
D
B
】
量
质
设
验
根
事
量
单
收
据
故
事
位
。
《
预
故
应
质
防
分
在
量
与
类
竣
管
调
工
理
查
预
体
处
验
系
理
收
基
合
础
格
和
后
术
组
语
织
》,
监
工
理
程
、
产
施
品
工
与
、
规
设
定
计
用
、
途
勘
有
察
关
单
的
位
不
等
合
相
格
关
,
单
称
位
为
项
(
目 负
)。
责
【解析】根据我国《质量管理体系基础和术语》GB/T19000—2016 的术语解释,凡工程产品未满
足质量要求,就称之为质量不合格;与预期或规定用途有关的不合格,称为质量缺陷。
198.【 单选】某工程因工期紧,项目部采用了标准要求低但可缩短工期的施工工艺,造成了质量
事故。按照事 故责任分类,该事故属于( )。
A.指导责任事故 8
7
B.操作责任事故 1
9
4
C.技术原因事故 8
3
信
D.管理原因事故
微
【答案】A 系
联
【解析】指导责任事故:指由于工程指导或领导失误而造成的质量事故。例如,由于工程负责人
一
不按规范指导施工,强令他人违章作业,或唯片面追求施工进度,放松或不按质量标准进行控制和检验,
降低施工质量标准等而造成的质量事故 。
199.【单选】下列工程质量事故中,属于技术原因引发的质量事故是( )。
A.设备管理不善造成仪器失准
B.结构设计方案不正确
C.检验检查制度不严密
D.监理人员旁站检验不到位
【答案】B
【解析】因技术原因引发的质量事故。在工程实施过程中,由于设计、施工技术上的失误而造成
的质量事故。主要包括:结构设计计算错误;地质情况估计错误;盲目采用技术上未成熟、实际应用
中未得到充分实践检验验证其可靠的新技术;采用不适宜的施工方法或工艺等引发的质量事故。
扫码关注更多
第 43 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
200.【多选】质量事故划分为特别重大、重大、较大、一般事故四个等级的依据( )。
A.重伤人数
B.死亡人数
C.工伤人数
D.直接经济损失
E.综合经济损失
【答案】ABD
【解析】按照住房和城乡建设部《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处
理工作的通知》,根据工程质量事故造成的人员伤亡或者直接经济损失,工程质量事故分为4个等级:
(1)特别重大事故;(2)重大事故;(3)较大事故;(4)一般事故。
201.【单选】某工程由于施工现场管理混乱,质量问题8 频发,最终导致在建的一栋办公楼施工至
7
1
主体3层时倒塌,死亡30人,重伤50人,则该起质量9事故属于( )。
4
A.一般事故 3 8
信
B.特别重大事故
微
C.重大事故 系
联
D.较大事故
题
【答案】B 押
准
【解析】特别重大事故,是指造成 30 人以上死亡,或者 100 人以上重伤,或者 1 亿元以上直接
精
损
经
失
济
2
A
B
C
D
【
E
【
(
的
损
0
.
.
.
.
.
2
5
3
1
1
5
答
解
1
事
失
.
0
0
0
)
人
亿
故
的
【
0
析
0
案
人
特
0
0
以
元
;
事
多
】
】
以
万
万
别
上
以
选
根
故
A
上
元
元
重
E
上
。
1
】
据
以
以
大
1
0
直
注
0
根
工
上
上
人
事
0
接
据
程
意
以
人
故
5
1
经
:
0
工
质
下
以
亿
,
0
济
“
0
程
量
死
下
元
是
损
万
以
质
事
亡
重
以
指
失
元
故
量
上
伤
下
造
以
造
事
”
直
成
下
包
成
故
接
3
直
括
的
造
0
经
接
人
成
人
本
济
经
以
数
损
员
损
济
上
,
失
伤
失
损
死
的
亡
“
失
亡
以
程
或
,
下
度
者
或
”
分
直
者
级
接
不
,
经
包
10
括
属
济
0人
本
于
损
以
失
重
数
上
。
,
大
重
工
事
伤
故
程
,
的
质
或
有
量
者
(
事故
1 亿
分
)
元
为
。
以
4
上
个
直
等
接
级
经
:
济
(2)重大事故,是指造成 10 人以上 30 人以下死亡,或者 50 人以上 100 人以下重伤或者 5000
万元以上1亿元以下直接经济损失的事故;
(3)较 大事故,是指造成 3 人以上 10 人以下死亡,或者 10 人以上 50 人以下重伤,或者 1000
万元以上5000 万元以下直接经济损失的事故;
(4)一般事故,是指造成 3 人以下死亡,或者 10 人以8 下重伤,或者 100 万元以上 1000 万元以
7
下直接经济损失的事故。 1
9
4
5.4.2施工质量事故预防 8
3
信
203.【单选】下列施工 质量事故预防措施中,属于严格按照基本建设程序办事的是( )。
微
A.严格控制建筑材料质量 系
联
B.禁止任意修改设计和不按图纸施工
一
C.严禁脚手架超载堆放材料 唯
D.推行终身职业技能培训制度
【答案】B
【解析】坚持按工程建设程序办事。严格遵循和坚持按工程建设程序办事是提高工程建设质量和
经济效果的必要保证。要做好项目建设前期的可行性论证,杜绝未经深入的调查分析和科学论证就盲
目拍板定案;要彻底搞清工程地质水文条件方可开工;杜绝无证设计、无图施工;禁止任意修改设计
和不按图纸施工;工程竣工不进行试车运转、不经验收不得交付使用。
5.4.3施工质量事故调查处理
204.【单选】某工程施工中,混凝土结构出现宽度0.3mm的裂缝,且裂缝较深,但不影响结构的
安全和使用,则应采用的处理方法是( )。
A.灌浆修补法
扫码关注更多
第 44 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
B.表面密封法
C.嵌缝密闭法
D.纤维加固法
【答案】A
【解析】当裂缝宽度不大于0.2mm时,可采用表面密封法;当裂缝宽度大于0.3mm时,可采用嵌
缝密闭法;当裂缝较深时,则应采取灌浆修补的方法。
205.【多选】工程质量缺陷可以不作专门处理的有( )。
A.结构安全、生产工艺和使用要求不受影响的质量缺陷
B.下一道工序可以弥补的质量缺陷
C.法定检测单位鉴定合格的工程
D.经设计单位核算,仍能满足结构安全和使用功能的 8
7
1
E.项目总造价不超过预算的情况下出现的质量缺陷9
4
【答案】ABCD 3 8
信
【解析】一般可不作专门处理的情况有以下几种:
微
①不影响结构安全、生产工艺和使用要求系的质量缺陷。
联
②下一道工序可以弥补的质量缺陷。
题
③法定检测单位鉴定合格的工程。 押
准
④出现质量缺陷的工程,经检测鉴定达不到设计要求,但经原设计单位核算,仍能满足结构安全
精
丧
返
和
失
工
使
A
B
C
D
【
【
2
使
处
用
第
.
.
.
.
0
不
6
报
返
限
答
解
用
功
理
6
. 【
功
能
的
做
废
修
制
案
析
章
单
能
的
情
处
处
处
使
】
】
建
当
选
理
理
理
用
时
。
况
D
设
工
】
,
下
工
程
当
适
,
程
质
工
宜
不
成
量
程
采
得
本
缺
质
用
已
管
陷
量
的
时
理
按
缺
处
可
修
陷
理
做
补
经
方
出
方
加
法
诸
法
固
是
如
处
、
(
结
返
理
构
工
后
卸
)
处
无
荷
。
理
法
或
后
保
减
仍
证
荷
无
达
以
法
到
及
保
规
限
证
定
制
达
的
使
到
使
用
规
用
的
定
要
决
的
求
定
安
和
。
全
安
要
全
求
要
,
求
但
,而
没
又
有
无
完
法
全
6.1工程成本影响因素及管理流程
6.1.1工程成本分类及影响因素
207.【 多选】根据工程成本的可控性分类,属于工程部门可控成本的是( )。
A.材料的 消耗量
B.材料价格变动引起的成本变动 8
7
C.管理人员工资 1
9
4
D.施工机械的使用费用 8
3
信
E.设计能力导致的设计 成本
微
【答案】ACD 系
联
【解析】可控成本是指可以被特定部门的职能权限所控制的成本。因此,材料的消耗量、管理人
一
员工资、施工机械的使用费用都是可以被唯工程部门控制的成本,属于可控成本。设计能力带来的成本
也可以通过提高设计效率和效果来进行 控 制。然而,材料价格变动通常由市场因素确定,不属于工程
208.【多选】在工程施工阶段,可能导致工程变更的情况有( )。
A.设计文件中存在错误或遗漏
B.市场上材料价格波动
C.现场管理能力不足
D.投标时低估了工期
E.设计标准低于国家监管要求
【答案】ACE
【解析】
A.设计文件中的错误或遗漏会导致工程变更,以修正设计问题。
扫码关注更多
第 45 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
B.材料价格波动可能导致成本上升,但不一定直接导致工程变更。
C.现场管理能力不足可能导致施工错误,需进行工程变更以纠正问题。
D.投标时低估了工期可能导致工期延误,但不一定导致工程变更。
E.设计标准若低于国家监管要求,可能因不合规而需要进行工程变更。
6.1.2工程成本管理流程
209.【单选】以下( )不是工程成本管理中的全要素成本控制的组成部分。
A.建造成本
B.设计成本
C.质量成本
D.安全成本
【答案】B 8
7
1
【解析】根据教材内容,全要素成本控制包括建造成9本、工期成本、质量成本、安全成本和绿色
4
成本五个方面,其中并未提到设计成本。因此,选项3 8B为答案。
信
6.2施工成本计划
微
6.2.1施工责任成本构成 系
联
210.【单选】( )是以履行施工合同为前提,依据施工项目预算成本,经过施工单位和项目管
题
理机构协商确定的由项目管理机构控制的押成本总额。
准
A.目标成本
精
管理
D
C
A
B
D
2
B
C
【
【
机
.
.
.
.
.
1
.
.
间
人
施
利
实
1
计
施
答
解
构
.
协
接
润
工
工
际
【
划
工
案
析
商
费
费
机
成
责
成
】
】
多
施
具
本
任
本
选
确
C
工
定
使
成
】
责
的
用
施
本
任
费
工
由
成
项
责
本
目
任
是
管
成
以
本
理
履
由
机
行
构
(
施
控
工
)
制
合
的
组
同
成
成
为
。
本
前
总
提
额
,
。
依 据施工项目预算成本,经过施工单位和项目
E.税金
【答案】ABD
【解析 】施工责任成本由人工费、材料费、施工机具使用费、专业分包费、措施费、间接费、其
他费组成。
6.2.2施工成本计划编制 8
7
212.【单选】某施工企业经过投标获得了某工程的施1工任务,合同签订后,公司有关部门开始选
9
4
派项目经理并编制成本计划。该阶段所编制的成本计划8属于( )。
3
信
A.竞争性成本计划
微
B.指导性成本计划 系
联
C.实施性成本计划
一
D.战略性成本计划 唯
【答案】B
【解析】指导性成本计划即选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。它
是以合同标书为依据,按照企业的预算定额标准制定的设计预算成本计划,且一般情况下只是确定责
任总成本指标。
213.【单选】建设工程项目施工准备阶段的施工预算成本计划,以项目实施方案为依据,采用( )
编制形式。
A.人工定额
B.概算定额
C.预算定额
D.施工定额
扫码关注更多
第 46 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【答案】D
【解析】实施性计划成本即项目施工准备阶段的施工预算成本计划,它以项目实施方案为依据,
落实项目经理责任目标为出发点,采用企业的施工定额,通过施工预算的编制而形成的实施性施工成
本计划。
214.【多选】施工成本计划的编制依据包括( )。
A.合同文件
B.施工组织设计
C.项目管理实施规划
D.相关定额
E.类似项目的成本资料
【答案】ACDE 8
7
1
【解析】成本计划的编制依据包括: 9
4
(1)合同文件 3 8
信
(2)项目管理实施规划
微
(3)相关设计文件 系
联
(4)价格信息
题
(5)相关定额 押
准
(6)类似项目的成本资料。
精
计
织
划
的
2
【
A
B
C
D
【
(
(
制
职
1
.
.
.
.
5
①
②
②
②
答
解
1
2
定
能
.
)
)
【
相
部
析
→
→
→
→
案
预
确
单
应
门
】
②
①
①
①
】
测
定
选
成
→
→
→
→
的
分
B
项
项
】
控
别
③
④
③
③
本
目
目
成
制
编
计
→
→
→
→
成
总
本
划
④
⑥
④
④
措
制
本
体
计
施
相
→
→
→
→
的
。
成
划
;
应
编
⑤
③
⑥
⑤
本
④
编
的
制
→
→
→
→
目
制
编
⑥
⑤
⑤
⑥
程
成
标
的
制
序
本
。
步
项
计
:
目
骤
划
有
总
。
:
体
排
①
成
序
确
本
正
定
计
确
项
划
的
目
;
是
⑤
总
(
审
体
批
成
)
相
本
。
应
目
的
标
成
;②
本
预
计
测
划
项
;⑥
目
项
成
目
本
管
;③
理
针
机
对
构
成
与
本
组
(3)编制项目总体成本计划。
(4)项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,并编制
相应的成本 计划。
(5)针对 成本计划制定相应的控制措施。
(6)由项目管理机构与组织的职能部门负责人分别审批8 相应的成本计划。
7
216.【单选】将项目总施工成本分解到单项工程和单1位工程中,再进一步分解为分部工程和分项
9
4
工程,该种施工成本计划的编制方式属于( )。 8
3
信
A.按成本组成编制
微
B.按项目结构编制 系
联
C.按工程实施阶段编制
一
D.按合同结构编制 唯
【答案】B
【解析】按项目结构编制施工成本计划的方法:大中型工程项目通常是由若干单项工程构成的,
而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成。因此,首先
要把项目总施工成本分解到单项工程和单位工程中,再进一步分解到分部工程和分项工程中。
217.【单选】某工程按月编制的成本计划如下图,若6月、8月实际成本为1000万元和700万元,
其余月份的实际成本与计划成本均相同。关于该工程施工成本的说法,正确的是( )。
扫码关注更多
第 47 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
8
7
1
9
4
8
A.第6月末计划成本累计值为3100万元 信 3
B.第8月末计划成本累计值为4500万元 微
系
C.第8月末实际成本累计值为4600万元
联
D.第6月末实际成本累计值为3000万题元
押
【答案】C
准
【解析】第 6 月末计划成本累计精值=100+200+400+600+800+900=3000(万元),实际成本累计值
=
=
1
1
0
0
0
0
第
2
+
+
1
2
2
8
0
0
8
.
0
0
【
+
+
月
4
4
0
0
单
末
0
0
选
+
+
计
6
6
】
0
0
划
0
0
+
+
下
成
8
8
图
0
0
本
0
0
所
+
+
累
1
1
0
0
示
计
0
0
0
0
的
值
+
=
时
8
3
=
0
1
1
间
0
0
0
+
0
0
(
-
7
+
0
成
2
0
万
0
=
本
0
4
元
+
累
6
4
)
0
0
0
积
0
;
(
+
曲
6
万
0
线
0
元
+
,
8
)
0
9
0
。
月
+9
份
00
的
+8
计
00
划
+6
成
00
本
=4
是
40
(
0( 万
)
元
。
) ,实际成本累计值
8
7
1
9
4
8
信
3
A.4650 微
系
B.600
联
C.4050 一
D.2550 唯
【答案】B
【解析】9月份的计划成本:4650-4050=600。
219.【单选】某工程施工成本计划采用时间-成本累计曲线(S曲线)表示,因进度计划中存在有
时差的工作,S形曲线必然被包络在由全部工作都按( )的曲线所组成的“香蕉图”内。
A.最早开始和最迟开始
B.最早完成和最迟完成
C.最迟开始和最迟完成
D.最早开始和最迟完成
【答案】A
【解析】在进度计划的非关键路线中存在许多有时差的工序或工作,因而S形曲线(成本计划值
扫码关注更多
第 48 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
曲线)必然包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所
组成的“香蕉图”内。
6.3施工成本控制
6.3.1施工成本控制过程
220.【单选】项目施工成本的过程控制和程序主要包括( )。
A.管理控制程序和评审控制程序
B.管理行为控制程序和指标控制程序
C.管理人员激励程序和指标控制程序
D.管理行为控制程序和目标考核程序
【答案】B
【解析】成本的过程控制中,有两类控制程序,一是管8 理行为控制程序,二是指标控制程序。
7
1
221.【单选】项目成本指标控制的工作包括:①采集9成本数据,监测成本形成过程;②制定对策,
4
纠正偏差;③找出偏差,分析原因;④确定成本管理3分8层次目标。其正确的工作程序是( )。
信
A.④-①-③-②
微
B.①-②-③-④ 系
联
C.①-③-②-④
题
D.②-④-③-① 押
准
【答案】A
精
C
D
B
【
4
5
1
2
3
2
A
.
.
.
.
.
.
.
.
2
.
施
管
管
解
确
采
找
制
调
2
施
.
工
理
理
析
定
整
定
集
出
【
工
成
行
】
对
改
行
成
成
偏
单
成
本
为
项
策
进
为
本
本
差
选
本
控
控
控
目
管
数
,
,
成
】
管
制
制
成
纠
本
制
理
据
分
关
理
可
程
本
正
管
程
分
,
析
于
体
分
序
序
指
层
监
原
偏
理
建
系
为
和
标
差
方
是
次
测
因
设
由
进
事
指
控
。
法
目
成
。
工
社
先
标
行
制
标
本
。
会
程
控
控
程
成
。
形
有
项
制
制
本
序
成
关
目
、
程
如
过
过
组
施
过
序
程
下
程
工
织
程
是
:
控
。
成
进
控
相
本
行
制
控
评
的
制
互
重
和
独
制
审
事
立
点
的
和
说
认
后
的
控
法
证
制
。 正确的是( )。
【答案】C
【解析】成本管理体系的建立是企业自身生存发展的需要,没有社会组织来评审和认证,故A错
误;管理行 为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点。说
反了,故B错 误;管理行为控制程序和指标控制程序两个程序既相对独立又相互联系,既相互补充又
相互制约,故D错误。 8
7
6.3.2施工成本控制方法 1
9
4
223.【单选】关于施工材料费控制的说法,正确的8是( )。
3
信
A.主要控制材料的采购 价格
微
B.应由施工作业者包干控 制 系
联
C.应遵循“量价分离”原则
一
D.主要是定额控制 唯
【答案】C
【解析】材料费控制同样按照“量价分离”原则,控制材料用量和材料价格。
224.【多选】下列施工机械使用费控制措施中,属于控制台班数量的有( )。
A.加强施工机械设备内部调配
B.加强机械设备配件管理
C.加强设备租赁计划管理
D.提高机械设备利用率
E.按油料消耗定额控制油料消耗
【答案】ACD
【解析】施工机械使用费主要由台班数量和台班单价两方面决定,因此为有效控制施工机械使用
扫码关注更多
第 49 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
费支出,应主要从这两个方面进行控制。
1.台班数量
(1)根据施工方案和现场实际情况,选择适合项目施工特点的施工机械,制定设备需求计划,
合理安排施工生产,充分利用现有机械设备,加强内部调配,提高机械设备的利用率。
(2)保证施工机械设备的作业时间,安排好生产工序的衔接,尽量避免停工、窝工,尽量减少
施工中所消耗的机械台班数量。
(3)核定设备台班定额产量,实行超产奖励办法,加快施工生产进度,提高机械设备单位时间
的生产效率和利用率。
(4)加强设备租赁计划管理,减少不必要的设备闲置和浪费,充分利用社会闲置机械资源。
2.台班单价
“按油料消耗定额控制油料消耗”、“加强机械设备配8 件管理”属于台班单价的控制。
7
1
225.【单选】在施工成本的过程控制中,需进行包干9控制的材料是( )。
4
A.钢钉 3 8
信
B.水泥
微
C.钢筋 系
联
D.石子
题
【答案】A 押
准
【解析】包干控制即在材料使用过程中,对部分小型及零星材料(如钢钉、钢丝等)根据工程量
精
计
绩
工
的
算
效
程
是
【
【
C
D
B
2
A
出
指
量
(
.
.
.
2
.
答
进
费
解
费
6
已
所
数
3
.
0
需
)
案
析
度
用
用
【
完
>
0
1
0
材
,
。
】
】
绩
偏
绩
单
成
立
已
效
差
效
选
工
料
表
D
方
量
明
指
为
完
指
】
作
米
,
项
成
数
-
数
某
实
3
,
工
际
土
将
目
<
0
>
0
1
1
实
其
运
,
,
作
费
0
方
际
元
折
行
表
表
实
用
工
单
,
算
超
明
明
际
为
程
价
表
项
实
费
,
成
出
7
明
5
目
用
月
2
际
费
预
0
6
项
0
用
算
运
为
计
进
0
元
目
,
费
行
划
度
元
7
/
运
5
立
超
工
比
由
用
0
行
0
方
作
说
出
程
计
0
超
米
业
法
预
量
划
元
出
,
算
进
者
错
说
2
预
8
对
包
误
费
度
法
0
算
该
0
干
,
用
拖
错
立
费
项
使
后
B
误
方
用
费
工
用
,
米
用
作
。
A
,
已
绩
采
故
预
完
效
用
答
算
工
指
赢
案
单
作
数
得
为
价
的
=
值
A
7
。
实
5
法
2
0
5
际
0
进
0
元
费
/
行
7
/
用
8
偏
立
0
应
0
方
差
0
为
<
米
分
1,
析
,
78
表
的
到
00
月
示
说
0
超
法
末
元
支
,
时
;
已
,
正
费
实
确
完
用
际费用高于预算费用;进度绩效指数<1,表明实际进度比计划进度拖后说法错误,C 进度绩效指数
=75000/70000>1,表示进度提前,实际进度比计划进度快;D费用偏差=75000-78000=-3000,为负值,
表示项目运 行超出预算费用,说法正确。
227.【单 选】某项目在中期检查时发现,进度绩效指数为0.85,费用绩效指数为0.9,据此判断
该项目的实际状况是( )。 8
7
A.进度延误,费用超支 1
9
4
B.进度提前,费用节约 8
3
信
C.进度延误,费用节约
微
D.进度提前,费用超支 系
联
【答案】A
一
【解析】当费用绩效指数(CPI)<1唯时,表示超支,即实际费用高于预算费用;当费用绩效指数
(CPI)>1时,表示节支,即实际费用 低 于预算费用。
当进度绩效指数(SPI)<1时,表示进度延误,即实际进度比计划进度慢;当进度绩效指数(SPI)>1
时,表示进度提前,即实际进度比计划进度快。
228.【单选】下列施工成本管理措施中,属于经济措施的是( )。
A.做好施工采购计划
B.选用合适的合同结构
C.确定施工采购计划
D.分解成本管理目标
【答案】D
【解析】AC属于组织措施。B属于合同措施。
扫码关注更多
第 50 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
229.【多选】某分项工程采用赢得值法分析得到:已完工作预算费用(BCWP)>计划工作预算费
用(BCWS)>已完工作实际费用(ACWP),则该工程( )。
A.费用节余
B.进度提前
C.费用超支
D.进度延误
E.费用绩效指数大于1
【答案】ABE
【解析】根据题意,已完工作预算费用(BCWP)>计划工作预算费用(BCWS)>已完工作实际费
用(ACWP),费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP),CV>0,费用
节余;进度偏差(SV)=已完工作预算费用(BCWP)-计划工8 作预算费用(BCWS),SV>0,进度提前;
7
1
费用绩效指数(CPI)=费用绩效指数(CPI)=已完工作预算9费用(BCWP))/已完工作实际费用(ACWP),
4
CPI>1。所以选ABE。 3 8
信
230.【单选】下列成本管理措施中,属于合同措施的是( )。
微
A.编制科学合理的成本计划 系
联
B.在项目实施过程中寻找索赔机会
题
C.对成本管理目标进行风险分析 押
准
D.对不同的技术方案进行比选
精
形成
【
【
B
C
D
【
A
2
原
6
6
.
.
.
.
3
.
.
答
解
①
②
①
②
答
1
因
4
4
.
.
施
【
;
析
案
-
-
-
案
-
1
③
③
①
②
工
施
单
④
】
】
】
-
-
-
-
成
工
选
A
④
①
②
④
进
B
D
属
本
成
】
行
-
-
-
-
⑤
⑤
④
③
于
分
本
施
成
-
-
-
-
组
析
分
工
③
④
⑤
⑤
本
织
与
析
成
数
措
管
本
据
施
理
分
处
;
绩
析
理
C
效
的
;
属
考
主
⑤
于
核
要
确
经
工
定
济
作
成
措
有
本
施
:
结
;
①
果
D
收
。
属
集
正
于
成
确
技
本
的
术
信
步
措
息
骤
施
;
是
。
②
(
选 择
)
成
。
本 分析方法;③分析成本
【解析】成本分析方法应遵循下列步骤:
(1)选择成本分析方法;
(2)收 集成本信息;
(3)进行 成本数据处理;
(4)分析成本形成原因; 8
7
(5)确定成本结果。 1
9
4
232.【单选】关于施工成本分析依据的说法,正确8的是( )。
3
信
A.统计核算可以用货币 计算
微
B.业务核算主要是价值核 算 系
联
C.统计核算的计量尺度比会计核算窄
一
D.会计核算可以对尚未发生的经济活唯动进核算
【答案】A
【解析】会计核算主要是价值核算,B错;统计核算的计量尺度比会计核算宽,可以用货币,也
可以用实物或劳动量计量,C错;会计和统计核算一般是对已经发生的经济活动进行核算,而业务核
算不但可以核算已经完成的项目是否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在
发生的经济活动进行核算,以确定该项经济活动是否有经济效果,是否有执行的必要,D错;此题选
A。
233.【多选】某商品混凝土目标成本与实际成本对比如下表,关于其成本分析的说法,正确的有
( )。
扫码关注更多
第 51 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.产量增加使成本增加了28600元
B.实际成本与目标成本的差额是51536元
C.单价提高使成本增加了26624元
D.该商品混凝土目标成本是497696元
E.损耗率下降使成本减少了4832元 8
7
1
【答案】BCE 9
4
【解析】目标额为:600×715×1.04=446160元3;8
信
第一次替代产量因素;640×715×1.04=475904元;
微
第二次替代单价因素:640×755×1.04=5系02528元;
联
第三次替代损耗率因素:640×755×1.03=497696元;
题
计算差额可知,因产量增加的差额:押475904-446160=29744元;
准
实际成本与目标成本的差额:497696-446160=51536元;
精
基期
因
因
A
B
C
2
指
.
.
.
3
单
损
1
1
1
4
数
0
1
2
. 【
是
价
耗
9
5
2
.
.
.
单
(
提
率
8
1
4
3
3
8
选
高
下
】
)
的
降
某
。
差
的
施
额
差
工
:
额
项
5
:
0
目
2
4
5
9
的
2
7
8
6
成
9
-
6
4
本
-
7
5
5
指
0
9
2
0
标
5
4
2
=
如
8
2
=
6
下
-
6
4
2
图
4
83
元
所
2
;
元
示
。
, 采用动态比率法进行成本分析时,第四季度的
D.141.01
【答 案】D
【解析 】第四季度的基期指数=(64.3÷45.6)×100=141.01。
235.【单选】某项目施工成本数据如下表。应用差额计算法分析,该项目成本降低率提高对于成
本降低额的影响是( )。 8
7
1
项目 单位 9 计划 实际
4
8
成本 万元 3 220 240
信
成本降低率 % 微 3% 3.5%
成本降低额 万元 系 6.6 8.4
联
A.1.2 一
B.0.6 唯
C.1.1
D.1.8
【答案】A
【解析】240×(3.5%-3%)=1.2万元。
236.【单选】关于分部分项工程成本分析的说法,正确的是( )。
A.施工项目成本分析是分部分项工程成本的基础
B.分部分项工程成本分析的对象是已完成分部分项工程
C.分部分项工程成本分析的资料来源是施工预算
D.分部分项工程成本分析的方法是进行预算成本与实际成本的“两算“对比
【答案】B
扫码关注更多
第 52 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】施工项目成本分析是分部分项工程成本的基础说法错误,正确表述:分部分项工程成本
分析是是施工项目成本分析的基础。
分部分项工程成本分析的资料来源是施工预算说法错误,正确表述:分部分项工程成本分析的资
料来源是:预算成本来自投标报价成本,目标成本来自施工预算,实际成本来自施工任务单的实际工
程量、实耗人工和限额领料的实耗材料。
分部分项工程成本分析的方法是进行预算成本与实际成本的“两算“对比说法错误,正确表述分
析的方法是:进行预算成本、目标成本和实际成本的“三算“对比。
237.【多选】单位工程竣工成本分析的主要内容有( )。
A.竣工成本分析
B.主要资源节超对比分析
C.月(季)度成本分析 8
7
1
D.主要技术节约措施及经济效果分析 9
4
E.年度成本分析 3 8
信
【答案】ABD
微
【解析】单位工程竣工成本分析,应包括系以下三方面内容:
联
(1)竣工成本分析;
题
(2)主要资源节超对比分析; 押
准
(3)主要技术节约措施及经济效果分析。
精
项目
2
2
【
A
B
C
D
E
【
施
6
3
3
.
.
.
.
.
.
8
9
施
施
施
项
项
答
解
工
4
.
.
.
成
【
【
析
工
工
工
目
目
案
2 施
本
多
单
】
计
责
计
经
施
】
工
选
选
选
划
任
划
理
工
降
A B
成
低
】
】
成
目
成
责
成
C
项
D
本
率
企
根
本
标
本
任
本
E
管
属
业
据
实
成
实
目
降
为
理
(
于
对
给
际
本
际
标
低
绩
企
项
定
降
实
降
总
额
效
业
目
公
低
际
低
成
)
考
对
额
降
率
本
管
式
。
核
项
低
降
理
,
目
额
低
机
若
施
额
构
项
工
可
目
成
控
施
本
责
工
的
任
合
考
成
同
核
本
成
。
的
本
考
为
核
10
可
00
用
万
的
元
指
,
标
实
有
际
(
施 工
)
成
。
本 为 800 万元,则
A.20%
B.25%
C.80%
D.200%
【答案】A 8
7
【解析】根据公式“项目施工成本降低率=项目施工成1本降低额/项目施工合同成本×100%”,计
9
4
算可得降低率为(1000-800)/1000×100%=20%。 8
3
信
240.【多选】施工成本 管理绩效考核的方法有( )。
微
A.关键绩效指标 系
联
B.360°反馈法
一
C.因素分析法 唯
D.PDCA管理循环法
E.平衡积分卡
【答案】ABDE
【解析】施工成本管理绩效考核的方法有:关键绩效指标、360°反馈法、PDCA 管理循环法、平
衡积分卡、目标管理法。
第7章建设工程施工安全和管理
7.1施工安全管理基本理论
7.1.1施工生产危险源及其控制
241.【多选】在施工生产过程中,以下( )行为或状态属于第二类危险源。
A.起重机械的高势能
扫码关注更多
第 53 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
B.建筑工人未系安全带作业
C.高空作业平台的防护栏杆缺失
D.施工现场存在有毒有害物质二氧化硫
E.管理层对安全责任不明确导致的违章操作
【答案】BCE
【解析】A和D属于第一类危险源。
242.【多选】依据事故类型的统计,属于建筑施工生产常见危险源的有( )。
A.高处坠落
B.物体打击
C.坍塌倾覆
D.机械伤害 8
7
1
E.爆炸 9
4
【答案】ABCD 3 8
信
【解析】建筑施工生产常见的危险源:①高处坠落、②物体打击、③坍塌倾覆、④机械伤害、⑤
微
触电与火灾事故。 系
联
243.【单选】LEC评价法中,“C”指代的是( )。
题
A.事故发生的可能性 押
准
B.人员暴露于危险环境的频繁程度
精
检
符
人
暴
员
露
验
合
【
【
C
D
2
A
,
事
伤
于
7
.
.
4
.
.
从
一
危
答
解
4
能
故
亡
危
1
.
.
众
【
致
风
险
案
析
旦
险
量
2 安
单
多
因
险
环
】
】
发
源
意
全
的
选
生
所
外
理
的
境
C
L E
事
】
求
论
大
中
事
处
C
释
评
故
某
职
小
的
中
故
的
放
价
致
机
人
可
物
理
的
。
频
法
因
械
这
员
(
繁
能
理
论
侧
理
厂
三
中
程
造
状
重
论
认
种
选
度
成
态
)
于
为
因
择
的
)
。
风
优
素
身
后
和
险
秀
分
体
果
C
评
(
的
别
、
价
C
智
人
是
o
,
n
力
员
L
s
(
该
e
、
选
q
L
方
u
性
择
i
e
k
法
n
格
是
e
c
l
e
用
特
预
i
,
h
与
征
防
o
一
o
风
及
事
d
旦
,
险
动
故
发
事
有
作
的
生
故
关
特
重
事
发
的
征
要
故
生
三
等
措
可
的
种
方
施
能
可
因
面
,
造
能
素
优
该
成
性
指
秀
厂
的
)
标
的
通
后
、
值
过
人
果
E
的
严
才
(
)
乘
就
格
E
。
x
积
业
的
p o
来
。
生
su
评
该
理
re
价
厂
、
,
操
做
心
人
作
法
理
员
B.事故频发倾向理论
C.系统安全理论
D.轨迹 交叉理论
【答案】 B
【解析】事故频发倾向理论:事故频发倾向者的存在是8事 故发生的主要原因。
7
245.【单选】根据能量意外释放理论,关于对人体伤1害的分类,以下描述正确的是( )。
9
4
A.第一类伤害是由于人体与周围环境的正常能量交8换受到了干扰
3
信
B.第二类伤害是由于人 体接触了超过其抵抗力的某种形式的过量的能量
微
C.第一类伤害是由于对人 体施加了局部或全系身性损伤阀值的能量引起的
联
D.第二类伤害不包括中毒窒息和冻伤
一
【答案】C 唯
【解析】A选项错误,描述的是第二 类伤害;B选项错误,描述的是第一类伤害;C选项正确,符
合教材对第一类伤害的描述;D选项错误,因为第二类伤害包括中毒窒息和冻伤。
7.2施工安全管理体系及基本制度
7.2.1施工安全管理体系
246.【多选】施工单位建立的施工安全管理体系的内容包括( )。
A.施工安全生产方针和目标
B.文化保证体系
C.制度保证体系
D.组织保证体系
E.要素保证体系
扫码关注更多
第 54 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【答案】ABCD
【解析】施工安全管理体系的内容包括(1)施工安全生产方针和目标(2)组织保证体系(3)
文化保证体系(4)制度保证体系(5)工作保证体系(6)信息保证体系。
247.【单选】根据《施工企业安全生产管理规范》GB50656-2011,施工单位建设工程项目的安全
生产第一责任人是( )。
A.主要负责人
B.法定代表人
C.项目经理
D.专职安全生产员
【答案】C
【解析】项目经理应为工程项目安全生产第一责任人。8
7
1
248.【单选】在( )方面,施工企业应加强工程项9目施工过程的日常安全管理,并接受企业各
4
管理层职能部门和岗位的安全生产管理。 3 8
信
A.组织保证体系
微
B.文化保证体系 系
联
C.制度保证体系
题
D.工作保证体系 押
准
【答案】D
精
度
文
工
分
保
提
作
。
2
【
A
D
B
C
证
到
的
7
B
4
.
.
.
.
.
选
9
解
组
及
组
保
体
工
法
2
.
.
项
【
系
作
定
析
织
证
时
织
2 施
错
单
侧
保
职
】
建
安
消
年
工
误
选
A
立
全
除
度
重
证
责
安
选
,
】
于
体
。
安
生
职
生
全
项
文
根
将
系
全
产
产
工
管
错
化
据
生
投
安
旅
安
要
理
误
保
《
全
求
产
全
游
入
基
,
证
施
理
施
事
的
事
活
本
组
体
工
念
工
故
有
故
动
织
制
企
系
应
隐
效
转
企
保
度
业
关
急
实
患
化
业
证
注
安
为
加
救
施
体
的
全
系
强
援
系
生
是
预
统
日
主
安
产
的
常
案
要
全
管
行
安
涉
理
文
为
全
及
化
规
要
管
的
的
范
求
理
是
建
》
并
并
项
,
设
通
接
目
以
以
过
受
管
下
及
制
管
理
(
员
度
理
人
工
体
层
员
)
安
系
的
的
不
全
进
管
配
属
意
行
理
备
于
识
支
,
企
以
的
持
这
及
业
培
。
与
工
主
养
题
D
作
要
选
。
干
岗
项
负
C
描
位
正
责
选
述
和
人
项
确
相
职
,
安
错
符
责
教
全
误
。
的
生
,
材
划
原
产
制
【答案】C
【解析】主要负责人对本单位安全生产工作的法定职责有:
(1)建 立健全并落实本单位全员安全生产责任制,加强安全生产标准化建设。
(2)组织 制定并实施本单位安全生产规章制度和操作规程。
(3)组织制定并实施本单位安全生产教育和培训计划。8
7
(4)保证本单位安全生产投入的有效实施。 1
9
4
(5)组织建立并落实安全风险分级管控和隐患排8查治理双重预防工作机制,督促、
3
信
检查本单位的安全生产 工作,及时消除生产安全事故隐患。
微
(6)组织制定并实施本 单位的生产安全事系故应急救援预案。
联
(7)及时、如实报告生产安全事故。
一
250.【单选】《企业安全生产费用提唯取和使用管理办法》中,建设单位应当在合同中单独约定并
于工程开工日一个月内向承包单位支付 至 少( )企业安全生产费用。
A.30%
B.40%
C.50%
D.60%
【答案】C
【解析】《企业安全生产费用提取和使用管理办法》规定建设单位应当在合同中单独约定并于工
程开工日一个月内向承包单位支付至少50%企业安全生产费用。
251.【单选】企业主要负责人和安全生产管理人员每年再培训时间不得少于( )。
A.8学时
扫码关注更多
第 55 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
B.12学时
C.24学时
D.32学时
【答案】B
【解析】答案B是根据安全生产教育培训制度中关于再培训时长的具体要求。其他选项ACD都不
符合教材中的规定。
252.【单选】根据《安全生产教育培训制度》,企业新上岗的从业人员,岗前安全培训时间不得
少于( )。
A.8学时
B.12学时
C.24学时 8
7
1
D.32学时 9
4
【答案】C 3 8
信
【解析】答案C直接对应教材中关于新上岗从业人员岗前安全培训的最低学时要求。选项ABD与
微
教材规定的学时要求不符。 系
联
253.【单选】关于安全生产许可证的有效期及延期,下列说法描述正确的是( )。
题
A.安全生产许可证的有效期为1年 押
准
B.企业应当于安全生产许可证有效期满后1个月内办理延期手续
精
理
理
。
安
【
C
D
【
2
B
C
D
A
选
全
.
.
5
.
.
.
.
安
安
答
解
4
1
1
3
5
项
生
.
0
5
0
日
【
产
析
全
全
案
C
日
日
日
内
单
】
许
错
生
生
】
内
内
内
选
选
产
产
可
误
D
项
】
证
,
许
许
建
变
因
可
可
A 错
筑
证
证
更
为
施
误
手
需
有
有
,
工
续
要
效
效
安
企
。
经
期
期
全
业
届
满
原
生
变
满
需
颁
产
更
发
时
要
许
名
机
,
延
可
称
未
期
关
证
、
同
发
的
有
地
意
生
,
效
址
死
企
,
期
、
不
亡
业
法
为
是
事
应
定
自
故
当
3
代
年
的
于
动
表
。
可
期
延
选
人
期
以
满
项
等
。
自
前
信
动
B
3
错
息
延
个
误
后
期
月
,
,
申
因
应
请
为
当
延
应
在
期
该
变
在
更
期
后
满
(
前
)
3个
日
月
内
办
办
【答案】B
【解析】建筑施工企业变更名称、地址、法定代表人等,应当在变更后10日内,到原安全生产
许可证颁发 管理机关办理变更手续。
255.【单选 】对于连续从事本工种10年以上并严格遵守有关安全生产法律法规的特种作业人员,
特种作业操作证的复审时间可以延长至( )年1次。 8
7
A.每2年 1
9
4
B.每3年 8
3
信
C.每4年
微
D.每6年 系
联
【答案】D
一
【解析】特种作业人员在特种作业操唯作证有效期内,连续从事本工种 10 年以上,严格遵守有关
安全生产法律法规的,经原考核发证机 关 或者从业所在地考核发证机关同意,特种作业操作证的复审
时间可以延长至每6年1次。
256.【多选】关于特种作业人员持证上岗制度的描述,以下选项中正确的有( )。
A.特种作业人员必须取得特种作业操作证方可上岗作业
B.特种作业人员的年龄上限取决于所从事特种作业的具体要求
C.特种作业操作证每3年复审一次
D.特种作业人员在操作证有效期内,连续从事本工种12年以上无需复审
E.特种作业操作证复审需要提交安全培训考试合格记录
【答案】ACE
【解析】A 选项正确,必须取得特种作业操作证方可上岗作业;B 选项错误,年龄上限是不超过
扫码关注更多
第 56 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
国家法定退休年龄;C 选项正确,特种作业操作证每 3 年复审一次;D 选项错误,无论连续从事多少
年,都需要按时复审,只有符合特定条件的可以延长至每 6年复审一次;E选项正确,复审需提交安
全培训考试合格记录。
257.【单选】( )办理安全监督手续时,应如实申报拟建工程的重大危险源,并提交对拟建工
程重大危险源的安全管理、监控和应急预案。
A.施工单位
B.建设单位
C.设计单位
D.监理单位
【答案】B
【解析】建设单位办理安全监督手续时,应如实申报拟8 建工程的重大危险源,并提交对拟建工程
7
1
重大危险源的安全管理、监控和应急预案。 9
4
258.【单选】关于劳动保护用品的发放和管理,3正8确的做法是( )。
信
A.劳动保护用品可以以货币形式发放
微
B.劳动保护用品由施工作业人员自行购买系
联
C.企业可收取劳动保护用品的费用
题
D.企业应免费发放并更换损坏的劳动押保护用品
准
【答案】D
精
限
项
的
错
【
【
2
A
B
C
D
2
【
劳
误
5
.
.
.
.
6
答
9
定
班
安
安
解
0
解
动
,
.
.
保
企
案
析
【
期
前
全
全
【
析
护
业
】
】
单
安
会
生
生
多
】 A
C
选
全
议
产
产
选
用
必
C
项
错
品
须
】
生
的
现
事
】
错
误
时
免
下
产
组
场
故
施
误
,
例
织
会
分
列
工
,
费
,
因
不
为
会
者
应
析
关
企
教
为
得
施
包
应
该
会
于
业
材
安
收
工
括
交
仅
旨
安
应
指
全
周
代
限
在
全
采
取
作
出
生
安
安
于
防
生
取
或
业
劳
产
变
人
全
全
项
止
产
(
动
现
相
员
生
施
目
类
会
保
场
产
工
内
似
议
)
收
提
护
会
供
取
例
要
部
事
制
措
用
可
任
劳
会
点
人
故
度
施
品
能
说
和
员
的
来
何
动
必
会
保
费
法
月
参
再
保
须
结
用
护
的
度
加
次
障
以
合
。
用
安
发
描
施
实
各
全
生
述
工
品
物
类
生
,
设
。
形
评
产
不
施
C
式
比
项
例
正
、
发
活
错
会
确
设
放
动
误
备
的
,
召
,
和
是
不
开
企
劳
(
得
,
业
动
以
更
并
防
)
货
不
换
护
。
币
限
已
用
或
于
损
品
其
内
坏
的
他
部
或
安
物
人
已
全
品
员
到
状
替
参
使
态
代
加
用
。
。
。
期
B
A.定期进行安全检测
B.设立专门的设备管理机构
C.定期 分析安全状态并采取改进措施
D.保养维 修设施、设备
E.开展员工的安全教育培训 8
7
【答案】ACD 1
9
4
【解析】施工企业应定期分析施工设施、设备、劳动8防护用品及相关的安全监测器具的安全状态,
3
信
并采取必要的改进措施。
微
7.3专项施工方案及施工 安全技术管理 系
联
7.3.1专项施工方案编制与报审
一
261.【单选】根据《建设工程安全生唯产管理条例》,施工单位针对达到一定规模的危险性较大的
分部分项工程编制的专项施工方案,需 经 ( )签字后实施。
A.建设单位技术负责人和总监理工程师
B.施工项目经理和建设单位技术负责人
C.施工单位技术负责人和总监理工程师
D.施工单位法定代表人和建设单位技术负责人
【答案】C
【解析】对达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,
经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。
7.3.2施工安全技术措施及安全技术交底
262.【单选】在进行临边作业时,若坠落高度基准面达到2m及以上,应采取( )措施。
扫码关注更多
第 57 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
A.在作业侧设置1.5m高的防护栏杆
B.在临空一侧设置防护栏杆,并采用密目式安全立网封闭
C.仅需在临空一侧设置警示标志即可
D.设置挡脚板,无需其他安全措施
【答案】B
【解析】在进行临边作业时,若坠落高度基准面达到2m及以上时,应在临空一侧设置防护栏杆,
并采用密目式安全立网或工具式栏板封闭的要求。
263.【单选】攀登作业时使用单梯,梯面应与水平面成( )角度夹角。
A.60°
B.65°
C.70° 8
7
1
D.75° 9
4
【答案】D 3 8
信
【解析】关于使用单梯时,梯面应与水平面成75°夹角。
微
264.【单选】关于施工安全技术交底的做系法,正确的是( )。
联
A.由班组长直接向作业人员进行交底
题
B.只有项目技术负责人需要做交底工押作
准
C.施工前不需要签字确认,口头说明即可
精
仅
组
分
包
依
长
为
单
【
D
【
2
A
靠
再
(
位
7
7
.
6
.
.
.
分
答
解
5
三
向
口
技
4
4
.
.
施
【
操
头
术
)
析
包
案
,
1
工
施
单
说
作
负
种
】
单
】
红
工
安
选
A
位
、
工
明
责
,
D
错
全
安
】
人
。
人
并
技
橙
误
事
全
根
交
都
通
术
、
,
故
事
据
负
黄
底
需
过
首
故
应
《
,
要
(
责
先
隐
急
企
这
参
人
由
预
患
业
是
与
按
)
项
案
处
职
照
逐
交
颜
目
和
置
工
相
级
底
色
技
调
和
伤
交
工
进
同
术
查
应
亡
底
作
行
程
负
处
急
事
序
的
。
标
责
理
预
故
过
示
进
C
人
错
案
分
程
。
行
向
误
类
交
。
施
,
》
底
B
根
错
工
G B
员
据
误
64
、
规
,
41
班
定
除
—
组
,
了
19
长
安
项
86
、
全
目
,
分
技
技
施
包
术
术
工
单
交
负
企
位
底
责
业
后
人
技
安
术
需
,
全
负
双
施
风
责
方
工
险
人
签
员
等
交
字
、
级
底
确
班
从
,
认
组
高
然
,
长
到
后
不
、
低
班
能
分
划
B.四,红、橙、黄、绿
C.四,红、橙、黄、蓝
D.五, 红、橙、黄、蓝、绿
【答案】 C
【解析】安全风险等级从高到低划分为重大风险、较大风8 险、一般风险和低风险,分别用红、橙、
7
黄、蓝四种颜色标示。 1
9
4
266.【多选】安全事故隐患治理“五落实”包括(8 )。
3
信
A.落实隐患排查治理责 任
微
B.落实隐患排查治理目的 系
联
C.落实隐患排查治理措施
一
D.落实隐患排查治理预案 唯
E.落实隐患排查治理资金
【答案】ACDE
【解析】安全事故隐患治理“五落实”包括:(1)落实隐患排查治理责任。(2)落实隐患排查
治理措施。(3)落实隐患排查治理资金。(4)落实隐患排查治理时限。(5)落实隐患排查治理预
案。
267.【单选】某生产经营单位事故风险单一、危险性小的企业,编写应急预案的正确做法是( )。
A.可以合并编写综合应急预案和专项应急预案
B.可只编写现场处置方案
C.只编写专项应急预案
D.只编写综合应急预案
扫码关注更多
第 58 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【答案】B
【解析】事故风险单一、危险性小的企业,可只编制现场处置方案。
268.【单选】关于企业应急预案的分类,以下描述正确的是( )。
A.综合应急预案、专项应急预案和现场处置方案均不包含事故风险描述内容
B.专项应急预案与综合应急预案中的应急组织机构、应急响应程序相近时,必须编写专项应急预
案
C.现场处置方案针对具体场所、装置或者设施所制定的应急处置措施
D.综合应急预案是为应对非生产安全事故而制定的综合性工作方案
【答案】C
【解析】A 错,因为无论是综合应急预案、专项应急预案还是现场处置方案,它们都需要包含事
故风险描述的内容。B错,如果专项应急预案与综合应急预案8 中的应急组织机构、应急响应程序相近,
7
1
可以不编写专项应急预案,相应的应急处置措施并入综9合应急预案。D 错,综合应急预案是指企业为
4
应对各种生产安全事故而制定的综合性工作方案。 3 8
信
7.4.2施工安全事故等级和应急救援
微
269.【单选】某工程在建楼房倒塌,致使系5名工人死亡,直接经济损失900万元人民币。根据国
联
务院《生产安全事故报告和调查处理条例》,该生产安全事故类型属于( )。
题
A.特别重大事故 押
准
B.重大事故
精
万
重
亿
及
指
元
元
大
元
以
造
以
C
D
【
【
以
事
及
上
成
下
7
.
.
.
较
一
答
解
下
故
以
直
4
1
3
.
0
直
上
接
人
大
般
案
析
,
3
0
施
是
接
直
经
人
及
事
事
】
】
工
指
故
故
依
经
接
济
以
以
C
安
造
济
损
下
上
经
据
全
成
损
失
重
济
《
1 0
事
生
失
的
伤
损
3
人
0
故
的
事
,
失
产
人
以
报
或
事
故
的
安
及
下
告
者
故
。
事
全
以
死
(
和
事
。
故
5
上
亡
4
0
调
。
故
)
0
死
,
0
一
查
(
报
亡
万
或
般
处
2
告
)
,
元
者
事
理
和
或
重
及
1
故
调
0
者
大
以
,
查
人
事
上
是
1
处
及
0
故
指
0
1
理
以
人
,
亿
造
条
上
是
及
元
成
例
5
指
以
以
0
3
》
造
上
下
人
人
,
成
重
直
以
以
生
伤
接
下
下
1
产
0
(
经
重
死
人
安
包
济
伤
亡
及
全
括
损
,
,
以
事
急
或
失
或
上
故
性
者
的
者
分
3
工
事
1
0
1
为
0
0
业
人
故
0
人
以
0
中
以
。
以
下
万
毒
下
(
下
等
元
,
死
3
重
)
级
及
下
亡
伤
较
:
以
同
,
,
大
(
上
)
或
或
事
1
,
5
者
)
者
0
故
或
0
特
5
0
1
,
0
者
0
别
万
0
人
是
0
1
270.【单选】关于施工生产安全事故报告的要求,正确的是( )。
A.生产安全事故发生后,监理人接到报告后,应在2小时内向事故发生地县级以上人民政府建设
主管部门和 有关部门报告
B.情况紧 急时,事故现场有关人员可以直接向事故发生地市级以上人民政府建设主管部门和有关
部门报告 8
7
C.较大事故上报至设区的市级人民政府应急管理部门1和负有安全生产监督管理职责的有关部门
9
4
D.实行施工总承包的建设工程,由总承包单位负责8上报事故
3
信
【答案】D
微
【解析】A错,正确说法 为:生产安全事故系发生后,施工单位负责人接到报告后,应在 1小时内
联
向事故发生地县级以上人民政府建设主管部门和有关部门报告。B 错,正确说法为:情况紧急时,事
一
故现场有关人员可以直接向事故发生地县唯级以上人民政府建设主管部门和有关部门报告。C 错,正确
说法为:一般事故上报至设区的市级人 民 政府应急管理部门和负有安全生产监督管理职责的有关部门。
271.【单选】事故发生后应在规定时间内提交事故调查报告。在特殊情况下,提交事故调查报告
的期限可以延长,根据《施工安全事故调查》规定,最长不超过( )天。
A.30
B.60
C.90
D.120
【答案】B
【解析】正确选项B根据教材内容,特殊情况下事故调查报告的提交时限可延长,但延长期限最
长不超过60天。ACD三个选项均与教材规定不符。
扫码关注更多
第 59 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
272.【多选】根据《生产安全事故报告和调查处理条例》,事故调查报告的内容( )。
A.事故发生单位概况
B.事故发生经过和事故救援情况
C.事故责任人员的处理决定
D.事故发生的原因和事故性质
E.事故造成的人员伤亡和直接经济损失
【答案】ABDE
【解析】事故调查报告包括下列内容:
(1)事故发生单位概况;
(2)事故发生经过和事故救援情况;
(3)事故造成的人员伤亡和直接经济损失; 8
7
1
(4)事故发生的原因和事故性质; 9
4
(5)事故责任的认定以及对事故责任者的处理建3 8议;
信
(6)事故防范和整改措施。
微
273.【单选】建设工程安全事故调查组应系当提交事故调查报告的时间为( )。
联
A.自事故发生之日起30日内
题
B.自调查组成立之日起30日内 押
准
C.自调查组成立之日起60日内
精
即组
A
D
B
C
D
【
【
【
【
2
织
.
.
.
.
.
7
自
答
解
4
上
上
上
上
答
解
抢
. 【
救
事
析
一
一
一
一
案
析
案
单
,
故
】
】
】
年
年
年
年
】
对
选
发
事
年
年
年
年
在
B
D
事
】
事
生
故
收
收
收
收
根
故
故
之
调
入
入
入
入
据
发
日
查
调
4
6
8
1
0
0
0
0
《
生
查
起
组
%
%
%
0
至
至
至
%
生
单
处
应
6
至
0
产
位
理
当
6
8
1 0
日
0
0
1
安
主
自
0
2
%
%
期
%
0
内
全
要
事
%
间
事
负
擅
故
故
责
离
发
罚
人
生
职
款
的
守
之
处
罚
,
日
罚
款
起
应
规
:
处
60
在
定
罚
日
事
》
款
内
,
故
为
提
事
发
(
交
故
生
)
事
发
后
故
。
生
不
调
单
立
查
位
即
报
主
组
告
要
织
。
负
事
责
故
人
抢
在
救
事
,或
故发
者在
生
事
后不
故调
立
查处理期间擅离职守,或者瞒报、谎报、迟报事故,或者事故发生后逃匿的,处上一年年收入60%至
80%的罚款。
第8章 绿色建造及施工现场环境管理
8.1绿色建 造管理
8.1.1绿色建造基本要求 8
7
275.【单选】关于绿色设计的描述,正确的是( )1。
9
4
A.绿色设计仅在设计阶段考虑节能环保因素 8
3
信
B.绿色设计应用BIM数 字化设计方式进行优化
微
C.绿色设计变更可以降低 工程绿色性能 系
联
D.绿色设计不需要考虑设计使用年限
一
【答案】B 唯
【解析】A项错误,绿色设计应该贯 穿建造全过程。C项错误,设计变更不应降低工程绿色性能。
D 项错误,绿色设计应统筹确定各类建材及设备的设计使用年限。B 项正确,绿色设计宜应用 BIM 等
数字化设计方式,实现设计协同、设计优化。
8.1.2各方主体绿色施工职责
276.【单选】下列属于循环经济的“3R”原则的是( )。
A.减量化、再利用、再循环
B.再生产、再利用、资源节约
C.资源再利用、污染减排、清洁生产
D.节能降耗、废物利用、可持续发展
【答案】A
扫码关注更多
第 60 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【解析】根据教材描述,“3R”原则是减量化(Reduce)、再利用(Reuse)及再循环(Recycle)。
选项A正确表述了这三个原则。选项BCD虽然提及了相关概念,但并不准确地反映“3R”原则的具体
内容。
277.【单选】绿色施工中,清洁生产的主要内容可以归纳为“三清一控”,下列不属于“三清一
控”的是( )。
A.清洁的原料与能源
B.清洁的生产过程
C.清洁的产品
D.资源的再生与再利用
【答案】D
【解析】根据教材内容,“三清一控”包括清洁的原料8 与能源、清洁的生产过程、清洁的产品和
7
1
贯穿清洁生产的全过程控制。选项D“资源的再生与再利9用”虽然是绿色施工的一部分,但不属于“三
4
清一控”的内容。 3 8
信
278.【多选】绿色施工的“四节一环保”具体内容包括( )。
微
A.节材与材料资源利用 系
联
B.节水与水资源利用
题
C.节能与能源利用 押
准
D.节地与施工用地保护
精
约
垃
等
措
圾
方
E
【
【
(
(
(
(
(
施
控
面
. 与
答
解
1
5
2
4
3
和
制
的
)
)
)
)
)
绿
、
节
施
案
析
节
环
节
节
节
色
地
能
工
】
】
材
境
水
地
能
活
绿
材
下
措
A B
与
与
与
保
与
料
设
施
动
C
色
D
材
水
护
施
能
利
施
和
无
施
料
资
。
工
源
关
工
用
和
可
资
源
包
用
利
。
资
再
的
的
源
括
利
地
用
源
生
环
基
利
用
:
保
。
保
能
境
本
用
扬
。
包
护
保
内
护
源
。
包
尘
。
括
护
容
等
利
包
控
括
包
:
。
用
是
括
:
制
括
机
。
:
:
、
提
:
械
结
高
噪
临
设
构
声
用
时
备
材
水
与
用
振
料
效
地
动
机
、
控
率
保
具
围
、
制
,
护
护
非
和
、
生
材
光
传
施
产
料
统
污
、
工
、
水
总
染
生
装
资
控
活
平
饰
源
面
制
及
装
利
、
办
布
修
用
置
水
公
材
和
污
临
优
料
用
化
染
时
、
水
控
设
。
周
安
制
施
转
全
、
,
材
土
施
。
料
壤
工
等
保
用
方
护
电
面
、
及
的
照
建
节
筑
明
279.【单选】根据《建筑工程绿色施工规范》GB/T50905—2014,下列属于设计单位在实施绿色
施工时应承担的职责的有( )。
A.审查 绿色施工组织设计、绿色施工方案或绿色施工专项方案
B.实行总 承包管理的建设工程,对绿色施工负总责
C.协助、支持、配合施工单位做好建设工程绿色施工的8有 关设计工作
7
D.对建设工程绿色施工承担监理责任 1
9
4
【答案】C 8
3
信
【解析】A选项描述了 工程监理单位的职责。B选项描述了总承包单位在总承包管理建设工程中
微
的职责。D选项描述了监理单 位的职责。 系
联
280.【单选】关于施工单位的绿色施工职责,以下说法错误的是( )。
一
A.施工单位是建设工程绿色施工的实唯施主体
B.总承包单位应对绿色施工负总责
C.施工单位无需对专业承包单位的绿色施工实施管理
D.施工单位应定期开展自检、联检和评价工作
【答案】C
【解析】ABD选项正确反映了施工单位的绿色施工职责。C选项错误,因为总承包单位需要对专
业承包单位的绿色施工实施管理,而专业承包单位则应对工程承包范围的绿色施工负责。
8.1.3绿色施工措施
281.【单选】在绿色施工管理措施中,关于人员安全与健康管理的说法,正确的是( )。
A.提供卫生、健康的工作与生活环境,并改善施工人员的生活条件
B.忽视施工防尘、防毒、防辐射等职业危害的措施
扫码关注更多
第 61 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.仅在安全事故发生时提供及时救助
D.施工场地的布置可以对生活及办公区产生有害影响
【答案】A
【解析】B错,不符合绿色施工中对于职业危害措施的要求。C错,在安全事故和疾病疫情出现
时,应提供及时救助,而不仅限于安全事故。D错,合理布置施工场地,保护生活及办公区不受施工
活动的有害影响是基本要求。
282.【单选】根据《建筑施工场界环境噪声排放标准》GB12523-2011规定昼间噪声排放限值为
70dB(A),夜间噪声排放限值为55dB(A),夜间噪声最大声级超过限值的幅度不得高于( )dB
(A)。
A.5
B.10 8
7
1
C.15 9
4
D.20 3 8
信
【答案】C
微
【解析】《建筑施工场界环境噪声排放标准系》GB12523-2011规定昼间噪声排放限值为70dB(A),
联
夜间噪声排放限值为55dB(A)。夜间噪声最大声级超过限值的幅度不得高于15dB(A)。
题
8.2施工现场环境管理 押
准
8.2.1施工现场文明施工要求
精
非
场
“
环
2
A
B
C
D
【
【
2
六
境
8
.
.
.
.
8
8
.
现
安
施
作
答
解
3
4
化
保
2
.
.
.
”
护
场
全
工
业
案
析
【
【
2 施
内
的
管
设
材
行
】
】
单
单
工
理
施
料
为
选
选
容
“
C
A B
现
中
控
制
标
环
规
D
】
】
场
选
的
制
度
准
保
范
下
根
环
项
化
化
化
化
列
据
一
项
境
直
项
”
描
《
保
接
,
。
述
建
护
来
因
中
筑
措
自
,
工
而
施
教
不
程
是
材
错
属
绿
中
误
于
色
文
文
施
的
明
。
明
工
施
施
评
工
工
价
管
管
标
理
理
准
的
目
》
“
标
GB
六
的
/T
化
“
50
”
六
64
内
化
0—
容
”
2
。
内
01
C
容
0,
选
是
下
项
(
列
“
(
施
)
工
。
)
材
不
料
属
环
于
保
施
化
工
”
现
并
A.施工现场应在醒目位置设环境保护标识
B.制定地下文物保护应急预案
C.现场 使用散装水泥、预拌砂浆应有密闭防尘措施
D.对施工 现场的古迹、文物等采取有效保护措施
【答案】C 8
7
【解析】ABD选项均明确列在控制项中,符合题干要1求。C选项实际上是“一般项”中关于扬尘
9
4
控制的具体措施之一,不属于控制项。 8
3
信
285.【单选】下列关于 施工现场扬尘控制的措施的说法,正确的是( )。
微
A.裸露地面应采取抑尘措 施 系
联
B.现场使用的所有机械设备都应设置吸声降噪屏
一
C.弃土场不需要采取任何措施 唯
D.易飞扬的建筑材料不必有防尘措 施
【答案】A
【解析】A 选项正确,教材中明确提到对裸露地面、集中堆放的土方应采取抑尘措施;B 选项错
误,吸声降噪屏主要针对噪声控制,非扬尘控制;C 选项错误,弃土场应封闭并进行临时性绿化;D
选项错误,易飞扬和细颗粒建筑材料封闭存放,余料回收。
286.【多选】根据《建筑工程绿色施工评价标准》GB/T50640—2010,关于施工现场在进行污水
排放的措施中,正确的是( )。
A.工程污水和试验室养护用水应经处理合格后,排入市政污水管道
B.现场厕所无需设置化粪池
C.工地生活污水、预制场和搅拌站等施工污水应达标排放和利用
扫码关注更多
第 62 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
D.钻孔桩作业可随意排放泥浆
E.工地厨房应设置隔油池,定期清理
【答案】ACE
【解析】ACE选项与教材中关于污水排放的规定相符。B选项错误,现场厕所应设置化粪池并定
期清理;D选项错误,钻孔桩作业应采用泥浆循环利用系统,不应外溢漫流。
287.【单选】依据《建筑工程绿色施工评价标准》GB/T50640—2010,下列不属于施工现场环境
保护的“优选项”的是( )。
A.现场宜采用自动喷雾(淋)降尘系统
B.现场宜设置扬尘自动监测仪
C.施工现场宜设置长期固定厕所
D宜采用雨水就地渗透措施 8
7
1
【答案】C 9
4
【解析】C选项错误,正确说法为:施工现场宜3设8置可移动环保厕所,并定期清运、消毒。
信
第9章国际工程承包管理
微
9.1国际工程承包市场开拓 系
联
9.1.1国际工程承包相关政策
题
288.【单选】投资主体直接开展的非押敏感类项目实行( )管理。
准
A.核准
精
确
是
。
(
A
B
2
【
B
C
D
【
9
.
.
8
.
.
.
.
9
邀
议
备
监
评
答
解
)
1
.
.
【
。
请
标
析
案
督
估
案
2 国
单
招
】
】
际
选
根
标
B
工
据
】
程
根
教
承
据
材
包
世
内
市
界
容
场
银
,
进
行
实
入
等
行
国
备
际
案
金
管
融
理
机
的
构
范
的
围
规
是
定
投
,
资
其
主
贷
体
款
直
和
接
援
开
助
展
资
的
金
非
项
敏
目
感
必
类
须
项
通
目
过
,
的
因此
招标
B
方
项正
式
C.公开招标
D.商业秘密招标
【答案 】C
【解析】 根据教材描述,这类项目要求必须按照国际金融机构的相关规定进行公开招标。其他选
项A、B、D在原文中没有说明,且不符合文中的描述。 8
7
9.2国际工程承包风险及应对策略 1
9
4
9.2.1国际工程承包风险 8
3
信
290.【多选】属于国际 工程承包的市场风险因素的有( )。
微
A.国际供应链原材料成本 上涨 系
联
B.项目建设过程中的通货膨胀
一
C.项目所在国语言差异 唯
D.国际工程承包企业同质化竞争
E.国际工程承包市场上基建投资计划搁浅导致项目数量减少
【答案】ADE
【解析】B错正确,通货膨胀属于经济风险。C错,语言差异属于社会风险。
9.2.2国际工程承包风险应对策略
291.【单选】在国际工程承包风险应对策略中,有关汇率风险管理的措施,不正确的是( )。
A.全面收集影响汇率的各种风险因素
B.根据汇率风险规避原则,在合同中约定有利于规避汇率风险的条款
C.采用人民币结算,完全避免外币兑换
D.加强与境内外金融机构的合作,综合运用多种金融工具和手段应对汇率风险
扫码关注更多
第 63 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【答案】C
【解析】A、B、D 选项均为教材中提到的汇率风险管理的有效措施。C 选项错误,因为采用人民
币结算并不能做到“完全避免外币兑换”,特别是在国际工程承包领域,往往涉及跨国交易,存在外
币兑换的需求。
9.3国际工程投标与合同管理
9.3.1国际工程投标策略
292.【单选】关于国际工程承包企业在开拓市场时应避免的行为,以下说法正确的是( )。
A.主动参与低价恶性竞争以迅速占领市场份额
B.根据自身专长,选择合适档次的业务进行投标
C.在任何情况下都应承接“高、大、新、特、重”项目
D.避免与其他承包商建立合作关系,独立承接所有业务8
7
1
【答案】B 9
4
【解析】B 选项正确,说明国际工程承包企业应3 8根据自己的专长和市场定位来选择投标项目。A
信
选项错误,因为恶性竞争是需要避免的;C 选项错误,因为企业应根据自身条件选择适合的项目,并
微
非所有企业都适合承接“高、大、新、特、重系”项目;D 选项错误,合作可以带来资源共享和风险分
联
散。
题
9.3.2FIDIC施工合同和设计-采购-押施工(EPC)合同管理
准
293.【单选】根据FIDIC《施工合同条件》(新红皮书),不是工程师责任和义务的是( )。
精
(
A
2
B
C
【
A
B
C
D
【
)
.
9
.
.
.
.
.
.
暂
4
暂
暂
执
协
向
为
答
解
。
.
列
【
列
列
析
行
调
助
了
案
金
单
金
金
】
业
、
手
业
】
D
额
选
额
额
主
联
指
主
D
项
用
】
用
可
委
系
派
的
错
于
关
于
以
托
、
任
利
误
承
于
承
用
指
务
益
的
,
包
包
于
示
和
,
施
F
工
I
商
商
承
、
委
解
工
D
程
I
实
从
包
批
托
除
项
C
师
《
施
指
商
准
部
承
目
无
施
工
定
自
和
分
包
质
权
工
程
分
行
决
权
商
量
解
合
师
包
决
定
力
依
、
除
同
指
或
定
工
,
照
进
承
条
示
其
的
程
但
合
度
包
件
的
他
任
相
工
同
、
商
》
变
费
关
程
具
商
意
依
(
更
家
额
用
的
师
有
照
新
。
采
外
的
专
无
的
合
红
业
权
职
购
工
日
同
皮
的
程
事
修
责
常
具
书
费
。
项
改
、
管
有
)
用
。
合
义
理
的
中
。
同
务
工
职
暂
。
或
作
责
列
责
。
、
金
任
义
额
。
务
的
或
用
责
途
任
,
。
以 下说法错误的是
D.暂列金额只应按工程师指示全部或部分地使用,并对合同价格做相应调整。
【答案】C
【解析 】C项错误,暂列金额不能用于承包商自行决定的任意额外工程,必须按工程师指示使用。
295.【单 选】在FIDIC银皮书中,业主代表的权力包括( )。
A.可以终止合同 8
7
B.行使业主方授予的权力,履行职责、完成受托的任1务
9
4
C.可以不经业主同意替换现任业主代表 8
3
信
D.承包商应接受其发出 的根据授权向承包商发出的指令
微
【答案】D 系
联
【解析】A 选项:根据教材内容,业主代表被认为具有业主方根据合同规定的全部权力(由业主
一
方终止合同的权力除外),所以A选项错唯误。
B 选项:虽然业主代表确实行使业 主 授予的权力和履行职责,但是选项中缺少了“除非业主方另
行通知”的限制条件,所以B选项不够准确。
C选项:教材中明确提到,替换业主代表需要至少提前14天通知承包商,并且承包商有权对替换
人选提出反对,故C选项描述错误。
D选项:根据教材原文,承包商应接受业主、业主代表及助理人员根据授权向承包商发出的指令,
所以D选项描述正确。
9.3.3NEC施工合同和AIA合同
296.【单选】在AIA系列合同中,关于建筑师角色和职责的描述,下列选项不正确的是( )。
A.建筑师有权代表业主行事,在合同规定的范围内负责合同的执行管理。
B.建筑师负责对工程进度及质量进行检查,并对承包商付款申请进行确认。
扫码关注更多
第 64 页 共 65 页
内容
师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
C.建筑师需要对所有参与工程的承包商文件资料进行审查批准。
D.建筑师拥有签发变更令的权力,但不涉及财务管理报表的编制。
【答案】D
【解析】A 选项正确,根据原文,建筑师在合同规定的范围内有权代表业主行事,负责合同的执
行管理。B 选项正确,原文中提到建筑师有对工程进度及质量的检查权以及对承包商付款申请的支付
确认权。C 选项正确,原文也提到建筑师有对承包商文件资料的审查批准权。D 选项不正确,尽管原
文中没有直接提到建筑师需编制财务管理报表,但F系列为财务管理报表,而建筑师作为项目中的关
键角色可能会涉及到财务管理报表的相关工作,故D选项表述存在不准确之处。
第10章建设工程项目管理智能化
10.1建筑信息模型(BIM)及其在工程项目管理中的应用
10.1.1BIM技术的基本特征 8
7
1
297.【单选】以下选项中不是BIM技术的基本特征9的是( )。
4
A.模型操作的可视化 3 8
信
B.模型信息的完备性
微
C.模型信息的静态性 系
联
D.模型信息的动态性
题
【答案】C 押
准
【解析】A、B、D 选项都是 BIM 技术的基本特征。C 选项“模型信息的静态性”与教材中提到的
精
模
安
以
型
全
不
D
【
C
【
2
A
B
信
措
正
1
.
.
9
.
.
0
完
答
8
替
减
提
解
息
施
确
.
.
1
的
,
。
全
案
前
析
【
代
少
. 2
因
动
发
避
】
】
单
传
安
B I
根
此
现
免
选
统
全
态
C
M
据
技
性
施
】
的
管
并
C
教
术
选
相
布
工
在
安
理
材
在
项
置
事
施
全
人
反
内
工
正
,
故
工
巡
员
安
容
程
确
故
全
的
现
查
数
,
项
。
本
发
隐
场
量
B
目
其
生
患
的
题
I M
管
他
对
安
选
技
理
的
应
全
C
术
。
中
选
的
措
被
的
项
施
安
用
应
虽
全
布
于
用
然
置
措
通
与
中
施
过
安
,
建
全
应
模
管
用
和
理
B
4
I
有
D
M
模
关
技
拟
,
术
技
但
的
术
并
主
提
非
要
前
目
BI
发
的
M
现
技
是
安
术
(
全
应
隐
用
)
患
的
。
并
直
布
接
置
目
相
的
应
,所
的
10.2智能建造与智慧工地
10.2.1智能建造
299.【 单选】智能建造的最终目标是( )。
A.提高建 筑结构的耐久性
B.按期完成施工计划 8
7
C.实现安全建造,提高品质、效率和效益,助力数字1交付
9
4
D.开发更先进的建筑材料 8
3
信
【答案】C
微
【解析】A项、B项和D项 虽然是建造过程系中的重要目标,但不是智能建造的最终目标。C项是智
联
能建造的终极目标,它包含了安全建造、品质提升、效率增强、效益增加和数字交付等多个方面。
一
10.2.2智慧工地 唯
300.【单选】智慧工地建设的目标 之 一是通过实施全面监控和预警系统来( ),增强工地的整
体安全性。
A.优化资源配置
B.减少工地事故
C.提升工作效率
D.实现成本控制
【答案】B
【解析】正确选项为 B。根据教材原文,智慧工地建设目标强调通过实时监控和预警系统减少工
地事故,提升工地的整体安全性。选项A、C、D描述了智慧工地的其他目标,与题干不符。
扫码关注更多
第 65 页 共 65 页
