第二套练习题

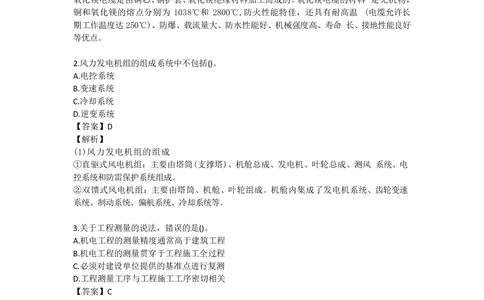

一、单项选择题(共 20题,每题1分。每题的备选项中,只有1个最符合题意
1.氧化镁电缆允许长期工作的最高温度是()。
A. 150℃
B. 200℃
C.250℃
D.300℃
【答案】C
【解析】
氧化镁电缆是由铜芯、铜护套、氧化镁绝缘材料加工而成的。氧化镁电缆的材料 是无机物,
铜和氧化镁的熔点分别为 1038℃和 2800℃,防火性能特佳,还具有耐高温 (电缆允许长
期工作温度达250℃)、防爆、载流量大、防水性能好、机械强度高、寿命 长、接地性能良好
等优点。
2.风力发电机组的组成系统中不包括()。
A.电控系统
B.变速系统
C.冷却系统
D.逆变系统
【答案】D
【解析】
(1)风力发电机组的组成
① 直驱式风电机组:主要由塔筒(支撑塔)、机舱总成、发电机、叶轮总成、测风 系统、电
控系统和防雷保护系统组成。
② 双馈式风电机组:主要由塔筒、机舱、叶轮组成。机舱内集成了发电机系统、齿轮变速
系统、制动系统、偏航系统、冷却系统等。
3.关于工程测量的说法,错误的是()。
A.机电工程的测量精度通常高于建筑工程
B.机电工程的测量贯穿于工程施工全过程
C.必须对建设单位提供的基准点进行复测
D.工程测量工序与工程施工工序密切相关
【答案】C
【解析】
2.机电工程测量的特点
(1)机电工程测量贯穿于整个施工过程中。
(2)精度要求高。相比建筑工程测量,机电工程测量的精度误差要求要高得多,一 些精度要
求较高的设备其标高和中心线要求近乎零偏差。
(3)工程测量与工程施工工序密切相关。
(4)机电工程测量受施工环境因素影响大,测量标志极易被损坏。4.下列滑轮组中,宜采用双跑头顺穿的是()。
A.3门滑轮组
B.4门滑轮组
D.6门滑轮组
D.7门滑轮组
【答案】D
【解析】
在选择起重滑车组钢丝绳穿绕方法时应综合考虑。滑轮组的穿绕方法根据滑轮 组的门
数确定其穿绕方法,常用的穿绕方法有:顺穿、花穿和双跑头顺穿。一般 3 门及以下宜采
用顺穿;4~6 门宜采用花穿;7 门以上宜采用双跑头顺穿。穿绕方法不正确,会引起滑
轮组倾斜而发生事故。

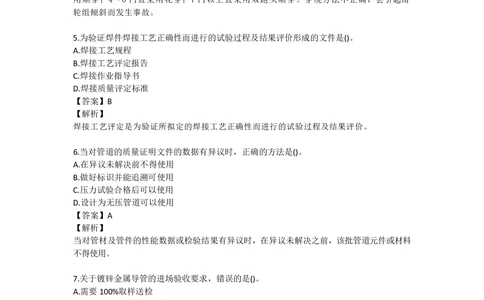

5.为验证焊件焊接工艺正确性而进行的试验过程及结果评价形成的文件是()。
A.焊接工艺规程
B.焊接工艺评定报告
C.焊接作业指导书
D.焊接质量评定标准
【答案】B
【解析】
焊接工艺评定是为验证所拟定的焊接工艺正确性而进行的试验过程及结果评价。
6.当对管道的质量证明文件的数据有异议时,正确的方法是()。
A.在异议未解决前不得使用
B.做好标识并能追溯可使用
C.压力试验合格后可以使用
D.设计为无压管道可以使用
【答案】A
【解析】
当对管材及管件的性能数据或检验结果有异议时,在异议未解决之前,该批管道元件或材料
不得使用。
7.关于镀锌金属导管的进场验收要求,错误的是()。
A.需要100%取样送检
B.查验产品的质量证明书
C.镀锌层应覆盖完整
D.镀锌厚度不小于63um
【答案】A
【解析】
镀锌金属导管的镀锌层应覆盖完整,镀锌层厚度不应小于 63μm;产品合格证齐全。对镀
锌质量有异议时,可按批抽样送有资质的检测机构检测。8.下列风管中,与碳素钢支架的接触处应采取隔绝措施的是()。
A.聚氯乙烯风管
B.不锈钢板风管
C.铝箔玻纤风管
D.酚醛铝箔风管
【答案】B
【解析】略
9.下列开关中,可用于空调设备过滤网干净程度监控的是()。
A.压力开关
B.流量开关
C.压差开关
D.空气开关
【答案】C
【解析】
压差开关是随着空气压差引起开关动作的装置。一般压差范围可在 20~4000Pa。 例如:压
差开关可用于监视过滤网阻力状态的监测。

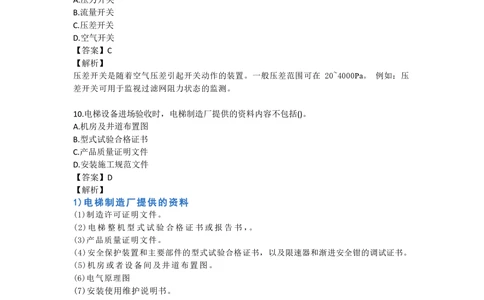

10.电梯设备进场验收时,电梯制造厂提供的资料内容不包括()。
A.机房及井道布置图
B.型式试验合格证书
C.产品质量证明文件
D.安装施工规范文件
【答案】D
【解析】
1)电梯制造厂提供的资料
(1)制造许可证明文件。
(2)电梯整机型式试验合格证书或报告书,。
(3)产品质量证明文件。
(4)安全保护装置和主要部件的型式试验合格证书,以及限速器和渐进安全钳的调试证书。
(5)机房或者设备间及井道布置图。
(6)电气原理图
(7)安装使用维护说明书。
11.自动喷水灭火系统设备不包括()。
A.报警阀组
B.水流装置
C.喷头组件
D.消火栓箱
【答案】D
【解析】
自动喷水灭火系统由洒水喷头、报警阀组、水流报警装置(水流指示器或压力开 关)
等组件,以及管道、供水设施等组成。根据洒水喷头的类型可分为闭式系统和开式系统,其中闭式系统可分为湿式系统、干式系统、预作用系统、重复启闭预作用系统和 防护冷却
系统,开式系统可分为雨淋系统和水幕系统。
12.在基础测量放线时,不需设置沉降观测点要求的设备是()。
A.斗式提升机
B.汽轮发电机
C.超大型储罐
D.透平压缩机
【答案】A
【解析】
对于重要、重型、特殊设备,需设置沉降观测点,用于监视、分析设备在安装、使用过程中基
础的变化情况。如汽轮发电机组、透平压缩机组、大型储罐等。

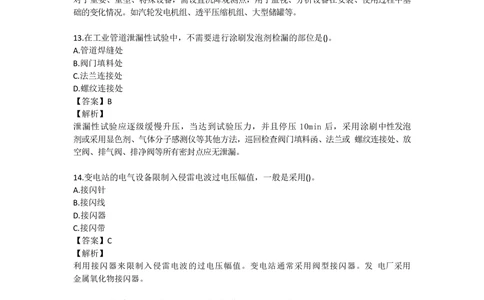

13.在工业管道泄漏性试验中,不需要进行涂刷发泡剂检漏的部位是()。
A.管道焊缝处
B.阀门填料处
C.法兰连接处
D.螺纹连接处
【答案】B
【解析】
泄漏性试验应逐级缓慢升压,当达到试验压力,并且停压 10min 后,采用涂刷中性发泡
剂或采用显色剂、气体分子感测仪等其他方法,巡回检查阀门填料函、法兰或 螺纹连接处、放
空阀、排气阀、排净阀等所有密封点应无泄漏。
14.变电站的电气设备限制入侵雷电波过电压幅值,一般是采用()。
A.接闪针
B.接闪线
D.接闪器
C.接闪带
【答案】C
【解析】
利用接闪器来限制入侵雷电波的过电压幅值。变电站通常采用阀型接闪器。发 电厂采用
金属氧化物接闪器。
15.在水平管道上安装分析取源部件时,与其安装方位要求相同的是()。
A.物位取源部件
B.温度取源部件
C.压力取源部件
D.流量取源部件
【答案】D C 答案有误?
【解析】
在水平和倾斜的管道上安装分析取源部件时,安装方位与安装压力取源部件的要求相同。16.下列热源中,不适宜作为金属热喷涂热源的是()。
A.电弧
B.等离子弧
C.蒸汽
D.燃烧火焰
【答案】C
【解析】
是利用某种热源,如电弧、等离子弧、燃烧火焰等将粉末状或丝状的金属涂层材料加热
到熔融或半熔融状态,然后借助焰流的动力或外加的高速气流雾化并以一定的速 度喷射到
经过预处理的基体材料表面,与基体材料结合而形成具有各种功能的表面金属覆盖层。
17.现场配料成型的绝热施工,可采用的方法是( )。
A.捆扎法
B.粘贴法
C.喷涂法
D.填充法
【答案】C
【解析】
喷涂法是利用机械和气流技术将料液或粒料混合、输送至特制喷枪口送出,使其 附着
在绝热面上成型的一种施工方法。该法与浇注法同属现场配料、现场成型的施工 方法。
18.下列计量器具,可划分为A类的是()。
A.一次性检定计量器具
B.量值传递的计量器具
C.工艺控制的计量器具
D.质量检测的计量器具
【答案】B
【解析】
(1)A 类计量器具的范围
① 公司最高计量标准和计量标准器具;用于贸易结算、安全防护、医疗卫生和环境监测
方面,并列入强制检定工作计量器具范围的计量器具。
② 生产工艺过程中和质量检测中关键参数用的计量器具。
③ 进出厂物料核算用的计量器具。
④ 精密测试中准确度高或使用频繁而量值可靠性差的计量器具。
19.下列情形中,可中止供电的情况是()。
A.私自向外转供电力者
B.受电装置检查不合格
C.可能造成停电行为的
D.可能发生电气火灾的
【答案】A
【解析】
有下列情形之一的,经批准或事后报告就可中止供电:
(1)危害供用电安全,扰乱供用电秩序,拒绝检查者。(2)受电装置经检查不合格,在指定期间未改善者。
(3)拒不在限期内拆除私增用电容量者。
(4)私自向外转供电力者。
(5)违反安全用电、计划用电有关规定,拒不改正者。
(6)不可抗力和紧急避险。
(7)确有窃电行为。
20.特种设备检验检测机构的工作内容不包括()。
A.定期检验
B.检测服务
C.监督检验
D.材料检验
【答案】D

【解析】教材未找到对应描述二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少
有一个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.石油化工中的容器水压试验,一般的合格标准包括()。
A.地基无沉降
B.无渗漏
C.无可见变形
D.无裂纹
E.无异常响声
【答案】BCE
【解析】
设备内的气体应排净并充满液体,试验过程中,设备外表面应保持干燥。当设备壁温与液体
温度接近时,方可缓慢升压至设计压力,确认无泄漏后继续升压至规定的试验压力,保压时间
不少于 30min;然后将压力降至设计压力,保压足够时间,对所有焊接接头和连接部位进行全面检
查,无渗漏、无可见变形、试验过程中无异常声响,为合格。
22.锅炉蒸汽管路中,需要冲洗吹洗的有()。
A.过热器
B减温水管系统
C.再热器
D.过热蒸汽管道
E.凝汽器
【答案】ABCD
【解析】
锅炉吹管应包括:锅炉过热器、再热器、主蒸汽管道及再热蒸汽管道。
(B选项教材未提及,D选项表述不一致)
23.空气分离系统的设备包括()。
A.膨胀机
B.水冷塔
C.精馏塔
D.液体泵
E.过冷器
【答案】ACE
【解析】
空气分离系统。主要设备:空分塔(冷箱),为集冷箱结构、内部容器、设备及管道为一
体的整体设备。包括:膨胀机、低温液体泵、主换热器、精馏塔、冷凝蒸发器、粗氩塔、精氩
塔、过冷器等。
24.电气照明设计方案应合理考虑因素的有()。
A.节能控制
B.抗震性能
C.自然采光D.负荷性质
E.视觉要求
【答案】ACE
【解析】同2024增值5-教材未找到对应描述
25.按照《板带精整工艺设计规范》的要求,特厚板的精整工序包括()。
A.修磨
B.轧后冷却
C.车削
D.缺陷检测
E.压平
【答案】ABDE
【解析】同2024增值5-教材未找到对应描述
26.关于工程设计综合资质甲级要求的说法,正确的有()。
A.注册资本不少于 6000 万元
B.工程勘察的年营收不少于 4000 万元
C.具有2个工程设计行业甲级资质
D.工作场所建筑面积不少于 10000m²
E.工程设计的年营收不少于5000万元
【答案】ACD
【解析】
例如,工程设计综合甲级资质要求:注册资本不少于 6000 万元人民币,近 3 年平均工
程勘察设计营业收入不少于1亿元人民币,具有2个工程设计行业甲级资质;有完善的技
术装备及固定的工作场所,建筑面积不少于10000m²等其他条件。
27.下列标书中,属于废标的有()。
A.报价最低的标书
B.工期不能满足的标书
C.报价最高的标书
D.未按要求计价的标书
E.串通投标的标书
【答案】BDE
【解析】
有下列情况之一的,评标委员会应当否决其投标:
(1)投标文件没有对招标文件的实质性要求和条件做出响应。
(2)投标文件中部分内容需经投标单位盖章和单位负责人签字的而未按要求完成及投标
文件未按要求密封。
(3)弄虚作假、串通投标及行贿等违法行为。
(4)低于成本的报价或高于招标文件设定的最高投标限价。
(5)投标人不符合国家或者招标文件规定的资格条件。
(6)同一投标人提交两个以上不同的投标文件或者投标报价(但招标文件要求提交备
选投标的除外)。28.下列措施中,属于临时设施资源节约的有()。
A.临时设施材料采购统一管理
B.采用可周转装配式场界围挡
C.采用标准化的安全防护设施
D.采用永临相结合的施工原则
E.工程材料采取限额领料管理
【答案】BCD
【解析】
(1)合理规划设计临时用电线路铺设、配电箱配置和照明布局。
(2)办公区和生活区应使用节能照明灯具。
(3)合理设计临时用水系统,供水管线及末端无渗漏;临时用水系统应采用节水系统和
节水器具。
(4)使用再生建筑材料建设临时设施。
(5)采用多层、可周转装配式临时办公及生活用房。
(6)临时用房围护结构满足节能指标,外窗有遮阳设施。
(7)采用可周转装配式场界围挡和临时路面。
(8)采用标准化、可周转装配式作业工棚、试验用房及安全防护设施。
(9)利用既有建筑物、市政设施和周边道路。
(10)采用永临结合技术,如施工现场道路按照永久道路和临时道路相结合的原则 布置。
29.工业机电工程负荷试运行的合格标准有()。
A.生产装置连续运行
B.一次投料负荷试运行成功
C.产品合格率达90%
D.没有重大设备及操作事故
E.环保设施同时运行
【答案】ABDE
【解析】
2)负荷试运行应符合的标准
(1)生产装置连续运行,生产出合格产品,一次投料负荷试运行成功。
(2)负荷试运行的主要控制点正点到达。
(3)不发生重大设备、操作、人身事故,不发生火灾和爆炸事故。
(4)环保设施做到“ 三同时”,不污染环境。
(5)负荷试运行不得超过试运行预算,经济效益好。
30.机电安装工程常规维护保养的内容包括()。
A.管道冲洗和试验
B.设备定期全面清理
C.隐蔽工程的验收
D.设备运行状态检查
E.系统联动试运行
【答案】BD
【解析】
常规维护保养。日常开展的维护保养工作,主要包括系统运行效果检查、设备运行状态
检查、安全检查以及日常清理工作。三、实务操作和案例分析题(共5题,(一)(二)(三)题各 20分,(四)(五)题各30分)
(一)
背景资料
某安装公司承包商业综合办公楼工程,内容包括通风空调系统、建筑给水排水及供暖系
统、建筑电气工程和消防工程等。工程设备由安装公司采购。安装公司编制了采购文件和采
购进度计划。对供货商供货能力和地理位置进行了调查。签订采购合同后,对设备进行交、检
验,保证了工程进度和施工质量。
安装工程在给排水和通风空调的检查中,对存在的问题进行了整改:
(1)建筑给排水工程中,给水管道直接紧贴建筑物预留孔的上部穿越抗震缝:
(2)通风空调工程的水泵设计为整体安装,安装后测得泵的纵向水平偏差为 0.2%,横向
水平偏差为0.2%:水泵与电机采用联轴器连接,联轴器两轴芯的轴向倾斜为0.2%。径向位移
为 0.1mm。
商务楼计算机房的消防采用七氟丙烷自动灭火系统,其灭火系统构成如图1-1所示。在
系统调试合格后,安装公司对系统设备、阀门等设置了标识,便于运维人员的管理操作。竣
工验收时,提交了工程质量保修书及其他文件。
问颢1.设备采购中,应调查供货商的哪些能力?设备采购文件由哪几个文件组成?
2.给水管道在穿越抗震缝时应如何整改?
3.水泵检测中的哪几项不符合规范要求?正确规范要求是什么?
4.图 1-1 中①、②、③应分别选用哪种阀门?阀门的保修期限是多少?从哪一天开始计
算?
【参考解析】
1.调查供货商的技术水平、生产能力、生产周期。设备采购文件由设备采购技术文件和
设备采购商务文件组成。
2.当给水管道必须穿越抗震缝时直靠近建筑物的下部穿越,且应在抗震缝两边各装一个柔性
管接头或在通过抗震缝处安装门形弯头或设置伸缩节。3.不符合规范一:泵体纵向水平偏差0.2%;规范要求:泵体纵向水平偏差不应大于0.1%
不符合规范二:泵轴轴心倾斜为倾斜度0.2%;规范要求:泵轴轴心倾斜为倾斜度不应大于0.2%
不符合规范三:泵轴径向位移0.1mm;规范要求:泵轴径向位移不应大于0.05mm
4.①单向阀,②安全阀,③选择阀。保修期限为2年,保修期自竣工验收合格之日起计。(二)
背景资料
某工业生产厂设有一座压缩空气站为车间提供生产工艺所需的无油压缩空气。压缩空气
站的装设规模为3x10Nm'/min,供气能力为17Nm'/min,供气压力0.7MPa。压缩空气输送管
道采用无缝不锈钢管(材料数字代号为S30408,牌号为06Cr19Ni10),接连接。空气压缩机冷
却水管道采用镀锌焊接钢管。设备的随机文件显示储气罐的水压试验压力为1.25MPa。压缩
空气站工艺系统安装由A安装公司承担,B监理公司担任现场工程监理。压缩空气站的主要
设备及材料见表2-1所示。
施工中,A安装公司现场施工员根据规范规定,在施工方案中将储气罐与压缩空气管道
系统作为一个系统进行水压试验,且试验压力取管道的试验压力。安装完成后,经压缩机单
机及系统试运行合格,进行了竣工验收。
问题1.该压缩空气站中有哪些设备属于特种设备,并指出特种设备的种类。
2.A安装公司的现场施工员将储气罐与压缩空气管道系统作为一个系统进行水压试验的做法
是否正确,并说明理由。
3.在该压缩空气站工艺管道施工过程中,压缩空气管道和冷却水管道的施工工艺有哪些主要
差异。
4.压缩空气站的单机试运行由哪个单位负责?有哪些工作内容?
【参考解析】
1.压缩空气管道、储气罐属于特种设备。压缩空气管道为压力管道,储气罐为压力容器。
2.正确。当管道系与设备作为一个系统进行试验,管道试验压力等于或小于设备的试验压力
时,应按管道的试验压力进行试验。储气罐的试验压力 1.25MPa,管道的试验压力经计
算:0.7MPax1.5=1.05MPa<1.25MPa 取管道的试验压力作为设备与管道以一个系统进行试验的
压力。
3.材料管理方面,除常规的检验外,因压缩空气管道及阀门为不锈钢材质,需对材质进行复
查,在运输和储存期间不得与碳素钢(低合金钢)直接接触;不锈钢阀门进行壳体压力试验和密
封试验时,试验用水中的氯离子含量不得超过 25ppm。管道加工:不锈钢管道应采用机械或
等离子弧方法切割:采用砂轮切割(修磨)应采用专用砂轮片。镀锌钢管采用钢锯切割。
4.单机试运行由 A安装公司负责。工作内容有:负责编制试运行方案,并报工业生产厂 B监理公司审批:组织实施试运行操作,做好测试记录,进行单机试运行验收。(三)
背景资料
A 公司承包一个 10MW 光伏发电、变电和输电工程项目。该项目工期 150d,位于北方
某草原,光伏板的金属支架采用工厂制作现场安装,每个光伏串发电回路(660VDC,5kw)用
二芯电缆接至直流汇流箱,由逆变器转换成 0.4kV 三相交流电,通过变电站升至 35ky,用
架空线路与电网连接。
A公司项目部进场后,依据合同、设计要求和工程特点编制了施工进度计划、施工方案、
安全技术措施和绿色施工要点。在 10MW 光伏发电工程施工进度计划(见表 3-1)审批时,公
司总工程师指出项目部编制的进度计划中某施工内容的工作时间安排不合理,不符合安全技
术措施要求,容易造成触电事故,施工顺序调整后审批通过。项目部在作业前进行了施工交
底,重点是防止触电的安全技术措施和草原绿色施工(环境保护)要点。
A 公司因施工资源等因素的制约,将 35ky 变电站和 35ky 架空线路分包给 B 公司和 C
公司,并要求B公司和C公司依据10MW 光伏发电工程的施工进度编制进度计划,与光伏
发电工程同步施工,配会10M 光伏发电工程的系统送电验收。依据A公司项目部的进度要
求,B公司按计划完成35ky变电站的安装调试工作。C公司按表3进度计划完成导线的架设
及连接,导线连接采用钳压管,对试件连接后进行握着强度试验,试件不少于1组。在 35kV
架空导线进行测量、试验时,被A公司项目部要求暂停整改,返工后符合规范要求。
光伏发电工程、35kV 变电站和 35kV 架空线路在 9 月 30 日前系统送电验收合格,按
合同要求将工程及竣工资料移交给建设单位。
问题
1.项目部依据进度计划安排施工时可能受到哪些因素的制约?工程分包的施工进度协
调管理有哪些作用?
2.项目部应如何调整表 3-1 中施工内容的工作时间?为什么说该施工安排容易造成触
电事故?
3.说明架空导线在测试时被叫停的原因。导线钳压管连接的握着强度应不小于多少?
4.写出太工程绿色施工的土壤保护要点。
【参考解析】
1.项目部依据进度计划安排施工时可能受到光伏发电工程的实体现状、安装工艺规律,设备
材料进场时机、施工机具和作业人员的配备等因素的制约,工程分包的施工进度协调管理能
把制约作用转化成有序的施工条件,使各个工程的施工进度计划安排衔接合理,符合总进度计划要求。
2.表 3-1 中施工内容的工作时间调整:应先安装汇流箱及电缆接线(7 月 21 日至 8 月 10 日),
后安装光伏板及电缆接线(8月11日至8月31日)。原表3的施工进度计划中,先安装光伏
板电缆接线工作(7月21日至8月10日),后安装汇流箱及电缆接线工作(8月11 日至8月
31 日):因为光伏板为电源侧,连接后电缆为带电状态(660VDC),在后续的电缆施工和接线中
容易造成触电事故,不符合安全技术措施要求。
3.架空导线在测试时被叫停的原因:采用钳压管连接后,对试件进行握着强度试验的试件为1
组:试件应不少于 3 组。导线钳压管连接的握着强度应不得小于导线设计使用拉力的 95%。
4.本工程绿色施工中的土壤保护要点:因施工造成的裸土应及时覆盖,对草原对面的污染应
及时清理,竣工后应恢复施工活动破坏的草原植被。(四)
背景资料
某钢厂建设一个年产 100 万吨的板材轧机工程项目,通过招标,具有冶金施工总承包-级资
质的A公司中标,A公司近几年安装过多种类型的轧机设备,轧机工程施工业绩较好轧机工
程主要内容;土建基础施工,厂房钢结构安装,车间 300t,双梁桥式起重机安装,轧机设备安
装、调试及试运行等。
A公司考虑项目施工进度和质量要求,在征得建设单位同意后,将土建基础工程施工分
包给B公司,车间.300t,双梁桥式起重机安装分包给C公司。分包合同中明确分包单位的务、
责任及相应的权利,包括合同价款、工期、奖罚等。A 公司指派专人对分包公司施工管理,
并向B、C公司进行技术交底,使土建基础工程和桥式起重机按合同要求完工
轧机安装前,A 公司对施工人员进行施工技术和安全交底:轧机设备基础检查验收合格
确定中心标板和基准点位置,设立永久基准线和基准点:并在设备基础周边埋设沉降观测点。
使用已验收合格的桥式起重机进行轧机底座、机架品装:轧机底座、机架安装精度达到设计
要求。
机架安装固定后,以轧机机列中心线、轧机底座标高为基准,进行轧辊装置、传动装置、
工作辊等的安装与调整。在传动装置(见图 4-1)安装后的检査中,测量复核传动电机的水平
度;用百分表和专用工县测量联轴器的径向偏差和轴向偏差:检查齿轮座时,齿轮合间障不符
合规范要求,经重新调整后,传动装置验收合格。
轧机设备安装后,A公司在组织、技术、物资三个方面进行试运行准备。单机试运行时,
主传动电机、传动装置等部件分别空载试运行 0.5h,轧机按额定转速的 25%、50%、75%、100
分别试运行 2h,且高、低速往返运行5次,设备轴承温度正常。单机试运行后,由建设单
位组织实施联动试运行和负荷试运行。
问题
1.A 公司在近几年应承担过年产多少万吨以上的轧钢工程施工总承包?轧辊在机座中的布置
形式有哪几种?
2.A 公司在项目分包时应考虑哪些因素?签订分包合同时可采用哪个示范文本?
3.轧机机架安装精度调整是以哪个观测为依据?安装精度应达到哪个等级?机架地脚螺栓的
紧固通常采用哪种方法?
4.电机水平度的测量复核应以哪个为测量面?联轴器转动测量时应记录几个位置的径向和轴
向位移值?A公司对图4的①、②、③中哪个部件进行了重新调整?检查齿轮的啮合间隙可采
用哪种方法?
5.轧机设备单机试运行是否合格?试运行前的技术准备工作有哪些内容?【参考解析】
1.A 公司在近几年应承担过年产 80 万 t 以上的轧钢工程施工总承包;轧辊在机座中的布置形
式有:水平布置、立式布置、倾斜布置等。
2.A 公司在项目分包时应考虑的因素:分包项目不属于主体工程,专业性较强的工程,分包施
工更有利于工程的施工进度和质量;若分包合同与总承包合同发生抵触时,应以总承包合同
为准:分包单位应享受相应的权利和承担相应的责任。签订分包合同时可采用建设程施工专
业分包合同示范文本。
3.轧机机架的精度调整是以基础沉降观测为依据;安装精度应达到 I 级:机架地脚螺栓的紧固
通常采用液压螺母拉伸法。
4.电机水平度的测量复核应以转子轴颈为测量面。联轴器转动测量时应记录 5 个位置(每转
90°一个位置)的径向和轴向位移值。对图4-1中的部件②(齿轮座)进行了重调整,检查齿轮
的啮合间隙可采用压铅法。
5.轧机设备单机试运行合格。试运行前的技术准备工作有:确认可以试运行的条件、编制试运
行总体计划、进度计划,制定试运行技术方案,确定试运行合格评价标准,( 五 )

背景资料
某安装公司承接一工业项目。项目内容:设备安装、工艺管道和电气仪表安装,反应器
设备参数见表5。安装公司有GC1级压力管道安装许可证,无压力容器安装许可证。
安装公司项目部进场后,在进行设计交底时,发现反应器设备原设计不带吊耳,后与设
计协商,确定了吊耳位置,由制造厂随设备加工、并进行热处理。
反应器设备吊装方案采用1600t 履带式起重机为主吊,80t汽车起重机配合;同时编制
了1600t履带起重机安拆专项方案;3台设备采用相同的索具进行吊装,钢丝绳校核计算以
重量最重的二级氧化反应器为例进行计算。采用的绳扣规格为:钢芯钢丝绳 φ136、φ90,纤
维芯钢丝绳 φ60,吊装时均为一弯两股使用。φ136、φ90、φ60 的安全系数计算结果分别为
5.44、5.56和7.79。
二级氧化反应器初步找平找正后(见图5-1),在地脚螺栓灌浆前,进行验收时,被监理 要
求整改,整改后符合要求。
表5 反应器设备参数表
设备位号 设备名称 数量台 设备形式 规格(mm) 重量
1 一级氧化反应器 1 卧式 φ9010×39290 639.93t
2 二级氧化反应器 1台 卧式 φ9010×39990 649.96t
3 环氧化反应器 1台 卧式 φ3550×47026 300.91t
问题
1.安装公司是否可以进行压力容器的安装?说明理由。
2.设备进入现场时的验收内容有哪些?吊耳验收时应检查哪些内容? 3.1600t 履带起重机
安拆专项方案是否需要专家论证?说明理由。
4.吊装施工方案中三种绳扣的安全系数能否满足规范要求?说明理由。 5.图5的二级氧
化反应器安装固定为什么被监理要求整改?
【参考解析】
1. 安装公司可以进行压力容器的安装。因为安装公司已经取得了 GC1 级压力管道安装
许可证,根据《特种设备生产单位许可目录》,固定式压力容器安装不单独进行许可,任一级
别安装资格的锅炉安装单位和压力管道安装单位均可以进行压力容器的安装。2.设备进入现场时的验收内容:核对验证、外观检查、运转调试检验和技术资料验收。
吊耳验收时应检查内容:吊耳出厂质量证明文(检测报告)、外观质量、焊接位置和尺寸。
3.1600t 履带起重机安拆专项方案需要专家论证。因为履带起重机的起重量为 1600 吨,
属于超过一定规模的危险性较大的分部分项工程,需要组织专家论证。
4.只有φ60的钢丝绳扣的安全系数满足规范要求,其他两种不满足。三种吊装绳扣都是
一弯两股使用,属捆绑绳扣,安全系数应该大于或等于6。
5.因为氧化反应器是高温工作的设备,考虑设备的热膨胀,安装时地脚螺栓应在制作底
板长孔的中间,位置偏差应偏向补偿温度变化所引起的伸缩方向。所以图5的二级氧化反应
器安装固定被监理要求整改。
