第14章 市政公用工程企业资质与施工组织

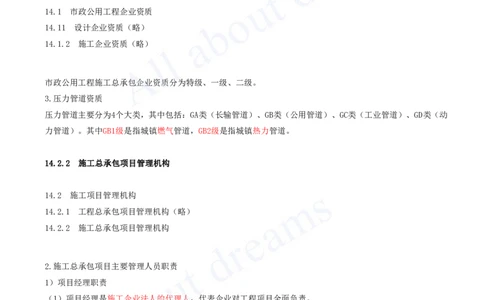

14.1 市政公用工程企业资质
14.2 施工项目管理机构
14.3 施工组织设计
14.1.2 施工企业资质
14.1 市政公用工程企业资质
14.11 设计企业资质(略)
14.1.2 施工企业资质(略)
市政公用工程施工总承包企业资质分为特级、一级、二级。
3.压力管道资质
压力管道主要分为4个大类,其中包括:GA类(长输管道)、GB类(公用管道)、GC类(工业管道)、GD类(动
力管道)。其中GB1级是指城镇燃气管道,GB2级是指城镇热力管道。
14.2.2 施工总承包项目管理机构
14.2 施工项目管理机构
14.2.1 工程总承包项目管理机构(略)
14.2.2 施工总承包项目管理机构
2.施工总承包项目主要管理人员职责
1)项目经理职责
(1)项目经理是施工企业法人的代理人,代表企业对工程项目全面负责。
(2)项目经理是项目质量与安全生产第一责任人,对项目的安全生产工作负全面责任。
2)项目副经理职责(略)
3)项目总工程师职责(略)
4)项目安全总监职责(通读)
4)项目总经济师职责(略)
14.3.1 施工组织设计编制与管理[注:天一文化专有版权,未经许可不可转发或复印传播]
14.3 施工组织设计
14.3.1 施工组织设计编制与管理

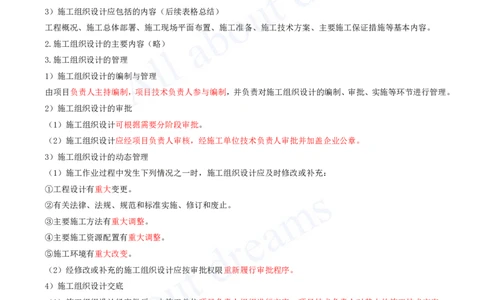

1.施工组织设计的编制
1)施工组织设计的编制原则
(6)施工组织设计应由项目负责人主持编制,且必须经企业技术负责人批准,并加盖企业公章后方可实施,有
变更时要及时办理变更审批。
3)施工组织设计应包括的内容(后续表格总结)
工程概况、施工总体部署、施工现场平面布置、施工准备、施工技术方案、主要施工保证措施等基本内容。
2.施工组织设计的主要内容(略)
3.施工组织设计的管理
1)施工组织设计的编制与管理
由项目负责人主持编制,项目技术负责人参与编制,并负责对施工组织设计的编制、审批、实施等环节进行管理。
2)施工组织设计的审批
(1)施工组织设计可根据需要分阶段审批。
(2)施工组织设计应经项目负责人审核,经施工单位技术负责人审批并加盖企业公章。
3)施工组织设计的动态管理
(1)施工作业过程中发生下列情况之一时,施工组织设计应及时修改或补充:
①工程设计有重大变更。
②有关法律、法规、规范和标准实施、修订和废止。
③主要施工方法有重大调整。
④主要施工资源配置有重大调整。
⑤施工环境有重大改变。
(2)经修改或补充的施工组织设计应按审批权限重新履行审批程序。
4)施工组织设计交底
(1)施工组织设计经审批后,由施工单位项目负责人组织进行交底,项目技术负责人对其中的施工技术方案、
新技术应用和重要部位技术措施等进行交底。项目部相关管理人员、专业分包单位施工主要管理人员均应接受交
底,交底应形成记录。
(2)施工组织设计变更须经原审批部门批准,批准后项目技术负责人应对变更内容交底。
14.3.2 施工方案编制与管理[注:天一文化专有版权,未经许可不可转发或复印传播]
1.一般要求(略)
2.编制施工方案的原则(略)
3.施工方案主要内容(略)
4.施工方案的管理
1)施工方案的编制与审批
(1)施工方案应由项目负责人主持编制。
(2)由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的项目负责人主持编制。

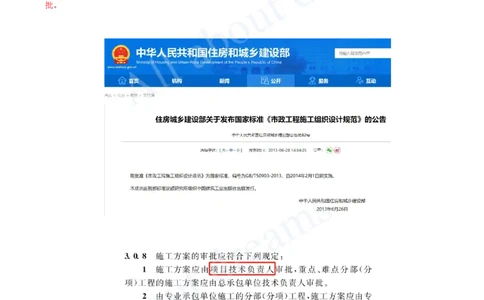

(3)施工方案由项目负责人审批(错误)。重点、难点分部(分项)工程的施工方案由总包单位技术负责人审
批。
(4)施工方案应报送项目总监理工程师,没有实行监理的项目报送建设单位的项目负责人或企业技术负责人;
由总监理工程师、建设单位项目负责人或建设单位企业负责人批准后签字并实施。
(5)由专业承包单位施工的分部(分项)工程,施工方案应由专业承包单位的技术负责人审批,并由总承包单
位项目技术负责人核准备案。[注:天一文化专有版权,未经许可不可转发或复印传播]
潘老师总结
方案名称 内容 编制 审批
工程概况、施工总体部署、施
工现场平面布置、施工准备、
项目负责人 总承包单位技术负责人审批并加盖企
施工组织设计 施工技术方案、主要施工保证
主持 业公章
措施
老方丈口诀:不盖房图备错
方案名称 内容 编制 审批
项目技术负责人;重点、难点施工方
案应由总承包单位技术负责人审批;
项目负责人主持
报送总监理工程师、建设单位项目负
工程概况、施工安排、施工准
责人批准签字。
备、施工方法(核心内容
施工方案
2019.16)、主要施工保证措施
老方丈口诀:安错概备法
专业承包单位由专业承 专业承包单位的技术负责人审批,并
包单位的项目负责人主 由总承包单位项目技术负责人核准备
持 案
方案名称 内容 编制 审批
工程概况、编制依据、施工计划、
施工工艺技术、施工安全保证措 实行施工总承包的,应当 施工单位技术负责人签字、加盖单
专项施工方案 施、施工管理及作业人员配备和 由施工总承包单位组织 位公章+总监理工程师签字、加盖
分工、验收要求、应急处置措施、 编制。 执业印章;
计算书及相关施工图纸。(潘老[注:天一文化专有版权,未经许可不可转发或复印传播]
师口诀:编框艺人计划安全验收
应急图书)
危大工程实行分包的,也 总承包单位技术负责人及分包单
可以由相关专业分包单 位技术负责人共同审核签字并加
位组织编制。 盖单位公章
2)施工方案的变更
(2)变更流程:
①提出工程变更申请报告。
②填写变更因素、有关图纸和变更工程量、造价等。
③监理公司审查核验工程变更必要性和可行性,审查核验工程变更造价合理性,审查核验工程变更对工期的影响,
并签署审查核验意见;设计单位审查核验工程变更图纸是否满足设计规范和原设计要求,并签署审查核验意见。
④建设单位按有关规定的审批权限进行申报或批复。
