水池质量安全
2一建二建开课啦!市政直播中

水池安全技术控制要点

(1)根据工程设计文件和施工组织设计文件编制监测方案,在抗浮
工程施工期和使用期全过程对锚杆和抗浮桩的应力、应变,抗浮板的
竖向变形和裂缝渗漏,基础及底层柱的变形等监测项目进行监测并制
定相应的应急处理措施。【案例】 【黄金口诀】 抗浮板桩杆柱基
(2)对建在地表水水体中、岸边及地下水位以下的构筑物,其主体
结构宜在枯水期施工。在地表水水体中或岸边施工时,应采取防汛、
防冲刷、防漂浮物、防冰凌的措施以及对防洪堤的保护措施。
(3)基坑施工降水排水,应对其影响范围内的原有建(构)筑物进
行沉降观测。
3(4)当处理地基施工采用振动或挤土方法施工时,应采取开挖隔震
沟、施工隔离桩等措施。
(5)池壁与顶板连续施工时,池壁内模立柱不得同时作为顶板模板
立柱;顶板支架的斜杆或横向连杆不得与池壁模板的杆件相连接。
(6)临时固定措施的拆除应在装配式结构能达到后续施工要求的承
载力、刚度及稳定性要求后进行。
(7)盛水构筑物上所有可触及的外露导电部件和进出构筑物的金属
管道,均应做等电位联结,并可靠接地。
4一建二建开课啦!市政直播中
水池质量控制要点
1.城市给水排水处理厂站质量控制指标
1)地基与基础主要质量控制指标
(1)基坑开挖:基底不应受浸泡或受冻;天然地基不得扰动、超挖;地
基承载力应符合设计要求;基坑边坡稳定、围护结构安全可靠,无变形、
沉降、位移,无线流现象;基底无隆起、沉陷、涌水(砂)等现象。
【案例】
(2)抗浮锚杆:钢杆件(钢筋、钢绞线等)以及焊接材料、锚头、压浆
材料等的材质、规格;锚杆的结构、数量、深度;锚杆抗拔能力、压浆强
度。【案例】
(3)基坑回填:回填材料应符合设计要求;回填土中不应含有淤泥、腐
殖土、有机物,砖、石、木块等杂物;回填高度符合设计要求;沟槽不得
带水回填,回填应分层夯实;回填时构筑物无损伤、沉降、位移。
52)水处理构筑物主要质量控制指标
(1)装配式混凝土结构的构件安装:
(2)圆形构筑物缠丝张拉预应力混凝土:
6(3)后张法预应力混凝土:质量保证资料齐全;预应力筋的品种、
级别、规格、数量下料加工符合设计要求;张拉时混凝土强度符合规
定;后张法张拉应力和伸长值、断裂或滑脱数量、内缩量等应符合规
定和设计要求;
8(4)混凝土结构水处理构筑物:
水处理构筑物结构类型、结构尺寸以及预埋件、预留孔洞、止水带等
规格、尺寸应符合设计要求;
混凝土强度符合设计要求;
混凝土抗渗、抗冻性能符合设计要求;
混凝土结构外观无严重质量缺陷;
构筑物外壁不得渗水;
构筑物各部位以及预埋件、预留孔洞、止水带等的尺寸、位置、高程、
线形等的偏差,不得影响结构性能和水处理工艺平面布置、设备安装、
水力条件。

(5)构筑物变形缝:产品质量保证资料齐全;止水带位置应符合设
计要求;变形缝应贯通,缝宽均匀一致;
92.给水排水混凝土构筑物防渗漏控制

(1)从设计角度主要考虑合理增配构造筋、结构断面变化时设计成
渐变的过渡形式、设置变形缝或结构单元等措施。【选择】
(2)施工过程主要从以下几方面进行质量控制: 【案例】
①控制混凝土原材料和配合比。如何控制???
原材料进场查资料;
砂和碎石要连续级配,含泥量不能超过规范要求;宜用普通硅酸盐水
泥;选用性能可靠的外加剂和掺合料;
尽可能降低水泥用量,降低水灰比;使用外加剂,改善混凝土的性能,
降低水化热峰值;严格控制混凝土坍落度;
10②确保模板支架稳固(承载能力、刚度、稳定性),防止沉陷裂缝的
产生;模板接缝处严密平整,变形缝止水带安装符合设计要求。
③减小混凝土结构内外温差(不大于25℃),减少温度裂缝,控制混
凝土入模温度(不大于25℃)和入模坍落度,做好浇筑振捣工作,采
取适当的养护方式减少温度裂缝。
④合理设置后浇带,后浇带处的模板及支架独立设置。
⑤延长拆模时间和外保温,控制内外温差;地下部分结构在拆模后及
时回填,控制早期、中期开裂。
113.城市给水排水处理厂设备安装质量控制
(1)设备安装前向建设单位、监理工程师和设备供应商提交施工计
划。【选择】
(2)安装前编制安装施工方案,明确安装技术要求。
(3)设备安装前进行基础验收,在建(构)筑物的位置、高程和预
埋件、预留洞位置复测合格后,进行设备安装作业。
(4)设备的安装(如滤池滤板等)要保证位置准确、安装精度满足
要求、设备与结构间隙处理要求、相关试验等。
12一建二建开课啦!市政直播中
水池季节性施工
1.雨期施工安全质量措施
(1)雨期施工开挖基坑时,应注意保持边坡稳定。必要时可适当放缓边坡
坡度或设置支撑;并经常对边坡、支撑进行检查,发现问题要及时处理。
(2)水工构筑混凝土浇筑施工应尽量避开雨天,如果在混凝土浇筑过程中
遇雨,应急时用塑料布或雨布遮盖。
(3)雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,继续浇筑混凝土
时应按施工缝处理。如果浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使
其表面遭到破坏,应将这部分混凝土及时去除至露出下部密实层,再进行
修补处理。 先凿再修 拨乱反正
13(4)雨期施工过程抗浮措施:
①当构筑物无抗浮设计时,雨期施工过程必须采取抗浮措施。
②雨期施工时,基坑内地下水位急剧上升,或外地表水大量涌入基坑,使
构筑物的自重小于浮力时,会导致构筑物浮起。
施工中常采用的抗浮措施如下:
a.基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工
作。
b.构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备,一旦发生基
坑内积水随即排除。
c.备有应急供电和排水设施并保证其可靠性。
d.引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,
以减小其浮力,使构筑物结构免于破坏。
14当构筑物无抗浮设计时,雨期施工过程必须采取抗浮措施 【案例】

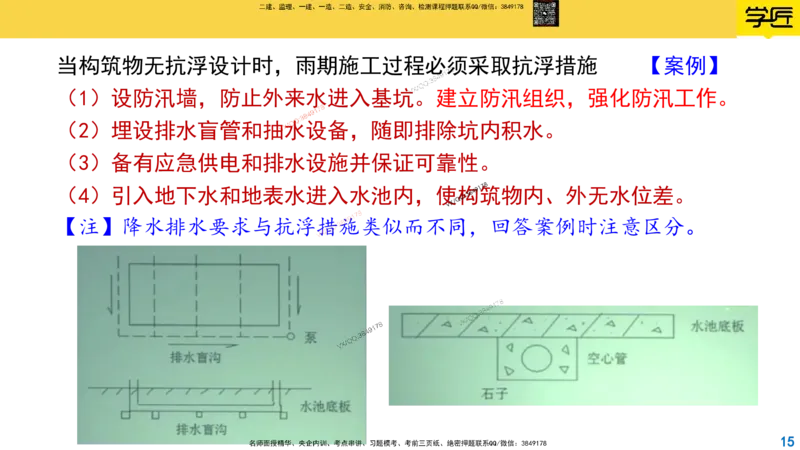

(1)设防汛墙,防止外来水进入基坑。建立防汛组织,强化防汛工作。
(2)埋设排水盲管和抽水设备,随即排除坑内积水。
(3)备有应急供电和排水设施并保证可靠性。
(4)引入地下水和地表水进入水池内,使构筑物内、外无水位差。
【注】降水排水要求与抗浮措施类似而不同,回答案例时注意区分。
152.冬期施工安全质量措施 【选择】
(1)冬期施工的基础工程,应在上冻之前开挖完成,开挖好的基底应采取
必要的保温措施,可覆盖阻燃岩棉被。不能在上冻前开挖完成的可采用松
土保温措施,其厚度不小于工程所在地区常年冻土深度,待结构施工时,
再清除至设计标高。
(2)开挖后应及时进行基础施工,以免地基土壤受冻,从而避免残留冻土
层过厚产生不均匀沉降。底板结构不能与垫层连续进行的,垫层上的保温
材料不应揭去,防止地基受冻而影响承载力。
(3)厂站工程的基坑工程不宜在冬期回填,如必须回填时,应控制回填土
中冻土块的粒径及含量,填铺时冻土块应分散开,并逐层夯实。
(4)混凝土冬期施工应按有关规定进行热工计算。
16(5)抗渗混凝土宜避开冬期施工,减少温度裂缝的产生。
(6)混凝土结构宜采取蓄热法养护,养护时间不少于14d。
(7)冬期在混凝土浇筑后,每昼夜不应少于4次温度监测(即6h一次)。
(8)冬期施工的混凝土试块为混凝土拆模和确定蓄热养护期提供依据。
冬期浇筑的混凝土试块组数应比常温浇筑时多做两组,并与施工部位同条
件养护。
其中一组用于检验混凝土受冻前的强度,确定混凝土蓄热养护期限,或用
于检验拆模强度;
另一组用于检验混凝土同条件养护28d再转入标养28d的强度值。
