文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(进度控制)第一章 建设工程进度控制概述
一、单选题

1.工程项目前期工作进度计划表中的建设性质不包括( )。
A.新建
B.增建
C.改建
D.扩建
2.建设工程进度控制计划体系中,监理单位编制监理总进度计划的目的是( )。
A.使工程项目前期决策阶段各项工作的时间得到控制
B.保证整个建设工程按期交付使用

C.充分发挥投资效益,降低建设工程成本
D.对建设工程进度控制总目标进行规划
8
7
1
9
3.( )阐明单位工程的建筑总规模及本年4计划完成情况。
8
3
信
A.年度计划项目表 微
系
联
B.投资计划年度分配表 题
押
C.工程项目总进度计划 准
精
D.年度竣工投产交付使用计划表
4.项目的工作编码指的是每一个工作项的编码,编码有各种方式,下述因素中不属于编码时应考虑的是( )。
A.对不同计划层的标识

B.对不同计划对象的标识
C.对不同工作的标识
D.对不同计划目录的标识
5.整个项目划分成多少计划层,应根据项目的( )而定。 8
7
1
9

4

A.规模和特点 8

3
信
微
B.质量和投资 系
联
C.质量和进度 一
唯
D.进度和特点
6.下列进度计划中,属于建设单位计划系统的是( )。
A.设计准备工作进度计划
B.设计总进度计划
C.工程项目建设总进度计划
D.施工准备工作计划
7.建设项目总进度目标的控制是( )项目管理的任务。

A.业主方
B.监理方
C.设计方
D.施工方
8.下列选项中不属于建设项目总进度目标论证的工作步骤中调查研究和收集资料包括的工作是( )。
A.了解和收集设计阶段有关项目进度目标确定的情况和资料
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第1页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.收集与进度有关的该项目组织、管理、经济和技术资料

C.了解和调查该项目的总体部署
D.了解和调查该项目实施的主客观条件

9.建设工程实施过程中,下列选项中属于影响工程进度的组织管理因素的是( )。
A.不可靠技术的应用
B.合同签订时遗漏条款或表达失当

C.汇率浮动和通货膨胀
D.施工设备不配套、选型失当
10.根据批准的初步设计安排单位工程的开竣工日期,属于建设工程进度计划体系中( )内容。
A.工程项目前期工作计划
B.单位工程施工进度计划
C.工程项目总进度计划

D.工程项目年度进度计划

11.影响工程进度的因素中,汇率浮动和通货膨胀等属于( )。
A.材料设备因素 7 8
1

9
4
B.资金因素 3 8
信
微
C.施工技术因素 系
联
题
D.社会环境因素
押
准
12.关于建设项目总进度目标精的论证,下列说法正确的是( )。
A.若项目总进度目标可能实现, 则项目管理方应提出调整项目总进度目标的建议,提请项目决策者审议
B.总进度目标论证是单纯的总进度规 划的编制工作
C.在建设项目总进度目标论证时,往往已 经掌握比较详细的设计资料
D.应分析和论证各项工作的进度及各项工作进展的相互关系
13.在建工程进度控制计划体系中,工程项目前期工作计划属于( )的计划系统。
A.建设单位
8
B.监理单位 1 7
9
8
4
C.设计单位 信 3
微
D.施工总承包单位
系
联
一
14.影响工程进度的因素中,施工设备不配套、选型失当,安装失误 ,有故唯障等属于( )。
A.材料设备因素
B.勘察设计因素
C.施工技术因素
D.社会环境因素
15.建设单位计划系统中,用来明确各种设计文件交付日期、主要设备交货日期、施工单位进场日期、水电及道路
接通日期等的计划表是( )。
A.施工总进度计划表
B.投资计划年度平衡表
C.工程项目进度平衡表
D.工程建设总进度计划表
16.施工图纸供应不及时、不配套影响施工进度属于( )。

A.业主因素
B.勘察设计因素
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第2页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.施工技术因素
D.资金因素
17.影响工程进度的因素中,资金不到位、资金短缺属于( )。
A.业主因素
B.资金因素
C.组织管理因素
D.社会环境因素
18.监理单位接受建设单位委托对工程项目实施全过程监理时,在设计准备阶段需要( )。
A.向施工单位提供有关工期的信息
B.进行环境及施工现场条件的调查和分析
C.审查工程项目建设总进度计划
D.进行工程项目工期目标的论证和决策
19.初步设计(技术设计)工作进度计划一般按照( )编制。
A.单项工程
B.单位工程 7 8
1
9
4
C.分部工程 3 8
信
微
D.分项工程 系
联
题
20.审查承包商提交的进度计划,使承包商能在合理的状态下施工属于监理工程师实施进度控制的( )。
押
准
A.经济措施 精
B.组织措施
C.合同措施
D.技术措施
21.在工程建设过程中,影响实际进度的自然环境因素是( )。
A.材料供应时间不能满足需求
B.不能及时提供施工场地条件
8
C.复杂的工程地质条件 1 7
9
8
4
D.计划安排不周密,组织协调不力 信 3
微
22.编制进度控制工作细则,指导监理人员实施进度控制,属于监 理工程师实施
系
进度控制的( )。
联
一
A.技术措施 唯
B.合同措施
C.组织措施
D.经济措施
23.监理工程师在设计准备阶段控制进度的任务是( )。
A.编制设计阶段工作计划
B.建立图纸审查、工程变更管理制度
C.收集有关工期的信息
D.编制详细的出图计划
24.施工单位的计划系统中,施工准备的工作内容通常包括( )。
A.技术准备
B.确定进场人员
C.确定项目经理
D.确定供货单位
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第3页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
25.采取CM承发包模式,属于控制建设工程进度的( )。
A.合同措施
B.技术措施
C.经济措施
D.组织措施
26.下列不属于施工单位进度计划内容的是( )。
A.施工准备工作计划
B.施工总进度计划
C.单位工程施工进度计划
D.月度进度计划
27.在施工单位的进度计划系统中,依据( )确定施工作业所必需的劳动力、施工机具和材料供应计划。
A.施工总进度计划
B.单位工程施工进度计划
C.施工准备工作计划
D.分部分项工程进度计划 7 8
1
9
4
28.工程实施过程中,会因为新情况的产生3 8、各种干扰因素和风险因素的作用而发生变化,这就要求进度控制人员
信
微
必须掌握( )。 系
联
A.静态控制原理 题
押
准
B.动态控制原理 精
C.事前控制原理
D.事后控制原理
29.建设工程进度控制应用PDCA循环系统 ,对出现的偏差进行分析,直到工程( )为止。
A.竣工验收
B.竣工验收交付使用
C.竣工验收合格之日
8
D.实际竣工之日
1
7
9
8
4
30.下列关于建设工程进度控制的措施,不属于经济措施的是 ( )。
信
3
微
A.及时办理工程预付款及工程进度款支付手续 系
联
一
B.对应急赶工给予优厚的赶工费用 唯
C.对工程延误收取误期损失赔偿金
D.加强索赔管理,公正地处理索赔
31.( )是—个由若干个处于不同层次且相互间有关联的网络计划组成的系统。
A.搭接网络计划
B.时标网络计划
C.多级网络计划
D.横道图计划
32.关于时间定额和产量定额说法不正确的是( )。
A.时间定额通常以工日为单位,每工日6小时计算
B.产量定额和时间定额乘积是1
C.产量定额与时间定额成反比
D.时间定额中包含工人必须的休息时间
33.在建设工程进度计划的表示方法中,与横道计划相比,网络计划的优点是能够( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第4页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.明确表达各项工作之间的逻辑关系
B.直观表达工程进度计划的计算工期
C.明确表达各项工作之间的搭接时间
D.直观表示各项工作的持续时间
34.监理单位接受建设单位委托实施工程项目全过程监理时,需要( )。
A.编制设计和施工总进度计划
B.审查设计单位和施工单位提交的进度计划
C.编制单位工程施工进度计划
D.编制详细的出图计划并控制其执行
35.关于时间定额和产量定额说法正确的是( )。
A.产量定额通常以工日为单位,每工日8小时计算
B.产量定额和时间定额乘积是1
C.产量定额与时间定额成正比
D.时间定额中不包含工人必须的休息时间
36.编制工程项目总进度计划是( )进度控7制8的主要任务。
1
9
4
A.设计准备阶段 3 8
信
微
B.设计阶段 系
联
题
C.施工图设计阶段
押
准
D.施工阶段 精
37.下列影响工程进度的因素中, 属于组织管理因素的是( )。
A.资金不到位
B.计划安排不周密
C.外单位临近工程施工干扰
D.业主使用要求改变
38.下列选项中对关键线路法网络计划的描述错误的是 ( )。
8
A.通路上所有工作持续时间总和最小的线路 1 7
9
8
4
B.关键线路上各项工作持续时间总和即为网络计划的工期 信 3
微
C.关键线路上的工作就是关键工作
系
联
一
D.关键工作的进度将直接影响到网络计划的工期 唯
39.网络计划的目标由工程项目的目标所决定,其中以限定的工期寻求最低成本或寻求最低成本时的工期安排属于
( )。
A.时间目标
B.时间-资源目标
C.时间-成本目标
D.时间-投资目标
40.建设工程施工阶段进度控制的主要任务是( )。
A.调查和分析工程环境及施工现场条件
B.编制单位工程施工进度计划
C.进行工期目标和进度控制决策
D.编制年度竣工投产支付使用费用
41.横道计划作为控制建设工程进度的方法之一,其局限性是不能( )。
A.反映出建设工程实施过程中劳动力的需求量
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第5页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.明确反映出各项工作之间错综复杂的相互关系
C.反映出建设工程实施过程中材料的需求量
D.直观地反映出建设工程的施工期限
42.应用网络计划技术编制建设工程进度计划时,绘制网络图的前提是( )。
A.计算时间参数
B.进行项目分解
C.计算工作持续时间
D.确定关键线路
43.施工机械时间定额的倒数是( )。
A.机械台班产量定额
B.工人班组产量定额
C.工人班组时间定额
D.机械台班时间定额
44.下列工作中,属于建设工程设计阶段进度控制任务的是( )。
A.编制工程年、季、月实施计划,并控制其执7 8行
1
9
4
B.收集有关工期的信息,进行工期目标决3策8
信
微
C.进行环境及施工现场条件的调查和系分析
联
题
D.编制详细的出图计划,并控制其执行
押
准
45.建设项目总进度目标是在精( )确定的。
A.项目的决策阶段
B.初步设计阶段
C.发承包阶段
D.施工阶段
46.在工程项目实施阶段,项目监理机构及时为承包商办理工程预付款,属于项目监理机构在进度目标控制过程中
采取的( )。
8
A.组织措施
1
7
9
8
4
B.技术措施 信 3
微
C.经济措施 系
联
一
D.合同措施 唯
47.监理工程师控制工程进度应采取的技术措施是( )。
A.编制进度控制工作细则
B.建立工程进度报告制度
C.建立进度协调工作制度
D.加强工程进度风险管理
48.监理工程师在设计阶段进度控制的工作内容是( )。
A.确定规划设计条件
B.编制设计总进度计划
C.审查设计单位提交的进度计划
D.填写设计进度表
49.为使业主方各工作部门和项目各参与方便捷地获取进度信息,可利用( )作为基于网络的信息处理平台辅助
进度控制。
A.项目公用网站
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第6页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.项目专用网站
C.项目门户网站
D.项目局部网站
50.建设项目总进度目标论证工作包括:①项目的工作编码;②项目结构分析;③进度计划系统的结构分析。三项
工作开展的先后顺序是( )。
A.①-②-③
B.②-①-③
C.②-③-①
D.①-③-②
51.影响工程进度的因素中,地下埋藏文物的保护、处理属于( )影响因素。
A.业主方
B.施工技术
C.勘察设计
D.自然环境
52.( )是编制网络计划的前提。 8
7
1
9
4
A.将工程项目由粗到细进行分解 8
3
信
微
B.分析工作之间的逻辑关系 系
联
C.分析现场的资源供应情况 题
押
准
D.有审查通过的施工组织设计精
二、多选题
53.为保证施工中的各个环节相互制约 ,工程项目平衡表中需明确的内容有( )。
A.各种设计文件交付日期
B.主要设备交货日期
C.施工单位进场日期
D.工程材料进场日期
8
E.水电及道路开通日期 1
7
9
8
4
54.下列属于建设项目总进度目标论证的工作步骤的有( ) 。 信
3
微
系
A.调查研究和收集资料 联
一
B.项目结构分析 唯
C.协调各层进度计划的关系
D.若所编制的总进度计划不符合项目的进度目标,则设法调整
E.确定里程碑事件的计划进度目标
55.年度计划项目表主要阐述( )的落实情况。
A.投资额
B.图纸、设备
C.建筑面积
D.年末形象进度
E.材料、施工能力
56.工程项目前期工作计划是指对工程项目( )的工作进度安排,它可使工程项目前期决策阶段各项工作的时间
得到控制。
A.施工图设计
B.初步设计
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第7页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.招投标
D.项目评估
E.可行性研究
57.在项目实施阶段,项目总进度包括( )。
A.设计前准备阶段的工作进度
B.设计工作进度
C.施工前准备工作进度
D.工程施工和设备安装进度
E.项目动用后的工作进度
58.对工程项目从开始建设至投产进行统一部署的工程项目建设总进度计划,其内容包括( )。
A.工程项目一览表
B.工程项目前期工作进度计划表
C.投资计划年度分配表
D.工程项目进度平衡表
E.年度竣工投产交付使用计划表 7 8
1
9
4
59.下列关于建设项目总进度目标说法正确3 8的有( )。
信
微
A.建设项目总进度目标指的是整个项系目的进度目标,它是在项目实施阶段确定的
联
题
B.建设项目总进度目标的控制是业主方项目管理的任务
押
准
C.在进行建设项目总进度目标精控制前,首先应分析和论证目标实现的可能性
D.总进度目标论证就是总进度规 划的编制工作
E.大型建设项目总进度目标论证的核 心工作是通过编制总进度纲要论证总进度目标实现的可能性
60.影响建设工程进度的不利因素有很多 ,其中属于社会环境因素的有( )。
A.汇率浮动
B.临时停水停电
C.经济制裁
8
D.施工工艺错误 1 7
9
8
4
E.领导不力,指挥失当 信
3
微
61.下列属于设计单位的计划系统的有( )。
系
联
一
A.设计总进度计划 唯
B.设计作业进度计划
C.阶段性设计进度计划
D.设计准备阶段进度计划
E.施工前准备阶段进度计划
62.下列影响建设工程进度的不利因素中,属于建设单位因素的有( )。
A.不能及时向施工承包单位付款
B.组织协调不利,导致停工待料
C.由于使用要求改变而进行设计变更
D.提供的场地不能满足工程正常需要
E.邻近工程施工干扰
63.为了控制各专业的设计进度,并作为设计人员承包设计任务的依据,应根据( )编制设计作业进度计划。
A.规划设计条件和设计基础资料
B.施工图设计工作进度计划
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第8页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.单位工程设计工日定额
D.初步设计审批文件
E.所投入的设计人员数
64.建设工程进度控制计划体系中,施工准备的工作内容通常包括( )。
A.技术准备
B.物资准备
C.施工现场准备
D.施工人员准备
E.施工场外准备
65.为了实施进度控制,监理工程师必须根据建设工程的具体情况,认真制定进度控制措施,以确保建设工程进度
控制目标的实现。进度控制的措施应包括( )。
A.管理措施
B.组织措施
C.技术措施
D.经济措施 8
7
1
9
4
E.合同措施 3 8
信
微
66.下列关于横道图的说法正确的有(系 )。
联
A.也称为甘特图 题
押
准
B.能反映总工期 精
C.能反映出工作所具有的机动时 间
D.能反映出关键路线
E.能表示出各项工作的划分、开始时间和 完成时间、工作的持续时间、搭接关系等
67.下列选项中不属于建设工程进度计划编制 程序的计划准备阶段的有( )。
A.调查研究
B.进行项目分解
8
C.分析逻辑关系
1
7
9
8
4
D.绘制网络图 信 3
微
E.确定进度计划目标 系
联
一
68.下列属于利用横道图表示建设工程进度的优点主要有( )。 唯
A.明确表示工作的划分
B.明确表示工作的开始、完成和持续时间
C.明确表示工作间的搭接关系
D.明确表示各工作间的逻辑关系
E.可找出关键工作
69.横道图和网络图是建设工程进度计划的常用表示方法。与横道计划相比,单代号网络计划的特点包括( )。
A.网络计划能够明确表达各项工作之间的逻辑关系
B.形象直观,能够直接反映出工程总工期
C.可以利用计算机进行计算、优化和调整
D.通过计算可以找出关键线路和关键工作
E.明确地反映出各项工作之间的相互关系
70.下列属于利用横道图表示建设工程进度的缺点的有( )。
A.不易于编制
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第9页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.不能反映工程费用与工期间的关系
C.不能明确表示出开工时间和总工期
D.不利于建设工程进度的动态控制
E.不能反映工作所具有的机动时间
71.监理工程师根据建设工程的具体情况,制定的进度控制的合同措施主要包括( )。
A.建立工程变更管理制度
B.加强合同管理
C.加强风险管理
D.公正地处理索赔
E.及时签发付款凭证
72.下列工程进度控制措施中,属于合同措施的有( )。
A.审查承包商提交的进度计划,使承包商能在合理的状态下施工
B.及时办理工程进度款支付手续
C.严格控制合同变更
D.加强索赔管理 7 8
1
9
4
E.加强风险管理 3 8
信
微
系 答案部分
联
题
一、单选题 押
准
精
1. 【正确答案】 B
【答案解析】建设性质是指新建 、改建和扩建。参见教材P6。
2. 【正确答案】 D
【答案解析】监理总进度计划的目的是对建设工程进度控制总目标进行规划,明确建设工程前期准备、设计、施
工、动用前准备及项目动用等各个阶段的进度安排。参见教材P9。
3. 【正确答案】 D
【答案解析】年度竣工投产交付使用计划表将阐明各 单位工程的建筑面积、投资额、新增固定资产、新增生产能
8
力等建筑总规模及本年计划完成情况,并阐明其竣工日期 。参见教材P8。 1 7
9
8
4
4. 【正确答案】 D 信
3
微
【答案解析】项目的工作编码指的是每一个工作项的编码,编码 有 各种方式,联
系
编码时应考虑下述因素:对不同计
一
划层的标识;对不同计划对象的标识;对不同工作的标识。参见教材 P5。唯
5. 【正确答案】 A
【答案解析】整个项目划分成多少计划层,应根据项目的规模和特点而定。参见教材P5。
6. 【正确答案】 C
【答案解析】建设单位的计划系统包括工程项目前期工作计划、工程项目建设总进度计划、工程项目年度计划。
参见教材P6
7. 【正确答案】 A
【答案解析】建设项目总进度目标的控制是业主方项目管理的任务。参见教材P4。
8. 【正确答案】 A
【答案解析】调查研究和收集资料包括如下工作:了解和收集项目决策阶段有关项目进度目标确定的情况和资
料;收集与进度有关的该项目组织、管理、经济和技术资料;收集类似项目的进度资料;了解和调查该项目的总
体部署;了解和调查该项目实施的主客观条件等。参见教材P5
9. 【正确答案】 B
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第10页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】组织管理因素:向有关部门提出各种申请审批手续的延误;合同签订时遗漏条款、表达失当;计划
安排不周密,组织协调不力,导致停工待料、相关作业脱节;领导不力,指挥失当,使参加工程建设的各个单
位、各个专业、各个施工过程之间交接、配合上发生矛盾等。参见教材P2。
10. 【正确答案】 C
【答案解析】工程项目总进度计划是根据初步设计中确定的建设工期和工艺流程,具体安排单位工程的开工日期
和竣工日期。参见教材P7
11. 【正确答案】 B
【答案解析】汇率浮动和通货膨胀等属于资金因素。参见教材P2。
12. 【正确答案】 D
【答案解析】若项目总进度目标不可能实现,则项目管理方应提出调整项目总进度目标的建议,提请项目决策者
审议。建设项目总进度目标论证应分析和论证各项工作的进度,及上述各项工作进展的相互关系。在建设项目总
进度目标论证时,往往还不掌握比较详细的设计资料,也缺乏比较全面的有关工程发包的组织、施工组织和施工
技术方面的资料,以及其他有关项目实施条件的资料。总进度目标论证并不是单纯的总进度规划的编制工作,它
涉及许多项目实施的条件分析和项目实施策划方面的问题。大型建设项目总进度目标论证的核心工作是通过编制
总进度纲要论证总进度目标实现的可能性。参见教材P4。
8
7
1
13. 【正确答案】 A 9
4
8
3
信
【答案解析】建设单位编制(也可委托监理单位编制)的进度计划包括工程项目前期工作计划、工程项目建设总
微
系
进度计划和工程项目年度计划。参见联教材P6。
题
押
14. 【正确答案】 A 准
精
【答案解析】施工设备不配套、选型失当,安装失误,有故障等属于材料设备因素。参见教材P2
15. 【正确答案】 C
【答案解析】工程项目进度平衡表用来 明确各种设计文件交付日期、主要设备交货日期、施工单位进场日期、水
电及道路接通日期等,以保证工程建设中 各个环节相互衔接,确保工程项目按期投产或交付使用。参见教材P7。
16. 【正确答案】 B
【答案解析】施工图纸供应不及时、不配套影响施 工进度属于勘察设计因素。参见教材P2。
17. 【正确答案】 B
8
1
7
【答案解析】资金不到位、资金短缺;汇率浮动和通货膨胀 等属于资金因素。参见教
8
4 9材P2
信
3
18. 【正确答案】 B 微
系
【答案解析】监理工程师要在设计准备阶段向建设单位提供有关工 期的信息,
联
协助建设单位确定工期总目标,并
一
唯
进行环境及施工现场条件的调查和分析。参见教材P3。
19. 【正确答案】 B
【答案解析】初步设计(技术设计)工作进度计划一般按照单位工程编制。参见教材P10
20. 【正确答案】 D
【答案解析】技术措施主要包括:(1)审查承包商提交的进度计划,使承包商能在合理的状态下施工;(2)编
制进度控制工作细则,指导监理人员实施进度控制;(3)采用网络计划技术及其他科学适用的计划方法,并结合
电子计算机的应用,对建设工程进度实施动态控制。参见教材P3
21. 【正确答案】 C
【答案解析】自然环境因素包括:复杂的工程地质条件;不明的水文气象条件;地下埋藏文物的保护、处理;洪
水、地震、台风等不可抗力等。选项A,材料供应时间不能满足需求属于材料设备因素;选项B,不能及时提供施
工场地条件属于业主因素;选项D,计划安排不周密,组织协调不力属于组织管理因素。参见教材P2。
22. 【正确答案】 A
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第11页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】技术措施主要包括:(1)审查承包商提交的进度计划,使承包商能在合理的状态下施工;(2)编
制进度控制工作细则,指导监理人员实施进度控制;(3)采用网络计划技术及其他科学适用的计划方法,并结合
电子计算机的应用,对建设工程进度实施动态控制。参见教材P3。
23. 【正确答案】 C
【答案解析】设计准备阶段进度控制的任务是:收集有关工期的信息,进行工期目标和进度控制决策;编制工程
项目总进度计划;编制设计准备阶段详细工作计划,并控制其执行;进行环境及施工现场条件的调查和分析。参
见教材P3
24. 【正确答案】 A
【答案解析】施工准备工作内容通常包括:技术准备、物资准备、劳动组织准备、施工现场准备、施工场外准
备。参见教材P12
25. 【正确答案】 A
【答案解析】进度控制的合同措施主要包括:(1)推行CM承发包模式,对建设工程实行分段设计、分段发包和分
段施工;(2)加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目标的实现;(3)严格控
制合同变更,对各方提出的工程变更和设计变更,监理工程师应严格审查后再补入合同文件之中;(4)加强风险
管理,在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法;(5)加强索赔管理,公正地处理
8
7
索赔。参见教材P3。 9 1
4
8
3
26. 【正确答案】 D 信
微
系
【答案解析】施工单位的进度计划包联括:施工准备工作计划、施工总进度计划、单位工程施工进度计划及分部分
题
项工程进度计划。参见教材P12押
准
精
27. 【正确答案】 B
【答案解析】单位工程施工进度计划是在既定施工方案的基础上,根据规定的工期和各种资源供应条件,遵循各
施工过程的合理施工顺序,对单位工程中的各施工过程做出时间和空间上的安排,并以此为依据,确定施工作业
所必需的劳动力、施工机具和材料供应计划。参见教材P12。
28. 【正确答案】 B
【答案解析】进度控制人员必须掌握动态控制原理 ,在计划执行过程中不断检查建设工程实际进展情况,并将实
际状况与计划安排进行对比,从中得出偏离计划的信 息。参见教材P1
8
29. 【正确答案】 B 1
7
9
8
4
【答案解析】建设工程进度控制的期限是直到建设工程竣工验 收交付使用止。参见信
3
教材P1。
微
系
30. 【正确答案】 D 联
一
唯
【答案解析】选项D属于合同措施的内容。参见教材P3。
31. 【正确答案】 C
【答案解析】多级网络计划是一个由若干个处于不同层次且相互间有关联的网络计划组成的系统,其主要适用于
大、中型工程建设项目,用来解决工程进度中的综合平衡问题。参见教材P14。
32. 【正确答案】 A
【答案解析】时间定额通常以工日为单位,每工日8小时计。产量定额与时间定额成反比。时间定额中包含工人必
须的休息时间。参见教材P17。
33. 【正确答案】 A
【答案解析】与横道计划相比,网络计划的优点是能够明确表达各项工作之间的逻辑关系。参见教材P14。
34. 【正确答案】 B
【答案解析】在设计阶段和施工阶段,监理工程师不仅要审查设计单位和施工单位提交的进度计划,更要编制监
理进度计划,以确保进度控制目标的实现。参见教材P3
35. 【正确答案】 B
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第12页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】时间定额通常以工日为单位,每工日8小时计。产量定额与时间定额成反比。时间定额中包含工人必
须的休息时间。参见教材P17。
36. 【正确答案】 A
【答案解析】设计准备阶段进度控制的任务:(1)收集有关工期的信息,进行工期目标和进度控制决策;(2)
编制工程项目总进度计划;(3)编制设计准备阶段详细工作计划,并控制其执行;(4)进行环境及施工现场条
件的调查和分析。参见教材P3。
37. 【正确答案】 B
【答案解析】组织管理因素:如向有关部门提出各种申请审批手续的延误;合同签订时遗漏条款、表达失当;计
划安排不周密,组织协调不力,导致停工待料、相关作业脱节;领导不力,指挥失当,使参加工程建设的各个单
位、各个专业、各个施工过程之间交接、配合上发生矛盾等。选项A属于资金因素;选项C属于社会环境因素;选
项D属于业主因素。参见教材P2。
38. 【正确答案】 A
【答案解析】在关键线路法中,关键线路是指在网络计划中从起点节点开始,沿箭线方向通过一系列箭线与节
点,最后到达终点节点为止所形成的通路上所有工作持续时间总和最大的线路。参见教材P15。
39. 【正确答案】 C
8
7
1
【答案解析】时间-成本目标是指以限定的4工9期寻求最低成本或寻求最低成本时的工期安排。参见教材P17
8
3
信
40. 【正确答案】 B 微
系
【答案解析】施工阶段进度控制的主联要任务包括:编制施工总进度计划,并控制其执行;编制单位工程施工进度
题
押
计划,并控制其执行;编制年准、季、月实施计划,并控制其执行。参见教材P3
精
41. 【正确答案】 B
【答案解析】横道计划存在的缺点 :(1)不能明确地反映出各项工作之间错综复杂的相互关系;(2)不能明确
地反映出影响工期的关键工作和关键线 路;(3)不能反映出工作所具有的机动时间;(4)不能反映工程费用与
工期之间的关系。参见教材P13
42. 【正确答案】 B
【答案解析】将工程项目由粗到细进行分解,是编 制网络计划的前提。参见教材P17
43. 【正确答案】 A
8
1
7
【答案解析】产量定额与时间定额成反比,二者互为倒数。 参见教材P17。
8
4 9
信
3
44. 【正确答案】 D 微
系
【答案解析】建设工程设计阶段进度控制的任务是:编制设计阶段 工作计划,
联
并控制其执行;编制详细的出图计
一
唯
划,并控制其执行。参见教材P3。
45. 【正确答案】 A
【答案解析】建设项目总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管
理的主要任务是在项目的实施阶段对项目的目标进行控制。参见教材P4。
46. 【正确答案】 C
【答案解析】进度控制的经济措施主要包括:(1)及时办理工程预付款及工程进度款支付手续;(2)对应急赶
工给予优厚的赶工费用;(3)对工期提前给予奖励;(4)对工程延误收取误期损失赔偿金。参见教材P3。
47. 【正确答案】 A
【答案解析】进度控制的技术措施主要包括:(1)审查承包商提交的进度计划,使承包商在合理的状态下施工;
(2)编制进度控制工作细则,指导监理人员实施进度控制;(3)采用网络计划技术及其他科学适用的计划方
法,并结合电子计算机的应用,对建设工程进度实施动态控制。参见教材P3。
48. 【正确答案】 C
【答案解析】选项A错误,由建设单位持建设项目的批准文件和确定的建设用地通知书,向城市规划管理部门申请
确定拟建项目的规划设计条件。选项B错误,设计单位的进度控制:编制切实可行的设计总进度计划、阶段性设计
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第13页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
进度计划和设计进度作业计划。选项C正确,在设计阶段和施工阶段,监理工程师不仅要审查设计单位和施工单位
提交的进度计划,更要编制监理进度计划,以确保进度控制目标的实现。选项D错误,在设计进度控制中,监理工
程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。参见教材P4、112、114。
49. 【正确答案】 B
【答案解析】为使业主方各工作部门和项目各参与方便捷地获取进度信息,可利用项目专用网站作为基于网络的
信息处理平台辅助进度控制。参见教材P18。
50. 【正确答案】 C
【答案解析】建设项目总进度目标论证的工作步骤如下:(1)调查研究和收集资料;(2)项目结构分析;(3)
进度计划系统的结构分析;(4)项目的工作编码;(5)编制各层进度计划;(6)协调各层进度计划的关系,编
制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;(8)若经过多次调整,进度
目标无法实现,则报告项目决策者。参见教材P4。
51. 【正确答案】 D
【答案解析】影响工程进度的因素中,自然环境因素,如复杂的工程地质条件;不明的水文气象条件;地下埋藏
文物的保护、处理;洪水、地震、台风等不可抗力等。参见教材P1。
52. 【正确答案】 A
8
7
1
【答案解析】将工程项目由粗到细进行分解9,是编制网络计划的前提。参见教材P17。
4
8
3
二、多选题 信
微
系
53. 【正确答案】 ABCE 联
题
【答案解析】工程项目平衡表中押需明确的内容有:各种设计文件交付日期、主要设备交货日期、施工单位进场日
准
精
期、水电及道路开通日期等。参见教材P7。
54. 【正确答案】 ABCD
【答案解析】建设项目总进度目标论证的工作步骤如下:调查研究和收集资料;项目结构分析;进度计划系统的
结构分析;项目的工作编码;编制各层进度计划;协调各层进度计划的关系,编制总进度计划;若所编制的总进
度计划不符合项目的进度目标,则设法调整;若经过多次调整,进度目标无法实现,则报告项目决策者。选项E属
于总进度纲要的主要内容。参见教材P4。
55. 【正确答案】 ABDE
8
【答案解析】年度计划项目表将确定年度施工项目的投资 额和年末形象进度,并阐明建1 7设条件(图纸、设备、材
9
8
4
料、施工力量)的落实情况。参见教材P8 信 3
微
56. 【正确答案】 BDE 系
联
一
【答案解析】工程项目前期工作计划是指对工程项目可行性研究、项 目评唯估及初步设计的工作进度安排,它可使
工程项目前期决策阶段各项工作的时间得到控制。参见教材P6。
57. 【正确答案】 ABCD
【答案解析】项目总进度包括:设计前准备阶段的工作进度、设计工作进度、招标工作进度、施工前准备工作进
度、工程施工和设备安装进度、项目动用前的准备工作进度等。参见教材P4
58. 【正确答案】 ACD
【答案解析】参见教材P6。
工程项目建设总进度计划 工程项目年度计划
初步设计被批准后,在编报工程项目
年度计划之前,根据初步设计,对工
依据工程项目建设总进度计划和
内容 程项目从开始建设(设计、施工准
批准的设计文件进行编制的
备)至竣工投产(动用)全过程的统
一部署。
文字 略 略
工程项目一览表 年度计划项目表
工程项目总进度计划 年度竣工投产交付使用计划表
表格
投资计划年度分配表 年度建设资金平衡表
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第14页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
工程项目进度平衡表 年度设备平衡表
59. 【正确答案】 BCE
【答案解析】建设项目总进度目标指的是整个项目的进度目标,它是在项目决策阶段确定的。总进度目标论证并
不是单纯的总进度规划的编制工作,它涉及许多项目实施的条件分析和项目实施策划方面的问题。参见教材P4。
60. 【正确答案】 BC
【答案解析】选项A为资金因素,选项B、C为社会环境因素,选项D为施工技术因素,选项E为组织管理因素。参见
教材P2
61. 【正确答案】 ABC
【答案解析】设计单位的计划系统包括设计总进度计划、阶段性设计进度计划、设计作业进度计划。参见教材
P10。
62. 【正确答案】 ACD
【答案解析】业主因素:如业主使用要求改变而进行设计变更;应提供的施工场地条件不能及时提供或所提供的
场地不能满足工程正常需要;不能及时向施工承包单位或材料供应商付款等。选项B属于组织管理因素,选项E属
于社会环境因素。参见教材P2。
63. 【正确答案】 BCE
8
7
1
9
【答案解析】为了控制各专业的设计进度,4并作为设计人员承包设计任务的依据,应根据施工图设计工作进度计
8
3
信
划、单位工程设计工日定额及所投入的微设计人员数,编制设计作业进度计划。参见教材P11。
系
联
64. 【正确答案】 ABCE
题
押
【答案解析】施工准备的工作准内容通常包括:技术准备、物资准备、劳动组织准备、施工现场准备和施工场外准
精
备。参见教材P12。
65. 【正确答案】 BCDE
【答案解析】为了实施进度控制,监理 工程师必须根据建设工程的具体情况,认真制定进度控制措施,以确保建
设工程进度控制目标的实现。进度控制的 措施应包括组织措施、技术措施、经济措施及合同措施。参见教材P2。
66. 【正确答案】 ABE
【答案解析】横道图不能明确反映出关键路线,不能反映出工作所具有的机动时间。参见教材P13
67. 【正确答案】 BCD
8
1
7
9
【答案解析】计划准备阶段:调查研究、确定进度计划目标 。选项BCD属于绘制网络
8
图4阶段。参见教材P16
信
3
68. 【正确答案】 ABC 微
系
【答案解析】横道计划可以明确地表示出各项工作的划分、工作的 开始时间一和
联
完成时间、工作的持续时间、工作
唯
之间的相互搭接关系,以及整个工程项目的开工时间、完工时间和总工 期 。参见教材P13。
69. 【正确答案】 ACDE
【答案解析】网络计划与横道计划相比具有以下特点:(1)网络计划能够明确表达各项工作之间的逻辑关系;
(2)通过网络计划时间参数的计算,可以找出关键线路和关键工作;(3)通过网络计划时间参数的计算,可以
明确各项工作的机动时间;(4)网络计划可以利用计算机进行计算、优化和调整。参见教材P14。
70. 【正确答案】 BDE
【答案解析】横道计划存在的缺点:不能明确地反应出各项工作之间错综复杂的相互关系;不能明确地反映出影
响工期的关键工作和关键线路;不能反映出工作所具有的机动时间;不能反映工程费用与工期之间的关系。参见
教材P13
71. 【正确答案】 BCD
【答案解析】进度控制的合同措施主要包括:推行CM承发包模式,对建设工程实行分段设计、分段发包和分段施
工;加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目标的实现;严格控制合同变更;加
强风险管理;加强索赔管理,公正地处理索赔。参见教材P3。
72. 【正确答案】 CDE
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第15页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】合同措施进度控制的合同措施主要包括:(1)推行CM承发包模式,对建设工程实行分段设计、分段
发包和分段施工;(2)加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目标的实现;
(3)严格控制合同变更,对各方提出的工程变更和设计变更,监理工程师应严格审查后再补入合同文件之中;
(4)加强风险管理,在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法;(5)加强索赔管
理,公正地处理索赔。参见教材P3。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第16页 / 共16页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(进度控制)第二章 流水施工原理
一、单选题
1.6栋同类型房屋的基础组织流水作业施工,4个施工过程的流水节拍分别为8d、4d、8d、8d,则流水步距为(
)。
A.1d
B.2d
C.4d
D.8d
2.某固定节拍流水施工,基础工程划分4个施工过程(挖基槽、作垫层、混凝土浇筑、回填土),在5个施工段组
织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水工期为( )天。
A.39
B.29
8
7
1
C.26 9
4
8
3
信
D.14 微
系
3.( )是指相邻两个专业工作队在联同一施工段上共同作业的时间。
题
押
A.提前插入时间 准
精
B.工艺间歇时间
C.组织间歇时间
D.间歇时间
4.相邻两个施工过程之间由于工艺或组织 安排需要而增加的额外等待时间是指( )。
A.时间间隔
B.间歇时间
C.流水步距
8
1
7
9
D.流水节拍 8 4
信
3
5.建设工程组织流水施工时,相邻专业工作队之间的流水步距 相等,且施工段之微间没有空闲时间的是( )。
系
A.一般的成倍节拍流水施工和非节奏流水施工 一
联
唯
B.非节奏流水施工和加快的成倍节拍流水施工
C.一般的成倍节拍流水施工和固定节拍流水施工
D.固定节拍流水施工和加快的成倍节拍流水施工
6.某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、4、4天。如果
组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。
A.3个和20天
B.4个和25天
C.5个和24天
D.7个和20天
7.建设工程组织流水施工时,如果存在间歇时间和提前插入时间,则( )。
A.无论是间歇时间还是提前插入时间,均会使流水施工工期缩短
B.无论是间歇时间还是提前插入时间,均会使流水施工工期延长
C.间歇时间会使流水施工工期缩短,而提前插入时间会使流水施工工期延长
D.间歇时间会使流水施工工期延长,而提前插入时间会使流水施工工期缩短
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第1页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8.组织流水施工时,成倍节拍流水施工的特点( )。
A.相同施工过程的流水步距相等,且等于流水节拍
B.专业施工队数大于等于施工过程数
C.施工段之间没有空闲时间
D.同一施工过程在各个施工段上的流水节拍成倍数关系
9.某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6天、4天、8天。
如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。
A.6个和20天
B.9个和24天
C.8个和24天
D.7个和20天
10.某工程包含现浇钢筋混凝土建筑结构建筑2栋的施工,其主体工程由支模板、绑扎钢筋和浇筑混凝土3个施工过
程组成,每个施工过程在施工段上的延续时间均为5天,划分为3个施工段,则总工期为( )天。
A.35
B.40 8
7
1
9
C.45 8 4
3
信
D.50 微
系
联
11.下列对于固定节拍流水施工描题述正确的是( )。
押
准
A.所有施工过程在各个施工段上的流水节拍均相等
精
B.相邻施工过程的流水步距不等
C.专业工作队数大于施工过程数
D.施工段之间可以有空闲时间
12.某建设工程划分为4个施工过程,4个施工 段组织加快的成倍节拍流水施工,流水节拍分别为6天、3天、9天和
12天,则需要专业工作队总数为( )。
A.3
B.4 8
1
7
9
C.10 8
4
信
3
微
D.11 系
联
13.某分部工程有3个施工过程,分为4个施工段组织加快的成倍节拍 流水施
唯
工一,各施工过程流水节拍分别是6天、6
天、9天,则该分部工程的流水施工工期是( )天。
A.24
B.30
C.36
D.54
14.某分部工程由4个施工过程(A、B、C、D)组成,分为6个施工段。流水节拍均为3天,无组织间歇时间和工艺
间歇时间,但施工过程D需提前2天插入施工,该分部工程的工期为( )天。
A.21
B.24
C.25
D.26
15.某分部工程由4个施工过程(基础工程、结构安装、室内装修、室外工程)组成,分为5个施工段。流水节拍均
为3天,无组织间歇时间和工艺间歇时间,但施工过程室外工程需提前2天插入施工,该分部工程的工期为( )
天。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第2页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.21
B.22
C.26
D.27

16.某分部工程由4个施工过程(Ⅰ、Ⅱ、Ⅲ、Ⅳ)组成,分为6个施工段。流水节拍均为3天,无组织间歇时间和
工艺间歇时间,但施工过程Ⅳ需提前1天插入施工,该分部工程的工期为( )天。
A.21
B.24
C.26
D.27
17.某基础工程划分4个施工过程(挖基槽、作垫层、混凝土浇筑、回填土)在6个施工段组织固定节拍流水施工,
流水节拍为4天,要求混凝土浇筑3天后才能进行回填土,该工程的流水工期为( )天。
A.39
B.29
C.26 8
7
1
9
D.24 8 4
3
信
18.在有足够工作面的前提下,组织(微 )时,施工工期最短。
系
联
A.依次施工 题
押
准
B.平行施工 精
C.流水施工
D.分包施工
19.将拟建工程项目中的每一项施工对象 分为若干施工过程,按工艺要求依次完成,当完成一个施工对象后再按同
样顺序完成下一个对象,直至完成所有施工 对象,这是( )。
A.依次施工
B.平行施工
C.流水施工 8
1
7
9
D.混合施工
信
3 8
4
微
20.流水施工中最常见的施工方式是( )。 系
联
A.非节奏流水施工
唯
一
B.有节奏流水施工
C.等步距异节奏流水施工
D.异步距异节奏流水施工
21.考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可采用不同的施工组织方式,其中
有利于资源供应的施工组织方式是( )。
A.依次施工和平行施工
B.平行施工和流水施工
C.搭接施工和平行施工
D.依次施工和流水施工
22.某分部工程有2个施工过程,分为5个施工段组织非节奏流水施工。各施工过程的流水节拍分别为5天、4天、3
天、8天、6天和4天、6天、7天、2天、5天。第二个施工过程第三施工段的完成时间是第( )天。
A.17
B.19
C.22
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第3页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.26
23.( )方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
A.依次施工
B.平行施工
C.流水施工
D.分段施工
24.流水施工的基本组织方式包括( )。
A.非节奏流水施工、有节奏流水施工
B.异节奏流水施工、等节奏流水施工
C.非节奏流水施工、等节奏流水施工
D.等节奏流水施工、有节奏流水施工
25.异节奏流水施工是指在有节奏流水施工中,各施工过程的( )各自相等而不同施工过程之间的( )不尽相
等的流水施工。
A.流水节拍、流水节拍
B.流水强度、流水节拍 8
7
1
9
4
C.流水步距、流水步距 3 8
信
微
D.流水节拍、流水步距 系
联
26.流水施工的表达方式不包括(题 )。
押
准
A.香蕉曲线 精
B.网络图
C.横道图
D.垂直图
27.某分部工程划分为2个施工过程、3个施工 段组织流水施工,流水节拍分别为5天、3天、4天和2天、4天、3天,
则流水施工工期为( )天。
A.12
B.9
1
7 8
9
C.21
信
3 8
4
微
D.15 系
联
一
28.组织流水施工时,划分施工段的最根本目的是( )。 唯
A.提供工艺或组织间歇时间
B.可增加更多的专业工作队
C.满足施工工艺的要求
D.组织流水施工
29.某工程有3个施工过程,流水步距分别为2、5,其中第一个施工过程持续时间为8天,第三个施工过程持续总时
间是9天,第二与第三施工过程有3天的搭接,则流水施工工期为( )天。
A.12
B.13
C.18
D.19
30.施工现场的组织、管理比较简单,有利于资源供应的施工组织方式是( )。
A.垂直施工
B.平行施工
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第4页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.依次施工
D.流水施工
31.建设工程组织流水施工时,用来表达流水施工在空间布置上开展状态的参数有( )。
A.施工过程和流水强度
B.流水节拍和流水步距
C.工作面和施工段
D.成倍节拍和流水节奏
32.将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业
队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,
使相邻两专业队能最大限度地搭接作业,这种方式的施工是( )。
A.依次施工
B.平行施工
C.流水施工
D.混合施工
33.某基础工程包括挖基槽、做垫层、砌基础和8 回填土4个施工过程,分为4个施工段组织流水施工,各施工过程在
7
1
9
各施工段的流水节拍见下表(时间单位:天4)。根据施工工艺要求,在砌基础之间提前插入2天。则本基础工程的
8
3
信
流水工期是( )天。 微
系
流联水节拍
题
施工过程
押
准① ② ③ ④
精
挖基槽 2 2 3 3
作垫层 1 1 2 2
砌基础 3 3 4 4
回填土 1 1 2 2
A.21
B.22
C.23
8
D.25 1 7
9
8
4
34.在下列参数中,用来表示流水施工在时间安排上所处状态 的参数是( )。 信 3
微
A.流水步距 系
联
一
B.流水间隔 唯
C.流水强度
D.流水时距
35.建设工程采用依次施工组织方式的特点是( )。
A.能够均匀使用施工资源
B.有利于资源供应的组织
C.专业工作队能够连续施工
D.能够充分利用工作面进行施工
36.某分部工程有4个施工过程,分为3个施工段组织流水施工。各施工过程的流水节拍分别为4天、3天、2天;3
天、2天、2天;4天、2天、5天和3天、2天、4天,则流水施工工期为( )天。
A.19
B.21
C.22
D.25
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第5页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
37.下列关于流水节拍的说法错误的是( )。
A.流水节拍是流水施工的时间参数之一
B.流水节拍可以按定额计算法确定
C.流水节拍小,其流水速度慢,节奏感慢
D.流水节拍决定着单位时间的资源供应量
38.下列选项中,属于流水施工的垂直图表示法优点的是( )。
A.比横道图编制方便
B.时间和空间状况形象直观
C.施工过程及其先后顺序表达不够清楚
D.斜向进度线的斜率不能直观地表示出各施工过程的进展速度
39.在非节奏流水施工中,通常采用( )法计算流水步距。
A.累加数列错位相减取大差
B.最大公约数
C.最小公倍数
D.累加数列相减取大差法 7 8
1
9
4
40.对于采用装配式钢筋混凝土结构的建设3 8工程,不能列入施工进度计划的是( )。
信
微
A.钢筋混凝土构件的现场制作 系
联
题
B.钢筋混凝土构件的运输
押
准
C.该建设工程的装饰工程 精
D.该建设工程的主体结构工程
41.下列对于累加数列错位相减取大差 法的描述中,错误的是( )。
A.对每一个施工过程在各施工段上的流水 节拍依次累加
B.将相邻施工过程流水节拍累加数列中的后 者错后一位,相减后求得一个差数列
C.在差数列中取绝对值最大者,即为这两个相邻施工过程的流水步距
D.在差数列中取最大值,即为这两个相邻施工过程的 流水步距
8
42.在进行施工段划分时,同一专业工作队在各个施工段 上的劳动量应大致相等,相差1幅7度不宜超过( )。
9
8
4
A.5%~10% 信 3
微
B.10%~15%
系
联
一
C.10%~20% 唯
D.5%~15%
43.某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3、4、3、3和2、5、4、3天,
流水步距为( )天。
A.2
B.3
C.4
D.5
44.下列计算方法中,不能用来计算流水节拍的是( )。
A.倒排进度法
B.计量计价法
C.经验估算法
D.定额计算法
45.流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距的总数为( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第6页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.n-1
B.n
C.n+1
D.无法确定
46.某分部工程有两个施工过程,分为3个施工段组织非节奏流水施工,各施工过程的流水节拍分别为3天、5天、6
天和4天、4天、5天,则两个施工过程之间的流水步距是( )天。
A.3
B.4
C.5
D.6
47.建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水
施工方式是( )。
A.固定节拍流水施工和加快的成倍节拍流水施工
B.加快的成倍节拍流水施工和非节奏流水施工
C.固定节拍流水施工和一般的成倍节拍流水施8工
7
1
9
D.一般的成倍节拍流水施工和非节奏流水施8 4工
3
信
48.流水作业是施工现场控制施工进度微的一种经济效益很好的方法,相比之下在施工现场应用最普遍的流水形式是
系
联
( )。 题
押
A.非节奏流水 准
精
B.固定节拍流水
C.加快成倍节拍流水
D.一般成倍节拍流水
49.某住宅楼由六个单元组成,其基础工程施 工时,拟分成三段组织流水施工,土方开挖总量为9600m 3,选用两
台挖土机进行施工,采用一班作业,两台挖掘机 的台班产量定额均为100m 3,则流水节拍应为( )天。
A.48
B.32 8
1
7
9
C.16 8 4
信
3
微
D.8
系
联
50.如果根据工期要求采用倒排进度的方法确定流水节拍,则下列描述错误的一是( )。
唯
A.可反算出所需要的工人数或机械台班数
B.必须检查劳动力供应的可能性
C.无需考虑工作面是否足够
D.必须检查材料和施工机械供应的可能性
51.某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为( )
天。
施工段及流水节拍
施工过程
① ② ③ ④
Ⅰ 4 5 3 4
Ⅱ 3 2 3 2
Ⅲ 4 3 5 4
A.22
B.23
C.26
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第7页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.27
52.流水强度是指某专业工作队在( )。
A.若干个劳动量大致相等的施工段落
B.单位时间内所完成的工程量
C.某个专业工作队在一个施工段上的施工时间
D.相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间
53.组织流水施工时,建造类施工过程是指( )。
A.将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程
B.在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程
C.为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程
D.为了满足人民的各种社会需求而形成的施工过程
54.流水施工中某施工过程(专业工作队)在单位时间内所完成的工程量称为( )。
A.流水段
B.流水强度
C.流水节拍 7 8
1
9
4
D.流水步距 3 8
信
微
55.下列流水施工参数中,用来表达流系水施工在空间布置上开展状态的参数是( )。
联
题
A.施工过程和流水强度
押
准
B.流水强度和工作面 精
C.流水段和施工过程
D.工作面和流水段
56.下列流水施工参数中,用来表达流水 施工在时间安排上所处状态的参数是( )。
A.流水强度和流水段数
B.流水段数和流水步距
C.流水步距和流水节拍
8
D.流水节拍和流水强度 1 7
9
8
4
57.下列流水施工参数中,用来表达流水施工在时间安排上所 处状态的参数是( 信)3。
微
A.流水步距和流水节拍
系
联
一
B.流水段数和流水步距 唯
C.流水强度和流水段数
D.流水节拍和流水强度
58.关于流水步距的含义,以下说法正确的是( )。
A.相邻两个施工过程之间因组织安排需要增加的间隔等待时间
B.相邻两个施工段相继开始施工的最小间隔时间
C.如果施工过程数为n个,则流水步距的总数为n个
D.在不同的流水施工组织形式中,可以采用不同的方法确定流水步距
59.某工程有3个施工过程,划分为4个施工段组织加快的成倍节拍流水施工,各施工过程流水节拍分别是6天、6天
和9天,则该工程的工期和专业工作队总数分别是( )。
A.30和7
B.30和6
C.27和7
D.27和6
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第8页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
二、多选题
60.建设工程组织固定节拍流水施工的特点包括( )。
A.所有施工过程在各个施工段上的流水节拍均相等
B.各专业工作队在各施工段上不能够连续作业
C.相邻施工过程的流水步距相等,且等于流水节拍
D.专业工作队数大于等于施工过程数
E.各施工段之间可以有空闲时间
61.加快的成倍节拍流水施工的特点有( )。
A.同一施工过程在各个施工段上的流水节拍均相等
B.相邻施工过程的流水步距等于流水节拍
C.各个专业工作队在施工段上能够连续作业
D.每个施工过程均成立一个专业工作队
E.所有施工段充分利用且没有空闲时间
62.建设工程组织依次施工时,其特点包括( )。
A.没有充分地利用工作面进行施工,工期长
8
7
1
9
B.如果按专业成立工作队,则各专业队不能8 4连续作业
3
信
C.施工现场的组织管理工作比较复杂 微
系
联
D.单位时间内投入的资源量较少,题有利于资源供应的组织
押
准
E.相邻两个专业工作队能够最大限度地搭接作业
精
63.建设工程采用加快的成倍节 拍流水施工的特点有( )。
A.所有施工过程在各个施工段的流水节拍相等
B.相邻施工过程的流水步距不尽相等
C.施工段之间没有空闲时间
D.专业工作队数等于施工过程数
E.专业工作队在施工段上能够连续作业
64.下列属于建设工程平行施工特点的有( )。
1
7 8
9
A.各专业工作队能够连续施工
信
3 8
4
微
B.不利于资源供应的组织 系
联
一
C.施工现场的组织、管理比较复杂
唯
D.能够充分地利用工作面进行施工
E.如果由一个工作队完成一个施工对象的全部施工任务,不利于提高劳动生产率
65.考虑工程项目的( )要求,施工可以采用依次施工、平行施工和流水施工等方式。
A.施工特点
B.工艺流程
C.资源利用
D.平面或空间布置
E.生产效率
66.在组织流水施工时,确定流水节拍应考虑的因素有( )。
A.施工段数目
B.专业工作队的工作班次
C.所采用的施工方法和施工机械
D.相邻两个施工过程相继开始施工的最小间隔时间
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第9页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
E.在工作面允许的前提下投入的劳动量和机械台班数量
67.根据工程项目的施工特点、工艺流程及平面或空间布置等要求,可采用不同的施工组织方式,其中依次施工方
式的特点包括( )。
A.没有充分利用工作面,工期长
B.如果按专业成立工作队,则各专业工作队不能连续作业
C.施工现场的组织管理比较复杂
D.单位时间内投入的劳动力、施工机具等资源较为均衡
E.有利于施工段的划分
68.下列各项属于流水施工特点的有( )。
A.有利于资源供应的组织
B.保证施工连续、均衡、有节奏地进行
C.导致工人劳动强度增大
D.不能实现专业化施工
E.尽可能地利用工作面进行施工,工期比较短
69.下列选项中,属于累加数列错位相减取大差8法基本步骤的有( )。
7
1
9
4
A.将相邻施工过程流水节拍累加数列中的后8者错后一位,相减后求得一个差数列
3
信
微
B.对每一个施工过程在各施工段上的系流水节拍依次累加
联
C.对每一个施工过程在各施工段上题的流水节拍依次相减
押
准
D.在差数列中取最小值确定为精相邻两个施工过程的流水步距
E.在差数列中取最大值,即确定 为相邻两个施工过程的流水步距
70.建设工程组织平行施工的特点有( )。
A.能够充分利用工作面进行施工
B.单位时间内投入的资源量较为均衡
C.不利于资源供应的组织
D.施工现场的组织管理比较简单
8
E.不利于提高劳动生产率
1
7
9
8
4
71.建设工程采用依次施工方式组织施工的特点有( )。 信 3
微
A.没有充分利用工作面且工期较长 系
联
一
B.劳动力及施工机具等资源得到均衡使用 唯
C.按专业成立的工作队不能连续作业
D.单位时间内投入的劳动力、机具和材料增加
E.施工现场的组织和管理比较复杂
72.组织流水施工时,确定流水步距时应满足的基本要求有( )。
A.各施工过程按各自流水速度施工,始终保持工艺先后顺序
B.相邻专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接
C.流水步距的数目应等于施工过程数
D.流水步距的值应等于流水节拍值中的最大值
E.相邻两个施工过程(专业工作队)投入施工后尽可能保持连续作业
73.下列关于流水施工的说法中,正确的有( )。
A.划分施工段的目的就是为了组织流水施工
B.流水步距的大小取决于加入流水的施工过程数
C.流水节拍的大小与单位时间的资源供应量有关
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第10页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.施工段的界限应尽可能与建筑结构界限相吻合
E.流水施工工期就是整个建设工程的总工期
74.建设工程组织非节奏流水施工的特点有( )。
A.流水步距等于流水节拍的最大公约数
B.各施工段的流水节拍不全相等
C.专业工作队数等于施工过程数
D.相邻施工过程的流水步距相等
E.有的施工段之间可能有空闲时间
75.建设工程组织流水施工时,确定流水节拍的方法有( )。
A.定额计算法
B.经验估算法
C.价值工程法
D.ABC分析法
E.风险概率法
76.下列各类参数中,属于流水施工参数的有7(8 )。
1
9
4
A.工艺参数 3 8
信
微
B.定额参数 系
联
题
C.空间参数
押
准
D.时间参数 精
E.机械参数
77.建设工程组织流水施工的特点有( )。
A.能够尽可能利用工作面进行施工
B.能够实现专业化施工
C.单位时间投入资源量最少
D.有利于提高劳动生产率
8
E.专业工作队能够连续施工 1 7
9
8
4
答案部分 信 3
微
系
一、单选题 联
一
唯
1. 【正确答案】 C
【答案解析】流水节拍8d、4d、8d、8d的最大公约数为4d,则流水步距为4d。参见教材P29。
2. 【正确答案】 C
【答案解析】根据公式T=(m+n-1)×t+∑G+∑Z-∑C,代入数值得:T=(4+5-1)×3+2=26天。参见教材P27。
3. 【正确答案】 A
【答案解析】所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。参见教材P27。
4. 【正确答案】 B
【答案解析】所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。参见
教材P27
5. 【正确答案】 D
【答案解析】固定节拍流水施工相邻施工过程的流水步距相等,施工段之间没有空闲时间。加快的成倍节拍流水
施工相邻专业工作队的流水步距相等,施工段之间没有空闲。非节奏流水施工相邻施工过程的流水步距不尽相
等,有的施工段之间可能有空闲时间。参见教材P27。
6. 【正确答案】 D
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第11页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】流水步距等于三个流水节拍的最大公约数,也就是2,每个施工过程的专业工作队数分别是:6
/2=3,4/2=2,4/2=2,总共是3+2+2=7个。流水工期=(4+7-1)×2=20天。参见教材P30。
7. 【正确答案】 D
【答案解析】间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间,因此会使
施工工期延长。提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。在工作面允许和资源
有保证的前提下,专业工作队提前插入施工,可以缩短流水施工工期。参见教材P27
8. 【正确答案】 B
【答案解析】选项A是固定节拍的流水施工的特点;选项C是加快的成倍节拍流水施工的特点;选项D成倍节拍流水
施工在同一施工过程在各个施工段上的流水节拍均相等。参见教材P26~28。
9. 【正确答案】 B
【答案解析】第一个施工过程的专业工作队数目=3个,第二个施工过程的专业工作队数目=2个,第三个施工过
程的专业工作队数目=4个,则参与该工程流水施工的专业工作队总数=3+2+4=9(个),则流水施工工期为=
(4+9-1)×2=24(天)。参见教材P29
10. 【正确答案】 B
【答案解析】按固定节拍流水施工工期计算公式 :T=(m+n-1)t+∑G+∑Z-∑C=(2×3+3-1)×5=40天。题中
8
7
1
是2栋现浇钢筋混凝土建筑结构的施工,等于9施工段加倍。参见教材P27。
4
8
3
信
11. 【正确答案】 A 微
系
【答案解析】在有节奏流水施工中,联各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等
题
押
节拍流水施工。特点:(1)所准有施工过程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相
精
等,且等于流水节拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成
相应施工过程所有施工段上的任务;(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时
间。参见教材P26。
12. 【正确答案】 C
【答案解析】成倍节拍流水施工计算专业工作 队数,首先需要求出流水步距,K=最大公约数{6,3,9,12}=3
(天);专业工作队数=6/3+3/3+9/3+12/3=10。参 见教材P30。
13. 【正确答案】 B
8
【答案解析】施工过程数目n=3,施工段数目m=4,流水步 距等于流水节拍的最大公约9数1
7
,K=min{6,6,9}=3,专
8
4
业工作队数=(6/3)+(6/3)+(9/3)=7(个),流水施工工 期=(4+7-1)×3=3信0

3
(天)。参见教材P30。
微
系
14. 【正确答案】 C 联
一
【答案解析】工期=(4+6-1)×3-2=25天。参见教材P27。 唯
15. 【正确答案】 B
【答案解析】流水施工工期=(5+4-1)×3-2=22(天)。参见教材P27。
16. 【正确答案】 C
【答案解析】工期=3+3+3 +3×6-1=26(天)。参见教材P27
17. 【正确答案】 A
【答案解析】T=(m+n-1)t+∑G+∑Z-∑C=(6+4-1)×4+3=39(天)。参见教材P27。
18. 【正确答案】 B
【答案解析】平行施工特点:充分地利用工作面进行施工,工期短;如果每一个施工对象均按专业成立工作队,
劳动力及施工机具等资源无法均衡使用;如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业
化施工,不利于提高劳动生产率;单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源
供应的组织;施工现场的组织管理比较复杂。参见教材P21。
19. 【正确答案】 A
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第12页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】依次施工是将拟建工程项目中的每一项施工对象分为若干施工过程,按工艺要求依次完成,当完成
一个后再按同样顺序完成下一个对象,直至完成所有施工对象。参见教材P20
20. 【正确答案】 A
【答案解析】非节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的
流水施工。这种施工是流水施工中最常见的一种。参见教材P26
21. 【正确答案】 D
【答案解析】依次施工单位时间内投入的劳动力、施工机具、材料等资源量较少,有利于资源供应的组织;平行
施工单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织;流水施工单位时
间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织。参见教材P21。
22. 【正确答案】 C
【答案解析】参见教材P31。
23. 【正确答案】 B 7 8
1
9
4
8
【答案解析】平行施工方式是组织几个劳3动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成
信
微
各施工对象。参见教材P21。 系
联
题
24. 【正确答案】 A
押
准
【答案解析】流水施工的基本精组织方式包括:非节奏流水施工和有节奏流水施工,有节奏流水施工包括异节奏流
水施工和固定节拍流水施工。参 见教材P26。
25. 【正确答案】 A
【答案解析】异节奏流水施工是指在有节 奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的
流水节拍不尽相等的流水施工。参见教材P2 6。
26. 【正确答案】 A
【答案解析】流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。参见教材P21。
27. 【正确答案】 D
1
7 8
9
8
4
【答案解析】累加数列错位相减取大差法计算流水步距K=6, 流水工期=6+(2+
信
34+3)=15天。参见教材P32。
微
28. 【正确答案】 D 系
联
一
【答案解析】划分施工段的目的就是为了组织流水施工。参见教材P 24 唯
29. 【正确答案】 B
【答案解析】经计算可知,计算流水施工工期=2+5+9-3=13天。参见教材P32。
30. 【正确答案】 C
【答案解析】依次施工特点:(1)工期长; (2)各专业队不能连续作业,资源无法均衡使用; (3)不能实现
专业化施工,不利于提高劳动生产率和工程质量; (4)单位时间内投入的资源量较少,有利于资源供应的组
织; (5)施工现场的组织、管理比较简单。参见教材P21
31. 【正确答案】 C
【答案解析】空间参数是指在组织流水施工时,用来表达流水施工在空间布置上开展状态的参数,包括工作面和
施工段。参见教材P23
32. 【正确答案】 C
【答案解析】流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立
相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连
续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。参见教材P21
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第13页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
33. 【正确答案】 A
【答案解析】累加数列为:2,4,7,10;1,2,4,6;3,6,10,14; 1,2,4,6;流水步距为:6,1,10。
流水工期为:T=(6+1+10)+(1+1+2+2)-2=21(天)。参见教材P32。
34. 【正确答案】 A
【答案解析】时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水
节拍、流水步距、流水施工工期。参见教材P24。
35. 【正确答案】 B
【答案解析】依次施工的特点:(1)没有充分地利用工作面进行施工,工期长;(2)如果按专业成立工作队,
则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成全
部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳动力、施工
机具、材料等资源量较少,有利于资源供应的组织;(5)施工现场的组织、管理比较简单。参见教材P21。
36. 【正确答案】 C
【答案解析】采用“累加数列错位相减取大差法”计算流水步距:
4 ,7 ,9
-) 3 ,5 ,7
8
7
K =max{ 4 ,4 ,4 ,-7}=4; 9 1
1,2 8 4
3
信3 ,5 ,7
微
系
联 -) 4 ,6 ,11
题
K =max{ 3 ,1 ,1 ,-11}=押3;
2,3 准
精
4 ,6 ,11
-) 3 , 5 ,9
K =max{4 ,3 ,6 ,-9}=6;
3,4
计算流水施工工期=4+3+6+9=22(天)。 参见教材P33。
37. 【正确答案】 C
【答案解析】流水节拍小,其流水速度快,节奏感强,反之则相反。参见教材P24。
38. 【正确答案】 B
8
【答案解析】垂直图表示法的优点是:施工过程及其先后 顺序表达比较清楚,时间和空1 7间状况想象直观,斜向进
9
8
4
度线的斜率可以直观的表示出施工过程的进展速度,但编制实 际工程进度计划不如信 3横道图方便。参见教材P22。
微
39. 【正确答案】 A 系
联
一
【答案解析】在非节奏流水施工中,通常采用累加数列错位相减取大 差法唯计算流水步距。参见教材P31。
40. 【正确答案】 B
【答案解析】运输类与制备类施工过程一般不占有施工对象的工作面,故一般不列入流水施工进度计划之中。只
有当其占有施工对象的工作面,影响工期时,才列入施工进度计划之中。例如,对于采用装配式钢筋混凝土结构
的建设工程,钢筋混凝土构件的现场制作过程就需要列入施工进度计划之中。参见教材P23。
41. 【正确答案】 C
【答案解析】累加数列错位相减取大差法的基本步骤如下:对每一个施工过程在各施工段上的流水节拍依次累
加,求得各施工过程流水节拍的累加数列;将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一
个差数列;在差数列中取最大值,即为这两个相邻施工过程的流水步距。参见教材P31。
42. 【正确答案】 B
【答案解析】同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%。参见教材P24。
43. 【正确答案】 D
【答案解析】
(1)求各施工过程流水节拍的累加数列:
施工过程甲:3,7,10,13
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第14页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
施工过程乙: 2, 7, 11,14
(2)错位相减求得差数列:
甲与乙:3,5,3,2 -14
(3)在差数列中取最大值求得流水步距:
施工过程甲与乙之间的流水步距:K =5。参见教材P31。
甲,乙
44. 【正确答案】 B
【答案解析】流水节拍可分别按下列方法确定:工期反算法(倒排进度法)、经验估算法、定额计算法。参见教
材P25
45. 【正确答案】 A
【答案解析】流水步距的数目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距的总数为n-1
个。参见教材P25。
46. 【正确答案】 D
【答案解析】用错位相减取大差法计算,
3,8,14
-) 4, 8, 13
8
7
3,4, 6,-13 9 1
4
8
3
在差数列中取最大值6,则流水步距为6天信。参见教材P31。
微
系
47. 【正确答案】 D 联
题
【答案解析】一般的成倍节拍流押水施工和非节奏流水施工相邻专业工作队之间的流水步距不尽相等,但专业工作
准
精
队数等于施工过程数。参见教材P27。
48. 【正确答案】 A
【答案解析】在组织流水施工时,经常由于工程结构形式、施工条件不同等原因,导致各施工过程的流水节拍随
施工段的不同而不同,且不同施工过程之间的流水节拍又有很大差异。流水节拍虽无任何规律,但仍可利用流水
施工原理组织流水施工,使各专业工作队在满足连续施工的条件下,实现最大搭接。这种非节奏流水施工方式是
建设工程流水施工的普遍方式。参见教材P31
49. 【正确答案】 C
8
【答案解析】根据流水节拍定额计算法的公式,t=Q/(S ×R×N),即:流水节拍=每个1 7工作段的工作量/(产量定
9
8
4
额×台班数×工作班次)=(9600/3)/(100×2×1)=16天。 参见教材P25 信 3
微
50. 【正确答案】 C 系
联
一
【答案解析】如果根据工期要求采用倒排进度的方法确定流水节拍时 ,可唯反算出所需要的工人数或机械台班数。
但在此时,必须检查劳动力、材料和施工机械供应的可能性,以及工作 面是否足够等。参见教材P25。
51. 【正确答案】 D
【答案解析】施工过程Ⅰ:4,9,12,16;施工过程Ⅱ:3,5,8,10;施工过程Ⅲ:4,7,12,16。K
Ⅰ,Ⅱ
=max{4,6,7,8,-10}=8(天);K =max{3,1,1,-2,-16}=3(天)。T=(8+3)+16=27(天)。参见教
Ⅱ,Ⅲ
材P32
52. 【正确答案】 B
【答案解析】流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量。参见教材P23。
53. 【正确答案】 B
【答案解析】建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工
过程。它是建设工程施工中占有主导地位的施工过程,如建筑物或构筑物的地下工程、主体结构工程、装饰工
程。参见教材P23。
54. 【正确答案】 B
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第15页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能
力或生产能力。参见教材P23
55. 【正确答案】 D
【答案解析】空间参数是表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。参见教材P23。
56. 【正确答案】 C
【答案解析】时间参数是表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工
工期等。参见教材P24。
57. 【正确答案】 A
【答案解析】时间参数是表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工
工期等。参见教材P24。
58. 【正确答案】 D
【答案解析】流水步距是指组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时
间。如果施工过程数为n个,则流水步距的总数为n-1个。参见教材P25。
59. 【正确答案】 A
【答案解析】各施工过程流水节拍分别是6天、8 6天和9天,最大公约数为3,因此流水步距为3天,专业工作队数=6
7
1
9
/3+6/3+9/3=7。工期=(4+7-1)×3=308 4。参见教材P30。
3
信
二、多选题 微
系
60. 【正确答案】 AC 联
题
押
【答案解析】固定节拍流水施准工的特点:所有施工过程在各个施工段上的流水节拍均相等;相邻施工过程的流水
精
步距相等,且等于流水节拍;专业工作队数等于施工过程数;各个专业工作队在各施工段上能够连续作业,施工
段之间没有空闲时间。参见教材P27。
61. 【正确答案】 ACE
【答案解析】选项B,相邻专业工作队的流 水步距相等,且等于流水节拍的最大公约数;选项D,有的施工过程只
成立一个专业工作队,而对于流水节拍大的施 工过程,可按其倍数增加相应专业工作队数。参见教材P28。
62. 【正确答案】 ABD
【答案解析】依次施工的特点:没有充分地利用工作 面进行施工,工期长;如果按专业成立工作队,则各专业队
8
不能连续作业,有时间间歇,劳动力及施工机具等资源无 法均衡使用;如果由一个工9作1
7
队完成全部施工任务,则
8
4
不能实现专业化施工,不利于提高劳动生产率和工程质量;单 位时间内投入的劳动信
3
力、施工机具、材料等资源量
微
较少,有利于资源供应的组织;施工现场的组织、管理比较简单 。参见教材P2
系
1
联
一
63. 【正确答案】 BCE 唯
【答案解析】加快的成倍节拍流水施工的特点如下:(1)同一施工过程在其各个施工段上的流水节拍均相等;不
同施工过程的流水节拍不等,但其值为倍数关系;(2)相邻专业工作队的流水步距相等,且等于流水节拍的最大
公约数(K);(3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大
的施工过程,可按其倍数增加相应专业工作队数目;(4)各个专业工作队在施工段上能够连续作业,施工段之间
没有空闲时间。参见教材P28。
64. 【正确答案】 BCDE
【答案解析】平行施工方式具有以下特点:(1)充分地利用工作面进行施工,工期短;(2)如果每一个施工对
象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成一个施工对象的全
部施工任务,则不能实现专业化施工,不利于提高劳动生产率;(4)单位时间内投入的劳动力、施工机具、材料
等资源量成倍增加,不利于资源供应的组织;(5)施工现场的组织管理比较复杂。参见教材P21。
65. 【正确答案】 ABCD
【答案解析】考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,施工可以采用依次施
工、平行施工和流水施工等方式。参见教材P20
66. 【正确答案】 BCE
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第16页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】同一施工过程的流水节拍,主要由所采用的施工方法、施工机械以及在工作面允许的前提下投入施
工的工人数、机械台班和采用的工作班次等因素确定。参见教材P24。
67. 【正确答案】 AB
【答案解析】选项C错误,依次施工的施工现场的组织、管理比较简单;选项D错误,依次施工时有时间间歇,劳
动力及施工机具等资源无法均衡使用;选项E错误,施工段是流水施工的空间参数,与依次施工无关。参见教材
P21~22。
68. 【正确答案】 ABE
【答案解析】流水施工方式具有以下特点:(1)尽可能地利用工作面进行施工,工期比较短;(2)各工作队实
现了专业化施工,有利于提高技术水平和劳动生产率;(3)专业工作队能够连续施工,同时使相邻专业队的开工
时间能够最大限度的搭接;(4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应
的组织;(5)为施工现场的文明施工和科学管理创造了有利条件。参见教材P21。
69. 【正确答案】 ABE
【答案解析】在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。由于这种方法是由潘特
考夫斯基首先提出的,故又称为潘特考夫斯基法。这种方法简捷、准确,便于掌握。累加数列错位相减取大差法
的基本步骤如下:(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数
8
7
列;(2)将相邻施工过程流水节拍累加数列9 1中的后者错后一位,相减后求得一个差数列;(3)在差数列中取最
4
8
3
大值,即为这两个相邻施工过程的流水步信距。参见教材P31。
微
系
70. 【正确答案】 ACE 联
题
【答案解析】平行施工方式具有押以下特点:(1)充分地利用工作面进行施工,工期短;(2)如果每一个施工对
准
精
象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工作队完成一个施工对象的全
部施工任务,则不能实现专业化 施工,不利于提高劳动生产率;单位时间内投入的劳动力、施工机具、材料等资
源量成倍地增加,不利于资源供应的 组织;(4)施工现场的组织管理比较复杂。参见教材P21
71. 【正确答案】 AC
【答案解析】依次施工方式具有以下特点:(1)没有充分地利用工作面进行施工,工期长;(2)如果按专业成
立工作队,则各专业队不能连续作业,有时间间歇,劳动力及施工机具等资源无法均衡使用;(3)如果由一个工
作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;(4)单位时间内投入的劳
动力、施工机具、材料等资源量较少,有利于资源供应 的 组织;(5)施工现场的组织
1
、7 8管理比较简单。参见教材
9
P21。
信
3 8
4
微
72. 【正确答案】 ABE 系
联
一
【答案解析】流水步距的大小取决于相邻两个施工过程(或专业工作 队)
唯
在各个施工段上的流水节拍及流水施工
的组织方式。确定流水步距时,一般应满足以下基本要求:(1)各施工 过程按各自流水速度施工,始终保持工艺
先后顺序;(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;(3)相邻两个施工过程(或专业工
作队)在满足连续施工的条件下,能最大限度地实现合理搭接。参见教材P25。
73. 【正确答案】 ACD
【答案解析】划分施工段的目的就是为了组织流水施工。流水步距的大小取决于相邻两个施工过程(或专业工作
队)在各个施工段上的流水节拍及流水施工的组织方式。流水节拍决定着单位时间的资源供应量。施工段的界限
应尽可能与结构界限相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性。由于一项建设
工程往往包含有许多流水组,故流水施工工期一般不是整个工程的总工期。参见教材P24。
74. 【正确答案】 BCE
【答案解析】非节奏流水施工具有以下特点:(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工
过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,
但有的施工段之间可能有空闲时间。参见教材P31。
75. 【正确答案】 AB
【答案解析】流水节拍可分别按下列方法确定:(1)定额计算法。(2)经验估算法。参见教材P25。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第17页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
76. 【正确答案】 ACD
【答案解析】流水施工参数有工艺参数、空间参数、时间参数。参见教材P22。
77. 【正确答案】 ABDE
【答案解析】流水施工方式具有以下特点:(1)尽可能地利用工作面进行施工,工期比较短;(2)各工作队实现
了专业化施工,有利于提高技术水平和劳动生产率;(3)专业工作队能够连续施工,同时能使相邻专业队的开工时
间最大限度地搭接;(4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组
织;(5)为施工现场的文明施工和科学管理创造了有利条件。参见教材P21。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第18页 / 共18页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(进度控制)第三章 网络计划技术(一)
一、单选题
1.在工程网络计划实施过程中,如果发现某项工作进度出现拖延,则受影响的工作必然是该工作的( )。
A.先行工作
B.先做工作
C.后续工作
D.后做工作
2.当网络图的起点节点有多条箭线引出(外向箭线)或终点节点有多条箭线引入(内向箭线)时,为使图形简
洁,可用( )绘图。
A.母线法
B.S曲线法
C.双代号法
8
7
1
D.单代号法 4 9
8
3
信
3.某单代号网络图,有多项开始工作和微结束工作,则该网络图( )。
系
联
A.起点节点为实工作,终点节点为实工作
题
押
B.起点节点为实工作,终点节准点为虚拟工作
精
C.起点节点为虚拟工作,终点节 点为实工作
D.起点节点为虚拟工作,终点节点 为虚拟工作
4.下列关于双代号网络图与单代号网络 图的描述正确的是( )。
A.双代号网络图的虚箭线不消耗资源
B.单代号网络图的箭线不能反映工作之间的逻辑 关系
C.单代号网络图中可能出现虚箭线
D.双代号网络图的箭线不消耗时间 8
1
7
9
5.生产性工作之间由工艺过程决定的、非生产性工作之间由 工作程序决定的先后顺序8 4关系称为( )。
信
3
A.工艺关系 微
系
联
B.组织关系 一
唯
C.施工关系
D.进度关系
6.单代号网络图的基本符号中“箭线”表示( )。
A.一项工作
B.工作名称
C.工作持续时间
D.紧邻工作之间的逻辑关系
7.建设工程进度网络图中,工艺关系是指( )。
A.非生产性工作之间由工艺过程决定的先后顺序关系
B.非生产性工作之间由工作程序决定的先后顺序关系
C.生产性工作之间由组织安排决定的先后顺序关系
D.生产性工作之间由工作程序决定的先后顺序关系
8.关于双代号网络计划中的虚箭线,下列说法中不正确的是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第1页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.虚箭线主要用来表达相关工作的逻辑关系
B.虚箭线所代表的工作不消耗时间
C.虚箭线代表的可能是虚工作,也可能是实工作
D.虚箭线所代表的工作不消耗资源
9.在工程网络计划中,某项工作的自由时差不会超过该工作的( )。
A.总时距
B.持续时间
C.间歇时间
D.总时差
10.在双代号网络计划的时间参数计算中,除以网络计划终点节点为完成节点的工作外,其他工作的最迟完成时间
应等于其紧后工作( )。

A.最迟开始时间的最小值
B.最迟开始时间的最大值
C.最迟完成时间的最小值
D.最迟完成时间的最大值 8
7
1

9
4
11.在工程网络计划中,工作的最早开始时3 8间应为其所有紧前工作( )。
信
微
A.最早开始时间的最大值 系
联
B.最早开始时间的最小值 题
押
准
C.最早完成时间的最大值 精
D.最早完成时间的最小值
12.在工程网络计划中,( )是指在 不影响总工期的前提下,本工作可以利用的机动时间。
A.时间间隔
B.总时差
C.自由时差
D.时距

8
13.最迟完成时间是指( )。
1
7
9
8
4
A.在紧前工作的约束下,本工作有可能完成的最迟时刻 信 3
微
B.在紧后工作的约束下,本工作有可能完成的最迟时刻 系
联
一
C.在后续工作的约束下,本工作必须完成的最迟时刻 唯
D.在总工期的约束下,本工作必须完成的最迟时刻

14.在工程网络计划执行过程中,如果某项工作实际进度拖延的时间超过其自由时差,则该工作( )。
A.必定影响其紧后工作的最早开始时间
B.必定变为关键工作
C.不会影响其后续工作的正常进行
D.不会影响工程总工期
15.在工程网络计划中,工作的最迟完成时间应为其所有紧后工作( )。
A.最早开始时间的最大值
B.最早开始时间的最小值
C.最迟开始时间的最大值
D.最迟开始时间的最小值
16.在计算双代号网络计划的时间参数时,工作的最早开始时间应为其所有紧前工作( )。
A.最早完成时间的最小值
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第2页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.最早完成时间的最大值
C.最迟完成时间的最小值
D.最迟完成时间的最大值
17.某网络计划在执行中发现B工作还需作业6天,但该工作至计划最迟完成时间尚有4天,则该工作( )。
A.正常
B.影响总工期2天
C.影响总工期4天
D.影响总工期6天
18.在工程网络计划中,工作的最迟开始时间等于本工作的( )。
A.最迟完成时间与其时间间隔之差
B.最迟完成时间与其持续时间之差
C.最早开始时间与其持续时间之和
D.最早开始时间与其时间间隔之和
19.根据网络计划时间参数计算得出的工期称为( )。
A.要求工期 7 8
1
9
4
B.计划工期 3 8
信
微
C.计算工期 系
联
题
D.合同工期
押
准
20.在工程网络计划中,如果精某项工作的最早开始时间和最早完成时间分别为2天和6天,则该工作实际上最早应从
开工后( )。
A.第2天上班时刻开始,第6天下班时 刻完成
B.第2天上班时刻开始,第7天下班时刻完 成
C.第3天上班时刻开始,第6天下班时刻完成
D.第3天上班时刻开始,第7天下班时刻完成
21.网络计划中,工作总时差是本工作可以利用的机动时间,但其前提是( )。
8
A.不影响紧后工作最迟开始
1
7
9
8
4
B.不影响紧后工作最早开始 信 3
微
C.不影响紧后工作最早完成 系
联
一
D.不影响后续工作最早完成 唯
22.下列关于工程网络计划关键工作的表述中,正确的是( )。
A.双代号网络计划中关键工作两端的节点必为关键节点
B.工程网络计划中关键工作的自由时差与总时差全部为零
C.单代号网络计划中关键工作与其紧后工作之间的时间间隔为零
D.单代号搭接网络计划中关键工作与其紧后工作之间的搭接时距最长
23.工程网络计划中,工作的最迟开始时间是指在不影响( )的前提下,必须开始的最迟时刻。
A.紧后工作最早开始
B.紧前工作最迟开始
C.整个任务按期完成
D.所有后续工作机动时间
24.计划工期等于计算工期的双代号网络计划中,关于关键节点特点的说法,正确的是( )。
A.当两个关键节点间有多项工作,且工作间的非关键节点无其他内向箭线和外向箭线时,则两个关键节点间各项
工作的总时差不一定相等
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第3页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭线时,则两个关键节点间各
项工作的总时差均相等
C.当两个关键节点间有多项工作,除以关键节点为完成节点的工作自由时差等于总时差外,其余工作的自由时差
均为零
D.两个关键节点之间的多项工作自由时差均相等

25.某工程双代号网络计划如下图所示,其中关键线路有( )条。
A.1
8
B.2 1 7
9
4
8
C.3 信 3
微
D.4 系
联
题
26.某工程双代号网络计划如下图押所示,其关键线路有( )条。
准
精
8
A.2
1
7
9
8
4
B.3 信 3
微
C.4 系
联
一
D.5 唯
27.某工程双代号网络计划如下图所示,其关键线路有( )条。
A.2
B.3
C.4
D.5
28.在双代号网络计划中,当计划工期等于计算工期时,如果某项工作的开始节点和完成节点均为关键节点,则该
工作( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第4页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.总时差和自由时差必然相等
B.自由时差必然为零
C.总时差必然为零
D.一定为关键工作
29.某工程双代号网络计划如下图所示,其关键线路有( )条。
A.1
B.2
8
7
1
C.3 4 9
8
3
信
D.4 微
系
联
30.工程网络计划中,下列说法正确的是( )。
题
押
A.两端为关键节点的工作是关准键工作
精
B.关键工作两端的节点必为关键 节点
C.关键节点组成的线路是关键线路
D.关键工作组成的线路是关键线路
31.某工程双代号网络计划如下图所示,其关键线路有( )条。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.2
B.3
C.4
D.5
32.某工程双代号网络计划如下图所示,其中工作I的最早开始时间是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第5页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.7
B.12
C.14
D.16
33.某工程双代号网络计划如下图所示,关键线路有( )条。
A.1
8
7
1
B.2 4 9
8
3
信
C.3 微
系
联
D.4 题
押
34.某工程双代号网络计划如图准所示,下列属于非关键工作的是( )。
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.A
B.F
C.H
D.I
35.关于工程网络计划的说法,正确的是( )。
A.关键线路上的工作均为关键工作
B.总时差均为零的工作为关键工作
C.一个网络计划中只有一条关键线路
D.关键线路在网络计划执行过程中不会发生转移
36.工程网络计划中,计划工期等于计算工期,某项工程的总时差为零时,则该工作的( )必然为零。
A.时间间隔
B.时距
C.间歇时间
D.自由时差
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第6页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
37.采用标号法时,网络计划( )的标号值为零。
A.起点节点
B.中间节点
C.重点节点
D.终点节点

38.某工程双代号网络计划如下图所示,其中关键线路有( )条。
8
7
1
9
A.4 8 4
3
信
B.3 微
系
联
C.2 题
押
准
D.1
精
39.某工程双代号网络计划中, 工作N两端节点的最早时间和最迟时间如下图所示,则工作N总时差为( )天。
A.4
8
B.1 9 1
7
8
4
信
3
C.2
微
系
D.3 联
一
唯
40.在工程网络计划中,M工作的最早开始时间为第16天,其持续时间为 4天 ,该工作有三项紧后工作,它们的最早
开始时间分别为第22天、第23天、第25天,则M工作的自由时差为( )天。
A.4
B.2
C.3
D.5
41.某工程网络计划中工作C的持续时间为6天,其两项紧前工作的最早完成时间分别为第8天和第10天,则工作C的
最早完成时间为第( )天。
A.8
B.10
C.16
D.18
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第7页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
42.在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。该工作有两项紧后工作,它
们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差为
( )天。
A.均为5
B.6和5
C.均为6
D.11和6
43.A工作后有紧后工作B、C,它们的持续时间分别为5d、4d和6d;BC工作最迟完成时间分别为25d和23d,则A工作
的最迟开始时间为( )。
A.4d
B.8d
C.12d
D.16d
44.工作A的工作持续时间为5天,该工作有三项紧后工作,工作持续时间分别为6天、4天、8天;最迟完成时间分
别为19天、16天、15天,则工作A的最迟开始时 间为第( )天。
8
7
1
A.2 4 9
8
3
信
B.3 微
系
联
C.7 题
押
D.12 准
精
45.有A,B两项连续工作其最早 开始时间分别为4天和10天,持续时间分别为4天和5天,则A工作的自由时差是(
)天。
A.2
B.3
C.4
D.5
46.某工程双代号网络计划中,工作M的持续时间为5天, 相关节点的最早时间和最迟时间
8
如下图所示,则工作M的
1
7
总时差是( )天。
8
4 9
信
3
微
系
联
一
唯
A.1
B.2
C.3
D.4
47.在工程网络计划中,工作A的持续时间为4天,工作A的三项紧后工作的最迟开始时间分别为第22天、第19天和
第17天,则工作A的最迟开始时间是第( )天。
A.11
B.13
C.15
D.17
48.当某工程网络计划的计算工期等于计划工期时,该网络计划中的关键工作是指( )的工作。
A.时标网络计划中没有波形线
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第8页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.与紧后工作之间时间间隔为零
C.开始节点与完成节点均为关键节点
D.最早完成时间等于最迟完成时间
49.某工程双代号网络计划如下图所示,工作E的自由时差和总时差是( )。
A.1和2
B.2和2
8
7
1
C.3和4 4 9
8
3
信
D.4和4 微
系
50.网络图中相对于某项工作而言,联可以与该工作同时进行的工作即为该工作的( )。
题
押
A.先行工作 准
精
B.紧前工作
C.平行工作
D.紧后工作
51.某工程网络计划中工作B的持续时间为 5天,其两项紧前工作的最早完成时间分别为第6天和第8天,则工作B的
最早完成时间为第( )天。
A.6
B.8
8
1
7
C.11
8
4 9
信
3
D.13 微
系
52.在按工作计算法计算双代号网络计划时间参数的过程中,网络 计划的计算
联
工期应等于( )。
一
唯
A.以网络计划终点节点为完成节点的工作的最早完成时间的最大值
B.紧前工作最早完成时间的最大值
C.网络计划终点节点的最早时间
D.网络计划终点节点的最迟时间
53.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9
天。该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为
( )天。
A.3和0
B.3和2
C.5和0
D.5和3
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第9页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
54.某工程双代号网络计划如下图所示,工作E最早完成时间和最迟完成时间分别是( )。
8
A.6和8 7
1
9
4
8
B.6和12 信 3
微
C.7和8 系
联
题
D.7和12 押
准
55.工程网络计划中,工作总精时差是指不影响( )的前提下,该工作可以利用的机动时间。
A.紧后工作最早完成
B.紧后工作最早开始
C.后续工作最早完成
D.紧后工作最迟开始
56.某工程双代号网络计划如下图所示,图中工作 B的总时差是( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.4
B.3
C.2
D.1
57.某工程双代号网络计划如下图所示,关键工作(不含虚工作)有( )项。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第10页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.6
B.5
C.4
D.3
58.下列双代号网络工作路线图示中,绘图正确的是( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.
8
1
7
9
8
4
信
3
微
系
联
一
B. 唯
C.
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第11页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.

59.某工程网络计划如下图所示,工作A的最迟开始时间和总时差分别是( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
A.1和1 准
精
B.1和0
C.2和1
D.1和2
60.关于工程网络计划中关键工作的说法,正确的是( )。
A.非关键线路上也可能存在关键工作
B.关键工作的持续时间最长
C.计划工期等于计算工期时,关键工作机动时间小于等 于1 8
1
7
9
D.计划工期大于计算工期时,关键工作自由时差大于零 8 4
信
3
微
二、多选题
系
联
一
61.绘制双代号网络图时,节点编号的原则包括( )。 唯
A.不应重复编号
B.可以随机编号
C.箭尾节点编号小于箭头节点编号
D.节点都必须有编号
E.虚工作的节点可以不编号
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第12页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
62.某分部工程双代号网络计划如下图所示,图中错误为( )。
A.节点编号有误
B.工作代号重复
C.多个起点节点
D.多个终点节点
8
7
1
9
E.存在循环回路 4
8
3
信
63.某工程双代号网络图如下图所示,微绘图错误有( )。
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
A.存在循环回路 联
一
唯
B.节点编号错误
C.有无箭头的连线
D.有多个起点节点
E.有多个终点节点
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第13页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
64.某工作双代号网络计划如下图所示,存在的绘图错误有( )。
A.多个起点节点
B.多个终点节点

C.存在循环回路
D.节点编号有误
8
7
E.有多余虚工作 9 1
4
8
3
65.工程网络图的绘制原则,正确的有(信 )。
微
系
A.单代号网络图中可以有多项起始工联作或多项结束工作
题
押
B.双代号网络图中应只有一个起节点和一个终节点(多目标网络计划除外)
准

精
C.双代号网络图中的节点可以用矩形表示
D.单代号网络图中的节点可以用圆 圈或矩形表示

E.网络图中所有节点都必须有编号
66.下列选项中,确定关键线路的依据有( )。
A.从起点节点开始到终点节点为止,各工作的 自由时差都为零
B.从起点节点开始到终点节点为止,各工作的总时 差都相等
C.从起点节点开始到终点节点为止,线路持续时间最长
8
1
7
D.从起点节点开始到终点节点为止,各工作的总时差最小
8
4 9
信
3

E.从起点节点开始到终点节点为止,各工作的自由时差最小 微
系
67.某工程双代号网络计划如下图所示,图中出现的错误有( ) 。
联
一
唯
A.节点编号有误
B.多个起点节点
C.多个终点节点
D.箭线交叉表达有误
E.存在循环回路
68.下列关于线路、关键线路和关键工作的说法正确的是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第14页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.总持续时间最长的线路称为关键线路
B.关键线路上的工作称为关键工作
C.非关键工作的实际进度是建设工程进度控制的工作重点
D.在工程网络计划实施过程中,关键线路还会发生转移
E.关键工作的紧后工作一定也是关键工作
69.下列关于网络图的说法正确的有( )。
A.网络图中的节点可以没有编号
B.网络图中应使每一条箭线上箭尾节点编号小于箭头节点编号
C.虚工作既不消耗时间,也不消耗资源
D.在单代号网络图中,虚拟工作可以出现在任何节点处
E.虚工作主要用来表示相邻两项工作之间的逻辑关系
70.关于总时差、自由时差的说法,正确的有( )。
A.工作总时差是指在不影响总工期的前提下,本工作可以利用的机动时间
B.自由时差是指在不影响其紧后工作的前提下,本工作可以利用的机动时间
C.同一工作自由时差≤总时差 7 8
1
9
4
D.自由时差一定不会超过总时差 3 8
信
微
E.当总时差为零时,其自由时差必然系为零
联
题
71.在工程网络计划中,关键工作押是指( )的工作。
准
A.最迟完成时间与最早完成时精间之差最小
B.自由时差为零
C.总时差最小
D.持续时间最长
E.时标网络计划中没有波形线
72.某工程双代号网络计划如下图所示,该计划表明( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.工作E为非关键工作
B.工作F的总时差为2
C.工作C的自由时差为5
D.工作G的最早开始时间为12
E.工期16天
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第15页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
73.某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明(
)。

A.工作1-3的自由时差为零
B.工作2-4的自由时差为2
C.工作2-5为关键工作
D.工作3-5的总时差为零
8
E.工作4-6的总时差为2 1 7
9
4
8
74.某工程双代号网络计划如下图所示,信图3中已标出每项工作的最早开始时间和最迟开始时间,该计划表明(
微
)。 系
联
题
押
准
精
8
1
7
A.工作1-3的自由时差为2
8
4 9
信
3
B.工作2-5为关键工作 微
系
C.工作2-4的自由时差为1
联
一
唯
D.工作3-6的总时差为零
E.工作4-7为关键工作
75.某工程双代号网络计划如下图所示,图中已标出各节点的最早时间和最迟时间,该计划表明( )。
A.工作1-2为关键工作
B.工作2-4的总时差为0
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第16页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.工作2-5的自由时差为1
D.工作3-4为非关键工作
E.工作5-6的总时差为1
76.双代号网络计划中,关于关键节点的说法,正确的有( )。
A.以关键节点为完成节点的工作必为关键工作
B.两端为关键节点的工作不一定是关键工作
C.关键节点必然处于关键线路上
D.关键节点的最迟时间与最早时间的差值最小
E.由关键节点组成的线路不一定是关键线路

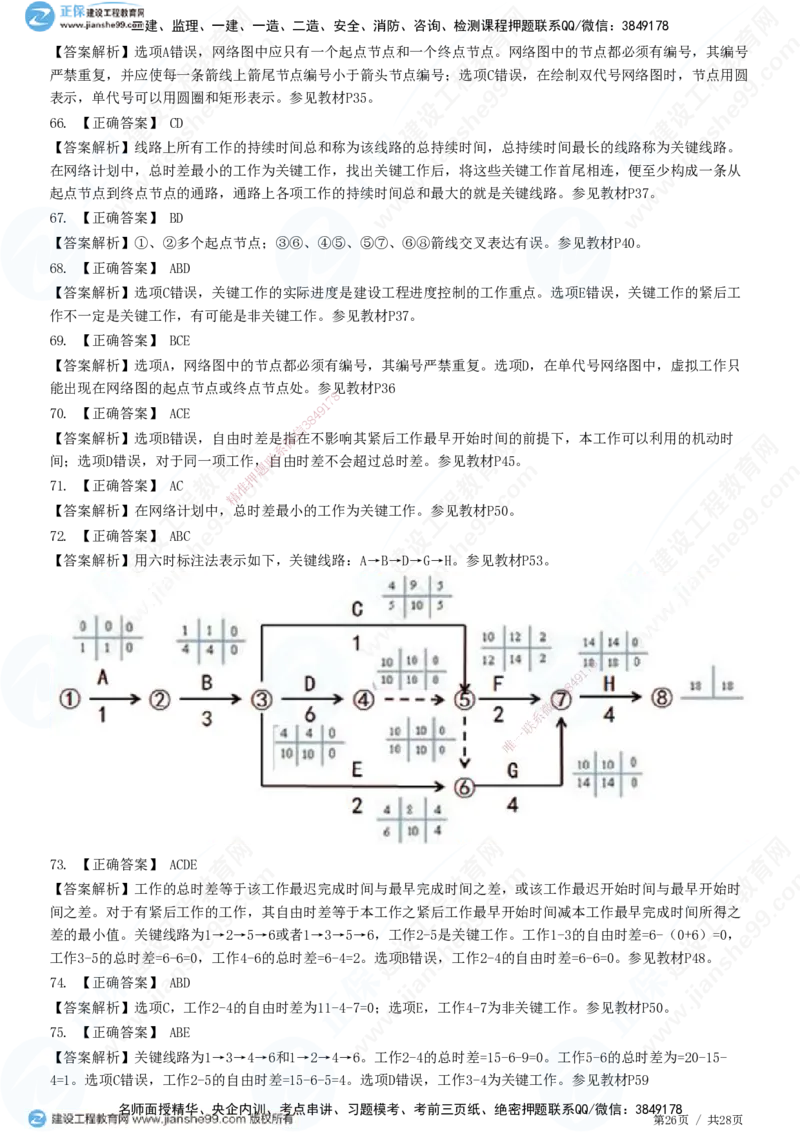

77.某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间(天),该计划表明(
)。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.工作1-2和工作1-3均为关键工 作
B.工作1-4的自由时差为2
C.工作2-6和工作3-6均为关键工作
D.工作4-5的总时差和自由时差相等
E.工作5-7的总时差为1
78.某工程双代号网络计划中各节点的最早时间与最 迟时间(时间单位:天)如下图所示,图中表明 ( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.工作1-4为关键工作
B.工作4-7为关键工作
C.工作1-3的自由时差为0
D.工作3-7的总时差为3
E.关键线路有3条
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第17页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
79.某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间(天),该计划表明(
)。
A.工作1-3的最迟完成时间为8天
B.工作4-7为关键工作
C.工作2-5的总时差为零 8
7
1
9
4
D.工作3-6的总时差为1天 8
3
信
微
E.工作6-7的总时差为1天 系
联
80.工作C有两项紧前工作AB,其持题续时间为A=3天,B=4天,其最早开始时间相应为第5天和第6天,C工作的最迟开
押
准
始时间为第13天,则下列计算正确的有( )。
精
A.工作C的总时差为3天
B.A工作总时差为5天
C.A工作自由时差为2天
D.B工作总时差为2天
E.B工作自由时差为1天
81.某工程双代号网络计划如下图所示,对此说法正 确的有( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.计算工期为14
B.工作F为关键工作
C.工作D的总时差为2
D.工作I的最早开始时间为9
E.工作A的自由时差为5
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第18页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
82.某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示,该计划表明( )。
A.工作1-3的自由时差为1
B.工作2-4的自由时差为1
C.工作2-6的总时差为2
D.工作3-6为关键工作
E.工作5-7的总时差为5
83.某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.工作1—3为关键工作
B.工作2—4的总时差为2
C.工作2—5的总时差为1
8
1
7
D.工作3—6为关键工作
8
4 9
信
3
E.工作5—7的自由时差为4 微
系
84.工程网络计划中,关键线路是指( )的线路。 联
一
唯
A.单代号搭接网络计划中时间间隔全部为零
B.双代号时标网络计划中没有波形线
C.双代号网络计划中没有虚工作
D.双代号网络计划中工作持续时间总和最大
E.单代号网络计划中由关键工作组成
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第19页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
85.某工程单代号网络计划如下图所示,时间参数正确的有( )。
A.工作G的最早开始时间为10
B.工作G的最迟开始时间为13
C.工作E的最早完成时间为13
D.工作E的最迟完成时间为15
8
E.工作D的总时差为1 1 7
9
4
8
86.工程网络计划中,关键线路是指( 信)3。
微
A.双代号时标网络计划中无波形线 系
联
题
B.单代号网络计划中时间间隔均押为零
准
精
C.双代号网络计划中由关键节点组成
D.单代号网络计划中由关键工作 组成
E.双代号时代网络计划中无虚箭线
87.下列关于紧前工作、紧后工作和平行工作的说法正确的有( )。
A.在网络图中,相对于某工作而言,紧排在该 工作之前的工作称为该工作的紧前工作
B.在双代号网络图中,工作与其紧前工作之间不可 能有虚工作存在
C.在网络图中,相对于某工作而言,紧排在该工作之 后的工作称为该工作的紧后工作
8
D.在双代号网络图中,工作与其紧后工作之间必须有虚工 作存在 9 1
7
8
4
E.在网络图中,相对于某工作而言,在该工作之后的工作称为 该工作的紧后工作信
3
微
系
88.某工程双代号网络计划如下图所示,其绘图错误的有( )。 联
一
唯
A.多个起点节点
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第20页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.节点编号有误
C.存在循环回路
D.有无箭头的箭线
E.多个终点节点
答案部分
一、单选题
1. 【正确答案】 C
【答案解析】在工程网络计划实施过程中,如果发现某项工作进度出现拖延,则受影响的工作必然是该工作的后
续工作。参见教材P37。
2. 【正确答案】 A
【答案解析】当网络图的起点节点有多条箭线引出(外向箭线)或终点节点有多条箭线引入(内向箭线)时,为
使图形简洁,可用母线法绘图。参见教材P39。
3. 【正确答案】 D
【答案解析】当单代号网络图中有多项开始工作时,应增设一项虚拟的工作,作为网络图的起点节点;当网络图
中有多项结束工作时,应增设一项虚拟工作,7 8作为该网络图的终点节点。参见教材P43。
1
9
4
4. 【正确答案】 A 3 8
信
微
【答案解析】选项B错误,单代号网络系图的箭线反映工作之间的逻辑关系;选项C错误,单代号网络图中可能出现
联
虚工作,不会出现虚箭线;选项D题错误,双代号网络图的箭线消耗时间。参见教材P43。
押
准
5. 【正确答案】 A 精
【答案解析】生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为工艺关
系。参见教材P36。
6. 【正确答案】 D
【答案解析】单代号网络图的箭线表示工作 之间的逻辑关系。参见教材P35。
7. 【正确答案】 B
【答案解析】生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为工艺关
系。参见教材P36。
1
7 8
9
8. 【正确答案】 C
信
3 8
4
微
【答案解析】在双代号网络图中,有时存在虚箭线,虚箭线不代 表实际工作,系称为虚工作。
联
一
9. 【正确答案】 D
唯
【答案解析】对于同一项工作而言,自由时差不会超过总时差。参见教 材P46。
10. 【正确答案】 A
【答案解析】除以网络计划终点节点为完成节点的工作外,其他工作的最迟完成时间应等于其紧后工作最迟开始
时间的最小值。参见教材P48
11. 【正确答案】 C
【答案解析】工作的最早开始时间等于其紧前工作最早完成时间的最大值。参见教材P45
12. 【正确答案】 B
【答案解析】总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。参见教材P45。
13. 【正确答案】 D
【答案解析】最迟完成时间是指在总工期的约束下,本工作必须完成的最迟时刻。参见教材P45
14. 【正确答案】 A
【答案解析】工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。如
果超过自由时差则会影响其紧后工作的最早开始时间。参见教材P45
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第21页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
15. 【正确答案】 D
【答案解析】工作的最迟完成时间等于其紧后工作最迟开始时间的最小值。参见教材P48
16. 【正确答案】 B
【答案解析】在计算双代号网络计划的时间参数时,工作的最早开始时间应为其所有紧前工作最早完成时间的最
大值。参见教材P47。
17. 【正确答案】 B
【答案解析】工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。超过最迟完成时间就会
影响到总工期,所以影响工期为6-4=2天。参见教材P45。
18. 【正确答案】 B
【答案解析】工作的最迟开始时间等于本工作最迟完成时间与其持续时间之差。参见教材P45。
19. 【正确答案】 C
【答案解析】计算工期(T ):根据网络计划时间参数计算而得到的工期。要求工期(T ):任务委托人所提
c r
出的指令性工期。计划工期(T ):根据要求工期和计算工期所确定的作为实施目标的工期。参见教材P45。
p
20. 【正确答案】 C
【答案解析】网络计划时间参数中的开始时间8和完成时间都应以时间单位的终了时刻为标准。第2天开始即是指第
7
1
9
2天终了(下班)时刻开始,实际上是第3天8 4上班时刻开始;第6天完成即是指第6天终了(下班)时刻完成。参见
3
信
教材P46。 微
系
联
21. 【正确答案】 A 题
押
准
【答案解析】工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。参见教材P45。
精
22. 【正确答案】 A
【答案解析】关键线路是指从起点节点到终点节点的线路上各项工作持续时间总和最大的通路。因而,关键工作
两端的节点必为关键节点。参见教材P50
23. 【正确答案】 C
【答案解析】工作的最迟开始时间是指在不影响 整个任务按期完成的前提下,本工作必须开始的最迟时刻。参见
教材P45。
24. 【正确答案】 C 8
1
7
9
【答案解析】在双代号网络计划中,当计划工期等于计算工 期时,关键节点具有以下8
4
一些特性:(1)开始节点和
信
3
完成节点均为关键节点的工作,不一定是关键工作。(2)以关 键节点为完成节点微的工作,其总时差和自由时差必
系
然相等。(3)当两个关键节点间有多项工作,且工作间的非关键 节点无其他一
联
内向箭线和外向箭线时,则两个关键
唯
节点间各项工作的总时差均相等。在这些工作中,除以关键节点为完成 节 点的工作自由时差等于总时差外,其余
工作的自由时差均为零。(4)当两个关键节点间有多项工作,且工作间的非关键节点有外向箭线而无其他内向箭
线时,则两个关键节点间各项工作的总时差不一定相等。在这些工作中,除以关键节点为完成节点的工作自由时
差等于总时差外,其余工作的自由时差均为零。参见教材P54
25. 【正确答案】 B
【答案解析】可用标号法快速找出关键线路。本题的关键线路有①→②→⑥→⑦→⑨、
①→②→③→④→⑤→⑦→⑨两条。参见教材P50
26. 【正确答案】 C
【答案解析】可用标号法快速找出关键线路,本题的关键线路有①→②→④→⑥→⑧→⑨、
①→②→④→⑥→⑦→⑧→⑨、①→②→⑤→⑥→⑧→⑨、①→②→⑤→⑥→⑦→⑧→⑨四条。参见教材P55
27. 【正确答案】 C
【答案解析】关键线路有:①→②→⑥→⑦;①→③→④→⑥→⑦;①→③→⑤→⑥→⑦;①→③→⑤→⑦四
条。参见教材P50。
28. 【正确答案】 A
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第22页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】以关键节点为完成节点的工作,其总时差与自由时差必然相等。参见教材P54
29. 【正确答案】 B
【答案解析】可用标号法快速找出关键线路①→②→④→⑤→⑦,①→②→④→⑥→⑦。参见教材P55。
30. 【正确答案】 B
【答案解析】关键节点的最迟时间与最早时间的差值最小。当网络计划的计划工期等于计算工期时,关键节点的
最早时间与最迟时间必然相等。在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必
为关键节点,但两端为关键节点的工作不一定是关键工作。关键节点组成的线路不一定是关键线路。参见教材P53
8
7
1
31. 【正确答案】 B 9
4
8
3
信
【答案解析】可用标号法快速找出关键线路。本题的关键线路有①→②→⑦→⑧→⑨、
微
系
①→③→⑥→⑦→⑧→⑨、①→④→联⑤→⑨三条。参见教材P54
题
押
32. 【正确答案】 D 准
精
【答案解析】I的最早开始时间=8(A)+4(E)+4(G)=16。参见教材P51。
33. 【正确答案】 C
【答案解析】关键线路有:1→2→5→ 9→10;1→2→5→6→7→9→10;1→4→6→7→9→10,工期为19。参见教材
P53。
34. 【正确答案】 C
【答案解析】关键线路:①→②→⑥→⑧和①→③ →⑦→⑧,关键工作有A、D、G、C、F、I。选项C,工作H非关
键工作。参见教材P54
8
1
7
35. 【正确答案】 A 9
8
4
信
3
【答案解析】关键线路上的工作均为关键工作。选项B,当网络 计划的计划工期等微于计算工期时,总时差为零的工
系
作就是关键工作。选项C,网络计划中可能会有多条关键线路。选 项D,关键线联路在网络计划执行过程中可能会发
一
唯
生转移。参见教材P50
36. 【正确答案】 D
【答案解析】由于工作的自由时差是其总时差的构成部分,所以,当工作的总时差为零时,其自由时差必然为
零,可不必进行专门计算。参见教材P49。
37. 【正确答案】 A
【答案解析】采用标号法时,网络计划起点节点的标号值为零。参见教材P54。
38. 【正确答案】 C
【答案解析】采用标号法计算,更为简便。关键线路有:①→②→⑥→⑧;①→③→⑦→⑧。参见教材P54。
39. 【正确答案】 A
【答案解析】工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续
时间。TF =LT -ET -D =9-2-3=4(天)。参见教材P53
N 3 2 N
40. 【正确答案】 B
【答案解析】M工作的自由时差等于本工作的紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。自
由时差=min{(22-16-4),(23-16-4),(25-16-4)}=2(天)。参见教材P49。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第23页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
41. 【正确答案】 C
【答案解析】C工作的最早开始时间=max{8,10}=10(天),C工作的最早完成时间=最早开始时间+持续时间
=10+6=16(天)。参见教材P47。
42. 【正确答案】 B
【答案解析】工作的总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时
间之差,即:总时差=min[28-(15+7),33-(15+7)]=6(天)。对于有紧后工作的工作,其自由时差等于
本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值,即:自由时差=min[27-(15+7),
30-(15+7)]=5(天)。参见教材P48、49。
43. 【正确答案】 C
【答案解析】A工作的最迟开始时间等于其紧后工作最迟开始时间的最小值减去自身的持续时间=min{25-4,23-6}
-5=12(天)。参见教材P48
44. 【正确答案】 A
【答案解析】工作的最迟完成时间=所有紧后工作最迟开始时间的最小值,工作的最迟开始时间=工作的最迟完
成时间-工作持续时间,工作A的最迟开始时间=min{(19-6),(16-4),(15-8)}-5=2(天)。参见教
材P48
8
7
1
45. 【正确答案】 A 9
4
8
3
信
【答案解析】对于有紧后工作的工作,微其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所
系
得之差的最小值。A工作的自由时差联=10-(4+4)=2(天)。参见教材P49。
题
押
46. 【正确答案】 C 准
精
【答案解析】工作M的总时差=1 0-5-2=3(天)。参见教材P51。
47. 【正确答案】 B
【答案解析】对于有紧后工作的工作, A工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值17天,A工
作的最迟开始时间=17-4=13(天)。
48. 【正确答案】 D
【答案解析】当某工程网络计划的计算工期等于计划工期时,总时差为0(最早完成时间等于最迟完成时间)一定
是关键工作。参见教材P50。
8
1
7
49. 【正确答案】 B
8
4 9
信
3
【答案解析】工作E后面有两项紧后工作G、H,与工作G时间间 隔为2,与工作H时微间间隔为4,自由时差=min{2,4}
系
=2。而节点6、7均为关键节点,以关键节点为完成节点的工作E, 其总时差=自联由时差=2。参见教材P54。
一
唯
50. 【正确答案】 C
【答案解析】网络图中,相对于某项工作而言,可以与该工作同时进行的工作即为该工作的平行工作。参见教材
P36
51. 【正确答案】 D
【答案解析】工作B的最早完成时间=max{6,8}+5=13(天)。参见教材P47。
52. 【正确答案】 A
【答案解析】按工作计算法,是以网络计划中的工作为对象,直接计算各项工作的时间参数。网络计划的计算工
期应等于以网络计划终点节点为完成节点的工作的最早完成时间的最大值。参见教材P47。
53. 【正确答案】 D
【答案解析】自由时差的计算:(1)对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减
本工作最早完成时间所得之差的最小值;(2)对于无紧后工作的工作,也就是以网络计划终点节点为完成节点的
工作,其自由时差等于计划工期与本工作最早完成时间之差,TF=LS-ES=25-20=5天,FF=32-(20+9)=3天。参
见教材P48。
54. 【正确答案】 D
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第24页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】关键线路为①→②→⑤→⑦,最早开始时间为max{3+4,2+4,3+4}=7,最迟完成时间为15-3=12。参
见教材P47。
55. 【正确答案】 D
【答案解析】工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。工作的最迟开始时间是
指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。参见教材P45。
56. 【正确答案】 B
【答案解析】总时差=最迟完成-最早完成=10-7=3。参见教材P48。
57. 【正确答案】 D
【答案解析】关键线路A-C-G。参见教材P50。
58. 【正确答案】 A
【答案解析】选项B,AC间出现无箭头连线,错误。选项C出现无箭头连线,错误。选项D节点编号表示方式错误。
参见教材P38。
59. 【正确答案】 A
【答案解析】工作A的总时差为1,最迟开始时间=0+1=1。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
参见教材P47~49。
60. 【正确答案】 A
【答案解析】关键线路的持续时间最长,但是关键工 作的持续时间不一定最长。在网络计划中,总时差最小的工
8
作为关键工作。特别地,当网络计划的计划工期等于计算 工期时,总时差为零的工作就1 7是关键工作。计划工期大
9
8
4
于计算工期时,关键工作总时差大于零。参见教材P50。 信 3
微
二、多选题 系
联
61. 【正确答案】 ACD
唯
一
【答案解析】在双代号网络图中,一项工作必须有唯一的箭线和相应的 一对不重复出现的箭尾、箭头节点编号。
因此,一项工作的名称可以用其箭尾和箭头节点编号来表示。而在单代号网络图中,一项工作必须有唯一的节点
及相应的一个代号,该工作的名称可以用其节点编号来表示。网络图中的节点都必须有编号,其编号严禁重复,
并应使每一条箭线上箭尾节点编号小于箭头节点编号。参见教材P36。
62. 【正确答案】 ADE
【答案解析】L工作箭头的节点编号数字小于箭尾节点编号的数字,⑤、⑥、⑨形成循环回路,有两个终点节点
⑧、⑩。参见教材P37。
63. 【正确答案】 ABE
【答案解析】③→⑤→④形成循环回路;出现④→③,⑤→④,节点编号错误;节点⑧、⑨均为终点节点。参见
教材P37~40。
64. 【正确答案】 ADE
【答案解析】选项A正确,①、②节点均为开始节点;选项D正确,G工作的开始节点编号大于结束节点编号,节点
编号有误;选项E正确,③→⑤工作为多余虚工作。参见教材P37。
65. 【正确答案】 BDE
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第25页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】选项A错误,网络图中应只有一个起点节点和一个终点节点。网络图中的节点都必须有编号,其编号
严禁重复,并应使每一条箭线上箭尾节点编号小于箭头节点编号;选项C错误,在绘制双代号网络图时,节点用圆
表示,单代号可以用圆圈和矩形表示。参见教材P35。
66. 【正确答案】 CD
【答案解析】线路上所有工作的持续时间总和称为该线路的总持续时间,总持续时间最长的线路称为关键线路。
在网络计划中,总时差最小的工作为关键工作,找出关键工作后,将这些关键工作首尾相连,便至少构成一条从
起点节点到终点节点的通路,通路上各项工作的持续时间总和最大的就是关键线路。参见教材P37。
67. 【正确答案】 BD
【答案解析】①、②多个起点节点;③⑥、④⑤、⑤⑦、⑥⑧箭线交叉表达有误。参见教材P40。
68. 【正确答案】 ABD
【答案解析】选项C错误,关键工作的实际进度是建设工程进度控制的工作重点。选项E错误,关键工作的紧后工
作不一定是关键工作,有可能是非关键工作。参见教材P37。
69. 【正确答案】 BCE
【答案解析】选项A,网络图中的节点都必须有编号,其编号严禁重复。选项D,在单代号网络图中,虚拟工作只
能出现在网络图的起点节点或终点节点处。参见 教材P36
8
7
1
70. 【正确答案】 ACE 4 9
8
3
信
【答案解析】选项B错误,自由时差是微指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时
系
间;选项D错误,对于同一项工作,联自由时差不会超过总时差。参见教材P45。
题
押
71. 【正确答案】 AC 准
精
【答案解析】在网络计划中,总 时差最小的工作为关键工作。参见教材P50。
72. 【正确答案】 ABC
【答案解析】用六时标注法表示如下, 关键线路:A→B→D→G→H。参见教材P53。
8
1
7
9
8
4
信
3
微
系
联
一
唯
73. 【正确答案】 ACDE
【答案解析】工作的总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时
间之差。对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之
差的最小值。关键线路为1→2→5→6或者1→3→5→6,工作2-5是关键工作。工作1-3的自由时差=6-(0+6)=0,
工作3-5的总时差=6-6=0,工作4-6的总时差=6-4=2。选项B错误,工作2-4的自由时差=6-6=0。参见教材P48。
74. 【正确答案】 ABD
【答案解析】选项C,工作2-4的自由时差为11-4-7=0;选项E,工作4-7为非关键工作。参见教材P50。
75. 【正确答案】 ABE
【答案解析】关键线路为1→3→4→6和1→2→4→6。工作2-4的总时差=15-6-9=0。工作5-6的总时差为=20-15-
4=1。选项C错误,工作2-5的自由时差=15-6-5=4。选项D错误,工作3-4为关键工作。参见教材P59
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第26页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
76. 【正确答案】 BCDE
【答案解析】在双代号网络计划中,关键线路上的节点称为关键节点。选项A,关键工作两端的节点必为关键节
点,但两端为关键节点的工作不一定是关键工作。参见教材P53。
77. 【正确答案】 ABE
【答案解析】工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续
时间,工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时
间。关键线路为:①→②→⑥→⑦和①→③→④→⑥→⑦,工期为16。工作1-4的自由时差=4-0-2=2(天)。工作
5-7的总时差=16-9-6=1(天)。选项C错误,工作3-6是非关键工作;选项D错误,工作4-5的总时差=10-5-4=1
(天),自由时差=9-5-4=0(天)。参见教材P53。
78. 【正确答案】 BCD
【答案解析】工作1-4为非关键工作,其总时差为TF=4-0-2=2(天);本网络计划的关键线路有两条,即
①→②→⑤→⑧和①→②→④→⑦→⑧,总工期为16天。参见教材P51~53。
79. 【正确答案】 AE
【答案解析】选项B错误,关键线路为①→②→④→⑤→⑦,工作4-7不是关键工作;选项C错误,工作的总时差等
于该工作完成节点的最迟时间减去该工作开始节 点的最早时间所得差值再减其持续时间,工作2-5的总时差为10-
8
7
1
4-4=2(天);选项D错误,工作3-6的总时差9为11-5-3=3(天)。参见教材P51。
4
8
3
信
80. 【正确答案】 ABC 微
系
【答案解析】已知ES =5天,D =3联则EF =5+3=8(天);ES =6天,D =4天则EF =10天;得ES =10天。已知
A A题 A B B B C
押
LS =13天,则LF =LF =LS 准=13天。由LS =13天, ES =10天得TF =LS - ES =13-10=3(天)。由TF=LF-
C A B C C C C C C
精
EF得TF =LF -EF =13-8=5(天);TF =LF -EF =13-10=3(天)。FF =ES -EF =10-8=2(天);FF =ES
A A A B B B A C A B C
-EF
B
=10-10=0(天)。
81. 【正确答案】 ABDE
【答案解析】关键线路:①→④→⑤→⑦ →⑧,关键工作为C、F、I,计算工期为14。工作I为关键工作,最早开
始时间=最迟开始时间=14-5=9。工作A的自由时 差=14-9=5。选项C,经计算工作D的总时差为1。参见教材P47。
82. 【正确答案】 ACDE
【答案解析】工作自由时差的计算,对于有紧后工作的工作,其自由时差等于本工作的紧后工作最早开始时间减
8
1
7
本工作最早完成时间所得之差的最小值。可以计算出工作1-3的自由时差为min{4-3,94-3}=1,工作2-4的自由时
8
4
信
3
差为min{10-10,11-10}=0,选项A正确,选项B错误;选项C正确,工作2-6的总时差为6-4=2;选项D正确,关键
微
系
线路是①→②→③→⑥→⑦,工作3-6为关键工作。工作的总时差 等于该工作联的最迟完成时间与最早完成时间之
一
差;选项E正确,工作5-7的总时差为13-8=5。参见教材P50。 唯
83. 【正确答案】 CDE
【答案解析】选项A错误,工作1-3为非关键工作;选项B错误,工作2-4的总时差=9-4-2=3。参见教材P50。
84. 【正确答案】 ABD
【答案解析】在双代号网络计划中,各项工作的持续时间总和最大的线路为关键线路;单代号网络计划中,相邻
两项关键工作之间的时间间隔为零的线路是关键线路;双代号时标网络计划中,从网络计划的终点节点开始,逆
着箭线方向进行判定,凡是自始至终不出现波形线的线路为关键线路。参见教材P53、P59、P62
85. 【正确答案】 BCE
【答案解析】关键线路:A-B-E-G-I,工期为21。选项A,工作G的最早开始时间为13;选项D,工作E的最迟完成时
间为13。参见教材P55。
86. 【正确答案】 AB
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第27页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】选项C错误,在双代号网络计划中,关键线路上的节点称为关键节点。关键工作两端的节点必为关键
节点,但两端为关键节点的工作不一定是关键工作;选项D错误,单代号网络计划中由关键工作组成的线路不一定
是关键线路,总时差最小的工作为关键工作。将这些关键工作相连,并保证相邻两项关键工作之间的时间间隔为
零而构成的线路就是关键线路;选项E错误,在关键线路上可能有虚工作存在。参见教材P50、53、59。
87. 【正确答案】 AC
【答案解析】选项B和D错误,在双代号网络图中,工作与其紧前工作之间可能有虚工作存在。选项E错误,在网络
图中,相对于某工作而言,紧排在该工作之后的工作称为该工作的紧后工作。参见教材P36。
88. 【正确答案】 BD
【答案解析】①和②节点均为起点节点;⑥⑤工作节点编号有误;③⑤工作没有箭头。参见教材P38。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第28页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(进度控制)第三章 网络计划技术(二)
一、单选题
1.时标网络计划宜按各项工作的( )编制。
A.最早开始时间
B.最早结束时间
C.最迟开始时间
D.最迟结束时间
2.下列关于间接绘制法的说法,错误的是( )。
A.需要先根据无时标的网络计划草图计算其时间参数并确定关键线路
B.在绘制时应先将所有节点按其最迟时间定位在时标网络计划表中的相应位置
C.当某些工作箭线的长度不足以到达该工作的完成节点时,须用波形线补足
D.箭头应画在与该工作完成节点的连接处
8
7
1
9
3.下列关于单代号网络计划时间参数的计算4步骤,叙述正确的是( )。
8
3
信
A.计算工作的最早开始时间和最早完成微时间后直接确定网络计划的计划工期
系
联
B.确定网络计划的计划工期后计算题工作的最迟完成时间和最迟开始时间
押
C.计算工作的最迟完成时间和准最迟开始时间后确定网络计划的关键线路
精
D.计算工作的自由时差后确定网 络计划的关键线路
4.某工程单代号网络计划如下图所示,工作E的最早开始时间是( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.10
B.13
C.17
D.27
5.工程网络计划中,对关键线路描述正确的是( )。
A.双代号网络计划中由关键节点组成
B.单代号网络计划中时间间隔均为零
C.双代号时标网络计划中无虚工作
D.单代号网络计划中由关键工作组成
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第1页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
6.某工程单代号网络计划如下图所示,图中工作B的总时差是指在不影响( )的前提下所具有的机动时间。
A.工作D最迟开始时间
B.工作E最早开始时间
C.工作D、E最迟开始时间
8
D.工作D、E最早开始时间 7
1
9
4
8
7.某工程合同工期为13个月,绘制的工程3网络计划计算工期为10个月。经综合分析确定的计划工期为11个月,则
信
微
工程网络计划中关键工作的总时差是系( )个月。
联
题
A.0
押
准
B.1 精
C.2
D.3
8.某工程单代号网络计划如下图所示,箭 线上的数值为相邻工作之间的时间间隔,则关键线路是( )。
8
1
7
9
8
4
信
3
微
系
A.ABDFH 联
一
唯
B.ACEFH
C.ABEFH
D.ABEGH
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第2页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
9.如图所示双代号时标网络计划中,如果B、D、J三项工作因共用一台施工机械而必须依次施工,则该施工机械在
现场的最小闲置时间为( )周。
A.0
8
B.1 1 7
9
4
8
C.2 信 3
微
D.3 系
联
题
10.当计划工期等于计算工期时,押按最早时间绘制的双代号时标网络计划中的波形线是( )。
准
精
A.自由时差
B.时距
C.总时差
D.虚工作
11.在工程网络计划中,关键线路是指( )的 线路。
A.双代号时标网络计划中无波形线
B.单代号搭接网络计划中时距总和最大
8
C.双代号网络计划中由关键节点组成 9 1
7
8
4
D.单代号网络计划中由关键工作组成 信
3
微
系
12.某工程双代号时标网络计划如下图所示,其中工作E的总时差和 自由时差为联( )周。
一
唯
A.均为0
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第3页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.均为2
C.分别为2和0
D.分别为2和1
13.某工程双代号时标网络计划如下图所示,其中工作E的总时差为( )周。
8
7
1
9
4
A.0 3 8
信
微
B.1 系
联
C.2 题
押
准
D.3 精
14.某工程双代号时标网络计划如 下图所示,如果B、D、I三项工作共用一台施工机械且必须顺序施工,则总工期
( )。
8
1
7
9
8
4
信
3
微
系
联
一
A.会延长2周,但施工机械在现场不会闲置 唯
B.会延长2周,且施工机械会在现场闲置6周
C.不会延长,且施工机械在现场也不会闲置
D.不会延长,但施工机械会在现场闲置2周
15.某分部工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第( )天。
A.4和11
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第4页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.4和9
C.3和11
D.3和9
16.某分部工程双代号时标网络计划如下图所示,其中工作I的总时差和自由时差( )天。
8
7
1
9
4
A.均为0 8
3
信
微
B.均为2 系
联
C.分别为3和1 题
押
准
D.分别为1和0 精
17.某工程双代号时标网络计划如下图所示,其中工作H的总时差和自由时差( )周。
8
1
7
9
8
4
信
3
微
系
联
一
A.均为1
唯
B.分别为3和0
C.分别为3和2
D.均为0
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第5页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
18.某工程双代号时标网络计划(时间单位:周)如下图所示,其中工作E的总时差和自由时差( )。
A.分别为1周和0周
B.均为1周
8
7
1
C.分别为2周和1周 4 9
8
3
信
D.均为2周 微
系
19.某工程双代号时标网络计划如下联图所示,如果其中的B、C和G三项工作共用一台施工机械而必须顺序施工,则
题
押
在不影响总工期及工作工艺关准系的前提下,该施工机械在施工现场的最小闲置时间是( )周。
精
8
A.1 1 7
9
8
4
B.2 信 3
微
C.3
系
联
一
D.4 唯
20.某工程双代号网络计划如下图所示,图中表明的正确信息是( )。
A.工作B的自由时差为1天
B.工作C的自由时差为1天
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第6页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.工作G的总时差为1天
D.工作H的总时差为零
21.根据带有工作日坐标体系的时标网络计划编制的工程进度计划表指的是( )。
A.计算进度计划表
B.工作日进度计划表
C.日历进度计划表
D.时间进度计划表
22.时标网络计划的坐标体系不包括( )。
A.计算坐标体系
B.工作日坐标体系
C.日历坐标体系
D.时间坐标体系
23.当工程网络计划的计算工期大于要求工期时,为满足要求工期,进行工期优化的基本方法是( )。
A.减少相邻工作之间的时间间隔
B.缩短关键工作的持续时间 7 8
1
9
4
C.减少相邻工作之间的时距 3 8
信
微
D.缩短关键工作的总时差 系
联
题
24.( )是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过
押
准
程。 精
A.费用优化
B.资源优化
C.工期优化
D.过程优化
25.停止费用优化时,应满足的要求是( )。
A.压缩对象的直接费用率或组合直接费用率大于工程间接费用率
8
B.压缩对象的直接费用率或组合直接费用率小于工程间接 费用率
1
7
9
8
4
C.压缩对象的直接费用率或组合直接费用率等于工程间接费用 率 信 3
微
D.压缩对象的直接费用率或组合直接费用率与工程间接费用率没 有关系 系
联
一
26.( )是指寻求工程总成本最低时的工期安排,或按要求工期寻 求最低唯成本的计划安排的过程。
A.工期优化
B.费用优化
C.资源优化
D.过程优化
27.“工期固定,资源均衡”的优化方法有多种,其中不包括( )。
A.方差值最小法
B.极差值最小法
C.削高峰法
D.平均值法
28.工程网络计划的工期优化是指通过( )而使计算工期满足要求工期。
A.压缩关键工作的持续时间
B.改变关键工作之间的逻辑关系
C.压缩资源需求量小的工作的持续时间
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第7页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.减少非关键工作的自由时差
29.在费用优化时,如果被压缩对象的直接费用率或组合直接费用率等于工程间接费用率时,( )。
A.应压缩关键工作的持续时间
B.应压缩非关键工作的持续时间
C.停止缩短关键工作的持续时间
D.停止缩短非关键工作的持续时间
30.工程网络计划“资源有限,工期最短”优化的目的是为了寻求( )。
A.资源均衡使用时的最短工期安排
B.最短工期条件下的资源均衡安排
C.最低成本时的最短工期安排
D.资源有限条件下的最短工期安排
31.网络计划的费用优化压缩被压缩对象到( )为止。
A.直接费用率或组合大于工程间接费用率
B.直接费用率或组合小于工程间接费用率
C.直接费用率或组合等于工程间接费用率 7 8
1
9
4
D.直接费用率或组合最小 3 8
信
微
32.工程网络计划费用优化过程中,压系缩关键工作的持续时间应遵循的基本原则是( )。
联
题
A.当需要缩短关键工作的持续时间时,缩短持续时间的工作必需变成非关键工作
押
准
B.当需要缩短关键工作的持续精时间时,缩短后工作的持续时间必需小于其最短持续时间
C.当只有一条关键线路时,应找 出组合直接费用率最小的一项关键工作
D.当有多条关键线路时,应找出组合 直接费用率最小的一组关键工作
33.为缩短工期而采取的进度计划调整方 法中,不需要改变网络计划中工作间逻辑关系的是( )。
A.将顺序进行的工作改为平行作业
B.重新划分施工段组织流水施工
C.采取措施压缩关键工作持续时间
8
D.将顺序进行的工作改为搭接作业 1 7
9
8
4
34.对下面双代号网络图进行工期优化,当各工作压缩费率如 下表所示时,欲压缩信总3工期1天,应当选择( )进
微
行压缩。 系
联
一
唯
工作名
A B C D E F G
称
压缩费 1
0.2 0.5 0.8 0.3 1.5 1
率
A.工作A
B.工作B
C.工作C
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第8页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.工作D
35.工程网络计划优化的目的是寻求( )。
A.最短工期条件下费用最少的计划安排
B.工程总成本最低时的工期安排
C.资源需用量最小时的工期安排
D.工期固定前提下资源需用量最少的计划安排
36.某工程单代号搭接网络计划如图所示,其中B工作的最早开始时间是( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
A.1 准
精
B.2
C.3
D.4
37.下列关于多级网络计划系统的特点,说 法错误的是( )。
A.多级网络计划系统应分阶段逐步深化
B.多级网络计划系统中的层级与建设工程规模、复杂程度及进度控制的需要无关
C.不同层级的网络计划,应该由不同层级的进度控制人 员编制
8
1
7
9
D.多级网络计划系统可以随时进行分解和综合
8
4
信
3
38.在单代号搭接网络计划中,关键线路上( )。 微
系
A.相邻两项工作之间的时间间隔全部为零 一
联
唯
B.工作的持续时间总和即为计算工期
C.节点的最早时间等于最迟时间
D.相邻两项工作之间的时距全部为零
39.关于多级网络计划系统的编制,说法错误的是( )。
A.自顶向下逐层编制,先总体、再局部、后细部
B.分级的多少应视工程规模、复杂程度及组织管理的需要而定
C.分级编制网络计划应与科学编码相结合,以便于利用计算机进行绘图、计算和管理
D.总体计划应由管理层编制
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第9页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
40.在单代号搭接网络图中,工作G的持续时间为4天,紧前工作有 D、E工作。工作D→G之间的搭接关系为STF=12
天,工作E→G之间的搭接关系为STS=6天,D、E工作的时间参数如下图所示,则G工作的最早开始时间为( )。
A.12天
8
B.14天 1 7
9
4
8
C.16天 信 3
微
系
D.18天
联
题
41.在搭接网络计划中,工作之间押的搭接关系是由( )决定的。
准
精
A.相邻两项工作之间的不同时距
B.相邻两项工作之间的不同流水 节拍
C.相邻两项工作之间的不同步距
D.相邻两项工作之间的最早开始时间
42.单代号搭接网络计划中,计算相邻两项工作 之间的时间间隔,当EF >(ES +STF )时距时,( ),可
j i i,j
以断定工作i和工作j存在时间间隔LAG 。
i,j
A.搭接关系为FTS
8
B.搭接关系为STS 9 1
7
8
4
C.搭接关系为FTF 信
3
微
系
D.搭接关系为STF 联
一
唯
43.相邻两项工作之间存在两种时距及以上的搭接关系时,应( )。
A.分别计算出时间间隔,然后取其中的最大值
B.分别计算出时间间隔,然后取其中的最大公约数
C.分别计算出时间间隔,然后取其中的最小值
D.计算其中最大的时间间隔
44.关于多级网络计划系统的特点,叙述正确的是( )。
A.多级网络计划系统的编制过程是一个从底层到顶层、由细到粗的过程
B.多级网络计划系统中的层级与建设工程规模、复杂程度及进度控制的需要有关
C.在多级网络计划系统中,不同层级的网络计划,应该由同层级的进度控制人员编制
D.多级网络计划系统不可以随时进行分解和综合
45.当相邻两项工作之间存在两种及以上时距的搭接关系时,该搭接关系的时间间隔应( )。
A.分别计算出时间间隔,然后取其中的最大值
B.分别计算出时间间隔,然后取其中的最大公约数
C.分别计算出时间间隔,然后取其中的最小值
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第10页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.计算其中最大的时间间隔
46.如果在搭接网络计划中出现EF >(EF +FTF )的情况下,说明( )。
j i i,j
A.工作i和工作j之间存在时间间隔LAG
i,j
B.工作i和工作j之间不存在时间间隔LAG
i,j
C.相邻两项工作之间不存在搭接关系
D.相邻两项工作之间存在两种时距
47.在单代号搭接网络计划中,关键线路是指( )的线路。
A.时距均为零
B.时间间隔均为零
C.时距总和最长
D.由关键工作组成
48.工程总费用由直接费和间接费组成。随着工期的缩短,直接费和间接费的变化规律是( )。
A.直接费减少,间接费增加
B.直接费和间接费均增加
8
C.直接费增加,间接费减少 7
1
9
4
8
D.直接费和间接费均减少 信 3
微
49.某工程双代号时标网络计划如下图系,工作F的最早开始时间和总时差分别是( )。
联
题
押
准
精
8
1
7
9
A.8和2
8
4
信
3
B.8和0 微
系
C.11和2 一
联
唯
D.11和0
二、多选题
50.在工程网络计划中,关键线路是指( )的路线。
A.单代号网络计划中由关键工作组成
B.双代号网络计划中由关键节点组成
C.双代号时标网络计划中无波形线
D.单代号搭接网络计划中时距之和最大
E.单代号网络计划中时间间隔均为零
51.关于单代号网络的关键路线的确定,下列说法中正确的有( )。
A.可以利用关键工作 直接确定关键路线
B.利用相邻两项工作之间的时间间隔确定关键路线
C.关键工作相连就是关键路线
D.关键路线上相邻工作的时间间隔为零
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第11页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
E.从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键路线
52.某工程单代号网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有( )。
A.工作A
B.工作B
C.工作C
8
D.工作D 1 7
9
4
8
E.工作E 信 3
微
53.某工程单代号网络计划如下图所示系(时间单位:天),下列说法正确的有( )。
联
题
押
准
精
A.工作E是关键工作
8
B.工作B的自由时差为0 1 7
9
8
4
C.工作D的总时差为2天 信 3
微
D.工作F的最迟开始时间为21天
系
联
一
E.有两条关键线路 唯
54.在双代号时标网络计划中,( )。
A.工作箭线左端节点中心所对应的时标值为该工作的最早开始时间
B.工作箭线右端节点所对应的时标值为该工作的最早完成时间
C.终点节点所对应的时标值与起点节点所对应的时标值之差为该网络计划的计算工期
D.波形线表示工作与其紧后工作之间的时间间隔
E.各项工作按最早开始时间绘制
55.某工程双代号时标网络计划如下图所示,关于时间参数的说法正确的有( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第12页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.工作B总时差为零
B.工作E最早开始时间为第4天
C.工作D总时差为零
D.工作I自由时差为1天
E.工作G总时差为2天
56.某工程双代号时标网络计划如下图所示,由此可得正确的结论有( )。
8
7
1
9
A.工作A为关键工作 4
8
3
信
B.工作B的自由时差为2天 微
系
联
C.工作C的总时差为零 题
押
D.工作D的最迟完成时间为第8准天
精
E.工作E的最早开始时间为第2天
57.进度计划表也是建设工程进度计划的一种表达方式,包括( )。
A.时间形象进度计划表
B.计算进度计划表
C.工作日形象进度计划表
D.日历进度计划表
E.时间进度计划表 8
1
7
9
58.在网络计划工期调整时,为了有效缩短工期,应压缩( )的关键工作。 8
4
信
3
微
A.增加费用最少 系
联
B.能满足资源供应
唯
一
C.持续时间最长
D.总时差为正
E.缩短时间对质量影响不大
59.工程网络计划的资源优化是指通过改变( ),使资源按照时间的分布符合优化目标。
A.工作的持续时间
B.工作的开始时间
C.工作之间的逻辑关系
D.工作的完成时间
E.工作的资源强度
60.工程总费用由直接费和间接费组成,在费用优化中正确的说法有( )。
A.随着工期缩短直接费和间接费同时增加
B.随着工期缩短增加的是直接费,减少的是间接费
C.费用优化中要优先压缩直接费用率(或组合直接费用率)最小的关键工作
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第13页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.随着工期缩短增加的是间接费,减少的是直接费
E.费用优化中要优先压缩间接费用率最低的关键工作
61.关于资源优化的叙述正确的有( )。
A.通过资源优化可以将完成一项工程任务需要的资源减少
B.资源优化的目的是使资源按照时间分布符合优化目标
C.在优化过程中,可以改变网络计划中各项工作的持续时间
D.在优化过程中,不改变网络计划中各项工作间的逻辑关系
E.在满足资源限制条件下使工期延长最少的过程
62.工程网络计划资源优化的目的是为了寻求( )。
A.最优工期条件下的资源均衡安排
B.工期固定条件下的资源均衡安排
C.资源有限条件下的最短工期安排
D.资源均衡使用时的最短工期安排
E.最低成本时的资源均衡安排
63.网络计划的工期优化过程中,压缩关键工7作8的持续时间应优先选择( )的关键工作。
1
9
4
A.有充足备用资源 3 8
信
微
B.对质量影响较大 系
联
题
C.所需增加费用最少
押
准
D.持续时间最长 精
E.紧后工作最少
64.工程网络计划优化的目的有( ) 。
A.使计算工期满足要求工期
B.按要求工期寻求资源需用量最小的计划安排
C.工期不变条件下资源强度最小
D.寻求工程总成本最低时的工期安排
8
E.工期不变条件下资源需用量尽可能均衡 1 7
9
8
4
65.多级网络计划系统的编制必须采用的方法有( )。 信 3
微
A.自顶向下
系
联
一
B.自下至上 唯
C.分级编制
D.平级管理
E.综合汇编
66.下列关于多级网络计划系统叙述正确的有( )。
A.多级网络计划系统由处于不同层级相互独立的若干网络计划所组成的系统
B.处于不同层级的进度控制人员将精力集中于各自负责的子项目上,明确职责分工
C.处于不同层级的进度控制人员可以相对独立地检查和监督自己所负责的子网络计划的实施情况
D.可以在整个网络计划系统中找出关键子网络,以便于重点监督和控制
E.能够及时分析子网络出现的进度偏差对各个不同层级进度分目标及进度总目标的影响程度
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第14页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
67.某工程单代号搭接网络计划如下图所示,节点中下方数字为工作的持续时间,其中关键工作有( )。
A.工作A
B.工作B
C.工作C
D.工作D
E.工作E
68.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.工作A
B.工作B
C.工作C
D.工作D
E.工作E
8
69.工程网络计划优化的目的有( )。 9 1
7
8
4
A.压缩计算工期以满足要求工期 信
3
微
系
B.寻求资源需求量最少的计划安排 联
一
唯
C.寻求工程总成本最低时的工期安排
D.满足资源限制条件下使工期延长最少
E.按要求工期寻求最低成本的计划安排
70.对工程网络计划进行“工期固定,资源均衡”优化时,可采用的方法有( )。
A.方差值最小法
B.极差值最小法
C.削高峰法
D.逻辑关系法
E.挣值分析法
71.通过压缩关键工作的持续时间来调整工程网络计划时,应优先选择( )的关键工作作为压缩对象。
A.缩短时间对资源需求影响不大
B.缩短时间所需增加间接费最少
C.缩短时间总费用增加最少
D.缩短时间所需增加直接费最少
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第15页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
E.缩短时间对质量影响不大
答案部分
一、单选题
1. 【正确答案】 A
【答案解析】时标网络计划宜按各项工作的最早开始时间编制。参见教材P59。
2. 【正确答案】 B
【答案解析】选项B,在绘制时应先将所有节点按其最早时间定位在时标网络计划表中的相应位置,然后再用规定
线型(实箭线和虚箭线)按比例绘出工作和虚工作。参见教材P60。
3. 【正确答案】 C
【答案解析】选项ABD均为双代号网络计划时间参数的计算步骤。参见教材P59
4. 【正确答案】 C
【答案解析】E工作有两个紧前工作B和D,B工作的最迟完成时间为10,D工作最迟完成时间为17,所以E工作的最
早开始时间应等于其紧前工作最早完成时间的最大值17。参见教材P56。
5. 【正确答案】 B
【答案解析】单代号网络图计划的关键线路:7 8(1)利用关键工作确定关键线路。总时差最小的工作为关键工作。
1
9
4
将这些关键工作相连,并保证相邻两项关3键8工作之间的时间间隔为零而构成的线路就是关键线路。(2)利用相邻
信
微
两项工作之间的时间间隔确定关键线系路。从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间
联
的时间间隔为零的线路就是关键线题路。参见教材P59。
押
准
6. 【正确答案】 C 精
【答案解析】工作总时差等于本工作与其各紧后工作之间的时间间隔加该紧后工作的总时差所得之和的最小值。
时间间隔是指紧后工作的最早开始时间与本工作最早完成时间的差值。参见教材P56。
7. 【正确答案】 B
【答案解析】关键工作的总时差=计划工期- 计算工期=11-10=1个月。参见教材P57。
8. 【正确答案】 C
【答案解析】从网络计划的终点节点开始,逆着箭线 方向依次找出相邻两项工作之间时间间隔为零的线路就是关
键线路。参见教材P59。 8
1
7
9
9. 【正确答案】 A 8
4
信
3
微
【答案解析】B、D、J三项工作可顺序依次施工,没有闲置时间。 参见教材P66系。
联
10. 【正确答案】 A
唯
一
【答案解析】以终点节点为完成节点的工作除外,当计划工期等于计算 工期时,这些工作箭线中波形线的水平投
影长度表示其自由时差。参见教材P59。
11. 【正确答案】 A
【答案解析】双代号时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始
至终不出现波形线的线路即为关键线路。参见教材P62。
12. 【正确答案】 C
【答案解析】本网络计划的关键线路为C→D→G→I,E的自由时差为0周,总时差为波浪线2周。参见教材P62。
13. 【正确答案】 B
【答案解析】工作的总时差:(1)以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时
间之差;(2)其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小
值。据此计算,工作E对应上述第(2)种情形,工作H的总时差为0周,工作J的总时差为0周,工作I的总时差为3
周,所以工作E的总时差为min{0+2,3+0,0+1}=1周。参见教材P62
14. 【正确答案】 C
【答案解析】D工作为关键工作,B工作第3周末完成,I工作第9周末开始,机械不会闲置。参见教材P63。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第16页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
15. 【正确答案】 B
【答案解析】首先找出关键工作A、D、H、M。工作C和I的总时差分别为2天和1天,所以它们的最迟完成时间分别
为4天和9天。参见教材P63。
16. 【正确答案】 D
【答案解析】工作的总时差:以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之
差;其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作
的自由时差:以终点节点为完成节点的工作,其自由时差应等于计划工期与本工作最早完成时间之差;其他工作
的自由时差就是该工作箭线中波浪线的水平投影长度。所以工作I的总时差为1+0=1(天),自由时差为0天。参见
教材P62。
17. 【正确答案】 C
【答案解析】当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平
投影长度的最短者为该工作的自由时差。H工作自由时差为2周,H工作总时差=min{1+2,3}=3(周)。参见教材
P63。
18. 【正确答案】 A
【答案解析】E工作没有波形线,所以自由时差为0周,总时差=自由时差+紧后工作波形线的最小值=0+1=1
8
7
(周)。参见教材P63 9 1
4
8
3
信
19. 【正确答案】 A
微
系
【答案解析】工作B在第1周末开始,联第3周末结束;工作C在第4周末开始,第8周末结束;工作G在第8周末开始,
题
押
第10周末结束,闲置一周。参见教材P62
准
精
20. 【正确答案】 A
【答案解析】选项BC,工作C、G为 关键工作,其自由时差和总时差均为0;选项D,工作H的总时差为1天。参见教
材P62~63。
21. 【正确答案】 B
【答案解析】工作日进度计划表是一种根据带 有工作日坐标体系的时标网络计划编制的工程进度计划表。参见教
材P65。
22. 【正确答案】 D
8
【答案解析】时标网络计划的坐标体系包括计算坐标体系 、工作日坐标体系、日历坐9标1
7
体系三种。参见教材P64
8
4
信
3
23. 【正确答案】 B
微
系
【答案解析】网络计划工期优化的基本方法是在不改变网络计划中 各项工作之联间逻辑关系的前提下,通过压缩关
一
唯
键工作的持续时间来达到优化目标。参见教材P66。
24. 【正确答案】 C
【答案解析】工期优化是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工
期目标的过程。参见教材P66。
25. 【正确答案】 A
【答案解析】根据费用优化的方法,重复对各工作进行压缩,直至计算工期满足要求工期或被压缩对象的直接费
用率或组合直接费用率大于工程间接费用率为止。参见教材P71
26. 【正确答案】 B
【答案解析】费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本
的计划安排的过程。参见教材P69。
27. 【正确答案】 D
【答案解析】“工期固定,资源均衡”的优化方法有多种,如方差值最小法、极差值最小法、削高峰法等。参见
教材P77。
28. 【正确答案】 A
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第17页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关
键工作的持续时间来达到优化目标。参见教材P66
29. 【正确答案】 A
【答案解析】如果被压缩对象的直接费用率或组合直接费用率等于工程间接费用率,说明压缩关键工作的持续时
间不会使工程总费用增加,故应缩短关键工作的持续时间。参见教材P71。
30. 【正确答案】 D
【答案解析】网络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定,资源均衡”的优
化。前者是通过调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,
在工期保持不变的条件下,使资源需用量尽可能均衡的过程。参见教材P76。
31. 【正确答案】 A
【答案解析】如果被压缩对象的直接费用率或组合直接费用率大于工程间接费用率,说明压缩关键工作的持续时
间会使工程总费用增加,此时应停止缩短关键工作的持续时间,在此之前的方案即为优化方案。参见教材P71。
32. 【正确答案】 D
【答案解析】当只有一条关键线路时,应找出直接费用率最小的一项关键工作,作为缩短持续时间的对象;当有
多条关键线路时,应找出组合直接费用率最小的 一组关键工作,作为缩短持续时间的对象。当需要缩短关键工作
8
7
1
的持续时间时,其缩短值的确定必须符合下9列两条原则:缩短后工作的持续时间不能小于其最短持续时间;缩短
4
8
3
信
持续时间的工作不能变成非关键工作。参见教材P71。
微
系
33. 【正确答案】 C 联
题
押
【答案解析】网络计划优化的准基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工
精
作的持续时间来达到优化的目的。选项ABD,均改变了工作间的逻辑关系。参见教材P66
34. 【正确答案】 B
【答案解析】关键工作是B→C→G,工 作B的压缩费率最低,所以压缩B工作。参见教材P70。
35. 【正确答案】 B
【答案解析】网络计划的优化可分为工期优化 、费用优化和资源优化三种。(1)工期优化,是指网络计划的计算
工期不满足要求工期时,通过压缩关键工作的持续 时间以满足要求工期目标的过程。(2)费用优化又称工期成本
优化,是指寻求工程总成本最低时的工期安排,或按 要求工期寻求最低成本的计划安排的过程。(3)资源优化的
8
目的是通过改变工作的开始时间和完成时间,使资源按照 时间的分布符合优化目标。9网1
7
络计划的资源优化分为两
8
4
种:1)“资源有限,工期最短”的优化:通过调整计划安排 ,在满足资源限制条信件
3
下,使工期延长最少的过程;
微
2)“工期固定,资源均衡”的优化:通过调整计划安排,在工期 保持不变的条
系
件下,使资源需用量尽可能均衡的
联
一
过程。参见教材P66、69、75~76。 唯
36. 【正确答案】 B
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第18页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】根据工作A、D之间的时距,工作D的EF为3,从而得出工作D的ES为-2,这里显然有问题。此时需要新
增虚工作S作为开始工作,并与工作A、D相连接,得出工作B的最早开始时间是第2天。参见教材P81。
37. 【正确答案】 B 8
7
1
9
【答案解析】多级网络计划除了一般网络计8 4划的功能和特点,还有以下特点:(1)多级网络计划系统应分阶段逐
3
信
步深化,其编制过程是一个由浅入深、微从顶层到底层、由粗到细的过程,并且贯穿在该实施计划系统的始终。
系
联
(2)多级网络计划系统中的层级题与建设工程规模、复杂程度及进度控制的需要有关。(3)在多级网络计划系统
押
中,不同层级的网络计划,应准该由不同层级的进度控制人员编制。(4)多级网络计划系统可以随时进行分解和综
精
合。参见教材P85。
38. 【正确答案】 A
【答案解析】在单代号搭接网络计划中 ,关键线路上相邻两项工作之间的时间间隔全部为零,工作的总时差等于
计划工期与计算工期之差。参见教材P83。
39. 【正确答案】 D
【答案解析】总体网络计划由决策层人员编制,局部网络计划由管理层人员编制,而细部网络计划则由作业层管
理人员编制。参见教材P85。
8
1
7
40. 【正确答案】 C
8
4 9
信
3
【答案解析】搭接网络图中各种搭接关系的含义:STF为开始到 结束的时间间隔;微STS为开始到开始的时间间隔。
系
由D和G的关系可知,G最早开始时间为6+12-4=14天;由E和G的关系 可知G的最联早开始时间为10+6=16天,所以二者
一
唯
取大为16天。参见教材P81。
41. 【正确答案】 A
【答案解析】在搭接网络计划中,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。参见教材P79
42. 【正确答案】 D
【答案解析】搭接关系为开始到结束(STF)时的时间间隔,如果在搭接网络计划中出现EF >(ES +STF )
j i i,j
的情况时,就说明在工作i和工作j存在时间间隔LAG 。参见教材P80
i,j
43. 【正确答案】 C
【答案解析】当相邻两项工作之间存在两种时距及以上的搭接关系时,应分别计算出时间间隔,然后取其中的最
小值。参见教材P83。
44. 【正确答案】 B
【答案解析】多级网络计划系统应分阶段逐步深化,其编制过程是一个由浅入深、从顶层到底层、由粗到细的过
程,并且贯穿在该实施计划系统的始终。在多级网络计划系统中,不同层级的网络计划,应该由不同层级的进度
控制人员编制。多级网络计划系统可以随时进行分解和综合。参见教材P85
45. 【正确答案】 C
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第19页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】混合搭接关系,是指相邻两项工作之间有时还会同时出现两种以上的基本搭接关系。例如

STS+FTF、STF+FTS。应分别计算出时间间隔,然后取其中的最小值。参见教材P80。
46. 【正确答案】 A
【答案解析】如果在搭接网络计划中出现EF >(EF +FTF )的情况时,就说明在工作i和工作j存在时间间隔
j i i,j
LAG 。参见教材P83
i,j
47. 【正确答案】 B
【答案解析】单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路,即从搭接网络计划的
终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。参见教材P83。
48. 【正确答案】 C
【答案解析】直接费会随着工期的缩短而增加,间接费一般会随着工期的缩短而减少。参见教材P70。
49. 【正确答案】 A
【答案解析】工作F的最早开始时间可以直接由图可得,为8天;工作F的总时差为2天。参见教材P62~63。
二、多选题
50. 【正确答案】 CE
【答案解析】(1)时标网络计划图中,凡自始 至终不出现波形线,线路为关键线路。(2)单代号网络计划图
8
7
1
中,相邻两项关键工作之间时间间隔为零线4 9路就是关键线路。(3)单代号搭接网络计划中,相邻两项工作之间时
8
3
信
间间隔为零线路为关键线路。参见教材微P59。
系
51. 【正确答案】 BDE 联
题
押
【答案解析】总时差最小的工准作为关键工作。将这些关键工作相连,并保证相邻两项关键工作之间的时间间隔为
精
零而构成的线路就是关键线路。参见教材P59。
52. 【正确答案】 AC
【答案解析】单代号网络计划可以利用 相邻两项工作之间的时间间隔来判定关键线路。即从网络计划的终点节点
开始,逆着箭线方向依次找出相邻两项工 作之间的时间间隔为零的线路就是关键线路。关键线路为A→C→G→I→K
和A→C→H→K。参见教材P59。
53. 【正确答案】 BC
【答案解析】选项E,关键线路有一条:A→C→G→H,计算总工期为45天。通过计算可得,工作D的总时差为2天,
8
工作B的自由时差为0天。选项A,E不是关键工作。选项D ,工作F的最早开始时间为219天1
7
。参见教材P56。
8
4
信
3
54. 【正确答案】 ACDE
微
系
【答案解析】工作箭线左端节点中心所对应的时标值为该工作的最 早开始时间联。网络计划的计算工期应等于终点
一
唯
节点所对应的时标值与起点节点所对应的时标值之差。波形线表示工作 与 其紧后工作之间的时间间隔。时标网络
计划宜按各项工作的最早开始时间编制。选项B,当工作箭线中不存在波形线时,其右端节点中心所对应的时标值
为该工作的最早完成时间;当工作箭线中存在波形线时,工作箭线实线部分右端点所对应的时标值为该工作的最
早完成时间。参见教材P62。
55. 【正确答案】 CE
【答案解析】工作B总时差为1天,工作E最早开始时间为第2天,工作I自由时差为零。参见教材P62。
56. 【正确答案】 AB
【答案解析】选项C错误,工作C的总时差为2天;选项D错误,工作D的最迟完成时间为第9天;选项E错误,工作E
的最早开始时间为第4天。参见教材P62。
57. 【正确答案】 CD
【答案解析】进度计划表也是建设工程进度计划的一种表达方式,包括工作日形象进度计划表和日历进度计划
表。参见教材P65。
58. 【正确答案】 ABE
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第20页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】选择压缩对象时宜在关键工作中考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;
(2)有充足备用资源的工作;(3)缩短持续时间所需增加的费用最少的工作。参见教材P66。
59. 【正确答案】 BD
【答案解析】资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。参
见教材P75。
60. 【正确答案】 BC
【答案解析】选项AD,随着工期缩短增加的是直接费,减少的是间接费;选项E,费用优化中要优先压缩直接费用
率最低的关键工作。参见教材P70。
61. 【正确答案】 BDE
【答案解析】资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。网
络计划的资源优化分为两种,即“资源有限,工期最短”的优化和“工期固定、资源均衡”的优化。前者是通过
调整计划安排,在满足资源限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,在工期保持不变
的条件下,使资源需用量尽可能均衡的过程。参见教材P76。
62. 【正确答案】 BC
【答案解析】网络计划的资源优化分为两种,即 “资源有限,工期最短”的优化和“工期固定、资源均衡”的优
8
7
1
化。前者是通过调整计划安排,在满足资源4 9限制条件下,使工期延长最少的过程;而后者是通过调整计划安排,
8
3
信
在工期保持不变的条件下,使资源需用量尽可能均衡的过程。参见教材P75。
微
系
63. 【正确答案】 AC 联
题
押
【答案解析】选择压缩对象时准宜在关键工作中考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;
精
(2)有充足备用资源的工作;(3)缩短持续时间所需增加的费用最少的工作。参见教材P66。
64. 【正确答案】 ADE
【答案解析】选项A正确,工期优化, 是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间
以满足要求工期目标的过程。选项D正确, 费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,
或按要求工期寻求最低成本的计划安排的过程 。选项E正确,网络计划的资源优化分为两种,即“资源有限,工期
最短”的优化和“工期固定,资源均衡”的优化。 前者是通过调整计划安排,在满足资源限制条件下,使工期延
长最少的过程;而后者是通过调整计划安排,在工期 保持不变的条件下,使资源需用量尽可能均衡的过程。参见
8
教材P66~76。 1 7
9
8
4
65. 【正确答案】 AC 信
3
微
【答案解析】多级网络计划系统的编制必须采用自顶向下、分级 编 制的方法。联
系
参见教材P85。
一
66. 【正确答案】 BCDE 唯
【答案解析】多级网络计划系统是指由处于不同层级且相互有关联的若干网络计划所组成的系统。参见教材P84。
67. 【正确答案】 ABD
【答案解析】单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的
终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。通过时间参数的
计算,可以计算出LAG =0,LAG =11-9-2=0,LAG =3-0-3=0,见下图,故关键线路为A→B→D→F。参见
D,F B,D A,B
教材P83。
68. 【正确答案】 BE
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第21页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的
终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。通过计算可得,
LAG =17-13-4=0,LAG =21-5-16=0,见下图。关键线路:S→B→E→G,工作S为虚拟工作。参见教材
E,G B,E
P83。
69. 【正确答案】 ACDE
【答案解析】所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足
要求工期目标的过程。费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求
最低成本的计划安排的过程。资源优化的目的是通过改变工作的开始时间和完成时间,使资源、按照时间的分布
8
7
符合优化目标。参见教材P66-76。 9 1
4
8
3
70. 【正确答案】 ABC 信
微
系
【答案解析】“工期固定,资源均衡联”的优化方法有多种,如方差值最小法、极差值最小法、削高峰法等。参见
题
教材P77。 押
准
精
71. 【正确答案】 CE
【答案解析】选择压缩对象时宜在关键工作中考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;
(2)有充足备用资源的工作;(3)缩短持续时间所需增加的费用最少的工作。参见教材P66。
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第22页 / 共22页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(进度控制)第四章 建设工程进度计划实施中的监测与调整
一、单选题
1.下列关于香蕉曲线比较法的说法,错误的是( )。
A.能直观地反映工程项目的实际进展情况
B.可以获得比S曲线更多的信息
C.一个科学合理的进度计划优化曲线应处于香蕉曲线所包络的区域之外
D.利用香蕉曲线可以对后期工程的进展情况进行预测
2.香蕉曲线是由两条S曲线组合而成的闭合曲线,这两条曲线为( )。
A.ES曲线和LS曲线
B.ES曲线和EF曲线
C.LS曲线和LF曲线
D.ES曲线和LF曲线
8
7
1
9
3.从整个工程项目实际进展全过程看,单位4时间投入的资源量一般是( )。
8
3
信
A.开始和结束时较多,中间阶段较少 微
系
联
B.开始和结束时较少,中间阶段较题多
押
C.开始时较多,结束时较少 准
精
D.开始时较少,结束时较多
4.用来比较实际进度与计划进度的香蕉曲线法中,组成香蕉曲线的两条线分别是按各项工作的( )安排绘制
的。
A.最早开始时间和最迟开始时间
B.最迟开始时间和最迟完成时间
C.最早开始时间和最早完成时间
D.最早开始时间和最迟完成时间 8
1
7
9
5.在S曲线比较法中,当实际进展点落在计划S曲线左侧表示 ( )。 8 4
信
3
A.计划进度估计错误 微
系
联
B.实际进度比计划进度落后 一
唯
C.实际进度与计划进度相同
D.实际进度比计划进度超前
6.下列关于横道图的说法,错误的是( )。
A.非匀速进展横道图比较法可以用涂黑粗线表示工作实际进度
B.用涂黑粗线标出工作的实际进度,从开始之日标起
C.横道线只能表示工作的开始时间、完成时间和持续时间
D.横道线可以表示计划完成的任务量和实际完成的任务量
7.在利用S曲线比较建设工程实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的右侧,则该实际
进展点与计划S曲线在纵坐标方向的距离表示该工程( )。
A.实际进度超前的时间
B.实际超额完成的任务量
C.实际进度拖后的时间
D.实际拖欠的任务量
8.在进行横道图比较中,若每项工作累计完成的任务量与时间成线性关系,表明工作( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第1页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.累计进展效果是均匀的
B.累计进展效果是线性的
C.进展速度是均匀的
D.进展速度是线性的
9.( )是以横坐标表示时间,纵坐标表示累计完成任务量,绘制一条按计划时间累计完成任务量的曲线。
A.S曲线比较法
B.香蕉曲线比较法
C.前锋线比较法
D.横道图比较法
10.某土方工程月计划完成工程量累计曲线(单位:万m 3)如下图所示,该工程1~4月份每月实际工程量分别为
18、22、27和15万m 3,则通过比较获得的正确结论是( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.第1月实际工程量比计划工程量 拖后4万m 3
B.第2月实际进度比计划进度超前
C.第3月实际工程量比计划工程量超额5万 m 3
D.第4月底实际工程量比计划工程量超额5万m 3
11.某工作的实际进度与计划进度如下图所示,下 列描述正确的是( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.第2周末本工作实际完成的任务量小于计划任务量
B.第1周内实际进度提前2%
C.第4周内实际进度拖后5%
D.第3周末实际进度拖后2%
12.下列对于S曲线比较法的描述中,正确的是( )。
A.如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度拖后
B.如果工程实际进展点落在S计划曲线右侧,表明此时实际进度比计划进度超前
C.如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致
D.在S曲线比较图中无法直接读出实际进度比计划进度超额或拖欠的任务量
13.在建设工程进度计划的实施过程中,监理工程师控制进度的关键步骤是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第2页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.加工处理收集到的实际进度数据
B.调查分析进度偏差产生的原因
C.实际进度与计划进度的对比分析
D.跟踪检查进度计划的执行情况
14.某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进度,粗实线表示实际进
度)。如果各项工作均为匀速进展,且实际工程量与计划工程量一致,则截止到第8周末( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.工作A未完成
B.工作B的实际进度超前2周
C.工作C的实际进度拖后1周
D.工作E的实际进度正常
15.下列方法中,既能比较工作的实际进度与计 划进度,又能分析工作的进度偏差对工程总工期影响程度的是(
)。
A.匀速进度横道图比较法
8
B.S曲线比较法 9 1
7
8
4
信
3
C.非匀速进展横道图比较法
微
系
D.前锋线比较法 联
一
唯
16.某工作实施过程中的S曲线如下图所示,图中a和b两点的进度偏差状 态 是( )。
A.a点进度拖后和b点进度拖后
B.a点进度拖后和b点进度超前
C.a点进度超前和b点进度拖后
D.a点进度超前和b点进度超前
17.采取进度调整措施,应以( )的限制条件为依据,确保要求的进度目标得到实现。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第3页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.紧前工作和总工期
B.平行工作和总工期
C.后续工作和总工期
D.紧前工作和后续工作
18.为了全面、准确地掌握进度计划的执行情况,不属于监理工程师要做的三方面工作的是( )。
A.定期收集进度报表资料
B.现场实地检查工程进展情况
C.实际进度数据的加工处理
D.定期召开现场会议
19.某工程双代号时标网络计划执行到第5周末时,实际进度前锋线如下图所示,从图中可以看出( )。
8
7
1
9
4
8
3
信
微
系
联
题
A.工作D拖延2周,影响工期 押
准
精
B.工作E拖延1周,影响工期1周
C.工作F拖延2周,影响工期2周
D.工作D拖延3周,不影响后续工作
20.某工作的实际进度与计划进度如下图所 示,表述正确的是( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.第4~5周为匀速进展
B.本工作按计划完成
C.第3周停工一周
D.第4周末本工作实际完成的任务量小于计划任务量
21.在建设工程进度计划执行过程中,出现进度偏差后进行进度调整,分析进度偏差对后续工作和总工期的影响的
前一个步骤是( )。
A.分析进度偏差产生的原因
B.分析进度偏差对后续工作和总工期的影响
C.确定后续工作和总工期的限制条件
D.采取措施调整进度计划
22.在建设工程进度监测过程中,对检查时段实际完成工作量的进度数据进行整理、统计和分析,确定本期累计完
成的工作量属于( )的主要方式。
A.进度计划执行中的跟踪检查
B.实际进度数据的加工处理
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第4页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.实际进度数据的统计分析
D.实际进度与计划进度的对比分析
23.在建设工程进度计划执行过程中,当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应
当首先( )。
A.确定可调整进度的范围
B.确定可利用的资源数量
C.分析所采取措施的成本
D.分析比较各种措施的优劣
24.某工作的计划进度与实际进度情况如下图所示,下面选项中表述正确的是( )。
A.第3月内的实际进度滞后 8
7
1
9
4
B.3月底检查时,进度正常 8
3
信
微
C.第1月内的实际进度正常 系
联
D.1月底时,进度滞后 题
押
准
25.已知时标网络计划的前锋精线进行实际进度与计划进度比较如图所示,则( )。
8
1
7
9
8
4
A.第5天检查时,发现A还没有完成工作 信 3
微
B.第5天检查时,发现B已完成工作 系
联
一
C.第5天检查时,发现D已开工1天 唯
D.第5天检查时,发现C已进行2天
26.一般说来,进度控制的效果与收集数据资料的( )有关。
A.收集方式
B.施工场地
C.资料收集人员
D.时间间隔
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第5页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
27.某分部工程时标网络计划如下图所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线中表
述错误的是( )。
A.工作C实际进度拖后2天,并影响总工期1天
B.工作D尚有总时差1天
C.工作E拖后1天,将影响总工期1天
D.工作G的最早开始时间将受影响
28.某混凝土工程按计划12天完成,下图中标出了截止第7天末的实际施工时间,从图中可以看出( )。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.该工作实际开始时间比计划开始时 间晚2天
B.第5天末实际进度比计划进度拖后3%
C.第4天内计划完成的任务量为12%
D.第7天内实际进度比计划进度拖后5%
29.某工作的实际进度与计划进度如下图所示,错误的 是( )。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A.第4周末本工作实际完成的任务量小于计划任务量
B.本工作未按计划完成
C.第3周停工半周
D.第4~5周实际进度为匀速进展
30.在建设工程进度调整的系统过程中,确定总工期和后续工作的限制条件之后,进行下一步工作是( )。
A.分析产生偏差的原因
B.采取措施调整进度计划
C.实施调整后的进度计划
D.分析进度偏差对后续工作和总工期的影响
31.进度计划实施过程中,一旦发现进度偏差,应采取措施对进度计划进行调整,下列工作中属于进度调整系统过
程的是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第6页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.对实际进度数据进行加工处理
B.将实际进度与计划进度进行对比分析
C.计算进度偏差
D.分析进度偏差对后续工作和总工期的影响
32.在建设工程进度调整的系统过程中,当工作实际进度偏差影响到后续工作及总工期而需要采取措施调整进度计
划时,首先需要进行的工作是( )。
A.确定可调整进度的范围
B.进行调整措施的技术经济分析
C.进行调整方案的比选论证
D.分析进度偏差产生的原因
33.在前锋线比较法中工作实际进展位置点落在检查日期时间坐标左侧,则两者之间的差值表示( )。
A.该工作实际进度超前的天数
B.该工作实际进度拖后的天数
C.该工作的实际投资超额量
D.劳动量投入的多余量 8
7
1
9
4
34.在列表比较法中,如果工作尚有总时差3 8大于原有总时差,则说明( )。
信
微
A.该工作实际进度超前,超前的时间系为两者之差
联
B.该工作实际进度拖后,拖后的时题间为两者之差
押
准
C.该工作实际进度超前,超前精的时间为两者之和,且不影响总工期
D.该工作实际进度拖后,拖后的 时间为两者之差,但不影响总工期
35.下列关于列表比较法的说法中,正 确的是( )。
A.如果工作尚有总时差与原有总时差相等 ,说明该工作实际进度与计划进度一致
B.如果工作尚有总时差大于原有总时差,说 明该工作实际进度拖后
C.如果工作尚有总时差小于原有总时差,且仍为 非负值,说明该工作实际进度超前
D.如果工作尚有总时差小于原有总时差,且为负值,说明该工作实际进度拖后,但不影响总工期
8
36.在列表比较法中若工作尚有总时差小于原有总时差, 且为非负值,其表示的含义为
1
(7 )。
9
8
4
A.说明工作的实际进度与计划进度一致 信 3
微
B.说明该工作的实际进度比计划进度拖后,但不影响工期 系
联
一
C.说明该工作的实际进度比计划进度拖后,且影响工期 唯
D.说明该工作的实际进度比计划进度超前,但不影响工期
37.下列工作内容中,属于进度监测系统过程的是( )。
A.分析进度偏差产生的原因
B.提出调整进度计划的措施
C.定期召开现场会议
D.分析进度偏差对总工期的影响
38.在工程实际的执行过程中往往造成实际进度与计划进度的偏差,则在项目进度计划中应( )。
A.偶有偏差不足为怪
B.将实际进度调整到计划进度
C.废除计划进度
D.采取有效的监测手段不断发现问题,以及应用行之有效的进度调整方法及时解决问题
39.建设工程进度监测系统过程包括:①实际进度与计划进度的比较;②建立进度数据采集系统;③收集实际进度
数据;④数据处理;下列排序正确的是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第7页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.①→②→③→④
B.②→③→④→①
C.②→③→①→④
D.③→②→①→④
40.某工程进度计划执行过程中,发现某工作出现进度偏差,该偏差已影响总工期,则说明该项工作的进度偏差
( )。
A.大于该工作的总时差
B.小于该工作的总时差
C.大于该工作的自由时差
D.小于该工作的自由时差
41.在工程网络计划执行过程中,如果某项工作的进度偏差超过其自由时差,则该工作( )。
A.实际进度影响工程总工期
B.实际进度影响其紧后工作的最早开始时间
C.由非关键工作转变为关键工作
D.总时差大于零 8
7
1
9
4
42.在某工程网络计划中,已知工作M没有3自8由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持
信
续时间延长了4天,说明此时工作M的实微际进度( )。
系
联
A.既不影响总工期,也不影响其后题续工作的正常进行
押
准
B.不影响总工期,但将其紧后精工作的开始时间推迟4天
C.将使总工期延长4天,但不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟4天,并使总工期延长1天
43.进度计划执行中,判断某项工程进度 偏差对后续工作、总工期的影响程度,不属于重点分析的是( )。
A.此项工作是否位于关键线路上
B.此项工作的进度偏差与质量的关系
C.此项工作的进度偏差是否大于总时差
D.此项工作的进度偏差是否大于自由时差

1
7 8
9
44.某工程进度计划执行过程中,发现某工作出现进度偏差 , 但该偏差未影响总工
信
期3 8,
4
则说明该项工作的进度偏差
微
( )。 系
联
A.大于该工作的总时差
唯
一
B.小于该工作的总时差
C.大于该工作的自由时差
D.小于该工作的自由时差
45.下列关于某项工作进度偏差对后续工作及总工期的影响的说法中,正确的是( )。
A.工作的进度偏差大于该工作的总时差时,则此进度偏差只影响后续工作
B.工作的进度偏差大于该工作的总时差时,则此进度偏差只影响总工期
C.工作的进度偏差未超过该工作的自由时差时,则此进度偏差不影响后续工作
D.非关键工作出现进度偏差时,则此进度偏差不会影响后续工作
46.在工程网络计划的实施过程中,如果需要确定某项工作进度偏差对紧后工作最早开始时间的影响程度,应根据
( )的差值进行确定。
A.自由时差与进度偏差
B.总时差与进度偏差
C.自由时差与总时差
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第8页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
D.时间间隔与进度偏差
47.已知某网络计划中工作M的自由时差为1天,总时差为4天。通过检查分析,发现该工作的实际进度拖后,且影
响总工期1天。在其他工作均正常的前提下,工作M的实际进度拖后( )天。
A.1
B.4
C.5
D.6
48.关于网络计划中工作实际进度偏差对后续工作及总工期影响的说法,正确的是( )。
A.实际进度偏差大于总时差时,必然影响后续工作和总工期
B.实际进度偏差小于总时差而大于自由时差时,必然影响后续工作和总工期
C.实际进度偏差小于总时差和自由时差时,只影响总工期
D.实际进度偏差大于总时差时,只影响后续工作
49.通过缩短某些工作的持续时间调整施工进度计划时,其主要特点是( )。
A.在非关键线路上缩短工作持续时间
B.采用平行作业方式加快施工进度 8
7
1
9
4
C.不改变工作之间的先后顺序关系 8
3
信
微
D.保持网络计划中关键工作不变 系
联
50.当某项工作实际进度拖延的时题间超过其总时差而需要对进度计划进行调整时,除需考虑总工期的限制条件外,
押
准
还应考虑网络计划中( )的精限制条件。
A.紧后工作
B.紧前工作
C.后续工作
D.关键工作
51.调整建设工程进度计划时,下列( )不能 改变某些工作之间的逻辑关系。
A.组织平行作业
B.组织搭接作业
1
7 8
9
C.组织流水作业
信
3 8
4
微
D.加大资源投入 系
联
一
52.当工程网络计划中某项工作的实际进度偏差影响到总工期而需要 通过缩
唯
短某些工作的持续时间调整进度计划
时,这些工作是指( )的可被压缩的工作。
A.关键线路和超过计划工期的非关键线路上
B.关键线路上资源消耗量比较少
C.关键线路上持续时间比较长
D.施工工艺及采用技术比较简单
53.网络计划工期优化方法中,通过压缩关键工作的持续时间来达到优化目标的前提是( )。
A.计算工期不满足计划工期
B.不改变各项工作之间的逻辑关系
C.计划工期不满足计算工期
D.将关键工作压缩成非关键工作
54.在建设工程进度计划的执行过程中,缩短某些工作的持续时间是调整建设工程进度计划的有效方法之一,这些
被压缩的工作应该是关键线路和超过计划工期的非关键线路上( )的工作。
A.持续时间较长
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第9页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.直接费用率最小
C.所需资源有限
D.自由时差为零
55.网络计划中,某项工作进度拖延的时间超过其自由时差但未超过其总时差,下列说法正确的是( )。
A.会影响总工期,但不会对后续工作产生影响
B.不会影响总工期,但会对后续工作产生影响
C.会影响总工期,也会对后续工作产生影响
D.不会影响总工期,也不会对后续工作产生影响
56.工程网络计划实施过程中,当某项工作实际进度拖后而影响工程总工期时,在不改变工作逻辑关系的前提下,
可通过( )的方法有效缩短工期。
A.缩短某些工作持续时间
B.组织搭接或平行作业
C.减少某些工作机动时间
D.分段组织流水施工
57.建设工程进度调整系统过程中,发现实际进8度出现偏差时,分析该偏差对后续工作及总工期的影响后,在采取
7
1
9
措施调整进度计划前需要进行的工作是( 8 4)。
3
信
A.确定工期和后续工作的限制条件 微
系
联
B.分析实际进度偏差产生的原因 题
押
准
C.确定后续工作的总时差 精
D.提出调整进度计划拟采取的措施
58.建设工程进度调整系统过程中,需要进行的工作是( )。
A.建立进度数据采集系统
B.收集实际进度数据
C.确定后续工作和总工期的限制条件
D.实际进度与计划进度的对比分析
59.工程网络计划中,某工作实际进度拖后4周,其总时 差 为3周,则该工作实际进度偏
1
差7 8对后续工作及总工期的影
9
响是( )。
信
3 8
4
微
A.影响后续工作,也影响总工期 系
联
B.不影响后续工作,也不影响总工期
唯
一
C.影响后续工作,但不影响总工期
D.不影响后续工作,但影响总工期
二、多选题
60.香蕉曲线比较法能直观地反映工程项目的实际进展情况,并可以获得比S曲线更多的信息,其主要作用包括
( )。
A.合理安排工程项目进度计划
B.定期比较工程项目的实际进度与计划进度
C.预测后期工程进展趋势
D.预测进度偏差对后续工作的影响
E.预测进度偏差对总工期的影响
61.实际进度与计划进度比较中,横道图比较法的优点包括( )。
A.记录和比较简单
B.可以明确地表达各项工作之间的逻辑关系
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第10页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.可以快速的确定关键线路
D.形象直观、易于掌握
E.使用方便
62.当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度的范围,主
要指( )。
A.紧前工作的限制条件
B.自由时差允许的变化范围
C.关键节点的限制条件
D.后续工作的限制条件
E.总工期允许的变化范围
63.某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( )。
8
7
1
9
4
8
3
信
微
系
A.前3天实际进度和计划进度均为匀联速进展
题
B.第6天计划工作量大于实际完成押工作量
准
精
C.实际施工时间与计划施工时间相同
D.第4天实际停工1天
E.第5天至第6天实际进度为匀速进展
64.建设工程实际进度与计划进度比较方法 中,只能从工程整体进度角度比较分析实际进度与计划进度的方法有
( )。
A.S曲线比较法
B.前锋线比较法
8
C.横道图比较法 9 1
7
8
4
D.香蕉曲线比较法 信
3
微
系
E.列表比较法 联
一
唯
65.采用前锋线比较法进行实际进度与计划进度的比较,其步骤包括( ) 。
A.合理安排工程项目进度计划
B.绘制时标网络计划
C.绘制实际进度前锋线
D.进行实际进度与计划进度的比较
E.预测进度偏差对后续工作及总工期的影响
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第11页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
66.某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进度,粗实线表示实际进
度)。如果各项工作均为匀速进展,则截止到第8周末( )。
A.工作A已完成
8
7
1
B.工作B的实际进度拖后2周 4 9
8
3
信
C.工作C的实际进度正常 微
系
联
D.工作D尚未开始
题
押
E.工作E的实际进度正常 准
精
67.进度计划执行单位应按照进 度监理制度规定的( ),定期填写进度报表。
A.时间
B.报表内容
C.报表样式
D.形式
E.地点
68.在应用前锋线比较法进行工程实际进度与计划进度比 较时,工作实际进展点可以按该8工作的( )进行标定。
1
7
9
A.已完任务量比例 8 4
信
3
B.尚余自由时差 微
系
联
C.尚需作业时间 一
唯
D.已消耗劳动量
E.尚余总时差
69.当出现进度偏差时,进度控制人员必须采用合理的调整措施,属于此过程的有( )。
A.分析产生进度偏差的原因
B.分析偏差对后续工作和总工期的影响
C.实际进度与计划进度对比
D.采取进度调整措施
E.实施调整后的进度计划
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第12页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
70.某工作计划进度与实际进度如下图所示,下列表述正确的有( )。
A.实施过程中实际停工累计0.5天
B.第3天至第6天的计划进度为非匀速进展
C.第4天至第5天的实际进度为匀速进展
D.第4天实际工作量与计划工作量相同
E.第8天结束时该工作已按计划完成
71.某工作计划进度与实际进度如下所示,图中8 表明该工作( )。
7
1
9
4
8
3
信
微
系
联
题
押
准
精
A.在第1周内按计划正常进行
B.在第2周末拖欠5%的任务量
C.在第3周后半周未按计划进行
8
D.第5周内实际进度拖后5% 1
7
9
8
4
E.截至检查日期实际进度拖后 信
3
微
系
72.某分项工程的计划进度与1—6月检查的实际进度如下图所示, 从图中资料联可知正确的有( )。
一
唯
A.第1月实际进度拖后5%
B.第2月实际进度超前5%
C.第3月实际进度与计划进度相同
D.第4月实际进度拖后5%
E.5月底实际进度累计拖后5%
73.采用列表比较法进行实际进度与计划进度的比较时,其步骤为( )。
A.对于实际进度检查日期应进行的工作,根据已经工作的时间,确定其尚需作业时间
B.根据原进度计划计算检查日期应该进行的工作从检查工期到原计划最迟完成时尚余时间
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第13页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.计算工作尚有总时差,其值等于工作从检查日期到原计划最迟完成时间尚余时间与该工作尚需时间之差
D.预测进度偏差对后续工作及总工期的影响
E.比较实际进度与计划进度的4种情况

74.某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示,由图可以得出的正
确结论有( )。
8
7
1
9
A.第5周检查时,工作D拖后1周,不影响总4工期
8
3
信
B.第5周检查时,工作E提前1周,影响微总工期
系
联
C.第5周检查时,工作F拖后2周,题不影响总工期
押
D.第11周检查时,工作J提前2准周,影响总工期
精
E.第11周检查时,工作H拖后1周 ,不影响总工期
75.某工程网络计划执行到第8周末检查进度情况见下表(单位:周)。
检查计划时尚需作 到计划最迟完成时
工作名称 原有总时差
业周数 尚余周数
H 3 2 1
K 1 2 0
M 4 4 2
8
从中可得到的正确结论有( )。 9 1
7
8
4
A.工作H影响总工期1周 信
3
微
系
B.工作K提前1周 联
一
C.工作K尚有总时差为零 唯
D.工作M按计划进行
E.工作H尚有总时差1周
76.在工程网络计划的执行过程中,当某项工作进度出现偏差后,需要调整原进度计划的情况有( )。
A.项目总工期允许拖延,但工作进度偏差已超过其自由时差
B.后续工作拖延的时间有限制,但工作进度偏差已超过其总时差
C.项目总工期不允许拖延,但工作进度偏差已超过其总时差
D.项目总工期不允许拖延,但工作进度偏差已超过其自由时差
E.后续工作拖延的时间无限制,但工作进度偏差已超过其自由时差
77.在对实施的进度计划分析的基础上,进度计划的调整方法有( )。
A.改变某些工作间的逻辑关系
B.缩短某些工作的持续时间
C.分析偏差对后续工作及总工期的影响
D.确定工程进展速度曲线
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第14页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
E.编制进度计划书
78.当工程实际进度偏差影响到后续工作、总工期而需要调整进度计划时,可采用( )等方法改变某些工作的逻
辑关系,达到缩短工期的目的。
A.提高劳动效率
B.增加资源投入量
C.组织分段流水作业
D.将顺序进行的工作改为搭接作业
E.将顺序进行的工作改为平行作业
79.工程实际进度偏差影响到总工期时,可采用( )等方法调整进度计划。
A.缩短某些关键工作的持续时间
B.将顺序作业改为搭接作业
C.增加劳动力,提高劳动效率
D.保证资源的供应
E.将顺序作业改为平行作业
80.某工程双代号时标网络计划执行到第6天末8时,实际进度如下图前锋线所示,图中表明的正确信息有( )。
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
A.工作D实际进度拖后2天,使总工期延长1天
微
系
B.工作E实际进度拖后1天,不影响总工期 联
一
唯
C.工作F实际进度拖后1天,不影响总工期
D.工作D的实际进度将影响其后续工作G和J的正常开始时间
E.工作F的实际进度只影响后续工作I和L的正常开始时间
81.当工程实际进度偏差影响到后续工作、总工期而需要调整进度计划时,可采用( )等方法改变某些工作的逻
辑关系。
A.增加资源投入量
B.提高劳动效率
C.将顺序作业改为平行作业
D.将搭接作业改为顺序作业
E.分段组织流水作业
答案部分
一、单选题
1. 【正确答案】 C
【答案解析】一个科学合理的进度计划优化曲线应处于香蕉曲线所包络的区域之内。参见教材P98
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第15页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2. 【正确答案】 A
【答案解析】对于一个工程项目的网络计划来说,如果以其中各项工作的最早开始时间安排进度而绘制S曲线,称
为ES曲线;如果以其中各项工作的最迟开始时间安排进度而绘制S曲线,称为LS曲线。两条S曲线具有相同的起点
和终点,因此,两条曲线是闭合的。在一般情况下,ES曲线上的其余各点均落在LS曲线的相应点的左侧。由于该
闭合曲线形似“香蕉”,故称为香蕉曲线。参见教材P97。
3. 【正确答案】 B
【答案解析】从整个工程项目实际进展全过程看,单位时间投入的资源量一般是开始和结束时较少,中间阶段较
多。参见教材P95。
4. 【正确答案】 A
【答案解析】对于一个工程项目的网络计划来说,如果以其中各项工作的最早开始时间安排进度而绘制S曲线,称
为ES曲线;如果以其中各项工作的最迟开始时间安排进度而绘制S曲线,称为LS曲线。两条S曲线具有相同的起点
和终点,因此,两条曲线是闭合的。由于该闭合曲线形似“香蕉”,故称为香蕉曲线。参见教材P97。
5. 【正确答案】 D
【答案解析】如果工程实际进展点落在计划S曲线左侧,表明此刻实际进度比计划进度超前;如果落在右侧,则表
明此时实际进度拖后。参见教材P97。
8
7
1
6. 【正确答案】 D 9
4
8
3
信
【答案解析】在图中的横道线,无论是微计划的还是实际的,只能表示工作的开始时间、完成时间和持续时间,并
系
不表示计划完成的任务量和实际完成联的任务量。参见教材P94。
题
押
7. 【正确答案】 D 准
精
【答案解析】纵坐标距离表示超 额或拖欠的任务量。如果检查日期实际进展点落在计划S曲线的右侧,则该实际进
展点与计划S曲线在纵坐标方向的距 离表示该工程实际拖欠的任务量。参见教材P97。
8. 【正确答案】 C
【答案解析】采用横道图比较法进行实际 进度和计划进度的比较中,若每项工作累计完成的任务量与时间成线性
关系,说明每项工作在单位时间内完成的任务 量都是相等的,即工作的进展速度是均匀的。参见教材P92
9. 【正确答案】 A
【答案解析】S曲线比较法是以横坐标表示时间,纵坐标表示累计完成任务量,绘制一条按计划时间累计完成任务
8
量的S曲线。参见教材P95。 9 1
7
8
4
信
3
10. 【正确答案】 B
微
系
【答案解析】选项A第1月实际工程量比计划工程量超前4万m 3;选 项C第3月实联际工程量比计划工程量拖后5万m 3
一
;选项D第4月底实际工程量比计划工程量拖后5万m 3。参见教材P95 。 唯
11. 【正确答案】 A
【答案解析】选项B错误,第1周内实际进度拖后2%;选项C错误,第4周内实际完成18%,计划完成20%,因此第4周
内实际进度拖后2%;选项D错误,第3周末实际进度拖后3%。参见教材P94。
12. 【正确答案】 C
【答案解析】选项A错误,如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前;选项B错
误,如果工程实际进展点落在S计划曲线右侧,表明此时实际进度拖后;选项D错误,在S曲线比较图中可直接读出
实际进度比计划进度超额或拖欠的任务量。参见教材P97。
13. 【正确答案】 D
【答案解析】对进度计划的执行情况进行跟踪检查是计划执行信息的主要来源,是进度分析和调整的依据,也是
进度控制的关键步骤。参见教材P90。
14. 【正确答案】 A
【答案解析】截止到第8周末,工作B实际拖延了2周,工作C进度正常,工作E的实际进度拖后了1周。参见教材
P93。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第16页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
15. 【正确答案】 D
【答案解析】横道图比较法(包括匀速进展横道图比较法和非匀速进展横道图比较法)适用于工程项目中各项工
作实际进度与计划进度的比较;前锋线比较法不仅可以判定工程项目中各项工作的进度偏差,而且可以进一步分
析工作进度偏差对工程总工期的影响;S曲线比较法只能将工程项目作为一个整体进行实际进度与计划进度的比
较。参见教材P100。
16. 【正确答案】 C
【答案解析】如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前;如果工程实际进展点
落在S计划曲线右侧,表明此时实际进度拖后。参见教材P97。
17. 【正确答案】 C
【答案解析】采取进度调整措施,应以后续工作和总工期的限制条件为依据,确保要求的进度目标得到实现。参
见教材P91
18. 【正确答案】 C
【答案解析】为了全面、准确地掌握进度计划的执行情况,监理工程师应认真做好以下三方面工作:定期收集进
度报表资料;现场实地检查工程进展情况;定期召开现场会议。参见教材P90。
19. 【正确答案】 C
8
7
1
【答案解析】工作F是关键工作,拖延2周,4 9影响总工期2周。参见教材P101。
8
3
信
20. 【正确答案】 D 微
系
联
【答案解析】选项A错误,第4周实际完成18%,第5周实际完成20%,所以不是匀速进展;选项B错误,本工作在第1
题
押
周停工半周,不是匀速进展。准至检查日期实际完成了70%,而计划完成为80%,所以未按计划完成;选项C错误,第
精
3周有一半空白,表示停工半周 ;选项D正确,第4周末本工作计划完成任务量为60%,实际完成工作量50%。参见教
材P94
21. 【正确答案】 A
【答案解析】进度调整的系统过程是:( 1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期
的影响;(3)确定后续工作和总工期的限制条 件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
参见教材P91
22. 【正确答案】 B
8
【答案解析】对检查时段实际完成工作量的进度数据进行 整理、统计和分析,确定本9期1
7
累计完成的工作量属于实
8
4
际进度数据的加工处理。参见教材P91。 信
3
微
系
23. 【正确答案】 A 联
一
唯

【答案解析】进度调整的系统过程是:(1)分析进度偏差产生的原因 ;( 2)分析进度偏差对后续工作和总工期

的影响;(3)确定后续工作和总工期的限制条件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度的范围,主要
指关键节点、后续工作的限制条件以及总工期允许变化的范围。参见教材P91
24. 【正确答案】 D
【答案解析】选项A错误,第3月内的计划完成35%,实际完成38%,因此第3月内的实际进度超前;选项B错误,3月
底检查时计划完成95%,实际完成93%,进度滞后;选项C错误,第1月内时计划完成25%,实际完成20%,因此实际
进度滞后。参见教材P94。
25. 【正确答案】 D
【答案解析】工作实际进展位置点落在检查日期左侧,表明该工作实际进度拖后;落在检查日期右侧,表明该工
作实际进度超前;与检查日期重合,表明该工作实际进度与计划进度一致。本题A已经完成;B落后1天,还没有完
成;C按计划进度,已经开始2天;D落后2天,还没有开始。参见教材P101
26. 【正确答案】 D
【答案解析】一般说来,进度控制的效果与收集数据资料的时间间隔有关。参见教材P91
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第17页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
27. 【正确答案】 B
【答案解析】第5天结束时,工作C拖后2天,其总时差为1天,影响总工期1天;工作D进度正常,其总时差尚有2
天;工作E进度拖后1天,其为关键工作,影响总工期1天;由于工作G的最早开始时间受到工作C拖后的影响;工作
H的最早开始时间会受到工作E拖后1天的影响。参见教材P101。
28. 【正确答案】 C
【答案解析】选项A错误,该工作实际开始时间比计划开始时间晚1.5天;选项B错误,第5天末实际进度比计划进
度超前3%;选项D错误,第7天内实际进度比计划进度拖后3%,第7天末实际进度比计划进度拖后5%。参见教材P93
29. 【正确答案】 D
【答案解析】本工作在第1周停工半周,不是匀速进展。至检查日期实际完成了70%,而计划完成为80%,所以未按
计划完成。第3周有一半空白,表示停工半周。第4周实际完成18%,第5周实际完成20%,所以不是匀速进展。第4
周末本工作计划完成任务量为60%,实际完成工作量50%。参见教材P93。
30. 【正确答案】 B
【答案解析】进度调整的系统过程是:(1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期
的影响;(3)确定后续工作和总工期的限制条件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
参见教材P91。
8
7
1
31. 【正确答案】 D 9
4
8
3
信
【答案解析】进度调整的系统过程是:微(1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期
系
的影响;(3)确定后续工作和总工联期的限制条件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
题
押
出现偏差时,必须认真分析产生偏差的原因及其对后续工作和总工期的影响。参见教材P91。
准
精
32. 【正确答案】 A
【答案解析】当出现的进度偏差影 响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度
的范围,主要指关键节点、后续工作的 限制条件以及总工期允许变化的范围。参见教材P91。
33. 【正确答案】 B
【答案解析】工作实际进展位置点落在检查日 期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差。参
见教材P101。
34. 【正确答案】 A
8
【答案解析】列表法中比较实际进度与计划进度,如果工 作尚有总时差大于原有总时9差1
7
,说明该工作实际进度超
8
4
前,超前的时间为两者之差。参见教材P102 信
3
微
系
35. 【正确答案】 A 联
一
唯
【答案解析】选项B错误,如果工作尚有总时差大于原有总时差,说明 该工 作实际进度超前,超前的时间为二者之
差;选项C错误,如果工作尚有总时差小于原有总时差,且仍为非负值,说明该工作实际进度拖后,拖后的时间为
二者之差,但不影响总工期;选项D错误,如果工作尚有总时差小于原有总时差,且为负值,说明该工作实际进度
拖后,拖后的时间为二者之差,此时工作实际进度偏差将影响总工期。参见教材P102。
36. 【正确答案】 B
【答案解析】如果工作尚有总时差小于原有总时差,且为非负值,说明该工作实际进度拖后,拖后的时间为二者
之差,但不影响总工期。参见教材P102。
37. 【正确答案】 C
【答案解析】跟踪检查的主要工作是定期收集反映工程实际进度的有关数据。为了全面、准确地掌握进度计划的
执行情况,监理工程师应认真做好以下三方面的工作:(1)定期收集进度报表资料;(2)现场实地检查工程进
展情况;(3)定期召开现场会议。参见教材P90
38. 【正确答案】 D
【答案解析】在进度计划的执行过程中,必须采取有效的监测手段对进度计划的实施过程进行监控,以便及时发
现问题,并运用行之有效的进度调整方法来解决问题。参见教材P90
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第18页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
39. 【正确答案】 B
【答案解析】参见教材P90。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
40. 【正确答案】 A
【答案解析】进度偏差超过总时差,偏差影响总工 期。参见教材P103
41. 【正确答案】 B
8
【答案解析】如果工作的进度偏差大于该工作的自由时差 ,则此进度偏差将对其后续9工1
7
作产生影响,此时应根据
8
4
后续工作的限制条件确定调整方法;如果工作的进度偏差未超 过该工作的自由时差信
3
,则此进度偏差不影响后续工
微
作,因此,原进度计划可以不作调整。参见教材P103。 联
系
一
42. 【正确答案】 B 唯
【答案解析】如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。如果工作的进度偏差大
于该工作的自由时差,则此进度偏差将对后续工作产生影响。参见教材P103。
43. 【正确答案】 B
【答案解析】进度偏差的大小及其所处的位置不同,对后续工作和总工期的影响程度是不同的,分析时需要利用
网络计划中工作总时差和自由时差的概念进行判断。分析步骤如下:(1)分析出现进度偏差的工作是否为关键工
作;(2)分析进度偏差是否超过总时差;(3)分析进度偏差是否超过自由时差。参见教材P103
44. 【正确答案】 B
【答案解析】进度偏差未超过总时差,偏差不影响总工期。参见教材P103。
45. 【正确答案】 C
【答案解析】如果进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,如果工作的进度
偏差未超过该工作的总时差,则此进度偏差不影响总工期;如果工作的进度偏差大于该工作的自由时差,则此进
度偏差对其后续工作产生影响,如果工作的进度偏差未超过该工作的自由时差,则次进度偏差不影响后续工作。
进度偏差均未超过总时差和自由时差,因此既不影响总工期,也不影响其后续工作的正常进行。参见教材P103。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第19页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
46. 【正确答案】 A
【答案解析】如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响,此时应根据
后续工作的限制条件确定调整方法;如果工作的进度偏差未超过该工作的自由时差,则此进度偏差不影响后续工
作,因此,原进度计划可以不作调整。参见教材P103。
47. 【正确答案】 C
【答案解析】由条件可以影响总工期,则工作M的拖后超过了总时差,工作M的实际进度拖后4+1=5(天)。参见教
材P103。
48. 【正确答案】 A
【答案解析】如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期。参见教材
P103。
49. 【正确答案】 C
【答案解析】缩短某些工作的持续时间:不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资源投
入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。压
缩关键线路和超过计划工期的非关键线路上的工作。参见教材P104。
50. 【正确答案】 C
8
7
1
【答案解析】当某项工作实际进度拖延的时4 9间超过其总时差而需要对进度计划进行调整时,除需考虑总工期的限
8
3
信
制条件外,还应考虑网络计划中后续工微作的限制条件。参见教材P108。
系
51. 【正确答案】 D 联
题
押
【答案解析】将顺序进行的工准作改为平行作业、搭接作业以及分段组织流水作业等,都可以有效地缩短工期,改
精
变工作之间的逻辑关系。参见教 材P104。
52. 【正确答案】 A
【答案解析】当实际进度偏差影响到后 续工作、总工期而需要调整进度计划时,其调整方法主要有两种:(1)改
变某些工作间的逻辑关系;(2)缩短某些 工作持续时间。其中第二种方法中这些被压缩持续时间的工作是位于关
键线路和超过计划工期的非关键线路上的工作 。参见教材P104。
53. 【正确答案】 B
【答案解析】网络计划工期优化的基本方法是在不改变网络计划中各项工作之间的逻辑关系的前提下,通过压缩
8
关键工作的持续时间来达到优化目标。参见教材P104。 9 1
7
8
4
信
3
54. 【正确答案】 B
微
系
【答案解析】当实际进度偏差影响到后续工作、总工期而需要调整 进度计划时联,其调整方法主要有两种:改变某
一
唯
些工作间的逻辑关系;缩短某些工作的持续时间。第二种方法中,被压 缩 持续时间的工作是位于关键线路和超过
计划工期的非关键线路上直接费用率最低的工作。参见教材P104。
55. 【正确答案】 B
【答案解析】网络计划中某项工作进度拖延的时间已超过其自由时差但未超过其总时差,此时该工作的实际进度
不会影响总工期,而只对其后续工作产生影响。参见教材P104。
56. 【正确答案】 A
【答案解析】缩短某些工作的持续时间:这种方法是不改变工程项目中各项工作之间的逻辑关系,而通过采取增
加资源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程
项目。参见教材P104。
57. 【正确答案】 A
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第20页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8
7
1
9
4
8
3
信
微
【答案解析】参见教材P91。
系
联
58. 【正确答案】 C 题
押
准
【答案解析】进度调整的系统精过程:(1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期的
影响;(3)确定后续工作和总工期的限制条件;(4)采取措施调整进度计划。参见教材P91。
59. 【正确答案】 A
【答案解析】如果工作的进度偏差大于该 工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取
相应的调整措施;如果工作的进度偏差未超 过该工作的总时差,则此进度偏差不影响总工期。参见教材P103。
二、多选题
60. 【正确答案】 ABC
【答案解析】香蕉曲线比较法能直观地反映工程项目的 实际进展情况,并可以获得比S曲
8
线更多的信息。其主要作
1
7
用包括:(1)合理安排工程项目进度计划;(2)定期比较 工程项目的实际进度与计
8
4 9划进度;(3)预测后期工程
信
3
进展趋势。参见教材P98。 微
系
61. 【正确答案】 ADE 联
一
唯
【答案解析】横道图比较法虽有记录和比较简单、形象直观、易于掌握 、 使用方便等优点,但由于其以横道计划
为基础,因而带有不可克服的局限性。在横道计划中,各项工作之间的逻辑关系表达不明确,关键工作和关键线
路无法确定。一旦某些工作实际进度出现偏差时;难以预测其对后续工作和工程总工期的影响,也就难以确定相
应的进度计划调整方法。因此,横道图比较法主要用于工程项目中某些工作实际进度与计划进度的局部比较。参
见教材P95。
62. 【正确答案】 CDE
【答案解析】当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度
的范围,主要指关键节点、后续工作的限制条件以及总工期允许变化的范围。参见教材P91。
63. 【正确答案】 ADE
【答案解析】前3天每天的实际进度均为16%,计划进度均为15%,是匀速进展;第6天计划工作量为80%-70%=10%,
而实际工作量为78%-63%=15%,实际工作量大于计划工作量;计划施工时间为8天,实际施工时间为7天,计划施工
时间大于实际施工时间;第4天实际停工1天;第5天实际进度为63%-48%=15%,第6天实际进度为78%-63%=15%,第5
天实际进度等于第6天实际进度。参见教材P93。
64. 【正确答案】 AD
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第21页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】选项B,前锋线比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预测工程
项目整体进度状况。选项C,横道图比较法主要用于工程项目中某些工作实际进度与计划进度的比较。选项E,列
表比较法是记录检查日期应该进行的工作名称及其已经作业的时间,然后列表计算有关时间参数,并根据工作总
时差进行实际进度与计划进度比较的方法。参见教材P92、100、102。
65. 【正确答案】 BCDE
【答案解析】采用前锋线比较法进行实际进度与计划进度的比较,其步骤为:(1)绘制时标网络计划;(2)绘
制实际进度前锋线;(3)进行实际进度与计划进度的比较;(4)预测进度偏差对后续工作及总工期的影响。参
见教材P101。
66. 【正确答案】 BCD
【答案解析】选项A,A工作实际持续时间为5周,但是实际完成4周工作量,在第8周末工作A还未完成;选项E,实
际开始时间比计划开始时间晚1周。参见教材P93
67. 【正确答案】 AB
【答案解析】进度计划执行单位应按照进度监理制度规定的时间和报表内容,定期填写进度报表。参见教材P90。
68. 【正确答案】 AC
【答案解析】工作实际进展位置点的标定方法有 两种:(1)按该工作已完任务量比例进行标定;(2)按尚需作
8
7
1
业时间进行标定。参见教材P101 9
4
8
3
信
69. 【正确答案】 ABDE 微
系
【答案解析】进度调整的系统过程是联:(1)分析进度偏差产生的原因;(2)分析进度偏差对后续工作和总工期
题
押
的影响;(3)确定后续工作和准总工期的限制条件;(4)采取措施调整进度计划;(5)实施调整后的进度计划。
精
参见教材P91
70. 【正确答案】 DE
【答案解析】选项A错误,本图中实际 停工累计为1天;选项B错误,第3天至第6天计划进度为匀速;选项C错误,
第4天至第5天实际停工半天,为非匀速进 展。参见教材P93。
71. 【正确答案】 ACE
【答案解析】选项B错误,在第2周末超前5%的任务 量;选项D错误,第5周内实际进度超前5%。参见教材P93。
72. 【正确答案】 DE
8
1
7
【答案解析】选项A错误,第1月实际进度超前5%;选项B错 误,第2月实际进度与计划
8
4 9进度任务量相同;选项C错
信
3
误,第3月实际进度比计划进度拖后5%。参见教材P94。
微
系
73. 【正确答案】 ABCE 联
一
唯
【答案解析】列表比较法进行实际进度与计划进度比较的步骤:(1) 对于 实际进度检查日期应进行的工作,根据
已经工作的时间,确定其尚需作业时间;(2)根据原进度计划计算检查日期应该进行的工作从检查工期到原计划
最迟完成时尚余时间;(3)计算工作尚有总时差,其值等于工作从检查日期到原计划最迟完成时间尚余时间与该
工作尚需时间之差;(4)比较实际进度与计划进度。参见教材P102
74. 【正确答案】 ABDE
【答案解析】(1)第5周检查时,工作D拖后1周,因其有1周的总时差,不影响总工期;工作E提前1周,因其在关
键线路上,所以影响总工期;工作F拖后2周,因其只有1周的总时差,影响总工期;(2)第11周检查时,工作J提
前2周,因其在关键线路上,所以影响总工期;工作H拖后1周,因其有2周的总时差,不影响总工期。参见教材
P101。
75. 【正确答案】 AB
【答案解析】选项C错误,工作K的尚有总时差等于到计划最迟完成时尚余周数减去检查计划时尚需作业周数,即
2-1=1(周);选项D错误,工作M的尚有总时差为4-4=0(周),原总时差为2周,所以M实际进度拖后2周,但是不
影响总工期;选项E错误,工作H的尚有总时差为2-3=-1(周)。参见教材P102。
76. 【正确答案】 BC
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第22页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】项目总工期允许拖延,或后续工作拖延的时间无限制,但工作进度偏差已超过其自由时差时,不用
调整原计划。参见教材P106
77. 【正确答案】 AB
【答案解析】当实际进度偏差影响到后续工作、总工期而需要调整进度计划时,其调整方法主要有两种:(1)改
变某些工作间的逻辑关系;(2)缩短某些工作的持续时间。参见教材P104。
78. 【正确答案】 CDE
【答案解析】当工程项目实施中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变时,可以改变关
键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。例如,将顺序进行的
工作改为平行作业、搭接作业以及分段组织流水作业等,都可以有效缩短工期。参见教材P104
79. 【正确答案】 ABCE
【答案解析】进度计划的调整方法:(1)改变某些工作间的逻辑关系,改变关键线路和超过计划工期的非关键线
路上的有关工作之间的逻辑关系,达到缩短工期的目的。将顺序进行的工作改为平行作业、搭接作业以及分段组
织流水作业等。(2)缩短某些工作的持续时间,不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资
源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项
目。参见教材P104。
8
7
80. 【正确答案】 ABD 9 1
4
8
3
信
【答案解析】工作F实际进度拖后1天,影响总工期1天。参见教材P101。
微
系
81. 【正确答案】 CE 联
题
押
【答案解析】当工程项目实施准中产生的进度偏差影响到总工期,且有关工作的逻辑关系允许改变时,可以改变关
精
键线路和超过计划工期的非关键线路上的有关工作之间的逻辑关系,达到缩短工期的目的。例如,将顺序进行的
工作改为平行作业、搭接作业以及分段组织流水作业等,都可以有效地缩短工期。参见教材P104。
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第23页 / 共23页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(进度控制)第五章 建设工程设计阶段进度控制
一、单选题
1.若发现进度拖后,( )应督促设计单位采取有效措施加快进度。
A.建设单位
B.施工单位
C.监理工程师
D.设计单位
2.实施建设工程所需要的设备和材料是根据设计而来的。设计单位必须提出( ),以便进行加工订货或购买。
A.采购清单
B.设备清单
C.设备资料
D.采购资料
8
7
1
9
3.在工程设计过程中,影响进度的主要因素4之一是( )。
8
3
信
A.地下埋藏文物的处理 微
系
联
B.施工承发包模式的选择 题
押
C.设计合同的计价方式 准
精
D.设计各专业之间的协调配合的 影响
4.在工程设计过程中,下列属于影响进度的主要因素的是( )。
A.地下埋藏文物的处理
B.设计合同的计价方式
C.材料代用、设备选用失误的影响
D.施工承发包模式的选择
5.( )是施工进度控制的前提,也是设备和材料供应 进度控制的前提。 8
1
7
9
A.勘察进度控制 8
4
信
3
微
B.设计进度控制 系
联
C.施工准备进度控制
唯
一
D.监理进度控制
6.影响设计进度的因素不包括( )。
A.工程延期的影响
B.设计审批时间的影响
C.设计各专业之间协调配合的影响
D.工程变更的影响
7.下列因素中,能影响建设工程设计进度的是( )。
A.选定设计单位
B.商签设计合同
C.设计各专业之间的协调配合
D.施工材料和机械设备的采购
8.在建设单位和设计单位签订的建设工程设计合同中要明确设计进度和( )。
A.设计图纸提交时间
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第1页 / 共7页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.设计图纸完成时间
C.设计图纸开始时间
D.设计进度开始时间

9.设计单位的选定方式不包括( )。
A.直接指定
B.设计招标
C.设计方案竞赛
D.优化设计竞赛
10.初步设计应根据建设单位所提供的( )进行编制。
A.设计基础资料
B.工程设计图
C.基础设施
D.设备资源
11.为履行设计合同,按期提交施工图设计文件,设计单位应尽量避免“三边”设计,下列不属于“三边”设计内
容的是( )。 8
7
1
9
4
A.边设计 8
3
信
微
B.边准备 系
联
C.边施工 题
押
准
D.边使用 精
12.下列选项,不属于确定建设工 程设计进度控制总目标时的主要依据的是( )。
A.设计工期定额
B.工程项目的技术先进程度
C.建设工程总进度目标对设计周期的要求
D.设计费用
13.设计工作能否顺利进行,以及能否缩短设计周期,与( )时间目标的实现关系极大。
8
A.前期勘察工作
1
7
9
8
4
B.设计准备工作 信 3
微
C.施工图设计工作 系
联
一
D.初步设计工作 唯
14.设计方案竞赛的主要目的是( )。
A.选定设计单位
B.获得理想的设计方案
C.降低设计费用
D.保证工程设计质量
15.由( )持建设项目的批准文件和确定的建设用地通知书,向城市规划管理部门申请确定拟建项目的规划设计
条件。
A.建设单位
B.施工单位
C.监理单位
D.设计单位
16.在工程建设设计进度控制计划体系中,需要考虑设计分析评审的工作时间安排的进度计划是( )。
A.各专业详细的出图计划
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第2页 / 共7页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.施工图设计工作进度计划
C.初步设计工作进度计划
D.设计作业进度计划
17.( )是工程设计的最后一个阶段。
A.初步设计
B.技术设计
C.施工图设计
D.设计准备
18.监理工程师受建设单位委托控制建设工程设计进度时,应核查分析设计单位的( )。
A.技术经济定额
B.技术经济责任制
C.设计图纸进度表
D.设计绩效考核制度
19.在设计工作开始之前,首先应由( )审查设计单位所编制的进度计划的合理性和可行性。
A.建设单位 7 8
1
9
4
B.施工单位 3 8
信
微
C.监理工程师 系
联
题
D.设计单位
押
准
20.监理单位接受建设单位委精托实施设计阶段进度控制工作时,应当( )。
A.编制工程项目设计进度计划
B.核查分析设计图纸进度表
C.检查工程设计人员专业构成情况
D.实行设计工作技术经济责任制
21.在确定规划设计条件时其中有一程序是( )。
A.由建设单位持建设项目的批文和确定的建设用地通 知书,向业主和监理工程师申请确定拟建项目的规则设计条
8
件
1
7
9
8
4
B.由施工单位持建设项目的批文和确定的建设用地通知书,向 业主和监理工程师申信 3请确定拟建项目的规划设计条
微
件 系
联
一
C.由建设单位持建设项目的批文和确定的建设用地通知书,向城市规 划管唯理部门申请确定拟建项目的规划设计条
件
D.由施工单位持建设项目的批文和确定的建设用地通知书,向城市规划管理部门申请确定拟建项目的规划设计条
件
22.在设计进度控制中,监理工程师要对设计单位的( )核查分析,并提出自己的见解。
A.设计工作技术经济责任制
B.设计技术经济定额
C.设计图纸进度表
D.设计单位职责分工表
23.监理工程师按委托监理合同要求对设计工作进度进行监控时,其主要工作内容有( )。
A.编制阶段性设计进度计划
B.定期检查设计工作实际进展情况
C.协调设计各专业之间的配合关系
D.建立健全设计技术经济定额
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第3页 / 共7页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
24.项目监理机构控制设计进度时,在设计工作开始之前应审查设计单位编制的( )。
A.进度计划的合理性和可行性
B.技术经济定额的合理性和可行性
C.设计准备工作计划的完整性
D.材料设备供应计划的合理性
25.国际上采用建筑工程管理(CM)方法的指导思想是采用( )的生产组织方式来缩短工程建设周期。
A.价值工程
B.快速路径
C.并行工程
D.关键路径
二、多选题
26.建设工程设计阶段进度控制的主要任务是出图控制,也就是通过采取有效措施使工程设计者如期完成( )等
各阶段的设计工作。
A.扩大的初步设计
8
B.初步设计 7
1
9
4
8
C.详细设计 信 3
微
D.技术设计 系
联
题
E.施工图设计 押
准
27.完成施工图设计之后,应精该进行的工作有( )。
A.编制详细的设备采购计划,并 控制其执行
B.编制进度控制措施,并控制其执行
C.编制施工组织计划,并控制其执行
D.编制质量控制措施,并控制其执行
E.编制详细的施工招标计划,并控制其执行
28.下列属于初步设计工作时间分解目标的有( )。
8
A.方案设计时间目标 1
7
9
8
4
B.基础设计时间目标 信
3
微
系
C.安装图设计时间目标 联
一
D.结构设计时间目标 唯
E.初步设计时间目标
29.为控制工程建设设计进度,设计单位应采取( )等有效措施。
A.不断分析总结设计进度控制工作经验,逐步提高设计进度控制工作水平
B.建立计划部门,负责设计单位年度计划的编制和工程项目设计进度计划的编制
C.建立健全设计技术经济定额,并按定额要求进行计划的编制与考核
D.实行设计工作技术经济责任制
E.保持不变地按照设计进度计划办事
30.下列关于CM管理方法说法正确的有( )。
A.有利于缩短建设工期
B.可以减少施工阶段因修改设计而造成的实际进度拖后
C.可以避免因设备供应而造成工程延期
D.分批投产,提前获得收益
E.监理工程师只要负责设计方面的管理和协调工作就可以确保工期目标的实现
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第4页 / 共7页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
答案部分
一、单选题
1. 【正确答案】 C
【答案解析】若发现进度拖后,监理工程师应督促设计单位采取有效措施加快进度。参见教材P111。
2. 【正确答案】 B
【答案解析】实施建设工程所需要的设备和材料是根据设计而来的。设计单位必须提出设备清单,以便进行加工
订货或购买。参见教材P110。
3. 【正确答案】 D
【答案解析】影响设计进度的因素主要有:(1)建设意图及要求改变的影响;(2)设计审查时间的影响;(3)
设计各专业之间协调配合的影响;(4)工程变更的影响;(5)材料代用、设备选用失误的影响。参见教材
P113。
4. 【正确答案】 C
【答案解析】影响设计进度的因素主要有:(1)建设意图及要求改变的影响;(2)设计审批时间的影响;(3)
设计各专业之间协调配合的影响;(4)工程变更的影响;(5)材料代用、设备选用失误的影响。参见教材
P113。 8
7
1
9
5. 【正确答案】 B 8 4
3
信
【答案解析】设计阶段进度控制的意义微包括:(1)设计进度控制是建设工程进度控制的重要内容;(2)设计进
系
联
度控制是施工进度控制的前提;(题3)设计进度控制是设备和材料供应进度的前提。参见教材P110。
押
准
6. 【正确答案】 A
精
【答案解析】影响设计进度的因 素主要有:(1)建设意图及要求改变的影响;(2)设计审查时间的影响;(3)
设计各专业之间协调配合的影响; (4)工程变更的影响;(5)材料代用、设备选用失误的影响。参见教材
P113。
7. 【正确答案】 C
【答案解析】影响设计进度的因素主要有:(1 )建设意图及要求改变的影响;(2)设计审批时间的影响;(3)
设计各专业之间协调配合的影响;(4)工程变更的 影响;(5)材料代用、设备选用失误的影响。参见教材
P113。
8
1
7
8. 【正确答案】 A
8
4 9
信
3
【答案解析】在该合同中,要明确设计进度及设计图纸提交时 间。参见教材P112微。
系
9. 【正确答案】 D 一
联
唯
【答案解析】设计单位的选定可以采用直接指定、设计招标及设计方案 竞 赛等方式。参见教材P112
10. 【正确答案】 A
【答案解析】初步设计应根据建设单位所提供的设计基础资料进行编制。参见教材P113。
11. 【正确答案】 D
【答案解析】坚持按基本建设程序办事,尽量避免进行“边设计、边准备、边施工”的“三边”设计。参见教材
P114
12. 【正确答案】 D
【答案解析】确定建设工程设计进度控制总目标时,其主要依据有:建设工程总进度目标对设计周期的要求;设
计工期定额、类似工程项目的设计进度、工程项目的技术先进程度等。参见教材P111。
13. 【正确答案】 B
【答案解析】设计工作能否顺利进行,以及能否缩短设计周期,与设计准备工作时间目标的实现关系极大。参见
教材P112
14. 【正确答案】 B
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第5页 / 共7页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】设计方案竞赛的主要目的是用来获得理想的设计方案,同时也有助于选择理想的设计单位,从而为
以后的工程设计打下良好的基础。参见教材P112。
15. 【正确答案】 A
【答案解析】由建设单位持建设项目的批准文件和确定的建设用地通知书,向城市规划管理部门申请确定拟建项
目的规划设计条件。参见教材P112
16. 【正确答案】 C
【答案解析】为了确保工程建设进度总目标的实现,并保证工程设计质量,应根据建设工程的具体情况,确定出
合理的初步设计和技术设计周期。该时间目标中,除了要考虑设计工作本身及进行设计分析和评审所花的时间
外,还应考虑设计文件的报批时间。参见教材P113。
17. 【正确答案】 C
【答案解析】施工图设计是工程设计的最后一个阶段,其工作进度将直接影响建设工程的施工进度,进而影响建
设工程进度总目标的实现。参见教材P113。
18. 【正确答案】 C
【答案解析】在设计进度控制中,监理工程师要对设计单位填写的图纸进度表进行核查分析,并提出自己的见
解。参见教材P114。
8
7
1
19. 【正确答案】 C 4 9
8
3
信
【答案解析】在设计工作开始之前,首微先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。参
系
见教材P114。 联
题
押
20. 【正确答案】 B 准
精
【答案解析】在设计进度控制中 ,监理工程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的
见解。从而将各设计阶段的每一张 图纸的进度都纳入监控之中。参见教材P114。
21. 【正确答案】 C
【答案解析】规划设计条件的确定按下列 程序进行:(1)由建设单位持建设项目的批准文件和确定的建设用地通
知书,向城市规划管理部门申请确定拟建项目 的规划设计条件;(2)城市规划管理部门提出规划设计条件征询意
见表;(3)将征询意见表返回城市规划管理部门 ,经整理确定后,再向建设单位发出规划设计条件通知书。参见
教材P112。
8
1
7
22. 【正确答案】 C 9
8
4
信
3
【答案解析】在设计进度控制中,监理工程师要对设计单位填 写的设计图纸进度微表进行核查分析,并提出自己的
系
见解。从而将各设计阶段的每一张图纸(包括其相应的设计文件) 的进度都纳联入监控之中。参见教材P114。
一
唯
23. 【正确答案】 B
【答案解析】监理单位对于设计进度的监控应实施动态控制。在设计工作开始之前,首先应由监理工程师审查设
计单位所编制的进度计划的合理性和可行性。在进度计划实施过程中,监理工程师应定期检查设计工作的实际完
成情况,并与计划进度进行比较分析。一旦发现偏差,就应在分析原因的基础上提出纠偏措施,以加快设计工作
进度。参见教材P114。
24. 【正确答案】 A
【答案解析】对于设计进度的监控应实施动态控制。在设计工作开始之前,首先应由监理工程师审查设计单位所
编制的进度计划的合理性和可行性。参见教材P114
25. 【正确答案】 B
【答案解析】CM 的基本指导思想是缩短工程项目的建设周期,它采用快速路径的生产组织方式,特别适用于那些
实施周期长、工期要求紧迫的大型复杂建设工程。参见教材P115。
二、多选题
26. 【正确答案】 BDE
【答案解析】建设工程设计阶段进度控制的主要任务是出图控制,也就是通过采取有效措施使工程设计者如期完
成初步设计、技术设计、施工图设计等各阶段的设计工作,并提交相应的设计图纸及说明。参见教材P110
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第6页 / 共7页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
27. 【正确答案】 AE
【答案解析】完成施工图设计之后,应该编制详细的设备采购计划和详细的施工招标计划,并控制其执行。参见
教材P111。
28. 【正确答案】 AE
【答案解析】可以将初步设计工作时间目标分解为方案设计时间目标和初步设计时间目标。参见教材P113。
29. 【正确答案】 ABCD
【答案解析】设计单位应采取有效措施,控制建设工程设计进度:(1)建立计划部门,负责设计单位年度计划的
编制和工程项目设计进度计划的编制;(2)建立健全设计技术经济定额,并按定额要求进行计划的编制与考核;
(3)实行设计工作技术经济责任制;(4)编制切实可行的设计总进度计划、阶段性设计进度计划和设计进度作
业计划;(5)认真实施设计进度计划,力争设计工作有节奏、有秩序、合理搭接地进行;(6)坚持按基本建设
程序办事,尽量避免进行“边设计、边准备、边施工”的“三边”设计;(7)不断分析总结设计进度控制工作经
验,逐步提高设计进度控制工作水平。参见教材P114
30. 【正确答案】 ABCD
【答案解析】CM管理方法,其特点是将工程设计分阶段进行,这样可以使部分工程分批投产,以提前获得收益。
CM管理方法在进度控制方面的优势主要体现在以 下几个方面:(1)由于采取分阶段发包,集中管理,实现了有条
8
7
1
件的“边设计、边施工”,使设计与施工能9够充分地搭接,有利于缩短建设工期;(2)监理工程师在建设工程设
4
8
3
信
计早期即可参与项目的实施,并对工程设计提出合理化建议,使设计方案的施工可行性和合理性在设计阶段就得
微
系
到考虑和证实,从而可以减少施工阶联段因修改设计而造成的实际进度拖后;(3)为了实现设计与施工以及施工与
题
施工的合理搭接,建筑工程管理押方法将项目的进度安排看作是一个完整的系统工程,一般在项目实施早期即编制
准
精
供货期长的设备采购计划,并提前安排设备招标、提前组织设备采购,从而可以避免因设备供应工作的组织和管
理不当而造成的工程延期。参见 教材P115。
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第7页 / 共7页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
(进度控制)第六章 建设工程施工阶段进度控制
一、单选题
1.建设工程施工进度控制工作流程图中,最后一项工作是( )。
A.监督工程保修
B.颁发移交证书
C.工程竣工验收
D.采取赶工措施
2.将工程项目的施工进度控制目标按年度、季度、月(或旬)进行分解,并用实务工程量、货币工作量及形象进
度表示,是按( )分解。
A.项目组成
B.计划期
C.施工阶段
8
7
1
D.专业项目 4 9
8
3
信
3.建设工程在工程竣工验收之后,紧接微着应该进行的流程是( )。
系
联
A.监督工程保修
题
押
B.颁发移交证书 准
精
C.监理工程师审核
D.监理工程师审批
4.在施工进度计划中,工作之间由于劳 动力、施工机械、材料和构配件等资源的组织和安排需要而形成的逻辑关
系,称为( )。
A.依次关系
B.搭接关系
C.组织关系
8
1
7
9
D.工艺关系 8 4
信
3
5.在施工进度控制目标体系中,用来明确各单位工程的开工和 交工动用日期,以微确保施工总进度目标实现的子目
系
标是按( )分解的。
联
一
唯
A.项目组成
B.计划期
C.承包单位
D.施工阶段
6.在建设工程施工阶段,( )是按施工阶段分解建设工程施工进度的总目标。
A.确定各单位工程的开工及交工动用日期
B.明确各承包商之间的工作交接条件和时间
C.明确设备采购及安装等各阶段的起止时间标志
D.确定年度、季度、月(旬)工程量及形象进度
7.单位工程施工进度计划编制的依据不包括( )。
A.施工总进度计划
B.合同工期或定额工期
C.分部工程施工方案
D.气象资料
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第1页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8.为了使单位工程动用目标具体化并以此作为形象进度的控制标志,施工进度应按( )分解。
A.项目组成
B.计划期
C.施工阶段
D.专业项目
9.当编制完施工进度计划初始方案后需要对其进行检查,下列检查内容中属于解决可行与否问题的是( )。
A.主要工种的工人是否能满足连续、均衡施工的要求
B.主要机具、材料等的利用是否均衡与充分
C.工程项目的总成本是否最低
D.各工作项目的平行搭接和技术间歇是否符合工艺要求
10.某项工作是由三个同类性质的分项工程合并而成的,各分项工程的工程量Q 和产量定额S 分别是:Q
i i 1
=240m 3,S =30m 3/工日;Q =360m 3,S =60m 3/工日;Q =720m 3,S =80m 3/工日,其综合时间定额为
1 2 2 3 3
( )工日/m 3。
A.0.013
B.0.015 8
7
1
9
4
C.0.017 8
3
信
微
D.0.020 系
联
11.施工进度计划通常是按( )题编制的,它既是承包单位进行现场施工管理的核心指导文件,也是监理工程师实
押
准
施进度控制的依据。
精
A.施工工艺
B.施工组织设计
C.施工顺序
D.工程对象
12.某工作是由三个性质相同的分项工程合并而 成的,各分项工程的工程量和时间定额分别是:Q =3300m 3,Q
1
=3400m 3,Q =2700m 3;H =0.15工日/m 3, H =0.20工日/m 3,H =0.40工日/m 3。则该工作的综合
2 3 1 2 3
时间定额是( )工日/m 3。 8
1
7
9
A.0.29 8
4
信
3
微
B.0.28 系
联
C.0.25
唯
一
D.0.24
13.编制施工总进度计划时,组织全工地性流水作业应以( )的单位工程为主导。
A.工程量大、工期短
B.工程量大、工期长
C.工程量小、工期短
D.工程量小、工程长
14.下列各项工作中,属于监理工程师控制建设工程施工进度工作的是( )。
A.编制单位工程施工进度计划
B.协助承包单位确定工程延期时间
C.调整施工总进度计划
D.定期向业主提供工程进度报告
15.下列不属于确定建设工程施工进度控制目标的依据的是( )。
A.监理合同中有关工期的要求
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第2页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.类似工程项目的实际进度
C.工程难易程度
D.工程条件的落实情况
16.施工总进度计划的编制过程中,确定各单位工程的施工期限的下一步是( )。
A.计算工程量
B.编制初步施工总进度计划
C.确定各单位工程的开竣工时间和相互搭接关系
D.编制正式施工总进度计划
17.监理工程师应在每周召开的( )上,通报各自进度状况、存在的问题及下周的安排,解决施工中的相互协调
配合问题。
A.高级协调会
B.管理层协调会
C.操作层协调会
D.实施层协调会
18.确定施工进度控制目标的主要依据不包括(8 )。
7
1
9
4
A.建设工程总进度目标对施工工期的要求8
3
信
微
B.施工进度控制目标分解图 系
联
C.工期定额、类似工程项目的实际题进度
押
准
D.工程难易程度和工程条件的精落实情况
19.工程延误一般是由( )的原 因造成的进度拖延。
A.设计单位
B.监理单位
C.业主
D.承包商
20.建设工程施工阶段进度控制工作内容不包括( )。
8
A.审核施工图
1
7
9
8
4
B.签发工程进度款支付凭证 信 3
微
C.向业主提供进度报告 系
联
一
D.按年、季、月编制工程综合计划 唯
21.建设工程施工进度控制工作从审核承包单位提交的施工进度计划开始 ,直至( )为止。
A.工程竣工验收
B.工程保修期满
C.工程交付使用
D.工程款支付时
22.在施工总进度计划的编制过程中,确定各单位工程的开竣工时间和相互搭接关系时,应考虑的因素是( )。
A.各承包单位的资质条件和技术力量
B.施工顺序与主要生产系统投产次序不相关
C.尽量提前建设可供施工使用的永久性工程
D.各单位工程尽可能同时开工和完工
23.编制初步施工总进度计划时,应尽量安排以( )的单位工程为主导的全工地性流水作业。
A.工程技术复杂、工期长
B.工程量大、工程技术相对简单
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第3页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.工程造价大、工期长
D.工程量大、工期长
24.在建设工程施工阶段,由于承包商自身的原因造成工期延误时,监理工程师对承包商修改后的进度计划的批准
意味着( )。
A.同意延长施工合同工期
B.免除承包商的误期损失赔偿
C.确认承包商在合理的状态下施工
D.同意支付承包商赶工的全部额外开支
25.如果在编制施工总进度计划时没有合同工期,则应保证计划工期不超过( )。
A.工期定额
B.计算工期
C.合同工期
D.总工期
26.在工程项目开工前,项目监理机构应审查施工单位报审的施工总进度计划和阶段性施工进度计划,提出审查意
见,并应由( )审核后报建设单位。 8
7
1
9
A.总监理工程师 8 4
3
信
B.专业监理工程师 微
系
联
C.企业法人 题
押
准
D.监理员 精
27.在建设工程监理规划指导下编制的施工进度控制工作细则,其主要内容不包括( )。
A.进度控制工作流程
B.进度控制人员的职责分工
C.工程进度款的支付时间与方式
D.进度控制的方法和具体措施
28.在工程项目开工前,项目监理机构应审查施工单 位报审的施工总进度计划和阶段性施工进度计划,提出审查意
见,并应由总监理工程师审核后报( )。 8
1
7
9
A.建设单位 8
4
信
3
微
B.设计单位 系
联
C.施工单位
唯
一
D.勘察单位
29.项目监理机构对施工进度计划审查的内容是( )。
A.施工总工期目标是否留有余地
B.主要工程项目能否保持连续施工
C.施工资源供应计划是否满足施工进度需要
D.施工顺序是否与建设单位提供的资金、施工图纸等条件相吻合
30.战争对建设工程施工进度的影响属于( )因素。
A.资金方面
B.政治方面
C.施工条件
D.物资供应进度
31.下列选项中,不属于影响建设工程施工进度的因素的是( )。
A.资金的影响
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第4页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.物资供应进度的影响
C.施工条件的影响
D.建设单位自身管理水平的影响
32.施工进度检查的主要方法是( )。
A.凭工作经验估计发现进度偏差
B.通过部分人调查及工人反映定夺
C.整理实际进度数据与计划进度数据比较
D.一直按原计划进度执行
33.通过检查分析,如果进度偏差比较小,那么( )。
A.仍按原计划执行
B.对原计划整体进行调整
C.改变工期或施工速度
D.应尽量减少变更计划性的调整
34.监理工程师根据承包单位和业主双方关于工程开工的准备情况,选择合适的时机发布工程开工令,并参加由业
主主持召开第一次工地会议,会议内容不包括8( )。
7
1
9
4
A.工程师审阅图纸并作出相应决策 8
3
信
微
B.业主应当完成法律及财务方面手续系
联
C.准备开工所需人力、材料及设备题
押
准
D.按合同规定为监理工程师提精供的各种条件
35.监理工程师应在每月召开的( )上通报工程项目建设的重大变更事项,协商其后果处理,解决各个承包单位
之间以及业主与承包单位之间的重大协调配合问题。
A.高级协调会
B.普通协调会
C.管理层协调会
D.操作层协调会
36.通过缩短某些工作持续时间的方式调整施工进度计划 时,可采取的技术措施是(
1
)7 8。
9
A.增加工作面
信
3 8
4
微
B.改善劳动条件 系
联
一
C.增加每天的施工时间
唯
D.采用更先进的施工机械
37.对于大型建设工程,由于其单位工程较多且相互间的制约比较小,可调整的幅度比较大,所以容易采用( )
的方法来调整施工进度计划。
A.平行作业
B.搭接作业
C.流水作业
D.顺序作业
38.在施工进度计划实施过程中,为缩短工程总工期,可以采用的技术措施有( )。
A.采用更先进的施工方法
B.改善外部配合条件
C.改善劳动条件
D.增加每天的施工时间
39.通过缩短某些工作的持续时间调整施工进度计划时,正确的做法是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第5页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.不改变工作之间的先后顺序关系
B.缩短非关键线路上工作的持续时间
C.压缩费用增加量最大的关键工作
D.不改变原有计划的关键线路
40.施工进度控制工作细则是对( )中有关进度控制内容的进一步深化和补充。
A.施工总进度计划
B.单位工程施工进度计划
C.建设工程监理规划
D.建设工程监理大纲
41.监理工程师在审批工程延期时遵循的原则中根本原则是( )。
A.合同条件
B.影响工期
C.实际情况
D.业主意图
42.采用缩短某些工作持续时间的方法来调整7施8工进度计划的技术措施是( )。
1
9
4
A.实行强有力的调度 3 8
信
微
B.改善外部配合条件 系
联
题
C.增加每天的工作班次
押
准
D.采用更先进的施工机械 精
43.根据工程延期的审批程序,当 延期事件具有持续性、承包单位在合同规定的有效期内不能提交最终详细的申述
报告时,应先向监理工程师提交该延 期事件的( )。
A.工程延期估计值
B.延期意向通知
C.阶段性详情报告
D.临时延期申请书
8
44.下列缩短某些工作持续时间的方法中,属于调整施工 进度计划组织措施的是( )
1
。7
9
8
4
A.实行强有力的调度 信 3
微
B.改善外部配合条件 系
联
一
C.增加工作面和施工队伍 唯
D.采用更先进的施工机械
45.发生延期事件的工程部位,无论其是否处在进度计划的关键线路上,只有当所延长的时间超过其相应的( )
时,才能批准工程延期。
A.总工期
B.自由时差
C.总时差
D.合同工期
46.在施工中,通过增加劳动力和施工机械的数量调整进度计划,这种措施属于( )。
A.组织措施
B.技术措施
C.经济措施
D.其他配套措施
47.项目监理机构发布工程开工令的依据是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第6页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.施工承包合同约定
B.工程开工的准备情况
C.批准的施工总进度计划
D.施工图纸的准备情况
48.关于监理人审核承包单位提交的施工进度计划的说法,正确的是( )。
A.监理人对施工进度计划的批准可以解除承包单位的部分责任
B.经监理人确认的施工进度计划应当视为合同文件的一部分
C.监理人审查施工进度计划的目的是为了确保及时向承包单位支付进度款
D.监理人审核发现施工进度计划中的问题,应及时向业主汇报
49.工程施工过程中为缩短工期而采取的措施中,属于组织措施的是( )。
A.改进施工工艺和施工技术
B.实行包干奖励,提高奖金数额
C.采用更先进的施工机械
D.增加劳动力和施工机械的数量
50.当工程延期事件发生后,承包单位应在合7同8规定的有效期内提交( ),以便于监理工程师尽早了解所发生的
1
9
4
事件。 3 8
信
微
A.竣工验收报告 系
联
B.承包单位详情报告 题
押
准
C.工程延期意向通知 精
D.承包单位最终详情报告
51.当实际进度偏差影响总工期时,通 过改变某些工作的逻辑关系来调整进度计划的具体做法是( )。
A.将顺序进行的工作改为搭接进行
B.增加劳动量来缩短某些工作的持续时间
C.提高某些工作的劳动效率
D.组织有节奏的流水施工
8
52.当工程延期事件发生后,施工承包单位在合同约定的 有效期内通知监理人的书面文
1
件7称为( )。
9
8
4
A.工程延期调查报告 信 3
微
B.工程延期审核报告 系
联
一
C.工程延期意向通知 唯
D.工程延期临时决定
53.下列施工进度计划调整措施中,属于组织措施的是( )。
A.改善外部配合条件
B.采用更先进的施工机械
C.实施强有力的施工调度
D.增加工作面
54.调整施工进度计划可采取的组织措施是( )。
A.增加工作面
B.改善劳动条件
C.改进施工工艺
D.调整施工方法
55.工程施工中,因施工承包单位原因造成实际进度拖后而需要调整施工进度计划时,监理工程师批准施工承包单
位调整的施工进度计划,意味着监理工程师的行为是( )。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第7页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
A.解除了施工承包单位的责任
B.认可施工进度计划的合理性
C.批准了工程延期
D.同意延长合同工期
56.由于建设工程的( ),从而使物资的供应存在一定的风险性。
A.特殊性和局部的系统性
B.复杂性和局部的系统性
C.特殊性和复杂性
D.局部的系统性和整体的局部性
57.物资供应进度控制的含义中,( )是将建设工程所需物资的供给纳入计划轨道,进行预测、预控,使整个供
给有序地进行。
A.计划
B.组织
C.协调
D.控制 8
7
1
9
4
58.当承包单位的施工进度拖后而又不采取3 8补救措施时,项目监理机构可采用的处理方法是( )。
信
微
A.拒绝签署工程进度款支付凭证 系
联
B.中止施工承包合同 题
押
准
C.延长施工进度计划工期 精
D.提起误期损失赔偿诉讼
59.监理工程师对工程延误应采用的处 理方式是( )。
A.及时下达工程开工令
B.妥善处理工期索赔事件
C.拒绝签署付款凭证
D.及时审批施工进度计划
8
60.建设工程物资需求计划的编制依据包括( )。
1
7
9
8
4
A.物资运输计划 信 3
微
B.物资采购计划 系
联
一
C.物资的储备计划 唯
D.施工图纸、预算文件、工程合同、项目总进度计划
61.项目监理机构受建设单位委托控制物资供应进度时,其工作内容不包括( )。
A.协助业主进行物资供应的决策
B.签订物资供应合同
C.编制、审核和控制物资供应计划
D.组织物资供应招标工作
62.建设工程材料的储备量,主要由材料的供应方式和现场条件决定,一般应保持( )天的用量。
A.30
B.35
C.40
D.45
63.建设工程物资储备计划的编制依据不包括( )。
A.物资供应方式
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第8页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.物资市场价格
C.储备定额
D.物资储备方式
64.下列各项活动中,属于监理工程师控制物资供应进度活动的是( )。
A.审查物资供应情况分析报告
B.确定物资供应分包方式
C.办理物资运输手续
D.确定物资供应分包合同清单
65.对建设工程施工及安装所需物资的预测和安排,指导和组织建设工程物资采购、加工、储备、供货和使用的依
据是( )。
A.物资供应计划
B.物质需求计划
C.物资储备计划
D.国外进口物资计划
66.监理工程师控制物资供应进度活动的是( 8)。
7
1
9
4
A.决定物资供应分包方式及分包合同清单8
3
信
微
B.审核物资供应合同 系
联
C.审查和签署物资供应情况分析报题告
押
准
D.办理物资运输及进出口许可精证等有关事宜
67.监理工程师控制物资供应进度 的工作内容包括( )。
A.确定物资供应分包方式
B.确定物资供应中标单位
C.办理物资运输有关手续
D.组织编制物资供应招标文件
68.关于物资需求计划的说法,正确的是( )。
8
A.编制依据:概算文件、项目总进度计划
1
7
9
8
4
B.组成内容:一次性需求计划和各计划期需求计划 信 3
微
C.主要内容:确定材料的合理储备 系
联
一
D.编制单位:各施工承包单位 唯
69.下列各项活动中,属于监理工程师编制、审核和控制物资供应计划活 动的是( )。
A.审核物资供应计划
B.确定物资供应分包方式
C.办理物资运输手续
D.确定物资供应分包合同清单
70.工程建设物资供应计划的最根本作用是( )。
A.调整工程的进度、节省开支
B.对工程项目建筑施工及安装所需物资的预测和安排
C.保障建设工程的物资需要,保证按施工进度计划组织施工
D.按物资需要适时、适地、按质、按量以及成套齐备地提供给使用部门,以保证项目总目标的实现
71.编制物资供应计划时,在实际工作中首先应考虑( )的平衡。
A.数量
B.质量
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第9页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.时间
D.库存量
72.物资需求计划编制中,确定建设工程各计划期需求量的主要依据是( )。
A.年度施工进度计划
B.分部分项工程作业计划
C.物资储备计划
D.施工总进度计划
73.监理单位受业主委托组织物资供应招标的工作内容是( )。
A.根据施工条件确定物资供应要求
B.参与投标文件的技术评价
C.提出物资分包方式和供应商清单
D.审核物资供应计划
74.编制单位工程施工进度计划时,关于最小工作面和最小劳动组合对每班安排人数限制的说法,正确的是(
)。
A.最小工作面和最小劳动组合分别限定了每班8安排人数的上限和下限
7
1
9
4
B.最小工作面和最小劳动组合分别限定了每8班安排人数的下限和上限
3
信
微
C.最小工作面和最小劳动组合均限定系了每班安排人数的上限
联
D.最小工作面和最小劳动组合均限题定了每班安排人数的下限
押
准
75.项目监理机构对施工单位精延误工期可采用的处理方式是( )。
A.及时下达工程开工令
B.妥善处理工期索赔事件
C.拒绝签署付款凭证
D.及时审批施工进度计划
76.监理工程师编制的施工进度控制工作细则应 包含的内容是( )。
A.工程延期审批工作程序
8
B.施工进度控制目标分解图
1
7
9
8
4
C.工期延误处置措施 信 3
微
D.工程材料设备检验计划 系
联
一
77.编制施工总进度计划时,需要进行的工作是( )。 唯
A.按工艺确定分项工程之间的逻辑关系
B.按组织确定分部工程之间的逻辑关系
C.确定各单位工程的开竣工时间和相互搭接关系
D.确定各分项工程的施工期限
二、多选题
78.单位工程施工进度计划编制的依据有( )。
A.施工总进度计划
B.合同工期或定额工期
C.分部工程施工方案
D.气象资料
E.施工现场条件
79.目前,常用来表达建设工程施工进度计划的方法有( )两种形式。
A.横道图
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第10页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.计划评审技术
C.鱼刺图
D.工作分解结构图
E.网络图
80.下列关于编制单位工程施工进度计划的说法中,正确的有( )。
A.最小工作面限定了每班安排人数的上限
B.每天的工作班数应根据安排的工人数和机械数确定
C.最小劳动组合限定了每班安排人数的下限
D.施工顺序通常受施工工艺和施工组织两方面的制约
E.应根据施工图和工程量计算规则计算每项工作的工作量
81.编制单位工程施工进度计划时,施工顺序一般受( )的制约。
A.施工工艺
B.施工条件
C.施工性质
D.施工日期 7 8
1
9
4
E.施工组织 3 8
信
微
82.施工进度计划编制时,单位工程施系工进度计划的编制程序包括( )。
联
题
A.划分工作项目
押
准
B.确定施工顺序 精
C.编制施工总进度计划
D.绘制施工图
E.确定工作项目的持续时间
83.施工进度计划的检查内容中,属于解决可行与否问题的有( )。
A.各工作项目的施工顺序、平行搭接和技术间歇是否合理
B.总工期是否满足合同规定
8
C.主要工种的工人是否能满足连续、均衡施工的要求 1 7
9
8
4
D.主要机具、材料等的利用是否均衡和充分 信
3
微
E.施工平面图是否与施工进度计划一致
系
联
一
84.对初步施工总进度计划进行检查时,应重点检查( )。 唯
A.总工期是否符合要求
B.总造价是否符合要求
C.资源使用是否均衡
D.资源供应是否能得到保证
E.施工工艺是否满足要求
85.关于工作项目之间的组织关系说法正确的有( )。
A.工作项目之间的组织关系是由工程本身决定
B.工作项目之间的组织关系受施工机械的安排影响
C.工作项目之间的组织关系是一种人为的关系
D.组织方式不同,组织关系也就不同
E.工作项目之间的组织关系受劳动力的组织影响
86.确定工程施工进度控制目标的主要依据包括( )。
A.建设工程总进度目标对施工工期的要求
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第11页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
B.工期定额
C.施工进度计划
D.类似工程项目的实际进度
E.工程条件的落实情况
87.确定施工进度控制目标时需要考虑的因素是( )。
A.类似工程项目的实际进度
B.工程实施的难易程度
C.工程条件的落实情况
D.施工图设计文件的详细程度
E.建设总进度目标对施工工期的要求
88.施工总进度计划编制过程中,确定各项单位工程开竣工时间和相互搭接关系应考虑的因素有( )。
A.同一时间施工的项目不宜过多,以免人力物力过于分散
B.尽量提前建设可供工程施工使用的永久性工程,以节省临时工程费用
C.应注意季节对施工顺序的影响,以保证工期和质量
D.尽量提高单位工程施工的机械化程度,以降7 8低工程成本
1
9
4
E.尽量做到劳动力、施工机械和主要材料3的8供应在工期内均衡
信
微
89.各单位工程的施工期限应根据合同系工期确定,同时还要考虑( )因素。
联
题
A.建筑类型
押
准
B.施工方法 精
C.施工管理水平
D.施工机械化程度
E.施工成本
90.在施工总进度计划的编制过程中,确定各单位工程的开竣工时间和相互搭接关系时主要应考虑的内容有(
)。
A.尽量使整个工期范围内劳动力供应达到均衡
8
B.尽量延缓施工困难较多的建设工程
1
7
9
8
4
C.能够使主要工种和主要施工机械连续施工 信 3
微
D.保证施工顺序与竣工验收顺序相吻合 系
联
一
E.注意季节性气候条件对施工顺序的影响 唯
91.在工程完工以后,监理工程师应将工程进度资料收集起来,进行( ),以便为今后其他类似工程项目的进度
控制提供参考。
A.归类
B.编目
C.排序
D.建档
E.封装
92.编制施工总进度计划的依据有( )。
A.施工总方案
B.合同文件
C.供应政策法令
D.施工强度
E.工程动用时间目标
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第12页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
93.以下关于项目监理机构对施工进度计划的审查,说法正确的是( )。
A.在工程项目开工前,应由总监理工程师审查施工单位报审的施工总进度计划和阶段性施工进度计划
B.发现问题时,应以监理通知单的方式及时向施工单位提出书面修改意见
C.对施工单位调整后的进度计划应签字认可
D.发现重大问题时应及时向建设单位报告
E.施工进度计划经总监理工程师审核后即可实施
94.影响建设工程施工进度的风险因素包括政治、经济、技术及自然等方面的各种可预见或不可预见的因素。下列
属于政治因素的有( )。
A.战争
B.地震
C.延迟付款
D.罢工
E.拒付债务
95.工程施工过程中,监理工程师获得工程实际进度情况的方式有( )。
A.收集有关进度报表资料 8
7
1
9
4
B.查阅施工日志和记录 8
3
信
微
C.现场跟踪检查工程实际进展 系
联
D.组织施工负责人参加现场会议 题
押
准
E.审核工程进度款支付凭证 精
96.下列选项中,属于监理工程师 审核施工进度计划内容的有( )。
A.是否明确进度控制人员的职责分工
B.施工顺序的安排是否符合施工工艺的要 求
C.是否按工程量清单对分部分项工程进行分 解
D.业主负责提供的施工条件安排的是否合理
E.生产要素的供应计划是否能保证施工进度计划的实现
8
97.在建设工程施工过程中,监理工程师可以获得实际进 展情况的检查方式有( )。
1
7
9
8
4
A.不定期的现场实地检查和监督 信 3
微
B.召开施工单位负责人参加的现场会议 系
联
一
C.定期收集施工绩效报表资料 唯
D.邀请建设单位管理人员面对面交流
E.由驻地监理人员现场跟踪检查建设工程的实际进展情况
98.下列工程项目,监理工程师有必要编制施工总进度计划的有( )。
A.单位工程较多的工程
B.大型建设项目
C.分期分批发包没有总承包单位的大型工程
D.施工工期长的工程
E.若干个承包单位平行承包的工程
99.监理工程师编制的施工进度控制工作细则的内容包括( )。
A.施工进度控制目标分解图
B.进度控制组织措施
C.施工进度控制目标实现的风险分析
D.施工总进度计划编制程序
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第13页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
E.单位工程施工进度计划编制要求
100.监理工程师审核施工进度计划的内容包括( )。
A.进度安排是否符合施工合同中开工、竣工日期的约定
B.劳动力、工程材料进场安排是否与工程量清单相一致
C.分期施工是否满足分批动用或配套动用的要求
D.施工管理及现场作业人员的职责分工是否明确
E.在生产要素的需求高峰期是否有足够能力实现计划供应
101.在施工进度计划的调整过程中,压缩关键工作持续时间的技术措施有( )。
A.增加劳动力和施工机械的数量
B.改进施工工艺和施工技术
C.采用更先进的施工机械
D.改善外部配合条件
E.采用工程分包方式
102.压缩关键工作的持续时间,来确保进度控制目标的实现,具体措施包括( )。
A.组织措施 7 8
1
9
4
B.技术措施 3 8
信
微
C.经济措施 系
联
题
D.其他配套措施
押
准
E.组织搭接作业的措施 精
103.当工程延期事件发生后,承 包单位应在合同规定的有效期内向监理工程师提交( )。
A.临时延期申请
B.延期意向通知
C.原始进度计划
D.详细申述报告
E.工程变更指令
8
104.某承包单位通过投标承接了一项大型建设项目的设计 和施工任务,在施工过程中,1 7该承包单位提出工程延期
9
8
4
的条件允许的有( )。 信 3
微
A.租赁的施工机械未按时到场 系
联
一
B.发现地下文物 唯
C.业主未及时付款
D.分包商返工
E.业主造成的障碍
105.在工程延期审批过程中,项目监理机构应完成的工作内容有( )。
A.在合同规定的有效期内提交详细的申述报告
B.在工程延期事件发生后立即展开调查核实
C.在最短的时间范围内提交工程延期意向通知
D.在作出工程延期批准前与相关方进行协商
E.在调查核实阶段性报告的基础上,尽快作出延长工期的临时决定
106.在工程建设施工阶段,某承包商承包了一大型建设工程的设计和施工任务,该承包商在施工过程中能够提出
工程延期的条件有( )。
A.施工图纸未按时提交
B.公用供电网停电
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第14页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.施工机械未按时进场
D.分包商返工
E.施工场地未按时提供
107.缩短某些工作的持续时间时,属于其他配套措施的有( )。
A.改善外部配合条件
B.改善劳动条件
C.采用更先进的施工机械
D.实施强有力的调度
E.实行包干奖励
108.监理工程师审批工程延期的原则包括( )。
A.合同条件
B.影响工期
C.实际情况
D.索赔报告
E.甲方要求 7 8
1
9
4
109.项目监理机构编制的施工进度控制工3作8细则应包括的内容有( )。
信
微
A.施工进度控制目标分解图 系
联
题
B.施工顺序的合理安排
押
准
C.主要分项工程量的复核 精
D.进度控制人员的职责分工
E.施工进度控制目标实现的风险分析
110.物资供应的总目标就是按照物资需求 ( )提供给使用部门。
A.适时
B.适地
C.按质
8
D.按量 1 7
9
8
4
E.分阶段 信
3
微
111.物资供应计划按其内容和用途,主要有( )。
系
联
一
A.物资需求计划 唯
B.建设单位采购供应
C.申请与订货计划
D.专门物资采购部门供应
E.采购与加工计划
112.编制物资供应计划的一般程序分为:准备阶段和编制阶段。下列不属于编制阶段主要工作的是( )。
A.调查研究
B.优化平衡
C.购买决策
D.确定储备
E.审查评价
113.物资需求计划一般包括( )。
A.总需求计划
B.前期需求计划
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第15页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.后期需求计划
D.一次性需求计划
E.各计划期需求计划
114.建设工程施工物资储备计划的编制依据包括( )。
A.物资供应计划
B.物资供应方式
C.物资需求计划
D.场地条件
E.市场供应信息
115.监理单位负责对物资供应部门的投标文件进行商务评价,商务评价应考虑的因素有( )。
A.材料、设备价格
B.包装费及运费
C.各单位之间的协调关系
D.价格政策(固定价格还是变动价格)
E.交货时间 7 8
1
9
4
116.物资供应计划按其内容和用途,包括3(8 )。
信
微
A.物资需求计划 系
联
题
B.申请与订货计划
押
准
C.专门物资采购部门供应 精
D.采购与加工计划
E.制定物资采购成本计划
117.采购、加工计划是指向市场采购或专 门加工订货的计划,它的编制依据包括( )。
A.需求计划
B.储备定额
C.储备方式
8
D.市场供应信息 1 7
9
8
4
E.加工能力及分布 信
3
微
118.编制物资供应计划的一般程序分为:准备阶段和编制阶段。 其中,编制阶
系
段主要有( )。
联
一
A.核算需要 唯
B.确定储备
C.收集有关资料
D.优化平衡
E.审查评价
119.项目监理机构开展施工进度控制的工作内容有( )。
A.编制单位工程施工进度计划
B.编制施工进度控制工作细则
C.组织召开第一次工地会议
D.审批工程延期
E.组织施工现场协调会议
120.通过缩短某些工作的持续时间来调整施工进度计划时,可采取的技术措施有( )。
A.改进施工工艺
B.采用更先进的施工方法
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第16页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
C.采用更先进的施工机械
D.改善劳动条件
E.增加工作面
121.工程监理单位受建设单位委托控制物资供应进度时,协助建设单位进行物资供应决策的工作内容有( )。
A.根据设计图纸确定物资供应要求
B.提出物资供应分包方式
C.组织物资供应招标工作
D.提出物资供应分包合同清单
E.审核物资供应计划
122.按施工阶段分解施工进度控制目标时,应将施工分成( )阶段。
A.基础施工
B.屋顶施工
C.结构施工
D.内外装修施工
E.地基施工 7 8
1
9
4
8 答案部分
3
信
微
系
一、单选题 联
题
1. 【正确答案】 A 押
准
精
【答案解析】建设工程施工进度控制工作流程图中最后一项工作是监督工程保修。参见教材P119。
2. 【正确答案】 B
【答案解析】按计划期分解,组织综合施工。将工程项目的施工进度控制目标按年度、季度、月(或旬)进行分
解,并用实物工程量、货币工作量及形象进度表示,将更有利于监理工程师明确对各承包单位的进度要求。参见
教材P118。
3. 【正确答案】 B
【答案解析】建设工程在工程竣工验收之后,紧接着 应该进行的流程是颁发移交证书。参见教材P119。
8
4. 【正确答案】 C 1 7
9
8
4
【答案解析】工作项目之间的组织关系是由于劳动力、施工机 械、材料和构配件等信
3
资源的组织和安排需要而形成
微
的。参见教材P127。 系
联
一
5. 【正确答案】 A 唯
【答案解析】按项目组成分解,确定各单位工程开工及动用日期。各单位工程的进度目标在工程项目建设总进度
计划及建设工程年度计划中都有体现。在施工阶段应进一步明确各单位工程的开工和交工动用日期,以确保施工
总进度目标的实现。参见教材P118
6. 【正确答案】 C
【答案解析】按施工阶段分解,划定进度控制分界点。根据工程项目的特点,应将其施工分成几个阶段。每一阶
段的起止时间都要有明确的标志,特别是不同单位承包的不同施工段之间,更要明确划定时间分界点,以此作为
形象进度的控制标志,从而使单位工程动用目标具体化。参见教材P118。
7. 【正确答案】 C
【答案解析】单位工程施工进度计划编制的主要依据有:施工总进度计划;单位工程施工方案;合同工期或定额
工期;施工定额;施工图和施工预算;施工现场条件;资源供应条件;气象资料等。参见教材P126。
8. 【正确答案】 C
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第17页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】按施工阶段分解,划分进度控制分界点。根据工程项目的特点,应将其施工分成几个阶段,如土建
工程可分为基础、结构和内外装修阶段。每一阶段的起止时间都要有明确的标志。特别是不同单位承包的不同施
工段之间,更要明确划定时间分界点,以此作为形象进度的控制标志,从而使单位工程动用目标具体化。参见教
材P118。
9. 【正确答案】 D
【答案解析】当施工进度计划初始方案编制好后,需要对其进行检查与调整,以便使进度计划更加合理,进度计
划检查的主要内容包括:(1)各工作项目的施工顺序、平行搭接和技术间歇是否合理;(2)总工期是否满足合
同规定;(3)主要工种的工人是否能满足连续、均衡施工的要求;(4)主要机具、材料等的利用是否均衡和充
分。在上述四个方面中,首要的是前两方面的检查,如果不满足要求,必须进行调整。只有在前两个方面均达到
要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。参见
教材P129。
10. 【正确答案】 C
【答案解析】当某工作项目是由若干个分项工程合并而成时,则应分别根据各分项工程的时间定额(或产量定
额)及工程量,按如下公式计算出合并后的综合实践定额(或综合产量定额):H=(Q H +Q H +Q H +…+Q
1 1 2 2 3 3
H )/(Q +Q +Q +…+Q ),代入数据,得综合时间定额为0.017工日/m 3。参见教材P127。
n n 1 2 3 n
8
7
11. 【正确答案】 D 9 1
4
8
3
【答案解析】施工进度计划通常是按工程信对象编制的,它既是承包单位进行现场施工管理的核心指导文件,也是
微
系
监理工程师实施进度控制的依据。参联见教材P124。
题
12. 【正确答案】 D 押
准
精
【答案解析】计算劳动量和机械台班数。所有的工程量为:3300+3400+2700=9400m 3,则该工作的综合时间定额
为:(3300×0.15+3400×0.20 +2700×0.40)÷9400=0.24工日/m 3。参见教材P127。
13. 【正确答案】 B
【答案解析】施工总进度计划应安排全工 地性的流水作业。全工地性的流水作业安排应以工程量大、工期长的单
位工程为主导,组织若干条流水线,并以此带 动其他工程。参见教材P125。
14. 【正确答案】 D
【答案解析】其工作内容主要有:(1)编制施工进度 控制工作细则;(2)编制或审核施工进度计划;(3)按
8
年、季、月编制工程综合计划;(4)下达工程开工令; (5)协助承包单位实施进度计1
7
划;(6)监督施工进度计
9
8
4
划的实施;(7)组织现场协调会;(8)签发工程进度款支付 凭证;(9)审批工信程
3
延期;(10)向业主提供进度
微
报告;(11)督促承包单位整理技术资料;(12)签署工程竣工 报验单、提交系质量评估报告;(13)整理工程进
联
一
度资料;(14)工程移交。参见教材P120。 唯
15. 【正确答案】 A
【答案解析】确定施工进度控制目标的主要依据有:建设工程总进度目标对施工工期的要求;工期定额、类似工
程项目的实际进度;工程难易程度和工程条件的落实情况等。参见教材P118。
16. 【正确答案】 C
【答案解析】施工总进度计划的编制步骤和方法如下:计算工程量→确定各单位工程的施工期限→确定各单位工
程的开竣工时间和相互搭接关系→编制初步施工总进度计划→编制正式施工总进度计划。参见教材P124。
17. 【正确答案】 B
【答案解析】监理工程师应在每周召开的管理层协调会上,通报各自进度状况、存在的问题及下周的安排,解决
施工中的相互协调配合问题。参见教材P122。
18. 【正确答案】 B
【答案解析】确定施工进度控制目标的主要依据有:建设工程总进度目标对施工工期的要求;工期定额、类似工
程项目的实际进度;工程难易程度和工程条件的落实情况等。 参见教材P118。
19. 【正确答案】 D
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第18页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】造成工程进度拖延的原因有两个方面:一是由于承包单位自身的原因;一是由于承包单位以外的原
因。前者称为工程延误,后者称为工程延期。参见教材P122。
20. 【正确答案】 A
【答案解析】其工作内容主要有:(1)编制施工进度控制工作细则;(2)编制或审核施工进度计划;(3)按
年、季、月编制工程综合计划;(4)下达工程开工令;(5)协助承包单位实施进度计划;(6)监督施工进度计
划的实施;(7)组织现场协调会;(8)签发工程进度款支付凭证;(9)审批工程延期;(10)向业主提供进度
报告;(11)督促承包单位整理技术资料;(12)签署工程竣工报验单、提交质量评估报告;(13)整理工程进
度资料;(14)工程移交。参见教材P120。
21. 【正确答案】 B
【答案解析】建设工程施工进度控制工作从审核承包单位提交的施工进度计划开始,直至建设工程保修期满为
止。参见教材P120。
22. 【正确答案】 C
【答案解析】确定各单位工程的开竣工时间和相互搭接关系主要应考虑以下几点:(1)同一时期施工的项目不宜
过多,以避免人力、物力过于分散;(2)尽量做到均衡施工,以使劳动力、施工机械和主要材料的供应在整个工
期范围内达到均衡;(3)尽量提前建设可供工程施工使用的永久性工程,以节省临时工程费用;(4)急需和关
8
7
键的工程先施工,以保证工程项目如期交工9。1对于某些技术复杂、施工周期较长、施工困难较多的工程,亦应安
4
8
3
排提前施工,以利于整个工程项目按期交信付使用;(5)施工顺序必须与主要生产系统投入生产的先后次序相吻
微
系
合。同时还要安排好配套工程的施工时间,以保证建成的工程能迅速投入生产或交付使用;(6)应注意季节对施
联
题
工顺序的影响,使施工季节不导押致工期拖延,不影响工程质量;(7)安排一部分附属工程或零星项目作为后备项
准
目,用以调整主要项目的施工精进度;(8)注意主要工种和主要施工机械能连续施工。参见教材P125。
23. 【正确答案】 D
【答案解析】施工总进度计划应安排 全工地性的流水作业。全工地性的流水作业安排应以工程量大、工期长的单
位工程为主导,组织若干条流水线,并以 此带动其他工程。参见教材P125。
24. 【正确答案】 C
【答案解析】监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,他只是要求承包单位在合
理的状态下施工。参见教材P122。
8
25. 【正确答案】 A
1
7
9
8
4
【答案解析】如果在编制施工总进度计划时没有合同工期,则 应保证计划工期不超信 3过工期定额。参见教材P125。
微
26. 【正确答案】 A 系
联
一
【答案解析】在工程项目开工前,项目监理机构应审查施工单位报审 的施唯工总进度计划和阶段性施工进度计划,
提出审查意见,并应由总监理工程师审核后报建设单位。参见教材P129 。
27. 【正确答案】 C
【答案解析】施工进度控制工作细则的主要内容有:(1)施工进度控制目标分解图;(2)施工进度控制的主要
工作内容和深度;(3)进度控制人员的职责分工;(4)与进度控制有关各项工作的时间安排及工作流程;(5)
进度控制的方法;(6)进度控制的具体措施;(7)施工进度控制目标实现的风险分析;(8)尚待解决的有关问
题。参见教材P120
28. 【正确答案】 A
【答案解析】在工程项目开工前,项目监理机构应审查施工单位报审的施工总进度计划和阶段性施工进度计划,
提出审查意见,并应由总监理工程师审核后报建设单位。参见教材P129。
29. 【正确答案】 C
【答案解析】施工进度计划审查应包括下列基本内容:(1)施工进度计划应符合施工合同中工期的约定;(2)
施工进度计划中主要工程项目无遗漏,应满足分批投入试运、分批动用的需要,阶段性施工进度计划应满足总进
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第19页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
度控制目标的要求;(3)施工顺序的安排应符合施工工艺要求;(4)施工人员、工程材料、施工机械等资源供
应计划应满足施工进度计划的需要;(5)施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资
等施工条件。参见教材P129。
30. 【正确答案】 B
【答案解析】风险因素包括政治、经济、技术及自然等方面的各种可预见或不可预见的因素。政治方面的有战
争、内乱、罢工、拒付债务、制裁等。参见教材P131。
31. 【正确答案】 D
【答案解析】影响建设工程施工进度的因素:(1)工程建设相关单位的影响;(2)物资供应进度的影响;(3)
资金的影响;(4)设计变更的影响;(5)施工条件的影响;(6)各种风险因素的影响;(7)承包单位自身管
理水平的影响。参见教材P130。
32. 【正确答案】 C
【答案解析】施工进度检查的主要方法是对比法。将经过整理的实际进度数据与计划进度数据进行比较,从中发
现是否出现进度偏差以及进度偏差的大小。参见教材P131。
33. 【正确答案】 A
【答案解析】通过检查分析,如果进度偏差比较 小,应在分析其产生原因的基础上采取有效措施,解决矛盾,排
8
7
1
除障碍,继续执行原进度计划。如果经过努9力,确实不能按原计划实现时,再考虑对原计划进行必要的调整。即
4
8
3
信
适当延长工期,或改变施工速度。计划的调整一般是不可避免的,但应当慎重,尽量减少变更计划性的调整。参
微
系
见教材P132。 联
题
押
34. 【正确答案】 A
准
精
【答案解析】监理工程师根据承包单位和业主双方关于工程开工的准备情况,选择合适的时机发布工程开工令。
为了检查双方的准备情况,监理工程师应参加由业主主持召开的第一次工地会议。业主应按照合同规定,做好征
地拆迁工作,及时提供施工用地。同时,还应当完成法律及财务方面的手续,以便能及时向承包单位支付工程预
付款。承包单位应当将开工所需要的人力、材料及设备准备好,同时还要按合同规定为监理工程师提供各种条
件。参见教材P121。
35. 【正确答案】 A
【答案解析】监理工程师应在每月召开的高级协调会 上,通报工程项目建设的重大变更事项,协商其后果处理,
8
解决各个承包单位之间以及业主与承包单位之间的重大协 调配合问题。参见教材P122。1 7
9
8
4
36. 【正确答案】 D 信 3
微
【答案解析】技术措施:(1)改进施工工艺和施工技术,缩短工 艺技术间歇时
系
间;(2)采用更先进的施工方
联
一
法,以减少施工过程的数量;(3)采用更先进的施工机械。选项A、 C属于唯组织措施;选项B属于配套措施。参见
教材P132。
37. 【正确答案】 A
【答案解析】对于大型建设工程,由于其单位工程较多且相互间的制约比较小,可调整的幅度比较大,所以容易
采用平行作业的方法来调整施工进度计划。参见教材P132。
38. 【正确答案】 A
【答案解析】具体技术措施包括:(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;(2)采用更先进的
施工方法,以减少施工过程的数量(如将现浇框架方案改为预制装配方案);(3)采用更先进的施工机械。参见
教材P132。
39. 【正确答案】 A
【答案解析】通过缩短某些工作的持续时间调整施工进度计划时,不改变工作之间的先后顺序关系,通过缩短网
络计划中关键线路上工作的持续时间来缩短工期。参见教材P132。
40. 【正确答案】 C
【答案解析】施工进度控制工作细则是对建设工程监理规划中有关进度控制内容的进一步深化和补偿。参见教材
P120。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第20页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
41. 【正确答案】 A
【答案解析】监理工程师批准的工程延期必须符合合同条件。合同条件是监理工程师审批工程延期的一条根本原
则。参见教材P134。
42. 【正确答案】 D
【答案解析】选项AB属于其他配套措施;选项C属于组织措施。只有选项D属于技术措施。参见教材P132
43. 【正确答案】 C
【答案解析】当延期事件具有持续性,承包单位在合同规定的有效期内不能提交最终详细的申诉报告时,应先向
监理工程师提交阶段性的详情报告。参见教材P133。
44. 【正确答案】 C
【答案解析】如果缩短某些工作的持续时间,可以采取的具体组织措施包括:(1)增加工作面,组织更多的施工
队伍;(2)增加每天的施工时间(如采用三班制等);(3)增加劳动力和施工机械的数量。选项A、B属于其他
配套措施;选项D属于技术措施。参见教材P132
45. 【正确答案】 C
【答案解析】延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时间超过其相
应的总时差时,才能批准工程延期。如果延期事 件发生在非关键线路上,且延长的时间并未超过总时差时,即使
8
7
1
符合批准为工程延期的合同条件,也不能批4 9准工程延期。参见教材P134。
8
3
信
46. 【正确答案】 A 微
系
联
【答案解析】组织措施包括:(1题)增加工作面,组织更多的施工队伍;(2)增加每天的施工时间;(3)增加劳
押
动力和施工机械的数量。参见准教材P132。
精
47. 【正确答案】 B
【答案解析】监理工程师应根据承 包单位和业主双方关于工程开工的准备情况,选择合适的时机发布工程开工
令。参见教材P121。
48. 【正确答案】 B
【答案解析】选项A,监理工程师对施工进度计划的审查或批准,并不解除承包单位对施工进度计划的任何责任和
义务;选项C,审查施工进度计划的主要目的是为了防止承包单位计划不当,以及为承包单位保证实现合同规定的
进度目标提供帮助;选项D,如果监理工程师在审查施工进度计划的过程中发现问题,应及时向承包单位提出书面
8
1
7
修改意见(也称整改通知书),并协助承包单位修改。参见教材P121。 9
8
4
信
3
49. 【正确答案】 D 微
系
【答案解析】组织措施:(1)增加工作面,组织更多的施工队伍 ;(2)增加联每天的施工时间(如采用三班制
一
唯
等);(3)增加劳动力和施工机械的数量。参见教材P132。
50. 【正确答案】 C
【答案解析】当工程延期事件发生后,承包单位应在合同规定的有效期内以书面形式通知监理工程师(即工程延
期意向通知),以便于监理工程师尽早了解所发生的事件,及时作出一些减少延期损失的决定。参见教材P133。
51. 【正确答案】 A
【答案解析】逻辑关系:将顺序进行的工作改为平行作业、搭接作业以及分段组织流水作业等。选项BC属于缩短
工作持续时间。参见教材P132
52. 【正确答案】 C
【答案解析】当工程延期事件发生后,承包单位应在合同规定的有效期内以书面形式通知监理工程师(即工程延
期意向通知),以便监理工程师尽早了解所发生的事件,及时作出一些减少延期损失的决定。参见教材P133。
53. 【正确答案】 D
【答案解析】组织措施:(1)增加工作面,组织更多的施工队伍;(2)增加每天的施工时间(如采用三班制
等);(3)增加劳动力和施工机械的数量。参见教材P132。
54. 【正确答案】 A
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第21页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】组织措施:(1)增加工作面,组织更多的施工队伍;(2)增加每天的施工时间(如采用三班制
等);(3)增加劳动力和施工机械的数量。参见教材P132。
55. 【正确答案】 B
【答案解析】监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,他只是要求承包单位在合
理的状态下施工。因此,监理工程师对进度计划的确认,并不能解除承包单位应负的一切责任,承包单位需要承
担赶工的全部额外开支和误期损失赔偿。参见教材P122。
56. 【正确答案】 C
【答案解析】由于建设工程的特殊性和复杂性,从而使物资的供应存在一定的风险性。因此,要求编制周密的计
划并采用科学的管理方法。参见教材P136。
57. 【正确答案】 A
【答案解析】建设工程物资供应进度控制是指在一定的资源(人力、物力、财力)条件下,为实现工程项目一次
性特定目标而对物资的需求进行计划、组织、协调和控制的过程。其中,计划是将建设工程所需物资的供给纳入
计划轨道,进行预测、预控,使整个供给有序地进行。参见教材P136。
58. 【正确答案】 A
【答案解析】当承包单位的施工进度拖后且又不 采取积极措施时,监理工程师可以采取拒绝签署付款凭证的手段
8
7
1
制约承包单位。 参见教材P136。 9
4
8
3
信
59. 【正确答案】 C 微
系
【答案解析】如果由于承包单位自身联的原因造成工期拖延,而承包单位又未按照监理工程师的指令改变延期状态
题
押
时,通常可以采用下列手段进准行处理:(1)拒绝签署付款凭证;(2)误期损失赔偿;(3)取消承包资格。参见
精
教材P135。
60. 【正确答案】 D
【答案解析】它的编制依据主要有:施 工图纸、预算文件、工程合同、项目总进度计划和各分包工程提交的材料
需求计划等。参见教材P138。
61. 【正确答案】 B
【答案解析】监理工程师控制物资供应进度的基本 内容包括:(1)协助业主进行物资供应的决策;(2)组织物
资供应招标工作;(3)编制、审核和控制物资供应计 划。参见教材P144
8
62. 【正确答案】 B 9 1
7
8
4
信
3
【答案解析】建设工程材料的储备量,主要由材料的供应方式和现场条件决定,一般应保持35天的用量。参见教
微
系
材P140。 联
一
唯
63. 【正确答案】 B
【答案解析】物资储备计划的编制依据:物资需求计划、储备定额、储备方式、供应方式和场地条件等。参见教
材P140
64. 【正确答案】 A
【答案解析】在编制、审核和控制物资供应计划中第(4)条控制物资供应计划的实施第③项审查和签署物资供应
情况分析报告。在物资供应过程中,监理工程师要审查和签署物资供应单位的材料设备供应情况分析报告。参见
教材P145。
65. 【正确答案】 A
【答案解析】物资供应计划是对建设工程施工及安装所需物资的预测和安排,是指导和组织建设工程物资采购、
加工、储备、供货和使用的依据。物资需求计划是指反映完成建设工程所需物资情况的计划;物资储备计划是用
来反映建设工程施工过程中所需各类材料储备时间及储备量的计划;国外进口物资计划是指需要从国外进口物资
在得到动用外汇的批准后,填报进口订货卡,通过外贸谈判并签约。参见教材P138。
66. 【正确答案】 C
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第22页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】选项A,应该是提出物资供应分包方式及分包合同清单,并获得业主认可;选项B,应该是审核物资
供应计划;选项D,应该是协助办理物资运输及进出口许可证等有关事宜。参见教材P144。
67. 【正确答案】 D
【答案解析】根据物资供应的方式不同,监理工程师的主要工作内容也有所不同,其基本内容包括:(1)协助业
主进行物资供应的决策,主要包括根据设计图纸和进度计划确定物资供应要求;提出物资供应分包方式及分包合
同清单,并获得业主认可;与业主协商提出对物资供应单位的要求以及在财务方面应负的责任。(2)组织物资供
应招标工作,主要包括组织编制物资供应招标文件;受理物资供应单位的投标文件;推荐物资供应单位及进行有
关工作。(3)编制、审核和控制物资供应计划,主要包括编制物资供应计划;审核物资供应计划;监督检查订货
情况,协助办理有关事宜;控制物资供应计划的实施。参见教材P144。
68. 【正确答案】 B
【答案解析】物资需求计划一般包括一次性需求计划和各计划期需求计划。参见教材P138。
69. 【正确答案】 A
【答案解析】根据物资供应的方式不同,监理工程师的主要工作内容也有所不同,其基本内容包括:(1)协助业
主进行物资供应的决策,主要包括根据设计图纸和进度计划确定物资供应要求;提出物资供应分包方式及分包合
同清单,并获得业主认可;与业主协商提出对物资供应单位的要求以及在财务方面应负的责任。(2)组织物资供
8
7
应招标工作,主要包括组织编制物资供应招9标1文件;受理物资供应单位的投标文件;推荐物资供应单位及进行有
4
8
3
关工作。(3)编制、审核和控制物资供信应计划,主要包括编制物资供应计划;审核物资供应计划;监督检查订货
微
系
情况,协助办理有关事宜;控制物资供应计划的实施。参见教材P145。
联
题
70. 【正确答案】 C 押
准
精
【答案解析】建设工程物资供应计划的根本作用是保障建设工程的物资需要,保证建设工程按施工进度计划组织
施工。参见教材P138。
71. 【正确答案】 A
【答案解析】供应计划的编制过程也是一个平衡过程,包括数量、时间的平衡。在实际工作中,首先考虑的是数
量的平衡。参见教材P140
72. 【正确答案】 A
【答案解析】建设工程各计划期需求量的确定,主要 依据已分解的各年度施工进度计划。参见教材P138
8
73. 【正确答案】 B 1
7
9
8
4
【答案解析】组织物资供应招标工作:(1)组织编制物资供 应招标文件;(2)受信
3
理物资供应单位的投标文件;
微
(3)推荐物资供应单位及进行有关工作。选项B属于“受理物资 供 应单位的投联
系
标文件”的内容。参见教材P144。
一
74. 【正确答案】 A 唯
【答案解析】最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。对于施工机
械台数的确定也是如此。参见教材P128
75. 【正确答案】 C
【答案解析】如果由于承包单位自身的原因造成工期拖延,而承包单位又未按照监理工程师的指令改变延期状态
时,通常可以采用下列手段进行处理:1.拒绝签署付款凭证;2.误期损失赔偿;3.取消承包资格。参见教材
P135、136。
76. 【正确答案】 B
【答案解析】施工进度控制工作细则是在建设工程监理规划的指导下,由项目监理班子中进度控制部门的监理工
程师负责编制的更具有实施性和操作性的监理业务文件。其主要内容包括:(1)施工进度控制目标分解图;
(2)施工进度控制的主要工作内容和深度;(3)进度控制人员的职责分工;(4)与进度控制有关各项工作的时
间安排及工作流程;(5)进度控制的方法(包括进度检查周期、数据采集方式、进度报表格式、统计分析方法
等);(6)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);(7)施工进度控制目
标实现的风险分析;(8)尚待解决的有关问题。参见教材P120。
77. 【正确答案】 C
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第23页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】施工总进度计划的编制步骤和方法如下:(1)计算工程量;(2)确定各单位工程的施工期限;
(3)确定各单位工程的开竣工时间和相互搭接关系;(4)编制初步施工总进度计划。(5)编制正式施工总进度
计划。参见教材P125。
二、多选题
78. 【正确答案】 ABDE
【答案解析】其编制的主要依据有:施工总进度计划;单位工程施工方案;合同工期或定额工期;施工定额;施
工图和施工预算;施工现场条件;资源供应条件;气象资料等。参见教材P126。
79. 【正确答案】 AE
【答案解析】目前,常用来表达建设工程施工进度计划的方法有横道图和网络图两种形式。参见教材P128。
80. 【正确答案】 ACDE
【答案解析】每天的工作班数应根据工作项目施工的技术要求和组织要求来确定。参见教材P128。
81. 【正确答案】 AE
【答案解析】一般说来,施工顺序受施工工艺和施工组织两方面的制约。参见教材P127。
82. 【正确答案】 ABE
【答案解析】其编制程序为:收集编制依据→划 分工作项目→确定施工顺序→计算工程量→计算劳动量和机械台
8
7
1
班数→确定工作项目的持续时间→绘制施工9进度计划图→施工进度计划的检查与调整→编制正式施工进度计划。
4
8
3
信
参见教材P126。
微
系
83. 【正确答案】 AB 联
题
押
【答案解析】当施工进度计划准初始方案编制好后,需要对其进行检查与调整,以便使进度计划更加合理,进度计
精
划检查的主要内容包括:(1)各工作项目的施工顺序、平行搭接和技术间歇是否合理;(2)总工期是否满足合
同规定;(3)主要工种的工人是否满足连续、均衡施工的要求;(4)主要机具、材料等的利用是否均衡和充
分。在上述四个方面中,首要的是前两方面的检查,如果不满足要求,必须进行调整。只有在前两个方面均达到
要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。参见
教材P129。
84. 【正确答案】 ACD
【答案解析】初步施工总进度计划编制完成后,要对 其进行检查。主要是检查总工期是否符合要求,资源使用是
8
否均衡且其供应是否能得到保证。参见教材P125。 1 7
9
8
4
85. 【正确答案】 BCDE 信 3
微
【答案解析】工作项目之间的组织关系是由于劳动力、施工机械 、材料和构配
系
件等资源的组织和安排需要而形成
联
一
的。它不是由工程本身决定的,而是一种人为的关系。组织方式不同 ,组唯织关系也就不同。参见教材P127。
86. 【正确答案】 ABDE
【答案解析】确定施工进度控制目标的主要依据有:建设工程总进度目标对施工工期的要求;工期定额、类似工
程项目的实际进度;工程难易程度和工程条件的落实情况等。参见教材P118。
87. 【正确答案】 ABCE
【答案解析】确定施工进度控制目标的主要依据有:建设工程总进度目标对施工工期的要求;工期定额、类似工
程项目的实际进度;工程难易程度和工程条件的落实情况等。参见教材P118。
88. 【正确答案】 ABCE
【答案解析】在确定各单位工程的开竣工时间和相互搭接关系中,应主要考虑:(1)同一时期施工的项目不宜过
多,以避免人力、物力过于分散;(2)尽量做到均衡施工,以使劳动力、施工机械和主要材料的供应在整个工期
范围内达到均衡;(3)尽量提前建设可供工程施工使用的永久性工程,以节省临时工程费用;(4)急需和关键
的工程先施工,以保证工程项目如期交工。对于某些技术复杂、施工周期较长、施工困难较多的工程,亦应安排
提前施工,以利于整个工程项目按期交付使用;(5)施工顺序必须与主要生产系统投入生产的先后次序相吻合。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第24页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
同时还要安排好配套工程的施工时间,以保证建成的工程能迅速投入生产或交付使用;(6)应注意季节对施工顺
序的影响,使施工季节不导致工期拖延,不影响工程质量;(7)安排一部分附属工程或零星项目作为后备项目,
用以调整主要项目的施工进度;(8)注意主要工种和主要施工机械能连续施工。参见教材P125
89. 【正确答案】 ABCD
【答案解析】各单位工程的施工期限应根据合同工期确定,同时还要考虑建筑类型、结构特征、施工方法、施工
管理水平、施工机械化程度及施工现场条件等因素。参见教材P125。
90. 【正确答案】 ACE
【答案解析】选项B错误,对于某些技术复杂、施工周期较长、施工困难较多的工程,亦应安排提前施工,以利于
整个工程项目按期交付使用;选项D错误,施工顺序必须与主要生产系统投入生产的先后次序相吻合。参见教材
P125
91. 【正确答案】 ABD
【答案解析】在工程完工以后,监理工程师应将工程进度资料收集起来,进行归类、编目和建档,以便为今后其
他类似工程项目的进度控制提供参考。参见教材P123。
92. 【正确答案】 ABE
【答案解析】编制施工总进度计划的依据有:施 工总方案;资源供应条件;各类定额资料;合同文件;工程项目
8
7
1
建设总进度计划;工程动用时间目标;建设9地区自然条件及有关技术经济资料等。参见教材P124。
4
8
3
信
93. 【正确答案】 BD 微
系
【答案解析】在工程项目开工前,项联目监理机构应审查施工单位报审的施工总进度计划和阶段性施工进度计划,
题
押
提出审查意见,并应由总监理准工程师审核后报建设单位。发现问题时,应以监理通知单的方式及时向施工单位提
精
出书面修改意见,并对施工单位调整后的进度计划重新进行审查,发现重大问题时应及时向建设单位报告。施工
进度计划经总监理工程师审核签认,并报建设单位批准后方可实施。参见教材P129。
94. 【正确答案】 ADE
【答案解析】影响建设工程施工进度的风 险因素包括政治、经济、技术及自然等方面的各种可预见或不可预见的
因素。政治方面的有战争、内乱、罢工、拒付 债务、制裁等。参见教材P131。
95. 【正确答案】 ACD
【答案解析】在建设工程施工过程中,监理工程师可 以通过以下方式获得其实际进展情况:(1)定期地、经常地
8
收集由承包单位提交的有关进度报表资料;(2)由驻地 监理人员现场跟踪检查建设工9 1程
7
的实际进展情况。除上述
8
4
两种方式外,由监理工程师定期组织现场施工负责人召开现场 会议,也是获得建设信
3
工程实际进展情况的一种方
微
式。参见教材P131。
系
联
一
96. 【正确答案】 BDE 唯
【答案解析】施工进度计划审核的内容主要有:(1)进度安排是否符合工程项目建设总进度计划中总目标和分目
标的要求,是否符合施工合同中开工、竣工日期的规定;(2)施工总进度计划中的项目是否有遗漏,分期施工是
否满足分批动用的需要和配套动用的要求;(3)施工顺序的安排是否符合施工工艺的要求;(4)劳动力、材
料、构配件、设备及施工机具、水、电等生产要素的供应计划是否能保证施工进度计划实现,供应是否均衡、需
求高峰期是否有足够能力实现计划供应;(5)总包、分包单位分别编制的各项单位工程施工进度计划之间是否相
协调,专业分工与计划衔接是否明确合理;(6)对于业主负责提供施工条件,在施工进度计划中安排的是否明
确、合理,是否有造成因业主违约而导致工程延期和费用索赔的可能存在。参见教材P120。
97. 【正确答案】 BE
【答案解析】在建设工程施工过程中,监理工程师可以通过以下方式获得其实际进展情况:(1)定期地、经常地
收集由承包单位提交的有关进度报表资料;(2)由驻地监理人员现场跟踪检查建设工程的实际进展情况;(3)
由监理工程师定期组织现场施工负责人召开现场会议。参见教材P131
98. 【正确答案】 CE
【答案解析】对于大型建设工程,由于单位工程较多、施工工期长,且采取分期分批发包又没有一个负责全部工
程的总承包单位时,就需要监理工程师编制施工总进度计划;或者当建设工程由若干个承包单位平行承包时,监
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第25页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
理工程师也有必要编制施工总进度计划。当建设工程有总承包单位时,监理工程师只需对总承包单位提交的施工
总进度计划进行审核即可。参见教材P120。
99. 【正确答案】 ABC
【答案解析】编制施工进度控制工作细则,主要内容包括:施工进度控制目标分解图;施工进度控制的主要工作
内容和深度;进度控制人员的职责分工;与进度控制有关各项工作的时间安排及工作流程;进度控制的方法;进
度控制的具体措施(组织、技术、经济、合同措施等);施工进度控制目标实现的风险分析;尚待解决的有关问
题。参见教材P120。
100. 【正确答案】 ACE
【答案解析】施工进度计划审核的内容主要有:(1)进度安排是否符合工程项目建设总进度计划中总目标和分目
标的要求,是否符合施工合同中开工、竣工日期的规定。(2)施工总进度计划中的项目是否有遗漏,分期施工是
否满足分批动用的需要和配套动用的要求。(3)施工顺序的安排是否符合施工工艺的要求。(4)劳动力、材
料、构配件、设备及施工机具、水、电等生产要素的供应计划是否能保证施工进度计划实现,供应是否均衡、需
求高峰期是否有足够能力实现计划供应。(5)总包、分包单位分别编制的各项单位工程施工进度计划之间是否相
协调、专业分工与计划衔接是否明确合理。(6)对于业主负责提供的施工条件,在施工进度计划中安排得是否明
确、合理,是否有造成因业主违约而导致工程延期和费用索赔的可能存在。参见教材P120。
8
101. 【正确答案】 BC 1 7
9
4
8
3
【答案解析】具体技术措施包括:(1)信改进施工工艺和施工技术,缩短工艺技术间歇时间;(2)采用更先进的
微
系
施工方法,以减少施工过程的数量;(3)采用更先进的施工机械。参见教材P132。
联
题
102. 【正确答案】 ABCD 押
准
精
【答案解析】压缩关键工作的持续时间的具体措施:组织措施、技术措施、经济措施、其他配套措施。参见教材
P132。
103. 【正确答案】 BD
【答案解析】当工程延期事件发生后,承包单位应在合同规定的有效期内以书面形式通知监理工程师(即工程延
期意向通知),以便于监理工程师尽早了解所发生的事件,及时作出一些减少延期损失的决定。随后,承包单位
应在合同规定的有效期内向监理工程师提交详细的申述报告。参见教材P133。
104. 【正确答案】 BCE
8
【答案解析】由于以下原因导致工程拖期,承包单位有权 提出延长工期的申请,监理工1 7程师应按合同规定,批准
9
8
4
工程延期时间:(1)监理工程师发出工程变更指令而导致工 程量增加;(2)合同信 3所涉及的任何可能造成工程延
微
期的原因,如延期交图、工程暂停、对合格工程的剥离检查及不 利的外界条件系等;(3)异常恶劣的气候条件;
联
一
(4)由业主造成的任何延误、干扰或障碍,如未及时提供施工场地 、未及
唯
时付款等;(5)除承包单位自身以外
的其他任何原因。参见教材P133。
105. 【正确答案】 DE
【答案解析】选项A是承包单位的工作内容;选项B监理工程师收到申述报告后应及时进行调查核实;选项C承包单
位应在合同规定的期限内向监理工程师提交工程延期意向通知。参见教材P133。
106. 【正确答案】 BE
【答案解析】由于以下原因导致工程拖期,承包单位有权提出延长工期的申请,监理工程师应按合同规定,批准
工程延期时间。(1)监理工程师发出工程变更指令而导致工程量增加;(2)合同所涉及的任何可能造成工程延
期的原因,如延期交图、工程暂停、对合格工程的剥离检查及不利的外界条件等;(3)异常恶劣的气候条件;
(4)由业主造成的任何延误、干扰或障碍,如未及时提供施工场地、未及时付款等;(5)除承包单位自身以外
的其他任何原因。参见教材P133。
107. 【正确答案】 ABD
【答案解析】其他配套措施包括:(1)改善外部配合条件;(2)改善劳动条件;(3)实施强有力的调度等。参
见教材P132。
108. 【正确答案】 ABC
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第26页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】监理工程师审批工程延期的原则包括合同条件、影响工期和实际情况。参见教材P134。
109. 【正确答案】 ADE
【答案解析】(1)施工进度控制目标分解图;(2)施工进度控制的主要工作内容和深度;(3)进度控制人员的
职责分工;(4)与进度控制有关各项工作的时间安排及工作流程;(5)进度控制的方法(包括进度检查周期、
数据采集方式、进度报表格式、统计分析方法等);(6)进度控制的具体措施(包括组织措施、技术措施、经济
措施及合同措施等);(7)施工进度控制目标实现的风险分析;(8)尚待解决的有关问题。参见教材P120。
110. 【正确答案】 ABCD
【答案解析】物资供应的总目标就是按照物资需求适时、适地、按质、按量和成套齐备地提供给使用部门。 参见
教材P137。
111. 【正确答案】 ACE
【答案解析】物资供应计划按其内容和用途分类,主要包括:物资需求计划、物资供应计划、物资储备计划、申
请与订货计划、采购与加工计划和国外进口物资计划。参见教材P138。
112. 【正确答案】 AC
【答案解析】编制物资供应计划的一般程序分为:准备阶段和编制阶段。准备阶段主要是调查研究,收集有关资
料,进行需求预测和购买决策。编制阶段主要是 核算需要、确定储备、优化平衡,审查评价和上报或交付执行。
8
7
1
参见教材P138。 9
4
8
3
信
113. 【正确答案】 DE 微
系
【答案解析】物资需求计划一般包括联一次性需求计划和各计划期需求计划。参见教材P138。
题
押
114. 【正确答案】 BCD 准
精
【答案解析】物资储备计划的编 制依据:物资需求计划、储备定额、储备方式、供应方式和场地条件等。参见教
材P140。
115. 【正确答案】 ABDE
【答案解析】监理单位负责对物资供应部 门的投标文件进行商务评价,商务评价一般应考虑以下因素:材料、设
备价格;包装费及运费;关税;价格政策(固 定价格还是变动价格);付款条件;交货时间;材料、设备的重量
和体积。参见教材P145。
116. 【正确答案】 ABD
8
1
7
【答案解析】物资供应计划按其内容和用途分类,主要包括 :物资需求计划、物资供
8
4 9应计划、物资储备计划、申
信
3
请与订货计划、采购与加工计划和国外进口物资计划。参见教材P138。
微
系
117. 【正确答案】 ADE 联
一
唯
【答案解析】采购、加工计划是指向市场采购或专门加工订货的计划。 它 的编制依据是需求计划、市场供应信
息、加工能力及分布。参见教材P141。
118. 【正确答案】 ABDE
【答案解析】编制物资供应计划的一般程序分为:准备阶段和编制阶段。准备阶段主要是调查研究,收集有关资
料,进行需求预测和购买决策。编制阶段主要是核算需要、确定储备、优化平衡,审查评价和上报或交付执行。
参见教材P138。
119. 【正确答案】 BDE
【答案解析】建设工程施工进度控制工作内容:(1)编制施工进度控制工作细则;(2)编制或审核施工进度计划;
(3)按年、季、月编制工程综合计划;(4)下达工程开工令;(5)协助承包单位实施进度计划;(6)监督施工
进度计划的实施;(7)组织现场协调会;(8)签发工程进度款支付凭证;(9)审批工程延期;(10)向业主提
供进度报告;(11)督促承包单位整理技术资料;(12)签署工程竣工报验单,提交质量评估报告;(13)整理
工程进度资料;(14)工程移交。参见教材P120。
120. 【正确答案】 ABC
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第27页 / 共28页二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【答案解析】技术措施:(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;(2)采用更先进的施工方法,
以减少施工过程的数量(如将现浇框架方案改为预制装配方案);(3)采用更先进的施工机械。参见教材P132。
121. 【正确答案】 ABD
【答案解析】协助业主进行物资供应的决策:(1)根据设计图纸和进度计划确定物资供应要求;(2)提出物资供
应分包方式及分包合同清单,并获得业主认可;(3)与业主协商提出对物资供应单位的要求以及在财务方面应负的
责任。参见教材P144。
122. 【正确答案】 ACD
【答案解析】根据工程项目的特点,应将其施工分成几个阶段,如土建工程可分为基础、结构和内外装修阶段。
参见教材P118。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
第28页 / 共28页
