P79~81 2.2.4 沥青路面面层施工 ★★★
【考点】
读 1. 准备工作
用 2. 热拌沥青混凝土路面施工工艺
读 3. 沥青混合料的拌和
记 4. 混合料的运输
用 5. 混合料的摊铺
用 6. 混合料的压实
记 7. 接缝处理
【近五年考情】
年份 2024 2023 2022 2021 2020
单选题+多
题型 案例题 多选题 0 选题+案例 单选题
题
分值 4 1 0 5 1
一、施工准备
(2)做好配合比设计报送监理工程师审批。
1
www.haixue.com嗨学网 | 职业价值点亮者
(3)在验收合格的基层上恢复中线(底面层施工时)在边线外侧0.3~0.5m处每隔
5~10m钉边桩进行水平测量,拉好基准线,画好边线。
(5)试验段开工前28d安装好试验仪器和设备,配备好后试验人员报请监理工程师审
核。各层开工前14d在监理工程师批准的现场备齐全部机械设备进行试验段铺筑。
(5)试验段目的:松铺系数、施工工艺、机械配备、人员组织、压实遍数,并检查压
实度,沥青含量,矿料级配,沥青混合料马歇尔各项技术指标(稳定度、流值)等。
【口诀】人材机+压实相关+工艺

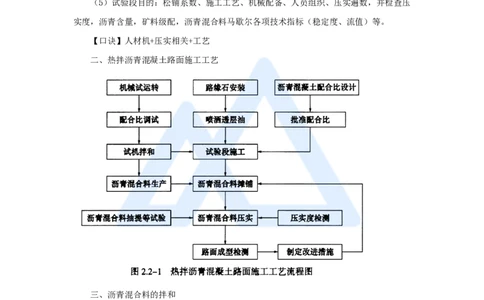

二、热拌沥青混凝土路面施工工艺
三、沥青混合料的拌和
(4)拌合温度
材料 温度
沥青的加热温度 150~170℃
集料的加热温度 控制在160~180℃
出厂温度 控制在140~165℃
运至施工现场的温度 控制在120~150℃
(5)出厂的混合料须均匀一致,无白花料,无粗细料离析和结块现象,不符合要求时
2
www.haixue.com嗨学网 | 职业价值点亮者
应废弃。
四、混合料的运输(四防)
(1)涂防粘薄膜剂。
(2)防雨和热量损失-覆盖篷布
(3)离析、硬化在运输车厢内的混合料;低于规定铺筑温度或被雨淋的混合料-废弃

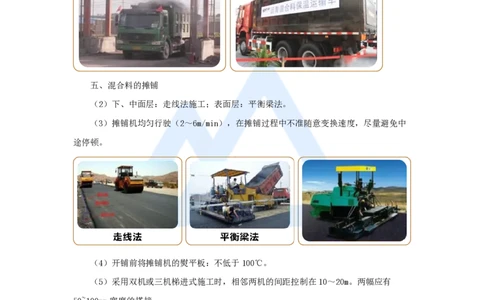

五、混合料的摊铺
(2)下、中面层:走线法施工;表面层:平衡梁法。
(3)摊铺机均匀行驶(2~6m/min),在摊铺过程中不准随意变换速度,尽量避免中
途停顿。
(4)开铺前将摊铺机的熨平板:不低于100℃。
(5)采用双机或三机梯进式施工时,相邻两机的间距控制在10~20m。两幅应有
50~100mm宽度的搭接。
(6)在摊铺过程中,随时检查高程、摊铺厚度、摊铺质量,出现离析、边角缺料等现
3
www.haixue.com嗨学网 | 职业价值点亮者
象时人工及时补洒料,换补料。
(7)摊铺机无法作业的地方,在监理工程师同意后采取人工摊铺施工。

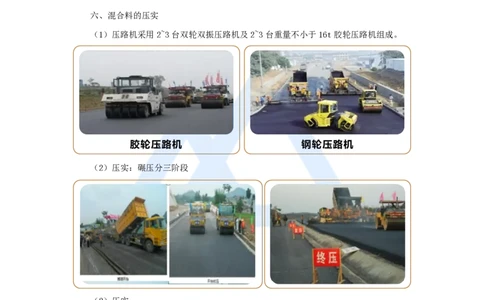

六、混合料的压实
(1)压路机采用2~3台双轮双振压路机及2~3台重量不小于16t胶轮压路机组成。
(2)压实:碾压分三阶段
(2)压实
碾压过程 特点 作用 遍数
初压 双轮双振压路机+静压;不低于110℃;紧跟摊铺机 稳压 1~2
胶轮压路机和双轮双振压路机
复压 压实 4~6
静压+振压综合碾压
终压 双轮双振压路机+静压 平整 1~2
【口诀:先轻后重,先低后高,先静后动】
(2)边角部分:小型振动压路机。
(3)采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮。
4
www.haixue.com嗨学网 | 职业价值点亮者
(4)不在新铺筑的路面上进行停机,加水、加油活动。压路机不准停留在温度尚未冷
却至自然气温以下已完成的路面上。
(5)碾压进行中压路机不得中途停留、转向或制动,压路机每次由两端折回的位置阶
梯形随摊铺机向前推进,使折回处不在同一横断面上,振动压路机在已成型的路面上行驶
关闭振动。
七、接缝处理
纵缝和横缝(预留+骑缝碾压)
(1)纵缝处理(预留+骑缝碾压)
类型 要求
施工时将已铺混合料部分留200~300mm宽暂不碾压,作为后摊铺部
热接缝
分的高程基准面,后摊铺部分完成立即骑缝碾压,以除缝迹
① 采用人工顺直刨缝或切缝
② 铺另半幅前必须将边缘清扫干净,并涂洒少量粘层沥青
冷接缝 ③ 摊铺时应重叠在已铺层上50~100mm,摊铺后将混合料人工铲走
④ 碾压时先在已压实路面行走,然后压实新铺部分,再伸过已压实
路面100~150mm,充分将接缝压实紧密
5
www.haixue.com嗨学网 | 职业价值点亮者
(2)横接缝的处理(预留+骑缝碾压)
① 首先用3m直尺检查端部平整度,不符合要求时,垂直于路中线切齐清除。
② 清理干净后在端部涂粘层沥青接着摊铺。
③ 横向接缝的碾压先用双轮双振压路机进行横压,碾压时压路机位于已压实的混合料
层上伸入新铺层的宽为150mm,然后每压一遍向铺混合料移动150~200mm,直至全部在新铺
层上为止,再改为纵向碾压。
(4)纵向冷接缝上、下层的缝错开150mm以上,横向接缝错开1m以上。
【例题】关于沥青混合料压实的说法,正确的有( )。
A. 压路机采用2~3台双轮振动压路机及2~3台重量不小于16的胶轮压路机组成
B. 采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮
C. 在当天成型的路面上,不得停放备种机械设备或车辆
D. 初压应采用钢轮压路机紧跟摊铺机振动碾压
E. 压路机不得在未碾压成型路段上转向、调头、加水或停留
【答案】ABCE
【解析】本题考查的是热拌沥青混合料面层施工技术。初压应采用钢轮压路机静压
6
www.haixue.com嗨学网 | 职业价值点亮者
1~2遍。故D选项错误。
【例题】下列沥青路面面层施工缝处理的做法,错误的是( )。
A. 半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝
B. 半幅施工铺另半幅前必须将边缘凊扫干净,并涂洒少量黏层沥青
C. 横接缝首先用3m直尺检查端部平整度,不符合要求时,按45°斜交于路中线切齐
清除
D. 纵向冷接缝求层的缝错开15cm以上横向接缝错开1m以上
【答案】C
【例题】热拌沥青混泥土路面施工工艺包括:① 路缘石安装;② 试验段施工;③ 喷
洒透层油;④ 混合料压实;⑤ 沥青混合料摊铺;⑥ 路面成型监测,其施工顺序是
( )。
A. ②→③→①→⑥→⑤→④
B. ①→③→②→⑤→④→⑥
C. ②→①→③→⑤→④→⑥
D. ①→②→③→⑥→⑤→④
【答案】B
小结
