水利水电工程管理与实务
一级建造师 2025考季 马丽娜25考季-核心考点速记2
核心考点速记1:1月24日 核心考点速记6:3月24日
核心考点速记2:2月14日 核心考点速记7:4月2日
核心考点速记3:2月24日 核心考点速记8:4月11日
核心考点速记4:3月5日 核心考点速记9:4月14日
核心考点速记5:3月14日 核心考点速记10:4月16日
所有课程均安排在晚上7:00~9:00上课25考季-核心考点速记2

2.1.2 施工导流方式
1. 分期围堰导流
2. 一次拦断河床围堰导流
3. 辅助导流方式25考季-核心考点速记2
知识点2. 分期围堰导流(分段围堰法、河床内导流)
1)分期导流一般适用于下列情况:
(1)导流流量大,河床宽,有条件布置纵向围堰;
(2)河床中永久建筑物便于布置导流泄水建筑物;
(3)河床覆盖层不厚;
(4)有通航要求或冰凌严重的河道。
2)分期导流方式
(1)束窄河床导流
通常用于分期导流的前期阶段,特别是一期导流。
(2)通过建筑物导流
多用于分期导流的后期阶段。包括:底孔导流、预留缺口导流、梳
齿孔等。25考季-核心考点速记225考季-核心考点速记2
知识点2. 一次拦断河床围堰导流(全段围堰法、河床外导流)
一般适用于枯水期流量不大,河道狭窄的河流。
1)初期:围堰挡水阶段,水流由导流泄水建筑物下泄。
2)中期:坝体临时挡水阶段,坝体填筑高度超过围堰堰顶高程,
洪水由导流泄水建筑物下泄,坝体满足安全度汛条件。
3)后期:坝体挡水阶段,导流泄水建筑物下闸封堵,水库开始蓄
水,永久泄水建筑物尚未具备设计泄流能力。25考季-核心考点速记2
知识点3. 辅助导流方式
1)明渠导流
一般适用于岸坡平缓或有一岸具有较宽的台地、垭口或古河道的地
形。
2)隧洞导流
适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。
3)涵管导流
适用于导流流量较小的河流或只用来担负枯水期的导流。25考季-核心考点速记2

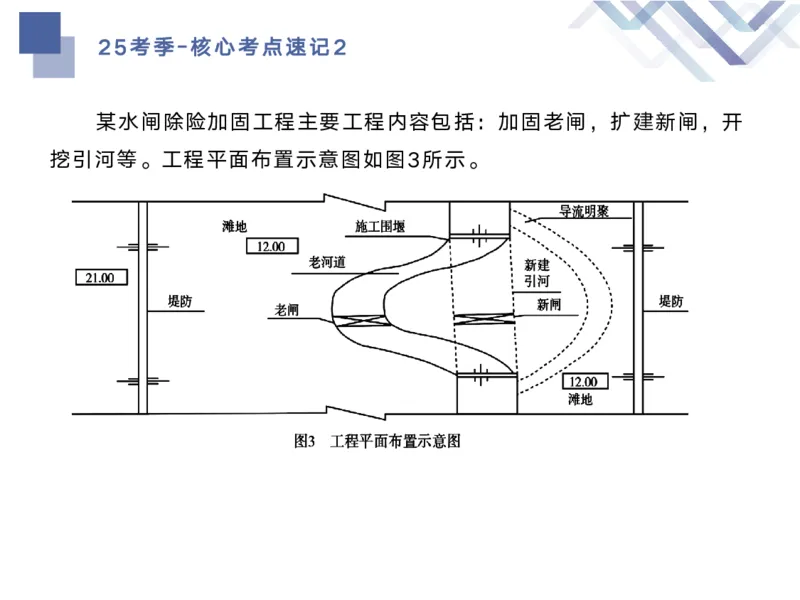

某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开
挖引河等。工程平面布置示意图如图3所示。25考季-核心考点速记2

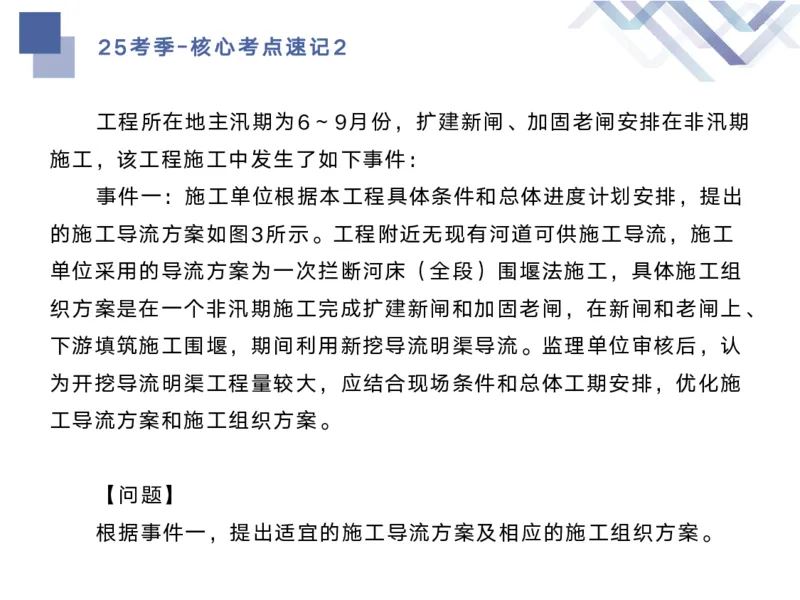

工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期
施工,该工程施工中发生了如下事件:
事件一:施工单位根据本工程具体条件和总体进度计划安排,提出
的施工导流方案如图3所示。工程附近无现有河道可供施工导流,施工
单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组
织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、
下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认
为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施
工导流方案和施工组织方案。
【问题】
根据事件一,提出适宜的施工导流方案及相应的施工组织方案。25考季-核心考点速记2
【答案】
施工导流方案:应采用分期围堰导流,新建引河和老河道互为导流,
取消明渠导流方案。
施工组织方案:先进行新建引河、新建闸施工,利用老河道导流;
完工后在老河道上下游填筑围堰,利用新河道导流,进行老闸加固。25考季-核心考点速记2

2.2.1围堰的类型
3. 围堰的施工25考季-核心考点速记2
知识点3. 围堰的施工

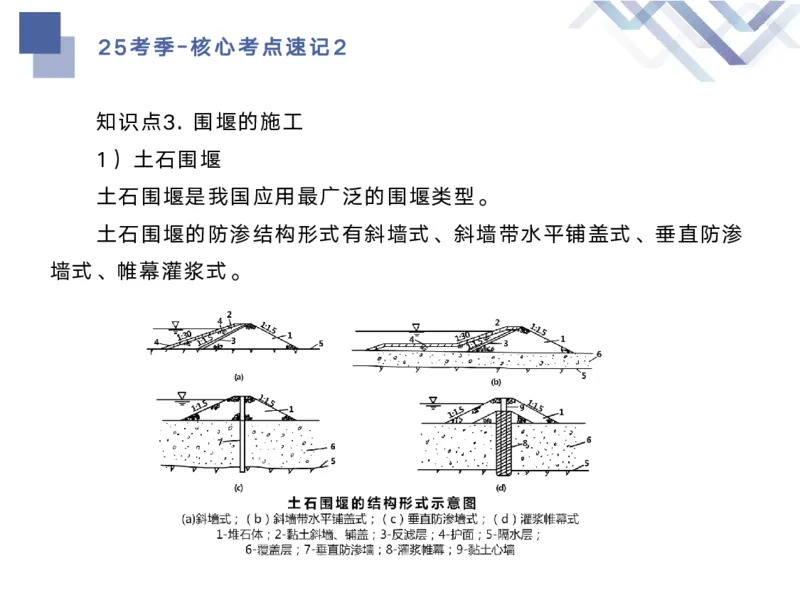

1)土石围堰
土石围堰是我国应用最广泛的围堰类型。
土石围堰的防渗结构形式有斜墙式、斜墙带水平铺盖式、垂直防渗
墙式、帷幕灌浆式。25考季-核心考点速记2

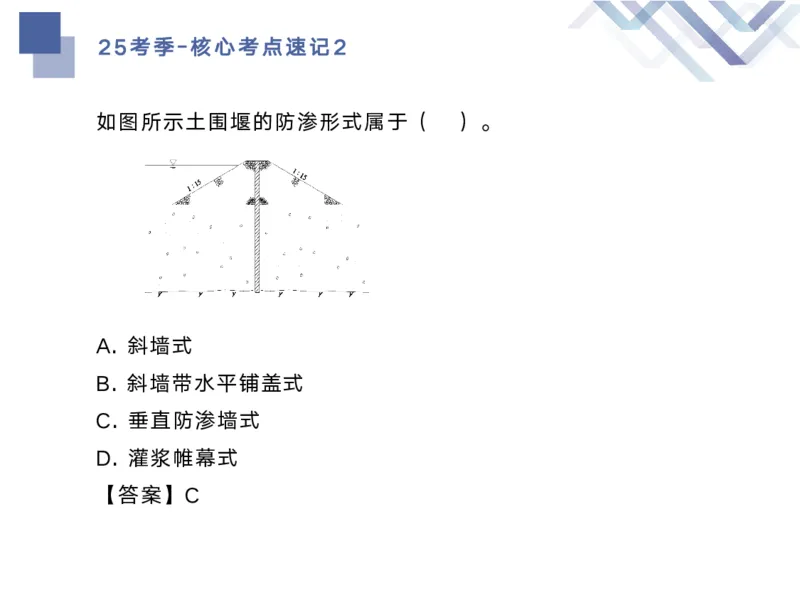

如图所示土围堰的防渗形式属于( )。
A. 斜墙式
B. 斜墙带水平铺盖式
C. 垂直防渗墙式
D. 灌浆帷幕式
【答案】C25考季-核心考点速记2

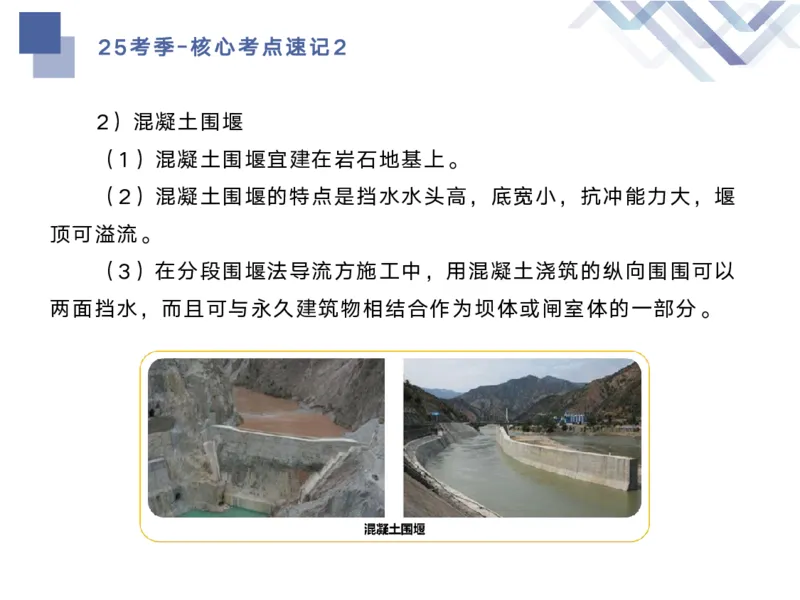

2)混凝土围堰
(1)混凝土围堰宜建在岩石地基上。
(2)混凝土围堰的特点是挡水水头高,底宽小,抗冲能力大,堰
顶可溢流。
(3)在分段围堰法导流方施工中,用混凝土浇筑的纵向围围可以
两面挡水,而且可与永久建筑物相结合作为坝体或闸室体的一部分。25考季-核心考点速记2

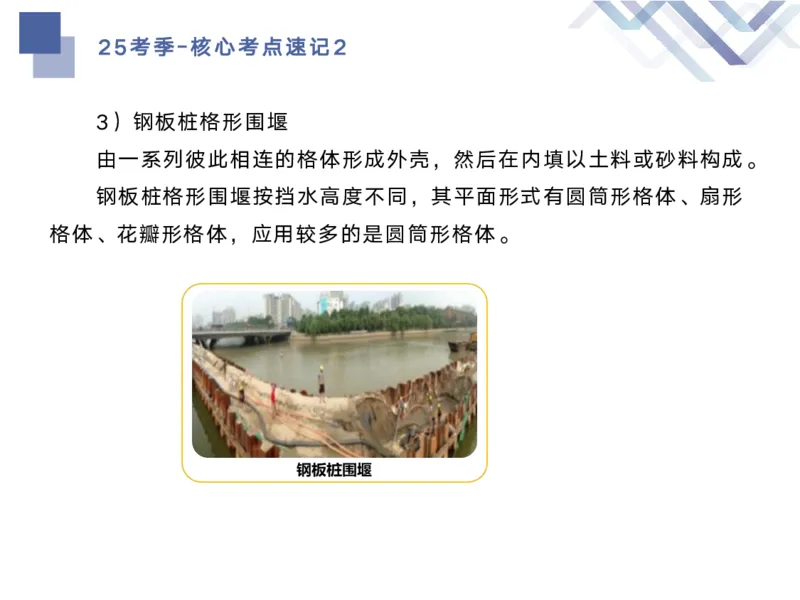

3)钢板桩格形围堰
由一系列彼此相连的格体形成外壳,然后在内填以土料或砂料构成。
钢板桩格形围堰按挡水高度不同,其平面形式有圆筒形格体、扇形
格体、花瓣形格体,应用较多的是圆筒形格体。25考季-核心考点速记2
2.2.2围堰布置与设计
1.围堰的平面布置
2.土石围堰填筑材料选择
6.围堰稳定及堰顶高程25考季-核心考点速记2

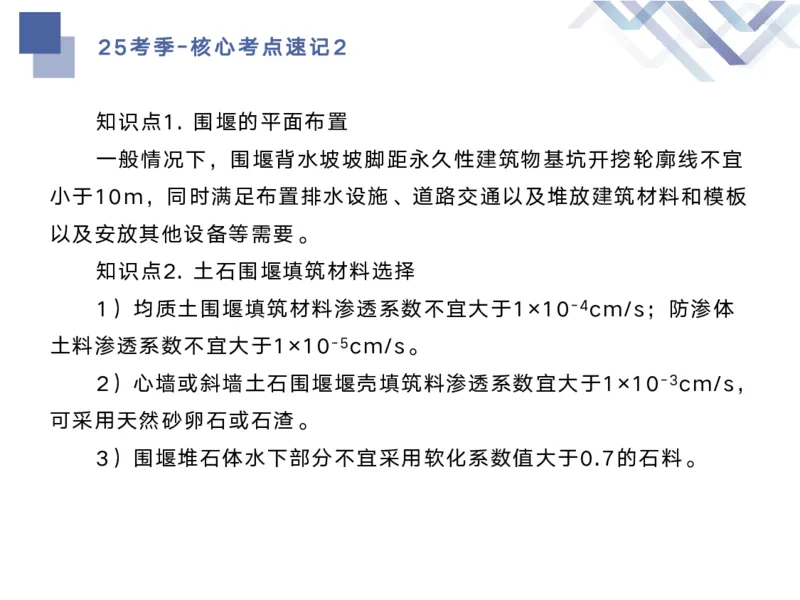

知识点1. 围堰的平面布置
一般情况下,围堰背水坡坡脚距永久性建筑物基坑开挖轮廓线不宜
小于10m,同时满足布置排水设施、道路交通以及堆放建筑材料和模板
以及安放其他设备等需要。
知识点2. 土石围堰填筑材料选择
1)均质土围堰填筑材料渗透系数不宜大于1×10-4cm/s;防渗体
土料渗透系数不宜大于1×10-5cm/s。
2)心墙或斜墙土石围堰堰壳填筑料渗透系数宜大于1×10-3cm/s,
可采用天然砂卵石或石渣。
3)围堰堆石体水下部分不宜采用软化系数值大于0.7的石料。25考季-核心考点速记2

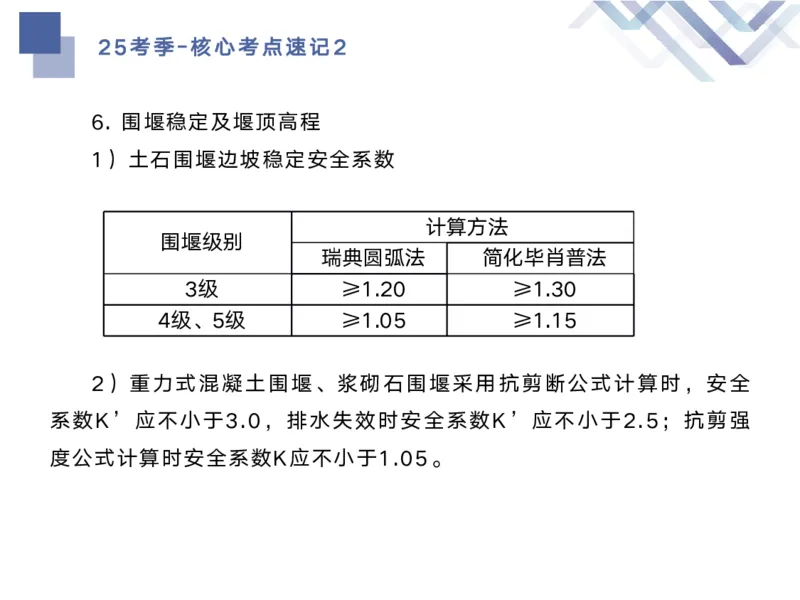

6. 围堰稳定及堰顶高程
1)土石围堰边坡稳定安全系数
计算方法
围堰级别
瑞典圆弧法 简化毕肖普法
3级 ≥1.20 ≥1.30
4级、5级 ≥1.05 ≥1.15
2)重力式混凝土围堰、浆砌石围堰采用抗剪断公式计算时,安全
系数K’应不小于3.0,排水失效时安全系数K’应不小于2.5;抗剪强
度公式计算时安全系数K应不小于1.05。25考季-核心考点速记2

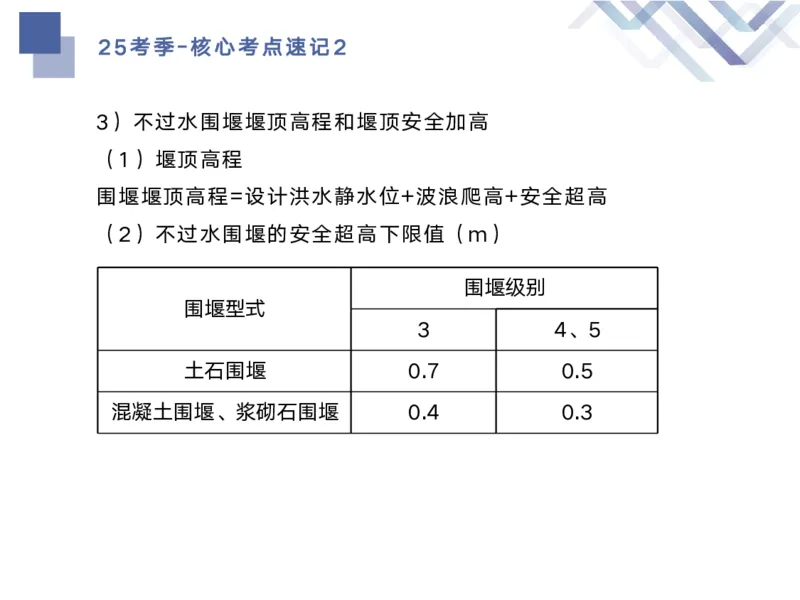

3)不过水围堰堰顶高程和堰顶安全加高
(1)堰顶高程
围堰堰顶高程=设计洪水静水位+波浪爬高+安全超高
(2)不过水围堰的安全超高下限值(m)
围堰级别
围堰型式
3 4、5
土石围堰 0.7 0.5
混凝土围堰、浆砌石围堰 0.4 0.325考季-核心考点速记2

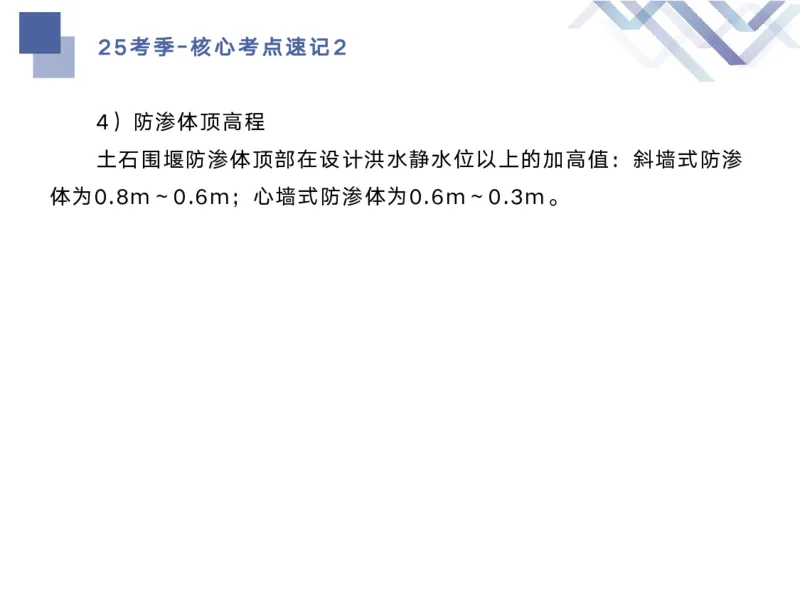

4)防渗体顶高程
土石围堰防渗体顶部在设计洪水静水位以上的加高值:斜墙式防渗
体为0.8m~0.6m;心墙式防渗体为0.6m~0.3m。25考季-核心考点速记2
【背景资料】
某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪
道等,工程规模为中型。施工中发生如下事件:
事件二:上游围堰采用均质土围堰,围堰断面示意图如图5-2所示,
施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰
边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。25考季-核心考点速记2

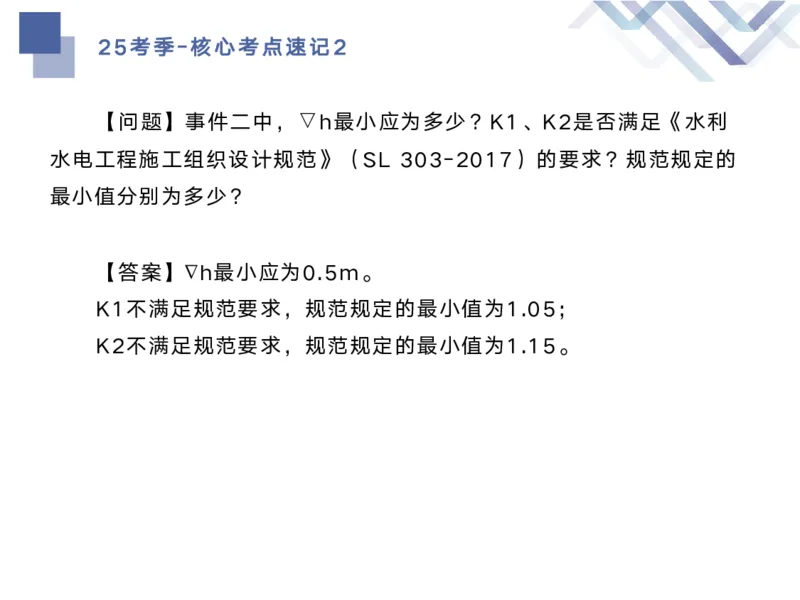

【问题】事件二中,▽h最小应为多少?K1、K2是否满足《水利
水电工程施工组织设计规范》(SL 303-2017)的要求?规范规定的
最小值分别为多少?
【答案】∇h最小应为0.5m。
K1不满足规范要求,规范规定的最小值为1.05;
K2不满足规范要求,规范规定的最小值为1.15。25考季-核心考点速记2
2.2.3基坑排水技术
1. 初期排水
2. 经常性排水25考季-核心考点速记2
知识点1. 初期排水
知识点2. 经常性排水

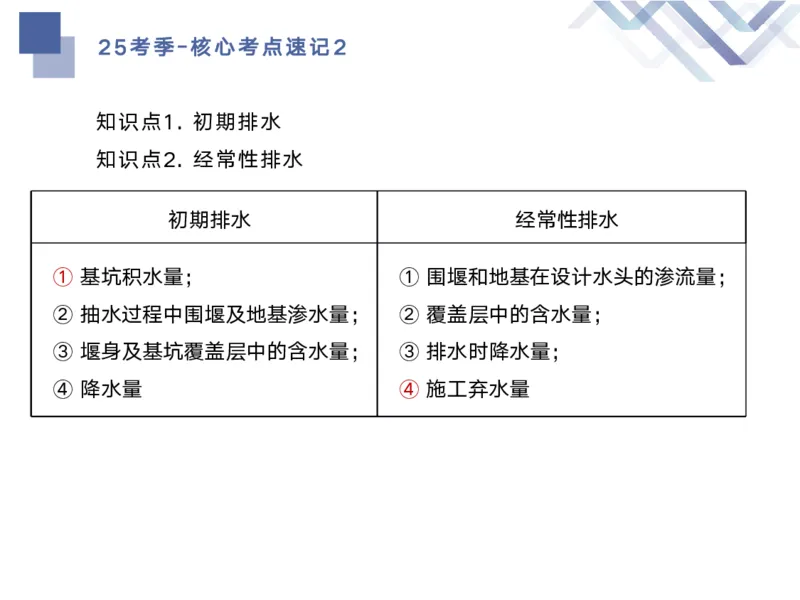

初期排水 经常性排水
① 基坑积水量; ① 围堰和地基在设计水头的渗流量;
② 抽水过程中围堰及地基渗水量; ② 覆盖层中的含水量;
③ 堰身及基坑覆盖层中的含水量; ③ 排水时降水量;
④ 降水量 ④ 施工弃水量25考季-核心考点速记2

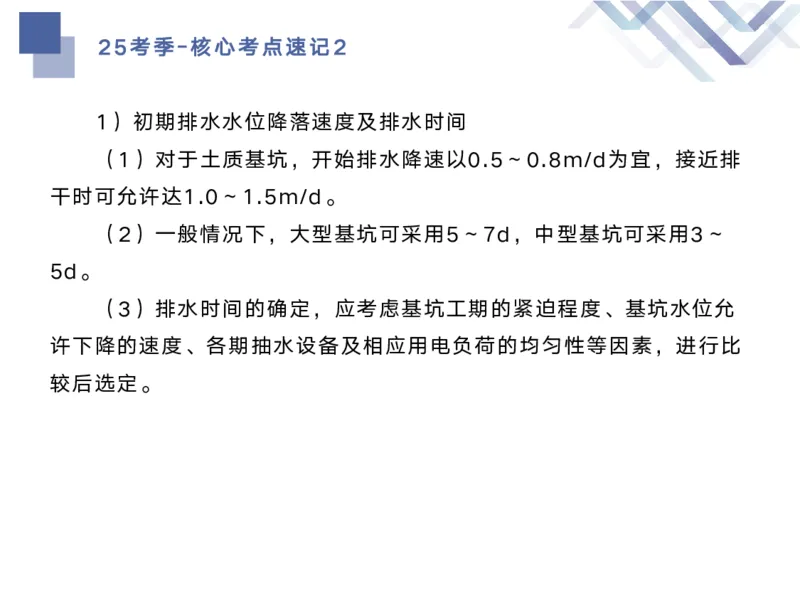

1)初期排水水位降落速度及排水时间
(1)对于土质基坑,开始排水降速以0.5~0.8m/d为宜,接近排
干时可允许达1.0~1.5m/d。
(2)一般情况下,大型基坑可采用5~7d,中型基坑可采用3~
5d。
(3)排水时间的确定,应考虑基坑工期的紧迫程度、基坑水位允
许下降的速度、各期抽水设备及相应用电负荷的均匀性等因素,进行比
较后选定。25考季-核心考点速记2
【背景资料】
某河道治理工程包括新建泵站、新建堤防工程。
施工中发生如下事件:

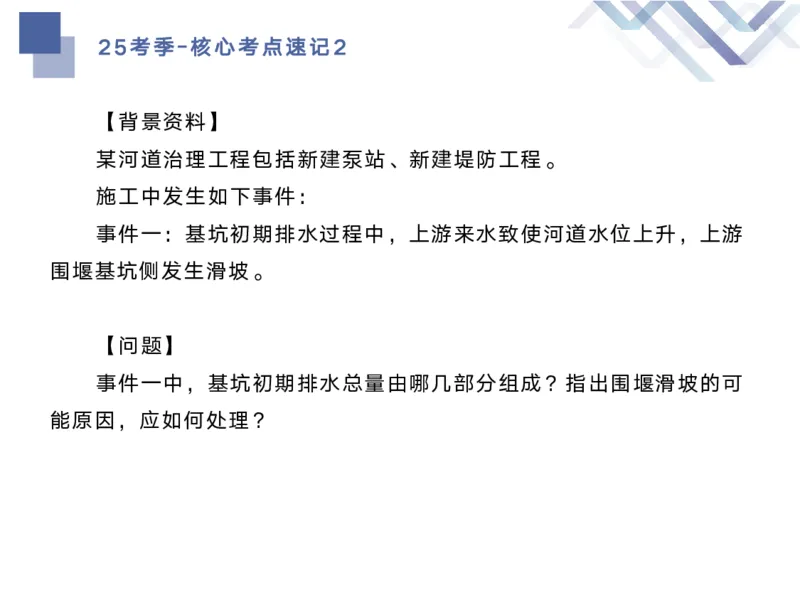

事件一:基坑初期排水过程中,上游来水致使河道水位上升,上游
围堰基坑侧发生滑坡。
【问题】
事件一中,基坑初期排水总量由哪几部分组成?指出围堰滑坡的可
能原因,应如何处理?25考季-核心考点速记2

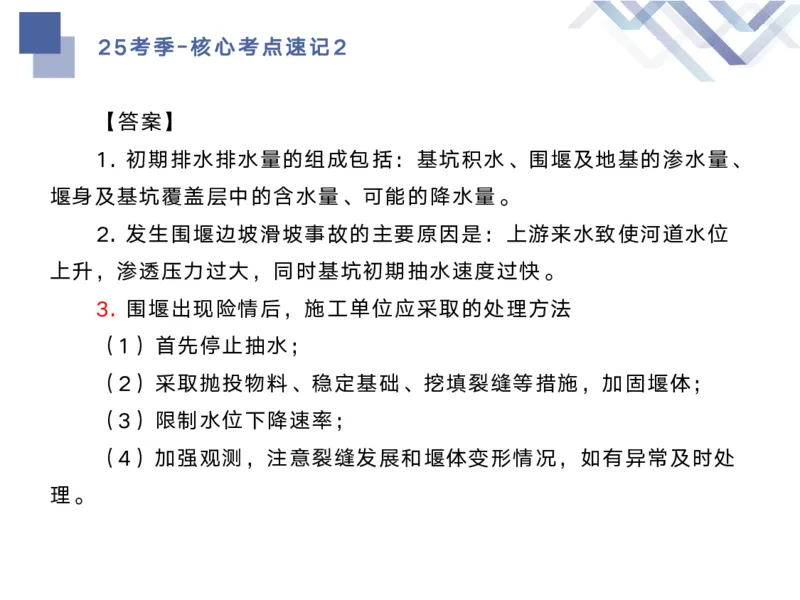

【答案】
1. 初期排水排水量的组成包括:基坑积水、围堰及地基的渗水量、
堰身及基坑覆盖层中的含水量、可能的降水量。
2. 发生围堰边坡滑坡事故的主要原因是:上游来水致使河道水位
上升,渗透压力过大,同时基坑初期抽水速度过快。
3. 围堰出现险情后,施工单位应采取的处理方法
(1)首先停止抽水;
(2)采取抛投物料、稳定基础、挖填裂缝等措施,加固堰体;
(3)限制水位下降速率;
(4)加强观测,注意裂缝发展和堰体变形情况,如有异常及时处
理。25考季-核心考点速记2
2.3.2灌浆施工技术
1. 灌浆分类
3. 灌浆方式和灌浆方法
4. 帷幕灌浆
5. 固结灌浆
6. 高压喷射灌浆25考季-核心考点速记2

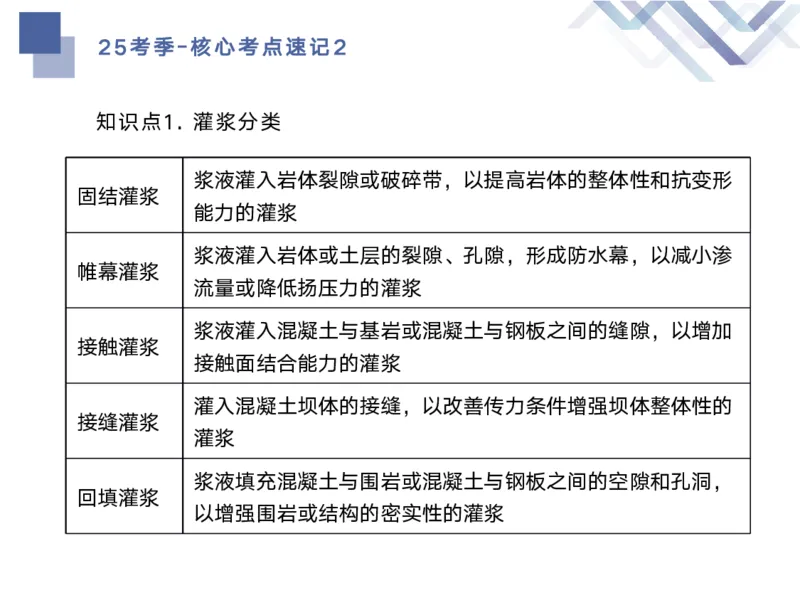

知识点1. 灌浆分类
浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形
固结灌浆
能力的灌浆
浆液灌入岩体或土层的裂隙、孔隙,形成防水幕,以减小渗
帷幕灌浆
流量或降低扬压力的灌浆
浆液灌入混凝土与基岩或混凝土与钢板之间的缝隙,以增加
接触灌浆
接触面结合能力的灌浆
灌入混凝土坝体的接缝,以改善传力条件增强坝体整体性的
接缝灌浆
灌浆
浆液填充混凝土与围岩或混凝土与钢板之间的空隙和孔洞,
回填灌浆
以增强围岩或结构的密实性的灌浆25考季-核心考点速记2

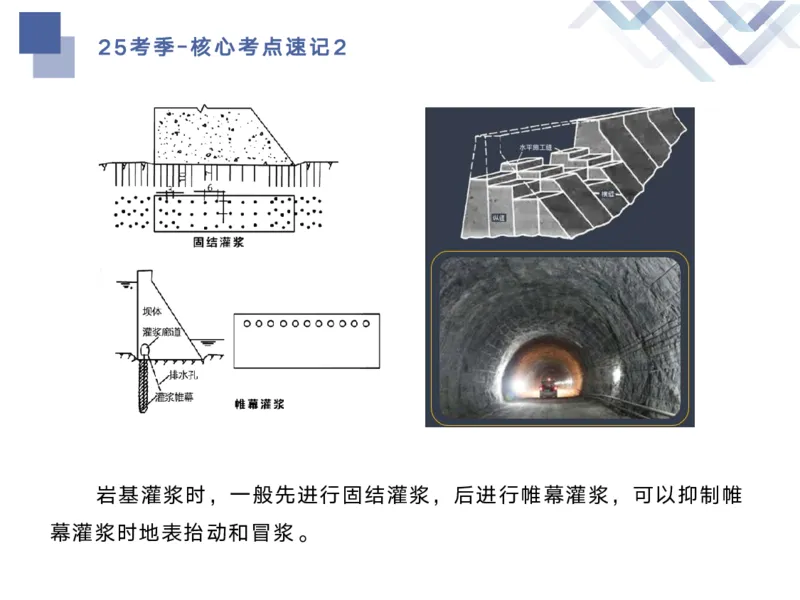

岩基灌浆时,一般先进行固结灌浆,后进行帷幕灌浆,可以抑制帷
幕灌浆时地表抬动和冒浆。25考季-核心考点速记2
知识点3. 灌浆方式和灌浆方法

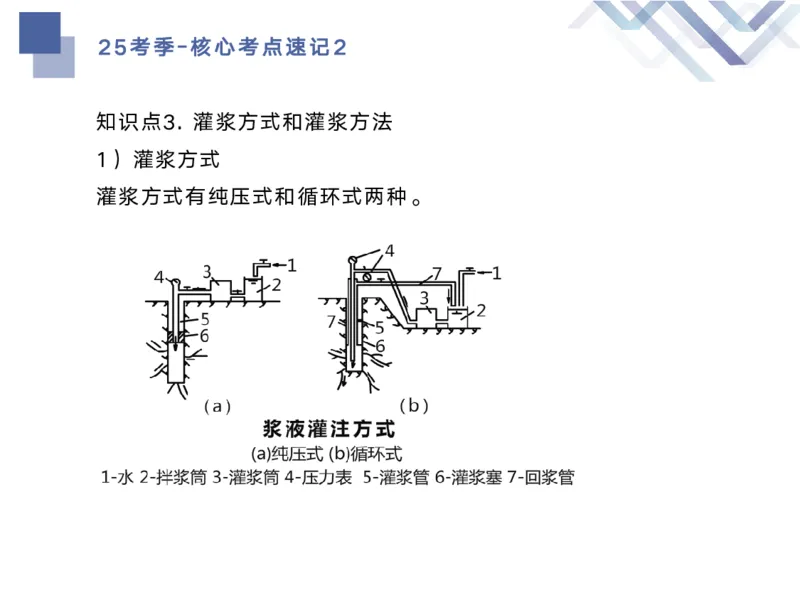

1)灌浆方式
灌浆方式有纯压式和循环式两种。25考季-核心考点速记2
2)灌浆方法
全孔一次灌浆 基岩段长小于6m
自下而上分段灌浆、自上而下分段灌浆法、
分段钻灌法 大于6m
综合灌浆法、孔口封闭灌浆法25考季-核心考点速记2

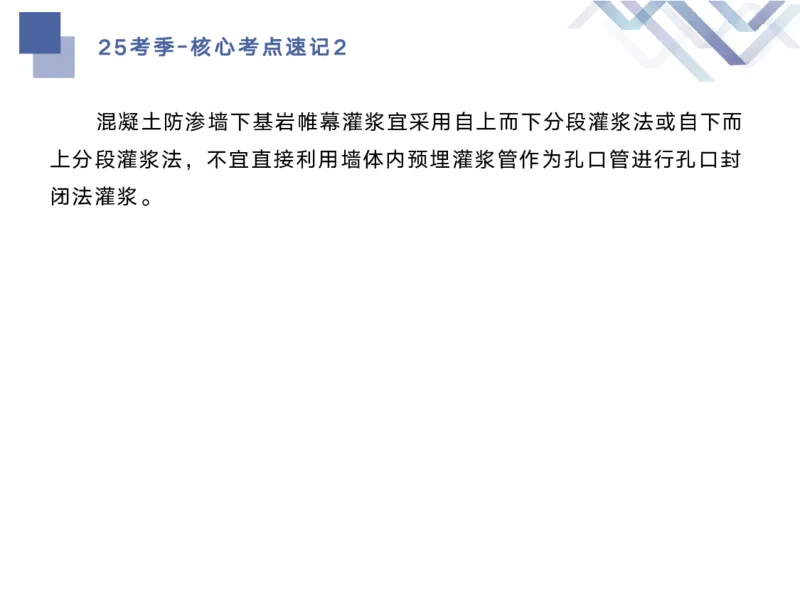

混凝土防渗墙下基岩帷幕灌浆宜采用自上而下分段灌浆法或自下而
上分段灌浆法,不宜直接利用墙体内预埋灌浆管作为孔口管进行孔口封
闭法灌浆。25考季-核心考点速记2

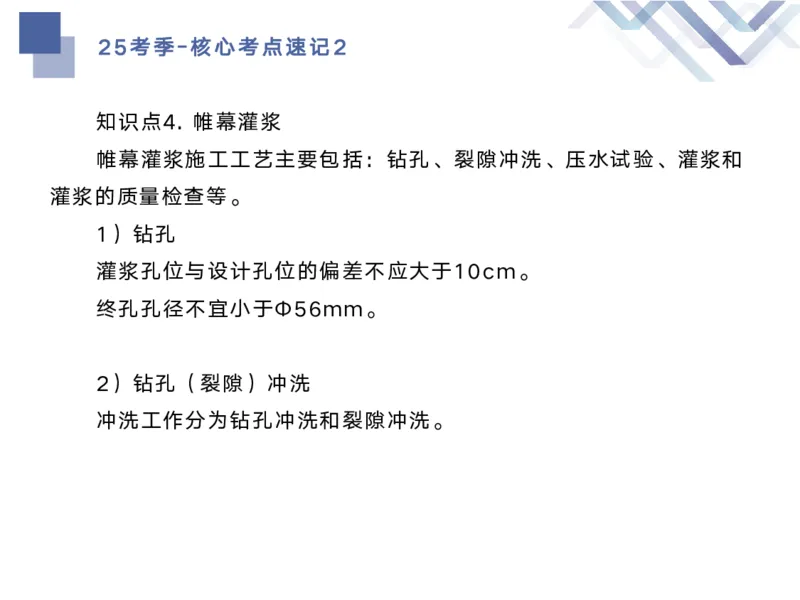

知识点4. 帷幕灌浆
帷幕灌浆施工工艺主要包括:钻孔、裂隙冲洗、压水试验、灌浆和
灌浆的质量检查等。
1)钻孔
灌浆孔位与设计孔位的偏差不应大于10cm。
终孔孔径不宜小于Φ56mm。
2)钻孔(裂隙)冲洗
冲洗工作分为钻孔冲洗和裂隙冲洗。25考季-核心考点速记2

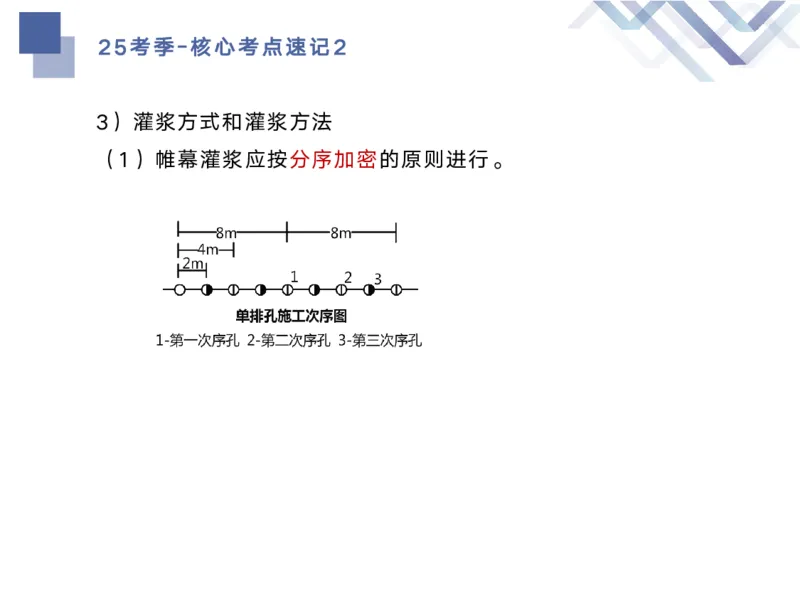

3)灌浆方式和灌浆方法
(1)帷幕灌浆应按分序加密的原则进行。25考季-核心考点速记2

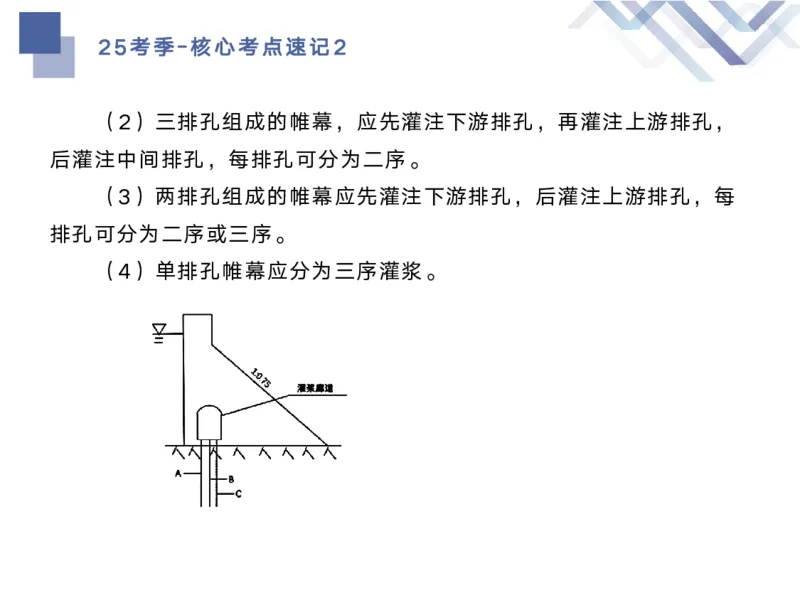

(2)三排孔组成的帷幕,应先灌注下游排孔,再灌注上游排孔,
后灌注中间排孔,每排孔可分为二序。
(3)两排孔组成的帷幕应先灌注下游排孔,后灌注上游排孔,每
排孔可分为二序或三序。
(4)单排孔帷幕应分为三序灌浆。25考季-核心考点速记2
(5)混凝土与基岩接触段应先行单独灌注并待凝,待凝时间不宜
少于24h,其余灌浆段灌浆结束后可不待凝。25考季-核心考点速记2

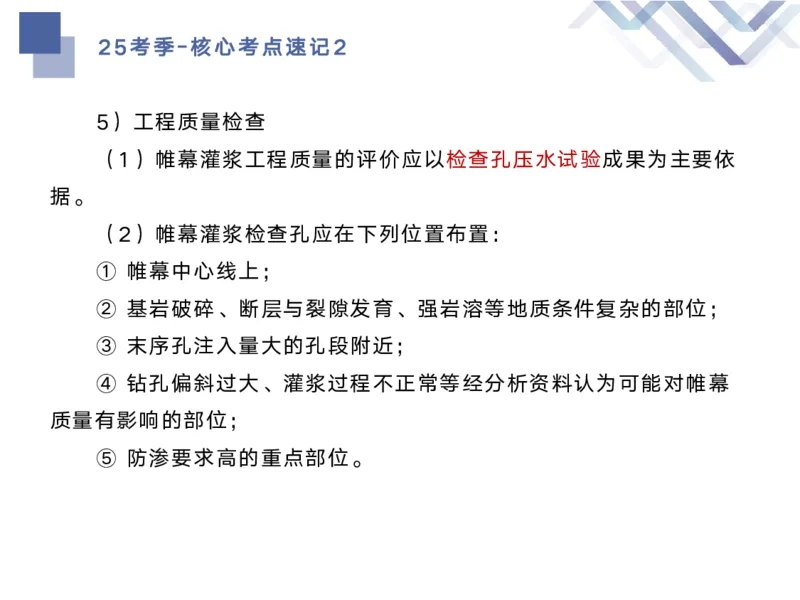

5)工程质量检查
(1)帷幕灌浆工程质量的评价应以检查孔压水试验成果为主要依
据。
(2)帷幕灌浆检查孔应在下列位置布置:
① 帷幕中心线上;
② 基岩破碎、断层与裂隙发育、强岩溶等地质条件复杂的部位;
③ 末序孔注入量大的孔段附近;
④ 钻孔偏斜过大、灌浆过程不正常等经分析资料认为可能对帷幕
质量有影响的部位;
⑤ 防渗要求高的重点部位。25考季-核心考点速记2
(3)单排孔帷幕时,检查孔数量可为灌浆孔总数的10%左右,多
排孔帷幕时,检查孔的数量可按主排孔数10%左右。一个坝段或一个单
元工程内,至少应布置一个检查孔。
(4)帷幕灌浆的检查孔压水试验应在该部位灌浆结束14d后进行。
检查孔应自上而下分段钻进,分段阻塞,分段压水试验,宜采用单点法。
(5)帷幕灌浆工程质量的评定标准:
经检查孔压水试验检查,坝体混凝土与基岩接触段的透水率的合格
率为100%,其余各段的合格率不小于96%,不合格试段的透水率不超
过设计规定的150%,且不合格试段的分布不集中;其他施工或测试资
料基本合理,灌浆质量可评为合格。25考季-核心考点速记2
【例题】
某水库总库容9000万m3,是一座以防洪为主,兼顾灌溉、养殖、
旅游的综合性水利枢纽工程。施工中发生以下事件:
事件1:施工单位对副坝单排帷幕灌浆分为二序施工,帷幕灌浆施
工工艺主要包括:钻孔、压水试验、灌浆和灌浆的质量检查等。灌浆结
束7天后,采用单点法自下而上分段卡塞进行压水试验。
【问题】指出事件1的不妥之处,并简要说明理由。25考季-核心考点速记2

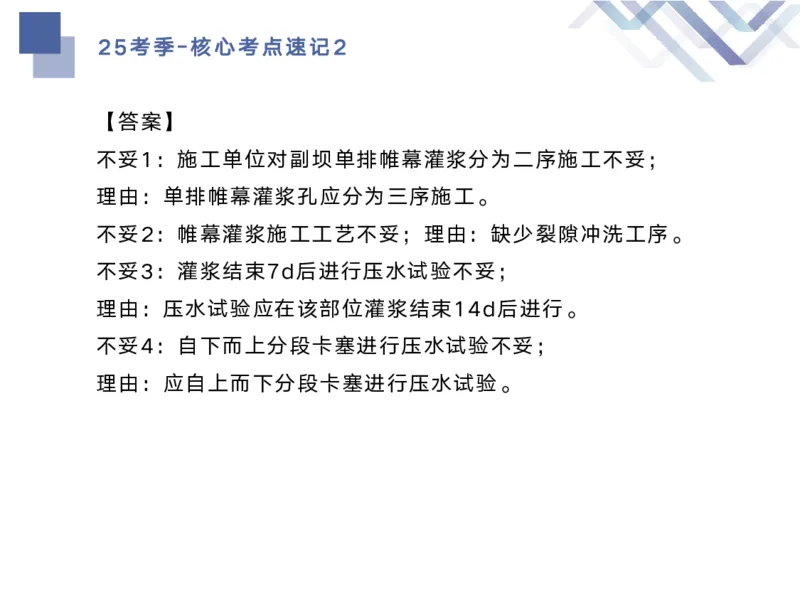

【答案】
不妥1:施工单位对副坝单排帷幕灌浆分为二序施工不妥;
理由:单排帷幕灌浆孔应分为三序施工。
不妥2:帷幕灌浆施工工艺不妥;理由:缺少裂隙冲洗工序。
不妥3:灌浆结束7d后进行压水试验不妥;
理由:压水试验应在该部位灌浆结束14d后进行。
不妥4:自下而上分段卡塞进行压水试验不妥;

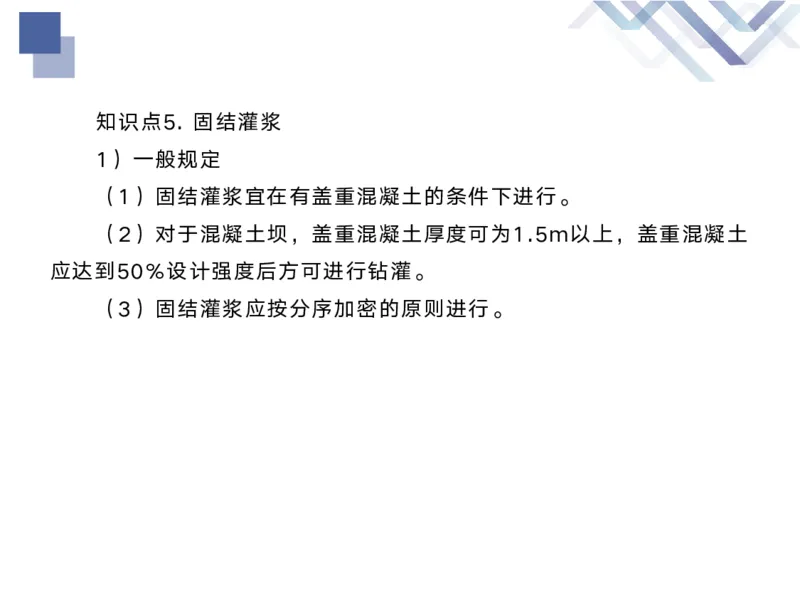

理由:应自上而下分段卡塞进行压水试验。知识点5. 固结灌浆
1)一般规定
(1)固结灌浆宜在有盖重混凝土的条件下进行。
(2)对于混凝土坝,盖重混凝土厚度可为1.5m以上,盖重混凝土
应达到50%设计强度后方可进行钻灌。

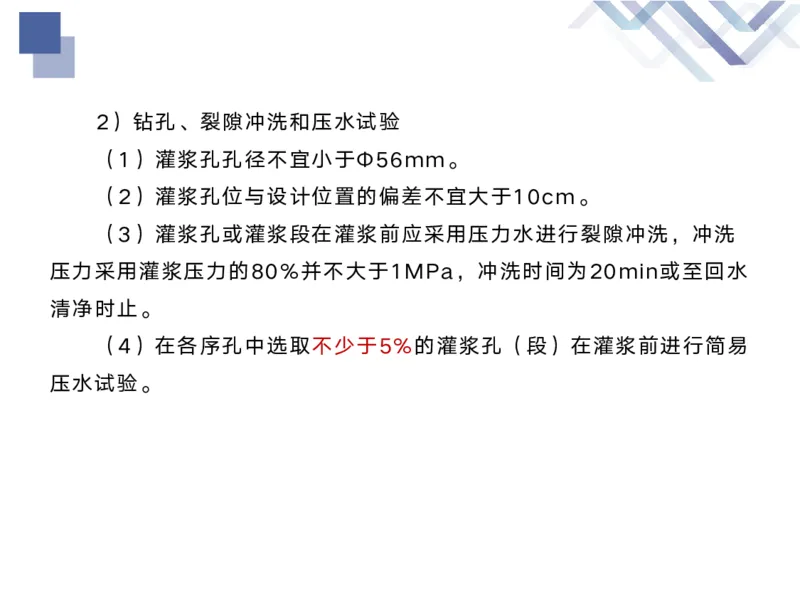

(3)固结灌浆应按分序加密的原则进行。2)钻孔、裂隙冲洗和压水试验
(1)灌浆孔孔径不宜小于Φ56mm。
(2)灌浆孔位与设计位置的偏差不宜大于10cm。
(3)灌浆孔或灌浆段在灌浆前应采用压力水进行裂隙冲洗,冲洗
压力采用灌浆压力的80%并不大于1MPa,冲洗时间为20min或至回水
清净时止。
(4)在各序孔中选取不少于5%的灌浆孔(段)在灌浆前进行简易
压水试验。3)质量检查
(1)固结灌浆工程的质量检查宜采用检测岩体弹性波波速的方法,
检测可在灌浆结束14d后进行。
(2)固结灌浆工程的质量检查也可采用钻孔压水试验的方法,检
测时间可在灌浆结束7d或3d后进行。检查孔的数量不宜少于灌浆孔总
数的5%,压水试验应采用单点法。
(3)质量合格标准为:单元工程内检查孔各段的合格率应达85%

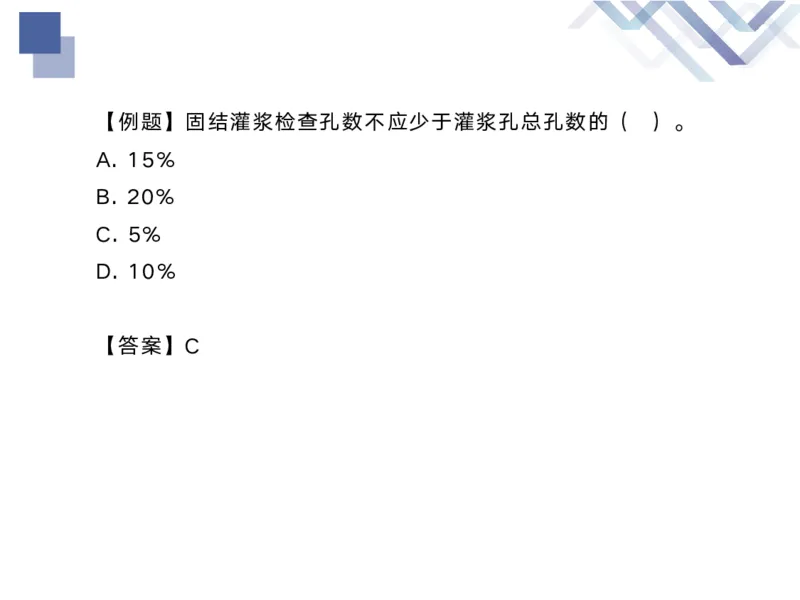

以上,不合格孔段的透水率值不超过设计规定值的150%,且不集中。【例题】固结灌浆检查孔数不应少于灌浆孔总孔数的( )。
A. 15%
B. 20%
C. 5%
D. 10%

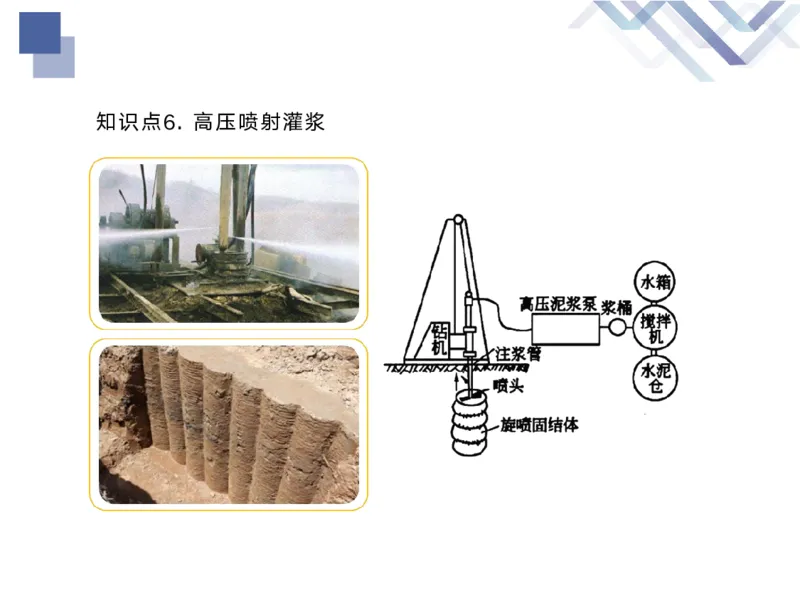

【答案】C知识点6. 高压喷射灌浆1)高压喷射灌浆的适用范围
高压喷射灌浆防渗和加固技术适用于淤泥质土、粉质黏土、粉土、
砂土、砾石、卵(碎)石等松散透水地基或填筑体内的防渗工程。
2)高压喷射灌浆的基本方法
(1)单管法:桩径:0.5~0.9m;
(2)二管法:桩径:0.8~1.5m;
(3)三管法:桩径:1.0~2.0m;

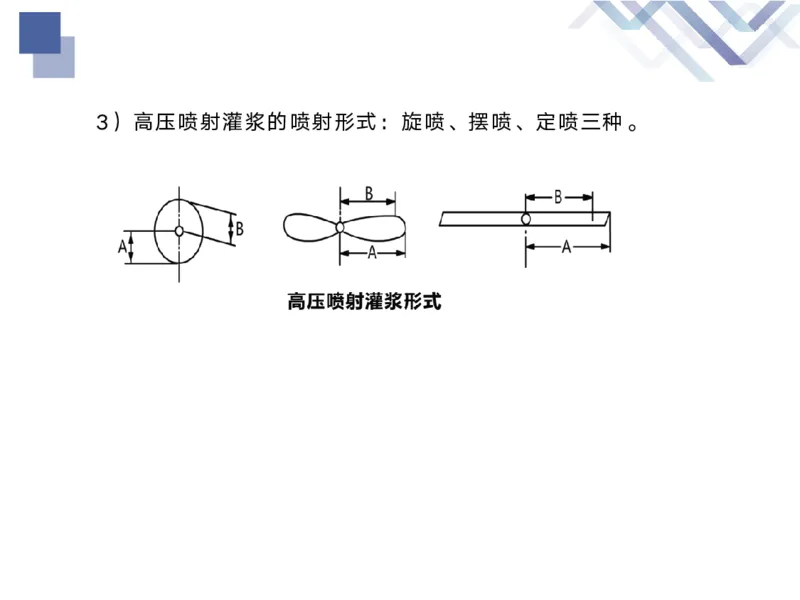

(4)新三管法:该法适用于含较多密实性充填物的大粒径地层。3)高压喷射灌浆的喷射形式:旋喷、摆喷、定喷三种。4)高压喷射灌浆的施工程序

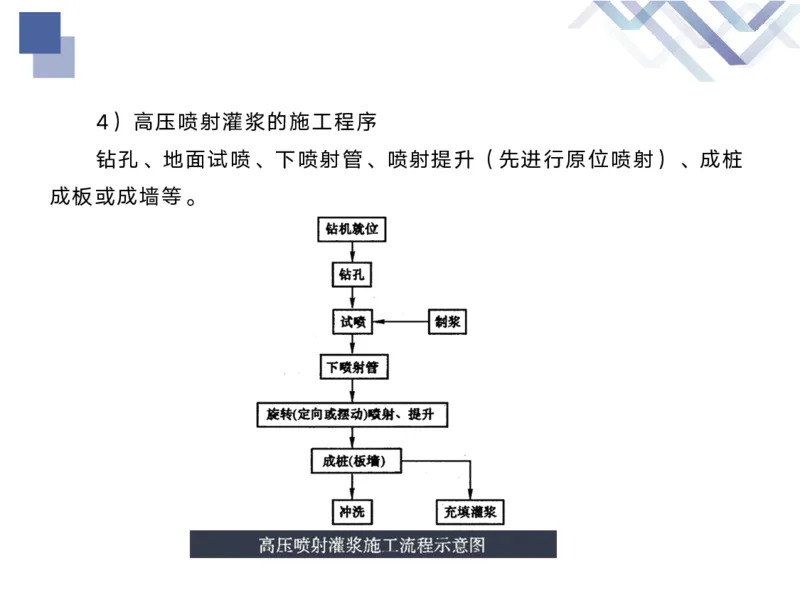

钻孔、地面试喷、下喷射管、喷射提升(先进行原位喷射)、成桩

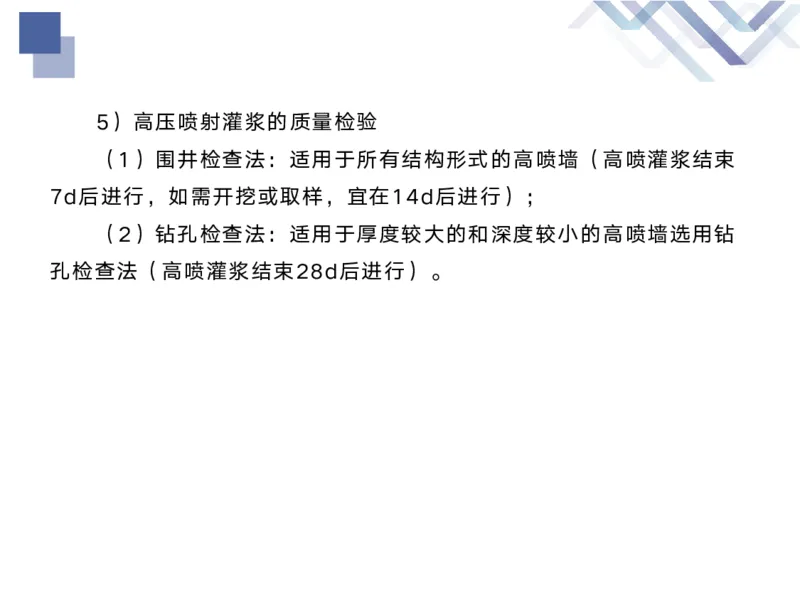

成板或成墙等。5)高压喷射灌浆的质量检验
(1)围井检查法:适用于所有结构形式的高喷墙(高喷灌浆结束
7d后进行,如需开挖或取样,宜在14d后进行);
(2)钻孔检查法:适用于厚度较大的和深度较小的高喷墙选用钻
孔检查法(高喷灌浆结束28d后进行)。【例题】采用钻孔法检查高喷墙的防渗性能时,钻孔检查宜在相应
部位高喷灌浆结束( )后进行。
A. 7d
B. 14d
C. 28d
D. 56d
【答案】C感谢观看 THANKS
