《公路工程管理与实务》真题解析
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
共20分,每题1分。每题的备选项中,只有1个最符合题意。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
1. 软土地区路堤施工期间,坡脚水平位移速率24h应不大于( )
mm。
A. 3
B. 5
C. 8
D. 10
【答案】B
【解析】施工期间,路堤中心线地面沉降速率24h应不大于10-
15mm,坡脚水平位移速率24h应不大于5mm。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
2. 路堑施工时,其路基地面排水设施包括边沟、截水沟、排水沟、
急流槽、跌水等,一般应先施工的排水设施是( )。
A. 截水沟
B. 边沟

C. 排水沟
D. 跌水与急流槽
【答案】A
【解析】截水沟应先行施工,与其他排水设施衔接时应平顺,纵坡
宜不小于0.3%。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
3. 关于蒸发池设置的说法,错误的是( )。
A. 池底宜设置0.5%横坡
B. 底面与侧面应采取防渗措施
C. 蒸发池应紧邻路基设置
D. 四周应采用隔离栅进行围护
【答案】C

【解析】选项C,正确的说法应为“蒸发池与路基之间的距离应满足
路基稳定要求”。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

4. 二级及二级以上公路级配碎石底基层施工,推荐采用的拌和工艺
及摊铺工艺分别是( )。
A. 人工路拌,摊铺机摊铺
B. 集中厂拌,摊铺机摊铺
C. 人工路拌,推土机摊铺
D. 集中厂拌,推土机摊铺
【答案】B
【解析】二级及二级以上级配碎石的基层和底基层施工宜采用集中
厂拌的拌和工艺,摊铺机摊铺的摊铺工艺。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
5. 按矿料级配分类,OGFC路面结构属于( )。
A. 开级配沥青混合料
B. 半开级配沥青混合料
C. 密级配沥青混合料
D. 间断级配沥青混合料
【答案】A
【解析】开级配沥青混合料的代表类型有排水式沥青磨耗层混合料,
以OGFC表示;另有排水式沥青稳定碎石基层,以ATPCZB表示。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
6. 热拌沥青混凝土路面施工工艺包括:①路缘石安装;②试验段施
工;③喷洒透层油;④混合料压实;⑤沥青混合料摊铺;⑥路面成
型检测,其施工顺序是( )。
A. ②→③→①→⑥→⑤→④
B. ①→③→②→⑤→④→⑥
C. ②→①→③→⑤→④→⑥
D. ①→②→③→⑥→⑤→④
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

【答案】B
【解析】
机械试运转 路缘石安装 沥青混凝土配合比设计
配合比调试 喷洒透层油 批准配合比
试机拌合 试验段施工
沥青混合料生产 沥青混合料摊铺
沥青混合料抽
沥青混合料压实 压实度检测
提等试验
路面成型检测 制定改进措施
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

7. 为防止混凝土离析,自高处直接向模板内倾卸混凝土时,其自由
倾落高度不宜超过( )m。
A. 2
B. 3
C. 4
D. 5
【答案】A
【解析】从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发
生离析为度。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
8. 对于后张法施工32mm预应力钢筋切割后的外露长度不应小于
( )。
A. 86
B. 87
C. 15
D. 48
【答案】D
【解析】切割后预应力筋的外露长度不应小于30mm,且不应小于
1.5倍预应力筋直径。32×1.5=48mm。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

9. 关于悬索桥施工猫道的说法,错误的是( )。
A. 线形宜与主缆空载时线形平行
B. 架设过程中须监测塔的偏移量和承重索的垂度
C. 承重索可采用钢丝绳或者钢绞线
D. 猫道上不宜设置抗风缆
【答案】D
【解析】为了抗风稳定,一般设有抗风缆、抗风吊杆等抗风构件。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

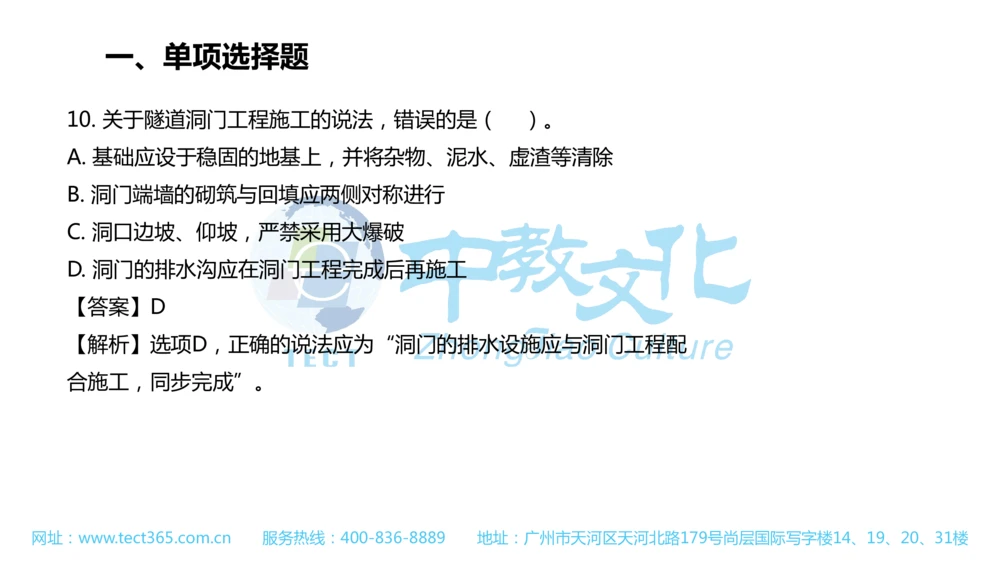

10. 关于隧道洞门工程施工的说法,错误的是( )。
A. 基础应设于稳固的地基上,并将杂物、泥水、虚渣等清除
B. 洞门端墙的砌筑与回填应两侧对称进行
C. 洞口边坡、仰坡,严禁采用大爆破
D. 洞门的排水沟应在洞门工程完成后再施工
【答案】D
【解析】选项D,正确的说法应为“洞门的排水设施应与洞门工程配
合施工,同步完成”。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

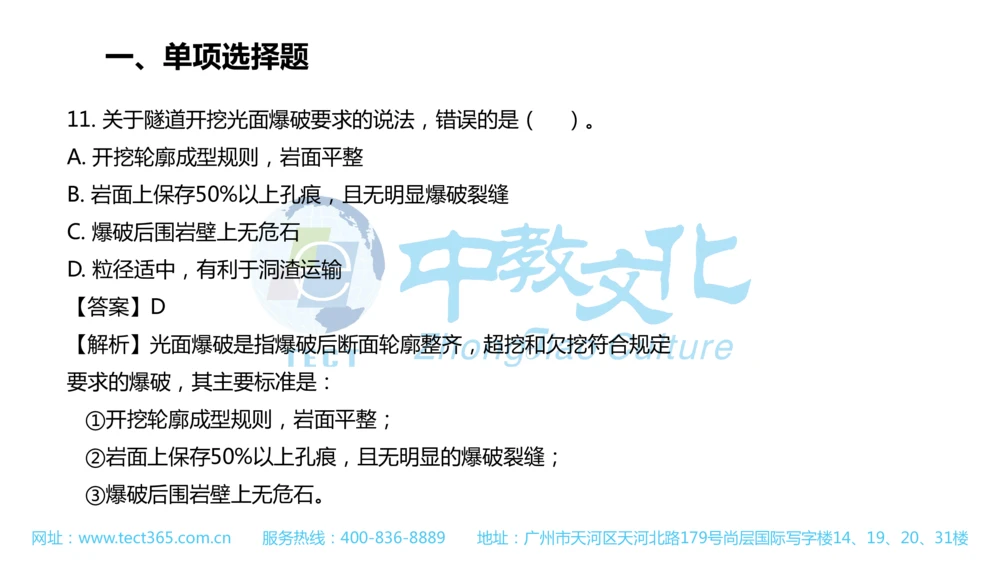

11. 关于隧道开挖光面爆破要求的说法,错误的是( )。
A. 开挖轮廓成型规则,岩面平整
B. 岩面上保存50%以上孔痕,且无明显爆破裂缝
C. 爆破后围岩壁上无危石
D. 粒径适中,有利于洞渣运输
【答案】D
【解析】光面爆破是指爆破后断面轮廓整齐,超挖和欠挖符合规定
要求的爆破,其主要标准是:
①开挖轮廓成型规则,岩面平整;
②岩面上保存50%以上孔痕,且无明显的爆破裂缝;
③爆破后围岩壁上无危石。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

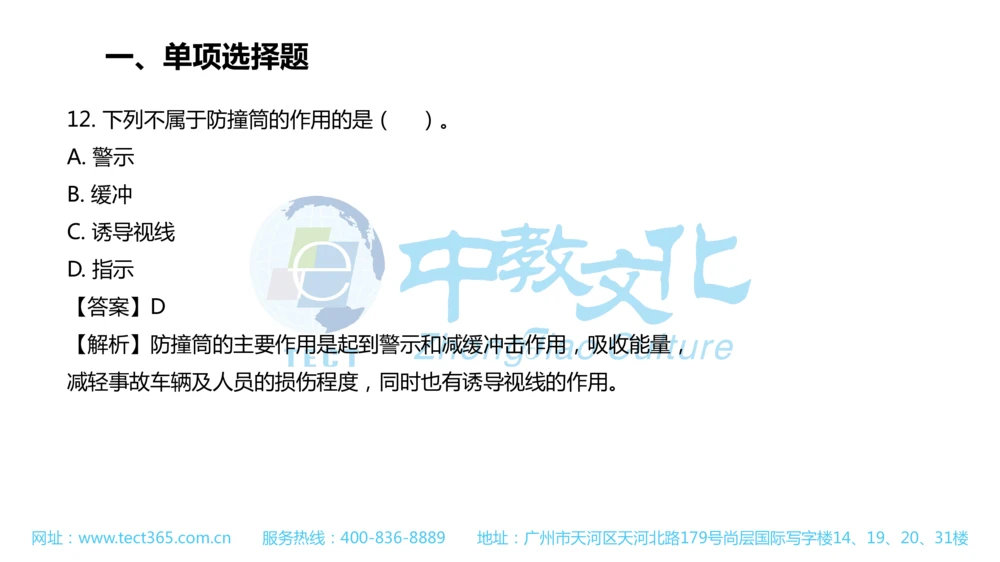

12. 下列不属于防撞筒的作用的是( )。
A. 警示
B. 缓冲
C. 诱导视线
D. 指示
【答案】D
【解析】防撞筒的主要作用是起到警示和减缓冲击作用,吸收能量,
减轻事故车辆及人员的损伤程度,同时也有诱导视线的作用。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

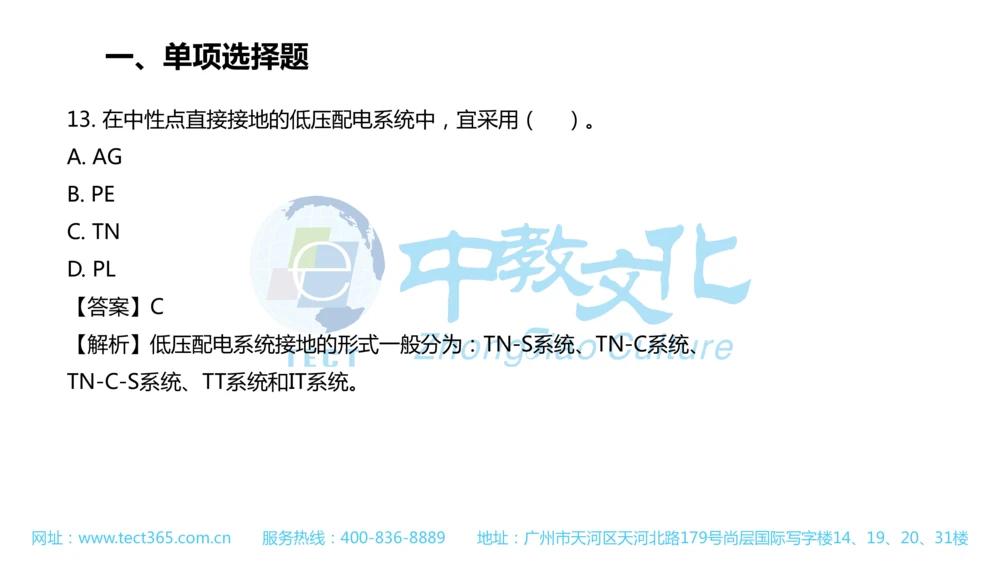

13. 在中性点直接接地的低压配电系统中,宜采用( )。
A. AG
B. PE
C. TN
D. PL
【答案】C
【解析】低压配电系统接地的形式一般分为:TN-S系统、TN-C系统、
TN-C-S系统、TT系统和IT系统。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

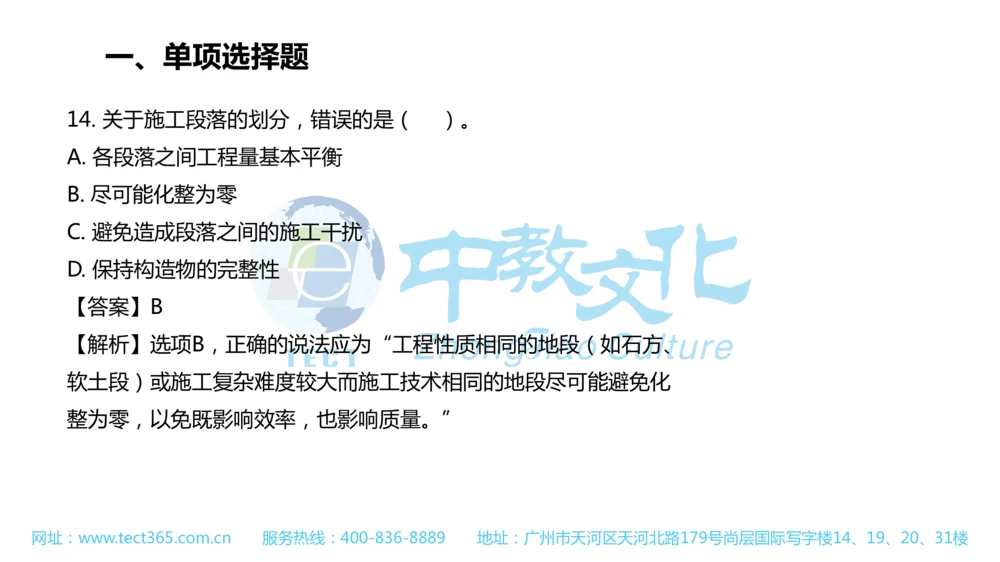

14. 关于施工段落的划分,错误的是( )。
A. 各段落之间工程量基本平衡
B. 尽可能化整为零
C. 避免造成段落之间的施工干扰
D. 保持构造物的完整性
【答案】B
【解析】选项B,正确的说法应为“工程性质相同的地段(如石方、
软土段)或施工复杂难度较大而施工技术相同的地段尽可能避免化
整为零,以免既影响效率,也影响质量。”
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
15. 适用于时标网络进度计划检查的是( )。
A. 前锋线比较法
B. 公路工程进度表
C. “香蕉”型曲线比较法
D. 横道图比较法

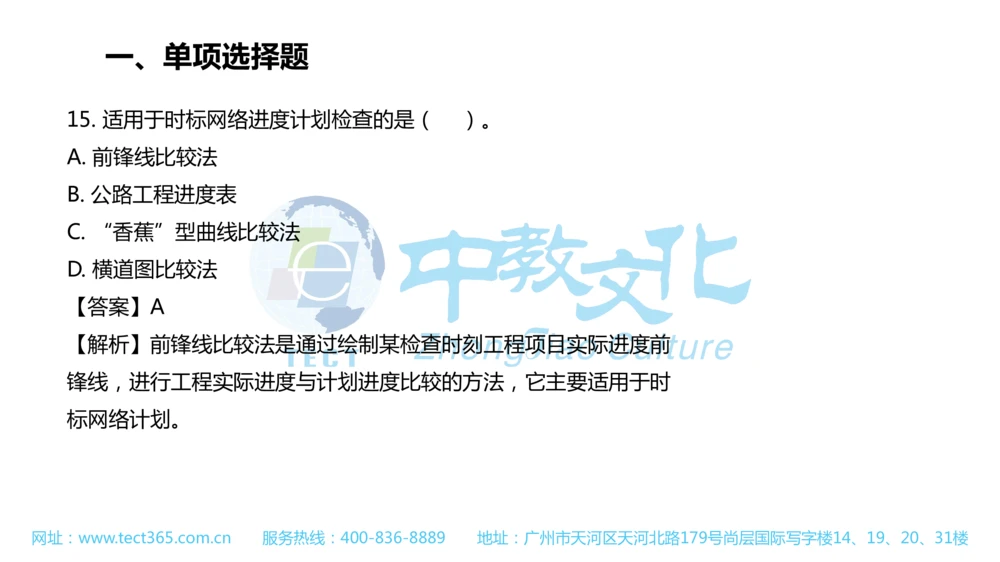

【答案】A
【解析】前锋线比较法是通过绘制某检查时刻工程项目实际进度前
锋线,进行工程实际进度与计划进度比较的方法,它主要适用于时
标网络计划。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
16. 不能测定土的最佳含水量的试验方法是( )。
A. 轻型、重型击实试验
B. 核子密度湿度仪
C. 表面振动击实仪法
D. 振动台法
【答案】B
【解析】根据不同的土的性质,测定最佳含水量的试验方法通常有:
①轻型、重型击实试验;
②振动台法;
③表面振动击实仪法。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
17. 施工安全风险评估工作包括:①制定评估计划;②开展风险分析;
③确定风险等级;④选择评估方法;⑤进行风险估测;⑥编制评估
报告,最优的评估步骤是( )。
A. ①②④③⑤⑥
B. ①③②④⑤⑥
C. ①②④⑤③⑥
D. ①④②⑤③⑥
【答案】D

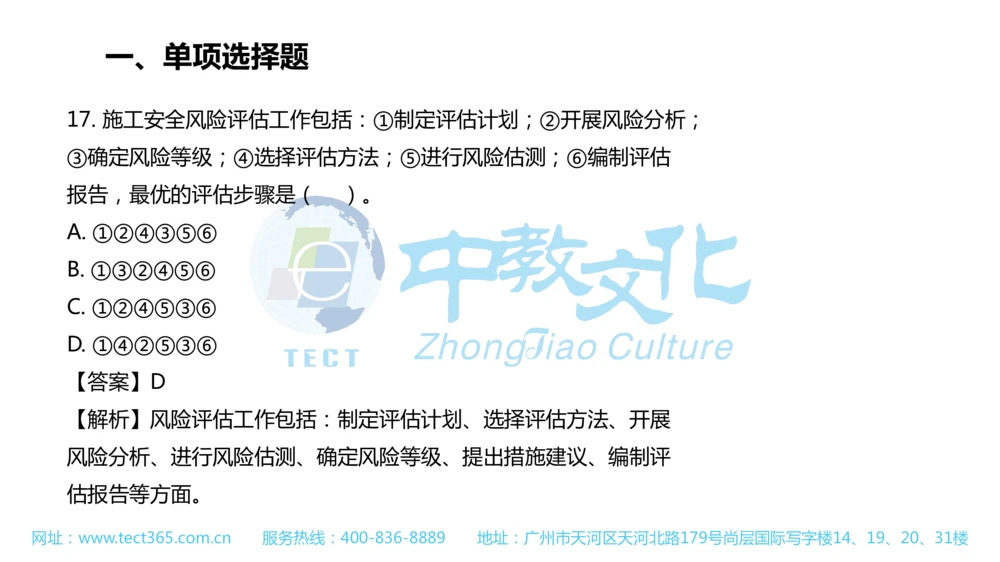

【解析】风险评估工作包括:制定评估计划、选择评估方法、开展
风险分析、进行风险估测、确定风险等级、提出措施建议、编制评
估报告等方面。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
18. 关于支架现浇法施工风险控制措施的说法,错误的是( )。
A. 支架法施工前,应进行专项安全设计,并制定安装、拆除程序和
安全技术措施
B. 支架立柱底部应铺设垫板或混凝土垫块扩散压力
C. 满堂支架应设置的纵向剪刀撑,应由底至顶按间距不大于2m网格
D. 支架地基处应有排水设施,严禁被水浸泡
【答案】C
【解析】满堂红支架的四边和中间每隔四排立杆应设置一道纵向剪
刀撑,由底至顶连续设置。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题
19. 工程项目的“计划成本偏差”等于( )。
A. 施工图预算成本-责任目标成本
B. 施工图预算成本-投标计划成本
C. 施工预算成本-责任目标成本
D. 施工预算成本-投标计划成本
【答案】C
【解析】计划成本偏差=施工预算成本-责任目标成本。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼一、单项选择题

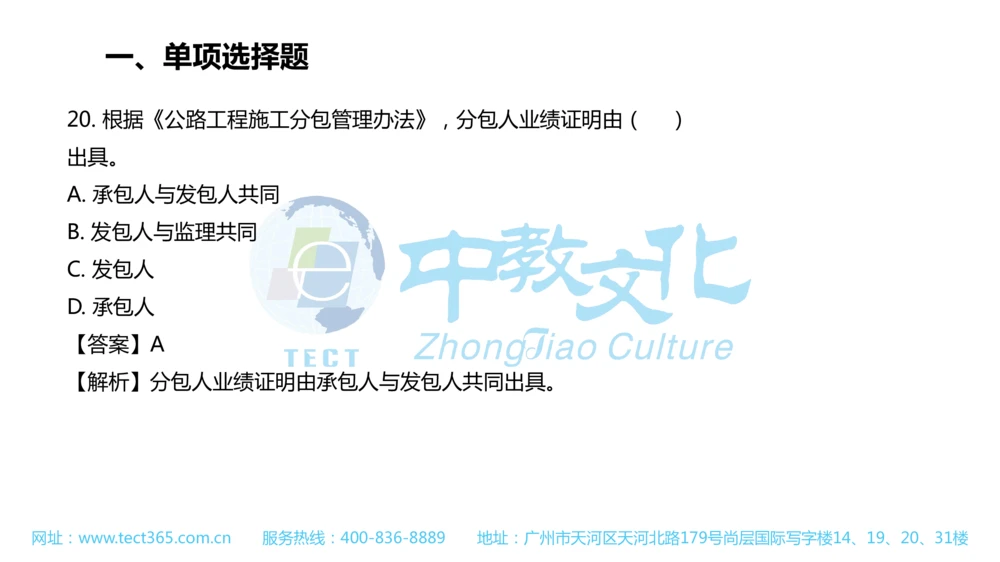

20. 根据《公路工程施工分包管理办法》,分包人业绩证明由( )
出具。
A. 承包人与发包人共同
B. 发包人与监理共同
C. 发包人
D. 承包人
【答案】A
【解析】分包人业绩证明由承包人与发包人共同出具。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,
至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题

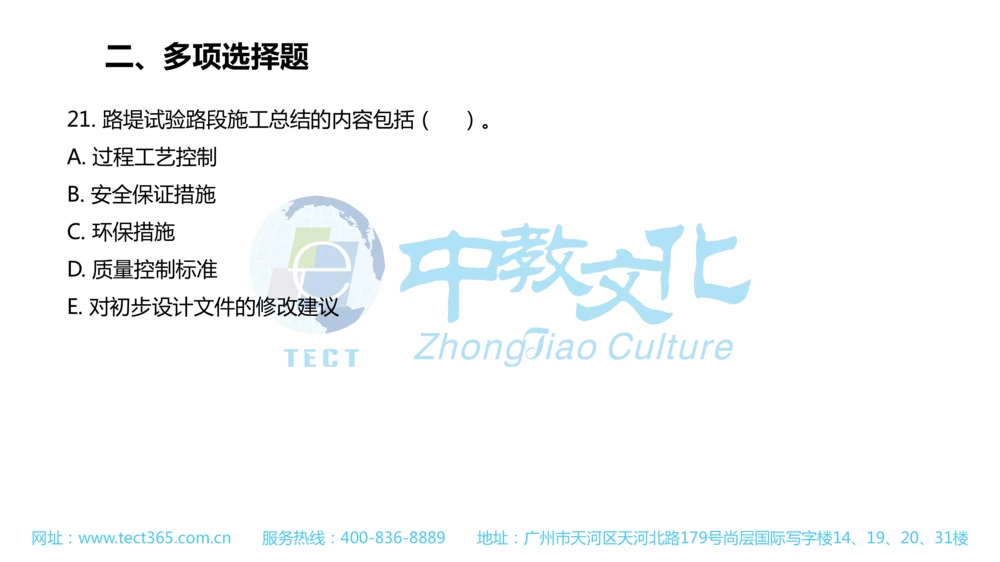

21. 路堤试验路段施工总结的内容包括( )。
A. 过程工艺控制
B. 安全保证措施
C. 环保措施
D. 质量控制标准
E. 对初步设计文件的修改建议
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
【答案】ABCD
【解析】路堤试验路段施工总结宜包括下列内容:
(1)填料试验、检测报告等。
(2)压实工艺主要参数。
(3)过程工艺控制方法。
(4)质量控制标准。
(5)施工组织方案及工艺的优化。
(6)原始记录、过程记录。
(7)对施工图的修改建议等。
(8)安全保障措施。
(9)环保措施。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
22. 抗滑桩桩孔施工中,应监测( )。
A. 地下水位
B. 地表水流量
C. 桩身变形
D. 土石比例
E. 滑坡体位移和变形
【答案】AE

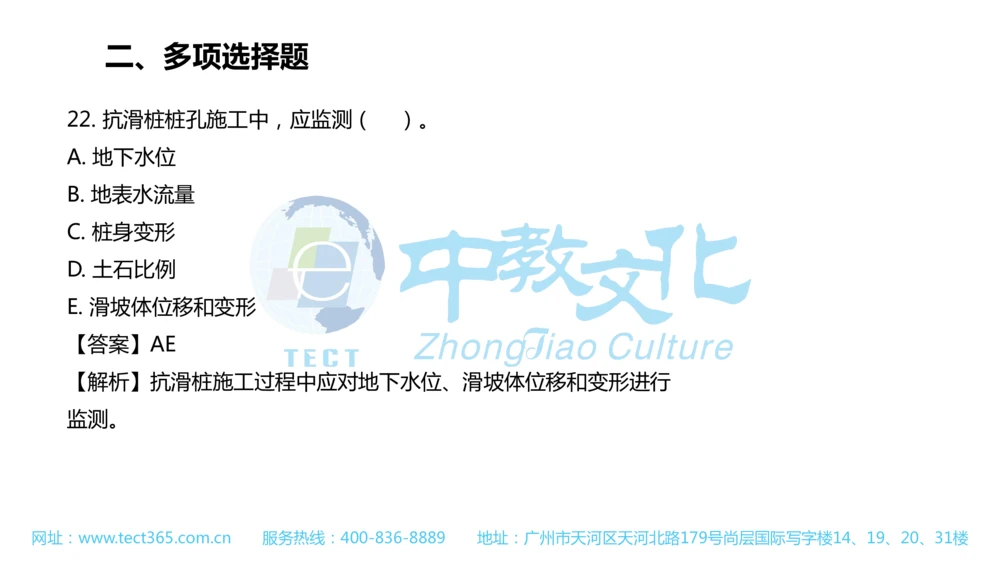

【解析】抗滑桩施工过程中应对地下水位、滑坡体位移和变形进行
监测。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
23. 路面垫层结构的作用包括( )。
A. 粘结
B. 排水
C. 隔水
D. 防污
E. 防冻
【答案】BCDE
【解析】垫层是设置在底基层与土基之间的结构层,起排水、隔水、
防冻、防污等作用。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题

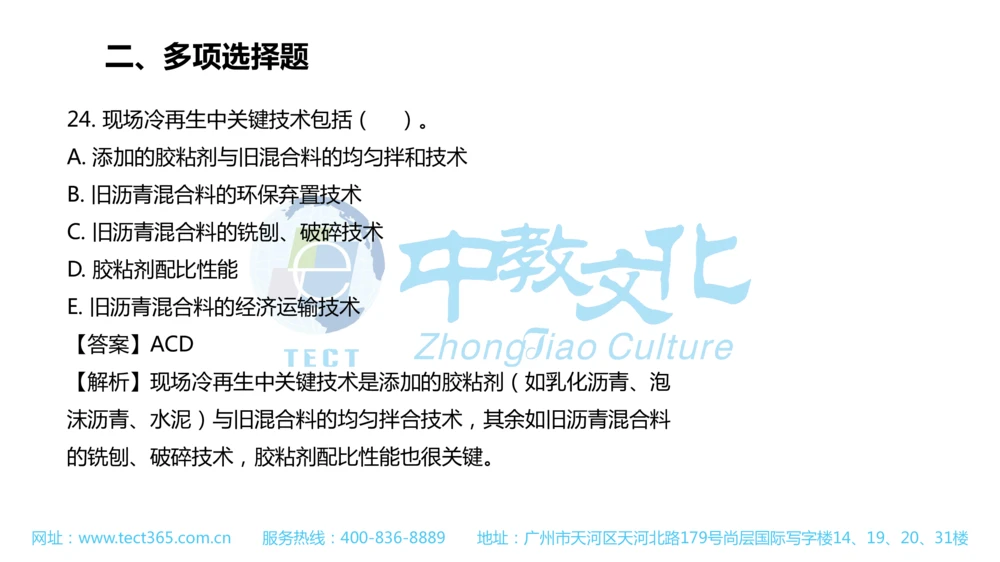

24. 现场冷再生中关键技术包括( )。
A. 添加的胶粘剂与旧混合料的均匀拌和技术
B. 旧沥青混合料的环保弃置技术
C. 旧沥青混合料的铣刨、破碎技术
D. 胶粘剂配比性能
E. 旧沥青混合料的经济运输技术
【答案】ACD
【解析】现场冷再生中关键技术是添加的胶粘剂(如乳化沥青、泡
沫沥青、水泥)与旧混合料的均匀拌合技术,其余如旧沥青混合料
的铣刨、破碎技术,胶粘剂配比性能也很关键。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题

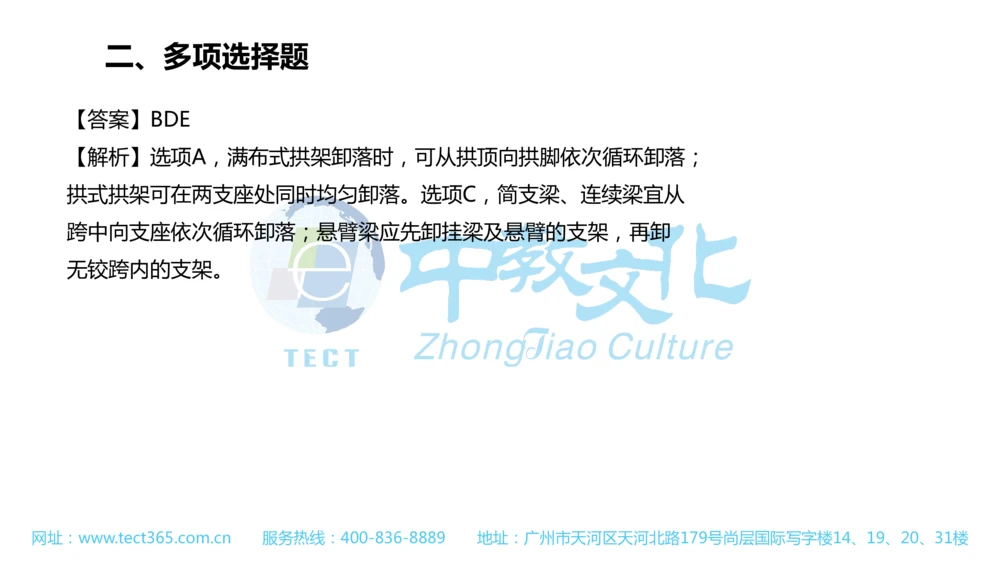

25. 支架及拱架纵向应对称均衡卸落,横向应同时卸落,卸落顺序正
确的有( )。
A. 满布式拱架卸落时,可从拱脚向拱顶依次循环卸落
B. 拱式拱架可在两支座处同时均匀卸落
C. 连续梁宜从支座向跨中依次循环卸落
D. 简支梁宜从跨中向支座依次循环卸落
E. 多孔拱桥,若桥墩允许承受单孔施工荷载,可单孔卸落
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
【答案】BDE
【解析】选项A,满布式拱架卸落时,可从拱顶向拱脚依次循环卸落;
拱式拱架可在两支座处同时均匀卸落。选项C,简支梁、连续梁宜从
跨中向支座依次循环卸落;悬臂梁应先卸挂梁及悬臂的支架,再卸
无铰跨内的支架。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
26. 关于桥梁挖孔桩基础施工的说法,正确的有( )。

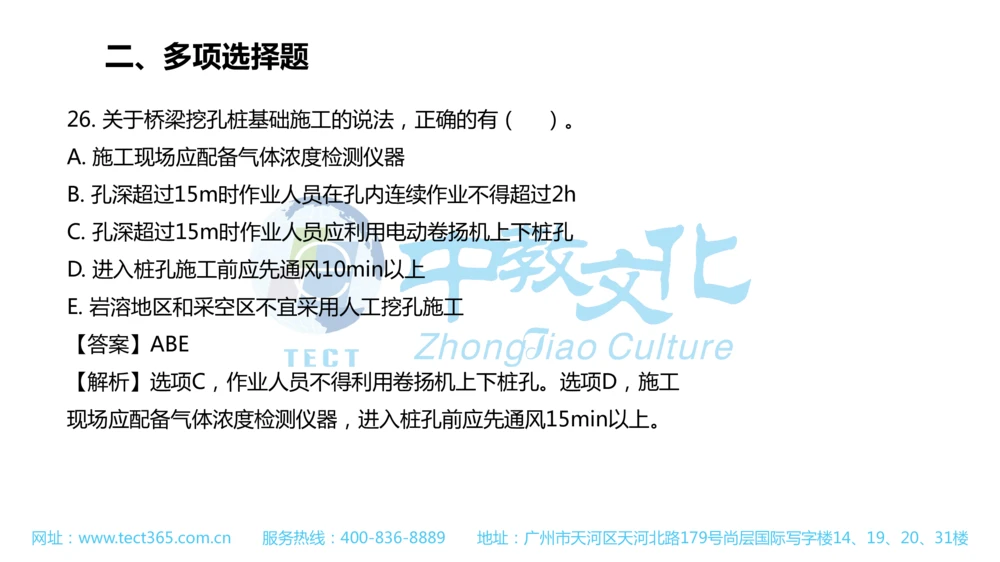

A. 施工现场应配备气体浓度检测仪器
B. 孔深超过15m时作业人员在孔内连续作业不得超过2h
C. 孔深超过15m时作业人员应利用电动卷扬机上下桩孔
D. 进入桩孔施工前应先通风10min以上
E. 岩溶地区和采空区不宜采用人工挖孔施工
【答案】ABE
【解析】选项C,作业人员不得利用卷扬机上下桩孔。选项D,施工
现场应配备气体浓度检测仪器,进入桩孔前应先通风15min以上。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题

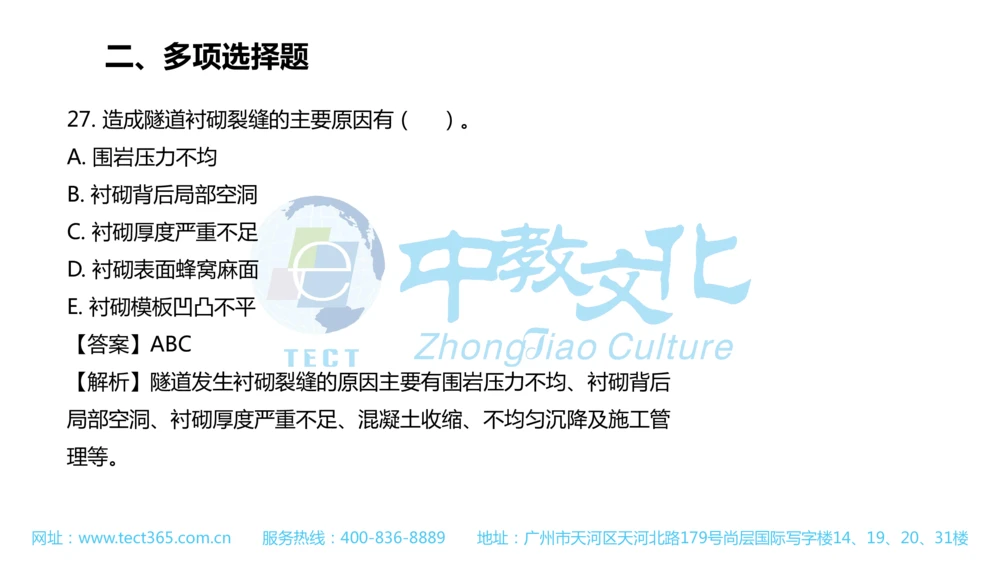

27. 造成隧道衬砌裂缝的主要原因有( )。
A. 围岩压力不均
B. 衬砌背后局部空洞
C. 衬砌厚度严重不足
D. 衬砌表面蜂窝麻面
E. 衬砌模板凹凸不平
【答案】ABC
【解析】隧道发生衬砌裂缝的原因主要有围岩压力不均、衬砌背后
局部空洞、衬砌厚度严重不足、混凝土收缩、不均匀沉降及施工管
理等。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题

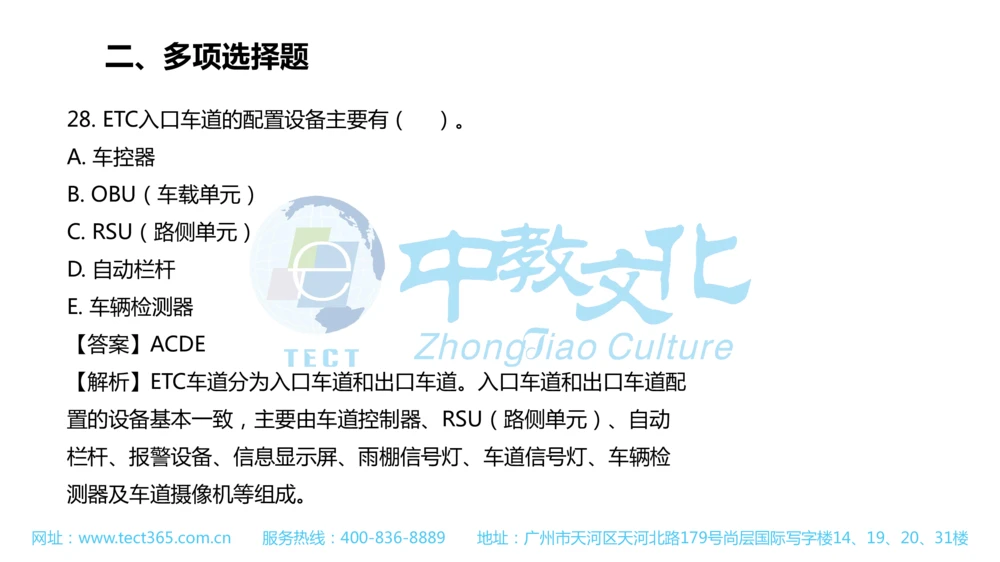

28. ETC入口车道的配置设备主要有( )。
A. 车控器
B. OBU(车载单元)
C. RSU(路侧单元)
D. 自动栏杆
E. 车辆检测器
【答案】ACDE
【解析】ETC车道分为入口车道和出口车道。入口车道和出口车道配
置的设备基本一致,主要由车道控制器、RSU(路侧单元)、自动
栏杆、报警设备、信息显示屏、雨棚信号灯、车道信号灯、车辆检
测器及车道摄像机等组成。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题

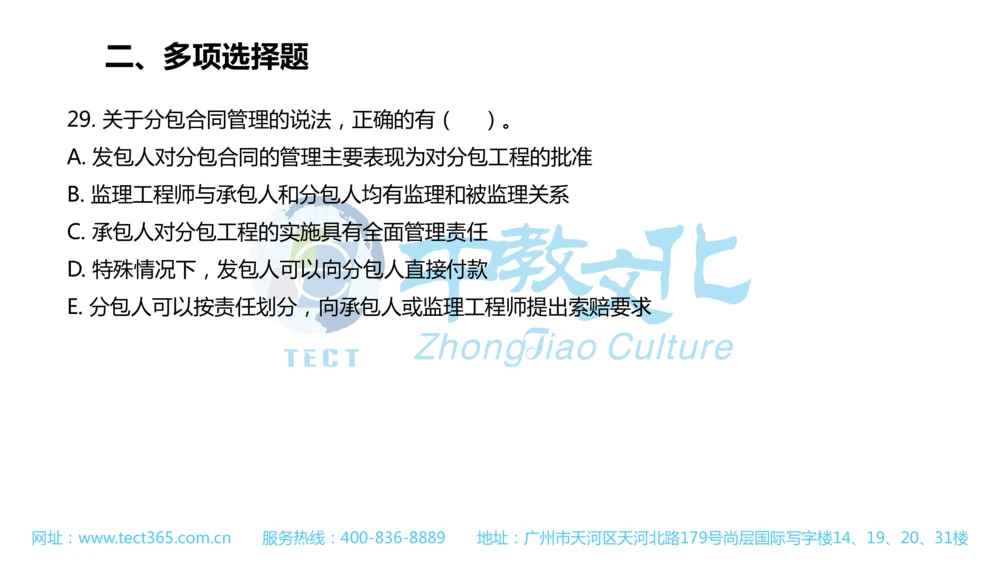

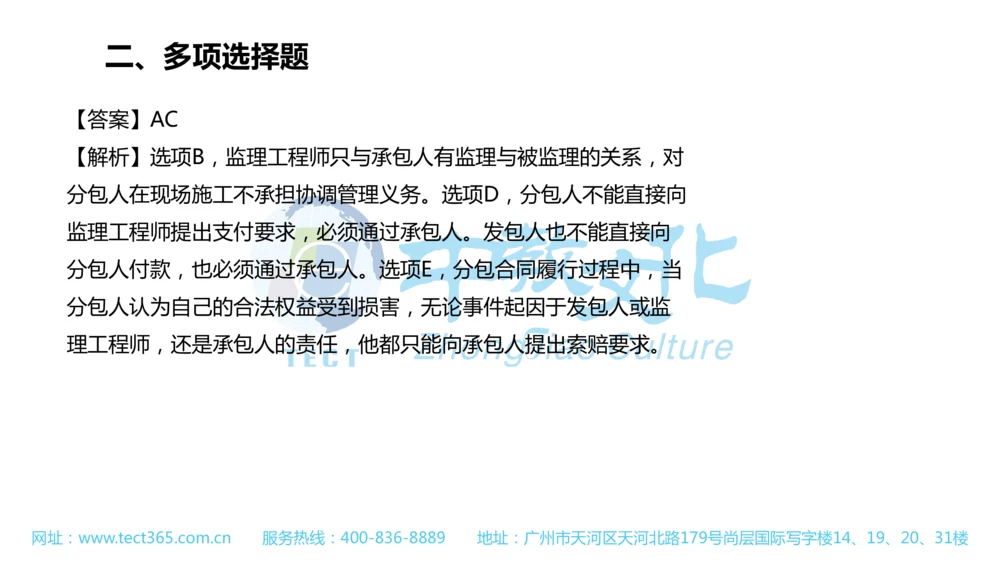

29. 关于分包合同管理的说法,正确的有( )。
A. 发包人对分包合同的管理主要表现为对分包工程的批准
B. 监理工程师与承包人和分包人均有监理和被监理关系
C. 承包人对分包工程的实施具有全面管理责任
D. 特殊情况下,发包人可以向分包人直接付款
E. 分包人可以按责任划分,向承包人或监理工程师提出索赔要求
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
【答案】AC
【解析】选项B,监理工程师只与承包人有监理与被监理的关系,对
分包人在现场施工不承担协调管理义务。选项D,分包人不能直接向
监理工程师提出支付要求,必须通过承包人。发包人也不能直接向
分包人付款,也必须通过承包人。选项E,分包合同履行过程中,当
分包人认为自己的合法权益受到损害,无论事件起因于发包人或监
理工程师,还是承包人的责任,他都只能向承包人提出索赔要求。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题

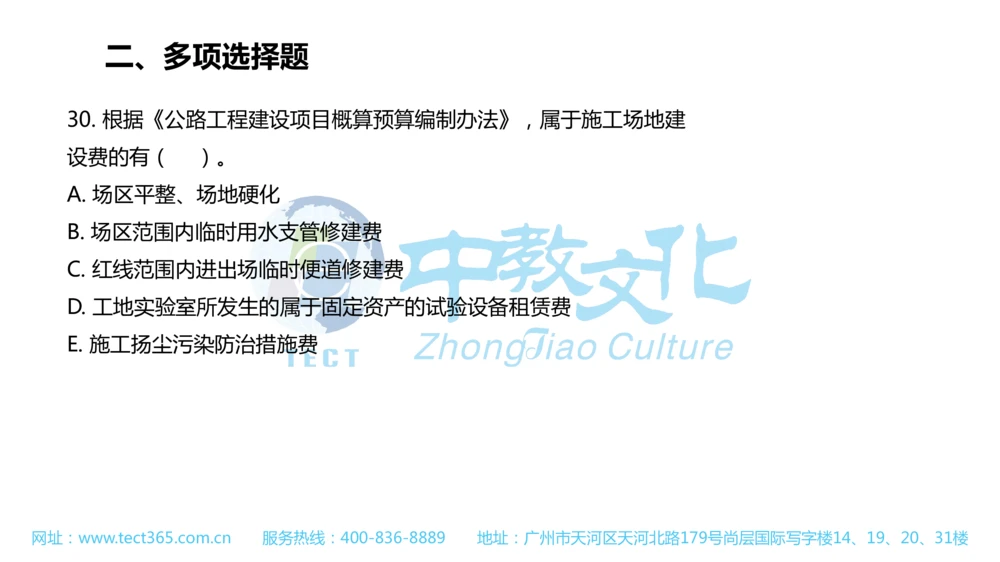

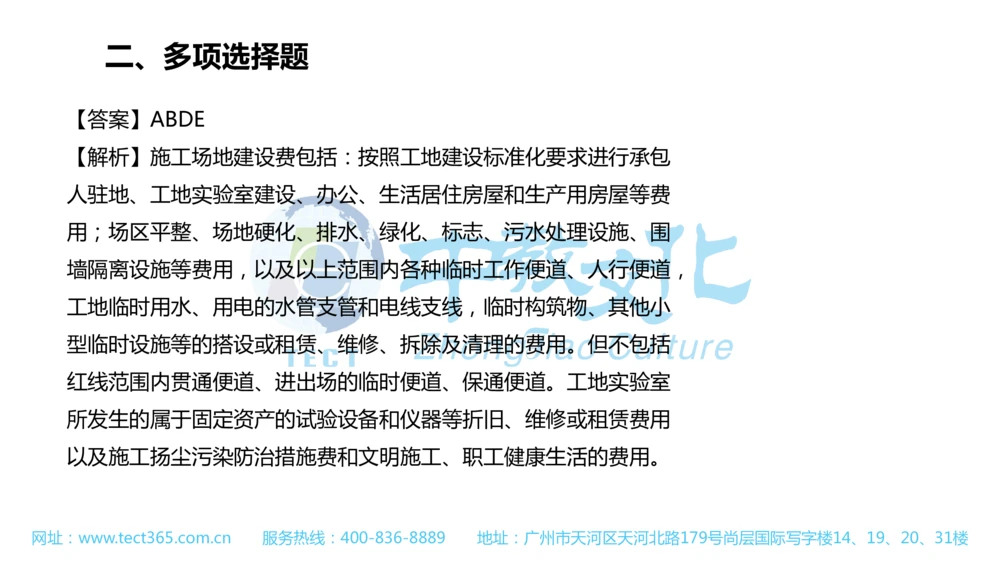

30. 根据《公路工程建设项目概算预算编制办法》,属于施工场地建
设费的有( )。
A. 场区平整、场地硬化
B. 场区范围内临时用水支管修建费
C. 红线范围内进出场临时便道修建费
D. 工地实验室所发生的属于固定资产的试验设备租赁费
E. 施工扬尘污染防治措施费
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼二、多项选择题
【答案】ABDE
【解析】施工场地建设费包括:按照工地建设标准化要求进行承包
人驻地、工地实验室建设、办公、生活居住房屋和生产用房屋等费
用;场区平整、场地硬化、排水、绿化、标志、污水处理设施、围
墙隔离设施等费用,以及以上范围内各种临时工作便道、人行便道,
工地临时用水、用电的水管支管和电线支线,临时构筑物、其他小
型临时设施等的搭设或租赁、维修、拆除及清理的费用。但不包括
红线范围内贯通便道、进出场的临时便道、保通便道。工地实验室
所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁费用
以及施工扬尘污染防治措施费和文明施工、职工健康生活的费用。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
共5题,前3题各20分,后2题各30分。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

【案例一】背景资料:
某施工单位承建一分离式双向六车道高速公路山岭隧道工程,其
起讫桩号为K19+720~K21+450,全长1730m。隧道两端洞口
100m范围内为偏压浅埋段,其围岩级别为Ⅴ级。隧道洞口开挖断面
宽度为13.5m,左右洞口中心线间距为50m。隧道左右洞地质情况
相同。隧道最大埋深为80m,隧道纵断面示意图如图1所示。该隧道

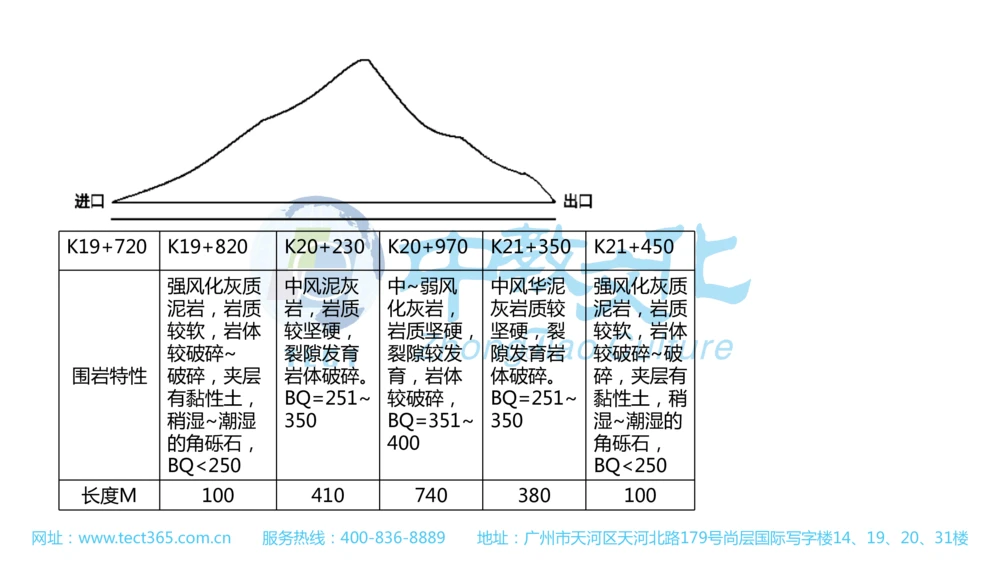

设计支护结构为复合式衬砌(即初期支护+混凝土二次衬砌)。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼K19+720 K19+820 K20+230 K20+970 K21+350 K21+450
强风化灰质 中风泥灰 中~弱风 中风华泥 强风化灰质
泥岩,岩质 岩,岩质 化灰岩, 灰岩质较 泥岩,岩质
较软,岩体 较坚硬, 岩质坚硬, 坚硬,裂 较软,岩体
较破碎~ 裂隙发育 裂隙较发 隙发育岩 较破碎~破
围岩特性 破碎,夹层 岩体破碎。 育,岩体 体破碎。 碎,夹层有
有黏性土, BQ=251~ 较破碎, BQ=251~ 黏性土,稍
稍湿~潮湿 350 BQ=351~ 350 湿~潮湿的
的角砾石, 400 角砾石,
BQ<250 BQ<250
长度M 100 410 740 380 100
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
开工前,有关单位根据围岩特性对该隧道各段围岩的级别进行了

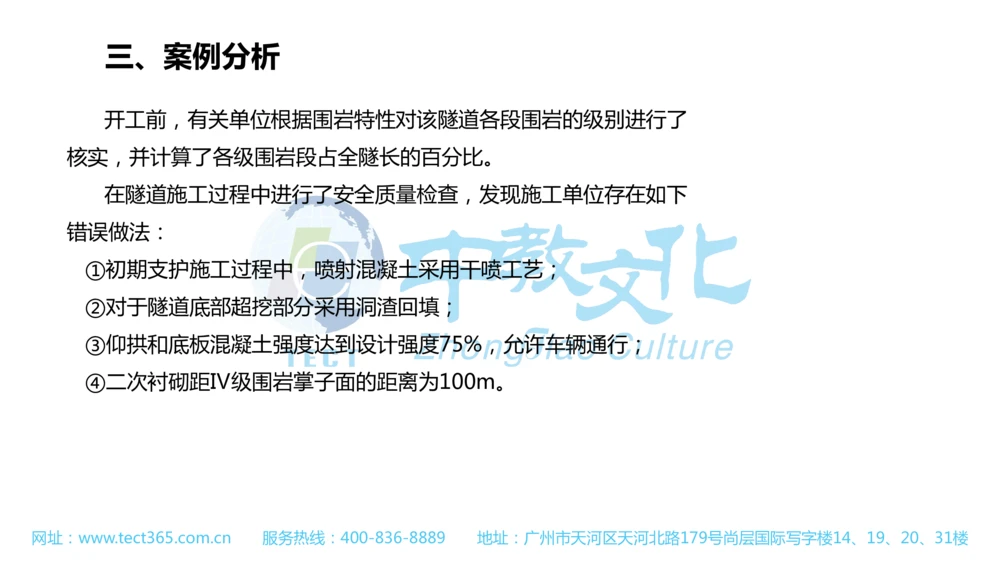

核实,并计算了各级围岩段占全隧长的百分比。
在隧道施工过程中进行了安全质量检查,发现施工单位存在如下
错误做法:
①初期支护施工过程中,喷射混凝土采用干喷工艺;
②对于隧道底部超挖部分采用洞渣回填;
③仰拱和底板混凝土强度达到设计强度75%,允许车辆通行;
④二次衬砌距Ⅳ级围岩掌子面的距离为100m。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

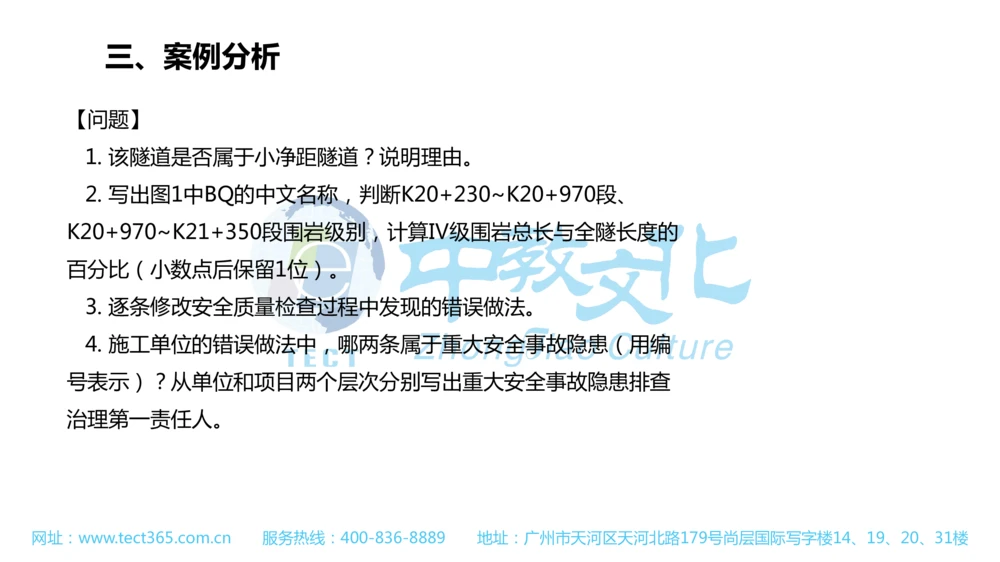

【问题】
1. 该隧道是否属于小净距隧道?说明理由。
2. 写出图1中BQ的中文名称,判断K20+230~K20+970段、
K20+970~K21+350段围岩级别,计算Ⅳ级围岩总长与全隧长度的
百分比(小数点后保留1位)。

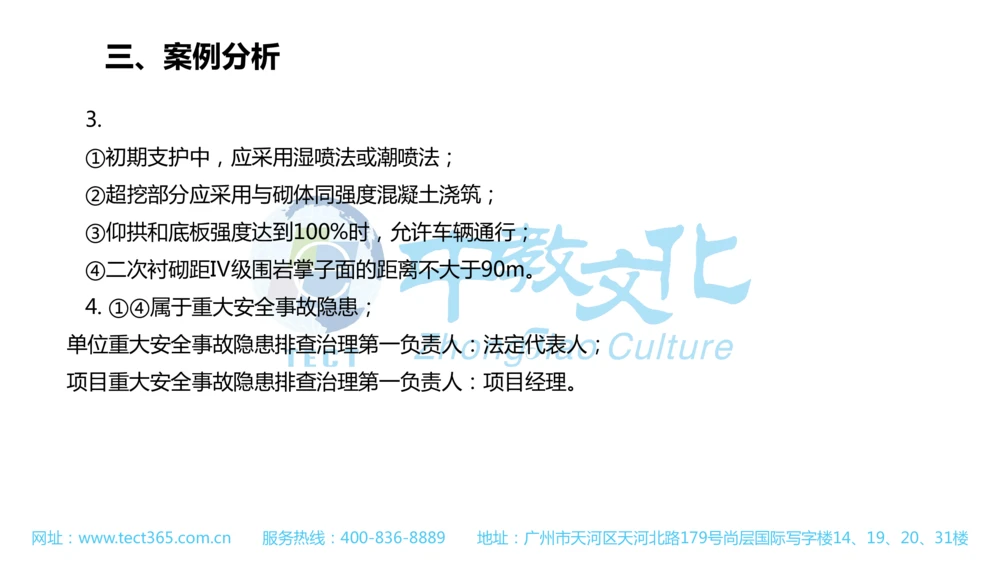

3. 逐条修改安全质量检查过程中发现的错误做法。
4. 施工单位的错误做法中,哪两条属于重大安全事故隐患(用编
号表示)?从单位和项目两个层次分别写出重大安全事故隐患排查
治理第一责任人。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【答案】
1. 属于小净距隧道。
理由:根据规范要求,Ⅴ级围岩最小净距应大于等于开挖断面宽度
B×3.5=13.5(单隧道开挖断面宽度)×3.5=47.25m;中间岩墙的
厚度=50(两条隧道中心点距离)-6.75×2(隧道开挖断面半径)
=36.5m<47.25m,符合规范要求。
2. BQ:围岩基本质量指标。
K20+230~K20+970段:Ⅲ级;
K20+970~K21+350段:Ⅳ级;
Ⅳ占总长百分比:[(410+380)÷1730]×100%=45.7%。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

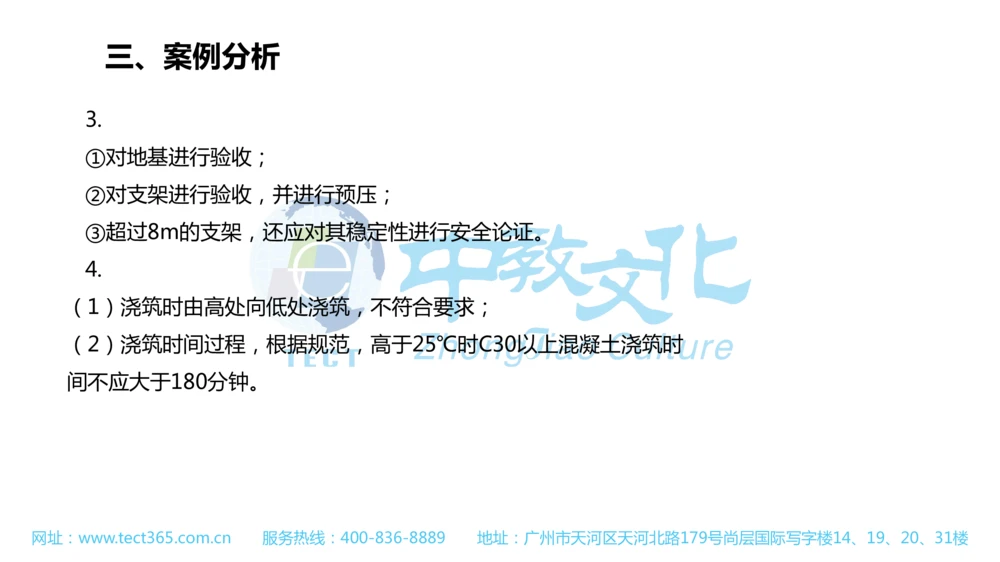

3.
①初期支护中,应采用湿喷法或潮喷法;
②超挖部分应采用与砌体同强度混凝土浇筑;
③仰拱和底板强度达到100%时,允许车辆通行;
④二次衬砌距Ⅳ级围岩掌子面的距离不大于90m。
4. ①④属于重大安全事故隐患;
单位重大安全事故隐患排查治理第一负责人:法定代表人;
项目重大安全事故隐患排查治理第一负责人:项目经理。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

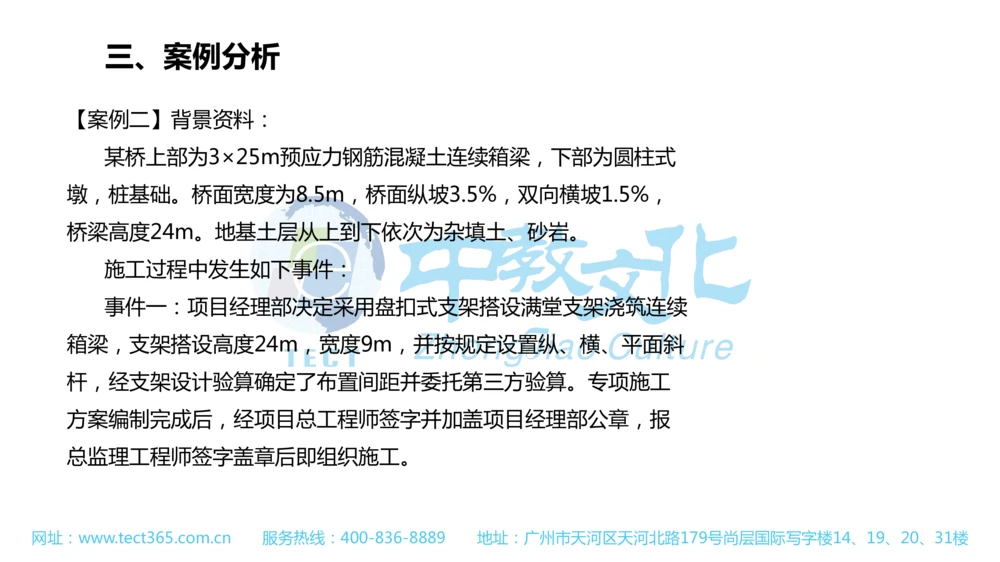

【案例二】背景资料:
某桥上部为3×25m预应力钢筋混凝土连续箱梁,下部为圆柱式
墩,桩基础。桥面宽度为8.5m,桥面纵坡3.5%,双向横坡1.5%,
桥梁高度24m。地基土层从上到下依次为杂填土、砂岩。
施工过程中发生如下事件:

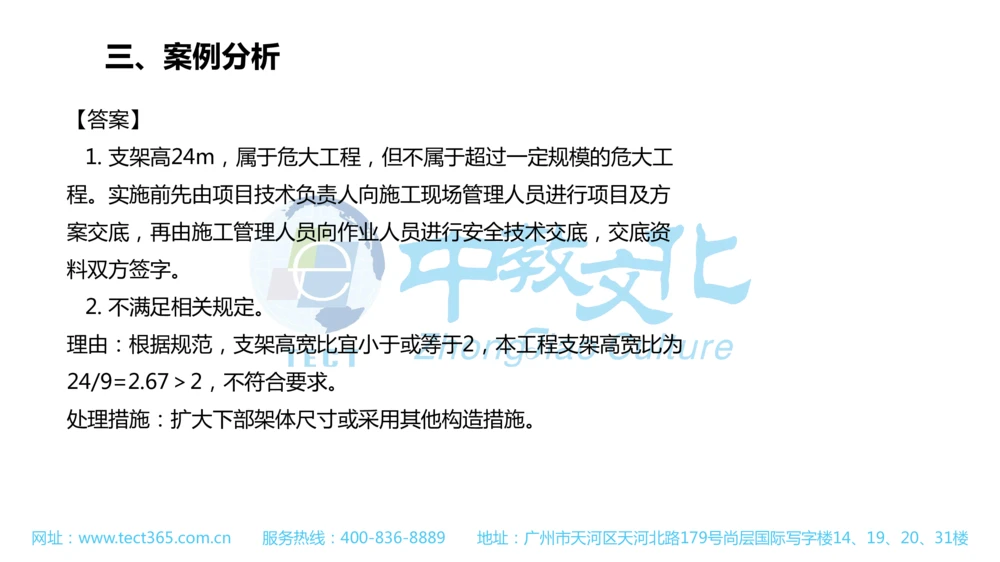

事件一:项目经理部决定采用盘扣式支架搭设满堂支架浇筑连续
箱梁,支架搭设高度24m,宽度9m,并按规定设置纵、横、平面斜
杆,经支架设计验算确定了布置间距并委托第三方验算。专项施工
方案编制完成后,经项目总工程师签字并加盖项目经理部公章,报
总监理工程师签字盖章后即组织施工。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
事件二:项目经理部按照专项施工方案完成地基处理、支架搭设、
模板、钢筋和预应力管道安装,经监理工程师现场对模板、钢筋和
预应力管道检查验收后浇筑箱梁底板和腹板混凝土。
事件三:箱梁混凝土分两次浇筑,第一次浇筑底板和腹板,第二
次浇筑顶板。第一次浇筑混凝土时纵向由高处向低处浇筑,横向对
称浇筑,气温最高达32℃,经过30小时完成混凝土浇筑。待第一次
浇筑混凝土完成,开始洒水养护时发现,先浇筑部分混凝土顶面出
现裂缝。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

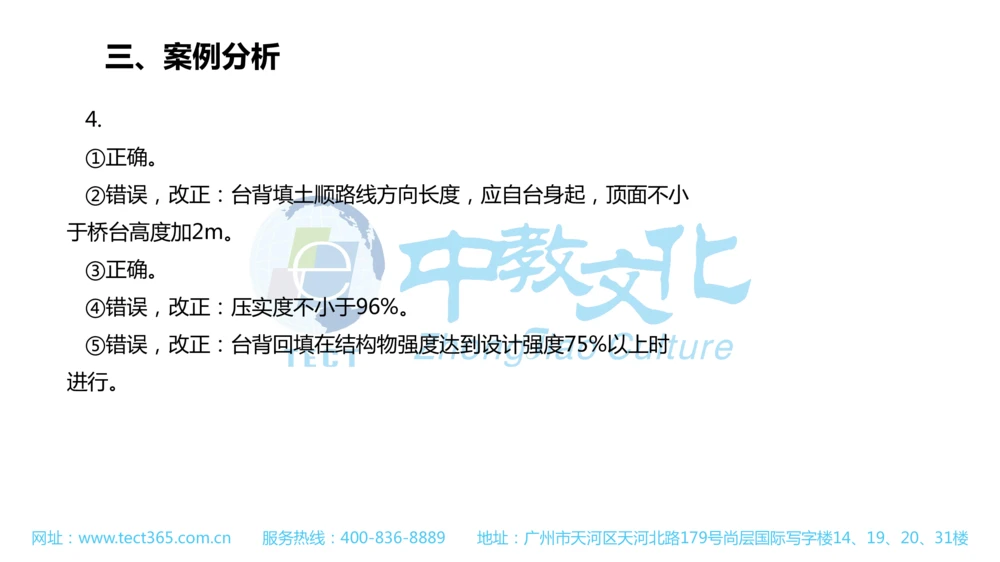

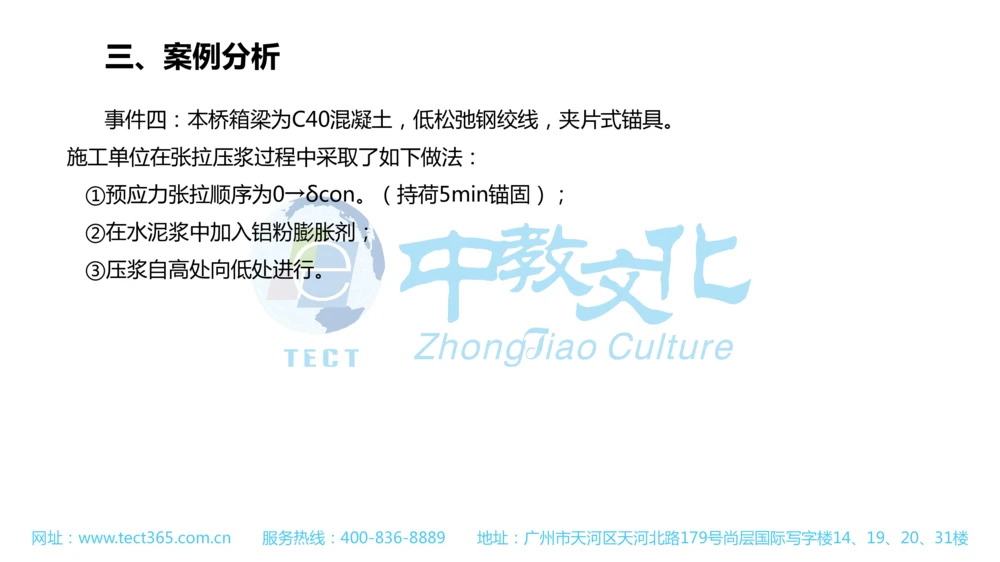

事件四:本桥箱梁为C40混凝土,低松弛钢绞线,夹片式锚具。
施工单位在张拉压浆过程中采取了如下做法:
①预应力张拉顺序为0→δcon。(持荷5min锚固);
②在水泥浆中加入铝粉膨胀剂;
③压浆自高处向低处进行。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【问题】
1. 事件一中,支架工程是否属于超过一定规模的危大工程?专项
施工方案实施前还应完善哪些手续?
2. 事件一中,支架搭设高宽比是否满足相关规定?如果不满足,
说明理由和应采取的处理措施。
3. 事件二中,浇筑混凝土之前遗漏了哪些验收程序和工序?
4. 说明事件三中混凝土产生裂缝的主要原因。
5. 逐条判断事件四中施工单位的做法是否正确?若不正确,请写
出正确做法。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【答案】
1. 支架高24m,属于危大工程,但不属于超过一定规模的危大工
程。实施前先由项目技术负责人向施工现场管理人员进行项目及方
案交底,再由施工管理人员向作业人员进行安全技术交底,交底资
料双方签字。
2. 不满足相关规定。
理由:根据规范,支架高宽比宜小于或等于2,本工程支架高宽比为
24/9=2.67>2,不符合要求。
处理措施:扩大下部架体尺寸或采用其他构造措施。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
3.
①对地基进行验收;
②对支架进行验收,并进行预压;
③超过8m的支架,还应对其稳定性进行安全论证。
4.
(1)浇筑时由高处向低处浇筑,不符合要求;
(2)浇筑时间过程,根据规范,高于25℃时C30以上混凝土浇筑时
间不应大于180分钟。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

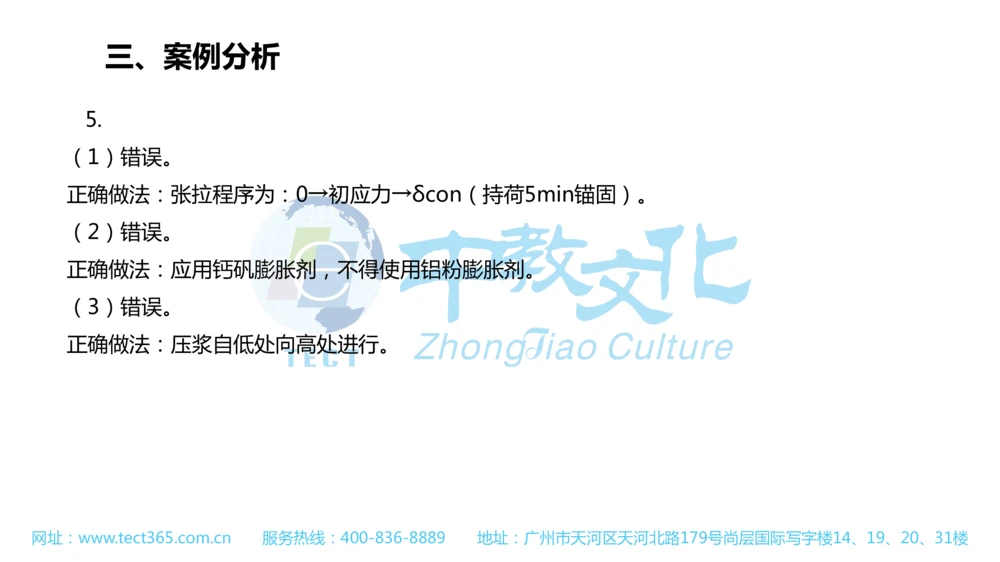

5.
(1)错误。
正确做法:张拉程序为:0→初应力→δcon(持荷5min锚固)。
(2)错误。
正确做法:应用钙矾膨胀剂,不得使用铝粉膨胀剂。
(3)错误。
正确做法:压浆自低处向高处进行。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【案例三】背景资料:
某施工单位承建某高速公路K11+320~K30+180段改扩建工程,
把双向四车道扩建为双向六车道,施工过程中发生了如下事件:
事件一:K13+826~K14+635段为填方路段,边坡高度最低为
20.6m,最高为24.8m。路床填筑时,每层最大压实厚度宜不大于
(A)mm,顶面最后一层压实厚度应不小于(B)mm。
事件二:本工程填方量大,借方困难,部分填料含水量较大,需
掺灰处理,经反复试验,掺灰土的CBR值在6%~7%之间。
事件三:本工程K22+300~K23+100为高填路堤,其新拓宽部
分局部路段穿越软土地基,设计采取了粉喷桩对软基进行处理。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

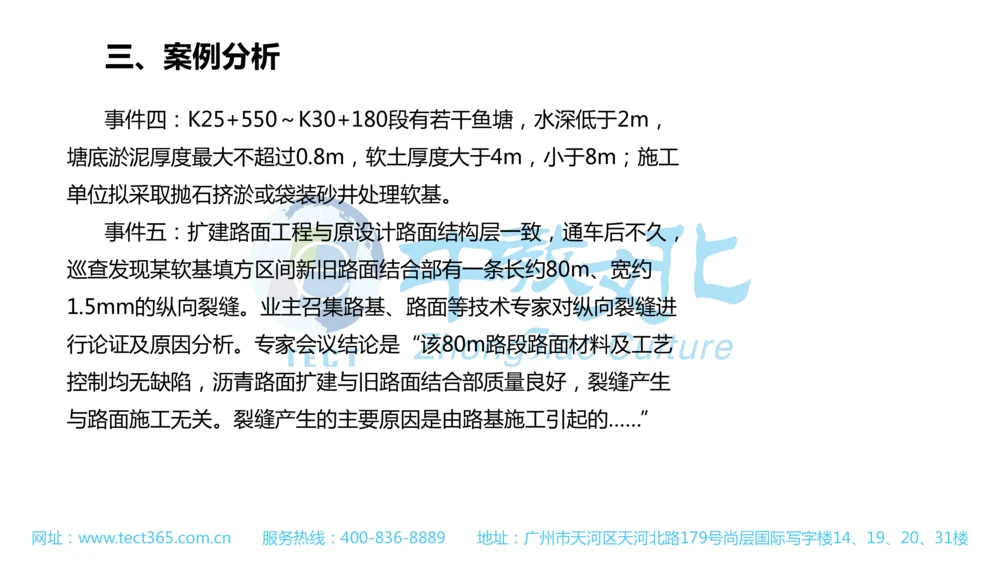

事件四:K25+550~K30+180段有若干鱼塘,水深低于2m,
塘底淤泥厚度最大不超过0.8m,软土厚度大于4m,小于8m;施工
单位拟采取抛石挤淤或袋装砂井处理软基。
事件五:扩建路面工程与原设计路面结构层一致,通车后不久,
巡查发现某软基填方区间新旧路面结合部有一条长约80m、宽约
1.5mm的纵向裂缝。业主召集路基、路面等技术专家对纵向裂缝进
行论证及原因分析。专家会议结论是“该80m路段路面材料及工艺
控制均无缺陷,沥青路面扩建与旧路面结合部质量良好,裂缝产生
与路面施工无关。裂缝产生的主要原因是由路基施工引起的……”
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【问题】
1. 事件一中,本段填土路基是否属于高路堤?说明理由。分别写
出A、B的数值。
2. 事件二中,掺灰土能否作为上路床填料?说明理由。
3. 事件三中,粉喷桩处理软基的主要目的有哪些?
4. 事件四中,两种软基处理方案哪种较合理?说明理由。
5. 写出事件五中裂缝产生的两条主要原因。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【答案】
1. 属于高路堤。
理由:边坡高度大于20m的是高路堤,本段最低20.6m,最高
24.8m,均大于20m,所以属于高路堤。
A:300;B:100。
2. 掺灰土不能作为上路床填料。
理由:掺灰土CBR值不符合高速公路CBR值的要求(高速公路填方路
基上路床填料最小承载比CBR值为8%)。
3. 控制沉降,提高地基承载力。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

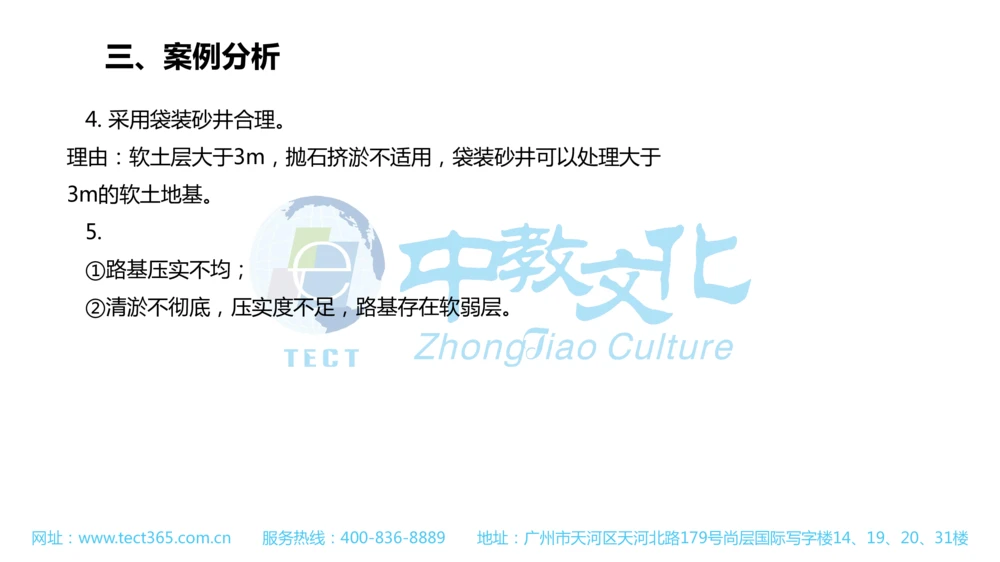

4. 采用袋装砂井合理。
理由:软土层大于3m,抛石挤淤不适用,袋装砂井可以处理大于
3m的软土地基。
5.
①路基压实不均;
②清淤不彻底,压实度不足,路基存在软弱层。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【案例四】背景资料:
南方平原地区某一快速通道公路位于滨海区域,气候多雨,公路
起讫桩号K0+000~K30+000,线形平顺,双向六车道,无中央分
隔带。行车道总宽度为B,每个车道宽度为3.75m。该公路为旧路改
建,设计标高为公路中线位置。该工程采用柔性路面面层,基层采

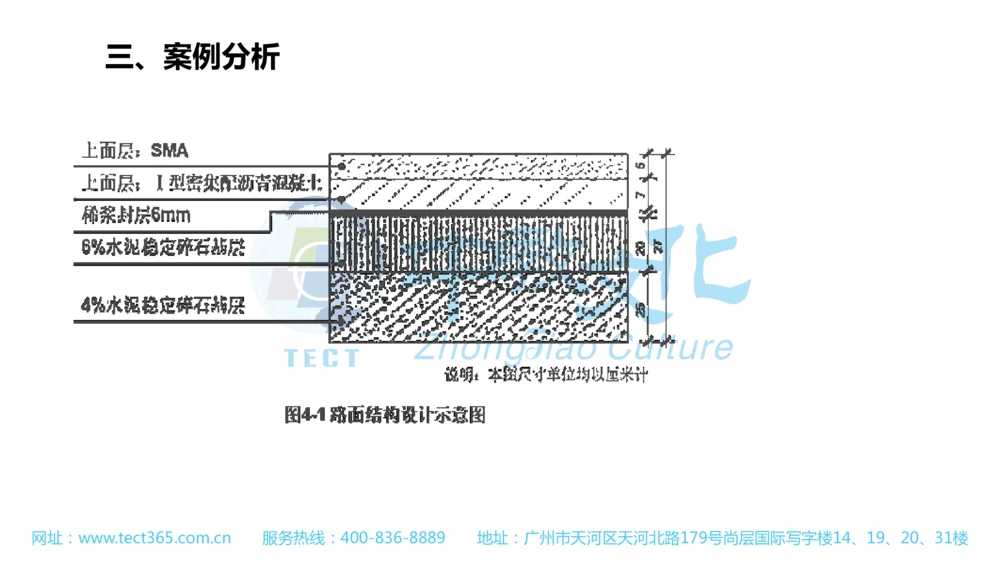

用半刚性基层,路面结构设计示意图如图4-1所示。为加强路面横向
排水,路面横坡采用改进的三次抛物线型路拱,平均路拱横坡i=2%,
路拱大样示意图及其计算公式如图4-2所示。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
B-----行车道总宽度(米)
h-----行车道路拱的竖向高度,
h=B*i/2(m)
X-----距离行车道中心的横向距离(m)
Y-----对应X值的纵坐标(m)
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
施工过程中发生了如下事件:
事件一:施工单位按公路施工标准化的要求,修建了沥青混合料
拌合站,配置了1台拌合机、3个沥青罐、冷热集料仓各5个。按施工
标准化要求设置了下列标识标牌:拌合站简介牌、混合料配合比牌、
材料标识牌、操作规程牌、消防保卫牌、安全警告警示牌。拌合站
简介牌应标识的主要内容有:供应主要构造物情况及质量保证体系。
拌合站采用封闭式管理,四周设置围墙及排水沟,入口处设置彩门
及值班室。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
事件二:施工单位依托母体试验室组建了工地试验室。母体试验
室具有交通运输部公路水运工程试验检测机构等级证书中的综合乙
级资质证书,为加强工地试验室外委管理,要求外委试验的检测机
构应具备相应的资质和条件,工地试验室应将其有关证书复印件存
档备案,施工单位还制定了如下管理要求:
①工地试验室超出母体检测机构授权范围的试验检测项目和参数,
必须进行外委试验,外委应向监理单位报备;
②外委试验取样、送样过程应进行见证,工地试验室应对外委试验
结果进行确认;
③工程建设项目的同一合同段中的施工、监理单位和检测机构应该
将外委试验委托给同一家检测机构。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【问题】

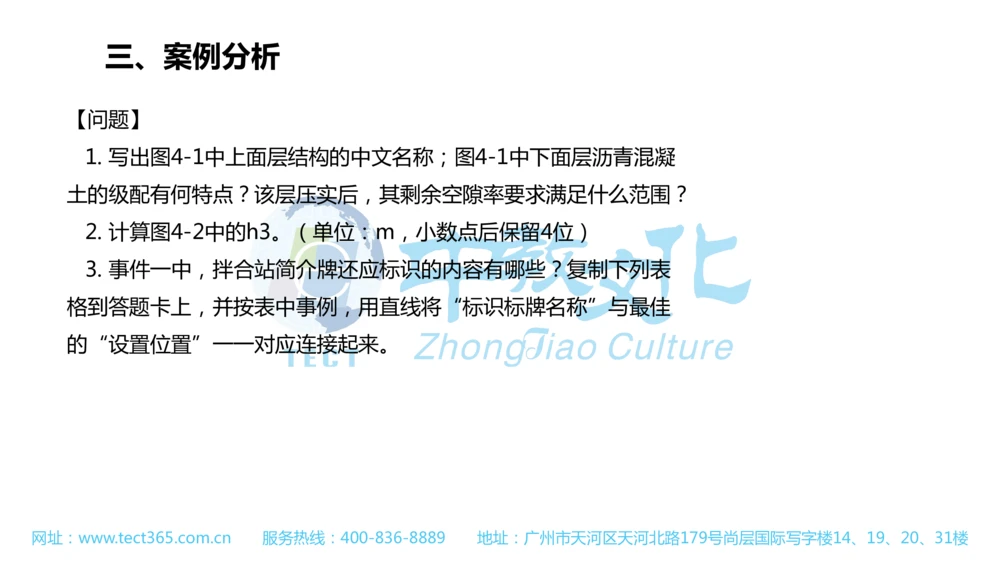

1. 写出图4-1中上面层结构的中文名称;图4-1中下面层沥青混凝
土的级配有何特点?该层压实后,其剩余空隙率要求满足什么范围?
2. 计算图4-2中的h3。(单位:m,小数点后保留4位)
3. 事件一中,拌合站简介牌还应标识的内容有哪些?复制下列表
格到答题卡上,并按表中事例,用直线将“标识标牌名称”与最佳
的“设置位置”一一对应连接起来。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
标识标牌名称 对应关系 设置位置
拌合站简介牌 拌合楼旁
混合料配合比牌 材料堆放处
材料标识牌 场内醒目位置
操作规程牌 拌合站入口处
消防保卫牌 机械设备旁
安全警告警示牌 各作业点
4. 逐条判断事件二中的管理要求是否正确?若不正确,写出正确
要求。
5. 写出事件二中外委试验的检测机构应具备的资质和条件。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【答案】

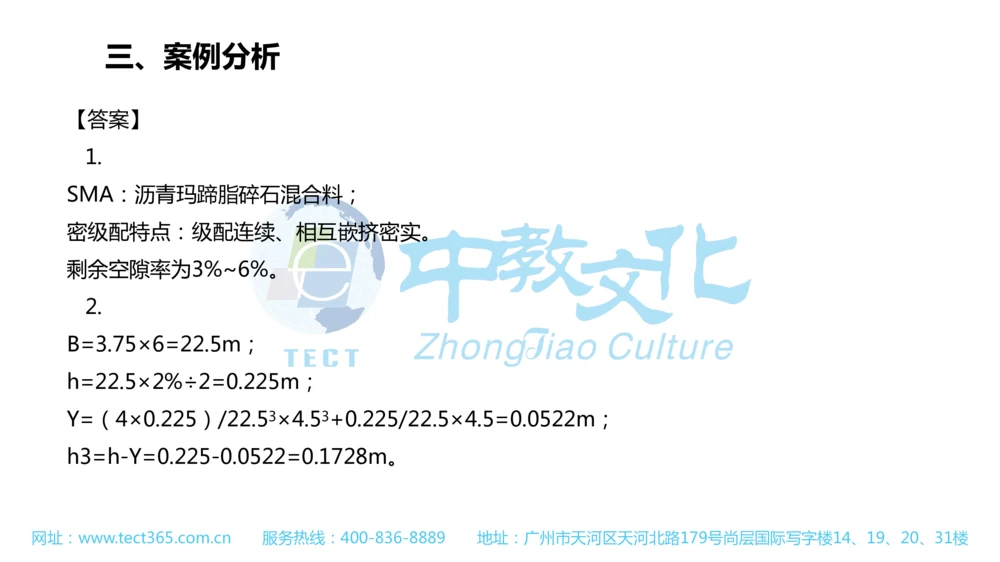

1.
SMA:沥青玛蹄脂碎石混合料;
密级配特点:级配连续、相互嵌挤密实。
剩余空隙率为3%~6%。
2.
B=3.75×6=22.5m;
h=22.5×2%÷2=0.225m;
Y=(4×0.225)/22.53×4.53+0.225/22.5×4.5=0.0522m;
h3=h-Y=0.225-0.0522=0.1728m。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

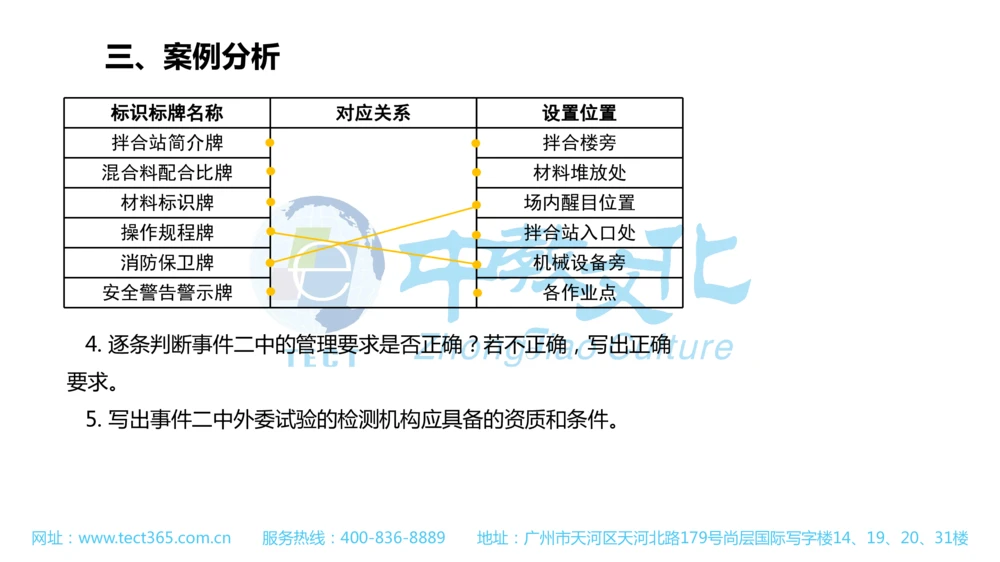

3.

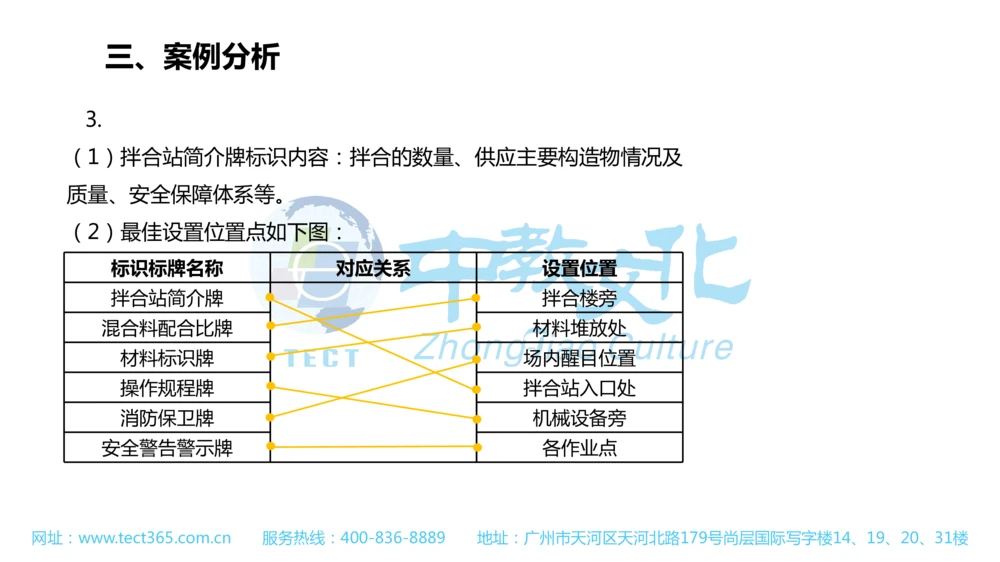

(1)拌合站简介牌标识内容:拌合的数量、供应主要构造物情况及
质量、安全保障体系等。
(2)最佳设置位置点如下图:
标识标牌名称 对应关系 设置位置
拌合站简介牌 拌合楼旁
混合料配合比牌 材料堆放处
材料标识牌 场内醒目位置
操作规程牌 拌合站入口处
消防保卫牌 机械设备旁
安全警告警示牌 各作业点
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

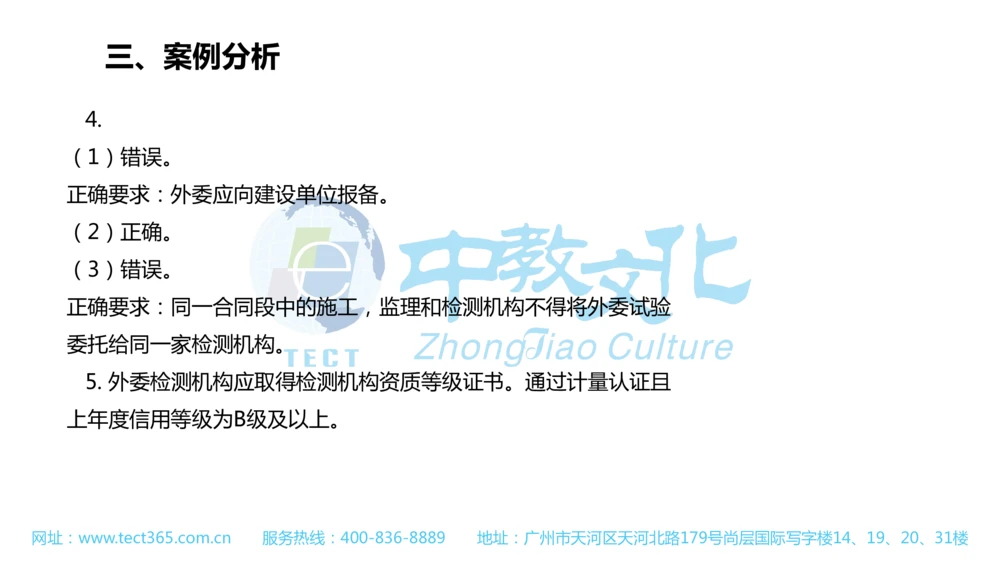

4.
(1)错误。
正确要求:外委应向建设单位报备。
(2)正确。
(3)错误。
正确要求:同一合同段中的施工,监理和检测机构不得将外委试验
委托给同一家检测机构。
5. 外委检测机构应取得检测机构资质等级证书。通过计量认证且
上年度信用等级为B级及以上。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【案例五】背景资料:
某施工单位承接了某高速公路合同段的施工任务。该合同段起讫
桩号为K9+060~K14+270,公路沿线经过大量水田,水系发育,有
大量软土地基,其中在K11+350附近软土厚度为4.5~8.0m,设计采
用水泥粉体搅拌桩进行处理,水泥掺量为14%,桩径为50cm,桩间
距为150cm,呈正三角形布置。桩顶地基设砂砾垫层,厚度为30cm。
另有一座中心桩号为K13+050的大桥,其桥台后填土较高,荷载较
大,需按规范要求进行台背回填。项目开工前,施工单位编制了实
施性施工组织设计,确定了主要分部分项工程的施工方法、施工机
械设备等,制定了进度计划,并经监理工程师批准,双代号网络计
划如图5所示。

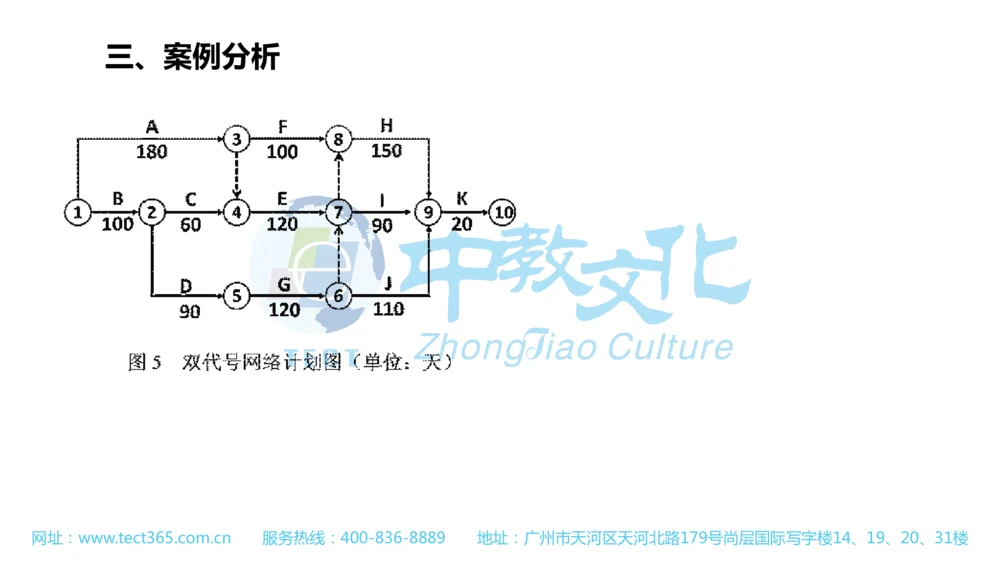

网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
施工过程中发生了如下事件:
事件一:水泥粉体搅拌桩施工前,施工单位进行成桩试验,确定
了满足设计喷入量要求的水泥粉体搅拌桩施工工艺参数,包括钻进
速度、搅拌速度等。施工过程中,施工单位严格按规范要求进行质
量检验,实测项目包括垂直度、承载力、桩长、桩径、桩距等。检
验发现有部分桩体出现下沉,下沉量在1.2~2.0m之间不等,施工单
位按规范要求采取措施对桩体下沉进行了处理。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
事件二:施工组织设计中,桥台台背回填的技术方案部分内容如
下:
①台背填料选用砂石料或二灰土;
②自台身起,顺路线方向,填土的高度在顶面处不小于桥台的高度;
③锥坡填土与台背填土同时进行;
④采用小型机械进行压实,压实度不小于94%;
⑤台背回填在结构物强度达到设计强度65%以上进行。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
事件三:合同履行过程中,先后出现了以下几个可能影响工期的
情形:
①因设计变更,工作B的工程量由50000m增加至60000m;
②工作D结束后,业主指令在工作G之前增加一项工程,完成该新
增工程需要30天;
③因业主供应的某主要材料检验不合格,导致工作I开始时间推迟
40天,施工单位按合同约定分别就以上3个情形向业主提出工期索赔。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【问题】
1. 计算网络计划的工期,指出关键线路。
2. 事件一中,施工单位在成桩试验中还应确定哪些工艺参数?补
充质量检验实测项目。
3. 写出事件一中桩体下沉应采取的处理措施。
4. 逐条判断事件二中施工单位的技术方案是否正确?若不正确写
出正确技术方案。
5. 事件三中每种情形下可索赔工期分别为多少天?总工期索赔为
多少天?
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
【答案】

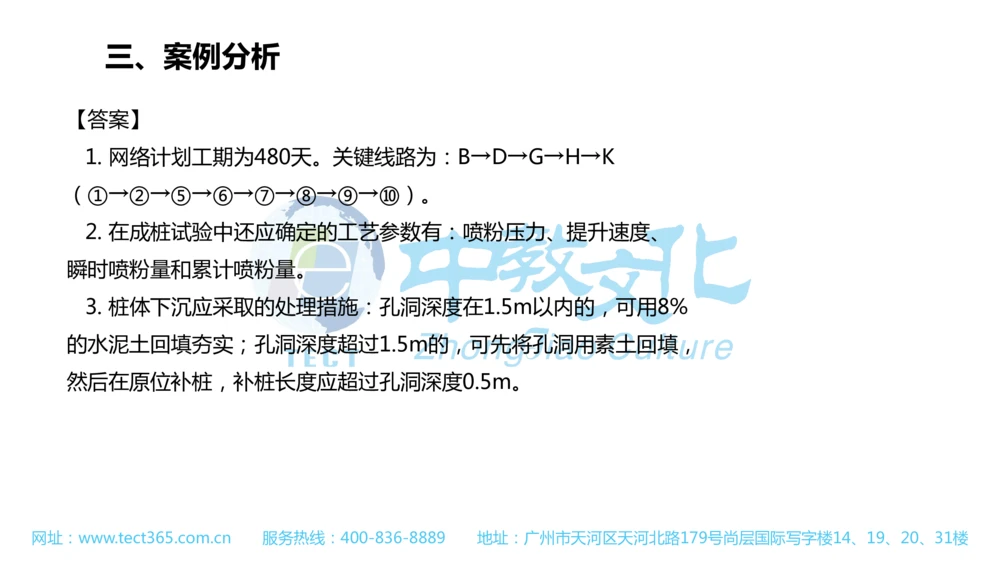

1. 网络计划工期为480天。关键线路为:B→D→G→H→K
(①→②→⑤→⑥→⑦→⑧→⑨→⑩)。
2. 在成桩试验中还应确定的工艺参数有:喷粉压力、提升速度、
瞬时喷粉量和累计喷粉量。
3. 桩体下沉应采取的处理措施:孔洞深度在1.5m以内的,可用8%
的水泥土回填夯实;孔洞深度超过1.5m的,可先将孔洞用素土回填,
然后在原位补桩,补桩长度应超过孔洞深度0.5m。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析
4.
①正确。
②错误,改正:台背填土顺路线方向长度,应自台身起,顶面不小
于桥台高度加2m。
③正确。
④错误,改正:压实度不小于96%。
⑤错误,改正:台背回填在结构物强度达到设计强度75%以上时
进行。
网址:www.tect365.com.cn 服务热线:400-836-8889 地址:广州市天河区天河北路179号尚层国际写字楼14、19、20、31楼三、案例分析

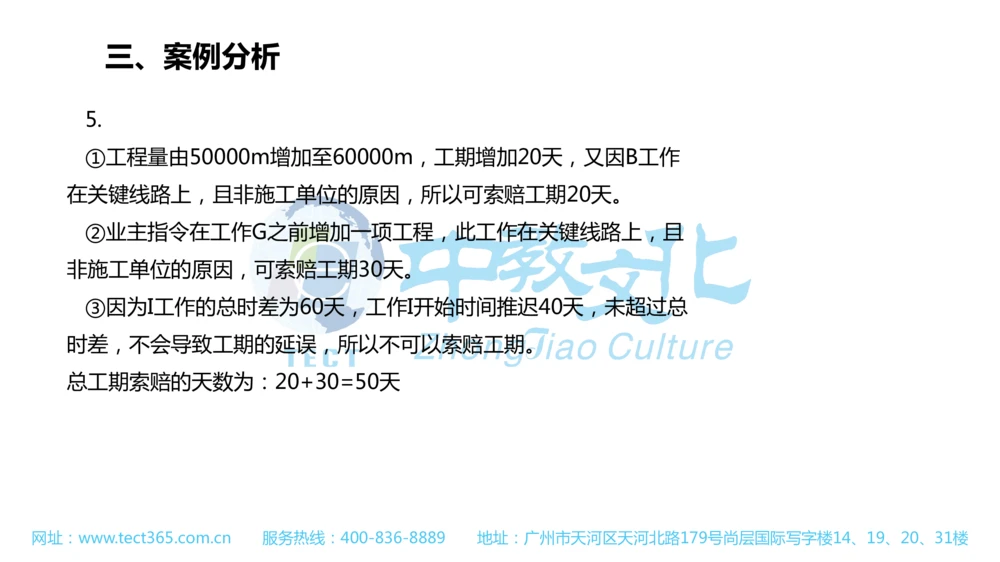

5.
①工程量由50000m增加至60000m,工期增加20天,又因B工作
在关键线路上,且非施工单位的原因,所以可索赔工期20天。
②业主指令在工作G之前增加一项工程,此工作在关键线路上,且
非施工单位的原因,可索赔工期30天。
③因为I工作的总时差为60天,工作I开始时间推迟40天,未超过总
时差,不会导致工期的延误,所以不可以索赔工期。
总工期索赔的天数为:20+30=50天
