文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

6.2.2 施工成本计划编制

1.施工成本计划的类型
类型 涉及阶段 编制依据
合同条件、投标者须知、技术规程、设计图
竞争性成本计划 投标及签订合同阶段
纸、工程量清单等
选派项目经理
指导性成本计划 合同价
阶段
项目施工准备 实施方案
实施性成本计划
阶段 企业施工定额
8
7
【2020年真题】施工项目竞争性成本计划1是( )的估算成本计划。
9
4
8
3
A.选派项目经理阶段 信 B.投标阶段
微
系
C.施工准备阶段 联 D.签订合同阶段
题
押
E.制定企业年度计划阶段 准
精
答案:BD
8
7
1
9
4
8
3
信
微
系
联
一
唯
【2020年真题】下列成本计划中,用于确定责任总成本目标的是( )。
A.指导性成本计划 B.竞争性成本计划
C.响应性成本计划 D.实施性成本计划
答案:A
【2024年真题II】实施性成本计划是在项目施工准备阶段,采用( )编制的施工成本计划。
A.估算指标 B.概算指标
C.预算指标 D.施工定额
答案:D
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
2.施工成本计划的编制依据和程序

1)成本计划编制依据
⑴合同文件;

⑵项目管理实施规划;
⑶相关设计文件;
8
7
1
9
4
8
3
信
微
⑷价格信息; 系
联
题
⑸相关定额;
押
准
精
⑹类似项目的成本资料;
【2023年真题II】施工成本计划编制 的依据有( )。
A.合同文件 B.设计文件
C.施工组织设计 D.合同计价方式
E.价格信息
答案:ABE
1
7 8
9
8
4
信
3
微
系
联
一
唯
2)施工成本计划编制程序
➢
成本计划编制应符合下列程序:
⑴ 预测项目成本
⑵ 确定项目总体成本目标
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

⑶ 编制项目总体成本计划
⑷ 项目管理机构和组织的职能部门编制相应(各自)的成本计划
⑸ 针对成本计划制定相应的控制措施
⑹ 审批成本计划
【练习题】编制施工成本计划的工作包括:①确定项目总体成本目标;②预测项目成本;③编制项目总体成本
计划;④项目管理机构和组织的职能部门编制相应(各自)的成本计划。正确的顺序( )
A.①②③④ B.②①③④
C.①③②④ D.②③①④
答案:B
7
8
1
9
4
8
3
信
微
系
联

3.施工成本计划编制方法 题
押
准
精
8
1
7
9
2)按项目结构编制施工成本计划的方法 8 4
信
3
微
系
联
一
唯
3.施工成本计划编制方法
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

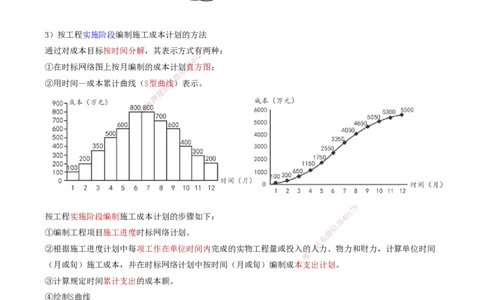

3)按工程实施阶段编制施工成本计划的方法
通过对成本目标按时间分解,其表示方式有7 8两种:
1
9
4
8
①在时标网络图上按月编制的成本计划3直方图;
信
微
②用时间—成本累计曲线(S型曲线系)表示。
联
题
押
准
精
8
1
7
按工程实施阶段编制施工成本计划的步骤如下:
8
4 9
信
3
①编制工程项目施工进度时标网络计划。 微
系
联
②根据施工进度计划中每项工作在单位时间内完成的实物工程量或投入的一人力、物力和财力,计算单位时间
唯
(月或旬)施工成本,并在时标网络计划中按时间(月或旬)编制成 本 支出计划。
③计算规定时间累计支出的成本额。
④绘制S曲线

【2021年真题】绘制时间-成本累积曲线的步骤中,紧接“计算规定时间t计划累计支出的成本额”之后的工作
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
是( )。
A.在时标网络图上,按时间编制成本支出计划
B.确定工程项目进度计划,编制进度计划的横道图
C.绘制S形曲线
D.计算单位时间的成本
8
7
1
9
4
8
3
信
微
系
答案:C 联
题
押
准
精
S形曲线必然包络在由全部工 作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所组成的
“香蕉图”内。
工作均按最早开始时间开始,可早获得 工程进度款,也能提高工程按期竣工的保证率,但同时也会占用施工单
位大量资金
8
1
7
9
8
4
信
3
微
系
联
一
唯
【2021年真题】为了提高项目按期竣工的保证率,利用“S”曲线编制成本计划时,可以采取的做法是( )。
A.非关键线路上的工作都按最迟时间开始
B.所有工作都按最早时间开始
C.施工成本大的工作按最迟时间开始
D.人工消耗量大的工作按最早时间开始
答案:B

名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
【2023年真题】施工项目管理机构可按( )编制施工成本计划。
A.合同计价方式 B.成本组成
C.项目结构 D.工程实 施阶段
8
7
1
9
E.资金来源 4
8
3
信
微
系
联
题
押
准
精
答案:BCD
8
1
7
9
8
4
信
3
微
系
联
一
唯
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
