文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
2025年一建《机电》案例题
育
案例一
【背景资料】
某安装公司承接一高层商务楼的通风空调安装工程,该商务楼位于沿海城市的闹市中心,周围高层建筑较多。
工程的主要设备有冷水机组(3490mm×1830mm×2920mm,12.4t)、蓄冰槽(6250mm×3150mm×3750mm,
教
17.5t)、燃气锅炉(4200mm×2190mm×2500mm,7.3t)、冷却塔(方形)、水泵、空调机组、风机盘管等。锅炉、
冷水机组和蓄冰槽安装在地下一层(-7.5m),冷却塔安装在裙房屋顶上(+25m)。

8
7
1

安装公司项目部进场后,依据建设单位4 9的工程进度(6月初开工,9月底完工)要求编制了通风空调工程的施工进
8
3
信
度计划及施工方案,对设备吊装存在的微主要风险识别与评价后,将锅炉、冷水机组等设备的吊装工作分包给专业吊
系
装公司。 联
题
押
准
英精
吊装合同签订后,专业吊装公司依据设备参数及施工现场条件(混凝土地基)等技术参数进行分析、比较,编制
了设备吊装方案,绘制吊装施工平 面图,设置吊装区、制定安全技术措施;方案选用的汽车吊(KMK6200),在工作
半径19m、吊杆伸长44.2m时,允许载荷为21.5t。设备吊装孔选择商务楼的锅炉房泄爆口(9000mm×4000mm)
,地下一层设备经该吊装孔吊入,吊装顺序为蓄冰槽-锅炉-冷水机组,蓄冰槽和冷水机组再用卷扬机牵引至冷冻机
房就位。该方案的吊装顺序被项目部否决,吊 装顺序经修改后,才审批通过,吊装方案得以顺利的实施。
商务楼通风空调安装工程完工后,空调机组在试运行过程中,部分风机有异常响动,噪声较大,经检查发现是
汇
未设置减振装置,同时还有个别风机与风管连接未采用 柔 性短管。经整改后,试运行验
1
7收8合格。
9
8
4
信
3
问题: 微
系
联
一
唯
1.在编制本吊装方案时,要考虑被吊设备的哪几个吊装参数?
2.选用的汽车吊能否满足设备吊装要求?指出设备吊装顺序的不合理之处,说明理由并纠正。
3. 常见流动式起重机的有哪两种特性曲线?特性曲线反应了什么?
4.吊装方案交底的重点有哪些?试吊有哪些要求?
5.根据背景资料,写出空调风机的施工技术要求。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 1
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
案例二
【背景资料】

育
某安装公司在南方承包600MW火力发电厂1号机组的全部机电安装工程,工程主要内容包括汽轮发电机组、
锅炉、油浸式电力变压器、110kV交联电力电缆等安装。安装公司项目部进场后,制定了施工组织总设计,编制了
项目成本计划,并按步骤在项目中实施该计划。
施工单位在进行锅炉钢结构安装前确认采用10.9S高强度大六角头螺栓。钢结构构件采用工厂化的制造方式在
预制厂制作,施工时正值夏季,相对湿度高。构件装配焊接后,对钢结构构件采用“抛丸”处理达到要求后进行涂
装,构件编号、验收、出厂。
教
钢结构安装后,项目部按规程进行了钢架安装找正检查,检查内容:中心位置和大梁间的对角线误差、立柱垂
直度、大梁水平度和炉顶水平度,并做好记录8。
7
1
9
4
8
3
信
要求对高强度大六角头螺栓连接副微进行终拧扭矩检查。检查时发现钢构件油漆表面出现大面积返锈现象,情况
系
联

较为严重,项目部启动了质量事故报告程序,安装公司派出人员与项目部相关人员一起,组成了调查小组,利用因
题
押
果分析图(如图7-2所示)分析事准故原因,按程序完成了该事故的处理。
英精
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
问题:
1.安装公司项目部进行钢架安装找正检查时分别用了哪些仪器?
2.请写出锅炉受热面设备及其部件清点检查到组件地面验收之间的工序。锅炉受热面组件吊装的一般原则是什
么?
3. 施工单位在安装高强度螺栓前,应进行什么试验和复验?高强度大六角头螺栓连接副终拧扭矩检查可采用什
么方法?终拧扭矩检查时间和数量上有哪些要求?
4.因果分析图中的环境和施工方法因素有哪些?
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 2
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
案例三
【背景资料】
A公司承包某炼油厂x装置的扩建工程,工程内容包括钢结构框架、设备、工艺管道、防腐、绝热、电气、自动
教
化仪表等安装工程,单体试运行合格后办理中间交接手续;配合炼油厂组织联动试运行。A公司将防腐蚀、绝热工程
分包给B公司施工。
8
7
A公司项目部编制施工组织设计时,考虑9 1到扩建工程位于正常运行的液化石油气罐区的东侧相隔约100m,北
4
8
3
侧隔路与轻石脑油罐区相邻间隔80m的情信况,两个罐区存在火灾、爆炸危险源,项目部分析了工程施工时会形成的
微
系
有害因素,编制了安全检查表,采取联预防措施,实现安全施工。
题
押
准
英精

X装置的反应器设备为Ⅲ类压力容器,总重800t、高度120m、分三段运输到工地。
A公司项目部采用3200t履带式起 重机完成吊装、组对和焊接。
A公司项目部组对焊接反应器时,在环焊缝下方1.2m处搭设有内外作业平台,组对点焊固定后,由两名焊工对
称相向同步焊接;先焊接完外侧焊缝,再从内侧碳弧气刨清根、手持砂轮机打磨合格,进行内侧填充盖面焊接。
汇在反应器设备吊装、组对和焊接后,B公司及时办 理中间交接手续,组织施工人员,进行外部脚手架的搭设,
8
1
7
监理工程师现场巡检,发现脚手架方案未经审批,立即叫停脚手架的搭设。 9
8
4
信
3
微
问题:
系
联
一
唯
1.安全检查表的内容有哪些?
2.A公司承包该炼油厂x装置,应具有哪个资质?该项目需要哪些特种作业人员?
3.在内侧焊缝清根、焊接过程中,焊工要面对的危险源有哪些?
4.脚手架搭设前,应如何进行脚手架搭设方案的审批?
案例四
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 3
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
【背景资料】
某机电安装公司承接一大型系统机电设备安装工程,合同总价达1.2亿元,系统安装的主要机电设备包括破碎
机、透平压缩机、筛分机、洗砂机、水泵、废水处理设备、电力变压器育及配电屏柜、控制设备等,设备台套多达
300台套,种类繁杂,而且会出现交叉作业。
为了使设备的安装达到一流水平,该公司调集有丰富安装和使用经验的工人和技术人员,配合厂家技术专家,
进行了设备安装工作,并设置了2名专职安全员。
安装过程中发生了以下事件:
教
事件1:在设备安装前,安装公司对设备基础进行了验收,主要检查了混凝土的养护时间即开始放置垫铁,被
监理工程师制止。
8
7
1
事件2:施工单位在安装380V电动机前4 9用500V的兆欧表测量绝缘电阻为0.1MΩ,随即对电动机进行了干燥处
8
3
信
理,干燥过程操作人员准备用水银温度微计测量时,被质检员看到并及时制止。
系
联
题
押
事件3:项目部施工完毕后试运行,发现了压缩机振动过大,部分水泵振动大、管道漏水的现象,分析原因后
准
英精
,针对质量问题的原因确定处置方案,并进行了整改处理。
问题:
1.事件1中安装公司的做法是否正确,说 明正确做法。
2.用什么方法检查齿轮的啮合间隙和接触情况? 操作有何要求?
汇
8
1
7
3.写出电动机的绝缘电阻合格标准,干燥的方法有哪些?干燥过程应该用哪些温度9计测温?
8
4
信
3
微
4. 导致压缩机振动,影响安装精度的因素有哪些?
系
联
一
唯
5.事件3中,项目部制定的处置方案应经什么单位同意批准?应当明确 哪些内容?
案例五
【背景资料】
某安装公司承接了一地下商场给排水、建筑电气和消防系统安装工程,工程总面积15000㎡,地下3层。主要
设备有:高、低压配电柜,锅炉,消防水泵,消防稳压罐等。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 4
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无
法满足吊顶净高要求,与监理工程师协商后,把给排水的主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时
减少了主干管的长度,项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同
意用于施工。 育

项目部的人工接地体施工情况如下图所示
教
8
7
1
9
4
8
3
信
微
系
联
题
押
准
英精
项目部根据安装公司管理手册和程序文件的要 求,结合项目实际情况编制了《项目质量计划》,经审批后实施
汇。项目部根据施工过程中的关键工序,对后续工程施工 质量、安全有重大影响的工序,采用新工艺、新技术、新材
8
料的部位等原则,确定了质量控制点为:高、低压配电柜 安装,锅炉设备基础,管道焊1
7
接和压力试验等。配电柜安
9
8
4
装完毕通过了送电验收。 信
3
微
系
联
一
施工过程中,监理工程师在现场巡视时发现:屋面接闪带采用φ 12mm唯的镀锌圆钢钢筋搭接,搭接长度为
50mm,单面焊接;支架高度为100mm,间距为1.5m;接闪带直接跨越了 建筑物的变形缝;引下线采用热镀锌圆钢与
接闪带采用螺栓连接。监理工程师要求项目部加强现场质量检查,整改不合格项。
问题:
1.项目部提出设计变更的完整程序是什么?
2.配电柜二次回路和电流互感器回路导线有什么要求?配电柜柜内试验内容有哪些?
3. 配电柜的整定内容有哪些?送电验收时,空载运行多久?
4.指出接闪带安装的错误之处并改正;
5. 图中①和②分别是哪种接地体?通常采用何种材料?图中H1,H2,L1分别有何要求?
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 5
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
案例六
【背景资料】
某安装公司承接一条生产线的机电安装工程,项目范围包括工艺线设备、管道、电气安装和一座35kV变电站
施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。
教
项目开工前,安装公司对项目质量管理策划结果进行了交底,采用书面的形式。交底的内容包括:施工部位、
质量要求和目标、工艺流程及标准、使用的材料、操作要点等。
8
7
项目部在进行电缆敷设前,采取了积极9的1措施,减少了电缆的接头,从而一定程度上节约了成本、缩短了项目
4
8
3
工期。安装公司提交的埋地电缆施工图(信如下图,单位:mm)遭到了监理工程师的否定,要求安装公司进行整改后方
微
系
可开展施工。 联
题
押
准
英精
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
施工过程中,有一段电缆的型号为YJY-26/35-3×240,项目部用兆欧表测量了电缆的绝缘电阻并做了记录,
电缆敷设前遭到了监理工程师的制止,要求施工单位根据要求对电缆做绝缘试验合格后方可实施。
各项准备工作就位之后,变电站进入试运行阶段,35kV变压器在试运行过程中,项目部记录了相关参数,经过
24h空载试运行合格后,未发现异常情况,随即进入了负荷试运行。
问题:
1、项目质量管理策划结果的交底内容至少还应包括哪些?项目质量管理策划交底的方式还可采用哪些?
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 6
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
2、指出电缆施工图中存在的错误并改正。
3、说明电缆电力(YJY-26/35-3×240) 绝缘层材料。电缆敷设前为何遭到监理工程师的制止?
育
4、35kV 变压器空载试运行过程中,需要记录哪些参数?应进行几次空载全压冲击合闸?
教
案例七
8
【背景资料】 1 7
9
4
8
3
信
微
某安装公司承包一商场的建筑电系气施工,工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电
联
力变压器、配电柜、插接式母线槽题(供电干线)、照明电器(灯具、开关、插座和照明配电箱),合同约定设备、材料
押
准
均由安装公司采购。英精

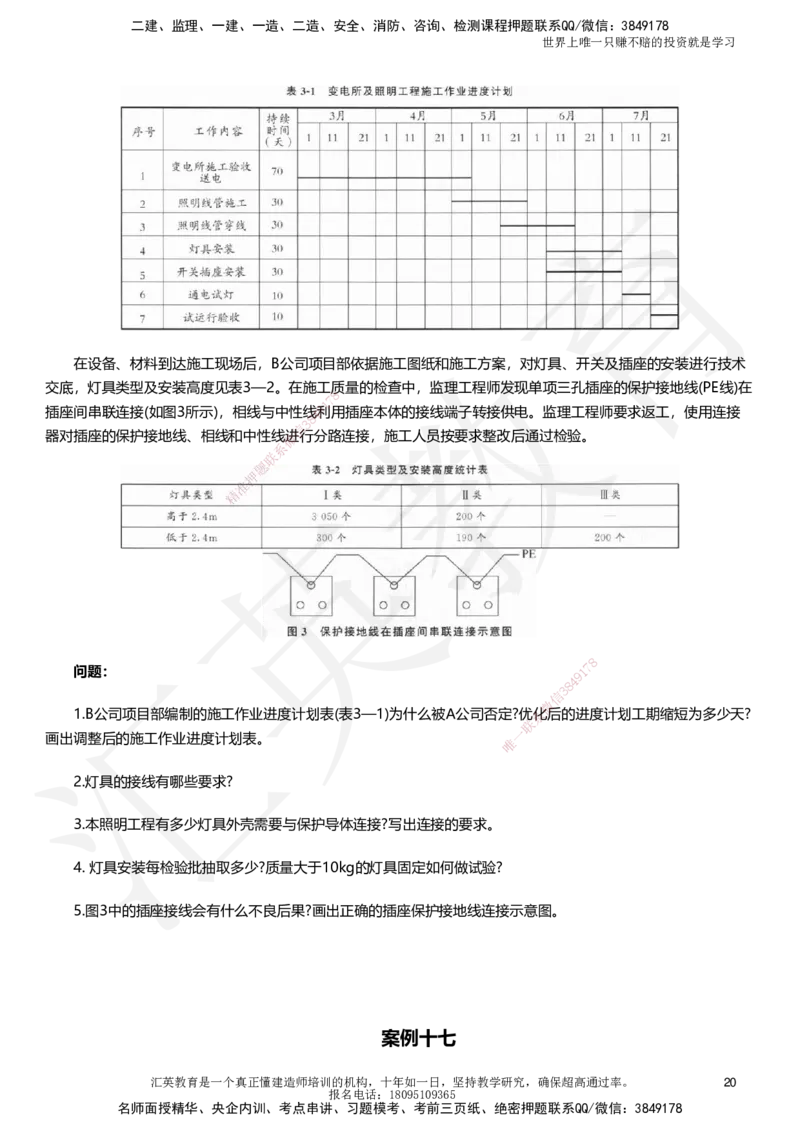

安装公司项目部进场后,编制了 建筑电气工程的施工方案、施工进度及劳动力计划,见表2。
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
采购的变压器、配电柜及插接式母线槽在5月11目送达施工现场,经二次搬运到安装位置,施工人员依据施工
方案制定的施工程序进行安装。项目部对施工项目动态控制,及时调整施工进度计划,使工程按合同要求完成。
在施工过程中,发生了以下三个事件:

事件一:室内配线施工时,由于对劳动力优化配置认识不足,人力资源调配出现短缺,现场只能安排30人。班
组加班加点,赶在8月20日才完成配线施工。
事件二:在进行母线槽施工时,监理单位发现室内配电母线槽的圆钢吊架直径为6mm,水平度与垂直度为5
‰,全长偏差为10mm;要求施工单位改正;
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 7
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
事件三:项目部将2000m供电干线施工分包给B公司,预算单价为150 元/m。在7月3日结束前检查,B公司只
完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达250000元。项目部对B公司提出了警告,要求加
快进度。
育
问题:
1.施工方案的内容包括哪些?事件一发生后,7月下旬现场有多少工人?
2.事件一的发生是否影响施工进度?说明理由。
3.写出事件二的正确做法;
教
4.计算事件三中供电干线施工的费用偏差和进度偏差?该事件是否会影响后续工作?是否影响总施工进度?
8
7
1
9
4
8
3
信
微
系
联
题
押
准
英精
案例八
【背景资料】

A公司在山区峡谷中建设洞内油库,工程内容 包括罐室及6台金属油罐、输油管道、铁路装卸油站等建筑与安
汇
装工程。A公司与B公司签订了施工总承包合同,B公司 拟与具有的GB、GC1压力管道安装许可的C公司签订输油管
8
道安装工程施工专业分包合同,A公司不同意; 1
7
9
8
4
信
3
微

油罐布置在一条主巷道两侧的罐室中,罐室尺寸如下图所示 ,由支巷道进入系罐室,支巷道剖面尺寸为
联
一
3.6mx3.9m(宽×高),安装操作空间相当狭小,另支巷道毛地面不平 坦,运
唯
输和吊装困难,且罐室内无通风竖井,
必须通过支巷道通风换气。
B公司成立了以项目经理任组长的安全领导小组,设置了安全生产监督管理部门,配齐了专职安全员,制定了
各级安全责任制,明确了HSE经理对本项目安全生产负全面责任,项目总工程师对本项目部分安全生产工作和安全
生产技术工作负责。
项目部对现场职业健康安全危险源辨识后,确认存在的危险源有爆炸、坍塌、有限空间作业、吸入烟雾(尘粒)
等。并编制了专项应急预案;
B公司按施工组织设计配置的计量器具有钢直尺、10m钢卷尺、直角尺等,并自制了样板和样杆,满足了油罐
本体及金属结构的制作安装质量控制要求。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 8
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
教
问题:
8
1.A公司不同意B公司与c公司拟签施工专1业7分包合同是否妥当?说明理由。
9
4
8
3
信
微
2.B公司项目部制定安全生产责任系制是否符合规定?写出项目经理和项目总工程师对本项目的安全管理职责。
联
题
押
3.本项目金属油英罐的制作
精
安准装还存在哪些危险源?
4. 专项应急预案应包含哪些内 容?
5.自制的样板属于哪类计量器具?使用前应经过哪些工序确认?
汇
8
1
7
9
8
4
信
3
微
系
联
一
案例九 唯
【背景资料】
某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设
计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,
采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。
质检员在进行质量检查时,发现如下几个问题:

问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 9
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
教
问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新
组对焊接。经返工后达到要求并进行试验;然后进行调试,内容包括源调试和测试;消防水泵调试;消火栓调试等。
8
7
1
9
4
问题3:外幕墙上的LED点光源灯的金8属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管的连接
3
信
微
用胶布黏贴。经过整改质量问题得到系解决。
联
题
押
问题: 准
英精
1.指出供暖管道施工中存在哪些错误之处,并改正?
2.特殊建设工程消防验收需要哪些资料?
3.室内消火栓安装后,应如何进行试验?
汇
4. 消防栓系统调试还包括哪些内容? 8
1
7
9
8
4
信
3
5.LED点光源灯的施工质量问题应如何整改? 微
系
联
一
唯
案例十
【背景资料】
某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m³浮顶原油储罐及其配套
系统和设施。工程公司项目部对50000m³浮顶罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方
案。为了减少脚手架的搭设和投入,项目部选用了适宜的内挂脚手架正装法组装罐壁。确定主体施工方案后项目部
编制了施工组织设计,并按规定程序进行了审批。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 10
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
施工过程中,发生了如下事件:

事件一:质检员检查底漆喷涂质量后发现,涂层存在大量的返锈、大面积气泡等质量缺陷,统计数据见表4。
育
教
事件二:大型储罐焊接完成,其与泵的连接如图4所示。监理工程师检查时发现,储罐与泵之间的管道已安装
8
完毕,此时储罐还未进行充水试验。 1 7
9
4
8
3
信
微
系
联
题
押
准
英精
汇
8
1
7
9
8
4
信
3
微
系
事件三:泵在试运行时,施工单位记录了润滑油的情况;电动机 的电流、一电
联
压、温度等。
唯
问题:
1.储罐焊缝质量检验不得有哪些缺陷?
2.使用排列图法,将底漆质量分别归纳为A类因素、B类因素、C类因素。
3.在管道系统试验前,对管道系统上的相关附件(安全阀、膨胀节、爆破片)应如何处理?
4.指出事件二和图四本案例安装过程中的不妥之处并整改。
5. 泵在试运行时,还应做好哪些记录?机械密封的泄漏量不能超过多少?
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 11
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
案例十一
【背景资料】
教
8
某机电安装公司承包了一液化天然气工厂1 7管道安装工程,管道压力范围为0.8~1.2MPa。工程包括管道的安装
9
4
8
、试验、防腐与绝热。 信 3
微
系
联
该工程管道系统复杂,项目部题开工前认真开展各项准备工作,编制了管道系统的施工组织设计,包括工程概况
押
准
、施工进度计划、施英工准备等精。并在开工前进行了多次技术安全交底,确保施工顺利进行。
该项目要求所有合金钢管道做静 电接地。技术负责人要求严格控制安装质量,管道安装完成后,检测人员检测
了管道的接头电阻,其中有两处电阻值为1Ω。技术人员采取合理技术措施进行处理,使接头电阻值达到要求。
管道压力试验合格后,施工单位按设计要 求对管道进行了防腐与绝热施工。在管道进行保冷层施工时,现场监

理工程师发现某管段硬质聚氨酯泡沫塑料保冷层(如 图3—1所示),监理工程师要求施工人员进行整改。
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
问题:
1.工业管道系统试验的主要类型有哪些?检验管道强度和严密性时宜采用何种介质进行试验,说明理由。
2.请补充施工组织设计的内容还有哪些?施工组织设计交底的内容有哪些?
3.有静电接地要求的管道接头间电阻值合格标准是多少?该项目技术人员应采取什么措施使接头电阻合格,施
工时应注意什么?
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 12
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
4.管道的保冷层施工存在哪些问题?
育
案例十二
【背景资料】
教
某机电工程公司施工总承包了一项大型原油储备库工程,该工程主要包括4台50000m³浮顶原油储罐及其配套
系统和设施。工程公司项目部对50000m³浮顶罐的施工方案进行了策划,确定罐壁焊缝采用自动焊的主体施工方
8
7
案,为了减少脚手架的搭设和投入,选用了9适1宜的内挂脚手架正装法组装管壁。确定主体施工方案后项目部编制了
4
8
3
施工组织设计,并按规定程序进行了审批信。
微
系
联
题
施工过程中,发生了如下事押件:
准
英精
事件1:由于罐壁自动焊接设备不能按计划日期到达施工现场,为不影响过程进度,项目部决定将罐壁焊缝自
动焊改为焊条电弧焊(手工焊)。为此, 项目部按焊条电弧焊方法修改了施工组织设计,由项目总工程师批准后实施
。在施工过程中被专业监理工程师发现, 认为改变罐壁焊接方法属于重大施工方案修改,项目部对施工组织设计变
更的审批手续不符合要求,因此报请总监理工 程师下达了工程暂停令。
事件2:项目部把储罐的焊接作为质量控制的重 点,制定了合理的焊接顺序和工艺要求,并编制了质量预控方
汇
案。
8
1
7
9
8
4
信
3
事件3:储罐制作完毕后,项目部进行了试验 微
系
联
一
问题: 唯
1.说明内挂脚手架正装法和外搭脚手架正装法脚手架的搭设区别。
2.事件1中,为什么监理工程师认为项目部对施工组织设计变更的审批手续不符合要求?
3.罐底安装时,边缘板焊接接头至底圈罐壁纵焊缝的距离有何要求?写出储罐罐底焊缝合理焊接工艺要求。
4.储罐的罐底应做什么试验,用什么方法?管壁应做什么试验,常用什么方法?
案例十三
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 13
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
【背景资料】
A公司承接了某办公楼的建筑智能化工程,包括楼宇自控系统的设备采购、安装、调试和维护保养。
育
开工前,A公司组织技术人员分析各楼宇自控子系统的监控原理图及监控要求,统计监控点位的数量分布,图
1所示为空气处理机组的监控原理图;同时结合产品支持的系统规模、监控距离、网络性能及标准化程度选择并采购
合适的监控产品。
施工过程中,A公司强化过程管控,针对电缆敷设等隐蔽工程,在隐蔽前组织了验收并形成验收文件;同时加强
与建设单位、设计单位、监理单位等单位,以及通风空调、给水排水、建筑电气、装饰装修等专业之间的协调管理
,确保了本工程质量、工期及安全目标的实现。
教
8
7
1
9
4
8
3
信
微
系
联
题
押
准
英精
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
项目竣工后,A公司针对建筑智能化系统的运行维护建立了资料管理制度,并制定维护保养工作计划表,包括
常规维护保养和每年一次的定期维护保养,有效保障了建筑智能化系统的正常运行。
问题:
1.图1中,a、b、c分别代表哪个信号类型?d、e、f分别用来调节什么参数?
2.本工程中监控产品的选择还应考虑哪些内容?
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 14
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
3.本项目的隐蔽工程验收记录和检查结论分别由谁填写?
4.本项目的运行维护包括哪些资料?需要保存多久?常规维护保养包含哪些内容?
育
案例十四
教
【背景资料】
8
某电力安装公司承包一商务楼(地上30层1,7地下2层,地上1~5层为商场)的变配电工程安装,变配电工程在地
9
4
8
下一层。工程主要设备:三相干式电力变信 3压器(10/0.4kV)、配电柜(开关柜)设备由业主采购,已运抵施工现场。其
微
他设备、材料由电力安装公司采购。系因1~5层的商场要提前开业,变配电工程需配合送电。
联
题
押
准
电力安装公司项英目部进场精后,依据合同、施工图纸及施工总进度计划,编制了变配电工程的施工方案、施工进
度计划(图2),报建设单位审批时被否定,要求优化进度计划,缩短工期,并承诺赶工增加费由建设单位承担。项
目部依据公司及项目所在地的资源情 况,优化施工资源配置,列出了进度计划可压缩时间及费用增加表(表2),压
缩了施工工期。
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 15
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
教
8
7
1
9
4
8
3
信
微
系
联
题
押
准
英精
项目部施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交底,明确变压器、配电柜等主
要分项工程的施工程序,明确各工序之间的逻辑关系、技术要求、操作要点和质量标准,使工程按计划实施,变压
器安装示意图如图3所示。
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
变配电工程完工后,供电部门检查合格送电,经过验电、校相无误。分别合高、低压开关,空载运行24h,无
异常,办理验收手续,交建设单位使用;同时整理技术资料,准备在商务楼竣工验收时归档。
问题:
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 16
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
1.项目部编制的施工进度计划(图2)的工期为多少天?最多可压缩工期多少天?需增加多少费用?
2.写出作业人员优化配置的依据。项目部应根据哪些内容的变化对劳动力进行动态管理?
育
3.项目部的施工准备包括哪几个方面?应落实哪些资源配置?
4.图3是变压器施工程序中的哪个工序?该工序的工作内容包含哪些?图中的兆欧表电压等级应选择多少伏?
5.变配电装置空载运行24h是否满足验收要求?项目部整理的技术资料应包含哪些内容?
教
8
7 案例十五
1
9
4
8
3
信
微
【背景资料】 系
联
题
押
A公司承包50M英W风电场
精
项准目施工。项目内容有:23台风力发电机组安装、混凝土基础施工、监控系统安装、
防雷接地网安装、箱式变压器安 装和电缆施工。A公司得到业主同意后,将混凝土基础施工分包给B公司,并签订
了基础施工分包合同。
A公司进场后,针对项目地处山区,运 输道路、作业环境较为复杂的情况,编制了施工组织设计。辨识了吊装
过程的危险源,如起重机倾倒、机舱吊装就位 脱钩、螺栓或工具高空坠落等。编制了风力发电机组专项施工方案,
方案中选用的履带起重机在回转半径18m、吊装高 度110m时,额定起重量为138t。吊钩重3.6t,叶轮吊装时吊索
汇具重3.4t,发电机吊装时吊索具重4.0t,并组织专家论 证审议通过。风力发电机组各部件重量及安装高度见表3。
8
1
7
9
8
4
信
3
微
系
联
一
唯
A公司成立现场文明施工管理小组,作为开展文明施工和环境保护的组织保证。建立并健全了各专业文明施工
管理制度、岗位责任制等。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 17
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
A公司对B公司提供了现场施工、测量等多方面的服务。对基础施工进行有效检查和记录,对B公司进行全过程
管理,使基础环法兰水平度偏差≤3mm,基础接地电阻≤4Q,保证了基础施工的质量和进度。
基础验收合格后,A公司进行风力发电机组的安装。基础、塔筒、机育舱、发电机、轮毂之间采用高强度螺栓连
接,使用电动力矩扳手紧固,安装后检查,塔筒法兰内侧间隙<0.5mm,发电机绕组间及对地绝缘≥500Mr2,风
力发电机组安装合格。
在风力发电机组安装时,A公司同步完成监控系统、防雷接地网、箱式变压器安装和电缆施工。施工现场的各
专业施工顺序、作业面协调和技术协调满足施工需求。工程竣工资料按单位工程、分部工程进行整理、汇总组卷,
形成风电场项目竣工验收资料。
教
问题:
1.计算最不利工况下的起升计算载荷(忽略8风载荷影响)。选用的履带起重机能否满足吊装要求?
7
1
9
4
8
3
信
2.A公司如何对B公司进行全过程的微管理?
系
联
题
押
3.吊装机舱时,造成履带起重机倾翻的风险因素有哪些?
准
英精
4.背景中的基础和风力发电机 组检查,需要使用哪几种计量检测仪器?
5.常见的施工作业面安排的协调有哪 些?风电场项目施工资料整理和汇总组卷时可划分为多少个单位工程?
汇
8
1
7
9
8
4
信
3
微
系
联
案例十六
唯
一
【背景资料】
某安装公司总承包一大型压气站的设备安装工程,工程的主压缩机为离心式6级压缩机,由蒸汽轮机驱动。由
于机体庞大,整机运输困难,安装公司采用散件运输、现场组装的施工模式。
该安装公司向5家(A、B、C、D、E)已通过资质审查的制造商发放了汽轮机一压缩机机组招标邀请。招标文件
要求这5家制造商在收到招标文件的第8天(4月16日)12:00前将投标文件密封递交到招标办公室。
A制造商以时间过紧为由,回函谢绝了投标;B、C制造商均按时递交了投标文件;D制造商的车辆中途抛锚,4月
16日12:45方抵达招标办公室,招标人员拒收D制造商的投标文件;E制造商在4月15日递交投标文件时,听到了C
制造商的投标人员在谈论标价,E制造商投标人员紧急请示了其总经理,在4月16日11:50向招标办公室递交了标
价修改文件。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 18
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
经过综合评审,最终E制造商中标。经过6个月的制造,送达现场。安装公司、E制造商和监理工程师对设备进
行了开箱检查验收。转子组件测量了推力盘晃度等参数。
12月28日,机组安装完成,进入该工程项目的试运行阶段。安装公育司在试运行阶段前期做了充分的技术、组
织和物资三个方面的准备工作。建设单位要求安装公司组织并实施单体试运行和联动试运行,并要求由设计单位编
制试运行方案。联动试运行前,安装公司建立了试运行组织,进行试运行方案和操作规程的交底,参加试运行的人
员熟知运行工艺和安全操作规程,工程及资源环境的其他条件均已满足要求,安装公司准备进行联动试运行时,被
监理工程师制止,要求整改。
问题:
教
1.招标人员拒收D制造商的投标文件是否正确?说明理由。E制造商在4月16日11:50递交标价修改文件的做法
是否违规?说明理由。
8
7
1
9
4
2.轴系中心找正要进行多次进行,请写8出要经过哪些次的找正?
3
信
微
系
联
3.汽轮机转子装配完成后,还要做哪些技术测量?转子组件应有哪些技术证明文件?
题
押
准
英精
4. 汽轮机的轴承座安装应根据哪些要求,调整什么,使安装符合制造厂技术要求?
5.在项目试运行阶段,建设单位的 要求是否正确?说明理由。联动试运行为什么被监理工程师制止?
汇
8
案 例十七 9 1
7
8
4
信
3
微
【背景资料】
系
联
一
唯
某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及 照明工程分包给B公司。分包合同约定:电
力变压器、配电柜等设备由A公司采购,灯具、开关、插座、管材和电线电缆等由B公司采购。B公司项目部进场后
,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表3—1),工期需150天,在审批时被A
公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B公司项目部按A公司要求,在
工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 19
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
教
在设备、材料到达施工现场后,B公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术
交底,灯具类型及安装高度见表3—2。在施工质 量的检查中,监理工程师发现单项三孔插座的保护接地线(PE线)在
8
7
1
插座间串联连接(如图3所示),相线与中性线4 9利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接
8
3
信
器对插座的保护接地线、相线和中性线微进行分路连接,施工人员按要求整改后通过检验。
系
联
题
押
准
英精
汇
8
问题: 1
7
9
8
4
信
3
微
1.B公司项目部编制的施工作业进度计划表(表3—1)为什么被 A公司否定?优系化后的进度计划工期缩短为多少天?
联
一
画出调整后的施工作业进度计划表。 唯
2.灯具的接线有哪些要求?
3.本照明工程有多少灯具外壳需要与保护导体连接?写出连接的要求。
4. 灯具安装每检验批抽取多少?质量大于10kg的灯具固定如何做试验?
5.图3中的插座接线会有什么不良后果?画出正确的插座保护接地线连接示意图。
案例十七
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 20
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
【背景资料】
建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢
架、工艺设备、工艺管道、电气和仪表设备安装等。开工前,施工单位育按照合同约定向建设单位提交了施工进度计
划,如图4所示。
教
8
7
1
9
4
8
3
信
微
系
联
题
押
施工单位在组织土方开挖、余土外运时,开挖现场、厂外临时堆土及运输道路上经常尘土飞扬,运送土方的汽
准
英精
车也存在漏土现象。
在使用250t履带吊进行大型工艺 设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止
了吊装作业,经检查发现履带吊的右侧腹 带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。
在蒸汽主管道上安装压力取源部件时,施工 单位发现图纸所示的安装位置不符合要求,立即通知了建设单位。
建设单位通过设计变更修改了压力取源部件的安装位 置,使该部件的安装工作顺利进行。
汇
8
1
7
9
问题: 8 4
信
3
微
系
1.指出用节点代号表示的施工进度计划的关键线路。该施工进 度计划的总联工期是多少天?
一
唯
2.在土方开挖施工过程中,需要采取哪些扬尘控制措施?
3.250t履带吊进行大型工艺设备吊装作业时,吊车工作位置的地面有哪些要求?
4.在水平蒸汽管道上安装压力取源部件应符合哪些要求?
5.简述预防起重机机械失稳的措施。
案例十九
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 21
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
【背景资料】
A总承包单位将一商场的通风空调工程分包给B安装单位,工程内容包括风系统、水系统和冷热(媒)系统。该工
程的风冷式热泵机组、水泵、吸顶式新风空调机组、风机盘管和排风机育均由业主采购,通风空调工程的电气系统由
A总承包单位施工。
B安装单位进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序。施工后,风管板材拼接、风管
制作、风管法兰连接等检查均符合质量要求,但风管和防火阀安装(如图5所示)存在质量问题,监理工程师要求项
目部返工。
教
8
7
1
9
4
8
3
信
微
系
联
题
押
准
英精
通风空调设备安装完工后,对风机盘管等做了水 压试验,在总承包单位的配合下,安装单位对通风空调的风系
汇
统、水系统和冷热(媒)系统进行了系统调试。调试人员在 风机盘管、新风机和排风机单机8试车合格后,用热球风速
1
7
9
仪对各风口进行测定与调整及其他内容的调试。在全部数据 达 到设计要求后,通风
信
空3 8
4
调工程在夏季做了带冷源的试
微
运转,并通过竣工验收。 系
联
一
唯
问题:
1.风机盘管安装前应做什么试验,试验要求及合格标准分别是什么?
2.风机盘管在进场验收时应对哪些参数进行复试?有何要求?
3.通风空调工程调试包括哪些内容?
4.通风空调系统非设计满负荷条件下的联动试运行及调试包括哪些内容?
5.风管及防火阀安装示意图中有哪些部分不符合规范要求?写出正确做法。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 22
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
案例二十
育
【背景资料】
某安装公司签订了20MW并网光伏发电项目的施工总承包合同,主要工作内容有光伏场区发电设备及线路(包
括光伏阵列设备、逆变及配电设备、箱式变压器、35kV电缆集电线路等)安装工程、35kV架空线路安装工程、开关
站安装工程(包括一次设备、母线和二次设备)等。
安装公司项目部进场后,认真开展项目开工前的各项准备工作。项目经理组织编制了机电安装工程施工组织总
教
设计。技术人员编制了主要施工方案,方案中绿色施工管理的重点是草原土壤保护。
施工前,施工方案编制人员向作业人员进行 了安全技术交底,光伏场区集电线路设计为35kV直埋电缆。根据
8
7
1
施工方案要求,采用机械开挖电缆沟,电缆4 9埋好后为了不影响草原农作物生长,埋深为0.9m,采用YJV型电缆,电
8
3
信
缆的接地电阻值为12Ω,沟底有少量碎微石,施工人员在沟底铺设了一层细沙,完成直埋电缆工程的相关工作。
系
联
题
押
35kV架空线路安装结束后,进行了绝缘子和线路的绝缘电阻值的测量等内容,均符合要求。
准
英精
汇流箱安装位置符合设计要求 ,垂直度偏差小于1.5mm,光伏组件采用螺栓进行固定,安装符合设计要求。
问题:
1.本工程在绿色施工管理中,对草原土壤保护的要求有哪些?
汇2.指出直埋电缆敷设的错误之处,并写出正确的做 法。直埋电缆地下敷设还应符合哪些具体要求?
8
1
7
9
8
4
3.35kV电缆敷设前应当做什么试验? 信
3
微
系
联
一
4.35kV架空线路还有哪些试验内容?
唯
5.光伏发电设备及系统调试包含哪些内容?
参考答案及解析
案例一
参考解析:
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 23
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
1.在编制本吊装方案时,要考虑被吊设备的吊装参数有设备尺寸、设备总重量、吊装总重量、重心标高、吊点
方位及标高等。
2.(1)选用的汽车吊能满足设备吊装要求。 育
(2)先吊装锅炉后吊装冷水机组不合理。
理由:因为冷水机组是利用锅炉房的泄爆口吊入,锅炉吊装后,把吊装通道堵了,锅炉应在冷水机组之后吊装
。
3.(1)起重量特性曲线和起升高度特性曲线;(2)反映流动式起重机的起重能力、最大起升高度随臂长、幅度的变
教
化而变化的曲线
4.(1)方案交底以吊装方案的内容和设计图纸 为依据,重点是工程特点、吊装程序、 工艺方法、技术关键和安
8
7
1
全措施。 4 9
8
3
信
微
系
(2)试吊的时间不宜过长,一般控联制在10min左右。试吊时设备离开地面的距离不应超过100mm。在试吊中对
题
押
一些重要的吊装环节、部位均须设专人进行观察和监护,特别要注意一些异常情况的发生。
准
英精
5.空调风机的施工技术要求:
(1)风机安装前应检查电机接线正确, 叶片转动灵活、无异常响动;
(2)风机落地安装应固定在隔振底座上,设置减振装置;
汇(3)风机吊装时,吊架及减振装置符合要求;
8
1
7
9
8
4
(4)风机与风管连接采用柔性短管。 信
3
微
系
联
一
唯
案例二
参考解析:
1.(1)用弹簧秤配合钢卷尺检查中心位置和大梁间的对角线误差。
(2)用经纬仪检查立柱垂直度。
(3)用水准仪检查大梁水平度和挠度。
弹簧秤;钢卷尺; 经纬仪; 水准仪;
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 24
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
2.(1)合金设备(部件)光谱复查→ 通球试验与清理→联箱找正划线→管子就位对口焊接;(2)先上后下, 即先吊杆
后联箱再到管屏
3.(1)抗滑移系数 育
(1)高强度大六角头螺栓连接副终拧扭矩检查:检查方法采用扭矩法或转角法,但原则上应与施工方法相同。
(2)对终拧扭矩检查还有下列要求:宜在螺栓终拧1h后、48h之前完成检查。检查数量为节点数的10%,但不
应少于10个节点,每个被抽查节点按螺栓数抽查10%,且不应少于2个。
4.(1)事故原因中的环境因素包括施工温度高、工作表面潮湿、现场粉尘大。
教
(2)施工方法因素还包括工作表面未清理、工序安排不合理。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
英精 案例三
参考解析:
1.内容一般包括:危险源名称、性质、 风险评价和可能的影响后果,需采取的对策或措施。
2.A公司应具有压力容器特种设备制造许可证 。焊工和起重工 电工 架子工 ;
汇
3.在内侧焊缝清根、焊接过程中,焊工面对的危险源 有焊工噪声暴露、焊工吸人有
1
害7 8粉尘(烟气)、作业平台高
9
8
4
处坠落、物体打击、触电等危险源
信
3
微
系
联
4.因反应器的高度为120m,脚手架工程搭设高度超过50m,属于超过一一定规模的危险性较大的分部分项工程
唯
;A公司应组织编制脚手架搭拆专项施工方案、单位技术负责人审核签字、 加盖公章;也可以由B公司组织编制、单位
技术负责人审核签字、加盖公章,经过A公司技术负责人审核签字、加盖公章,总监理工程师审核签字加盖执业印
章后由A公司组织专家论证。
案例四
参考解析:
1.安装公司的做法是不正确的。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 25
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
正确做法:(1)安装公司验收基础混凝土强度不全面,应由基础施工单位应提供设备基础质量合格证明文件,
安装单位主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。若对设备基础的强度有怀疑
时,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。
育
(2)还应当对设备基础位置、标高和几何尺寸的验收
(3)对设备基础外观质量检查验收
(4)对地脚螺栓进行检查验收
2.(1)用压铅法检查齿轮啮合间隙,铅丝直径不宜超过间隙的3倍,铅丝的长度不应小于5个齿距,沿齿宽方向
教
应均匀放置至少2根铅丝。
(2)用着色法检查传动齿轮啮合的接触斑点时 的要求:将颜色涂在小齿轮上,在轻微制动下,用小齿轮驱动大
8
7
1
齿轮,使大齿轮转动3~4转。圆柱齿轮和蜗4轮9的接触斑点, 应趋于齿侧面中部;圆锥齿轮的接触斑点,应趋于齿侧
8
3
信
面的中部并接近小端;齿顶和齿端棱边不微应有接触
系
联
题
押
3.(1)采用500V兆欧表测量电动机,绝缘电阻值不应小于0.5MΩ。
准
英精
(2)干燥的方法有外部加热干 燥法和电流加热干燥法。
(3)干燥时不允许使用水银温度计测量 ,应使用酒精温度计、电阻温度计或温差热电偶。
4. 设备基础、地脚螺栓、垫铁埋设、设备灌浆、设备 制造、测量误差、环境因素等。
汇5.(1)建设单位、监理单位。(2)应当明确整改方法 、质量要求、整改时间和整改人员,整改完成后按原施工验
8
1
7
收规范进行验收。 9
8
4
信
3
微
系
联
一
唯
案例五
参考解析:
1.项目部(施工单位)提出设计变更的程序:
施工单位提出变更,报监理单位审核;审核技术上是否可行、施工难易程度和工 期是否增减,核算造价影响,
审核后报建设单位审批。建设单位同意后,通知设计单位 实施设计变更,出变更图纸或变更说明;建设单位将变更
图纸或变更说明发至监理、施工单位。
2.(1)配电柜二次回路绝缘铜芯导线的截面积一般不应小于1.5mm², 电流互感器回路导 线截面积不应小于
2.5mm²。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 26
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
(2)试验内容:断路器交流耐压试验;断路器分、合闸能力试验;断路器操作机构 动作试验;互感器、电容器性能
试验;备用自投试验;操作联动试验;避雷器试验等。
3. 整定内容:过电流保护整定,过负荷告警整定,三相一次重合闸育整定,零序 过电流保护整定,过电压保护
整定。24h
4.(1)①错误之处一:搭接长度为50mm,单面焊接;
改正:圆钢(铜杆)之间搭接为圆钢(铜杆)直径的6倍,12*6=72mm,双面施焊。
②错误之处二:支架高度为100mm,间距为1.5m。(0.5分)
教
改正:支架高度不宜小于150mm,采用镀锌圆钢时,支架的间距为1m。(1.0分)
8
7
③错误之处三:接闪带直接跨越了建筑9物1的变形缝。(0.5分)
4
8
3
信
微
改正:接闪带在过建筑物变形缝系处的跨接应有补偿措施。(1.0分)
联
题
押
准
④错误之处四:英引下线与精接闪带采用螺栓连接。(0.5分)
改正:接闪带与圆钢引下线必须 采用焊接或卡夹(接)器连接。(1.0分)
5.(1)①是水平接地体,通常采用镀锌扁 钢、镀锌圆钢等。
②是垂直接地体,通常采用圆钢、角钢、钢管 、铜棒、铜排等。
汇
(2)H1是埋深,不应小于0.6m,且应在冻土层以下 ;H 2是垂直接地体长度,一般为2
1
7.85m;L1是垂直接地体的水
9
8
4
平间距,应不小于5m。
信
3
微
系
联
一
唯
案例六
参考解析:
1.(1)项目质量管理策划结果的交底内容至少还应包括:施工机具、环境要求、进度规定、验收标准。(2)口头及
培训的方式;
2.错误1:直埋电缆的埋深为0.68m;改正措施:直埋电缆的埋深应不小于0.7m ;
错误2:直埋电缆上方的软土厚度为80mm;改正措施:直埋电缆的上面要铺100mm厚的软土;
错误3:保护管伸出建筑物散水坡的长度为200mm;改正措施:保护管伸出建筑物散水坡的长度不应小于
250mm;
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 27
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
3.(1)电缆电力(YJY-26/35-3×240)绝缘层材料是:交联聚乙烯
(2)电缆电力(YJY-26/35-3× 240)的额定电压为26/35kV,而6kV 以上的电缆,在敷设前应做交流耐压试验和
直流泄漏试验,仅用兆欧表测量了电缆的绝缘电阻不符合要求。 育
4.(1)35kV变压器空载试运行过程中,需要记录:冲击电流;空载电流;-一、二次电压;温度,并做好试运行记录
。
(2)5次
教
案例七
8
7
参考解析: 9 1
4
8
3
信
微
1.(1)工程概况、施工安排、施工系进度计划、施工准备与资源配置计划、施工方法(工艺)要求、质量、安全保证
联
题
措施;(2)事件一发生后,7月下旬押现场的工人人数为:10+30+30+20=90(人)。
准
英精
2.事件一的发生会影响施工进度。
理由:室内配线工作8月20日才完成,配线系统施工完毕才能开始照明系统送电调试,而按原计划,作为关键
工作的照明系统送电调试必须在8月11日开始。会导致总工期延误10天。
3.(1)室内配电母线槽的圆钢吊架直径不得小于 8mm;
汇
8
(2)配电母线槽水平度与垂直度允许偏差不宜大于1.5‰ ,全长允许偏差不宜大于20m1
7
m;
9
8
4
信
3
微
4.(1)已完工程预算费用BCWP=1 000×150=150 000(元)。 系
联
一
唯
计划工程预算费用BCWS=2 000/40×23×150=172 500(元)。
已完工程实际费用ACWP=250 000元。
故费用偏差CV=BCWP—ACWP—150 000-250000=-100 000(元)。
进度偏差SV=BCWP—BCWS=150 000—172 500=-22 500(元)<0,故进度拖延。
(2)该事件会影响后续工作,因为“供电干线施工”和后续“变电所及供电干线送电验收”是依次工作关系,
“供电干线施工”拖延,必影响其紧后工作“变电所及供电干线送电验收”的进度拖延。
(3)该事件不影响施工总进度,因为“变电所及供电干线送电验收”和后续工作“照明系统送电调试”是依次
工作关系,之间有10天总时差,进度拖延,没有超过总时差,不影响照明系统送电调试,也不影响总进度。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 28
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
案例八
参考解析:
1.(1)A公司不同意B公司与C公司拟签施工专业分包合同妥当。
(2)理由:输油管道属于长输管道,需要具有GA资质,而C公司只具有的GB、GC1压力管道安装许可项目,不
教
能满足要求。
2.(1)B公司项目部制定安全生产责任制不符合规定。
8
7
1
9
4
8
(2)项目经理对本工程项目的安全生产信 3负全面领导责任,是本项目整个执行过程的安全第一责任人。项目总工
微
程师对本工程项目的安全生产负技术系责任。
联
题
押
准
3.本项目的危险英源还有发精生火灾的风险;触电风险;吊装风险;脚手架搭设、使用和拆除风险;高处作业坠落风险;机
械伤害风险。
4.专项应急预案应当规定应急指挥机构与职责、处置程序和措施等内容。
5.(1)自制的样板属于非标准计量器具,属 于C类计量器具。
汇
(2)使用计量器具前,应检查其是否完好,若不在 检定周期内、检定标识不清或封存的,视为不合格的计量检
8
测设备,不得使用。每次使用前,应对计量检测设备进行 校准对零检查后,方可开始计1
7
量测试。使用中若发现计量
9
8
4
检测设备偏离标准状态,应立即停用,重新校验核准。如出现 损坏或性能下降时,信应
3
及时进行修理和重新检定。
微
系
联
一
唯
案例九
参考解析:
1.供暖管道施工中存在的错误之处:
错误之处1:穿越楼板的套管与楼板平齐;正确做法:安装在楼板内的套管,其顶部应高出装饰地面20mm; 安
装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm,
错误之处2:吊架与管道垂直安装;正确做法:有热位移的管道,吊点应于位移的相反方向偏置,设计文件无规
定时,按位移值的1/2偏位安装
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 29
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
错误之处3:焊缝设在套管内;正确做法:管道的接口不得设在套管内。
错误之处4:直径为200mm的管道用螺纹连接;正确做法:可采用焊接,或者法兰连接等
育
错误之处5:安全阀水平安装。正确做法:安全阀应垂直安装
2.特殊建设工程消防验收所需资料:
(1)消防验收申报表;
(2)工程竣工验收报告;
教
(3)涉及消防的建设工程竣工图纸。
8
3.室内消火栓安装完成后,应取屋顶层(或1 7水箱间内)试验消火栓和首层取两处消火栓做试射试验,达到设计要
9
4
8
求为合格。 信 3
微
系
联
4.还包括:稳压泵或稳压设施题调试;减压阀调试;自动控制探测器调试;干式消火栓系统的报警阀等快速启闭装置
押
准
调试,并应包含报警英阀的附件精电动或电磁阀等阀门的调试;排水设施调试;联锁控制试验。
5.外幕墙上的LED点光源灯的柔 性导管穿越外幕墙时应设置防水套管,且应做好防水处理;LED点光源灯壳体与
金属柔性导管的连接应采用专用接头。
汇
8
1
7
9
案 例 十
信
3 8
4
微
系
联
参考解析: 一
唯
1.焊缝外观质量检查:焊缝表面及热影响区不得有裂纹、气孔、夹渣、弧坑和未焊满等缺陷;
2.底漆质量缺陷排列图如下图所示:
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 30
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
教
A类因素:返锈、大面积气泡。
8
B类因素:局部脱皮。 7
1
9
4
8
3
信
微
C类因素:针孔、流挂、漏涂。
系
联
题
押
3.在管道系统试验前,对准管道系统上的相关附件的处理方式:
英精
(1)膨胀节应设置临时约束装置。
(2)安全阀、爆破片应拆下来或加以隔 离。
4.(1)不妥之处一:储罐与泵之间的管道已 安装完毕,此时储罐还未进行充水试验。
汇
整改:在储罐充水试验合格后,再进行储罐与泵之 间的管道连接。
8
1
7
9
8
4
信
3
(2)不妥之处二:吸入管上的压力表安装在温度计的下游。
微
系
联
一
整改:吸入管上的压力表安装在温度计的上游。 唯
(3)不妥之处三:压力表的取源部件插入管道中心。
整改:压力表的取源部件不得超出管道内壁。
(4)不妥之处四:吸入管上的温度计顺着物料流向安装。
整改:吸人管上的温度计逆着物料流向安装。
(5)不妥之处五:泵吸入管采用底平偏心异径管。
整改:泵吸入管采用顶平偏心异径管。
(6)不妥之处六:回流管设在储罐焊缝处。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 31
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
整改:焊缝及其边缘不得开孔,回流管应避开焊缝。
(7)不妥之处七:出口管上缺少止回阀。
育
整改:在水泵与控制阀之间设置止回阀。
(8)不妥之处八:泵的吸入管未设支架。
整改:泵的吸入管设独立支架。
(9)不妥之处九:压力表没有设表弯。
教
整改:压力表上设表弯。
8
5.还应记录:吸入和排出介质的温度、压1 7力;冷却水的供回水情况;各轴承的温度、振动;机械密封的泄漏量不应
9
4
8
大于5mL/h 信 3
微
系
联
题
押
准
英精
案例十一
参考解析:
1.(1)工业管道系统试验的主要类型有:压 力试验、泄漏性试验、真空度试验。
(2)检验管道强度和严密性时宜以液体为试验介质。
汇
8
1
7
9
理由:压力试验是检验管道强度和严密性的试验。压力 试验宜以液体为试验介质8 4,当管道的设计压力小于或等
信
3
微
于0.6MPa时,可采用气体作为试验介质,但应采取可靠、有效的安全措施。本工程中管道压力范围为0.8~
系
联
1.2MPa,所以宜以液体为试验介质。 一
唯
2.(1)施工组织设计的编制内容还有:施工部署、劳动力配置计划、物资配置计划、主要施工方案、施工现场平
面布置、各项施工管理计划。
(2)施工组织设计交底的内容包括:工程特点、难点;主要施工工艺及施工方法;施工进度安排; 项目组织机构设
置与分工;质量、安全技术措施等。
3.(1)有静电接地要求的管道,管道接头电阻值应不超过0.03Ω。
(2)该项目技术人员应在管道接头两侧设导线跨接,因该段管道为合金钢材质,所以导线跨接时不得与管道直
接连接,应采用同材质连接板过渡。
4.(1)硬质绝热制品的拼缝宽度,当作为保冷层时,不应大于2mm。图中为5mm,错误。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 32
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
(2)绝热层施工时,每层及层间接缝应错开,其搭接的长度宜≥100mm。图中环缝没有错缝,错误。
(3)保冷设备及管道上的裙座、支座、吊耳、仪表管座、支吊架等附件,必须进行保冷。图中型钢支架没有做
保冷,错误。 育
(4)捆扎法施工时每块绝热制品上的捆扎件不得少于两道;对有振动的部位应加强捆扎。图中每块只有一道捆扎
,错误。
教
案例十二
8
7
参考解析: 9 1
4
8
3
信
微
1.外搭脚手架与内挂脚手架的区别系有:
联
题
押
准
(1)脚手架搭设英方法不同。精
外搭脚手架随罐壁板升高而逐层 搭设;内挂脚手架每组对一圈壁板,组成环形脚手架,作业人员可组对安装上
一层壁板,脚手架从下至上交替使用。
(2)挂设移动小车位置不同。
汇
外搭脚手架在壁板内侧挂设移动小车进行内侧施工 ;内挂脚手架在罐壁外侧挂设移动小车进行罐壁外侧施工。
8
1
7
9
8
4
(3)施工位置不同。
信
3
微
系
联
外搭脚手架在壁板内侧施工;内挂脚手架在罐壁外侧施工。 一
唯
2.不符合要求的理由:施工单位的审批和实施程序不正确。施工组织设计一经批准,施工单位和工程相关单位
应认真贯彻执行,未经审批不得擅自修改,原则的重大变更,须履行原审批手续。(4.0分)
3.(1)边缘板焊接接头至底圈罐壁纵 焊缝的距离不应小于300mm。
(2)底板焊接要求:先焊中幅板,后焊边缘板;先焊短缝,后焊长缝;焊工均布, 隔缝焊接,分段退焊,严禁一遍
成型;罐底收缩缝应在底圈壁板和罐底板之间的角缝施 焊完后才能进行;在底板排板图上注明焊接顺序,并向班组交
底。
4.罐底板的所有焊缝采用真空箱试漏法进行严密性试验;罐壁进行严密性和强度试验,常用充水试验
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 33
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
案例十三
参考解析:
1.a是数字量输入(DI)、b是数字量输出(DO)、c是模拟量输入(AI)。
d是新风阀,用来调节新风量大小;e是冷/热水阀,用来调节送风温度;f是加湿阀,用来调节送风相对湿度。
教
2.还需考虑产品的品牌和生产地、应用实践以及供货渠道和供货周期等信息。
8
3.隐蔽工程验收记录应由施工单位填写、1 7监理(建设)单位的监理工程师(项目专业工程师)做出检查结论。
9
4
8
3
信
微
4.运行维护资料应包括建筑电气及系智能化系统的原始技术资料和动态管理资料;原始技术资料在该建筑智能化系
联
统使用期间应长期保存;动态管理资题料的保存时间不应少于5年。
押
准
英精
常规维护保养包含系统运行 效果检查、设备运行状态检查、安全检查以及日常清理工作。
案例十四
汇
8
1
7
9
参考解析: 8 4
信
3
微
系
1.项目部编制的施工进度计划的工期为90d。最多可以压缩工期 24d。需增联加的费用:0.5×2+0.5×4+1.5×
一
唯
1+1.5X6+1×5+1×5+1×4=27.5万元。
2.作业人员优化配置的依据:项目所需作业人员的种类及数量;项目的施工进度计划;项目的劳动力供给市场状
况, 包括劳动力供给方的议价能力和可获得性。
项目部应根据生产任务和施工条件的变化对劳动力进行动态管理。
3.项目部的施工准备包括技术准备、现场准备和资金准备;应落实劳动力配置和物资配置。
4.(1)图3是变压器施工程序中的交接试验工序。
(2)绝缘油试验或SF₆ 气体试验;测量绕组连同套管的直流电阻;检查所有分接电压比;检查变压器的三相连接组
别;测量铁芯及夹件的绝缘电阻;测量绕组连同套管的绝缘电阻值、吸收比;绕组连同套管的交流耐压试验;额定电压下
的冲击合闸试验
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 34
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
(3)图中的兆欧表电压等级应选择2500V。
5.变配电装置空载运行24h满足验收要求。项目部整理的技术资料应包含:施工图纸、施工记录、产品合格证
、使用说明书等技术资料。 育
案例十五
参考解析:
教
1.最不利工况是叶轮吊装,此时的吊装载荷是叶轮重量、吊钩重量及吊索具重量之和。吊装载荷
=102+3.6+3.4=109t。计算载荷=k₁ ×Q=1.1×109=119.9
8
7
方案中选用的履带起重机在回转半径189m1、吊装高度110m时,额定起重量为138t;额定起重量=138t>计算载
4
8
3
荷=119.9t,选用的履带起重机能满足吊信装要求。
微
系
联
题
2.A公司应对B公司从进场、押施工准备、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款
准
英精
支付等进行全过程的管理。
3.吊装机舱时,造成履带起重机倾 翻的风险因素有:履带起重机接触地面处的地基承载耐力不足、风力过大、
起重机作业工况不足、机舱提升平移中触 碰履带起重机臂架等。
4.背景中的基础和风力发电机组检查,需要使用的计量检测仪器有:水准仪、接地电阻测试仪、塞尺、绝缘电
阻测试仪、钢卷尺、钢板尺。
汇
8
1
7
5.(1)机电工程在同一工作面上由不同专业作业人员在不同时段进行工作,专业间存9在作业面交替现象,在交接
8
4
信
3
时应协调好临时设施的共同使用,如脚手架、用电和用水点 等 ,共用机具的移交微,如电焊机、氧乙炔装置等,还
系
要协调好已形成的工程实体的成品保护措施。如同一工作面实行两 个专业以上联的搭接作业,则应协调好开始搭接的
一
唯
作业时间、搭接的初始部位和作业完成后现场的清理工作。
(2)风电场项目施工资料整理和汇总组卷时可划分为23个单位工程。
案例十六
参考解析:
1.(1)招标人员拒收D制造商投标文件的做法正确。
理由:根据《中华人民共和国招标投标法》的规定,在投标截止时间之后,不得接收投标文件。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 35
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
(2)E制造商在4月16日11:50递交标价修改文件的做法不违规。
理由:根据《中华人民共和国招标投标法》的规定,在投标截止时间之前,投标人有权更改、补充、撤回投标
文件。更改、补充的投标文件必须密封完好,应符合招标文件中关于投育标文件密封要求的规定。
2.轴系初找;凝汽器灌水至运行 重量后的复找;汽缸扣盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找;
轴系联结时的复找。除第一次初找外,所有轴系中心找正工作都是在凝汽器灌水至运行重量的状态下进行的。
3.(1)汽轮机转子装配完成后,还应测量轴颈椭圆度、不柱度,推力盘瓢偏度,转子弯曲度。
(2)转子组件应有的技术证明文件包括转子叶片在制造厂进行叶片静频率测试的测试报告。转子如有中心孔,
教
应有厂内的探伤检查报告,并应提供质量合格证明。
4. 轴承座安装是依据轴系中心、转子扬度及 各轴瓦间距的要求,对其中心、水平及标高测量调整,使各轴承座
8
7
1
安装符合制造厂技术要求。 4 9
8
3
信
微
系
5.(1)建设单位的要求不正确。联
题
押
准
英精
理由:①设备联动试运行不应该由安装公司组织;②试运行方案不应由设计单位编制。
(2)联动试运行被监理工程师制止 的原因:试运行方案需要经过批准,参加试运转的人员还要通过生产安全考
试。
汇 案例十七
8
1
7
9
8
4
参考解析: 信
3
微
系
联
一
1.(1)B公司项目部编制的施工作业进度计划表未充分考虑工作间 的衔接
唯
关系及符合工艺规律的逻辑关系,变电
所和照明工程可以平行施工,因此被A公司否定。
(2)优化后的进度计划工期缩短为90天。
(3)调整后的施工作业进度计划见下表:
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 36
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
育
教
2.灯具的接线要求如下:
8
7
1
(1)引向单个灯具的绝缘导线截面应与灯4 9具功率相匹配,绝缘铜芯导线的线芯截面不应小于1mm²。
8
3
信
微
系
(2)由接线盒引至嵌入式灯具或槽联灯的绝缘导线应采用柔性导管保护,不得裸露, 且不应在灯槽内明敷;柔性导
题
押
管与灯具壳体应采用专用接头连接。
准
英精
3.(1)本照明工程灯具外壳与保 护导体连接的数目为:3 050+300=3350(个)。
(2)I 类灯具外露可导电部分必须采用 铜芯软导线与保护导体可靠连接,连接处应设置接地标识;铜芯软导线(接
地线)的截面应与进入灯具的电源线截面相同 。
4.(1)检查时按每检验批的灯具数量抽查5%,且不 得少于1套。
汇
8
1
7
(2)质量大于10kg的灯具、固定装置及悬吊装置应按灯具重量的5倍恒定均布载荷做9强度试验,且持续时间不得
8
4
信
3
少于15min。 微
系
联
一
5.(1)保护接地导体(PE)在插座之间不得串联连接。相线与中性导 体(N)唯不应利用插座本体的接线端子转接供电
。插座接线造成的不良后果为:如果保护接地线在插座端子处虚接或断开会使故障点之后的插座失去保护接地功能
。
(2)保护接地线在插座间并联连接示意图如下图所示:
案例十七
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 37
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
参考解析:
1.(1)该施工进度计划的关键线路为:①→⑤→⑥→⑩→⑪→⑫。
育
(2)该施工进度计划的总工期为191天。
2.土方开挖施工过程中,需要采取的环境保护措施有以下几方面:
(1)运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞 扬、流漏的物料的车辆,应采
取措施封闭严密。施工现场出口应设置洗车设施,保持开 出现场车辆的清洁。
教
(2)现场道路、加工区、材料堆放区宜及时进行地面硬化。
(3)土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1.5m,不扩散到场区外。
8
7
1
9
4
8
(4)对易产生扬尘的堆放材料应采取覆信 3盖措施;对粉末状材料应封闭存放。
微
系
联
3.250t履带吊进行大型工艺设题备吊装作业时,对吊车工作位置的地面要求有以下几方面:
押
准
英精
(1)流动式起重机必须在水平 坚硬地面上进行吊装作业。吊车工作位置(包括吊车行走路线)的地基需进行处理。
(2)根据地基土质情况或以测定的地 面耐压力为依据,采用合适的方法进行处理。在复杂地基上吊装重型设备
,应请专业人员对基础进行专门设计,并编 制地基处理方案。
(3)处理后的地基应做耐压力测试,常用压重法 或请第三方测试机构进行测试。
汇
4.(1)压力取源部件的安装位置应选在被测物料流束 稳 定的位置,其端部不应超出设
1
7备8或管道的内壁。
9
8
4
信
3
微
(2)测量蒸汽压力时,应在管道的上半部,以及下半部与管道水平中心线成0°~ 45°夹角范围内。
系
联
一
唯
5.预防起重机机械失稳的措施:①严禁超载;②严格机械检查;③打好 支 腿并用道木和钢板垫实和加固,确保支
腿稳定;④起重臂杆仰角最大不超过78°,最小不低于45°。
案例十九
参考解析:
1.(1)风机盘管机组安装前宜进行风机三速试运转及盘管水压试验。
(2)试验要求:试验压力应为系统工作压力的1.5倍,试验观察时间应为2min。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 38
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
(3)试验合格标准:不渗漏为合格。通电试运行不漏电、不短路,风机三速转动方向、转速正常为合格。
2.(1)风机盘管机组到达施工现场要对供冷量、供热量、风量、水阻力、功率及噪声等参数进行复试。
育
(2)复试检验方法为随机抽样送检,核查复验报告。同一厂家的风机盘管机组按数量复验2%,不得少于2台;复验
合格后再进行安装。
3.通风空调工程安装完毕,必须进行系统的测定和调整(简称调试),系统调试包括设备单机试运转及调试、系
统无负荷联合试运转及调试。具体包括风机盘管、新风机和排风机单机试车及调试,水系统(水泵)单机试运转及调
试,热泵机组(冷热媒)单机试运转及调试,整个系统非设计满负荷条件下的联动试运行及调试。
教
4.通风空调系统非设计满负荷条件下的联动试运行及调试内容如下:
(1)监测与控制系统的检验、调整与联动运行 。
8
7
1
9
4
8
3
(2)系统风量的测定和调整(通风机、信风口、系统平衡)。
微
系
联
题
(3)空调水系统的测定和调整押。
准
英精
(4)室内空气参数的测定和调整。
(5)防排烟系统测定和调整。
5.(1)不符合要求之处一:穿墙套管壁厚1. 2mm。
汇
正确做法:风管穿过需要封闭的防火防爆楼板或墙 体时应设钢板厚度不小于1.6mm的钢制防护套管。
8
1
7
9
8
4
(2)不符合要求之处二:风管与防护套管之间采用聚氨酯发 泡封堵。
信
3
微
系
联
正确做法:风管与防护套管之间应采用不燃柔性材料封堵。 一
唯
(3)不符合要求之处三:边长(直径)大于或等于630mm的防火阀未设置独立的支吊架。
正确做法:边长(直径)大于或等于630mm的防火阀应设置独立的支吊架。
案例二十
参考解析:
1.本工程在绿色施工管理中,对草原土壤保护的要求有:
(1)保护地表环境,防止土壤侵蚀、流失。因施工造成的裸土应及时覆盖。
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 39
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
(2)污水处理设施等不发生堵塞、渗漏、溢出等现象。
(3)防腐保温用油漆、绝缘脂和易产生粉尘的材料等应妥善保管,对现场地面造成污染时应及时进行清理。
育
(4)对于有毒有害废弃物应回收后交有资质的单位处理,不能作为建筑垃圾外运。
(5)施工后应恢复施工活动破坏的植被。
2.(1)直埋电缆的敷设错误之处及正确做法如下:
错误之处一:农田下敷设电缆埋深0.9m。
教
正确做法:直埋电缆的埋深应不小于0.7m,穿越农田时应不小于1.0m。
8
错误之处二:采用YJV型电缆,电缆的接1 7地电阻值为12Ω。
9
4
8
3
信
微
正确做法:直埋电缆一般使用铠系装电缆。铠装电缆的金属外皮两端要可靠接地,接地电阻不得大于10Ω。
联
题
押
(2)直埋电缆工英程的敷设还
精
应准该符合下列要求:
①电缆敷设后,上面要铺100m m厚的软土或细沙,再盖上混凝土保护板,覆盖宽度应超过电缆两侧以外各
50mm,或用砖代替混凝土保护板。
②电缆中间接头盒外面要有铸铁或混凝土 保护盒。接头下面应垫以混凝土基础板,长度要伸出接头保护盒两端
600~700mm。
汇
3.电缆封端应严密,并根据要求做绝缘试验。6kV以 上 的电缆,应做交流耐压和直
1
流7 8泄漏性试验;
9
8
4
信
3
微
4.35kV架空线路的试验内容还包括:
系
联
一
唯
(1)测量35kV以上线路的工频参数。
(2)检查线路各相两侧的相位应一致。
(3)冲击合闸试验在额定电压下对空载线路的冲击合闸试验,应进行3次。
(4)测量杆塔的接地电阻值,应符合设计的规定。
(5)导线接头测试:
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 40
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
世界上唯一只赚不赔的投资就是学习
5.光伏设备及系统调试主要包括光伏组件串测试、跟踪系统调试、逆变器调试、通信调试、升压变电系统调试
等电气设备调试。
育
教
8
7
1
9
4
8
3
信
微
系
联
题
押
准
英精
汇
8
1
7
9
8
4
信
3
微
系
联
一
唯
汇英教育是一个真正懂建造师培训的机构,十年如一日,坚持教学研究,确保超高通过率。 41
报名电话:18095109365
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
