第三专题 建筑工程施工技术综合管理
第3章 建筑工程施工技术
3.1 施工测量
3.2 土石方工程施工
3.3 地基与基础工程施工/5.2 地基基础工程相关规定
3.4 主体结构工程施工/5.3 主体结构工程相关规定
3.5 屋面与防水工程施工
3.6 装饰装修工程施工
5.4 装饰装修与屋面工程相关规定
3.7 季节性施工技术
3.1 施工测量
3.1.1 常用工程测量仪器的性能与应用
知识点一、水准仪的组成、功能与型号?
水准仪主要由望远镜、水准器和基座三个主要部分组成,水准仪的主要功能是测量两点间的高差h,它不能直接
测量待定点的高程H,但可由控制点的已知高程来推算测点的高程;另外,利用视距测量原理,它还可以测量两
点间的水平距离D,但精度不高。
精密水准仪,用于国家一、二等水准测量及其他精密水准测量;
普通水准仪,用于国家三、四等水准测量及一般工程水准测量。
知识点二、经纬仪的组成、功能和型号?[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
经纬仪由照准部、水平度盘和基座三部分组成,经纬仪的主要功能是测量两个方向之间的水平夹角β,其次,
它还可以测量竖直角α;借助水准尺,利用视距测量原理,它还可以测量两点间的水平距离D和高差h。
经纬仪有DJ07、DJ1、DJ2、DJ6等几种不同精度的仪器。通常在书写时省略字母“D”。J07、J1、J2型经纬仪属
于精密经纬仪,J6型经纬仪属于普通经纬仪。在建筑工程中,常用J2和J6型光学经纬仪。
知识点三、激光经纬仪的特点和特别适用环境?
(1)望远镜在垂直(或水平)平面上旋转,发射的激光可扫描形成垂直(或水平)的激光平面,在这两个平面
上被观测的目标,任何人都可以清晰地看到。
(2)一般经纬仪在场地狭小,安置仪器逼近测量目标时,如仰角>50°就无法观测。激光经纬仪主要依靠发射
激光束来扫描定点,可不受场地狭小的影响。
(3)激光经纬仪可向天顶发射一条垂直的激光束,代替坠球吊线法测垂直度,不受风力的影响,施测方便、准
确、可靠、安全。
(4)能在夜间或黑暗场地进行测量工作,不受照度的影响。
由于激光经纬仪具有上述的特点,特别适合作以下的施工测量工作:
1)高层建筑及烟囱、塔架等高耸构筑物施工中的垂度观测和准直定位。
2)结构构件及机具安装的精密测量和垂直度控制测量。
3)管道铺设及隧道、井巷等地下工程施工中的轴线测设及导向测量工作。
知识点四、全站仪的组成和功能以及适用规模?[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
全站仪由电子经纬仪、光电测距仪和数据记录装置组成。全站仪一般用于大型工程的场地坐标测设及复杂工程
的定位和细部测设。
知识点五、可以直接测量高程的仪器?
几乎是在同一瞬间内得到平距、高差、点的坐标和高程
3.1.2 施工测量的方法和要求
知识点一、测量的基本工作?
1.测量的主要工作和基本工作是什么?
施工测量现场主要工作有长度的测设、角度的测设、建筑物细部点的平面位置的测设、建筑物细部点高程位置
的测设及倾斜线的测设等。
测角、测距和测高差是测量的基本工作。
[B-4,2012]2.平面控制测量应遵循什么原则?
平面控制测量必须遵循“由整体到局部”的组织实施原则,以避免放样误差的积累。大中型的施工项目,应先
建立场区控制网,再分别建立建筑物施工控制网,以平面控制网的控制点为基础,测设建筑物的主轴线,根据
主轴线再进行建筑物的细部放样。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
知识点二、施工测量的方法?

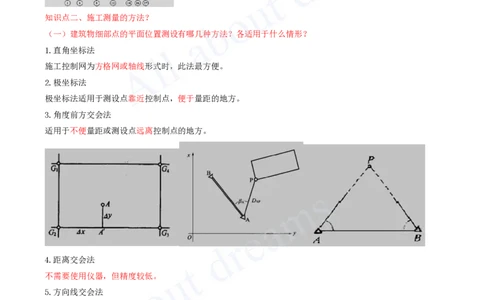

(一)建筑物细部点的平面位置测设有哪几种方法?各适用于什么情形?
1.直角坐标法
施工控制网为方格网或轴线形式时,此法最方便。
2.极坐标法
极坐标法适用于测设点靠近控制点,便于量距的地方。
3.角度前方交会法
适用于不便量距或测设点远离控制点的地方。
4.距离交会法
不需要使用仪器,但精度较低。
5.方向线交会法
方向线的设立可以用经纬仪,也可以用细线绳。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
(二)用水准仪进行细部高程测设推算的公式?
HB=HA+a-b
H+a=H+b
A B
知识点三、施工期间的变形测量?
[B-2]1.哪些建筑在施工期间需要进行变形监测?
① 安全设计等级为一级、二级的基坑。
② 地基基础设计等级为甲级,或软弱地基上的地基基础设计等级为乙级的建筑。
③ 长大跨度或体形狭长的工程结构。
④ 重要基础设施工程。
⑤ 工程设计或施工要求监测的其他对象。
[B-4,2021]2.在施工期间需要进行变形观测的要求?
1)对1.中个对象应进行沉降观测。
2) 对基坑工程,应进行基坑及其支护结构变形监测和周边环境变形监测。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
建筑变形测量精度等级分为特等、一等、二等、三等、四等共五级。
3.沉降观测的观测点的位置及数量,观测次数?
主体:建筑的四角、核心筒四角、大转角处、高低层建筑、新旧建筑和纵横墙等交接处的两侧。
基础:基础底板或接近基础的结构部分之四角处及其中部位置。
特等、一等不少于4个,其余3个。
(1)基础:①降水时每天一次,
②底板完10天后2-3天一次
(2)主体(基础完工):每加高2-3层一次。
4.位移变形观测的观测点的位置、数量,观测次数?
1)基坑围护墙或基坑边坡顶部变形观测点沿基坑周边布置,周边中部、阳角处、邻近被保护对象的部位应设[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
点;监测点水平间距不宜大于20m,且每边监测点不宜少于3个;水平和垂直监测点宜共用同一点。
2)基坑围护墙或土体深层水平位移监测点宜布置在围护墙的中间部位、阳角处及有代表性的部位,监测点水平
间距 20-60m,每侧边不应少于1个。
特等、一等不少于4个,其余3个。
主体:每加高2-3层一次。
封顶后每1-2月观测一次
5.倾斜观测的次数?
每1-2月观测一次
[B-4,2016]6.监测过程中必须立即实施安全预案并增加观测频率或增加观测方案内容的情形有哪些?
1)变形量或变形速率出现异常变化;
2)变形量达到或超出预警值;
3)周边或开挖面出现塌陷、滑坡;
4)建筑本身、周边建筑及地表出现异常;
5)由于地震、暴雨、冻融等自然灾害引起的其他变形异常情况。
3.2 土石方工程施工
3.2.1 岩土的分类和工程性能
3.2.2 基坑支护工程施工
3.2.3 人工降排水施工
3.2.4 土石方工程与回填施工
3.2.5 基坑验糟要求
3.2.1 岩土的分类和工程性能
建筑地基的岩土可分为岩石、碎石土、砂土、粉土、黏性土和人工填土。
【周公解梦】粉碎傻甜盐黏
知识点一、根据开挖难易程度对土的划分?
根据土方开挖的难易程度不同,可将土石分为八类,以便选择施工方法和确定劳动量,为计算劳动力、机具及
工程费用提供依据。
1)一类土:松软土
采用锹、锄头挖掘,少许用脚蹬。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
2)二类土:普通土
用锹、锄头挖掘,少许用镐翻松。
3)三类土:坚土
主要用镐,少许用锹、锄头挖掘,部分用撬棍。
4)四类土:砂砾坚土
先用镐、撬棍,后用锹挖掘,部分使用楔子及大锤
5)五类土:软石
用镐或撬棍、大锤挖掘,部分使用爆破方法。
6)六类土:次坚石
用爆破方法开挖,部分用风镐。
7)七类土:坚石
用爆破方法开挖。
8)八类土:特坚石
用爆破方法开挖。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
知识点二、岩土的工程性能?
(1)内摩擦角:土体中颗粒间相互移动和胶合作用形成的摩擦特性。是土的抗剪强度指标,土的内摩擦角反映
了土的摩擦特性。
内摩擦角在力学上可以理解为块体在斜面上的临界自稳角,在这个角度内,块体是稳定的;大于这个角度,块
体就会产生滑动。利用这个原理,可以分析边坡的稳定性。
(2)土抗剪强度:是指土体抵抗剪切破坏的极限强度,包括内摩擦角和黏聚力。
(3)黏聚力:是在同种物质内部相邻各部分之间的相互吸引力。
(4)土的天然含水量:土中所含水的质量与土的固体颗粒质量之比的百分率,称为土的天然含水量。土的天然
含水量对挖土的难易、土方边坡的稳定、填土的压实等均有影响。
(5)土的天然密度:土在天然状态下单位体积的质量,称为土的天然密度。
(6)土的干密度:单位体积内土的固体颗粒质量与总体积的比值,称为土的干密度。干密度越大,表明土越坚
实。在土方填筑时,常以土的干密度控制土的夯实标准。
(7)土的密实度。
(8)土的可松性:天然土经开挖后,其体积因松散而增加,虽经振动夯实,仍不能完全恢复到原来的体积,这
种性质称为土的可松性。它是挖填土方时,计算土方机械生产率、回填土方量、运输机具数量、进行场地平整
规划竖向设计、土方平衡调配的重要参数。
3.2.2 基坑支护工程施工
知识点一、深基坑支护?
1.灌注桩排桩支护?
通常由支护桩、支撑(或土层锚杆)及防渗帷幕等组成。排桩可根据工程情况为悬臂式支护结构(浅)、锚拉
式支护结构、内撑式支护结构和内撑-锚拉混合式支护结构。
适用条件:基坑侧壁安全等级为一级、二级、三级;适用于可采取降水或止水帷幕的基坑。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
2.地下连续墙支护?
地下连续墙可与内支撑、与主体结构相结合(两墙合一)等支撑形式。防渗性能好。地下连续墙宜同时用作主
体地下结构外墙即“两墙合一”。
适用条件:基坑侧壁安全等级为一级、二级、三级;适用于周边环境条件复杂的深基坑。
3.土钉墙支护?
(1)土钉墙的坡比不宜大于1:0.2。
(2)土钉水平间距和竖向间距宜为1~2m; 土钉倾角宜为5~20°,
(3)钢筋网宜采用HPB300,
(4)喷射混凝土强度等级不小于C20。
适用条件:基坑侧壁安全等级为二级、三级。
施工必须遵循“超前支护,分层分段,逐层施作,限时封闭,严禁超挖”的原则要求。
(1)开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
(2)上一层土钉完成注浆48h后,才可开挖下层土方。
4.咬合桩围护墙支护?
适用:基坑侧壁安全等级为一级、二级、三级。
5.型钢水泥土搅拌墙?
适用:基坑侧壁安全等级为一级、二级、三级。
6.板桩围护墙支护?
适用:基坑侧壁安全等级为一级、二级、三级。
7.水泥土重力式围护墙?
适用条件:基坑侧壁安全等级为二、三级。
知识点二、基坑监测具体要求
1.基坑工程(安全等级一、二级)施工前,应由建设方委托具备相应资质的第三方对基坑工程实施现场监测。
基坑工程施工前,应编制基坑工程监测方案。
2.基坑工程的现场监测应采用仪器监测与现场巡视检查(目测为主)相结合的方法。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
基坑工程整个施工期内,每天均应有专人进行巡视检查。巡视检查应包括主要内容:支护结构、施工状况、周
边环境、监测设施及其他巡视检查内容。
3.2.3 人工降排水施工
知识点一、地下水控制技术方案?
1.开挖深度多少米,要用井点降水?
在软土地区开挖深度浅时,可边开挖边用排水沟和集水井进行集水明排;当基坑开挖深度超过3m,一般就要用
井点降水。
2.地下水控制位置?
施工中地下水位应保持在基坑底面以下0.5 ~ 1.5m。
3.降水引起的危及周边环境安全,如何解决?
当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
4.坑底有承压水如何解决?
当基坑底为隔水层且层底作用有承压水时,应进行坑底突涌验算。必要时可采取水平封底隔渗或钻孔减压措
施,保证坑底土层稳定;避免突涌的发生。
知识点二、三种井点的特点?
(一)轻型井点
降水深度(地面以下)6m以内。
多级轻型井点降水深度(地面以下)6〜10m。
(二)喷射井点
喷射井点降水设备较简单,排水深度大,比多级轻型井点降水设备少、土方开挖量少,施工快,费用低,降水
深度(地面以下)8 ~ 20m。
(三)真空降水管井
真空降水管井设备较为简单,排水量大,降水较深,较轻型井点具有更大的降水效果,降水深度(地面以下)
大于6m,适用于渗透系数大(适用于渗透系数大于1×10-6cm/s 的含上层滞水或潜水土层)的土层降水。
它们大多都适用于填土、黏性土、粉土和砂土,只有降水管井不宜用于填土,但又适合于碎石土和黄土。
知识点三、截水帷幕?
截水帷幕常用高压喷射注浆、地下连续墙、小齿口钢板桩、深层水泥土搅拌桩等。
落底式竖向截水帷幕,应插入不透水层。当地下含水层渗透性较强、厚度较大时, 可采用悬挂式竖向截水与坑
内井点降水相结合或采用悬挂式竖向截水与水平封底相结合的方案。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
3.2.4 土石方工程与回填施工
知识点一、土方开挖?
1.土方开挖的原则?
土方开挖的顺序、方法必须与设计要求相一致,并遵循“开槽支撑,先撑后挖,分层开挖(3米),严禁超挖”
的原则
2.相邻基坑开挖时,遵循的程序?
相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。
3.为了防止超挖导致扰动地基土,如何解决?
基坑开挖应尽量防止对地基土的扰动。
采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留一层(20~30cm)结合人工挖掘修整。
4.降水应将水位降至?持续时间?
在地下水位以下挖土,应在基坑四周挖好临时排水沟和集水井,或采用井点降水,将水位降低至坑底以下
50cm,以利挖方进行。降水工作应持续到基础(包括地下水位下回填土)施工完成。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
5.深基坑挖土方案有哪些?哪些是有支护的?
深基坑工程的挖土方案,主要有放坡挖土、中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土。前者无支护
结构,后三种皆有支护结构。逆作法开挖面积较大时,宜采用盆式开挖,先形成中部结构。
知识点二、土方回填?
1.填方的要求?
填方土应尽量采用同类土。一般不能选用淤泥、淤泥质土、有机质大于5%的土、含水量不符合压实要求的黏性
土。
清除基底上的垃圾、草皮、树根、杂物,排除坑穴中积水、淤泥和种植土,将基底充分夯实和碾压密实。应在
相对两侧或周围同时进行回填和夯实。填土应从场地最低处开始,由下而上整个宽度分层铺填。每层虚铺厚度
应根据夯实机械确定。
2.不同压实机具的填方分层厚度和每层压实遍数?
分层厚度 每层压实遍数
压实机具
(mm) (次)
平碾 250〜300 6〜8
振动压实机 250〜350 3〜4
柴油打夯机 200〜250 3〜4
人工打夯 <200 3〜4[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
3.填方的密实度?
填方的密实度压实系数表示。压实系数为土的控制(实际)干土密度与最大干土密度的比值,最大干土密度是
当最优含水量时,通过标准的击实方法确定的。填土应控制土的压实系数满足设计要求。
3.2.5 基坑验糟要求
知识点一、基坑验槽哪些单位必须参加?
基坑挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设、监理等单位共同进行验槽,合格后方
能进行基础工程施工。
[B-2]知识点二、验槽必须具备的资料和条件?[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
(1)勘察、设计、建设、监理、施工等相关单位技术人员到场;
(2)地基基础设计文件;(3)岩土工程勘察报告;
(4)轻型动力触探记录(可不进行时除外);
(5)地基处理或深基础施工质量检测报告;
(6)基底应为无扰动的原状土,留置有保护土层时其厚度不应超过100mm。
【周公解梦】底无扰,五方到,勘设探测四报告。
知识点三、验槽的方法?
观察、钎探、轻型动力触探。验槽方法通常主要采用观察法,而对于基底以下的土层不可见部位,要先辅以钎
探法配合共同完成。
1.重点观察哪些部位?P276
验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位。
在进行直接观察时,可用袖珍式贯入仪作为辅助手段。
[B-2]2.轻型动力触探?
(1)轻型动力触探进行基槽检验时,应检查下列内容:
1)地基持力层的强度和均匀性;
2)浅埋软弱下卧层或浅埋突出硬层;
3)浅埋的会影响地基承载力或地基稳定性的古井、墓穴和空洞等。
2.轻型动力触探?
(2)天然地基遇到下列情况之一时可不进行轻型动力触探:
1)承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
2)基坑持力层为砾石层或卵石层,且基底以下砾石层和卵石层厚度大于1m时;
3)基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。
(3)轻型动力触探宜采用机械自动化实施,检验深度及间距应满足下表要求。检验完毕后,触探孔应灌砂填
实。
排列方式 基坑宽度 检验深度 检验间距
中心一排 <0.8 1.2
一般
两排错开 0.8~2.0 1.5
1.0~1.5m
梅花型 >2.0 2.1
3.3 地基与基础工程施工
3.3.1 常用地基处理方法与施工
3.3.2 桩基础施工
3.3.3 混凝土基础施工
3.3.1 常用地基处理方法与施工
知识点一、常用地基处理方法?
1.常见的地基处理方式?
有换填地基、压实和夯实地基、复合地基、注浆加固、预压地基、微型桩加固等。
2.换填地基法常针对哪种不良地基?按换填材料分为?[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
换填地基适用于浅层软弱土层或不均匀土层的地基处理。按其回填的材料不同可分为素土、灰土地基,砂和砂
石地基,粉煤灰地基等。换填地基施工时,不得在柱基、墙角及承重窗间墙下接缝。
砂和砂石地基当使用粉细砂或石粉时,应掺入不少于总重30%的碎石或卵石。
3.夯实地基?
夯实地基可分为强夯和强夯置换处理地基。
4.复合地基?
(1)水泥粉煤灰碎石桩复合地基
(2)灰土挤密桩复合地基
(3)振冲碎石桩和沉管砂石桩复合地基[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
(4)夯实水泥土桩复合地基
(5)水泥土搅拌桩复合地基
(6)旋喷桩复合地基
3.3.2 桩基础施工
知识点一、预制桩?
1.锤击预制桩密集桩群施打顺序?
根据打(沉)桩方法的不同,钢筋混凝土预制桩施工方法分为锤击沉桩法和静力压桩法。
锤击法沉桩顺序应按先深后浅、先大后小、先长后短、先密后疏的次序进行。对于密集桩群,从中间开始分头
向四周或两边对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。
2.锤击预制桩
终止沉桩标准?
a.终止沉桩应以桩端标高控制为主,贯入度控制为辅,当桩终端达到坚硬,硬塑黏性土,中密以上粉土、砂
土、碎石土及风化岩时,可以贯入度控制为主,桩端标高控制为辅;
b.贯入度达到设计要求而桩端标高未达到时,应继续锤击3阵,按每阵10击的贯入度不大于设计规定的数值予以
确认。
知识点二、灌注桩?
1.泥浆护壁灌注桩有哪几类?钻孔灌注桩的施工流程?
泥浆护壁灌注桩,分为正(反)循环钻机、冲击钻机、旋挖钻机、多支盘灌注桩机、扩底机械钻具等桩机设
备。
场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔、泥浆循环、清除废浆、泥渣
→清孔换浆→终孔验收→下钢筋笼和钢导管→二次清孔→清孔质量检验→浇筑水下混凝土(提高强度)→成
桩。
超灌高度应高于桩顶标高1m以上。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
2.人工挖孔桩的护壁有哪些?应用较广的是?
护壁方法可以采用现浇混凝土护壁、喷射混凝土护壁、砖砌体护壁、沉井护壁、钢套管护壁、型钢或木板桩工
具式护壁等多种。应用较广的现浇混凝土分段护壁。
知识点三、桩基检测?
1.施工前、施工后分别检测哪些指标?
可分为施工前,为设计提供依据的试验桩检测,主要确定单桩极限承载力;
桩基施工后,为验收提供依据的工程桩检测,主要进行单桩承载力和桩身完整性检测。
[B-4,2023]2.桩基检测的方法和目的
(1)单桩竖向抗压静载试验。目的确定单桩竖向抗压极限承载力;
(2)单桩竖向抗拔静载试验。目的确定单桩竖向抗拔极限承载力;
(3)单桩水平静载试验。目的确定单桩水平临界荷载和极限承载力.
(4)钻芯法。判定桩身完整性类别(受检桩混凝土龄期28d)
(5)低应变法。判定桩身完整性类别
(6)高应变法。判定单桩竖向抗压承载力+桩身完整性类别;
(7)声波透射法。判定桩身完整性类别;
(采用低应变法和声波透射法检测,受检桩混凝土强度70%)
3.单桩承载力、桩身完整性的检测时间?
验收检测时,宜先进行桩身完整性检测,后进行承载力检测。桩身完整性检测应在基坑开挖后进行。
[B-4,2020]4.桩身完整性类别?[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
桩身完整性分类为Ⅰ类桩、Ⅱ类桩、Ⅲ类桩、Ⅳ类桩共4类。Ⅰ类桩桩身完整;Ⅱ类桩桩身有轻微缺陷,不会影
响桩身结构承载力的正常发挥;Ⅲ类桩桩身有明显缺陷,对桩身结构承载力有影响;Ⅳ类桩桩身存在严重缺
陷。
[B-1]5.受检桩的选择条件?
(1)施工质量有疑问的桩;
(2)局部地基条件出现异常的桩;
(3)承载力验收时选择部分Ⅲ类桩;
(4)设计方认为重要的桩;
(5)施工工艺不同的桩;
(6)宜按规定均匀和随机选择。
【周公解梦】三姨认为重要的,均不同异
3.3.3 混凝土基础施工
知识点一、混凝土基础有哪些形式?后浇带设置的条件,宽度?
混凝土基础的主要形式有条形基础、独立基础、筏形基础和箱形基础等。高层建筑筏形基础和箱形基础长度超
过40m时,宜设置贯通的后浇施工缝(后浇带),后浇带宽≥80cm,在后浇施工缝处,钢筋必须贯通。
知识点二、钢筋分项工程
1.钢筋网绑扎有什么要求(和哪项工艺类似)?
钢筋网的绑扎。四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位
移。双向主筋的钢筋网,则须将全部钢筋相交点扎牢。绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网
片歪斜变形。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
2.双层钢筋网为保证钢筋位置采用?
基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。
3.钢筋弯钩朝向问题?
基础底板钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。
知识点三、混凝土分项工程
1.垫层强度要求?
垫层混凝土应在基础验槽后立即浇筑,混凝土强度达到70%后方可进行后续施工。
2.台阶式基础浇筑要求?
台阶式基础施工,可按台阶分层一次浇筑完毕。
3.条形基础分段、分层尺寸?
根据基础深度宜分段分层(300~500mm)连续浇筑混凝土,一般不留施工缝。 各段层间应相互衔接,每段间浇
筑长度控制在2~3m,做到逐段逐层呈阶梯形向前推进。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
知识点四、大体积混凝土工程
1.大体积混凝土施工组织?
(1)大体积混凝土施工应符合下列规定:
1)大体积混凝土的设计强度等级宜为C25-C50,并可采用混凝土60d或90d的强度作为混凝土配合比设计、混凝
土强度评定及工程验收的依据;
2)配置控制温度和收缩的构造钢筋;
3)大体积混凝土置于岩石类地基上时,宜在混凝土垫层上设置滑动层;
4)设计中应采取减少大体积混凝土外部约束的技术措施;
5)设计中应根据工程情况提出温度场和应变的相关测试要求
(2)大体积混凝土应选用水化热低的通用硅酸盐水泥
(3)混凝土拌合物的坍落度不宜大于180mm
(4)拌合水用量不宜大于170kg/m܁
(5)大体积混凝土拌合物运输应采用混凝土搅拌运输车,运输车应根据施工现场实际情况具有防晒、防雨和保
温措施。
(6) 大体积混凝土供应能力应满足混凝土连续施工需要,不宜低于单位时间所需量的1.2倍。
2.大体积混凝土施工要求?
(1)大体积混凝土施工宜采用整体分层或推移式连续浇筑施工。
(2)当采用跳仓法时,跳仓的最大分块单向尺寸不宜大于40m,跳仓间隔施工的时间不宜小于7d。
(3)混凝土入模温度宜控制在5-30℃。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
(4)大体积混凝土浇筑应符合下列规定:
1)混凝土浇筑层厚度,整体连续浇筑时宜300-500mm
2)整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并应在前层混凝土初凝之前将次层混凝土浇筑完毕
当层间间歇时间超过混凝土初凝时间,层面应按施工缝处理
3)混凝土宜采用泵送方式和二次振捣
(5)应及时对大体积混凝土浇筑面进行多次抹压处理
(6)大体积混凝土应采取保温保湿养护:
保温养护持续时间不宜少于14d,保温覆盖层拆除应分层逐步进行,混凝土表面温度与环境最大温差小于20℃
时,可全部拆除。
(7)大体积混凝土浇筑过程中突遇大雨或大雪时 应及在结构合理部位留置施工缝,并应中止混凝土浇筑;对
已浇筑未硬化的混凝土立即覆盖,严禁雨水直接冲刷新浇筑的混凝土
3.大体积混凝土施工试验与监测
(1)大体积混凝土施工温控指标应符合下列规定
①混凝土浇筑体在入模温度基础上温升值不宜大于50℃
②混凝土浇筑体里表温差不宜大于25 ℃;
③混凝土浇筑体降温速率不宜大于2.0℃/d;
④拆除保温覆盖时混凝土表面与大气温差不大于20℃
(2)大体积混凝土浇筑体内监测点布置应反映最高温升、里表温差、降温速率及环境温度,可采用下列布置方
式:
①测试区可选混凝土浇筑体平面图对称轴线的半条轴线, 测试区内监测点应按平面分层布置
②在每条测试轴线上,监测点位不宜少于4处[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
③沿混凝土浇筑体厚度方向,应至少布置表层、底层和中心温度测点,测点间距不宜大于500mm;
④混凝土浇筑体表层温度,宜为混凝土浇筑体表面以内50mm处的温度;
⑤混凝土浇筑体底层温度,宜为混凝土浇筑体底面以上50mm处的温度。
(3)大体积混凝土浇筑体里表温差、降温速率及环境温度的测试,在混凝土浇筑后,每昼夜不应少于4次;入
模温度测量,每台班不应少于2次。
5.2 地基基础工程相关规定
5.2.1 《建筑与市政地基基础通用规范》有关规定
[B-1]1.下列建筑物应在施工期间及使用期间进行沉降变形观测,直至沉降达到稳定标准为止:
①地基基础设计等级为甲级的建筑物;
②软弱地基上的地基基础设计等级为乙级的建筑物;
③处理地基上的建筑物;
④采用新型基础或新型结构的建(构 )筑物。
2.扩展基础的混凝土强度等级不应低于C25,筏形基础、桩筏基础的混凝土强度等级不应低于C30。
3.钢筋混凝土基础设置垫层时,其纵向受力钢筋的混凝土保护层厚度不应小于40mm; 当未设置垫层时,扩展基
础、筏形基础、桩筏基础中受力钢筋的混凝土保护层厚度不应小于70mm。[[[[注注注注::::天天天天一一一一文文文文化化化化专专专专有有有有版版版版权权权权,,,,未未未未经经经经许许许许可可可可不不不不可可可可转转转转发发发发或或或或复复复复印印印印传传传传播播播播]]]]
4.混凝土内支撑结构的混凝土强度等级不应低于C25; 排桩支护结构的桩身混凝土强度等级不应低于C25,排桩
顶部应设钢筋混凝土冠梁连接,冠梁宽度不应小于排桩桩径。
5.2.3 地基处理施工有关规定
(1)基底标高不同时,宜按先深后浅的顺序进行施工。
(2)施工过程中应采取减少基底土体扰动的保护措施,机械挖土时,基底以上200~300mm厚土层应采用人工挖
除。
5.2.4 基坑支护技术有关规定
1.基坑支护设计应规定其设计使用期限。基坑支护的设计使用期限不应小于一年。
