9.2 施工组织设计

9.2.1 施工工厂设施
考点1:施工工厂设施★★
考点1 内容 考频指数
一、主要施工工厂设施

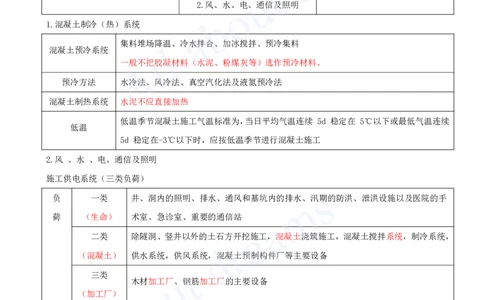

施工工厂设施★★ 1.混凝土制冷(热)系统 ※※
2.风、水、电、通信及照明
1.混凝土制冷(热)系统
集料堆场降温、冷水拌合、加冰搅拌、预冷集料
混凝土预冷系统
一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料。
预冷方法 水冷法、风冷法、真空汽化法及液氮预冷法
混凝土制热系统 水泥不应直接加热
低温季节混凝土施工气温标准为,当日平均气温连续 5d 稳定在 5℃以下或最低气温连续
低温
5d 稳定在-3℃以下时,应按低温季节进行混凝土施工
2.风 、水 、电、通信及照明
施工供电系统(三类负荷)
负 一类 井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手
荷 (生命) 术室、急诊室、重要的通信站
二类 除隧洞、竖井以外的土石方开挖施工,混凝土浇筑施工,混凝土搅拌系统,制冷系统,
(混凝土) 供水系统,供风系统,混凝土预制构件厂等主要设备
三类
木材加工厂、钢筋加工厂的主要设备
(加工厂)
砂石加工系统、金属结构及机电安装、机修系统、施工照明等主要设备中,部分属二类负荷,部分属
三类负荷。(不二不三)
【单选】下列拌合料预冷方式中,不宜采用的是( )。
A.冷水拌合
B.加冰搅拌
C.预冷集料
D.预冷水泥[注:天一文化专有版权,未经许可不可转发或复印传播]

答案:D
【多选】下列气温条件下应编制冬期施工作业计划的是( )。
A.连续5d平均气温低于5℃
B.连续5d平均气温低于8℃
C.连续5d最低温度低于-3℃
D.连续5d最低温度低于0℃
E.昼夜平均气温低于6℃,且最低温度低于0℃
答案:AC

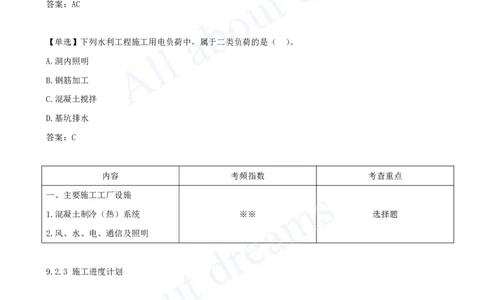

【单选】下列水利工程施工用电负荷中,属于二类负荷的是( )。
A.洞内照明
B.钢筋加工
C.混凝土搅拌
D.基坑排水
答案:C
内容 考频指数 考查重点
一、主要施工工厂设施
1.混凝土制冷(热)系统 ※※ 选择题
2.风、水、电、通信及照明
9.2.3 施工进度计划
考点3:施工进度计划★★★
考点3 内容 考频指数
一、施工进度计划表达方法
1)横道图
2)工程进度曲线
施工总进度的要求★★★ 3)网络图 ※※※
①单代号网络计划:
②双代号网络计划:[注:天一文化专有版权,未经许可不可转发或复印传播]

③时标网络图:
一、施工进度计划表达方法★★★
工程设计和施工阶段常采用的进度计划表达方法包括:横道图、工程进度曲线、 施工进度管理控制曲线、形
象进度图、网络进度计划
1)横道图
2)工程进度曲线
3)网络图(补充)
①单代号网络计划(略-14年一个小问级难)

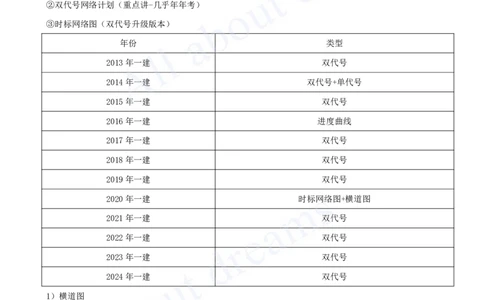

②双代号网络计划(重点讲-几乎年年考)
③时标网络图(双代号升级版本)
年份 类型
2013年一建 双代号
2014年一建 双代号+单代号
2015年一建 双代号
2016年一建 进度曲线
2017年一建 双代号
2018年一建 双代号
2019年一建 双代号
2020年一建 时标网络图+横道图
2021年一建 双代号
2022年一建 双代号
2023年一建 双代号
2024年一建 双代号
1)横道图
1.是什么?
用横道图表示的施工进度计划,一般包括两个基本部分,即左侧的工程项目(工作名称)及工程(工作)的
持续时间等基本数据部分和右侧的横道线部分。
2.解决什么?
横道图直观描述了什么任务计划在什么时候进行,计划多久时间完成,实际已经完成多少等信息。
(1)不能明确反映出各项工作之间错综复杂的相互关系
(2)不能明确地反映出影响工期的关键工作和关键线路,无法反映出整个工程项目的关键所在,不便于进度
控制人员抓住主要矛盾。[注:天一文化专有版权,未经许可不可转发或复印传播]
(3)不能反映出工作所具有的机动时间,看不到计划的潜力所在,无法进行最合理的组织和指挥。
(4)不能反映工程费用与工期之间的关系,不便于缩短工期和降低成本。
3.考什么?
判定日期。(能表示的信息少,考题单一)

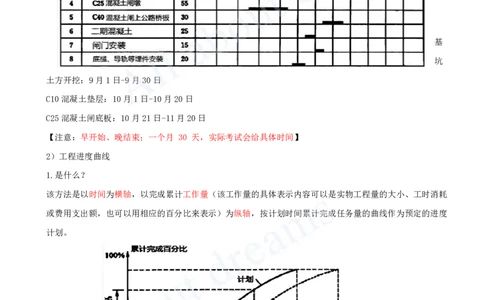

基

坑
土方开挖:9月1日-9月30日
C10混凝土垫层:10月1日-10月20日
C25混凝土闸底板:10月21日-11月20日
【注意:早开始、晚结束;一个月 30 天,实际考试会给具体时间】
2)工程进度曲线
1.是什么?
该方法是以时间为横轴,以完成累计工作量(该工作量的具体表示内容可以是实物工程量的大小、工时消耗
或费用支出额,也可以用相应的百分比来表示)为纵轴,按计划时间累计完成任务量的曲线作为预定的进度
计划。[注:天一文化专有版权,未经许可不可转发或复印传播]
2.解决什么?
同一个工作:
(1)实际工程进展速度。
(2)进度超前或拖延的时间。
(3)工程量的完成情况。
(4)后续工程进度预测。
3.考什么?
判定推迟或提前。
【例题·案例节选】
施工单位对发电隧洞加固(E)工作施工进度有关数据进行统计,绘制的工作进度曲线如图所示。
问题:指出 E 工作第 60 天末实际超额(或拖欠)计划累计工程量的百分比、提前(或)拖欠的天数。指出 E 工
作实际持续时间。
答案:
(1)第 60 天末,E 工作实际拖欠计划累计工程量为 12.1%;拖延 20 天。
(2)E 工作的实际持续时间是 180d。
3)网络进度计划
①单代号网络计划(略)
②双代号网络计划(几乎年年考)
③时标网络图(双代号升级版本)
(1)是什么?
以箭线及其两端节点的编号表示工作的网络图。
(2)解决什么?[注:天一文化专有版权,未经许可不可转发或复印传播]
各工作之间的逻辑关系十分清楚,且经过时间参数的计算可找出关键线路,并可上机调整和优化。
(3)考什么?(经典5题型)
题型1.网络计划图绘制:绘制、调整、挑错修改等;
题型2.参数计算:关键线路与关键工作、总时差;
题型3.索赔问题:工期延误、能否索赔;
题型4.进度优化:调整网络图
题型5.计算时间节点:与横道图考法相同
题型1.网络计划图绘制:绘制、调整、挑错修改等;
(1)起点工作:节点编号
(2)逻辑关系:紧前、紧后
(3)持续时间
(4)绘制顺序
【绘制网络图】
工作名称 紧前工作 紧后工作 工作名称 紧前工作 紧后工作
B(2) \ C、D、E F(7) D、C H
D(6) B F G(6) C、E H
E(4) B G H(5) F、G \
C(5) B G、F
题型2.参数计算:关键线路与关键工作、总时差(走迷宫法)[注:天一文化专有版权,未经许可不可转发或复印传播]
1)关键线路:持续时间最长的线路为关键线路,关键线路的持续时间就是工期;每一个网络计划至少有一条
关键线路。
关键线路上的工作就是关键工作。关键工作的总是差最小
次关键线路:持续时间仅短于关键线路的线路。
1、关键线路B-D-F-H
2、关键工作B、D、F、H
3、次关键线路B-C-F-H
2)工期T(time):完成任务所需要的时间。
计划工期—该工作所在所有线路时间最长的
3)总时差:不影响总工期前提下,工作可以利用的机动时间
①公式计算:最迟开始-最早开始=最迟完成-最早完成
②双代号时标网络计划:紧后工作总时差加本工作与该紧后工作时间间隔之和的最小值
1、计划工期=20
2、D工作总时差=0
3、C工作总时差=1
题型3.索赔问题:工期延误、能否索赔;
(1)责任划分(承发包双方责任、义务)
(2)工期延误(关键工作、时差)
①关键工作:则延误多久就对总工期影响多久;
②非关键工作:不超过总时差,不影响总工期;超过总时差,影响总工期,值为两者之差。[注:天一文化专有版权,未经许可不可转发或复印传播]
事件1:A工作过程中,发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A工作的实际工作
时间为34天。
事件2:B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理,B工作实际工作时间
为26天。
事件3:由于法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:1.指出事件1、事件2、事件3责任方,并分别分析对计划总工期有何影响。
答案:
事件1:责任方:发包人,A是关键工作,影响计划总工期4d;
事件2:责任方:承包人;B是关键工作,影响计划总工期6d
事件3:责任方:发包人;G是非关键工作,延误53天,总时差为50天,影响计划总工期3d;
