第 5 章 堤防与河湖疏浚工程
5.1 堤防工程施工技术
5.2 河湖疏浚工程施工技术
5.1.1 堤身填筑施工方法
5.1 堤防工程施工技术
5.1.1 堤身填筑施工方法
5.1.2 护岸护坡的施工方法

章节 题型 2020 2021 2022 2023 2024
单选
5.1 堤防工程
多选 2
施工技术
案例 4 5
导入:
考情分析:
单选题:2016(1),2016(1),2020(1);
多选题:2011(1),2022(1);
案例题:2011(1),2012(1),2013(1),2014(1),2017(1), 2022(1), 2024(1)。
一、二建教材重复程度:50%。[注:天一文化专有版权,未经许可不可转发或复印传播]
教材内容:
1.堤基清理的要求(6条)
2.填筑作业面的要求(12条)
3.铺料作业的要求(5条)
4.压实作业要求(8条)
5.堤防工程防汛抢险
1.堤基清理的要求(6条,2012(1)案例)

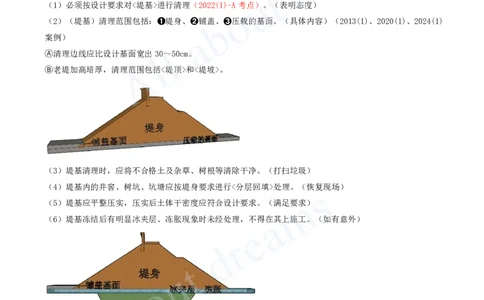

(1)必须按设计要求对<堤基>进行清理(2022(1)-A考点)。(表明态度)
(2)(堤基)清理范围包括:➊堤身、➋铺盖、➌压载的基面。(具体内容)(2013(1)、2020(1)、2024(1)
案例)
Ⓐ清理边线应比设计基面宽出30~50cm。
Ⓑ老堤加高培厚,清理范围包括<堤顶>和<堤坡>。
(3)堤基清理时,应将不合格土及杂草、树根等清除干净。(打扫垃圾)
(4)堤基内的井窖、树坑、坑塘应按堤身要求进行<分层回填>处理。(恢复现场)
(5)堤基应平整压实,压实后土体干密度应符合设计要求。(满足要求)
(6)堤基冻结后有明显冰夹层、冻胀现象时未经处理,不得在其上施工。(如有意外)
2.填筑作业面的要求(12条)
(1)
➊地面起伏不平时,应按<水平分层>由低处开始逐层填筑,不得<顺坡>铺填;(2022(1)-B考点)、(2016(2)
案例)[注:天一文化专有版权,未经许可不可转发或复印传播]
➋堤防<横断面>上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5。(2016(1)、2022(1)-C考点)、
(2016(2)案例)
(2)分段作业面长度,机械施工时段长不应小于100m(2011(1)-B考点)。
(3)(每段中,同一层的)作业面应分层统一铺土,统一碾压,严禁出现界沟。
上、下层的<分段接缝>应错开(2011(1)-C考点)。
(4)如堤身两侧设有压载平台,两者应按设计断面<同步>分层填筑,严禁先筑堤身后压载。
(如果“先堤身→后压载”,则淤泥会被挤到两端来,将来这个压载平台就没法压实了)
说明:两者,是指<堤身>和<压载平台>,不是指压载平台的两侧。[注:天一文化专有版权,未经许可不可转发或复印传播]
5.1.1 堤身填筑施工方法
2.填筑作业面的要求(12条)
(5)相邻<施工段>的作业面宜<均衡>上升,段间出现高差,应以斜坡面相接,结合坡度为1:3~1:5。
(2011(1)-D、2022(1)-D考点)

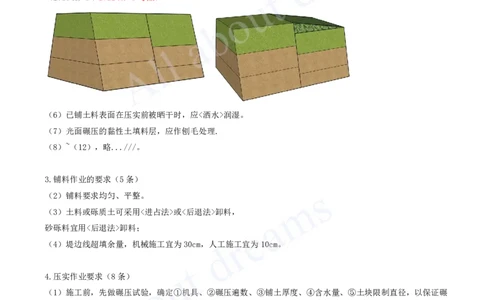

(6)已铺土料表面在压实前被晒干时,应<洒水>润湿。
(7)光面碾压的黏性土填料层,应作刨毛处理.
(8)~(12),略...///。
3.铺料作业的要求(5条)
(2)铺料要求均匀、平整。
(3)土料或砾质土可采用<进占法>或<后退法>卸料,
砂砾料宜用<后退法>卸料;
(4)堤边线超填余量,机械施工宜为30cm,人工施工宜为10cm。
4.压实作业要求(8条)
(1)施工前,先做碾压试验,确定①机具、②碾压遍数、③铺土厚度、④含水量、⑤土块限制直径,以保证碾
压质量达到设计要求。
(2)分段碾压,各段应设立标志,以防漏压、欠压、过压。
(3)碾压行走方向,应<平行>于堤轴线。(2011(1)-E、2022(1)-E考点)
(4)分段、分片(分片,指的是平面区域)碾压,相邻作业面的<搭接>碾压宽度,平行堤轴线方向不应小于
0.5m;垂直堤轴线方向不应小于3m。
(5)拖拉机带碾磙或振动碾压实作业,宜采用进退错距法,碾迹搭压宽度应大于10cm;
铲运机兼作压实机械时,宜采用轮迹排压法,轮迹应搭压轮宽的1/3。[注:天一文化专有版权,未经许可不可转发或复印传播]
(6)机械碾压应控制行走速度:平碾≤2km/h,振动碾≤2km/h,铲运机为2挡。
(7)土料含水率应控制在最优含水率±3%范围内。
(8)砂砾料压实时,洒水量宜为填筑方量的20%~40%;
中细砂压实的洒水量,宜按最优含水量控制;
压实施工宜用履带式拖拉机带平碾、振动碾或气胎碾。
1.堤基清理的要求(6条)
2.填筑作业面的要求(12条)
3.铺料作业的要求(5条)
4.压实作业要求(8条)
<局部>考题归纳,例题见下页PPT:
1.堤基清理、填筑要求【➊11ⒶⒷⒸ、16、22ⒶⒷⒸⒹ】【案例】【➊11、12、13、14、22;➋16】
2.铺料、压实要求【➊11ⒹⒺ、22Ⓔ】
例题1:2022(1)-25.堤防填筑作业,正确的有( )。
A.筑堤工作开始前,必须按设计要求对堤基进行清理
B.地面起伏不平时,应由低至高顺坡铺土填筑
C.堤防横断面上地面坡陡于1∶5时,应将地面坡度削至缓于1∶5
D.相邻作业堤段间出现高差,应以斜坡面相接,坡度应缓于1∶3
E.堤防碾压行走方向,应垂直于堤轴线
答案:ACD
解析:(1)A选项正确,筑堤工作开始前,必须按设计要求对堤基进行清理;
(2)B选项错误,地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;C选项正确,堤防横
断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5;
(3)D选项正确,相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为1:3~1:
5;
(4)E选项错误,碾压行走方向,应平行于堤轴线。
拓展:本题也是➊找错误或者➋背书的<案例题>。
例题2:2011(1)-26.关于新筑堤防作业的说法,正确的有( )。
A.作业面应水平分层,不得顺坡铺填
B.机械施工时,分段作业面长度不应小于100m
C.分段作业面上、下层不得在同一位置分段
D.碾压机具行走方向,不得平行于堤轴线[注:天一文化专有版权,未经许可不可转发或复印传播]
E.土料铺填与压实工序应连续进行
答案:ABCE
解析:D选项错误,碾压行走方向,应<平行>于堤轴线。
例题3:2013(1)3.2(综合)
背景:
事件二:施工组织设计对<➊相邻施工堤段垂直堤轴线的接缝>和<➋加高培厚堤防堤坡新老土层结合面>均提出
了具体施工技术要求。
问题:2.根据《堤防工程施工规范》(5L260-98),事件二中提出的施工技术要求应包括哪些主要内容?
答案:2.
➊相邻施工堤段垂直堤轴线的接缝的处理
Ⓐ作业面应分层统一铺土、统一碾压, 严禁出现界沟,上、下层的分段接缝应错开;
Ⓑ相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接;
➋加高培厚堤防堤坡新老土层结合面的处理
Ⓐ对新填土与老堤坡结合处,应将结合处挖成台阶状并刨毛,以利新、老层间密实结合;
Ⓑ应按水平分层由低处开始逐层填筑,不得顺坡铺填;
5.堤防工程防汛抢险 (1)原则
抢护原则:①前堵后导、②强身固脚、③减载平压、④缓流消浪。(2016(1)、2020(1)考点),(2017(1)案
例)
例题:2016(1)-8.堤防工程抢险原则不包括( )。
A.前导后堵[注:天一文化专有版权,未经许可不可转发或复印传播]
B.强身固脚
C.减载平压
D.缓流消浪
答案:A
解析:堤防工程抢护原则:前堵后导、强身固脚、减载平压、缓流消浪。
5.堤防工程防汛抢险 (2)漏洞
堤身漏洞险情的抢护应遵守下列规定:
①堤身漏洞险情的抢护以“前截后导,临重于背”为原则。在<临水侧>截断漏水来源,在<背水侧>漏洞出水口
处采用反滤围井的方法。
②略...///。
③略...///。
5.1.1 堤身填筑施工方法
5.堤防工程防汛抢险 (3)管涌
管涌险情的抢护宜在<背水>面,采取反滤导渗,控制涌水,留有渗水出路。[注:天一文化专有版权,未经许可不可转发或复印传播]
5.堤防工程防汛抢险 (4)漫溢
当遭遇超标准洪水或有可能超过堤坝顶时,应迅速进行<加高>抢护,同时做好人员撤离安排。
5.堤防工程防汛抢险 (5)削减波浪的冲击力
为削减波浪的冲击力,应在靠近堤坡的水面设置芦柴、柳枝、湖草等防浪。
5.堤防工程防汛抢险 (6)崩岸
当发生崩岸险情时,应抛投物料,如石块、石笼、混凝土多面体、土袋和柳石枕等,以稳定基础,防止崩岸进
一步发展;并向附近居民示警。
5.堤防工程防汛抢险 (7)决口
堤防决口抢险应遵守下列规定:[注:天一文化专有版权,未经许可不可转发或复印传播]
①当堤防决口时,除有关部门快速通知附近居民安全转移外,抢险施工人员应配备足够的安全救生设备。
②③④,略...///。
例题:2017(1)5.5
背景:
事件三:2015年汛前,该合同工程基本完工。由于当年汛期水库防汛形势严峻,水库安全度汛,根据度汛方
案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措施预
案,部分内容如表5所示(表格见下页PPT)。
序号 巡查部位 可能发生的险情种类 应对措施预案
1 上游坝坡 A 前截后导,临重于背
2 下游坝坡 B 反滤导渗,控制涌水
3 坝顶 C 转移人员,设备,加高抢护
4 坝体 D 快速转移居民,堵口抢筑
5 溢洪道闸门 E 保障电源,抢修启闭设备
6 溢洪道上下游翼墙 墙体前倾或滑移 墙后减载,加强观测
答案:5.
A:漏洞,B:管涌,C:漫溢,
D:坝体决口,E:启闭失灵。
小结:一<页>看尽长安花
1.堤基清理的要求【案例(5次)】【➊11基、12雨天措施、13<综Ⓑ>老堤、14基、24<综Ⓐ范围、Ⓑ内容>】
2.填筑作业面的要求(12条)【➊11<综Ⓐ顺坡、Ⓑ长度、Ⓒ分段>、 16削坡、22<综Ⓐ堤基、Ⓑ顺坡、Ⓒ削
坡、Ⓓ接坡>】
【案例】【➊13<综Ⓐ>统一、22工序、➋16图】
3+4.铺料+压实作业的要求【➊11<综Ⓓ平行、Ⓔ常识>、22<综Ⓔ>平行】
5.堤防工程防汛抢险【➊16前堵后导、20前堵后导】 【案例】【➊17填表】[注:天一文化专有版权,未经许可不可转发或复印传播]
5.1.2 护岸护坡的施工方法
考情分析:
单选题:无;
多选题:2006(1);
案例题:无。
一、二建教材重复程度:0%。
教材内容:
1.护岸施工原则
2.坡式护岸
3.坝式护岸
4.墙式护岸
导入:[注:天一文化专有版权,未经许可不可转发或复印传播]
1.护岸施工原则
➊堤防护岸工程通常包括:(水上)护坡、(水下)护脚<两>部分。
➋水上与水下之分均指枯水施工期而言,如图所示。
➌护岸工程的施工原则是<先>护脚<后>护坡。(先下后上施工)
水上:护坡
水下:护脚
➍堤岸防护工程可分为:①坡式护岸(平顺护岸)、②坝式护岸、③墙式护岸等几种(2006(1)考点)。[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2006(1)-23(改编).河道护岸工程的主要形式包括( )。
A.平顺护岸 B.坡式护岸
C.墙式护岸 D.坝式护岸
E.矶头护岸
答案:ABCD
解析:堤岸防护工程一般可分为:①坡式护岸(平顺护岸)、②坝式护岸、③墙式护岸等几种。
2.坡式护岸 0)框架
岸坡及坡脚一定范围内覆盖抗冲材料,抵抗河道水流的冲刷。包括护脚、护坡、封顶三部分,是较常采用的形
式。[注:天一文化专有版权,未经许可不可转发或复印传播]
2.坡式护岸 1)护脚工程施工技术
护脚为护岸工程的根基,“护脚为先”是对其重要性的经验总结。
常用形式:①抛石护脚、②抛枕护脚、③抛石笼护脚、④沉排护脚等。
2.坡式护岸 2)护坡工程施工技术
结构形式:砌石护坡、现浇混凝土护坡、预制混凝土板护坡和模袋混凝土护坡、植草皮、植防浪林护坡等。
砌石护坡应按设计要求削坡,并铺好垫层或反滤层
砌石护坡包括:①干砌石护坡、②浆砌石护坡、③灌砌石护坡。[注:天一文化专有版权,未经许可不可转发或复印传播]
2. 坡式护岸 2)护坡工程施工技术
砌石护坡包括:①干砌石护坡、②浆砌石护坡、③灌砌石护坡。
补充:浆砌块石与灌砌石有何区别?
浆砌石要铺砂浆,砂浆相对灰水比较大,灌砌石砂浆灰水比较小。
砌石工艺差不多,砂浆使用不一样。
3.坝式护岸
多用于游荡性河流的护岸。(保护堤岸)
分为:①丁坝、②顺坝、③丁顺坝、④潜坝<四种>形式,坝体结构基本相同。(gh航道整治,内容详细)
丁坝具有调整水流的作用。在河床宽阔、水浅流缓的河段,常采用这种护岸形式。
名词解释:游荡性河段是水利学上的专用名词,是相对于流路固定的河道而言,其主流摆动不定,河势变化急
剧,河床易冲易淤,对周边及下游生产生活造成威胁。[注:天一文化专有版权,未经许可不可转发或复印传播]
4.墙式护岸
竖直陡坡式挡墙。用于城区河流或海岸防护。
在河道狭窄,堤外无滩且易受水冲刷,受地形条件或已建建筑物限制的重要堤段,常采用墙式护岸。
分为:①重力式挡土墙、②悬臂式挡土墙、③扶壁式挡土墙等形式。
小结:一<页>看尽长安花
1.护岸施工原则【➊06护岸组成】
2.坡式护岸【无】
3.坝式护岸【无】
4.墙式护岸【无】
