85年41岁丨给排水女设计转Bim装配式机电丨软件rebro莱辅络丨第32周丨鄂尔多斯项目

85年41岁丨给排水女设计转Bim装配式机电丨软件rebro莱辅络丨第32周丨鄂尔多斯项目

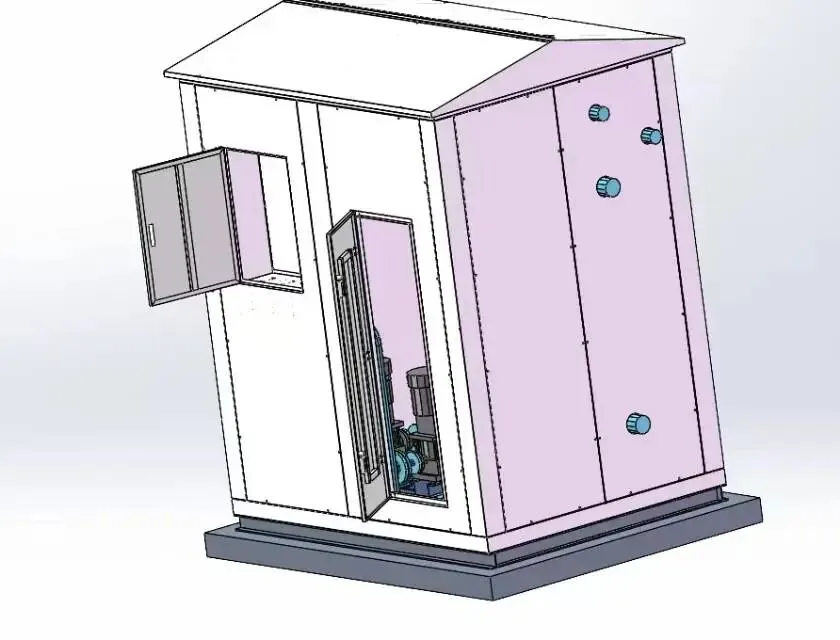

1.换热器一次侧和二次侧接反了。4个板换全部拆了重组,重新优化管路。2.南方泵业,泵组样本给错了进出口尺寸,有两套泵,4台泵要重新做进出口法兰和大小头。3.业主发错了一个电动三通阀,要锯掉管路,装变径改管路。4.钣金箱体电表箱门关不上了,不知道什么原因。5.马上要发货了,管道还有问题,业主催的要命了。工厂因为下雨,变压器烧了,停电了。十来万块钱的项目,5个撬块,鸡飞狗跳。
以前做设计时,总说施工单位要骂死设计院。最近终于深度体验了一把,逐渐明白了,啥事都是有理由的。
结论1.系统图要确认好。2.电话要问清楚。3.厂家样本参数要确认好。4.留白。出图前一定要留白,把好最后一步关。
最近不知道该咋办了。让暴风雨来得更猛烈些吧,40岁不被骂,难道等到50岁么?
但是还是有点怂了
