前四篇把"谁来评、评什么、在哪评、怎么走"讲完了。一场评审跑完,到底留下什么?这篇把评审的三份核心记录——评审任务、问题清单、评审报告——摊开讲清楚:它们是什么关系、各自要管住哪些要素、怎么在数字化工具里跑完整个生命周期。文末是本篇的核心交付:评审全流程分阶段清单,从创建评审任务到报告产出,每个环节要准备什么、产出什么、用什么工具,一次查清。
一、先立数字化前提:文档是数据,不是纸张
写这篇之前,先交代两个前提,也是我们编制规范时的两个立场:
第一,管理要素与工具解耦。 这篇只讲"管理需要哪些必要属性、要向工具提什么要求",不绑定任何具体工具、不写字段怎么配置:用哪家的项目/问题管理平台都能落地,换工具不换思路。
第二,数字化质量管理的三个"取消"。 在数字化背景下,我们默认:
取消纸质报告:签名与签核由工具内的状态流转记录承担,不再打印、不再签字; 取消手动发邮件:材料分发、评审提醒、逾期升级全部由系统自动通知(消息/邮件由系统代发,不靠人手动转抄); 取消电子表格流转:检查表、问题清单、统计报表全部由工具维护——**不是取消"表",而是取消"Excel 传来传去"**。检查表作为组织资产在工具里版本化维护,人人都看同一张,谁也别再私藏一份"最新的"。
一句话:文档是数据,不是纸张。 评审记录全部结构化地活在工具里,任何人任何时候打开,看到的都是同一个真相。
二、先摆账本:三份记录,一个模型
一场评审跑完,我要求留下三份东西——但在数字化视角下,它们不是三份独立文档,而是同一数据模型的三张视图:

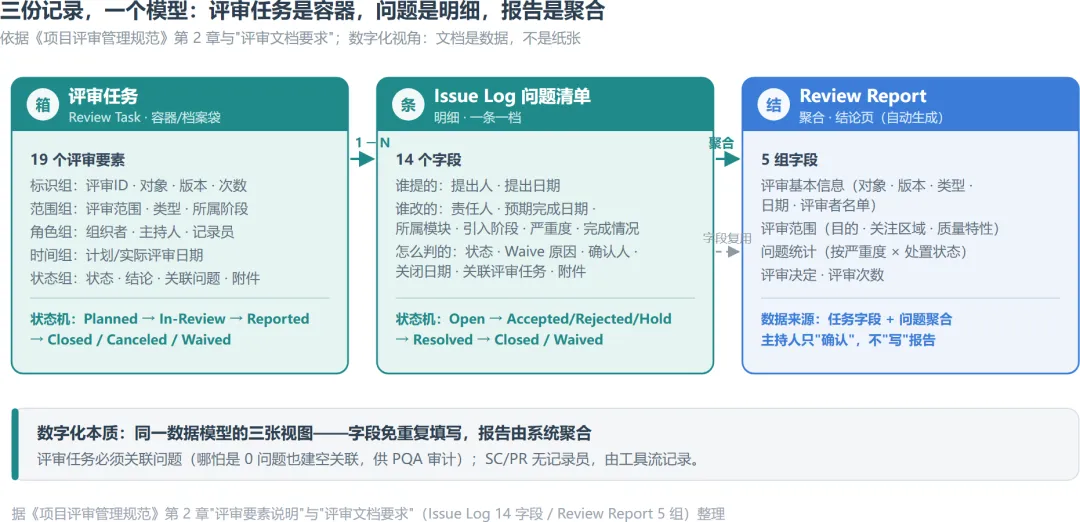

图 1|三份记录一个模型:评审任务是容器,问题是明细,报告是聚合
评审任务 = 容器(档案袋):一次评审的全部背景信息,评审任务定义了 20 个评审要素; Issue Log = 明细(一条一档):评审中发现的问题,每个问题一条记录,定义了14 个字段; Review Report = 结论(聚合页):任务字段 + 问题统计聚合而成的评审决定页,5 组字段。
三份记录回答三个不同的问题:
三者之间有一条数据血缘:任务下挂 N 条问题(哪怕 0 问题也要建一个空关联),报告由任务字段与问题统计自动聚合生成。
记住一句话:报告不是"写"出来的,是"长"出来的。 评审记录全部结构化之后,报告只是系统按模板做的一次汇总——这就是"文档是数据"的直接推论。
三、评审任务:一次评审的档案袋
我们在规范中定义了20个评审要素,除了管理评审任务本身,也为后续评审绩效评估打基础。这20个要素按管理目可归成五组:
三处特意要备注的"易混点":
迭代评审 ≠ Re-reviewed。同一评审对象升版之后再评,是"迭代评审",必须重新提交评审任务(拿新的评审ID);Re-review 是本次评审结论为 Reworked and re-reviewed 之后的复评。 0 问题也要建一个空关联。我在规范里特意写了这句:"哪怕是0问题也要建一个空关联,供PQA审计"。评审任务必须关联问题清单——这是 PQA 审计"这场评审真的评过了"的抓手,空关联也是证据。 SC/PR 不设记录员。自查和同行评审的问题记录由工具流承载;WT/TR 由主持人指定记录员;MR 默认项目经理。
注1:评审次数指本条评审任务的评审次数,因为Re-review是评审结论的一个中间状态,不方便直接筛选哪些任务经历过Re-review,通过评审次数可以反查SC的有效性,并改进检查表。
注2:在项目策划阶段,研发负责人/各领域技术负责人无法确定一个交付件要创建几条评审任务,所以评审任务是随项目进展持续更新的。

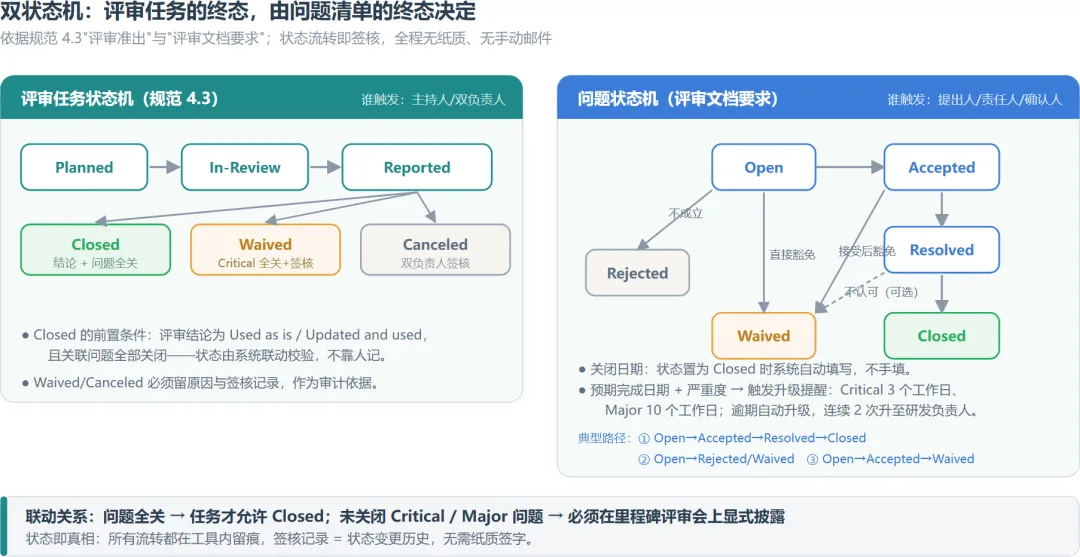

Planned → In-Review → Reported → Closed /Canceled /Waived; Closed 的前置条件:评审结论为 Used as is / Updated and used,且关联问题全部关闭——这条联动由系统校验,问题没关完,任务就关不掉; Waived:Critical 问题全部关闭,未关闭的 Major/Minor 经签核确认可 Waive,并指定预期完成时间; Canceled:经领域技术负责人和研发负责人签核确认。
四、Issue Log:问题的 14 个字段,一条一档
问题清单是评审体系里信息密度最高的记录。我们给每个问题定了 14 个字段,按"谁提的、谁改的、怎么判的"分成三组:
有三个细节需要注意:
第一,字段是分阶段填的,不是提交瞬间填完的。 "问题严重度、问题状态、问题责任人一般在【问题沟通与分析】活动阶段完成,而其余信息通常在【个人评审】活动阶段完成。"——个人评审阶段只记"发现了什么",沟通与分析阶段记录"接不接受、谁负责"。把填字段的时机和流程对齐,工程师就不会觉得表单是负担。
第二,严重程度三档对应三档处置节奏:Critical 确认后 3 个工作日内整改、阶段准出前必须关闭;Major 10 个工作日内关闭或形成处置方案;Minor 记录备查、下版本处理。这样系统能自动排优先级、自动升级。
第三,状态机加自动化点(图 2 右半):
Open →Accepted →Resolved →Closed;Open → Rejected/ Waived;Open → Accepted → Waived; 关闭日期:状态置 Closed 时系统自动填写,不手填; 问题确认人:默认为问题提出人——谁提的谁验,天然形成闭环责任; 逾期升级:预期完成日期 + 严重程度触发提醒,连续 2 次逾期自动升级至研发负责人——升级不靠人催,靠系统。

注3:个人建议问题字段要尽量用客观属性,少用主观分类。"问题所属模块"是客观的(有 owner、有边界),可以放心保留;而"缺陷类型"这类主观多维的枚举(接口/功耗/时序?),看着很专业,但不同工程师判断不一致,填出来的枚举是噪声不是数据——如果实在想要,可以让工程师挂"哪条检查项没过",类型标签从检查表元数据继承,或者事后由 PQA 批量标注,别逼工程师在建单瞬间做主观判断。
五、Review Report:不是写出来的,是长出来的
如果不是车规功能安全产品审核需要,因内部质量监控而让研发工程师专门生成一份评审报告,那估计我们质量同仁会被吐槽惨了。规范定义Review Report主要目的是让内外部审计达成共识,确保流程闭环。
数字化落地就是一句话:报告 = 任务字段 + 问题清单聚合,系统自动生成,主持人只"确认"不"写"。
注4:这是工作产品的评审报告。里程碑评审会生成正式报告,走公司系统流程闭环。
六、核心交付:评审全流程,分阶段清单
这是本篇的核心交付。先说明三点:
分段方式:按管理动作,把一次评审分成五个阶段——创建评审任务、评审准备、评审执行、问题整理、报告产出。 呈现方式:一张 20 行大表在手机上没法读,所以按阶段拆成五张小清单,每张只看一个阶段;想查某个环节,直接跳到对应阶段。 工具列:只写工具类别,不绑定任何厂商——不同公司用不同工具实现同一管理要求。

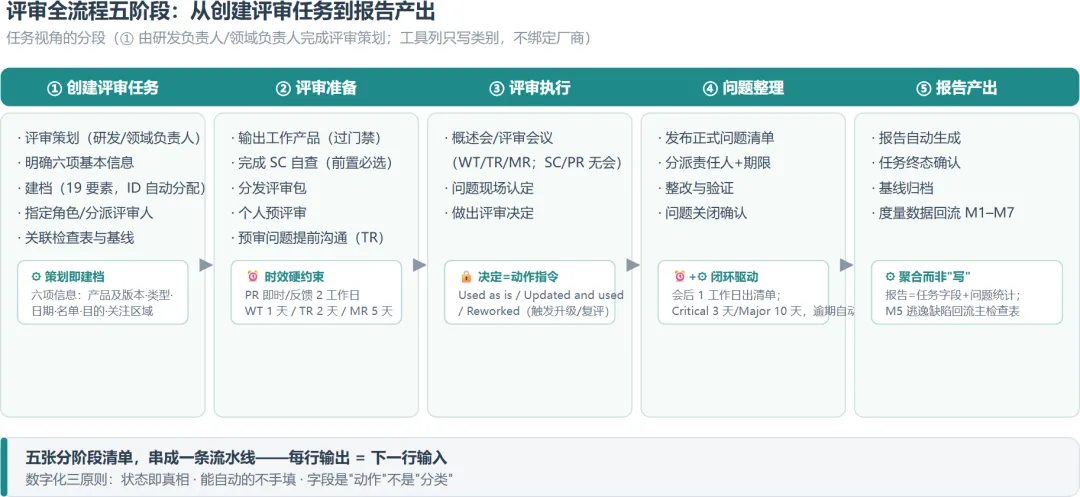

① 创建评审任务:评审策划在这里完成
一次评审的质量,一半在创建任务时就定了。研发负责人/领域负责人在项目评审策划时,就要明确这张评审任务的六项基本信息:
工作产品名称及版本 · 评审类型 · 评审日期 · 评审者名单 · 评审目的 · 关注区域
这六项填完,19 个评审要素里最关键的"范围组"就有了。随后系统建档、指定角色、挂接检查表:
这一阶段的要点:迭代评审(对象升版本再评)必须重新建单、生成新评审ID;检查表在计划阶段商定,挂的是主检查表的投影,不是临时拼的表;评审人按视角切片或"接口使用方"原则分派。
② 评审准备:自查、分发、预审
任务建好,进入作者的"交卷"阶段——输出工作产品、完成自查,然后才是分发与预评审:
这一阶段的要点:门禁不过不准提交;时效是硬约束——PR 即时,WT 提前 1 工作日、TR 提前 2 工作日、MR 提前 5 工作日;大多数问题应该在预评审阶段被发现,而不是会上——这也是把预审放在"准备"阶段的原因:开会前问题沟通得越充分,评审会议就越高效。TR 明确要求作者提前反馈/沟通预审问题,避免会议现场"第一次听说"。
③ 评审执行:认定问题、做出决定
这一阶段的要点:WT 走查会/TR 评审会/MR 里程碑会,SC/PR 不开会(PR 靠异步反馈);每个问题现场认定 Accepted/ Rejected/ Waived,严重度由主持人确认;PR 出现实质分歧 → 升级 WT/TR,无法处置 → Re-review。
④ 问题整理:闭环在这里驱动
这一阶段的要点:会后 1 个工作日内出正式问题清单;预期完成日期须在评审会议上达成一致;Critical 3 工作日 / Major 10 工作日,逾期自动升级(连续 2 次 → 研发负责人);Critical 原则上不接受例外,未关闭C例外(Critical &Major)须在里程碑评审显式披露。
⑤ 报告产出:聚合、终态、回流
| 自动生成,主持人确认 | ||
| 状态联动校验 | ||
这一阶段的要点:Closed 的前置“关联问题全部关闭”;Waived/Canceled 需双负责人签核记录;M5 逃逸缺陷回流主检查表(升版),下轮评审自动继承——这是整套体系"越用越准"的闭环。
贯穿五个阶段的三条线索
纵向看是流水线,横向看是数据流。 每一行的输出就是下一行的输入——全流程的输入源头只有四类:工作产品、检查表、基线规格、问题记录。找不到输入来源的任务,就是流程里的"凭空产生",该砍。 评审管理工具贯穿全程,是唯一的"必须在线"环节。 其他工具(配置管理、开发验证工具链、会议、报表)都可以自由组合,但评审任务、问题清单、评审报告三样东西必须在一个系统里闭环——这正是"文档是数据"对工具的硬性要求。 自动化节点一共七处:任务建档自动编号、门禁结果自动带入、材料自动分发、逾期自动升级、关闭日期自动填写、报告自动聚合、状态联动校验。人只做判断,不做事务——凡是机器能干的,别让人干。
七、下期预告:评审好不好,要算账
账本立起来了,下一个问题:怎么证明这套评审体系真的在起作用? 第 6 篇讲评审问题闭环与有效性度量:Critical/ Major/ Minor 分级怎么定处置优先级、Closed/ Waived/ Canceled 三态怎么防"问题库变垃圾场"、M1–M7 七个绩效指标怎么算账——那是把评审从"管理动作"变成"可度量资产"的一篇。我们下期见。
系列规划:① 角色定位与 V 模型框架 ② 基于工作产品类型的评审方式选择 ③ 里程碑评审怎么开 ④ 评审流程五步走 ⑤ 从评审任务到评审报告(本篇) ⑥ 评审问题闭环与有效性度量(弹性) ⑦ 常见踩坑与裁剪建议(弹性)
