家具进场别着急签字!全套验收标准 + 可打印清单,避免返工扯皮

家具进场别着急签字!全套验收标准 + 可打印清单,避免返工扯皮

导语新办公室搬迁,家具进场最容易踩坑:数量少货、尺寸不对、板材以次充好、五金卡顿、甲醛超标。很多行政都是装好才发现问题,退换货费时费力。今天整理一整套到货清点 + 外观质检 + 结构五金 + 环保核验 + 分项验收 + 签字留档完整流程,附带可直接打印的验收表,采购、行政、后勤直接保存,现场逐项打勾,不盲目签字,守住尾款关口。

一、验收前置准备(验收前一定要做好)

1. 人员与资料

✅ 到场人员:采购负责人 + 行政后勤 + 安装工长三方到场

✅ 必备文件:采购合同、物料清单、平面布局图、色板样品、板材环保报告、五金合格证、质保协议

✅ 工具:卷尺、水平仪、手电筒、手机拍照(全程留证)

2. 核心原则(避免纠纷)

1)先清点数量,再拆包装;先验货,再安装

2)所有瑕疵必须拍照 + 标注位置,白纸黑字写在验收单上

3)问题未整改完毕,坚决不签字、不付尾款

4)所有尺寸误差严格控制在 ±3mm 以内

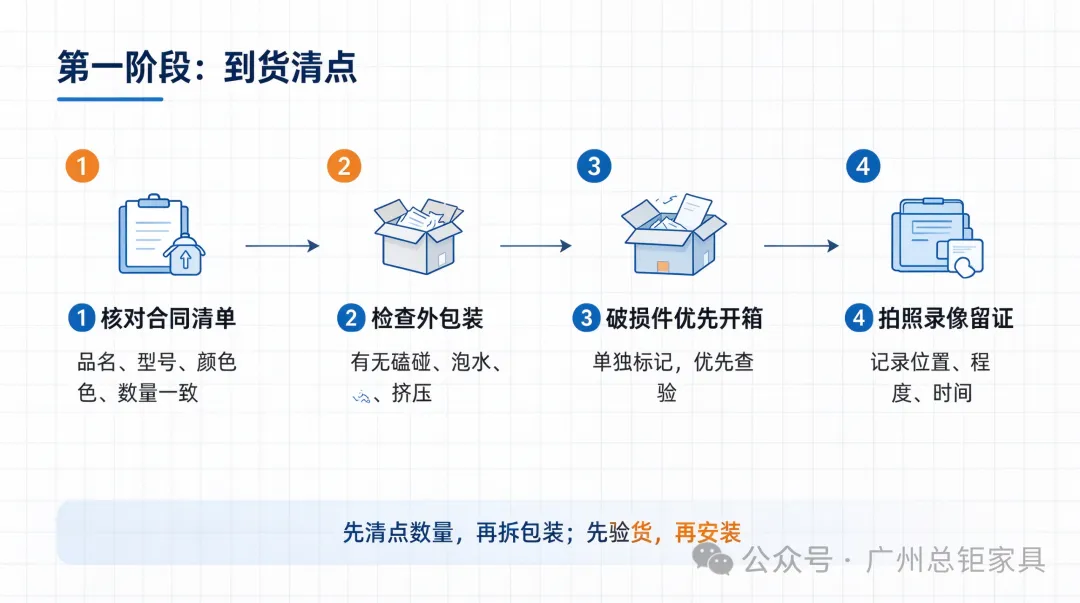

二、第一阶段:到货清点(拆箱前)

1. 数量核对

  1. 对照合同清单逐一清点:工位、办公桌、文件柜、办公椅、会议桌、推柜、屏风,核对品名、数量、型号、颜色,杜绝少货、错货、颜色发差。
  2. 清点配件:锁具、钥匙、螺丝、调节脚、走线盖板、备用滑轨,钥匙必须配齐。

2. 外包装检查

外包装有无磕碰、雨水浸泡、破损;外包装破损的货品优先开箱检查,防止内部破损。

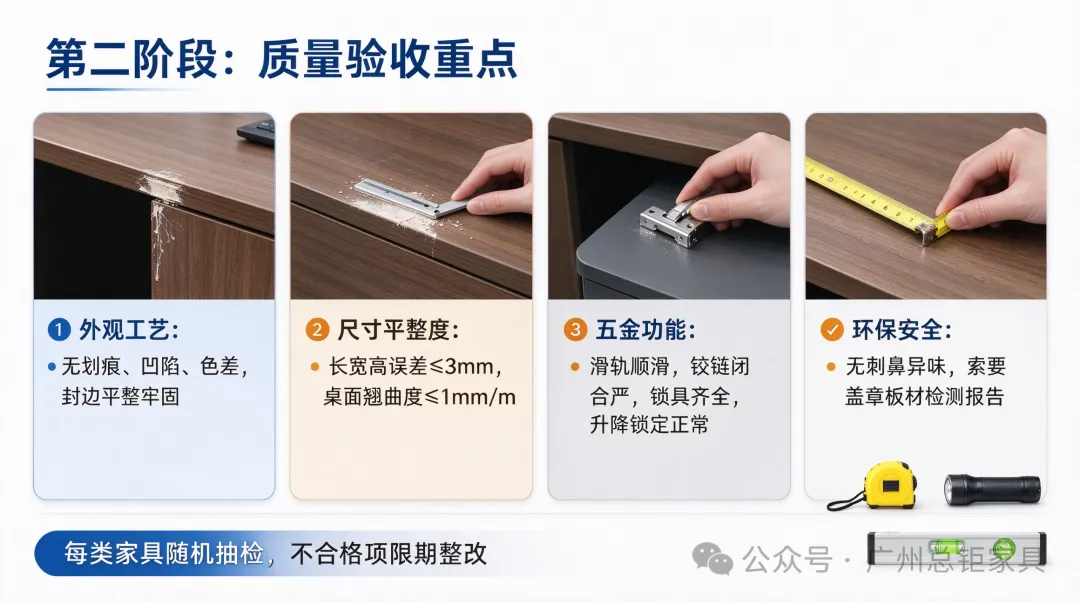

三、第二阶段:通用质量验收(所有家具通用标准)

(一)外观工艺(肉眼优先检查)

  1. 板材表面:无划痕、凹陷、鼓包、污渍、色差;颜色必须和封样色板保持一致。
  2. 封边工艺:封边平整牢固,无开胶、崩边、翘边;板材无毛刺,边角打磨圆润。
  3. 钢制柜体:喷塑均匀,无掉漆、锈点、焊接毛刺;门板缝隙均匀,高低差≤0.5mm。
  4. 软包(椅子、沙发):无跳线、破皮、污渍,填充物饱满不塌陷,PU 皮无开裂起皮。

(二)尺寸与平整度

  1. 长宽高实测误差≤3mm;台面翘曲度≤1mm/m国家机关事...。
  2. 装好后水平测试:桌子、柜体不晃动;地面不平可通过调节脚调平。
  3. 组合工位:模块拼接严密,缝隙均匀,整体平齐无高低落差。

(三)五金与功能(重中之重,挨个测试)

  1. 抽屉滑轨:推拉顺滑、无卡顿、无异响,关闭严实,阻尼回弹正常。
  2. 柜门铰链:开合顺畅,关门不回弹、不自开,缝隙均匀。
  3. 锁具:所有文件柜、推柜钥匙开锁顺畅,一把钥匙对应一把锁,无打不开、卡死现象。
  4. 升降结构:办公椅升降、后仰锁定正常;升降桌升降平稳,无卡顿异响。
  5. 走线孔:盖板齐全,开孔规整,无崩边。

(四)环保安全(关乎员工健康)

  1. 现场闻气味:无强烈刺鼻甲醛味;异味严重直接暂缓验收。
  2. 索要纸质报告:E1 级板材检测报告、甲醛检测报告(GB 18580 国标),必须加盖公章。
  3. 玻璃家具:必须是钢化玻璃,带 3C 标识,无裂纹气泡。

四、第三阶段:分品类专项验收(逐项打勾)

1)屏风工位(开放办公区重点)

□ 屏风垂直稳固,拼接严密,无松动摇晃

□ 线槽、走线盖板齐全,线路收口整齐

□ 桌面平整无划痕,桌腿调平不晃动

□ 所有抽屉、键盘托推拉顺畅,无缺件

□ 屏风配色统一,无明显色差

2)办公桌 + 活动推柜

□ 桌面无磕碰、封边完好

□ 推柜四轮顺滑,带刹车轮可固定不滑动

□ 推柜门锁好用,层板牢固不弯曲

□ 桌椅可顺利推入桌下,扶手不卡桌沿

3)钢制文件柜 / 档案柜

□ 钢板厚度符合合同约定,无薄铁皮偷料

□ 层板承重稳固,按压不塌陷

□ 柜门闭合严实,门缝一致

□ 无掉漆、生锈、焊点毛刺

4)可躺办公椅(午休椅)

□ 气压杆升降顺畅,无自动下沉

□ 后仰角度(120°/140°/160°)可锁定,不会突然后翻

□ 扶手升降调节卡位稳固,不松动下滑

□ 底盘、五星脚牢固,坐上去不摇晃

□ 坐垫、靠背无塌陷,PU 扶手无异味、无掉皮

5)会议桌 + 会议椅

□ 桌面平整,拼接缝隙小,无翘边

□ 桌架稳固,用力按压不晃动

□ 走线孔开孔整齐,盖板齐全

□ 椅子整体稳固,滚轮静音顺滑

6)前台、接待沙发

□ 框架牢固,坐上去无异响

□ 皮质 / 布艺无破损、跳线、色差

□ 落地平稳,四条腿同时着地


五、第四阶段:收尾验收 + 资料归档(付款前最后一步)

  1. 现场清洁验收:安装垃圾全部清理干净,家具表面擦拭干净,无木屑、灰尘、胶水印。
  2. 质保资料交接:收集所有产品合格证、五金质保卡、板材检测报告、售后联系方式,统一存档。
  3. 问题整改约定
    - 轻微划痕、小瑕疵:约定修补时限
    - 尺寸错误、货不对板、板材劣质:直接要求换货、重新生产
    - 所有整改内容全部写进验收单,写明整改期限、逾期责任。
  4. 签字规则:
    ✅ 全部合格→签署《竣工验收单》
    ⚠️ 存在瑕疵→只签 “初验待整改”,不签正式验收合格
    ❌ 大面积质量问题→拒绝签字,暂缓支付尾款

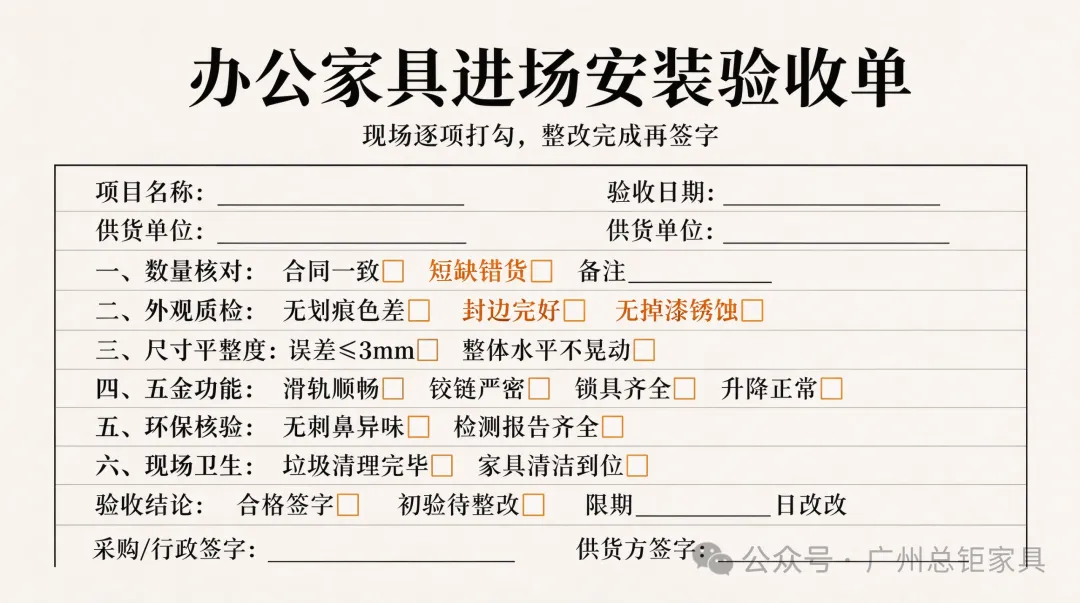

六、附:可直接打印的验收清单(复制到 Word 即可用)

办公家具进场安装验收单

项目名称:__________ 验收日期:__________

供货单位:__________ 施工人员:__________

一、数量核对(与合同一致□ 短缺 / 错货□ 问题备注:____)

二、外观质检(无划痕色差□ 封边完好□ 无掉漆锈蚀□)

三、尺寸平整度(误差≤3mm□ 整体水平不晃动□)

四、五金功能抽检

抽屉滑轨:顺畅无异响□ 柜门铰链:闭合严密□

锁具:开锁正常、钥匙齐全□ 升降 / 后仰功能正常□

五、环保核验:无刺鼻异味□ 板材检测报告齐全(盖章)□

六、分品类验收:工位 / 文件柜 / 办公椅 / 会议桌全部合格□

七、现场卫生:垃圾清理完毕,家具清洁到位□

✅ 验收结论:

□ 验收合格,同意签署正式验收单

□ 初验不合格,限期____日前完成整改,复检合格再签字

验收人(行政 / 采购):________

供货方签字:________

留存照片:□ 已拍照存档


七、采购避坑总结

  1. 验收顺序:先点数→再看外观→再测五金→最后核对环保,不要一上来就安装。
  2. 尾款是最大筹码:只要还有质量问题,尾款就不要结清。
  3. 口头承诺一律不算数,所有整改内容全部落到纸面,拍照留证。
  4. 批量采购优先抽检:每一类家具随机抽 20% 测试,不合格则整批复检。

结语新办公室搬迁,家具验收是行政采购的最后一道关卡。这份清单把所有容易扯皮的细节全部标准化,现场直接对照打勾,既能守住采购质量,又能避免后期售后纠纷,建议收藏转发给团队!
