当前位置:首页>文档>05.44-第2篇-第9章-9.2.3-非煤矿山工程施工质量验收标准_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_16-矿业《天一精讲班》顾士东KL

05.44-第2篇-第9章-9.2.3-非煤矿山工程施工质量验收标准_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_16-矿业《天一精讲班》顾士东KL

  • 2026-03-10 11:37:22 2026-02-01 01:48:47

文档预览

05.44-第2篇-第9章-9.2.3-非煤矿山工程施工质量验收标准_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_16-矿业《天一精讲班》顾士东KL
05.44-第2篇-第9章-9.2.3-非煤矿山工程施工质量验收标准_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_16-矿业《天一精讲班》顾士东KL
05.44-第2篇-第9章-9.2.3-非煤矿山工程施工质量验收标准_2026年一级建造师_2026年一建矿业_2025年一建矿业SVIP_02-基础精讲✿高端面授✿深度强化_16-矿业《天一精讲班》顾士东KL

文档信息

文档格式
pdf
文档大小
0.179 MB
文档页数
3 页
上传时间
2026-02-01 01:48:47

文档内容

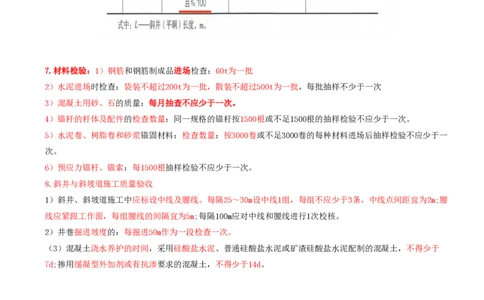

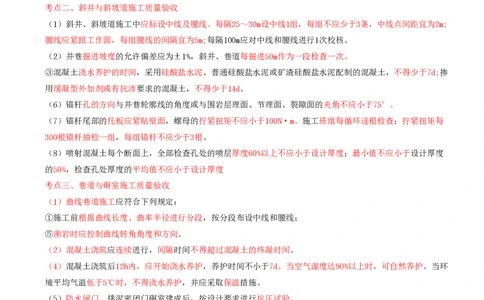

9.2.3 非煤矿山工程施工质量验收标准 考点一、立井工程施工质量验收 (1)竖井掘进时,应每隔 20~30m用井筒中心线校核激光光束一次,其偏差不应大于15mm; (2)凡与竖井井筒直接相连的各巷道、硐室口,应与竖井井筒同时施工,并进行不小于5m的永久支护。 (3)井筒掘进应采用光面爆破技术: ①井筒掘进局部欠挖不得大于设计规定50mm,超挖不得大于设计规定150mm,平均线性超挖值应小于100mm; ②硬岩的眼痕率不应小于80%,中硬岩的眼痕率不应小于50%; 考点二、斜井与斜坡道施工质量验收 (1)斜井、斜坡道施工中应标设中线及腰线。每隔25~30m设中线1组,每组不应少于3条,中线点间距宜为2m; 腰线应紧跟工作面,每组腰线的间隔宜为5m;每隔100m应对中线和腰线进行1次校核。 (2)井巷掘进坡度的允许偏差应为±1%,斜井、巷道每掘进50m作为一段检查一次。 ③混凝土浇水养护的时间,采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不得少于7d;掺 用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d。 (6)锚杆孔的方向与井巷轮廓线的角度或与围岩层理面、节理面、裂隙面的夹角不应小于75°。 (7)锚杆尾部的托板应紧贴壁面,螺母的拧紧扭矩不应小于100N·m。施工班组每循环逐根检查;拧紧扭矩每 300根锚杆抽检一组,每组锚杆不应少于3根。 (8)喷射混凝土每个断面上,全部检查孔处的喷层厚度60%以上不应小于设计厚度;最小值不应小于设计厚度 的50%,检查孔处厚度的平均值不应小于设计厚度 考点三、巷道与硐室施工质量验收 (1)曲线巷道施工应符合下列规定: ①施工前根据曲线长度、曲率半径进行分段,按分段布设中线和腰线; ⑤凿岩时应控制曲线转角角度和方向。 (2)混凝土浇筑应连续进行,间隔时间不得超过混凝土的终凝时间。 (4)混凝土浇筑后12h内,应开始浇水养护,养护时间不小于7d。当空气湿度达90%以上时,可自然养护。当环 境平均气温低于5℃时,不得浇水养护,并应采取保温措施。 (5)防水闸门、排泥密闭门硐室建成后,按设计要求进行抗压试验。 考点四、非煤露天矿工程施工质量验收 (1)边坡控制爆破应采用预裂爆破或光面爆破。 壁面应残留有孔壁痕迹,且不应小于原炮孔壁的1/3; (3)边坡开挖质量检验的主控项目有台阶坡面角;一般项目有坡面平整度、台阶边坡中间平台平整度、台阶宽 度和台阶高度。 考点五、尾矿设施施工质量验收 2025年大幅度删减,了解为主习题演练 模拟题:斜井、斜坡道施工中应标设中线及腰线。每隔( )设中线1组,每组不应少于3条。 A.20~30m B.25~30m C.30~50m D.40~30m 答案:B 解析:斜井、斜坡道施工中应标设中线及腰线。每隔25~30m设中线1组,每组不应少于3条, 9.2 施工质量验收标准小结 1.隐蔽工程在隐蔽前应由施工单位通知监理单位进行验收,并应形成验收文件,验收合格后方可继续施工; 2.严重缺陷处理: 现浇结构的外观质量不应有严重缺陷。对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理单 位认可后进行处理; 对裂缝或连接部位的严重缺陷及其他影响结构安全的严重缺陷,技术处理方案尚应经设计单位认可。对经处理 的部位应重新验收。 3.地基基础的验收的程序:施工单位应自检合格; 检验批应由专业监理工程师组织施工单位验收。 分项工程由专业监理工程师组织施工单位项目专业技术负责人等进行验收。 分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收。 单位工程验收,由总监理工程师组织各专业监理工程师对工程质量进行验收。 4.频次:对于井壁混凝土的强度检查,施工中应预留试块,每20~30m不得小于1组,每组3块,并应按井筒标准 条件进行养护。 5.普通法施工井筒建成,井筒深度≦600m的总涌水量≦6m3/h,井筒深度>600m时,深度每增加100m,总漏水量允 许增加1m3/h,井壁不得有0.5m3/h以上的集中漏水孔。 (1)钻井法施工井筒段,总漏水量≦0.5m3/h; (2)冻结法施工井筒段,井筒深度≦400m段,总漏水量≦0.5m3/h,井筒深度>400m时,深度每增加100m,总漏水 量允许增加0.5m3/h;不得有集中出水孔和含砂的水孔。 6.斜井平硐漏水量7.材料检验:1)钢筋和钢筋制成品进场检查:60t为一批 2)水泥进场时检查:袋装不超过200t为一批,散装不超过500t为一批,每批抽样不少于一次 3)混凝土用砂、石的质量:每月抽查不应少于一次。 4)锚杆的杆体及配件的检查数量:同一规格的锚杆按1500根或不足1500根的抽样检验不应少于一次。 5)水泥卷、树脂卷和砂浆锚固材料:检查数量:按3000卷或不足3000卷的每种材料进场后抽样检验不应少于一 次。 6)预应力锚杆、锚索:每1500根抽样检验不应少于一次。 8.斜井与斜坡道施工质量验收 1)斜井、斜坡道施工中应标设中线及腰线。每隔25~30m设中线1组,每组不应少于3条,中线点间距宜为2m;腰 线应紧跟工作面,每组腰线的间隔宜为5m;每隔100m应对中线和腰线进行1次校核。 2)井巷掘进坡度的:每掘进50m作为一段检查一次。 (3)混凝土浇水养护的时间,采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不得少于 7d;掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14d。
