很多人一开始用 OpenClaw,关注点会放在这些地方:
- • 模型够不够强
- • 工作流够不够复杂
- • 能不能做成全自动
- • 要不要上多 agent
这些当然都重要。
但如果你现在最关心的是:
“为什么它总是偶尔能跑、但长期不稳?”
那我会先给你一个很直接的判断:
多数不稳定,不是因为你少了一个高级能力,而是因为你还没有补齐最小 SOP。
也就是说,问题往往不在“不会做”,而在:
- • 任务没有统一命名
- • 跑了没留痕
- • 失败后没人知道
- • 该人工确认的地方被你省掉了
- • 出过一次问题之后,没有复盘和修正
所以这篇我不讲花哨玩法。
我只讲一件更值钱的事:
如果你想让 OpenClaw 真正稳定跑起来,最先该补的是哪一套最小 SOP。

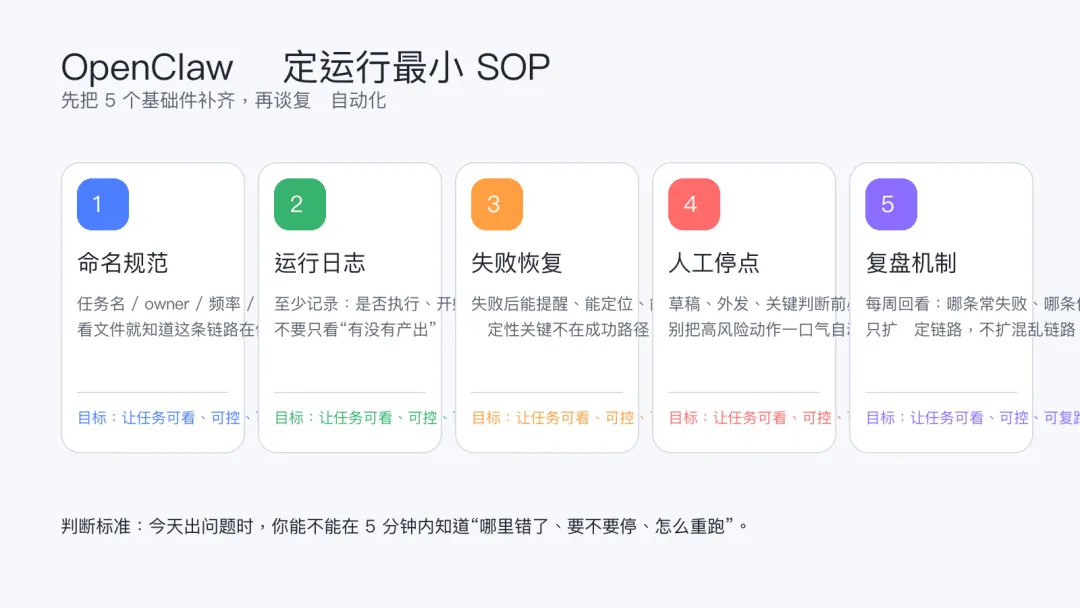

先说结论
如果你现在已经开始跑定时任务、内容任务、信息收集任务,
我建议你先把下面这 5 个基础件补齐:
- 1. 统一命名:让你一眼知道这条任务是谁的、什么时候跑、结果去哪
- 2. 运行日志:让你知道它到底有没有执行、执行到了哪一步
- 3. 失败恢复:让失败不是“静悄悄消失”,而是能提醒、能定位、能复跑
- 4. 人工停点:让高风险动作不要一口气自动到底
- 5. 复盘机制:让你每周知道哪些任务该保留,哪些任务该下线或重做

如果你现在只想记一句话,那就是:
稳定不是“今天跑通了”,而是“明天出问题时,你也知道哪里错了、该不该停、怎么重跑”。
为什么稳定性问题,本质上常常是 SOP 问题
很多人会把“不稳定”理解成一种纯技术现象:
- • 有时候触发了,有时候没触发
- • 有时候结果正常,有时候输出偏了
- • 有时候昨天能用,今天又不行了
于是第一反应就是:
- • 是不是模型不行
- • 是不是工具不成熟
- • 是不是平台接口又变了
这些都可能是真的。
但如果你把视角只停留在“工具层”,你很容易漏掉更根本的东西。
因为一条任务会不会长期稳定,除了工具能力,还取决于很多更基础的设计:
- • 你有没有把任务边界说清楚
- • 你有没有把执行结果留痕
- • 你有没有把失败路径设计出来
- • 你有没有在关键节点保留人工判断
- • 你有没有在出问题之后做最小复盘
如果这些都没有,
那你今天就算把任务跑通了,明天也很容易重新掉回混乱里。
所以我现在越来越倾向于把“稳定性”理解成一套运营问题,而不只是一个配置问题。
工具负责执行,SOP 负责让执行可控。
没有 SOP,很多自动化都只是“碰巧成功”。
有了 SOP,自动化才开始变成“可以维护的系统”。
最小 SOP 一:先把命名补齐,不要让任务从一开始就难管理
这是最不起眼,但很容易决定你后面会不会乱的一步。
很多人刚开始配任务时,命名都比较随意:
- • test
- • draft
- • new-task
- • 每日同步
- • 内容任务 2
短期看好像没问题。
但任务一旦从 1 条变成 5 条、10 条,你很快就会遇到这些情况:
- • 你不记得这条到底是谁在维护
- • 你不记得它是早上跑还是晚上跑
- • 你不记得它产出到哪里
- • 你不知道失败提醒对应的是哪条链路
所以我很建议你从第一天就补一个最小命名规则。
我更建议至少包含这 4 个信息
- • 任务用途:这条任务到底干什么
- • owner:谁负责看结果、谁负责维护
- • 频率或触发方式:每天、每周、手动、定时
- • 输出位置:结果最后落到哪里
你不一定非要做成很正式的企业规范。
但至少要做到:
你过 7 天再看,仍然能一眼认出来这条任务是干嘛的。
为什么这一步特别值钱
因为命名不是为了好看。
而是为了让后面的日志、提醒、复跑、交接都更容易接上。
一旦命名混乱,后面很多问题都会跟着放大:
- • 日志看不懂
- • 报错定位慢
- • 任务扩展后没法协作
- • 复盘时不知道该砍哪条
你会感觉系统越来越复杂。
但很多时候,问题只是从第一步就没整理好。
最小 SOP 二:一定要有运行日志,不要只靠“有没有产出”判断
这是我觉得很多人最容易偷懒、但后面最容易后悔的一项。
因为刚开始做任务时,最直观的判断方式是:
- • 有文件出来,说明成功了
- • 没有文件出来,说明没成功
但这个判断太粗了。
它没法回答很多关键问题:
- • 到底有没有执行
- • 是没触发,还是触发后失败
- • 是卡在调用工具,还是卡在输出阶段
- • 是偶发失败,还是已经连续几次不稳
所以我更建议你至少补一个最小日志视角。
最低标准,不用一开始就做复杂
至少能看到:
- • 开始时间
- • 结束时间
- • 成功 / 失败状态
- • 结果位置或结果摘要
- • 失败时卡在哪一步
你先做到这一步,很多问题就会好排很多。
为什么日志决定了你能不能真正维护
因为没有日志时,你所有排查都只能靠猜。
比如第二天你发现没产出。
这时候你脑子里会同时冒出很多可能:
- • 是不是根本没跑
- • 是不是跑了但没写出结果
- • 是不是依赖失效了
- • 是不是中间一步异常退出
- • 是不是其实产出了,只是落错目录了
如果没有日志,你只能一层层重新猜。
而自动化一旦开始靠猜,维护成本就会很快失控。
所以在我看来,日志不是附属品。
日志本身就是稳定性的一部分。
最小 SOP 三:失败恢复一定要补,不要只设计成功路径
很多人第一次做自动化时,脑子里的重点只有一件事:
“怎么让它成功跑起来。”
但真正决定这套东西能不能长期用的,往往不是成功路径,而是失败路径。
因为只要你开始跑真实任务,失败就迟早会出现:
- • token 过期
- • 登录态失效
- • 外部平台变动
- • 网络波动
- • 结果写入异常
- • 任务本身边界设计有问题
这时候如果你没有失败恢复,系统就会出现一种很常见的情况:
任务失败了,但没人知道;等你回头发现时,只剩下一地猜测。
我认为最小失败恢复至少要有 3 件事
- 1. 失败提醒:至少让你知道它出过事
- 2. 失败定位:至少知道它卡在哪一层
- 3. 人工复跑:至少能按既定动作拉起来,而不是从头重配
很多人低估“人工复跑”的价值。
但真实场景里,它非常重要。
因为你不可能保证每条任务永远不出错。
你真正要争取的,是:
出错之后,不要让修复动作也变成一次新的混乱。
哪些是最容易偷懒,但最该补的
- • 失败后发一条提醒
- • 失败时保留最后一步状态
- • 给任务留一个可复跑入口
- • 出错时不要悄悄吞掉异常
这些东西平时存在感很低。
但真到某天任务链路变长了、依赖多了、你又没时间盯的时候,
它们会比“多配一个高级能力”更值钱。
最小 SOP 四:高风险动作前,必须保留人工停点
这一步我会说得直接一点。
很多任务跑不稳,不是因为技术跑不通,而是因为你太早取消了人工停点。
尤其是下面这些动作:
- • 对外发送内容
- • 自动发消息
- • 自动发布到平台
- • 自动触发带后果的业务动作
- • 自动做需要上下文判断的最终决策
这些动作的问题,不在于它们永远不能自动化。
而在于:
它们通常不适合在最初阶段就直接无人值守。
为什么人工停点这么重要
因为很多任务真正稀缺的,不是执行动作,而是最后那一下判断。
比如:
- • 这篇草稿到底能不能发
- • 这条提醒是不是值得继续处理
- • 这份结果是不是已经偏题
- • 这次异常值是不是要升级处理
如果你把这些判断也一并自动掉,
那系统看起来更“高级”,但实际上更容易失控。
我更建议保留哪些人工停点
- • 草稿生成后,人工审一遍
- • 对外发布前,人工确认一次
- • 高风险任务执行前,人工点头一次
- • 连续失败后,人工决定是否暂停
你会发现,人工停点并不会让自动化失去价值。
相反,它会让你更敢长期用。
因为真正能稳定跑下去的系统,
不是“完全不需要人”,
而是“只把人留在最值钱的判断点上”。
最小 SOP 五:每周做一次最小复盘,不要只会越堆越多
还有一个非常常见的问题是:
任务一旦开始跑起来,很多人就会不断往里加。
今天加一条提醒,明天加一条采集,后天再补一条整理。
看起来系统越来越完整。
但如果你不复盘,最后很容易变成:
- • 任务数量变多了
- • 维护成本变高了
- • 真正稳定且有价值的任务并没有变多
所以我很建议你每周给自己留一个最小复盘动作。
不需要复杂,哪怕 10 分钟都够。
每周至少看这 4 件事
- 1. 哪些任务这一周最稳定
- 2. 哪些任务这一周最常失败
- 3. 哪些任务虽然能跑,但其实价值不高
- 4. 哪些任务已经值得继续扩,哪些任务应该先停
复盘的核心不是追求完美,而是做取舍
很多人不稳定,不是因为任务少。
而是因为没筛掉那些不值得继续维护的任务。
所以复盘真正的意义是:
- • 让稳定链路继续放大
- • 让低价值链路及时下线
- • 让你知道问题是在“任务设计”还是“执行细节”
一句话就是:
不是任务越多越成熟,而是可维护的任务越多越成熟。

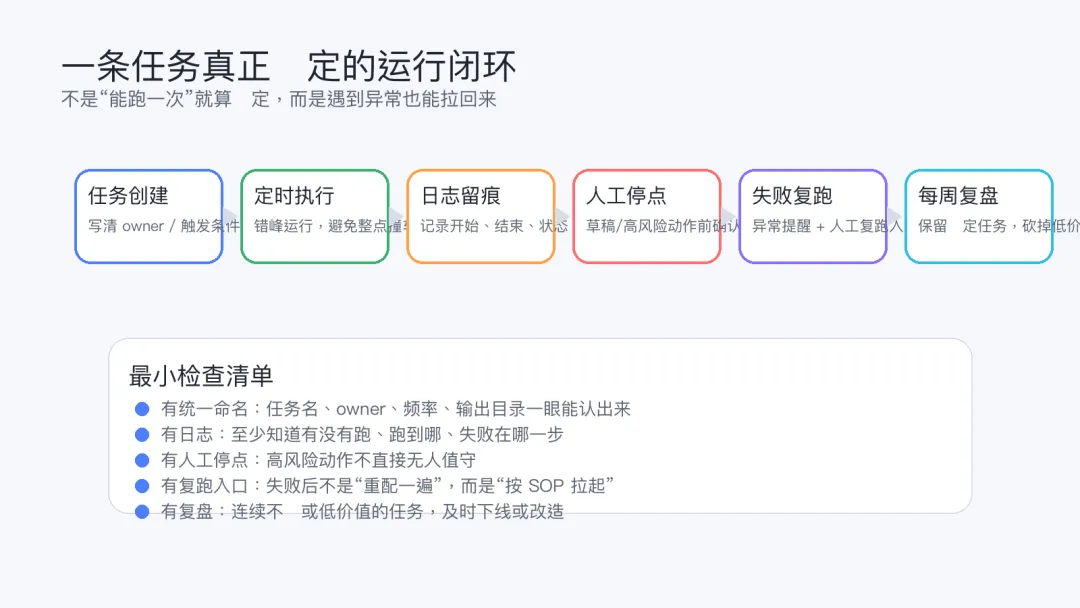

这套最小 SOP,最好怎么串起来
如果你把上面 5 件事拆开看,会觉得都不复杂。
但真正有价值的地方,是把它们串成一个闭环。

我更建议你按这个顺序理解:
- 1. 先定义任务:命名清楚,owner 清楚,输出位置清楚
- 2. 再让它执行:定时也好,手动也好,先跑最小链路
- 3. 执行后要留痕:别只看有没有结果,要看运行状态
- 4. 关键节点要停一下:高风险动作别直接滑过去
- 5. 失败后能拉回来:提醒、定位、复跑三件事要有
- 6. 最后每周回看:决定这条链路值不值得继续扩
如果一条任务能形成这个闭环,
它就不再只是“偶尔能跑的一段配置”。
它开始变成“你敢长期依赖的一段系统”。
哪几项最容易被忽略,但其实最值钱
如果你现在时间有限,不可能一下把 5 项都补得很完整,
那我会优先建议你先抓这 3 项:
1. 日志
因为没有日志,你后面所有排障都会变慢。
2. 失败恢复
因为没有失败恢复,你每次出错都像重开一局。
3. 人工停点
因为没有人工停点,你很容易把本来该可控的问题放大成外部事故。
这 3 项有一个共同点:
它们平时看起来不像“功能”。
但一出问题,它们马上决定你的系统是“可维护”还是“不可维护”。
很多人会优先去优化输出质量、自动化比例、角色拆分。
这些当然没错。
但如果你的底盘还没有这 3 项,
你越往上叠,后面越容易不稳。
这套 SOP 最适合哪些人先补
如果你现在符合下面任意一种情况,我都建议你优先补:
- • 已经开始跑 2 条以上任务,但偶尔会失控
- • 经常遇到“昨天还能跑,今天怎么又不行”的情况
- • 任务失败后,需要靠回忆去猜哪里出问题
- • 想做更高自动化,但心里其实不太敢放手
- • 正在考虑多 agent、复杂工作流、对外自动发布
这些情况下,你越早补 SOP,后面越省时间。
反过来,如果你现在还在第一天摸索,
只有 1 条很小的低风险任务,
那你不需要一开始就把 SOP 做得很重。
但至少建议你先记住一个原则:
从第一个任务开始,就按“未来要维护”来设计。
这样你后面扩的时候,不至于从一团随意配置重新返工。
我更建议你现在这样落地
如果你今天就想开始补这套最小 SOP,
我建议按这个顺序做,最省力:
第一步:挑 1 条你最常用的任务
不要全盘重构。
先拿一条最常用、最有代表性的任务试。
第二步:补齐 5 个最小字段
至少写清:
- • 任务名
- • owner
- • 触发方式
- • 输出位置
- • 人工停点在哪里
第三步:补 1 个最小日志视角
哪怕只是先能看到:
- • 开始
- • 结束
- • 成功 / 失败
- • 结果链接
也比完全没留痕强很多。
第四步:给它加一个失败后的标准动作
比如:
- • 失败提醒谁
- • 谁负责看
- • 怎么人工复跑
- • 连续失败几次后先暂停
第五步:连续观察 3 到 7 天,再决定要不要扩
如果这条链路都还没稳,
先别急着加第二条、第三条,更别急着上复杂架构。
你会发现,这个顺序一点也不炫。
但它通常更接近真正能长期跑下去的顺序。
最后一句建议
如果你现在正卡在“为什么 OpenClaw 总是跑不稳”,
我最建议你先别急着继续加能力。
先回头看一眼:
你的任务,有没有最小 SOP。
因为很多时候,真正让系统稳定的,不是更复杂的工作流,
而是这几个看起来不酷、但非常关键的基础动作:
- • 命名清楚
- • 日志留住
- • 失败能拉回
- • 关键处停一下
- • 每周做取舍
当这套东西补上之后,
你再去谈更多任务、更高自动化比例、甚至多 agent,才更有意义。
否则很多“高级能力”,都只是把混乱放大得更快。
如果你也想,我下一篇可以继续写:\ “什么时候该上多 agent,什么时候一个主助手就够了?这是我现在的判断标准”
