核心结论:大型水/地源热泵是长周期工程,设计合规、施工精细、验收严谨是避坑三大关键,重点把控地质勘察、埋管施工、主机选型、系统调试四大环节,全程留痕可将后期风险降至最低。

🔍 设计阶段:筑牢合规基础
1. 先做勘察与热响应试验
建筑面积≥5000㎡必须做岩土热响应试验,依据结果确定埋管长度与间距,避免“小马拉大车”或资源浪费。委托有资质单位出具勘察报告,明确地质结构、地下水位、换热能力参数。

2. 严格负荷计算与选型

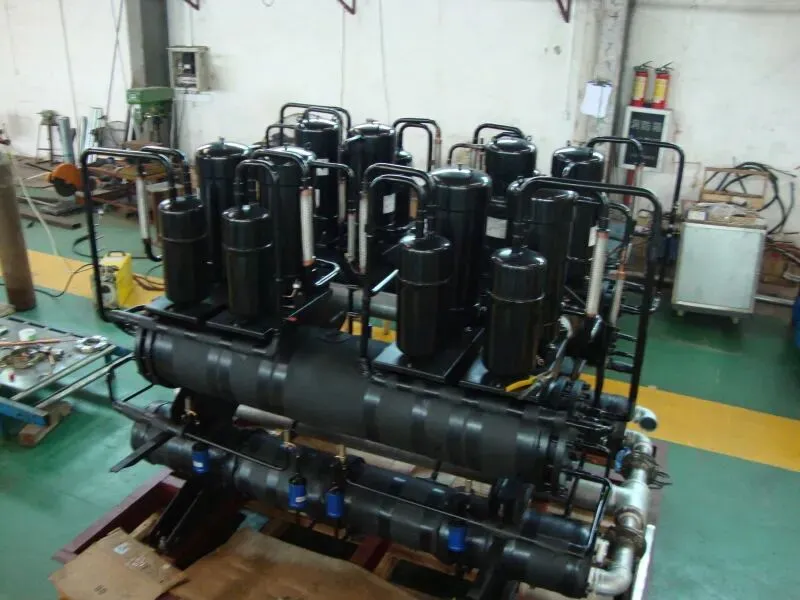

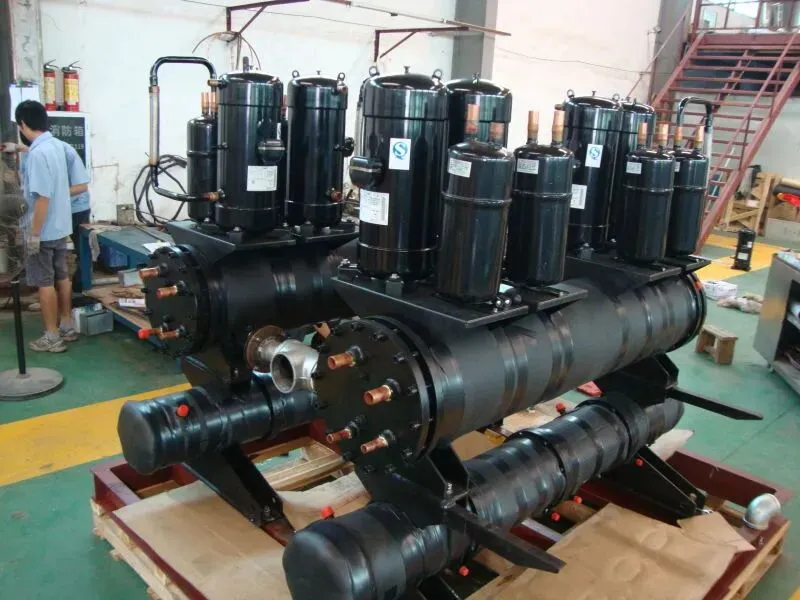

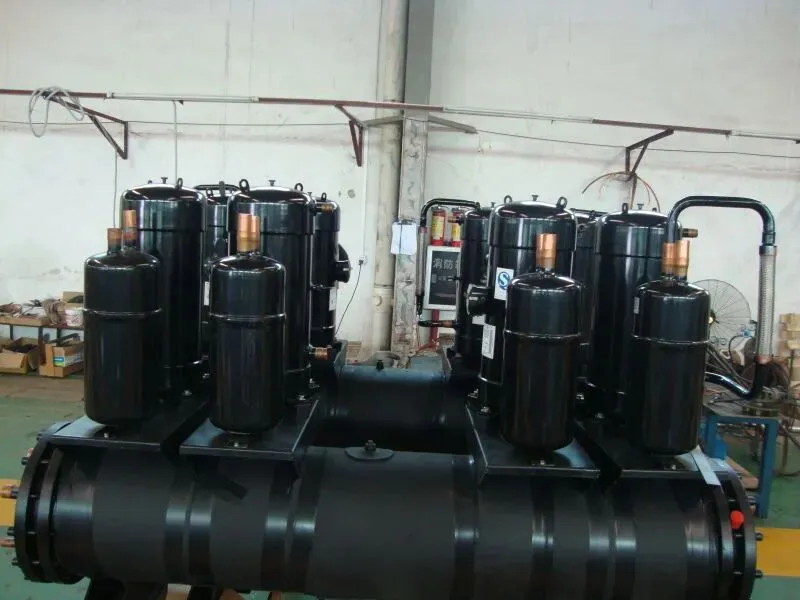

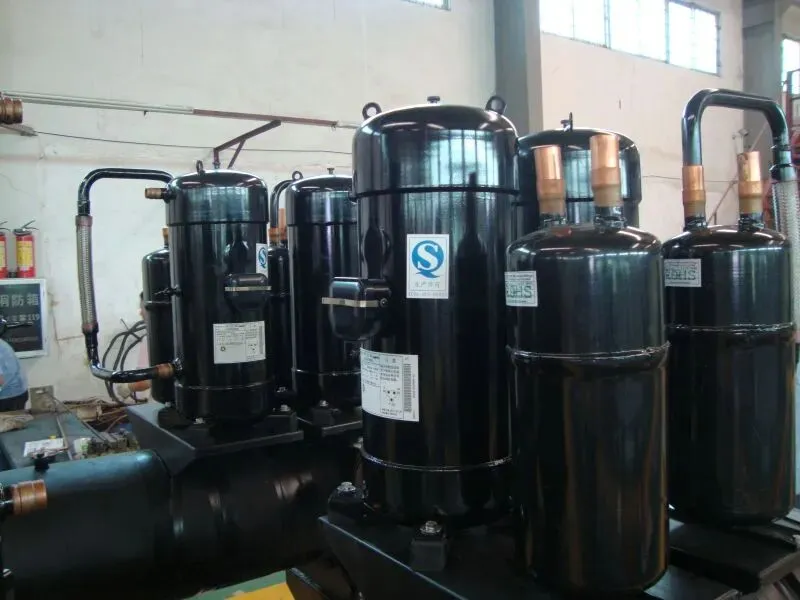

做全年动态负荷计算,冷热量宜基本平衡;大型项目优先看满负荷能效EER(而非仅IPLV),选成熟品牌螺杆机,核心部件(压缩机、换热器)需一线配置,确保20-30年稳定运行。

3. 地下水闭环合规
抽水井与回灌井间距≥10m,严格执行回灌工艺,防止含水层串层与热污染;办理取水许可,避免违法被罚。

🛠️ 施工阶段:盯紧关键细节
1. 地埋管施工避坑

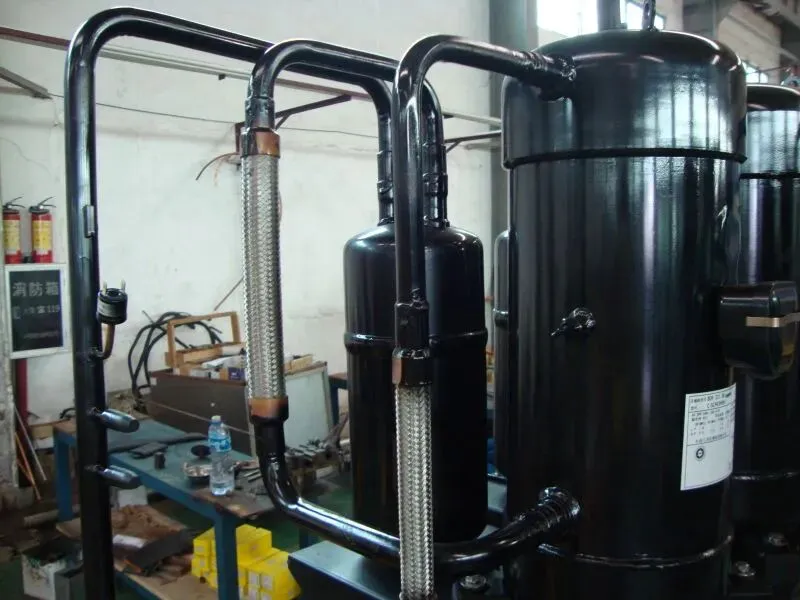

管材选HDPE或PE-RT II型,承压≥1.6MPa,热熔连接杜绝渗漏;钻孔后立即下管,孔壁不稳用护壁套管,U型管两支管分开;回填用膨润土+砂混合料,分层夯实并做热阻测试,避免影响换热。

2. 水压试验必达标
地埋管系统:1.5倍工作压力(≥0.9MPa),稳压≥2h,24h压降≤0.02MPa;机房管路:1.8倍工作压力(≥1.1MPa),稳压≥1h,压降≤0.03MPa;严禁气压试验代替水压试验。

3. 管路与机房安装
管道坡度≥0.003,坡向排污阀;系统最高点装自动排气阀,最低点设泄水阀;支吊架距设备接口≤0.5m,3m内用AB型减震支架,弯头加防晃支架;保温选聚氨酯,导热系数≤0.024W/(m·K)。

✅ 验收调试:确保系统达标
1. 分项验收逐项签字
材料合格证、热响应报告、钻孔记录、试压报告、隐蔽工程照片等全部归档,每环节验收合格再推进下一步。

2. 系统调试必做
先做水力平衡调试,再进行机组试运转,连续运行≥24h,冬夏两季均需调试,记录运行数据达标后再验收。

3. 计量与监测合规
热量表精度≥2级,电表≥1.0级,温度传感器误差≤±0.2℃,全部经计量检定且在有效期内。
⚠️ 常见高风险坑点与规避
- 地质坑:未做热响应就施工→补做试验,按报告调整埋管数量/深度,预留辅助冷热源。
- 漏水坑:管材劣质、连接不规范→选国标管材,全程旁站监督连接,试压合格再回填。

- 能效坑:主机选型偏小、系统失衡→按负荷精准选型,做水力平衡调试,加装变频水泵。
- 合规坑:地下水回灌不达标、无取水手续→严格执行回灌工艺,补办许可,加装在线监测。
- 运维坑:未做防冻、水质处理→系统加防冻液,每月投加杀菌灭藻剂,定期清洗过滤器。

📋 合同与验收要点
- 合同明确质保期≥2年,包含设备与施工;约定能效指标(EER/COP)与验收标准,不达标可扣款或整改。
- 验收必附:热响应报告、试压记录、调试报告、隐蔽工程照片、计量检定证书,缺一不可。

📌 总结
大型水/地源热泵安装是技术与管理的结合,前期勘察不省、施工过程严控、验收留痕彻底,就能避开90%的后期麻烦。作为管理者,务必盯紧关键参数与节点,避免因低价选择劣质施工队,导致后期能耗高、维修难、维权无据。
