各位监理同仁,大家好。
【监理履职免责合集】前三篇,我们分别讲了现场巡查绝对不能碰的8条红线、资料归档会丢免责底牌的7个致命坑、7个高频追责场景的闭环免责操作,内容发出去后,后台收到了近两千条同仁的留言。
很多人说,看完终于理清了履职的边界和避坑的逻辑,但也有更多同仁问出了最实操的核心难题:道理都懂了,知道要留痕、要发指令、要闭环管控,可真到落笔写文件的时候,要么写的内容模糊笼统,调查组、法院根本不认;要么签发流程错了,文件发了等于白发;甚至有的文件写的有漏洞,反而成了自己被追责的把柄。
其实咱们干监理,免责的底牌说到底就是合规的履职资料。你所有的现场巡查、隐患管控、异议提出、底线坚守,最终都要落到书面文件上。文件写不对、签不对,哪怕你跑断腿、磨破嘴,出事了还是空口无凭,难逃追责。

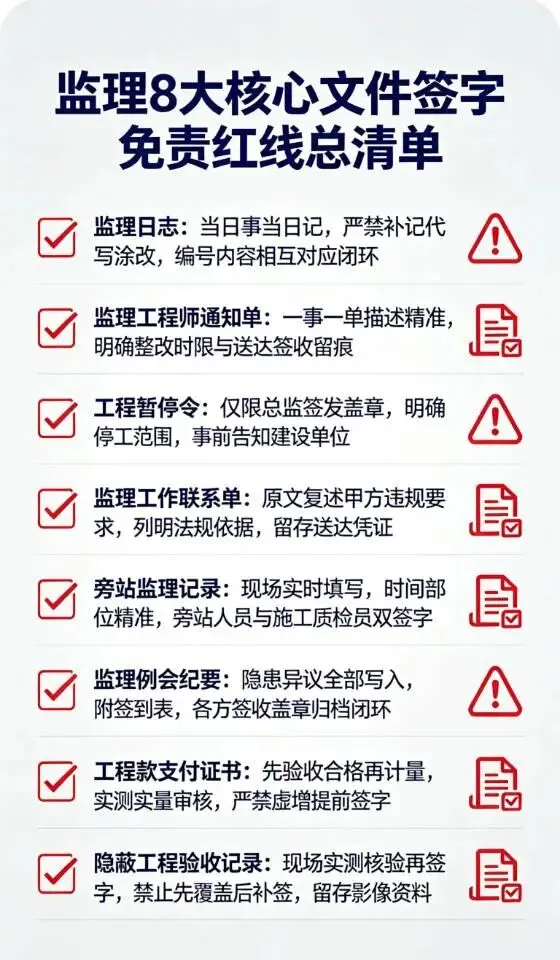

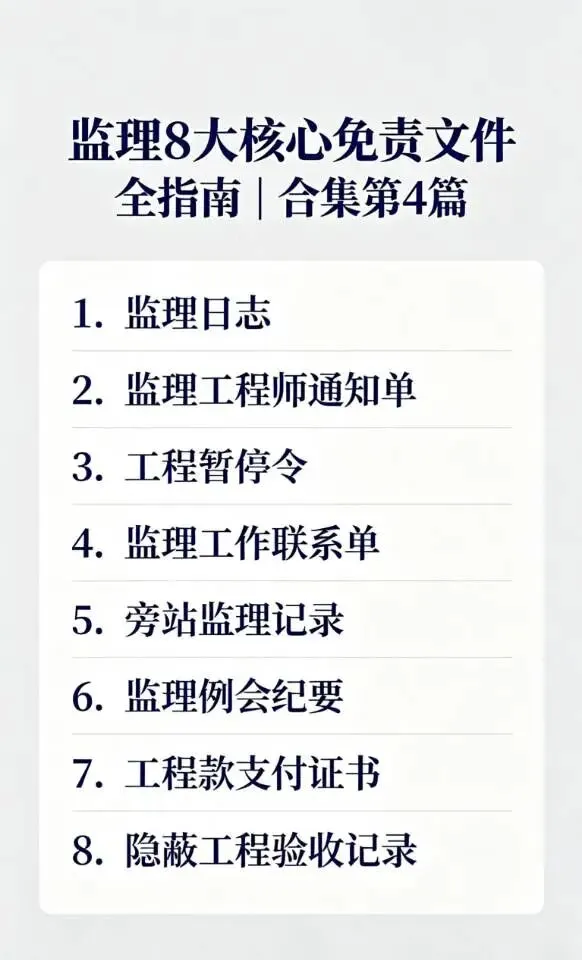

今天,【监理小技巧】合集第4篇,就给大家拆解监理从开工到竣工,全流程最高频、和免责直接挂钩的8大核心文件。每个文件都给你可直接复制套用的标准模板,再讲透文件里的避坑红线、签发的合规流程,全是从国内监理追责真实判例里抠出来的保命细节,让你写的每一份文件,都成为铁板钉钉的免责证据,真正做到落笔合规、签字免责。建议收藏打印,日常办公直接照着填、照着用。

文件一:监理日志——追责倒查第一核心证据,90%的人都写错了
监理日志是事故追责、责任倒查时,调查组第一个调取的资料,也是你日常履职最基础的证据链,很多人写了几年日志,全是无效内容,出事了根本帮不了自己。
错误踩坑做法
1. 流水账式记录,只写“今日现场正常施工”,不写具体施工部位、作业内容、人员机械情况,无任何隐患排查、管控动作记录;
2. 隐患描述模糊,只写“现场有隐患”,不写隐患具体位置、违规条款、下发的指令、整改闭环情况;
3. 多人代写、事后补记、随意涂改,签字非本人,日期与其他文件对不上,甚至和通知单、会议纪要内容矛盾;
4. 甲方强令违规、施工方拒不整改的核心敏感事项,完全不记录,等于主动放弃了免责证据。
✅ 标准模板(可直接复制套用)
监理日志
工程名称:XXX项目
日期:XXXX年XX月XX日 星期X 天气:XX

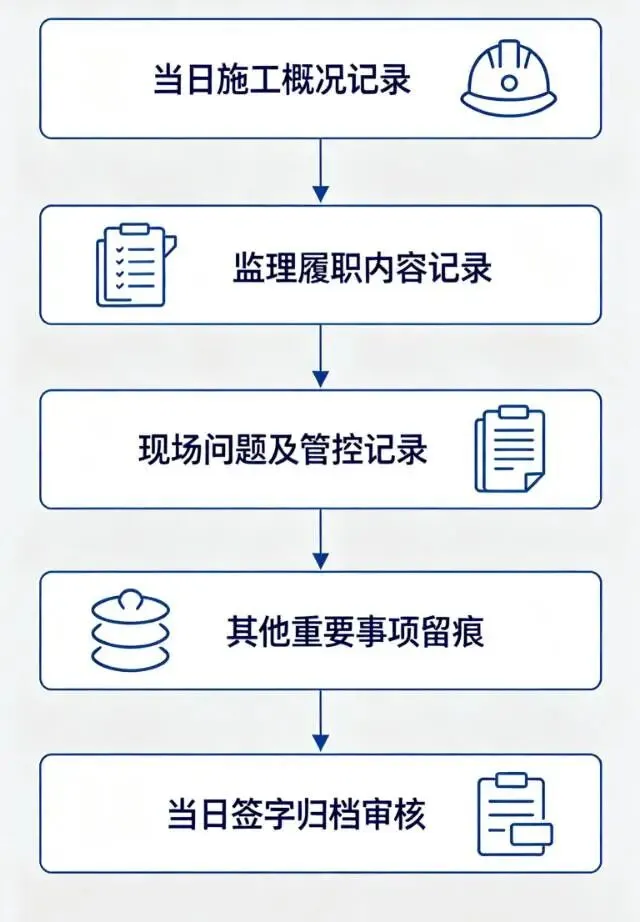

一、今日施工概况
1. 施工部位:XX楼XX层钢筋绑扎/防水施工/模板安装(精确到楼号、楼层、分项工程)
2. 作业内容:XX分项工程施工,作业人员XX人,其中特种作业人员XX人(均持证上岗)
3. 进场机械/材料:XX型号塔吊/挖掘机XX台,XX品牌钢筋/防水卷材XX吨/㎡,附带检测报告XX份,已完成进场验收
二、监理履职工作内容
4. 现场巡查:今日对XX部位、XX危大工程开展巡查/旁站/平行检验XX次,重点检查XX内容
5. 验收工作:今日组织XX部位隐蔽工程/检验批验收,验收合格/不合格,已签署验收记录/下发整改通知
6. 指令下发:今日针对XX部位XX隐患,下发《监理工程师通知单》编号XXX,要求XX日前整改完成
三、现场问题及管控情况
7. 存在问题:XX楼XX层钢筋间距不符合设计要求(精确到位置、违规条款、具体问题)
8. 管控措施:已现场要求施工单位立即停止作业,下发整改通知单,同步抄送建设单位,已全程记录在案
9. 整改闭环:XX编号通知单对应隐患,今日已复核整改合格,完成闭环;XX编号通知单逾期未整改,已下发工程暂停令
四、其他重要事项
10. 今日召开监理例会/专题会议,形成会议纪要编号XXX
11. 建设单位针对XX事项提出强令违规要求,我方已出具书面异议,详见《监理工作联系单》编号XXX
12. 已向建设行政主管部门上报XX事项,留存完整上报记录
监理工程师(亲笔签字):XXX
总监理工程师(审核签字):XXX
✅ 签发避坑红线
1. 必须当日事当日记,严禁补记、代写、涂改,哪怕当天无特殊事项,也要如实记录施工情况、巡查情况,绝对不能只写“正常施工”;
2. 所有下发的指令、管控动作、异议情况,必须与日志一一对应,通知单编号、会议纪要编号、上报情况,必须在日志里明确体现,形成完整证据链;
3. 日志必须本人亲笔签字,严禁代签,每日由总监审核,电子档+纸质档双备份,按月归档,终身留存。

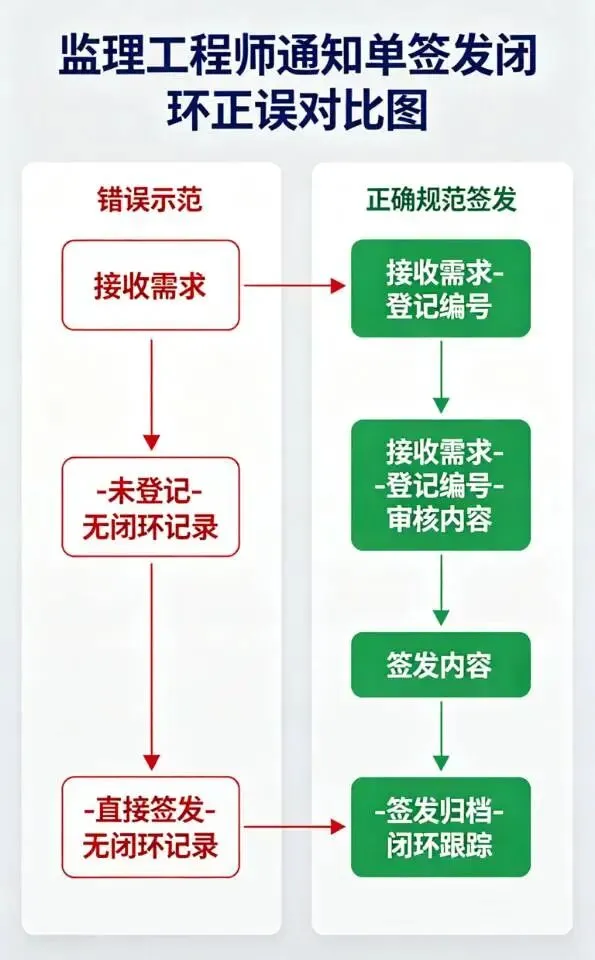

文件二:监理工程师通知单——隐患管控的核心指令,写错等于白发
这是咱们日常用的最多的管控文件,也是隐患处置的第一份书面证据,很多人发了通知单,最后还是被追责,核心原因就是单子写的不规范,没有法律效力。
错误踩坑做法
1. 隐患描述模糊,只写“现场质量不合格”“安全有隐患”,不写具体位置、违规条款、整改标准,施工方可以扯皮,法院也不予认可;
2. 无整改时限、无签收要求、无逾期后果,发出去就完事,不跟踪整改闭环;
3. 只发给施工方,不抄送建设单位,无送达凭证,出事了施工方一口咬定“没收到”;
4. 以口头通知、微信消息代替书面通知单,无正式文件留痕。
✅ 标准模板(可直接复制套用)
监理工程师通知单
通知单编号:XXX-监理-XX号
工程名称:XXX项目
致:XXX施工单位(项目经理部)
事由:关于XX部位XX质量/安全隐患整改的通知
我方于XXXX年XX月XX日现场巡查时,发现你单位在XX楼XX层XX分项工程施工中,存在以下违规问题:
1. 【具体问题1】XX部位钢筋规格为Φ16,设计图纸要求为Φ18,违反《混凝土结构工程施工质量验收规范》GB50204-2015第X条规定;
2. 【具体问题2】XX部位临边防护缺失,高处作业人员未佩戴安全带,违反《建筑施工高处作业安全技术规范》JGJ80-2016第X条规定,存在重大安全隐患。
现要求你单位:
1. 立即停止该部位的施工作业,针对上述问题于XXXX年XX月XX日前完成全面整改;
2. 整改完成后,书面报送我方复核,复核合格后方可恢复施工;
3. 逾期未整改或整改不合格,我方将依据合同及规范要求,下发《工程暂停令》,暂停该部位工程款支付,并上报建设行政主管部门。
附件:现场隐患照片/视频(标注时间、部位)
总监理工程师/专业监理工程师(签字):XXX
监理单位(盖章):XXX
XXXX年XX月XX日
签收回执
我方已于XXXX年XX月XX日收到本通知单,承诺按要求完成整改。
施工单位项目经理(签字):XXX
施工单位(盖章):XXX
XXXX年XX月XX日
✅ 签发避坑红线
1. 必须一事一单,编号连续可追溯,隐患描述必须“定位置、定问题、定规范、定后果”,绝对不能模糊笼统;
2. 必须明确整改时限、整改标准、逾期后果,严禁只提问题不给要求;
3. 必须要求施工单位项目经理签收盖章,留存签收回执、送达凭证(当面签收拍照片,快递送达留存快递单),同步抄送建设单位;拒不签收的,在监理日志、会议纪要里同步记录,通过EMS邮寄送达并留存完整凭证;
4. 整改时限到期后,必须现场复核,整改合格的签署复核意见闭环,不合格的立即升级管控,绝对不能发完就不管。

文件三:工程暂停令——升级管控的免责核心,流程错了直接无效
这是咱们应对施工方拒不整改、重大隐患管控的终极手段,也是免责的核心文件,但签发主体、流程错了,这份文件直接无效,等于没发。
错误踩坑做法
1. 专业监理工程师私自签发,无总监签字、无监理单位盖章,签发主体不适格,直接不具备法律效力;
2. 停工范围模糊,只写“全面停工”,不写具体停工部位、停工原因,施工方可以强行施工扯皮;
3. 签发前未向建设单位书面报告,无告知记录,后期甲方反咬一口,认定你擅自停工;
4. 停工后不跟踪整改,不复验就随意同意复工,无闭环记录。
✅ 标准模板(可直接复制套用)
工程暂停令
暂停令编号:XXX-监理-停XX号
工程名称:XXX项目
致:XXX施工单位(项目经理部)
抄送:XXX建设单位
事由:关于XX部位暂停施工的通知
由于你单位在XX分项工程施工中,存在以下重大违规行为:
1. 针对XX部位重大质量/安全隐患,我方下发编号XXX《监理工程师通知单》后,你单位逾期未整改、拒不整改,仍强行施工;
2. 该行为已违反《建设工程安全生产管理条例》第X条、《建设工程监理规范》GB/T50319-2013第X条规定,存在重大质量安全事故隐患。
依据《建设工程监理规范》及监理合同约定,现通知你单位:
1. 必须于XXXX年XX月XX日XX时起,对XX楼XX层XX部位(精确到具体停工范围)实施全面暂停施工;
2. 暂停施工期间,你单位必须全面落实隐患整改工作,采取有效防护措施,消除安全质量隐患;
3. 整改完成后,向我方报送复工申请,经我方现场复核合格、总监理工程师签署复工通知后,方可恢复施工。
附件:隐患佐证材料、监理工程师通知单、送达凭证
总监理工程师(签字):XXX
监理单位(盖章):XXX
XXXX年XX月XX日
签收回执
我方已于XXXX年XX月XX日收到本工程暂停令,将严格按要求执行。
施工单位项目经理(签字):XXX
施工单位(盖章):XXX
XXXX年XX月XX日
建设单位签收意见
建设单位代表(签字):XXX
建设单位(盖章):XXX
XXXX年XX月XX日
✅ 签发避坑红线
1. 签发主体必须是总监理工程师,必须加盖监理单位公章,专业监理工程师无权签发,无签字盖章的暂停令100%无效;
2. 签发前必须书面告知建设单位,说明停工原因、停工范围,留存建设单位签收记录;紧急情况可先电话告知,24小时内补全书面告知文件;
3. 必须明确停工的具体部位、停工起始时间、整改要求、复工条件,严禁笼统写“全面停工”;
4. 下发暂停令后,施工方拒不停工的,必须立即向建设行政主管部门书面上报,留存上报凭证,绝对不能放任不管。
文件四:监理工作联系单——应对甲方违规要求的第一份免责证据
这是咱们应对甲方强令违规、无理要求的核心自保文件,也是前三篇里反复强调的,面对甲方施压,第一时间要出的书面异议,写对了,就是你免责的铁证。
错误踩坑做法
1. 只口头提异议,不出具书面联系单,出事了空口无凭;
2. 异议内容模糊,只写“不同意该要求”,不写甲方的违规要求、违反的法规条款、我方的反对意见、可能引发的后果;
3. 不要求甲方签收,无送达凭证,甲方一口咬定“没收到”;
4. 用微信、口头沟通代替书面联系单,无正式留痕。
✅ 标准模板(可直接复制套用)
监理工作联系单
联系单编号:XXX-监理-联XX号
工程名称:XXX项目
致:XXX建设单位(项目管理部)
事由:关于XX事项的异议及风险告知
贵方于XXXX年XX月XX日,向我方提出以下要求:【原文复述甲方的违规要求,比如“要求XX材料未取得检测报告的情况下,先进场施工,后续补报资料”】
针对该要求,我方郑重告知:
1. 该要求违反了《建设工程质量管理条例》第X条、《建设工程监理规范》GB/T50319-2013第X条规定,属于违规施工行为;
2. 该行为将直接导致XX部位工程质量无法管控,存在重大质量安全隐患,极易引发质量安全事故;
3. 我方坚决反对该违规要求,无法按贵方该要求签署相关文件、默许施工,由此引发的一切质量安全问题、经济损失,我方不承担任何责任。
请贵方审慎决策,收回该违规要求,严格按法律法规、设计图纸及合同约定组织施工。若贵方坚持强令执行,请贵方出具加盖公章的书面指令,明确承担全部责任,我方将按法律法规要求上报建设行政主管部门。
附件:相关法规条款、沟通记录截图/录音
总监理工程师(签字):XXX
监理单位(盖章):XXX
XXXX年XX月XX日
签收回执
我方已于XXXX年XX月XX日收到本联系单。
建设单位代表(签字):XXX
建设单位(盖章):XXX
XXXX年XX月XX日
✅ 签发避坑红线
1. 必须原文复述甲方的违规要求,明确列明违反的具体法规条款、隐患后果、我方的反对意见,绝对不能只提异议不说依据;
2. 必须要求建设单位代表签收盖章,留存送达凭证;拒收的,通过EMS邮寄到建设单位工商注册地址,留存快递单、物流记录,同步抄送监理公司总部;
3. 甲方坚持违规要求的,后续所有管控动作、上报情况,必须在后续的联系单、监理日志里连续记录,形成完整证据链;
4. 绝对不能在未出具书面异议的情况下,默许违规施工、签署相关文件。

文件五:旁站监理记录——危大工程履职的核心铁证,漏项就是失职
危大工程是监理追责的第一重灾区,而旁站记录,就是危大工程出事时,你证明自己履职到位的唯一核心证据,很多人因为旁站记录漏项、补写,直接被认定为未履职。
错误踩坑做法
1. 旁站记录事后补写,和现场实际情况不符,时间、部位对不上;
2. 只写“旁站全过程”,不写具体旁站内容、检查情况、发现的问题、管控措施,无任何有效信息;
3. 旁站人员无监理资质,签字代签,无施工单位质检员签字确认;
4. 危大工程旁站无记录,出事了直接被认定为失职。
✅ 标准模板(可直接复制套用)
旁站监理记录
旁站记录编号:XXX-监理-旁XX号
工程名称:XXX项目
旁站监理的部位/工序:XX楼地下室底板混凝土浇筑/深基坑支护/塔吊安装(危大工程/关键工序)
日期:XXXX年XX月XX日 旁站起止时间:XX时XX分 至 XX时XX分
天气情况:XX
一、施工情况
1. 施工单位现场负责人:XXX 质检员:XXX 特种作业人员:XXX(持证上岗,证号XXX)
2. 施工内容:XX部位混凝土浇筑,设计强度C30,浇筑方量XXm³,使用XX型号泵车,作业人员XX人
3. 施工方案执行情况:已按审批通过的《XX专项施工方案》组织施工,安全防护措施到位
二、监理旁站情况
1. 旁站监理人员:XXX(持证上岗)
2. 监理检查内容:
(1)核查施工单位管理人员到岗、特种作业人员持证上岗情况,符合要求;
(2)核查进场材料合格证、检测报告,混凝土配合比通知单,符合设计要求;
(3)全程监督施工过程,严格按专项方案、规范要求施工,施工工艺符合要求;
(4)检查现场安全防护措施、应急物资配备情况,符合要求。
3. 发现问题及处置情况:
(1)现场发现XX问题:混凝土塌落度不符合配合比要求,已现场要求施工单位立即停止使用该批次混凝土,清退出场;
(2)处置结果:该批次混凝土已全部清退,重新进场的混凝土经核查符合要求,已恢复施工,全程记录在案。
三、旁站结论
□ 该部位/工序施工全过程符合设计、规范及专项方案要求,未发现违规行为,旁站合格。
□ 已针对现场违规问题完成处置闭环,整改合格。
旁站监理人员(签字):XXX
施工单位质检员(签字):XXX
总监理工程师(审核签字):XXX
XXXX年XX月XX日
✅ 签发避坑红线
1. 必须现场实时记录,严禁事后补记、代写,旁站起止时间必须精确到分钟,和监理日志完全对应;
2. 必须明确核查的内容、发现的问题、处置措施、整改闭环,绝对不能只写“全程旁站,无异常”,哪怕全程无问题,也要把核查的具体内容写清楚;
3. 必须由具备监理资质的旁站人员亲笔签字,施工单位质检员现场签字确认,严禁代签;
4. 危大工程必须100%全程旁站,留存旁站记录、现场照片/视频,和监理日志、专项方案对应,形成完整证据链。
文件六:监理例会纪要——把隐患和异议钉死的关键,很多人白开了会
每周的监理例会,是最容易被忽略的集体留痕机会,很多人开会开了无数次,纪要只写流程不写核心,等于白开,完全起不到免责作用。
错误踩坑做法
1. 只写会议流程,不写现场存在的隐患、各方提出的异议、整改要求、责任主体、整改时限;
2. 甲方强令违规、施工方拒不整改的内容,不敢写进纪要里,等于没留痕;
3. 纪要不盖章、不要求各方签字,无送达凭证,后期各方不认;
4. 纪要里的整改要求,不跟踪闭环,下次会议不通报整改情况。
✅ 标准模板(可直接复制套用)
XXX项目第XX次监理例会纪要
纪要编号:XXX-监理-会XX号
会议时间:XXXX年XX月XX日 XX时
会议地点:XXX项目会议室
主持人:XXX(总监理工程师)
参会单位及人员:
1. 建设单位:XXX、XXX
2. 监理单位:XXX、XXX
3. 施工单位:XXX、XXX
4. 其他单位:XXX
会议议题:本周施工进度、质量、安全管控情况,下周工作计划,存在问题及协调解决
一、本周工程施工情况
1. 进度情况:本周完成XX分项工程施工,滞后/超前计划XX天,滞后原因XXX
2. 质量情况:本周完成XX检验批验收,合格XX批,不合格XX批,已下发整改通知
3. 安全情况:本周排查安全安全隐患XX项,已整改闭环XX项,剩余XX项正在整改
二、本次会议议定事项及要求
1. 施工单位必须于XXXX年XX月XX日前,完成编号XXX通知单对应XX隐患的整改工作,报我方复核,逾期未整改的,将暂停该部位工程款支付;
2. 针对建设单位提出的XX事项,我方已出具《监理工作联系单》编号XXX,明确告知该事项存在的违规风险及我方异议,请建设单位审慎决策;
3. 施工单位必须于下周XX前,完成XX专项方案的编制及报审工作,未审批通过前,严禁该部位施工;
4. 下周施工重点管控部位:XX楼XX层钢筋绑扎、防水施工,我方将重点巡查,严格执行验收程序。
三、其他事项
1. 针对施工方拒不整改XX隐患的情况,我方已下发《工程暂停令》编号XXX,若仍拒不停工整改,我方将上报建设行政主管部门;
2. 本次会议纪要内容,各方必须严格执行,逾期未执行的,将承担相应责任。
附件:参会人员签到表、现场隐患照片
监理单位(盖章):XXX
XXXX年XX月XX日
✅ 签发避坑红线
1. 必须把所有隐患、整改要求、责任主体、整改时限、异议内容,全部写进纪要里,尤其是甲方的违规要求、施工方拒不整改的情况,绝对不能漏写,会议纪要是最有效的集体留痕证据;
2. 必须附参会人员签到表,纪要下发后,要求各方签收盖章,留存送达凭证;拒不签收的,在监理日志里记录,同步邮寄送达;
3. 下次例会必须先通报上次会议议定事项的完成情况,未完成的明确处置措施,形成闭环管理;
4. 纪要必须由总监审核,加盖监理单位公章,和签到表、送达凭证一并归档。

文件七:工程款支付证书——避免连带赔偿的高风险文件,签字必守底线
这是咱们监理签字里风险最高的文件之一,无数判例里,监理因为违规签署支付证书,被判承担甲方多付工程款的连带赔偿责任,这个文件,每签一笔都要守住底线。
错误踩坑做法
1. 不现场核实工程量,按施工方上报的金额直接签字;
2. 对未验收、不合格的工程,签字认可计量支付;
3. 甲方打招呼,就虚增工程量、提前签署支付证书;
4. 无审核底稿、无验收记录支撑,后期无法举证。
✅ 标准模板(可直接复制套用)
工程款支付证书
支付证书编号:XXX-监理-付XX号
工程名称:XXX项目
致:XXX建设单位
根据施工合同约定,经我方审核,XXX施工单位本期已完成合格工程,符合工程款支付条件,本期应支付工程款金额为:人民币XX元(大写:XX)。
一、本期工程款审核明细
1. 施工单位本期申报金额:人民币XX元
2. 我方审核核定金额:人民币XX元
3. 核减金额及原因:
(1)XX分项工程未完工,核减金额XX元;
(2)XX分项工程验收不合格,不予计量,核减金额XX元;
(3)工程量实测实量核减XX元,合计核减XX元。
4. 本期应扣款项:预付款扣回XX元、质保金扣留XX元,合计扣回XX元
5. 本期实际应支付金额:人民币XX元
二、附件
1. 施工单位工程款支付报审表
2. 工程量审核底稿、现场实测实量记录
3. 已完工程验收合格记录
4. 合同约定的其他附件
专业监理工程师(审核签字):XXX
总监理工程师(签发签字):XXX
监理单位(盖章):XXX
XXXX年XX月XX日
✅ 签发避坑红线
1. 严格执行“先验收合格,后计量支付”的铁则,未施工、未验收、验收不合格的工程,一律不予计量,绝对不能提前计量、虚增计量;
2. 必须有完整的审核底稿、现场实测实量记录、验收合格记录作为支撑,每一笔计量都有据可查,严禁不核实就签字;
3. 必须由专业监理工程师先审核工程量,总监理工程师最终签发,严禁越级签字、代签;
4. 面对甲方要求超量计量、提前支付的,必须出具书面异议,拒绝签署,绝对不能在无依据的情况下违规签字,避免承担连带赔偿责任。
文件八:隐蔽工程验收记录——结构安全终身追责的核心,签字就是终身责任
现在工程质量实行终身责任制,隐蔽工程是结构安全的核心,你在验收记录上签的每一个字,都意味着终身责任,一旦后期出了结构安全问题,第一个倒查的就是这份验收记录。
错误踩坑做法
1. 未到现场验收,就补签验收记录;
2. 施工方私自覆盖后,未做剥离、检测,就补签验收记录;
3. 验收记录内容和设计图纸、现场实际情况不符,虚假签字;
4. 验收无影像资料、无完整记录,后期倒查无证据。
✅ 标准模板(可直接复制套用)
隐蔽工程验收记录
验收记录编号:XXX-监理-隐XX号
工程名称:XXX项目
分项工程名称:钢筋工程/防水工程/管线预埋
隐蔽部位:XX楼XX层XX轴XX段 底板/顶板/墙体
隐蔽日期:XXXX年XX月XX日
施工单位:XXX 项目经理:XXX 质检员:XXX
监理单位:XXX 专业监理工程师:XXX 总监理工程师:XXX
一、隐蔽工程内容
1. 隐蔽工程施工依据:设计图纸编号XXX、设计变更编号XXX、规范标准《XXX》
2. 主要材料情况:钢筋规格型号XXX、防水卷材品牌型号XXX,合格证、检测报告编号XXX,已完成进场验收,合格
3. 施工情况:严格按设计图纸、规范要求施工,具体施工内容:【比如:钢筋间距XXmm,保护层厚度XXmm,绑扎牢固,符合设计要求;防水卷材厚度XXmm,搭接宽度XXmm,无破损、空鼓,符合规范要求】
二、验收情况
我方于XXXX年XX月XX日,组织施工单位相关人员,对该隐蔽部位进行现场验收,对照设计图纸、规范要求逐项核查,验收情况如下:
1. 施工内容符合设计图纸、设计变更及规范标准要求;
2. 材料质量合格,资料齐全有效;
3. 施工质量合格,同意隐蔽,进入下一道工序施工。
三、附件
1. 设计图纸、设计变更复印件
2. 材料合格证、检测报告
3. 隐蔽工程验收现场照片/视频(标注时间、部位,含全景、细节)
施工单位验收意见:合格,申请隐蔽
项目经理/质检员(签字):XXX 施工单位(盖章):XXX
XXXX年XX月XX日
监理单位验收意见:
□ 验收合格,同意隐蔽
□ 验收不合格,限期整改后重新报验
专业监理工程师(签字):XXX
总监理工程师(签字):XXX
监理单位(盖章):XXX
XXXX年XX月XX日
✅ 签发避坑红线
1. 必须亲自到现场,对照图纸逐项核查验收,绝对不能未验收就签字、事后补签,一旦签字,就要终身承担该部位的质量责任;
2. 施工方私自覆盖、先干后报的,未做剥离验收、第三方无损检测合格的,绝对不能签字,哪怕甲方说情也不能妥协;
3. 验收记录必须和现场实际情况、设计图纸完全一致,严禁虚假填写,全程留存验收影像资料,标注时间、部位,和验收记录一并归档;
4. 验收不合格的,必须明确签署整改意见,严禁签署“基本合格”“同意验收”等模糊意见,整改合格后,重新组织验收,签署验收意见。

最后,想跟各位监理同仁说句心里话:
咱们监理的免责,从来都不是靠运气,而是靠每一次落笔的严谨、每一次签字的审慎、每一份文件的合规。前三篇合集,我们给大家搭起了履职免责的完整框架,今天这一篇,就是给大家填充了最核心的实操工具。8大核心文件,覆盖了监理从开工到竣工的全流程,每一个模板都能直接套用,每一条红线都是从追责判例里总结的保命细节。
还是那句话,规范是我们的底线,证据是我们的底气。你写的每一份文件、签的每一个名字,都不是应付检查的形式主义,而是在未来可能出现的追责里,保护你自己的唯一武器。

大家在日常工作中,还有哪些文件不会写、拿不准的,欢迎在评论区留言,我们一起拆解规范写法,一起避坑不背锅。
如果觉得这篇内容对你有用,别忘了点赞、在看,转发给身边的监理同事。关注【监理小技巧】,合集下一篇,我们会给大家拆解危大工程全流程监理免责操作指南,从方案审批、现场管控到应急处置,全覆盖闭环操作,毕竟危大工程是监理追责的第一重灾区,每一步都不能错。
