炸锅!美国AI遭遇致命卡脖子:不是芯片,是电网撑不住!——2026深度研究:美国数据中心陷入并网困局,排队等电最长要等10年

炸锅!美国AI遭遇致命卡脖子:不是芯片,是电网撑不住!——2026深度研究:美国数据中心陷入并网困局,排队等电最长要等10年
> AI狂飙的尽头,不是算力瓶颈,而是电力瓶颈;
> 美国不缺资本、不缺芯片、不缺技术,唯独缺一张能承载AI野心的电网。
当下全球AI竞赛白热化,大模型迭代、算力集群扩容、超大规模数据中心遍地上马,所有人都在比拼算法、芯片与算力。
但一份基于IEA、劳伦斯伯克利实验室、PJM、ERCOT及谷歌真实数据的2026深度研究,撕开了一个被所有人忽略的残酷真相:
美国AI最大短板,早已不是技术封锁,而是电网并网严重拥堵、扩容跟不上、审批遥遥无期。
大量百亿、千亿级AI数据中心项目,要么排队数年迟迟无法并网,要么成本暴涨、被迫延期,甚至直接叫停。
AI竞速,最终变成了抢电竞速、等电竞速。今天用硬核数据+真实案例,彻底拆解美国AI数据中心并网难的底层逻辑与深远影响。
---

一、AI算力爆炸式耗电:美国电网早已不堪重负

AI大模型训练、推理、智能云服务,本质都是海量电力的极致消耗。
普通数据中心已是用电大户,而AI超大规模算力园区,直接是“用电巨兽”:
单个AI数据中心峰值功耗可达数百兆瓦,大型园区直接冲到吉瓦级,相当于一座中小型城市的全部用电负荷。
来看权威硬核数据:

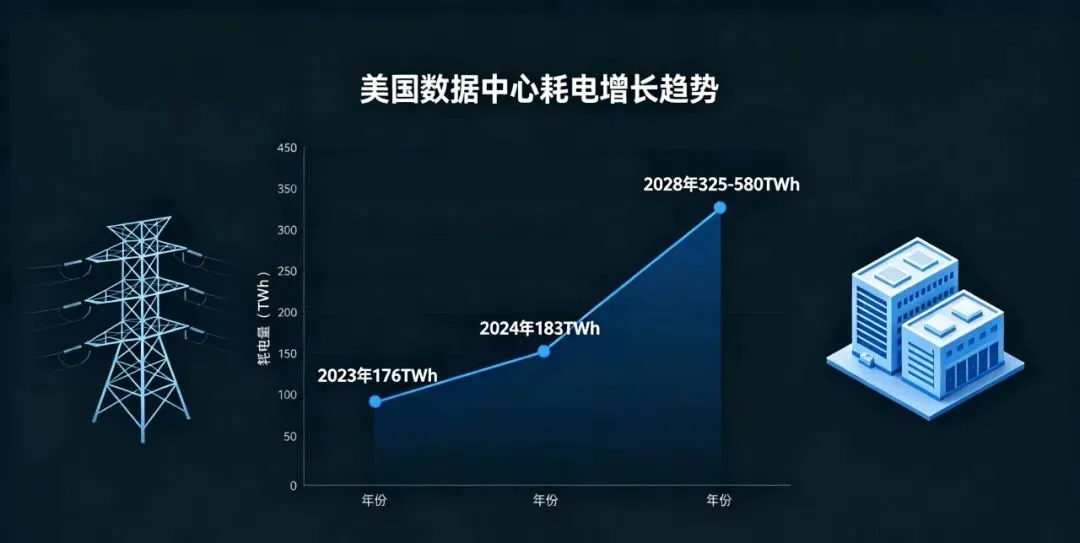

  • 2023年美国数据中心全年耗电约176 TWh ,占全美用电量4.4%;
  • 2024年升至183 TWh ,占比突破4%;
  • 劳伦斯伯克利实验室预测:2028年美国数据中心耗电将达325–580 TWh ,占全国用电6.7%—12% ;
  • 行业机构测算:到2030年,美国新增数据中心负荷将达90 GW ,约等于纽约夏季峰值用电的9倍。
硅谷大佬埃里克·施密特直言:
2027年美国数据中心需新增29GW电力,2030年新增需求超67GW 。
和以往渐进式用电增长不同,AI带来的是集中式、爆发式、块状突增负荷,完全超出美国现有电网的规划容量和承载能力。
> AI不是在拼模型,是在拼用电;算力的上限,就是电网的上限。
---

二、为什么美国AI数据中心并网这么难?五大硬核症结

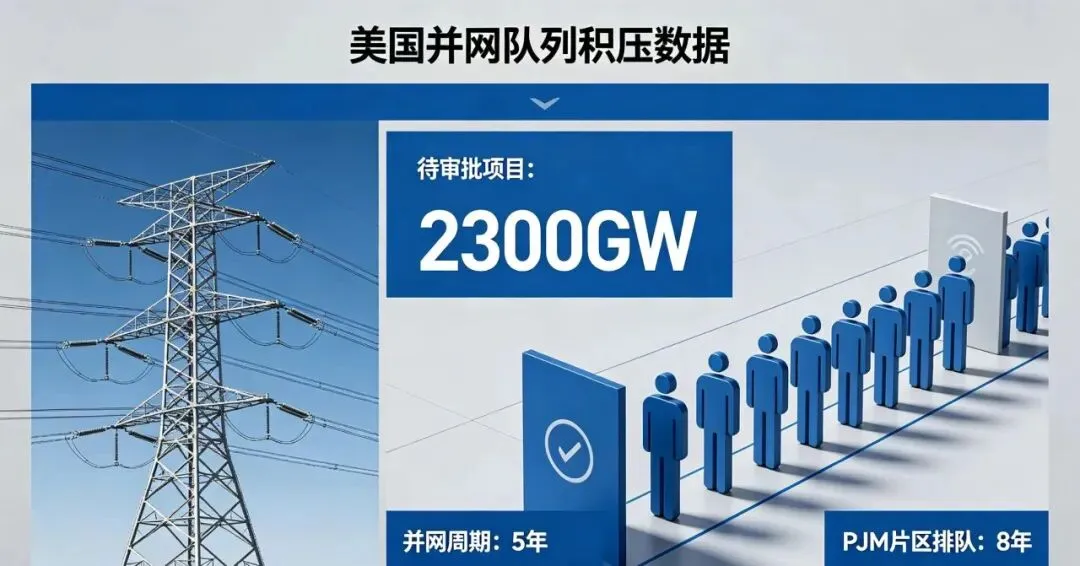

1. 并网队列严重积压,排队并网最长要等8—10年

美国电网并网有一套严格的稳定性评估、线路改造、变电站扩容、成本分摊流程。
但如今早已彻底拥堵:
  • 2024年底,全美并网排队队列里,待审批的发电、储能、负荷项目总规模高达2300GW ,超过美国现有全部装机总量;
  • 项目从申请到正式投运,中位周期从2008年不足2年,拉长到接近5年;
  • 中大西洋PJM片区(数据中心扎堆核心区),项目排队并网普遍长达8年;
  • 谷歌官方坦言:部分区域电网告知,光并网前期研究就要12年,实际落地也要4—10年。
传输通道拥堵,已经成为硅谷科技巨头公认的第一大发展障碍。

2. 电网老旧落后,关键设备严重短缺

美国主体电网成型于上世纪中叶,设计逻辑适配传统负荷,完全没预留AI吉瓦级集中用电的冗余空间。
叠加现实困境:
  • 变压器、高压开关、核心电力设备持续短缺,高度依赖进口;
  • 超50%原计划2026年落地的数据中心项目,因设备+电网改造滞后,被迫延期或取消;
  • 新建输电线路、变电站审批+建设周期漫长,根本追不上AI算力落地速度。
旧电网遇上新负荷,先天不匹配,后天补不上。

3. 监管碎片化、许可繁琐、邻避效应愈演愈烈

美国州与地方监管各自为政,环评审查、用地许可、社区听证层层卡点:
  • 数据中心扎堆区域,居民普遍担忧大规模扩容推高本地电价,抵触情绪强烈;
  • 2025—2026年,全美至少11个州酝酿出台限制新增大型数据中心的法案;
  • 得州出台SB6法案,强制要求75MW以上大负荷项目透明化、自担改造成本,变相抬高准入门槛;
  • 成本分摊争议不断:电网升级费用到底由企业承担,还是居民兜底,各方博弈僵持。

4. 集中负荷过大,电网稳定性风险陡增

AI数据中心负荷高度集中,给电网安全运行埋下巨大隐患:
2024年7月,弗吉尼亚北部电网突发电压波动,直接导致60家数据中心同时脱网,瞬间甩掉1500MW负荷,差点引发连锁大停电。
大量项目依赖厂用电、柴发、气电自备电源,但表后自建电源又被监管层顾虑削弱电网整体可用容量,陷入“建也不是、不建也不是”的尴尬僵局。

5. 电价上涨倒逼社会抵触

数据中心扎堆扩容,直接推高区域用电成本:
PJM片区2025年受数据中心新增负荷拉动,电价明显上行;全美居民平均电价2025年涨幅接近10% 。
资本想扩算力、民众怕涨电价、电网扛不住负荷,三方陷入死结。
> 不是不想建,是电网接不住;不是没钱投,是制度拖不起。
---

三、四大真实案例:看清美国AI电力困局的全貌

1、弗吉尼亚北部:全球数据中心巷,已接近电力饱和

这里是全球最密集的数据中心集群,2024年数据中心用电已占到全州用电量近40% 。
电网传输扩容速度完全跟不上新项目落地,大批AI算力园区并网无限延期;60家数据中心集体脱网事件,更是给整个行业敲响了安全警钟。

2、得州ERCOT:负荷申请爆炸,电网承压拉满

截至2025年底,得州大型负荷并网申请高达226GW ,其中四分之三都是数据中心。
仅达拉斯县,到2030年新增大型负荷就将突破10GW。即便出台SB6法案改革流程,也难掩电网规划、建设的长期滞后。

3、科技巨头集体遇阻

谷歌、Meta、亚马逊等超大规模云厂商一致表态:输电瓶颈是当前最大发展障碍。
不少大型AI园区项目被迫延后、缩减规模,甚至转向自建备用电源;2025—2026年,科技巨头新增数据中心交易量环比下滑超40% ,Stargate等标志性超级项目明显停滞。

4、全行业现状:近半数项目延期或夭折

德勤调研显示:72%电力与数据中心高管,将电网承载力不足列为当前头号挑战。
2026年全美接近一半原定落地的数据中心项目,因电力并网、设备短缺直接推迟或取消。
---

四、各方应对:企业自救+政策修补,但难解根本矛盾

企业端自救

  • 参与电网需求响应,高峰时段主动降载,适配电网波动;
  • 配套自建天然气、风光储能电站,走表后自备供电模式;
  • 主动承诺承担电网升级成本,不向居民转嫁电价压力,换取地方审批支持。

政策端修补

  • FERC启动并网流程改革,优化排队机制、简化审批环节;
  • 得州等州出台专项法案,明确大负荷项目成本分担与准入规则;
  • 推动电网现代化投资,加速老旧线路、变电站改造。
但所有补救,都只能缓解阵痛,无法追上AI算力爆发式增长的节奏。
---

五、核心结论:电力,正在重新定义全球AI格局

  • 美国AI并网难,不是短期工程问题,是需求爆发>电网升级>审批效率的系统性瓶颈;老旧基建、冗长流程、设备短缺、监管碎片化、安全风险叠加,形成无解闭环。
  • 资本、算法、芯片不再是AI竞争的终极变量,电力可用性、并网效率、电网承载力,才是决定AI基础设施成败的核心门槛。
  • 若不彻底改革并网规则、大规模加码电网投资、简化审批许可,美国AI产业扩张将被电力牢牢“卡脖子”,全球AI竞争格局或将因此改写。
  • 未来AI竞争,表面拼大模型、拼算力,底层拼能源、拼电网、拼电力系统承载能力。
> 算力可以无限迭代,电网无法一夜建成;
> 谁稳住了电力底盘,谁就能握住AI未来的主动权。
数据来源:IEA、劳伦斯伯克利国家实验室、Belfer中心、谷歌、PJM、ERCOT、德勤、彭博(截至2026年4—5月)
