AI还没统治人类,先“喝光”了地球的电

AI还没统治人类,先“喝光”了地球的电

2024 年秋天,宾夕法尼亚州萨斯奎汉纳河畔,一支施工队进入了一片已经沉静了近 50 年的厂区。

这里是三哩岛核电站。1979 年,这里的二号反应堆发生堆芯熔毁事故,成为美国历史上最严重的民用核事故。事故发生后的几十年里,这片土地几乎成了美国人对核能恐惧的具身化存在:核威胁的象征,教科书里的警示,政客们回避的话题。

现在,施工队带来的任务是:重启它。

委托方是微软。协议金额 160 亿美元,期限二十年。目的只有一个:为数据中心供电。

这个场景里有某种时代的荒诞感。让这座核电站在近半个世纪的沉睡后苏醒的,不是国家意志,不是能源战略的宏大叙事,而是一家科技公司日益庞大的算力账单。那些运行在云端的 AI 模型,那些每天处理数亿次查询的 AI 系统,正在消耗越来越多的电力。多到微软不得不去叩响一座曾经令全国噤若寒蝉的核电站的大门。

三哩岛只是一个开口,亚马逊投资超过 200 亿美元将萨斯奎汉纳核电站改建为核能驱动的 AI 数据中心园区,谷歌向 Kairos Power 订购了最多 500 兆瓦的小型模块化反应堆。

一场更大规模的能源重构,正在 AI 的驱动下悄然展开。

Part1

电表狂转

数字本身有时候让人麻木。

换一种说法或许更有感知:2030 年,全球数据中心的用电量将增长至约 945 太瓦时。这个数字,与日本,一个拥有 1.2 亿人口的发达国家,全年的用电量大致相当。驱动这场消耗的,不是工厂,不是城市,是服务器。

更准确地说,是 AI。

国际能源署的数据描绘了一条陡峭的曲线。2024 年,全球数据中心用电量约为 415 太瓦时。到 2030 年,这个数字将攀升至 945 太瓦时,接近翻倍。仅 AI 专用加速服务器的耗电量,就从 2024 年的约 100 太瓦时猛增近四倍,达到 465 太瓦时。在全部数据中心 945 太瓦时的总量中,AI 专用算力的占比将从不足四分之一跃升至近二分之一。

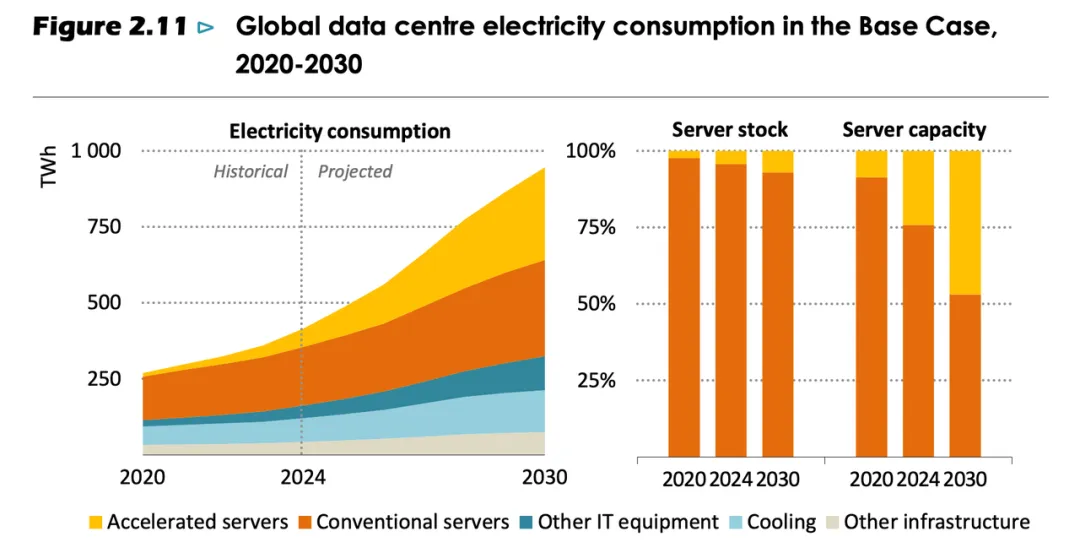

图片来源:IEA 《Energy and AI》

这不是线性增长,而是另一种量级的跃迁。

背后的物理逻辑是清晰的。2020 年,一个采用英伟达 Ampere 架构的服务器机架,功率约为 10-25 千瓦。如今,最新的 Blackwell 架构机架功率已达 120-150 千瓦。五年,增长了 11 倍。机架还是那个机架,占据的空间没有变,吞噬的电力已换了一个量级。

还有一个变量在加速这条曲线:应用形态的迁移。

早期的 AI 交互,主要是文本查询。用户打下一行字,模型就返回一段话,电力的消耗相对有限。随着多模态 AI 的普及,如今的 AI 系统越来越多地承担视频生成、长链推理乃至 Agent 等复杂任务。这类应用的能耗,是普通文本查询的数百乃至数千倍。模型的能效在进步,需求的膨胀速度更快。两条曲线的走向,让“效率提升可以对冲能耗增长”的乐观预期,变得越来越像一种自我安慰。

Gartner 给出了一个具体预判:到 2027 年,AI 服务器的合计功耗将超过所有在役传统服务器之和。这意味着,历史上积累的所有计算基础设施消耗的电力总和,将被新一轮 AI 浪潮在短短几年内赶超。

大型科技公司感知到了这道账单的重量。2026 年,微软、谷歌、Meta、亚马逊等巨头的 AI 基础设施支出预计合计达到 7150 亿美元。这个数字超过了美国整个能源行业 2024 年的年度投资总额。

钱流向了哪里?很大一部分,流向了电。

Part2

电网告急

有一种困局,不是因为资源不够,而是因为系统太慢。

美国的电力危机,属于后者。

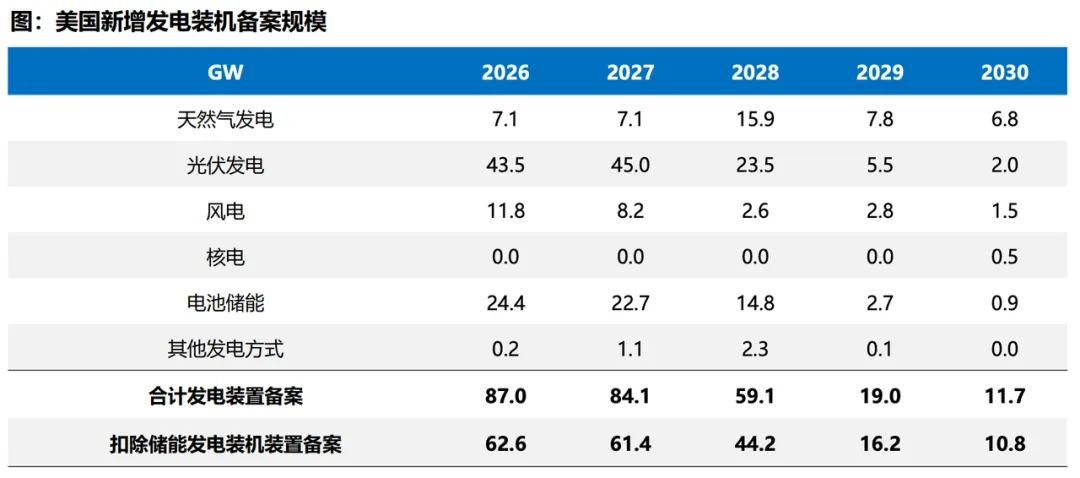

按东吴证券的预测,到 2030 年,美国累计 AI 算力需求对应的发电装机将达到近 1800 吉瓦,未来五年每年需要新增发电装机 100 吉瓦。现实是:2026 年至 2030 年间,美国已备案的新增装机累计不足 200 吉瓦,年均仅 50 吉瓦,只有需求的一半。

这个缺口叠加了美国电网的结构性痼疾。三大电网互连性差,跨区调度能力有限;老旧火电机组持续退役;新建项目从规划到并网的周期,动辄以十年计。数据中心的需求是指数级的,电网的响应是线性的,两者之间有一道越来越宽的裂缝。

美国能源部有过一个估算:到 2027 年,50%的新数据中心将面临电力不足的困境。

欧洲的情况同样严峻。阿姆斯特丹、法兰克福、都柏林,这三座城市是欧洲数据中心密度最高的枢纽。如今,它们的电网容量已接近极限。爱尔兰有过一段时间完全暂停新数据中心的电力连接申请,荷兰在阿姆斯特丹周边设立了严格的数据中心建设限制区。“欢迎来投资”的牌匾背后,是“但我们没有电给你”的现实。

还有一个细节,经常被忽略。

全球电力变压器的供应缺口,目前高达 30%。变压器是发电与用电之间的枢纽设备,没有足够的变压器,再多的发电装机也无法把电力传送到数据中心的服务器机柜里。这个老旧的工业品,意外成了 AI 时代的隐形瓶颈。

软件世界的速度,撞上了硬件世界的墙。

中国处境有所不同,但并非没有压力。国家电网的特高压线路输电损耗仅 1.5%,相比之下美国私有电网区域损耗约 6%。“东数西算”工程把数据中心引导到贵州的水电、西北的风光资源富集区,从规划层面就把能耗问题纳入了空间布局。单位能耗比美国低约 40%的数字,体现的是集中调度体制的优势。

但中国的算力需求同样在指数级攀升。31 台在建核电机组是全世界最多的在建核电规模。即便如此,在能源需求的增速面前,依然只是追赶。

Part3

三哩岛的归来

1979 年 3 月 28 日,宾夕法尼亚州中部的萨斯奎汉纳河岸,一座反应堆的冷却系统发生故障,导致堆芯部分熔毁。这场事故没有造成直接死亡,辐射外泄量也低于部分官方容忍标准,但它的心理冲击是毁灭性的。

三哩岛之后,美国基本停止了新核电项目的审批。此后的四十年,全国核电装机数量持续下滑,运营中的反应堆一座座走向退役,而新机组的建设几乎停滞。

2024 年,星座能源公司宣布,作为与微软供电协议的一部分,将重启三哩岛 1 号机组,目标 2028 年商业运营。

消息发布时,许多人的第一反应是惊讶:那个三哩岛?是的,就是那个三哩岛。

微软不是孤例。谷歌与 Kairos 电力公司签订协议,自 2030 年开始部署 500 兆瓦的先进核电项目,这是美国历史上第一个企业主导的小型模块化反应堆批量采购协议。亚马逊斥资逾 200 亿美元,在核电站周边大规模布局数据中心园区。Meta 发出 1 至 4 吉瓦的核电采购招标,等待供应商来竞争。

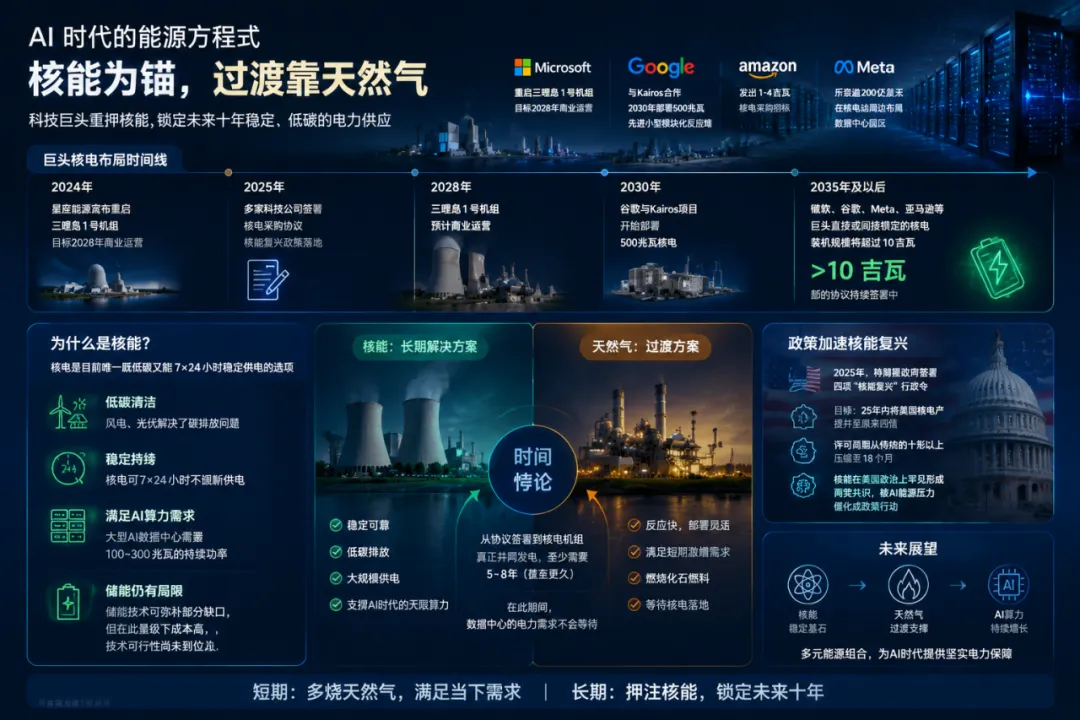

按照公开信息汇总,到 2035 年,微软、谷歌、Meta、亚马逊等巨头直接或间接锁定的核电装机规模将超过 10 吉瓦。还有新的协议在持续签署。

为什么是核能?

答案指向稳定性。风电、光伏解决了碳排放问题,但解决不了持续稳定出力的问题。一座大型 AI 数据中心需要 100 至 300 兆瓦的持续功率,全天候、全年无休。太阳不总是照耀,风不总是在吹,储能技术可以弥补部分缺口,但在这个量级上的成本和技术可行性还远未到位。核电是目前唯一既低碳又能 7×24 小时稳定供电的选项。

特朗普政府在 2025 年签署了四项“核能复兴”行政令。目标:25 年内将美国核电产能提升至原来四倍,许可周期从传统的十年以上压缩至 18 个月。核能这个话题在美国政治上难得出现两党共识,被 AI 带来的能源压力催化成了政策行动。

但这里藏着一个时间悖论。

从协议签署到核电机组真正并网发电,时间窗口至少还有 5 到 8 年。现实中许多项目的延期记录,让这个估算偏乐观。在这段空档期里,大型数据中心的电力需求不会等待。天然气自建电厂成为过渡方案,反应快,部署灵活,但它燃烧的是化石燃料。

科技巨头解决能源问题的答案,在短期内是:多烧天然气,等待核电。

绿色的终点,需要一段并不那么绿色的路程。

图片由AI生成

Part4

碳账本的裂缝

谷歌的可持续发展报告曾经是科技行业 ESG 叙事的标杆文件。

多年来,谷歌、微软、亚马逊在企业减排领域是最积极的倡导者。购买可再生能源证书,签署长期绿色购电协议,设定净零排放目标,并以具体年份作为承诺。这套组合拳既是企业的真实行动,也是向投资者、监管机构和公众展示的信号。

2026 年,这套叙事没有被公开撤回,但它开始遭遇真正的压力测试。

变化不在于口号,而在于现实含义的偏移。

过去,减排更多是一套采购逻辑。企业在某个时间段内购买了足够多的可再生能源证书,账面上可以宣称“用电 100%匹配清洁电力”。这套方法在负荷增长相对可控时是有效的,它解决了企业层面的碳核算问题。微软 2026 年 2 月宣布,已在 2025 年实现“年度用电 100%可再生匹配”。

但“匹配”和“实时清洁”之间有一道鸿沟。

企业买了全年等量的绿电证书,不代表它的数据中心在用电高峰时刻用的是清洁电力。电网不在乎年度账面平衡,它在乎的是晚高峰那两个小时谁来顶峰,备用容量谁来承担,新增大负荷接入后整个区域的排放强度如何变化。

AI 让减排从一套采购逻辑变成了一套系统约束问题。

还有一个更深的裂缝:计量标准的缺失。

AI 的实际碳足迹目前没有统一的测量规范。训练一个顶级大模型消耗多少电力,推理阶段的持续功耗如何核算,数据中心的冷却水耗如何纳入碳排放口径。各家企业在不同维度上有不同的核算方式,监管机构尚未形成强制性的统一标准。这意味着,企业在 ESG 报告中拥有相当大的口径选择空间。

其中最具讽刺意味的一个细节:AI 被大量用于帮助企业精准核算碳排放,自动生成 ESG 报告,优化能源使用效率。它同时是减排的工具和增排的来源。

碳账本里有一道 AI 自己划出来的裂缝。

Part5

谁来买单

这场能源消耗并没有均匀分布在世界各地。

拥有廉价、稳定、清洁电力的地方正在成为 AI 时代的新型战略资源地。冰岛的地热,挪威的水电,中东的太阳能,加拿大的水电。这些曾经只在能源图上有意义的地理优势,正在向算力地图转移。数据中心的选址决策越来越像一道能源驱使的数学题。

那些有电、有地、有政策的地方,正在拿到 AI 时代的入场券。

离普通用户最近的影响,往往是最晚被注意到的那一层。

数据中心需要大量稳定可靠的电力接入,它们倾向于选择靠近大型变电站的地区,与居民区、工厂争夺有限的电网容量。在北美一些 AI 数据中心密集的地区,当地居民用电价格已经受到波及。在部分欧洲城市,规划部门开始收到居民对数据中心电力抢占的投诉。

“AI 与民争电”从一个行业议题慢慢变成了一个地方政治议题。

Part6

结语:悖论的出口

那条能耗曲线,什么时候会拐头?

乐观者有他们的理由。历史上不止一次出现过类似的预言,结果是技术突破改变了方程式。上世纪九十年代互联网普及时,有人预言到 2000 年互联网用电将消耗美国全部电力的一半。实际上,效率提升和需求结构调整让这个预言彻底落空。

DeepSeek 的效率革命隐约是同一类叙事的当代版本。如果同等智能输出可以用少十倍的电力实现,能源账单就会以另一种速度增长,或许在某个节点实现收敛。

但这一次有一些不同。

互联网时代的效率提升主要靠软件优化和硬件迭代。AI 时代,模型的能力跃迁本身就依赖规模扩张,而规模扩张与能耗增长是高度耦合的。更大的模型,更复杂的推理,更多的模态,更长的上下文。每一次能力的提升都在以某种比例拉高算力需求。效率与规模是同向奔跑的两匹马,不是方向相反的力量。

IEA 预测,AI 在能源系统优化方面可以贡献 3%到 10%的节能率,用于电网调度、预测性维护、需求响应。这个贡献是真实的,也是有限的。与 AI 自身带来的能耗增速相比,它是杯水车薪。

2026 年 2 月,中国国务院发布《关于完善全国统一电力市场体系的实施意见》,目标 2030 年基本建成全国统一电力市场。文件发布的时机耐人寻味,恰好在全球讨论 AI 能耗问题最热烈的时期。这说明,不只是企业,决策层也意识到:AI 带来的电力需求不是线性增长,现有的能源市场机制需要提前重构。

三哩岛核电站预计在 2028 年重启,届时它将为微软的服务器供电,驱动那些每天处理亿级请求的语言模型。一座因核事故被封存四十年的电站,在 AI 时代找到了新的使命。

这个场景里有一种奇异的历史感。人类花了几十年时间试图摆脱对核能的依赖,理由是风险太高、代价太重。现在,为了喂饱 AI 的胃口,又回头叩响了它的大门。

没有人知道那条能耗曲线什么时候会弯曲。在它弯曲之前,人类文明正在用越来越多的电,换取越来越难以定价的智能。

账单在跑,时钟在转。

参考资料:

1. IEA 《Energy and AI》

2. 东吴证券《AI数据中心加剧电力短缺,各类电源需求大增》

  1. IEA 《Electricity 2026》

作者

Y|新媒体技术运营

吃饭睡觉打豆豆

 END

往期精选

现代SSE聊天对传统模式的颠覆性变革

一键解锁Skills:打工人福音

Multi-Agent System 开源框架:AgentScope
