AI时代:一堆散落在系统外的任务,PMC怎么管?

AI时代:一堆散落在系统外的任务,PMC怎么管?

你是不是也遇到过这些情况?

  • 🚨 ERP里找不到的"返工单",生产早就做完了,计划员还不知道
  • 🚨 业务员临时塞进来的"样品单",没有工单编号,追溯完全空白
  • 🚨 试产、备货这类非标任务,做到哪算哪,没有一个地方能看清全貌
  • 🚨 一个月下来,谁创建了多少、什么类型、积压了多少——全是靠人工翻聊天记录

说白了,离散任务就是工厂里的"幽灵工单"。它不在主流流程里,却实实在在占了产能、耗了物料。PMC被戏称为"救火队",很大程度就是因为这些离散任务时不时冒出来,打乱整个排程节奏。

2020年,我画过一张思维导图,梳理了离散任务的5个清理维度。那时候的想法很朴素——没有系统,就靠规则硬管。

今天回头看,那套思路依然有效,只是有了AI工具之后,落地的路径彻底不一样了。

🔍 一、先看2020年的那套"土办法"

当时我画了一张图,把离散任务按5个维度来清理:

维度1:按创建时间

  • 超过规定期限未关闭的,直接关掉
  • 正常的,按创建时间从早到晚排优先级

维度2:按创建人员

  • 谁创建的,谁负责清理
  • 责任到人,不存在"没人管"的工单

维度3:按创建类型

  • 标准工单走正常流程
  • 非标工单(返工、样品、试产、备货)单独归类管理

维度4:按供求平衡

  • 超出需求的部分,果断砍掉或调整

维度5:按WIP成本

  • 成本无异常的正常流转
  • 领料、入库异常的标记追踪

口诀:时间排序、人员到人、类型分类、供求砍单、成本盯库。

这套方法,我当年在好几家工厂推广过,确实管用。但问题也很明显——全靠人工维护,Excel表经常忘更新,一周之后就又变回"糊涂账"了。

🛠️ 二、AI时代,离散任务管理的核心变了

2026年的今天,再用纯人工方式管离散任务,已经说不过去了。

📌

核心变化就一个字:透明。

以前离散任务散落在聊天群、手写便签、口头交代里,想汇总全靠"人肉翻查"。现在通过AI+多维表,所有离散任务只要创建,就自动进入管理池——谁建的、什么时候建的、什么类型、关联了哪个订单、领了多少料,全部自动关联、自动分类、自动统计。

这不是什么高大上的系统,就是一张多维表,加上几条公式。

最大的区别是:以前你花一周才能看清的离散任务全貌,现在5分钟就能看到。

🧱 三、实操:5个维度,一张多维表搞定

时间维度:自动排序,超期自动标红

离散任务一旦录入,创建时间自动记录,无需手动填写。

超过7天未关闭的任务,状态字段自动变更为"超期待处理"。PMC每天早上打开视图,"超期"标签的任务直接排最前面。

不需要每天人工筛选,打开表就是排好序的待办清单。

人员维度:创建人自动带出,一人一视图

谁创建的任务,自动标记创建人。按人员分组视图,每个人的积压量一目了然。

老实说,以前"谁创建谁清理"这条规则最难执行。因为统计一个人有多少待清理任务,得手动翻好几个表。现在一个视图切过去,数据全在,没有借口。

类型维度:非标任务自动归类

返工、样品、试产、备货——这四类非标任务通过选择字段直接标记。

标准工单和非标工单分属不同视图,互不干扰。非标工单的视图里,还能按子类型进一步筛选:只看返工的、只看样品的,一键切换。

2020年那会儿,非标任务的分类全靠手工在Excel里标颜色区分,标到最后自己也分不清哪个颜色代表什么。

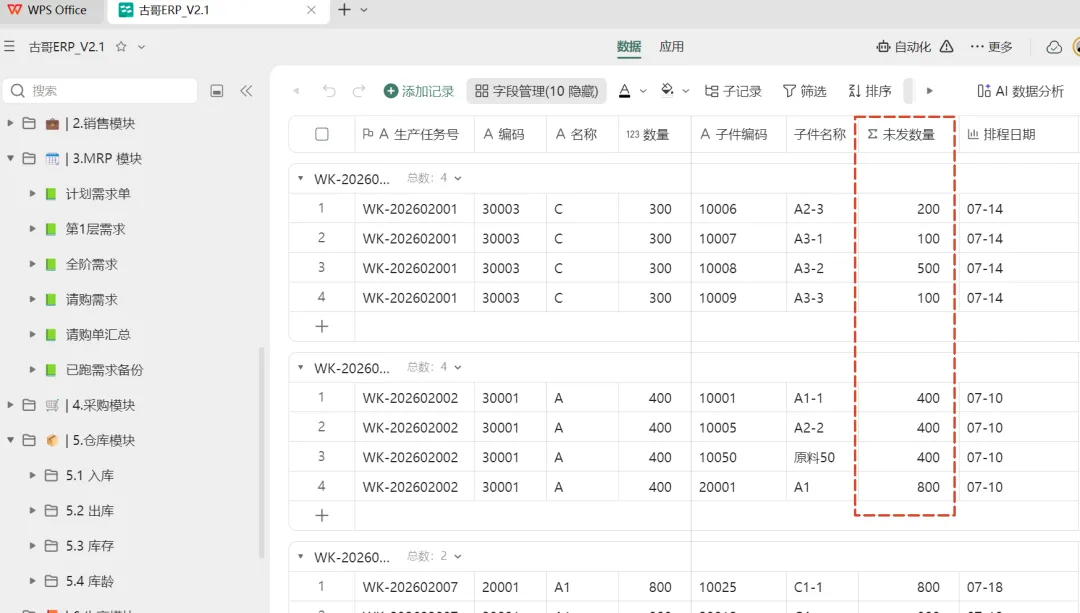

供求维度:关联需求,超出自动预警

这一步在多维表里通过关联字段实现。离散任务关联到对应订单或需求计划,系统自动判断:这个任务对应的订单是否已经取消或超出需求量。

如果超出,自动标记"需确认"。PMC不用一条条去对,系统帮你做了第一轮筛选。

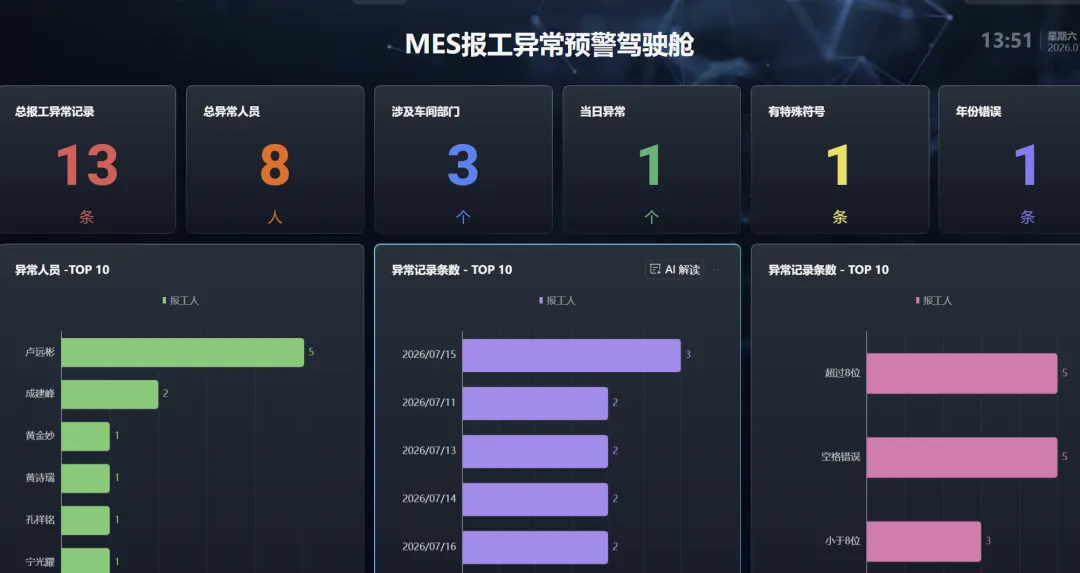

成本维度:领料异常自动捕捉

离散任务的领料记录和入库记录同步关联。系统对比领料数量和入库数量,差异超过设定阈值就自动高亮。

以前这个动作靠仓管每个月做一次"盘点差异表",发现异常的时候已经晚了好几周。

📊 四、落地效果:从"人工翻查"到"系统说话"

我帮一家工厂落地这套方案后,最大的变化不在数据层面,在于会议效率。

以前每周生产协调会,PMC要先花15分钟汇报"上周有多少离散任务、哪些没关掉、谁负责的"——这15分钟全是在翻Excel。

现在打开多维表视图,一屏展示全貌。15分钟变成2分钟,剩下的13分钟直接讨论怎么处理。

具体数据:

  • 离散任务平均清理周期从12天降到4天
  • 超期未关闭任务从月均47条降到8条
  • PMC每周汇总报表的时间从2小时降到15分钟

💡 五、回看2020,三个核心认知没有变

虽然工具变了、效率变了,但我2020年就认定的三个底层逻辑,到现在也没变:

1. 离散任务不管理,永远是工厂的隐患不管用什么工具,核心是"看得见"。看不见的问题,永远解决不了。

2. 清理规则必须量化,不能靠感觉"从早到晚排"、"谁创建谁清理"——这些规则不复杂,但必须落地成系统里的字段和公式,而不是挂在墙上的标语。

3. 管理的终点不是"清零",而是"可控"离散任务不可能没有,关键是知道有多少、是什么类型、积压在哪里、谁在跟。可控,比完美更重要。

最后说一句:

2020年我用一张思维导图总结了离散任务的清理方法,那时候觉得规则足够用,只是执行跟不上。2026年AI工具把这些规则的执行成本降到了几乎为零,规则没变,但落地效果完全不同了。好规则+好工具,才是真正落地的管理方案。
