AI 编程、代码生成、测试生成、文档生成和 AI Agent 快速进入软件研发之后,一个很自然的问题是:既然开发方式越来越快、越来越自动化,传统瀑布型项目是不是已经不适合了?
如果只看“代码怎么写”,似乎有一定道理。AI 把过去几天才能完成的原型、接口草稿、测试用例压缩到几小时,严格串行的瀑布确实显得笨重。
但软件项目远不止编码。尤其在政企、行业软件、定制交付中,合同范围、预算、里程碑、客户确认、安全合规和最终责任依然存在。AI 改变执行方式,却不会自动消除这些约束。
真正需要讨论的不是:
“AI 时代还要不要瀑布”
而是:
瀑布型项目中,哪些东西需要保留,哪些管理方式必须升级。
这也是 AI 进入软件项目后一个非常容易被忽略的变化:AI 首先重构的是生产方式,而不是直接取消项目治理方式。
一、为什么 AI 看起来天然更适合“快速迭代”
传统瀑布型项目通常按清晰阶段推进:
项目启动↓需求分析↓总体与详细设计↓开发实现↓系统测试↓交付部署↓项目验收
这种模式的优势是边界清晰、阶段成果明确,也便于计划、评审和验收。
问题在于,当需求理解出现偏差时,问题可能直到设计、开发甚至测试阶段才暴露;而 AI 让很多高成本工作变得可以快速尝试。
例如,需求初稿可以用 AI:补充业务场景、快速生成原型、推演接口、生成代码骨架、形成测试用例、根据评审调整方案。生成和试错的成本下降了。
如果仍要求所有需求完全冻结后才能设计、所有设计完成后才能开发,AI 的快速反馈能力就很难发挥。但这不意味着瀑布失效,而是“严格串行”需要改变。
二、政企、定制化项目,为什么离不开瀑布式治理
很多企业软件项目有明确的甲乙方关系和交付边界,例如政企信息化、行业业务系统、OA、BPM、CRM、ERP 及二次开发项目。它们通常具有:
- 明确的边界:
合同、范围说明、总体方案、预算、里程碑、交付清单、验收标准。范围动态变化会导致“哪些是新增需求”难以界定,AI 无法自动解决。 - 阶段性确认与正式验收:
需求确认 → 方案评审 → 阶段版本 → 系统测试 → 上线 → 验收,部分节点与付款关联。项目必须回答“当前阶段是否达到约定标准”。 - 交付责任:
AI 生成代码,但客户验收的是正式系统。谁确认需求?谁对质量负责?谁承担交付责任?这些不会因 AI 消失。
📌 结论: 在复杂交付项目中,阶段、基线、评审和验收不会因为 AI 出现而消失。从启动到验收,仍然构成项目的基本生命周期。
三、真正需要淘汰的,不是瀑布,而是“僵化的瀑布”
最值得重新审视的是极端做法:前一个阶段未100%完成,后一个阶段绝不开始。例如:全部需求完成 → 全部设计完成 → 全部开发完成 → 全部测试完成。这种方式在 AI 时代问题更突出。
AI 帮助团队很早验证:需求阶段生成原型;设计阶段快速技术验证;开发过程同步生成测试;测试发现问题反向分析需求。

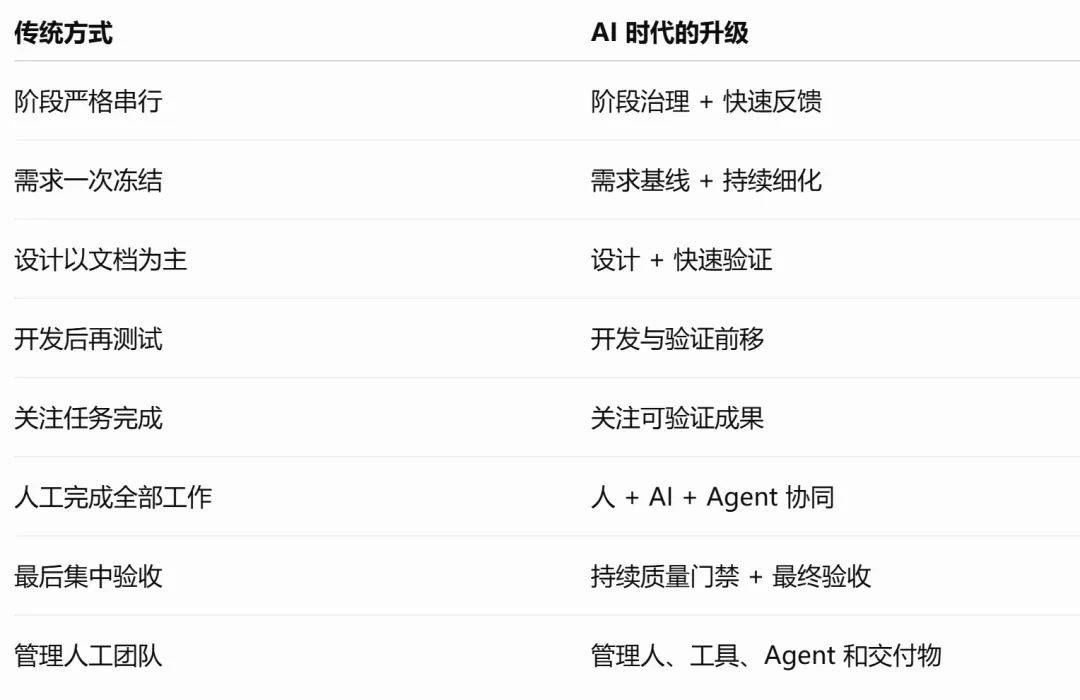

更适合 AI 时代的做法: 保留阶段治理,但允许阶段内部和阶段之间更快的反馈与验证。

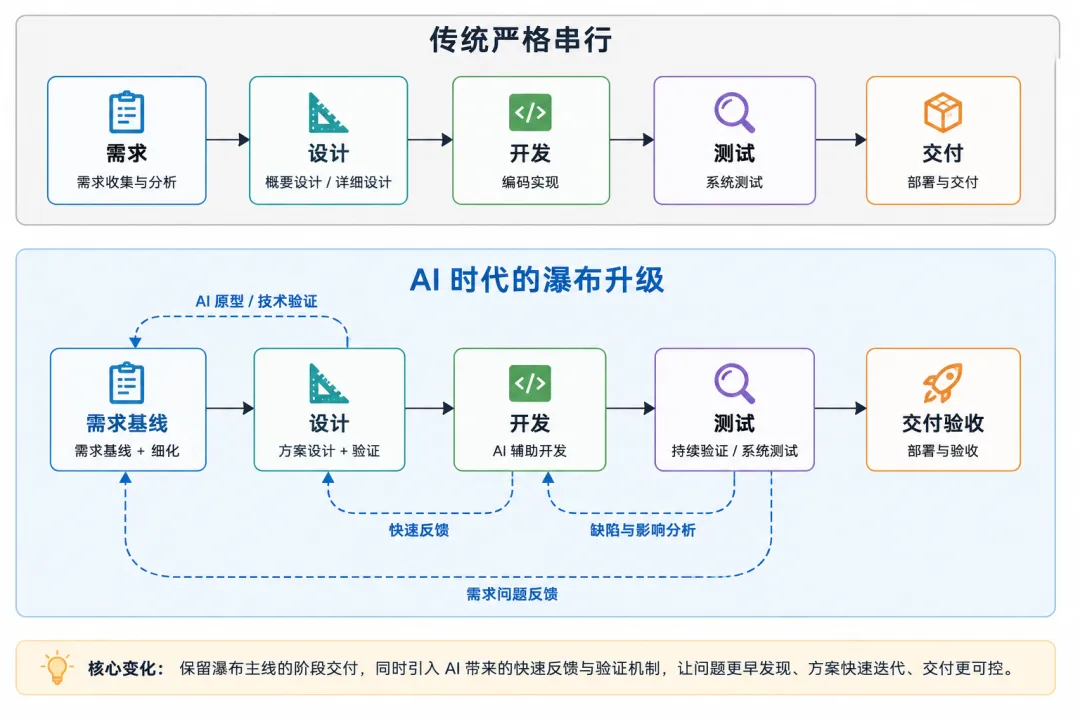

从传统瀑布到 “阶段治理 + 快速反馈”

项目主线仍然存在,但信息流不再单向。

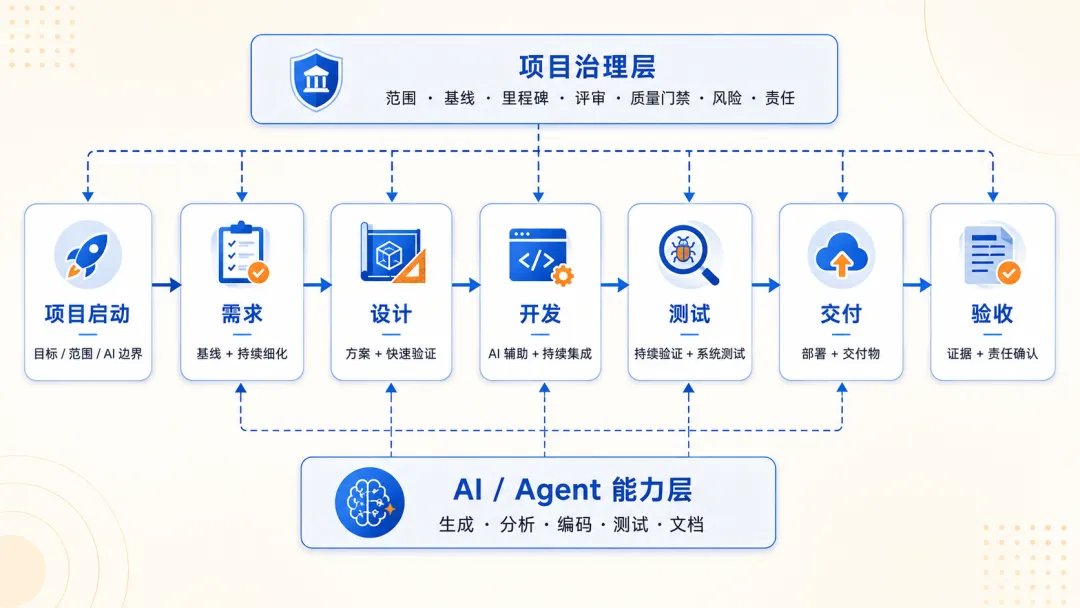

四、AI 更适合进入“执行层”,而不是替代“治理层”
项目可大致分为两层:治理层(交付什么、何时完成)和执行层(具体怎么做)。AI 对执行层影响显著:需求阶段辅助整理、设计阶段生成方案草稿、开发阶段生成代码、测试阶段生成场景、交付阶段整理文档。
但不管自动化程度多高,项目仍需解决:目标是什么?范围边界?当前版本是否满足要求?是否允许进入下一阶段?最终是否达到验收条件?
合理结构不是:
AI
↓
取代瀑布项目管理
而是:
项目治理层
目标 / 范围 / 基线 / 里程碑 / 评审 / 验收
↓
────────────────────────
↓
AI 赋能执行层
需求 / 设计 / 编码 / 测试 / 文档 / 分析 / Agent
治理层负责可控,AI 负责让执行层变快。
五、需求阶段:从“一次写完”到“基线+持续细化”
传统瀑布项目中,需求往往承担着非常重的责任。开发开始前把所有需求写清楚。AI 让需求文档生成本身变容易,但真正困难依然存在:客户表达的是否实际?不同角色理解一致吗?异常流程完整吗?
更合理的方式是两层结构:
- 需求基线:
项目范围、核心业务流程、关键业务规则、验收边界 - 持续细化:
页面细节、交互行为、异常场景、接口细节、优化建议
前者控制范围,后者允许在项目推进中逐步完善。既保留基线,又发挥 AI 快速分析和细化优势。
六、设计阶段:从“文档完成”到“方案尽早验证”
传统设计阶段常被理解为输出概要设计和详细设计文档。AI 时代,设计文档即使完整也不代表方案可行。AI 可快速生成架构草案、数据模型、接口定义、异常分析甚至技术验证代码。因此,设计阶段更应该关注:设计有没有经过验证。
可以把过程调整为:
设计问题↓AI 辅助生成方案↓架构师分析与取舍↓原型 / PoC / 技术验证↓方案评审↓进入设计基线
设计阶段从“写设计”转向“验证设计”
七、开发和测试,不应再严格前后分离
在传统严格瀑布中,很容易形成:开发全部结束 → 测试团队开始测试。AI 与自动化工具削弱了这种边界。开发人员可同步生成单元测试、接口测试、测试数据、静态检查规则、边界场景。Test Agent 可提前生成测试用例。因此,更合理的过程变成:
需求 / 设计↓代码生成与开发↓单元测试↓持续集成↓自动化测试↓人工测试↓系统级验证
测试并没有消失,反而应该更早进入。这是 AI 时代一个很重要的变化:
生成越快,验证越应该前移。
AI 可以提升代码和测试材料的生产效率,但项目是否成功,仍然取决于需求准确、设计合理和质量是否可控。
八、项目里程碑:从“文档完成”到“可验证成果”
传统里程碑常写为“需求阶段完成、设计阶段完成……”但“完成”越来越难代表真实状态。特别是在 AI 可以快速生成大量文档、代码和测试用例以后:
有产出,不等于有成果。
所以,AI 时代的阶段里程碑需要增加“证据”。例如:
于是,瀑布中的“阶段门”并没有消失。只是从:
看文档有没有完成
逐渐变成:
看是否存在足够证据证明这一阶段可以结束。
九、AI 时代的瀑布项目,需要新的管理闭环
AI 进入项目后,生成速度提高,但结果可能未进入受控流程。需求由 AI 生成一版,人工修改一版;设计文档与代码版本不一致;Agent 读取旧资料……最后无法判断哪个是正式版本。
AI 进入项目以后,一个很典型的问题是:生成速度提高了,但生成结果并没有进入受控项目流程。需求由 AI 生成了一版,后来人工又修改了一版;设计文档和代码使用的却不是同一个版本;Agent 又读取了旧资料继续工作;最后大家甚至无法判断哪个结果才是正式版本。
因此,AI 时代的瀑布项目需要把 AI 工作重新纳入项目基线管理。
比较完整的过程应该是:
任务定义↓准备项目上下文↓AI 生成 / Agent 执行↓人工审核↓修改完善↓质量验证↓形成正式成果↓纳入项目基线↓进入下一阶段
这也是为什么 AI 越深入项目,项目管理越不能只关注“生成效率”。AI 输出需要经过审核、验证,并最终成为正式项目资产,否则大量快速生成的内容反而可能增加混乱。
AI 时代的瀑布型项目管理模型

生命周期仍是瀑布,但 AI 横向嵌入每个阶段,治理机制贯穿始终。
十、瀑布型项目不是“不适合 AI”,而是不能保持原样
如果把前面的变化放到一起,可以看到一个比较清晰的结论。AI 时代仍然需要瀑布型项目,尤其是在存在以下条件的时候:
有明确合同边界、有总体预算和周期、有阶段成果、有正式验收、有客户责任关系,以及需要最终交付完整系统。

因此,可以把 AI 时代的瀑布型项目概括为一句话:
主流程仍然分阶段,但执行过程更加并行;项目仍然有基线,但细节可以持续细化;AI 可以大量参与生产,但关键阶段仍然需要评审、验证和责任确认。
十一、结语:AI 没有终结瀑布,而是逼着瀑布升级
过去很多人批评瀑布模式,真正批评的往往不是“项目需要范围、计划和验收”,而是过度僵化的串行流程,以及反馈出现得太晚。AI 恰好为改变这些问题提供了新的条件。
需求可以更早验证,设计可以快速试错,代码可以快速生成,测试可以更早介入,Agent 可以承担越来越多重复性和标准化任务。
但与此同时,项目范围、客户承诺、质量标准、数据安全、最终验收和交付责任仍然存在。所以,在 AI 时代,瀑布型软件项目并不会简单消失。更可能出现的是一种新的形态:
用瀑布管理项目边界和交付责任,用更快的迭代和反馈完成实际研发,再用 AI 和 Agent 提升整个过程的生产效率。
对于政企、定制化和交付型软件项目而言,真正值得淘汰的不是瀑布本身,而是低反馈、重文档、晚验证、严格串行的旧式瀑布管理方式。而升级后的核心依然没有改变:目标清楚、范围可控、阶段可验证、质量有保障、结果可追溯、责任有人承担。
这也为后续从项目启动、需求、设计、开发、测试一直到交付和验收逐阶段讨论 AI 如何进入项目流程,提供了一个更加清晰的基础。
