AI算力扩张带来的变化,已经不只停留在芯片和服务器。电力侧开始出现更硬的信号:燃机、电网、变压器、液冷和电源,都在接住数据中心放量后的基础设施需求。
另一条变化来自国内电力系统建设。到2030年,新型电力系统初步建成,非化石能源发电量占比达到50%,并实现28亿千瓦以上新能源高水平消纳,风光、储能、特高压和配网不再是分开的故事。
两条变化放在一起,真正的问题不是哪一个概念更热,而是订单、消纳和供给瓶颈会先落在哪些环节。电力设备先接订单,储能解决波动,高端材料再承接排产压力,这条顺序更接近产业当下的真实传导。

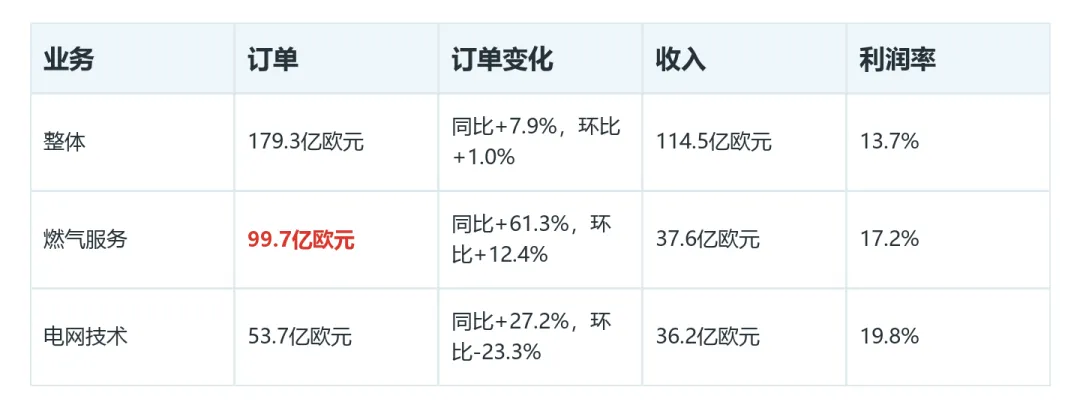

西门子能源最新季度给了一个很直接的参照。燃气服务订单同比增长61.3%,电网技术订单同比增长27.2%,其中数据中心项目和变压器需求都已经进入订单结构。
电网业务也在同一方向上变化。Q3FY26电网技术订单53.7亿欧元,同比增长27.2%,变压器业务包括数据中心项目贡献突出,欧洲和北美需求是主要动力。订单不是孤立数字,它说明数据中心扩张已经开始反向要求发电侧、电网侧和高压设备同步补课。

更重要的是盈利质量同步改善。整体、燃气服务和电网技术利润率分别达到13.7%、17.2%和19.8%。AI算力对电力设备的拉动,已经从远期想象变成订单和利润率一起改善的经营事实。
国内企业能不能接住这轮需求,关键看产品卡位和客户准入。高压设备对应海外电网扩容,燃机核心零部件对应缺电地区新增电厂,液冷和电源对应GPU与ASIC服务器功率密度提升后的机房改造。思源电气、杰瑞股份、鹰普精密、冰轮环境、申菱环境、海鸥股份、金富科技、麦格米特、欧陆通、科士达等公司分别落在这些环节上,但兑现节奏会受到海外认证、交付能力和客户拓展速度约束。
国内政策端给出的约束同样清楚。到2030年实现28亿千瓦以上新能源高水平消纳,意味着风光装机继续增长的同时,电网必须处理更大比例的波动电源。文件里同时提到“三北”风光基地外送和自用消纳、海上输电网络、绿电直连、智能微电网,以及支撑9亿千瓦分布式新能源接入的配电网能力。
这会把投资重心从单纯新增电源,推向外送通道、配网调节和本地消纳能力。特高压解决跨区输送,海缆和海上输电网络解决海风汇集,配网智能化解决分布式接入,它们共同决定新能源能不能从装机数字变成真实用电。
风电数据能说明这条链条的迫切性。2026年机组招标容量已经接近90GW,央国企整机集采定标也接近百GW量级。招标和定标规模在前,后面对应的是主机、海缆、管桩、铸件、齿轮箱和电网接入的交付能力。
储能需求不是单一场景推出来的。欧洲天然气补库和居民电价、澳大利亚户储补贴、英国温暖家园计划、波兰储能项目、乌克兰能源重建、印尼村级光伏储能计划、南非电价上行,都指向同一个结果:电价波动和供电稳定性不足,会把户储、工商储和大储同时推到前台。

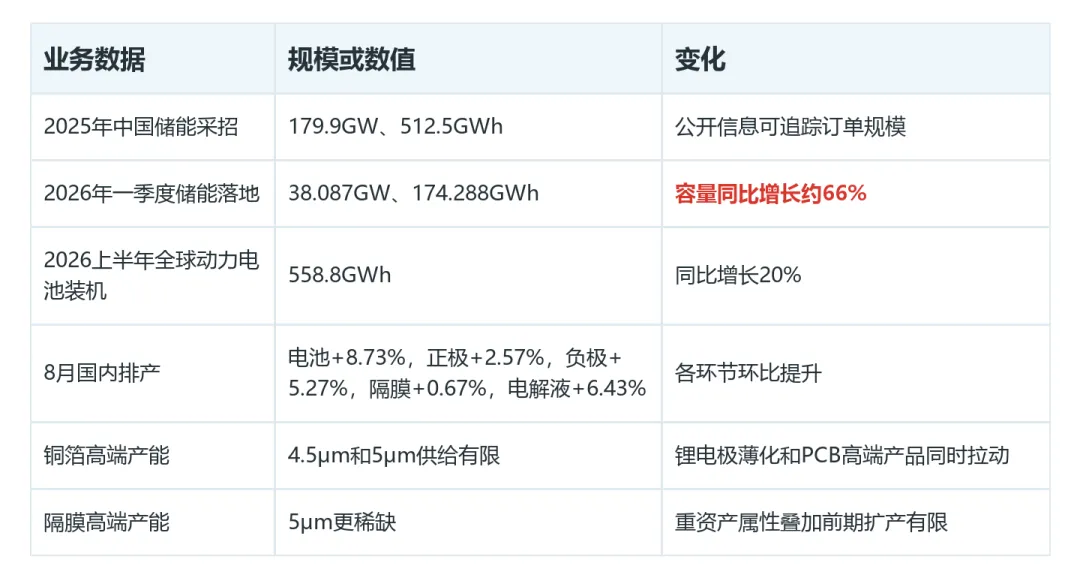

国内大储的变化则来自收益机制。新能源全面入市、峰谷价差、容量补偿和辅助服务,让独立储能从配套成本变成可以独立测算收益的资产。2025年中国储能采招达到512.5GWh,2026年一季度落地容量同比增长约66%。

这组需求最终会传到电池和材料环节。2026上半年全球动力电池装机量同比增长20%,8月国内电池、正极、负极、隔膜和电解液排产均环比提升。储能和电动车共同拉动排产时,先紧的往往不是整条锂电链,而是供给释放慢、产品升级明确的细分材料。
铜箔和隔膜的约束更具体。锂电铜箔前期低价竞争导致尾部出清,4.5μm和5μm高端产能供给有限。PCB铜箔又被AI算力带动,HVLP等高端产品短期释放不足。隔膜重资产属性更强,前期需求疲软时扩产有限,5μm等高端产能也更稀缺,价格进入上行通道后,供应商盈利能力才有修复空间。
新能源电源侧并不是没有压力。光伏这边,监管开展价格合规指导,八大多晶硅企业签署反内卷倡议书,目的是约束低于成本价销售。短期托底有意义,但电池片、组件和硅料价格仍处低位,TOPCon组件、HJT组件、多晶硅、硅片等主要报价环比大多持平,说明供给侧修复还需要时间。
出口数据比装机数据更强一些。2026年6月逆变器出口同比增长34.5%,高于电池组件的13.2%,累计口径也延续增长。海外需求能托住部分环节,但国内装机和产品价格没有同步走强时,利润修复不会平均分配。
风电的边界在交付和价格。陆上风电含塔筒中标均价为每kW 2142元,不含塔筒为每kW 1710元,中厚板、螺纹钢、废钢、铸造生铁年内价格变化并不一致。海风、海外和大兆瓦零部件会带来结构性机会,但主机厂、海缆、管桩、铸件和齿轮箱之间的利润改善,不会只因为招标规模大就同步发生。
把这些信息合在一起,AI电力需求最先改变的是电力设备订单和数据中心相关利润率,国内新型电力系统建设继续抬高电网、配网和储能的重要性,锂电材料则在排产增长后暴露局部供给瓶颈。
真正需要区分的是需求强度和供给弹性。高压设备、变压器、燃机服务、液冷电源、储能系统、铜箔和隔膜都能讲出需求逻辑,但兑现节奏分别受海外准入、项目交付、价格修复、产能释放和电网建设进度影响。只有需求已经进订单、供给又不容易快速放大的环节,才更容易先变紧。
