《桩端后注浆预制桩技术规程》(T/CECS 2250-2026),中国工程建设标准化协会于2026年4月9日批准发布、自2026年9月1日起施行的协会标准。
2.1.1 桩端后注浆预制桩 tip post grouted prefabricated pile
桩端附近土层通过桩端后注浆得到加固的预制桩。
2.1.2 静压成桩 static pile driving
利用静力压桩机将预制桩沉至设计标高的施工工艺。
2.1.3 拌植入成桩 pre-soil-mixing aided pile driving
采用单轴搅拌桩机在桩位处施工水泥土搅拌桩,然后将预制桩植入搅拌桩中的施工工艺。
2.1.4 引孔入成桩 pre-boring aided pile driving
采用钻机在桩位处钻孔,并用水泥浆置换孔中泥浆,然后将预制桩植入钻孔中的施工工艺。
2.1.6 注浆桩尖grouting pile shoe
内置有注浆器的桩尖,具有桩端后注浆和穿越坚硬土层的功能。
2.1.7 注浆器 grouting injector
预置于注浆桩尖中的注浆器具,通过其对预制桩桩端附近土层注浆。
2.1.8 注浆管 grouting pipe
内置于预制桩桩身空腔内的管道,通过其向预制桩桩端的注浆器输送浆液。

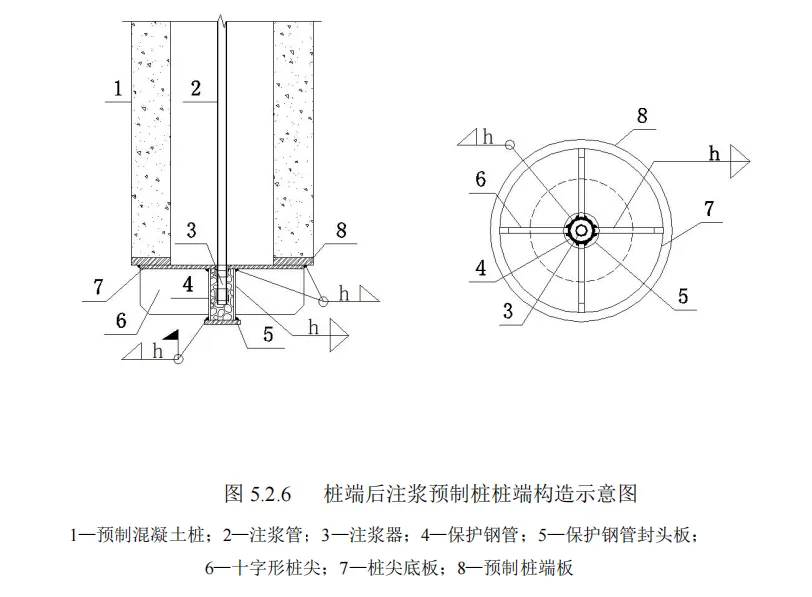

预制桩桩端后注浆是一种将后注浆工艺与预制桩(如PHC管桩、UHC管桩、预制空心方桩等)相结合的新型基础施工技术。其核心原理是:在预制桩沉桩到位后,通过桩身内预埋的注浆管及桩端安装的止回桩尖,向桩端土层高压注入水泥浆,通过浆液渗透和劈裂作用加固桩端和桩侧土体,从而显著提升单桩承载力并减少沉降。
一、 技术原理与加固机理

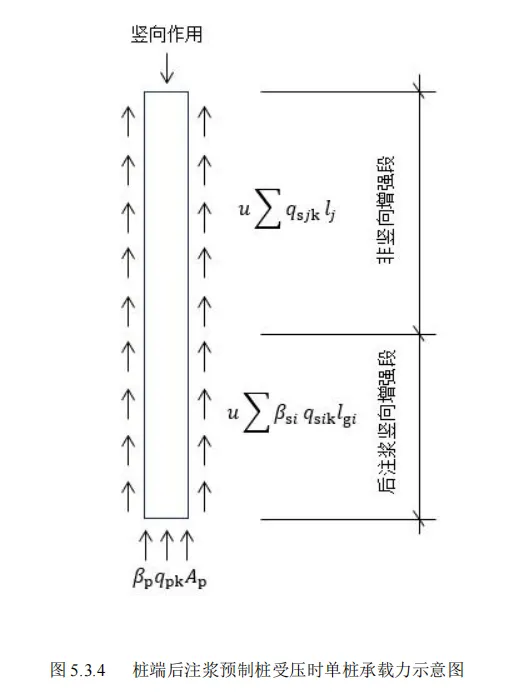

- 1、桩端加固(为主):高压水泥浆注入桩端原状土层,渗透填充孔隙或劈裂土体,形成“扩底”效应,大幅提高桩端端承力。
- 2、桩侧加固(为辅):部分水泥浆沿桩侧上返,挤密桩侧土体,填充桩侧土体孔隙,增强桩侧摩阻力。
- 3、协同加固:在群桩基础中,水泥浆水平方向渗透叠加,在桩间土中形成整体加固区域,提高群桩基础承载力。
二、 施工工艺流程
- 1、桩尖制作与安装:在预制桩桩端安装具有止回功能、多向出浆的注浆桩尖,并焊接牢固。
- 2、沉桩:根据场地地质和环保要求,采用静压沉桩、搅拌植入(先打搅拌桩后植入)或引孔植入(先引孔后植入)工艺,将预制桩沉至设计标高。
- 3、清水开塞:沉桩到位后,通过注浆管压注清水(开塞)以打通注浆通道,检验管路通畅性并打开桩尖止回阀。

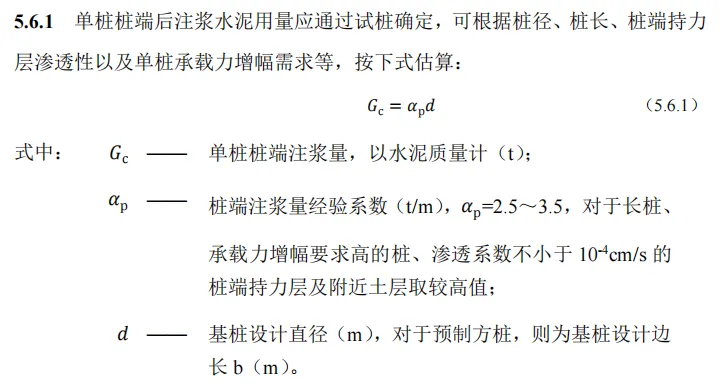

- 4、桩端注浆:通过注浆管向桩端高压注入水泥浆,实行“注浆量为主、注浆压力为辅”双控,直至达到设计注浆量或终止压力。
三、 关键技术要点
- 1、注浆桩尖:是注浆成败的关键,必须具备极强的穿透能力(承受沉桩冲击)、可靠的止回功能(防止沉桩和注浆时泥沙倒灌)以及多向注浆功能。
- 2、注浆参数控制:需根据桩径、桩长、桩端土层渗透性(砂性土渗透性好取高值,黏性土取低值)动态调整注浆量、水灰比(一般0.6)和注浆压力(一般1.0~5.0MPa,终止压力3~10MPa)。
- 3、沉桩工艺选择:静压沉桩适用于无硬土穿透障碍、环保要求一般的场地;搅拌植入适用于周边有敏感建筑、需控制挤土效应的场地;引孔植入适用于硬土层或需严格控制挤土效应的场地。
四、 技术优势与适用范围
- 1、优势:承载力提升显著(较普通预制桩提高30%~100%,可替代部分钻孔灌注桩);大幅缩短桩长、减少桩数,节约造价(约30%以上);施工速度快,无泥浆排放,环保性好。
- 2、适用范围:适用于建筑、市政、公路、桥梁等工程;尤其适用于桩端持力层为砂性土(粉砂、细砂、中砂等)的场地,以及需严格控制沉降、对承载力要求高、需替代传统钻孔灌注桩的工程。
