很多工程人算成本,眼睛只盯着施工阶段的钢筋、混凝土、人工。但一份做设计成本管理很透的房企内部手册开篇就点明一个反直觉的事实:占项目总成本仅1.5%-3%的前期设计环节,却直接决定了整项目成本的70%甚至更多。概念方案阶段决定50%-60%,初步设计与施工图设计再决定40%-50%。
换句话说,成本不是"算"出来的,是"设计"出来的。这份《设计过程中的成本控制要点》手册,核心就是把设计管控拆成可落地的工具:三策、限额指标、一/二/三级管控点。今天把最干的几块拆给你看。

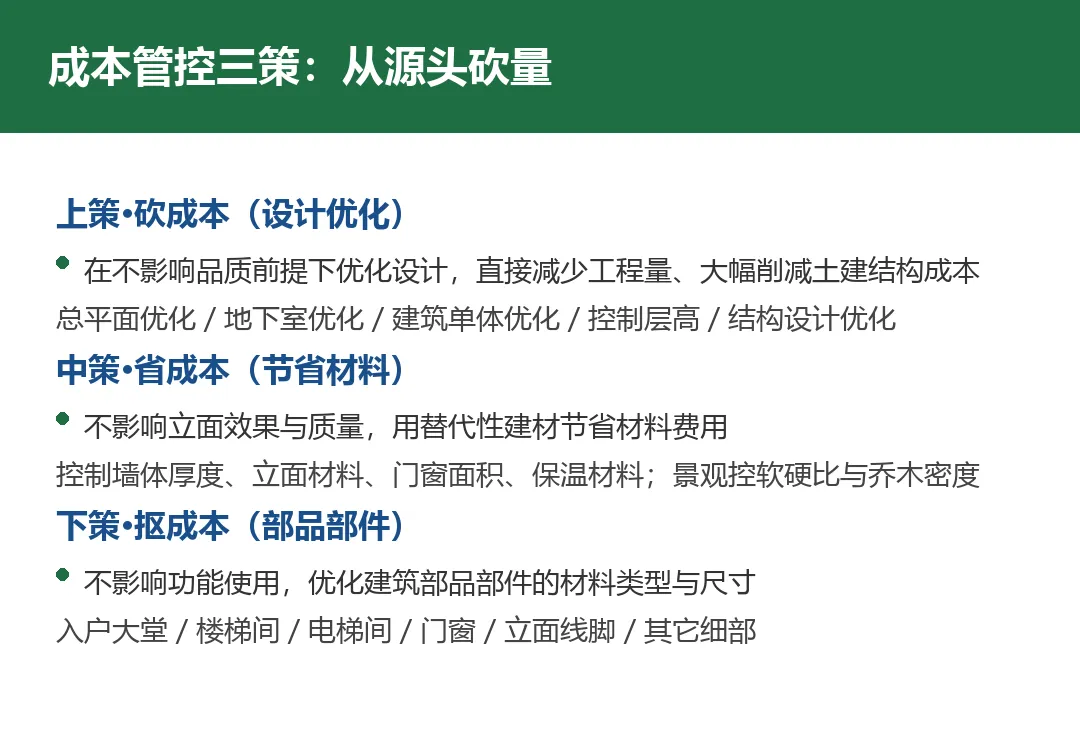

一、成本管控三策:砍、省、抠

手册把设计降本分成上中下三策,优先级很清楚:
一句话:能砍工程量就别只抠部品——降本的量级差着数量级。
二、关键指标敏感度:动1个数省多少

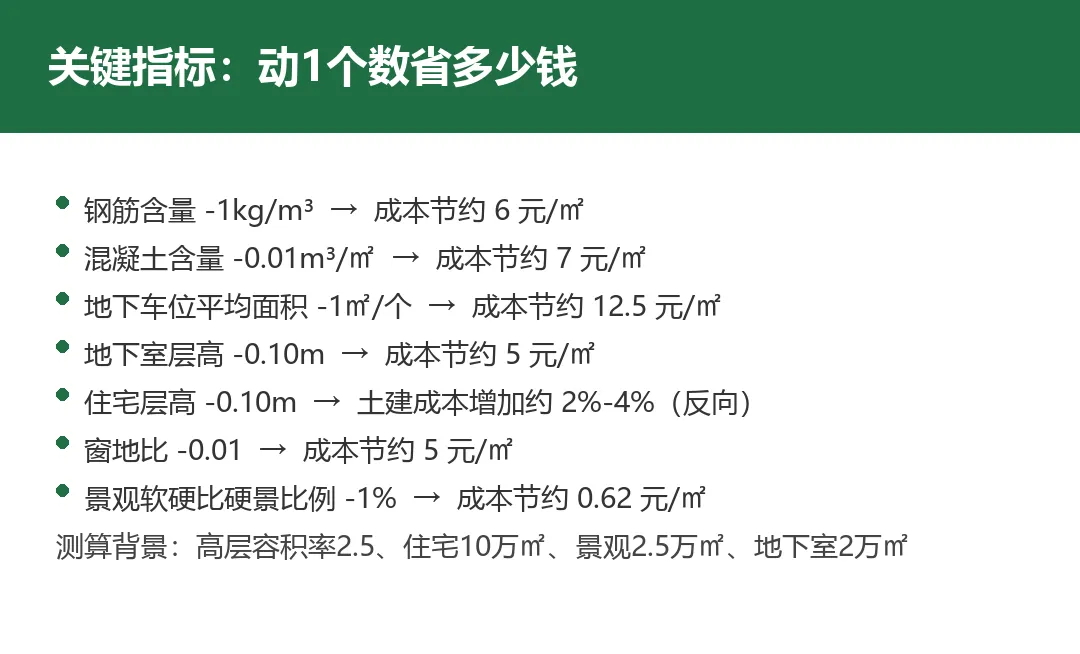

手册给了一张"牵一发而动全身"的敏感度表,每条都是真金白银:
测算背景写得很实:高层容积率2.5、住宅10万㎡、景观2.5万㎡、地下室2万㎡。钢筋综合单价6元/kg,混凝土700元/m³。这些数放在面前,设计院每动一个参数,成本部门心里就有本账。

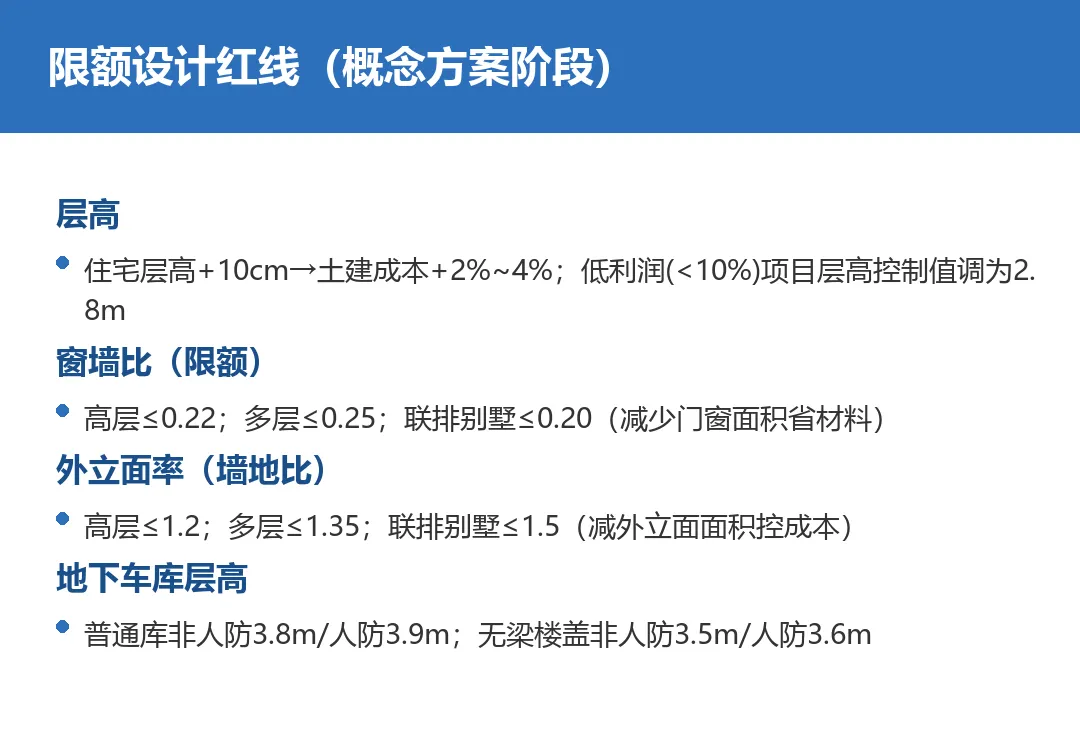

三、限额设计红线:概念方案阶段就卡住

光有敏感度不够,手册把限额写成了硬红线,概念方案阶段就锁:
- 层高
:住宅层高每+10cm,土建成本+2%~4%;低利润(<10%)项目层高控制值直接调为2.8m - 窗墙比(限额)
:高层≤0.22、多层≤0.25、联排别墅≤0.20(直接减门窗面积省材料) - 外立面率(墙地比)
:高层≤1.2、多层≤1.35、联排别墅≤1.5(减外立面面积控成本) - 地下车库层高
:普通库非人防3.8m/人防3.9m;无梁楼盖非人防3.5m/人防3.6m
背后的因果链很清楚:控窗墙比和外立面率 → 减外立面面积 → 降保温材料和门窗标准 → 省成本;同时优化体型系数、降结构(土建)成本。

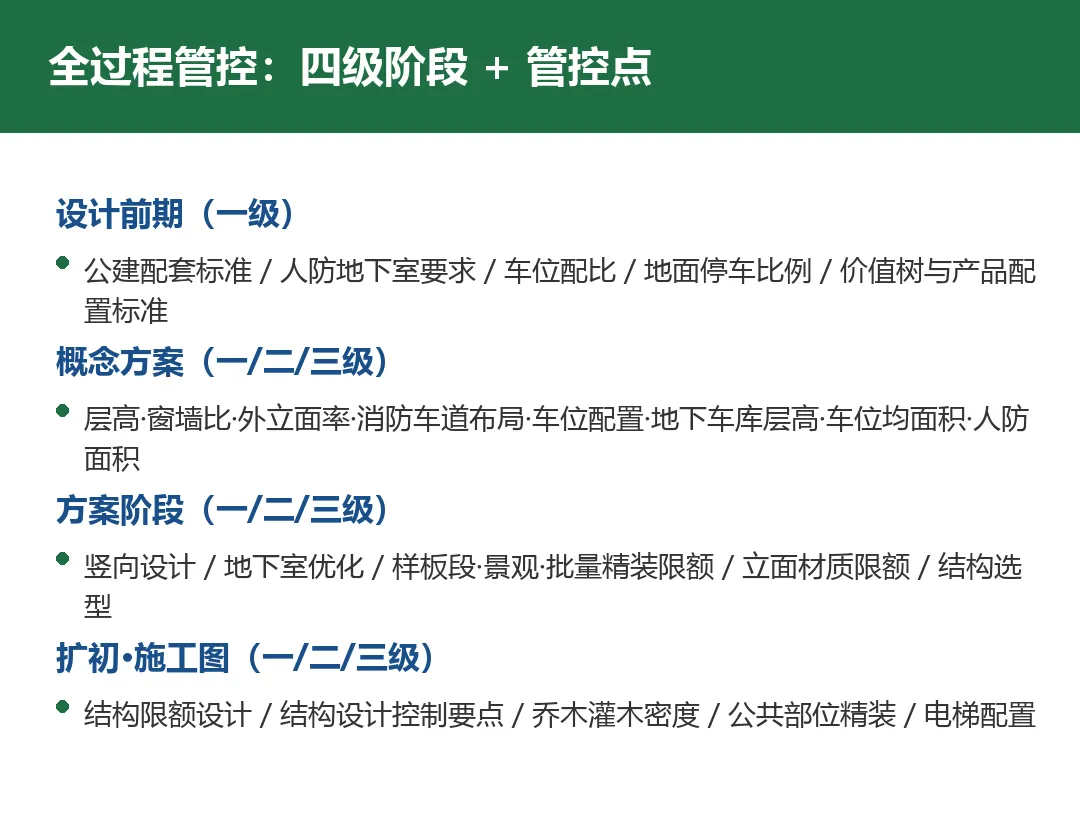

四、全过程管控:四阶段 + 三级管控点

手册把管控点按阶段和"关键程度"拆成一级(关键)、二级、三级,责任到人:
设计前期(一级):公建配套设置标准、人防地下室要求、车位配比、地面停车比例、价值树与产品配置标准——这些规范信息直接控制土建成本,调研不清楚后面全白干。
概念方案:层高、窗墙比、外立面率、消防车道布局、车位配置标准、地下车库层高、地下车位均面积、人防面积(一级);户型面积段、立面风格、屋顶类型、地下车库形态、节能策略(二级);住宅入户方向、商业布局(三级)。
方案阶段:竖向设计、地下室优化、样板段/景观/批量精装限额、立面材质限额、结构选型(一级)。
扩初·施工图:结构限额设计(一级);结构设计控制要点、乔木灌木密度、公共部位精装、电梯配置(二级)。
五、地下室优化:土建成本的大头

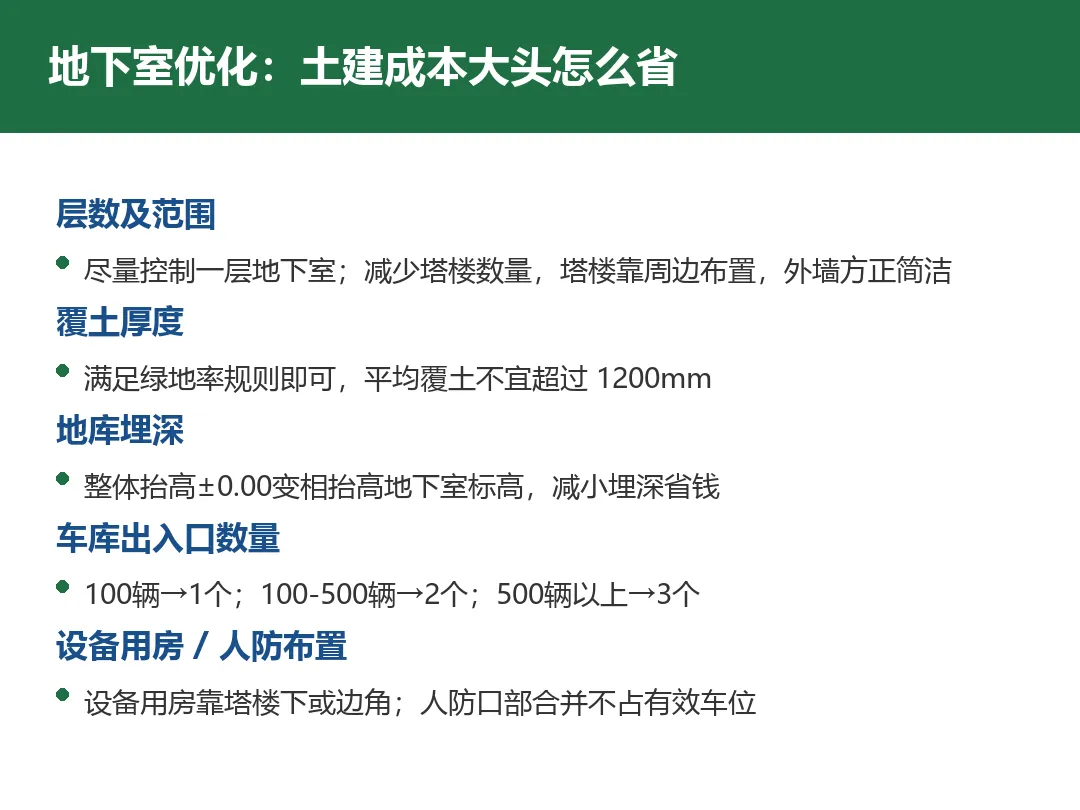

地下室是成本敏感区,手册给了六条优化路径:

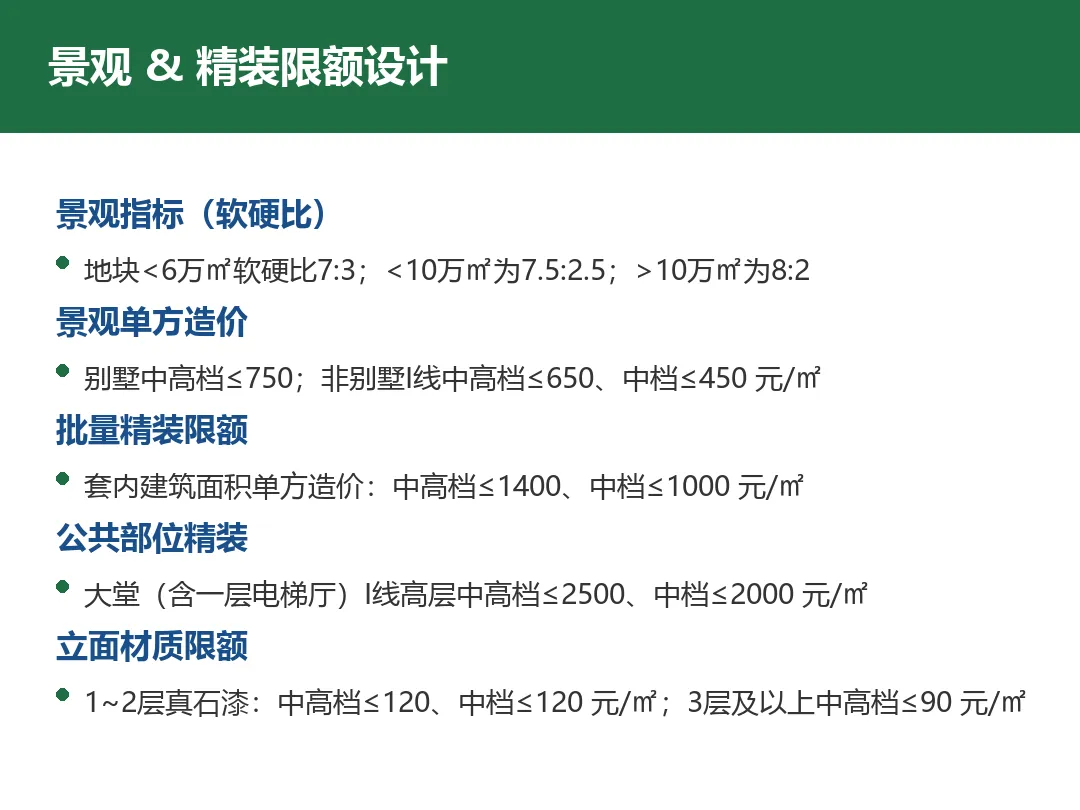

六、景观 & 精装限额:钱要花在刀刃上

到了景观和精装,手册用"不均衡使用"思路——体验敏感区(主入口、中央景区、入户门头)用力打造,非重点区域一般标准:
- 景观软硬比
:地块<6万㎡为7:3,<10万㎡为7.5:2.5,>10万㎡为8:2 - 景观单方造价
:别墅中高档≤750、非别墅I线中高档≤650/中档≤450 元/㎡ - 批量精装
:套内建筑面积单方造价中高档≤1400、中档≤1000 元/㎡ - 公共部位精装
:大堂(含一层电梯厅)I线高层中高档≤2500、中档≤2000 元/㎡ - 立面材质限额
:1~2层真石漆中高档≤120、中档≤120 元/㎡;3层及以上中高档≤90 元/㎡
这类限额不是拍脑袋,而是把"花多少钱、达到什么效果"提前定下,避免施工阶段无限加配。
