《市政公用工程管理与实务》
一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有一个最符合题意。)
1.在有地下水或地表水水流危害路基边坡稳定时,可设置( )。
A.截水沟
B.护坡
C.护墙
D.暗沟
2.挡土墙在投入使用时,应进行( ),确认合格要求。
A.墙体变形观测
B.排水系统检查
C.基坑抗压观测
D.结构变形缝观测
3.路缘石灌缝后,常温期养护不应少于( )。
A.3d
B.5d
C.7d
D.14d
4.钢筋加工中弯制顺序应该是( )。
A.从端部直接弯制
B.从端部向中间逐步弯制
C.从中部开始逐步向两端弯制
D.电焊加热钢筋弯制
5.在桥梁支座的分类中,固定支座是按( )分类的。
A.变形可能性
B.结构形式
C.价格的高低
D.所用材料
6.关于大体积混凝土养护阶段的温度控制措施表述错误的是( )。
A.尽可能延长养护时间,拆模后立即回填或再覆盖保护
B.混凝土拆模时,混凝土的表面温度与中心温度之间温差不超过25℃
C.为了防止混凝土开裂,可以在内部预埋水管,通入冷却水,降低混凝土内部最高温度
D.在结构外露的混凝土表面以及模板外侧覆盖保温材料防止混凝土开裂
7.浅埋暗挖法的主要开挖方法中沉降较小的是( )。
A.正台阶环形开挖法
B.CRD法
C.CD法
D.双侧壁导坑法
8.划入同一检验批的混凝土,其施工持续时间不宜超过( )个月。
A.1
B.2
C.3
D.6
9.单元组合式现浇水池,底板单元间采用( )嵌缝。
A.聚合物水泥砂浆
B.聚氯乙烯胶泥
C.树脂类
D.素混凝土
10.污水处理厂试运行基本程序有(1)单机试车;(2)设备机组充水试验;(3)设备机组负荷试运行;(4)设备机组自动开停机试运行;(5)设备机组空载试运行。下面顺序正确的是( )。
A.(1)→(2)→(3)→(4)→(5)
B.(1)→(2)→(4)→(3)→(5)
C.(2)→(1)→(4)→(3)→(5)
D.(1)→(2)→(5)→(3)→(4)
11.城市新型分流制排水体系中,雨水源头控制利用技术有( )、净化和收集回用。
A.雨水下渗
B.雨水湿地
C.雨水入塘
D.雨水调蓄
12.下列属于供热管网填料式补偿器特点的是( )。
A.依靠管道自身弹性变形进行补偿
B.密封严密,使用寿命长
C.可三向位移补偿
D.占地面积小,补偿能力大
13.大城市输配管网系统外环网的燃气管道压力一般为( )。
A.高压A
B.高压B
C.中压A
D.中压B
14.支线综合管廊用于容纳( )工程管线。
A.主干
B.次干
C.城市配给
D.支线
15.生活垃圾填埋区工程单层防渗系统从上至下主要为:渗沥液收集导排系统、( )、基础层。
A.基层
B.垫层
C.防渗层
D.排水层
16.在市政公用工程中,属于常用的转输设施的是( )。
A.植草沟、渗透管渠
B.混凝土管渠、排水沟
C.雨水花园、透水铺装
D.蓄水池、调节塘
17.下列不属于桥梁结构加固技术的是( )。
A.预应力加固法
B.粘贴止水条加固法
C.增大截面加固法
D.改变结构体系加固法
18.下列关于施工测量的描述错误的是( )。
A.进行施工测量之前需对仪器进行必要的校验以保精度
B.从事施工测量的作业人员应持证上岗
C.测量时应做好记录,如数据有误应擦拭干净后重新填写
D.施工测量应建立测量复核制度
19.需要编制专项方案,但不需要组织专家论证的分部分项工程是( )。
A.支架高度7m
B.搭设高度50m以上落地式钢管脚手架工程
C.地下隧道
D.飞模
20.某市政工程网络计划如下图,其关键线路是( )。

A.①→②→③→⑤→⑦→⑧
B.①→②→③→⑤→⑥→⑦→⑧
C.①→②→④→⑥→⑦→⑧
D.①→②→③→④→⑥→⑦→⑧
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或者 2 个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分。)
21.铺筑沥青混合料面层时,应喷洒粘层油的部位有( )等。
A.在沥青稳定碎石基层上铺筑时,既有结构与沥青混合料面层连接面
B.多层式热拌沥青混合料面层之间
C.在水泥混凝土路面加铺时,路缘石与沥青混合料层连接面
D.在无机结合料稳定基层上铺筑时,基层与沥青混合料连接面
E.旧沥青路面上加铺时,检查井与沥青混合料层连接面
22.钢梁制作基本要求中,以下表述正确的有( )。
A.钢梁制造焊接环境相对湿度不宜高于80%
B.主要杆件应在组装后24h内焊接
C.钢梁在现场必须进行试拼装,并应按设计和有关规范的要求验收
D.钢梁制作的工艺中,不需要对构件变形矫正
E.钢梁出厂后,安装企业应对钢梁质量和应交付的文件进行验收,确认合格
23.沉入桩基础的沉桩顺序应遵循( )的原则进行。
A.自中间向两个方向施打
B.自中间向四周对称施打
C.从四周向中心挤密施打
D.先施打大直径桩后施打小直径桩
E.先施打长桩后施打短桩
24.控制基坑底部土体过大隆起的方法有( )。
A.增加支撑刚度
B.增加围护结构入土深度
C.加固坑底土体
D.采用降压井降水
E.适时施作底板结构
25.隧道深孔注浆加固单孔结束标准正确的有( )。
A.注浆压力逐步升高至设计终压,并继续注浆10min以上
B.检测孔钻取岩芯,浆液充填饱满
C.注浆结束时的进浆量小于20L/min
D.注浆结束时的进浆量大于20L/min
E.浆液有效注入范围大于设计值
26.关于现浇钢筋混凝土水池结构施工的基本要求,说法正确的是( )。
A.混凝土浇筑应根据结构形式分段、分层连续进行
B.浇筑层高度最大不得超过300mm ,宜保证密实
C.构筑物不得有漏筋、蜂窝、麻面等质量缺陷
D.混凝土实体应做到外光内实
E.浇筑层厚应当为振捣器作用部分的1倍
27.下列关于垂直运输系统说法错误的有( )。
A.工作井上、下作业时必须有联络信号
B.起重作业前应试吊,吊离地面500mm左右时,应检查重物捆扎情况和制动性能
C.起吊时工作井内严禁站人
D.当吊运重物下井距作业面底部小于1000mm时,操作人员方可近前工作
E.当超负荷使用时,需有专人监测并控制载荷在1.1倍额定范围内
28.生活垃圾填埋场泥质防渗层质量控制要点有( )。
A.膨润土掺加量
B.砂石级配
C.水泥强度等级
D.压实度
E.渗水量
29.管道局部修复的方法有( )。
A.铰接管法
B.灌浆法
C.机器人法
D.内衬法
E.胀管法
30.关于基坑开挖时,对基坑安全有利的措施有( )。
A.控制临时开挖边坡
B.做好降水措施
C.严格按设计要求开挖和支护
D.信息化施工
E.在坑顶堆置土方
三、实务操作和案例分析题
31.背景资料

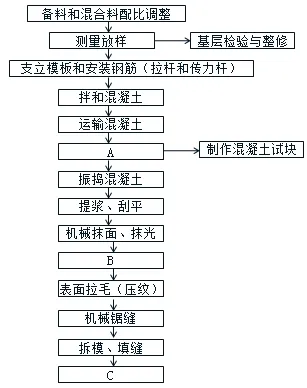

某市政工程公司承建一道路改建工程,基层为180mm水泥稳定碎石,面层为24cm厚5MPa水泥混凝土。项目经理亲自参加了技术准备会议,并强调:“项目技术负责人作为工程质量的第一责任人,必须尽快主持编制项目质量计划,亲自做好技术交底工作。” 水泥稳定碎石基层施工时,以自卸汽车运输混合料,沥青混凝土摊铺机铺筑,12~15t三轮压路机碾压。 水泥混凝土路面施工工艺流程如下图指示

(1)项目经理强调内容中是否有不妥之处?说明理由。
(2)指出道路基层施工设备配备存在的问题,应如何调整。
(3)写出工艺流程图中工序A、B、C的名称。
(4)水泥混凝土路面面层摊铺后出现的裂缝通常称为哪种裂缝?补充高温施工措施。
32.背景资料:
某城市跨河桥工程,跨越宽度100m的河道,上部结构为变截面预应力混凝土连续梁,悬臂法挂篮施工。两端引桥部分T梁跨长30m,桥墩高8~20m,地势起伏较大。施工中发生如下事件:
事件1:桥梁基础采用直径1.5m桩,桩长30m,设计图纸注明为摩擦桩,土质条件分别为黏土、粉土层,现场狭窄,设置泥浆池、沉淀池空间不足。施工单位有正反循环钻、冲击钻、旋挖钻机供该项目选择。
事件2:项目部拟定的桥梁预制施工方案部分内容摘要如下:
(1)商品混凝土坍落度在搅拌地点和浇筑地点分别检测,每一工作班不少于2次,评定时以搅拌地点的为准。 (2)钢丝存放在室外时,地面硬化,先铺设了一层5cm厚的细砂,将钢丝堆放在细砂上,后发现包装材料有破损、雨淋现象。 (3)T型梁混凝土浇筑振捣时,为使混凝土振捣密实,以插入式振动器为主,人工捣实为辅。 (4)为加快预应力筋张拉进度,拟新购买一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。(5)张拉达到控制应力后进行锚固,锚固完毕经检验合格后,用电弧焊切割端头多余预应力筋,预应力筋外露长度不大于20mm。
事件3:项目部针对吊装等危险性较大的部分工程编制了专项方案,组织了专家论证。出席专家论证会的施工单位人员有:单位分管安全的负责人、单位技术负责人、专项方案编制人员、项目专职安全员。
事件4:采用吊装机具吊装就位后,因T梁重心较高,为防止梁板倾倒,项目部采取了相应技术措施。桥面防水层铺装后,喷洒了粘层沥青,先安装桥面伸缩缝装置,后用摊铺机铺筑沥青混合料。
(1)事件3中出席专家论证会的施工单位人员不全,请补充。
(2)根据背景资料,针对引桥30m预制T梁的架设,采用穿巷式架桥机、吊车、跨墩龙门吊这三种架设方法哪种最合理?说明理由。
(3)指出事件4中防止T梁倾倒的措施(两条即可)。
(4)根据事件1背景资料地质条件和现场情况,指出应选择哪种钻孔机械?说明理由。
(5)改正事件4中桥面沥青混合料面层施工错误之处并指出会带来哪些质量病害。
(6)改正事件2中桥梁预制错误之处。
33.背景资料
某城市市区主要路段的地下两层结构工程,地下水位标高-6.0m。基坑平面尺寸为145m×20m,基坑底标高为-12m,围护结构为600mm厚地下连续墙,采用四道Φ609mm钢管支撑,竖向间距分别为3.5m、3.5m和3m。

基坑周边环境为:西侧距地下连续墙2.0m处为一条4车道市政道路;距地下连续墙南侧5.0m处有一座五层民房;周边有三条市政管线,离开地下连续墙外沿距离小于12m。 项目经理部采用2.0m高安全网作为施工围挡,要求专职安全员在基坑施工期间作为安全生产的第一责任人进行安全管理,对施工安全全面负责。安全员要求对电工及架子工进行安全技能培训,考试合格持证方可上岗。 基坑施工方案有如下要求:
(1)基坑监测项目主要为围护结构变形及支撑轴力;
(2)由于第四道支撑距坑底仅2.0m,造成挖机挖土困难,把第三道支撑下移1.0m,取消第四道支撑。
(1)根据基坑周边环境,补充监测项目。
(2)项目经理部由专职安全员对施工安全全面负责是否妥当?为什么?
(3)如图5所示,请指出结构物A、结构物B的名称及其作用。
(4)基坑施工降水,需要降水多深才能满足施工要求。并计算原地下水位至降水后水位的高差。
(5)指出支撑做法的不妥之处;若按该支撑做法施工可能造成什么后果?
(6)安全员要求持证上岗的特殊工种不全,请补充。
(7)指出本工程需要重点关注的分部分项及环境。
34.背景资料:
A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,跨越冬季施工。工程主要包括沉淀池和滤池等现浇混凝土水池。拟建水池距现有建(构)筑物最近距离5m,其地下部分最深为3.6m。 A公司施工项目部编制了施工组织设计,其中含现浇混凝土水池施工方案和基坑施工方案。水池施工方案中有如下内容:

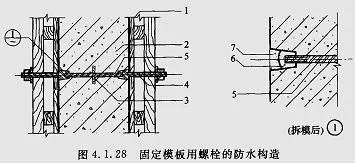

采用穿墙螺栓来平衡砼浇筑对模板侧压力,应选用两端可拆卸的螺栓。示意图如下:

施工过程中发生以下事件:
事件一:池壁和顶板连续施工,为增强整体性,项目部拟将顶板支架斜杆与池壁模板杆件相连接;池壁模板安装时,采用一次安装到顶而分层预留操作窗口的施工方法。施工缝处的橡胶止水带采用叠接,在止水带上穿孔固定就位。
事件二:砼侧壁浇筑时,为提高和易性和降低水化热,项目部拟采用连续级配碎石,水泥采用矿渣水泥,降低砼入模坍落度。
事件三:为避免砼养护不到位而开裂,项目部加强了冬期砼质量控制,特别是新浇砼入模温度、拆模时内、外部温度控制。
(1)请指出4.1.28图片中3和7的名称。
(2)请指出事件一中,池壁模板安装的另一种方法。
(3)补充事件三水池养护措施。
(4)指出事件二的错误之处并改正。
(5)指出事件一的错误之处并改正。
35.背景资料:

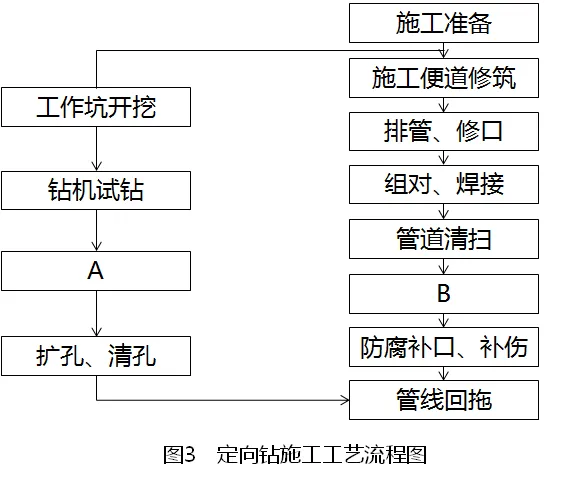

A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用定向钻方式敷设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示。穿越段土质主要为填土,砂层和粉质黏土。 直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。 定向钻施工前,项目部技术人员进入现场踏勘,利用现状检查井核实地下管线的位置和深度,对现状道路开裂、沉陷情况进行统计,项目部根据调查情况编制定向钻专项施工方案。定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔、钻进困难等问题。

(1)写出图3中工序A、B的名称。
(2)本工程燃气管道属于哪种压力等级?根据《城镇燃气输配工程施工及验收规范》CJJ 33-2005规定,指出定向钻穿越段钢管焊接应采用的无损探伤方法和抽检数量。
(3)直埋段管道下沟前,质检员还应补充检测哪些项目?并说明检测方法。
(4)为保证施工和周边环境安全,编制定向钻专项方案前还需做好哪些调查工作?
(5)指出塌孔对周边环境可能造成哪些影响?项目部还应采取哪些防塌孔技术措施?
参考答案及解析
一、单选题
1. 【正确答案】 A
【答案解析】在有地下水或地表水水流危害路基边坡稳定时,可设置渗沟或截水沟。
2. 【正确答案】 A
【答案解析】挡土墙在投入使用时,应进行墙体变形观测,确认合格要求。
3. 【正确答案】 A
【答案解析】路缘石宜采用M10水泥砂浆灌缝。灌缝后,常温期养护不应少于3d。
4. 【正确答案】 C
【答案解析】钢筋宜在常温状态下弯制,不宜加热。钢筋宜从中部开始逐步向两端弯制,弯钩应一次弯成。
5. 【正确答案】 A
【答案解析】按支座变形可能性分类:固定支座、单向活动支座、多向活动支座、减隔震支座。
6. 【正确答案】 B
【答案解析】选项B的正确说法为“混凝土拆模时,混凝土的表面温度与中心温度之间、混凝土表面温度与室外最低气温之间的温差不超过20℃”。
7. 【正确答案】 B
【答案解析】CRD工法沉降较小。
8. 【正确答案】 C
【答案解析】混凝土强度分检验批检验评定,划入同一检验批的混凝土,其施工持续时间不宜超过3个月。
9. 【正确答案】 B
【答案解析】以圆形储水池为例,池体通常由若干块厚扇形底板单元和若干块倒T形壁板单元组成,一般不设顶板。单元一次性浇筑而成,底板单元间用聚氯乙烯胶泥嵌缝,壁板单元间用橡胶止水带接缝。
10. 【正确答案】 D
【答案解析】污水处理厂试运行基本程序:单机试车、设备机组充水试验、设备机组空载试运行、设备机组负荷试运行、设备机组自动开停机试运行。
11. 【正确答案】 A
【答案解析】新型排水体制指在合流制和分流制中利用源头控制和末端控制技术使雨水渗透、回用、调蓄排放的体制。雨水源头控制利用技术有雨水下渗、净化和收集回用技术,末端集中控制技术包括雨水湿地、塘体及多功能调蓄等。
12. 【正确答案】 D
【答案解析】套筒式补偿器安装方便,占地面积小,流体阻力较小,抗失稳性好,补偿能力较大;缺点是轴向推力较大,易漏水漏气,需经常检修和更换填料,对管道横向变形要求严格。
13. 【正确答案】 B
【答案解析】一般由城市高压B燃气管道构成大城市输配管网系统的外环网。
14. 【正确答案】 C
【答案解析】支线综合管廊用于容纳城市配给工程管线,采用单舱或双舱方式建设。
15. 【正确答案】 C
【答案解析】单层防渗系统基本结构应包括渗沥液收集导排系统、防渗层及上下保护层和基础层。
16. 【正确答案】 A
【答案解析】市政公用工程中常用的转输设施有植草沟、渗透管渠。
17. 【正确答案】 B
【答案解析】《城市桥梁结构加固技术规程》CJJ/T 239-2016给出了增大截面加固法、粘贴钢板加固法、粘贴纤维带加固法、预应力加固法、改变结构体系加固法、增加横向整体性加固法等桥梁结构加固技术。
18. 【正确答案】 C
【答案解析】测量记录应做到表头完整、字迹清楚、规整,严禁擦改、涂改,必要时可斜线划掉改正,但不得转抄。
19. 【正确答案】 A
【答案解析】支架高度8m及以上需由专家进行论证审查。
20. 【正确答案】 C
【答案解析】总工期为3+8+5+9+4=29。
二、多选题
21. 【正确答案】 ABCE
【答案解析】粘层:为加强路面沥青层之间,沥青层与水泥混凝土路面之间的粘结而洒布的沥青材料薄层。粘层油宜采用快裂或中裂乳化沥青、改性乳化沥青,也可采用快凝或中凝液体石油沥青作粘层油。粘层油宜在摊铺面层当天洒布。
22. 【正确答案】 AB
【答案解析】钢梁制作基本要求:
1)钢梁制作的工艺流程:包括钢材矫正,放样画线,加工切割,再矫正、制孔,边缘加工、组装、焊接,构件变形矫正,摩擦面加工,试拼装、工厂涂装、发送出厂等。
2)钢梁制造焊接环境相对湿度不宜高于80%。
3)焊接环境温度:低合金高强度结构钢不得低于5℃,普通碳素结构钢不得低于0℃。
4)主要杆件应在组装后24h内焊接。
5)钢梁出厂前必须进行试拼装,并应按设计和有关规范的要求验收。
6)钢梁出厂前,安装企业应对钢梁质量和应交付的文件进行验收,确认合格。
23. 【正确答案】 ABDE
【答案解析】沉桩顺序:宜由一端向另一端进行;对于密集桩群,自中间向两端(两个方向)或四周对称施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短;根据斜坡地形,应先坡顶后坡脚。
24. 【正确答案】 BCDE
【答案解析】保证深基坑坑底稳定的方法有加深围护结构入土深度、坑底土体加固、坑内井点降水、适时施作底板结构等措施。
25. 【正确答案】 ABC
【答案解析】单孔注浆结束标准:(1)注浆压力逐步升高至设计终压,并继续注浆10min以上;(2)注浆结束时的进浆量小于20L/min;(3)检测孔钻取岩芯,浆液充填饱满。
26. 【正确答案】 ACD
【答案解析】浇筑混凝土时应依据结构形式分段、分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,采用振动棒一般为振捣器作用部分长度的1.25倍,最大不超过500mm。
27. 【正确答案】 BDE
【答案解析】选项B,应该是吊离地面100mm左右;选项D,应该是500mm;选项E,严禁超负荷使用。
28. 【正确答案】 ADE
【答案解析】泥质防水层的质量控制要点包括:施工队伍的资质与业绩;膨润土进货质量;膨润土掺加量的确定;拌合均匀度、含水量及碾压压实度;质量检验。
29. 【正确答案】 ABC
【答案解析】局部修复方法主要有密封法、补丁法、铰接管法、局部软衬法、灌浆法、机器人法等。
30. 【正确答案】 ABCD
【答案解析】基坑开挖土方不应在邻近建筑及基坑周边影响范围内堆放,并应及时外运。基坑周边必须进行有效防护,并设置明显的警示标志;基坑周边要设置堆放物料的限重牌,严禁堆放大量物料。
三、实务操作和案例分析题
31. (1) 【正确答案】 项目技术负责人作为工程质量的第一责任人不妥,应是项目经理作为工程质量的第一责任人主持编制。
(2) 【正确答案】 12~15t三轮压路机碾压无法满足180mm水泥稳定碎石压实度的需要。应采用18~21t的压路机或振动压路机。
(3) 【正确答案】 A为摊铺混凝土、B为人工收面(或人工修整表面)、C为养护(或养生)。
(4) 【正确答案】 龟裂。措施:晚间施工;加设临时罩棚。及时覆盖、多洒水。
32. (1) 【正确答案】 项目负责人、项目技术负责人。
(2) 【正确答案】 采用穿巷式架桥机合理。因为该引桥墩高,地势起伏较大,无法采用吊车、跨墩龙门吊作业。
(3) 【正确答案】 设置保险垛或支撑;用钢板与已安装好的梁预埋横向连接钢板焊接。
(4) 【正确答案】 旋挖钻。因为现场狭窄,无法设置泥浆池、沉淀池。
(5) 【正确答案】 应先铺筑沥青混合料,后安装伸缩缩装置。质量病害为桥头跳车、伸缩缝早期破坏。
(6) 【正确答案】 (1)砼坍落度评定时应以浇筑地点为准;
(2)钢丝应垫高、覆盖
(3)砼振捣时,应以安装在侧模上的附着式振动器分主,插入式振动器为辅
(4)张拉机具应配套校验,配套使用,以标定他们之间的关系曲线。
(5)切割端头多余预应力筋应采用砂轮锯或切断机切断。预应力筋外露长度不应小于30mm。
33. (1) 【正确答案】 围护结构墙顶位移、围护结构墙体最大位移、地面最大沉降、房屋沉降、道路沉降、管线变形。
(2) 【正确答案】 不妥当,应由项目负责人作为安全生产的第一责任人。
(3) 【正确答案】 结构物A是围檩,支撑围护结构的传力结构,其作用是提高围护结构的整体刚度及稳定性。 结构物B是托架,起支撑围檩的作用。
(4) 【正确答案】 基坑降水需降至基坑坑底以下0.5m,方可满足施工要求,原地下水位至降水后水位的高差为12-6+0.5=6.5(m)。
(5) 【正确答案】 支撑没有按设计要求施工。这样做会造成围护结构和周边土体、构筑物变形过大,严重的可能造成基坑坍塌。
(6) 【正确答案】 电焊工、机械工、起重工、机械司机。
(7) 【正确答案】
基坑开挖及降水工程、基坑周边(市政管道、公路及民房)沉降观测、地下连续墙工程。
34. (1) 【正确答案】 3为止水环;7为聚合物水泥砂浆。
(2) 【正确答案】
安装一侧模板,绑完钢筋后,分层安装另一侧模板,模板高度不超过1.5m。
(3) 【正确答案】
延长拆模时间和外保温措施;拆模后及时回填土。
(4) 【正确答案】
水泥采用矿渣水泥错误,应采用普通硅酸盐水泥。
(5) 【正确答案】
顶板支架斜杆与池壁模板杆件相连接错误,两者应完全分离。橡胶止水带采用叠接错误,应采用热接。在止水带上穿孔固定就位错误,应用架立筋固定就位。
35. (1) 【正确答案】A:导向孔钻进;B:管道强度试验。
(2) 【正确答案】1)管道设计压力0.4MPa,属于中压A级别。2)应采用射线照相检测,抽检数量为100%。
(3) 【正确答案】1)防腐层的外观质量、电绝缘性;管道外观质量。2)电绝缘性采用电火花检漏仪逐根检验。外观质量采用目测和直尺逐根外观检查。
(4) 【正确答案】 勘察施工现场,掌握施工地层的类別和厚度、地下水分布和现场周边的建(构)筑物的位置、交通状况等。施工单位应根据设计人员的现场交底和工程设计图纸,对设计管线穿越段进行探测,核实施工现场既有地下管线或设施的埋深和位置。
(5) 【正确答案】 1)塌孔可能出现的环境影响有:泥浆串漏,路面裂缝、地面沉降,地层既有管线损坏,中断交通等。
2)防止塌孔的技术措施有:
①调整泥浆配合比,选用固相泥浆、重胶质固相泥浆护壁。(选择粘度大的泥浆)
②调节孔内泥浆压力和孔深处地应力的平衡。
③加入烧碱、木质素等材料,改善泥浆性能。
④分级、分次扩孔,严格控制扩孔回拉力、转速,确保成孔稳定和线形要求。
