主讲人:王建波老师第10章 施工质量管理
第10章 2024年 2023年 2022年
施工质量管理
单选 多选 案例 单选 多选 案例 单选 多选 案例Ø
10.1 施工质量控制策划
Ø
10.2 施工质量预控
Ø
10.3 施工质量检验
Ø
10.4 施工质量统计与分析
Ø
10.5 施工质量问题和质量事故处理10.1 施工质量控制策划
•
10.1.1 施工质量控制策划要求与内容
•
10.1.2 施工质量控制策划的实施10.1.1 施工质量控制策划要求与内容10.1.1 施工质量控制策划要求与内容
1.施工质量控制策划要求

2)项目质量计划
(1)项目质量计划的主要内容:
①项目的质量目标、指标和要求。
②项目的质量控制组织与职责。
③项目质量控制所需要的过程、文件和资源;
④实施项目质量目标和要求采取的措施。10.1.1 施工质量控制策划要求与内容
2.施工质量控制策划的主要内容

1)施工质量控制策划的方法
(2)影响工程质量的因素应包括与施工质量有关的人员、施
工设备和机具、工程材料和构配件、施工方法、环境因素和测量
手段等。10.1.2 施工质量控制策划的实施10.1.2 施工质量控制策划的实施
1.实施准备

1)交底的要求
(6)交底的依据需包括施工组织设计、专项施工方案、施工
图纸、施工工艺、技术规范及质量标准等。
(7)交底的内容一般需包括质量要求和目标、施工部位、工
艺流程及标准、验收标准、使用的材料、施工机具、环境要求、
进度规定及操作要点。
王建波老师:施工质量策划交底的依据和内容分别是什么?10.1.2 施工质量控制策划的实施

2.过程控制
1)关键过程控制
对于项目中的关键过程,项目部需通过任务单、施工日志、
施工记录、隐蔽工程记录、各种检验试验记录等表明施工工序所
处的阶段或检查、验收的情况,确保关键过程处于受控状态。
【如何进行关键过程控制?】10.2 施工质量预控
•
10.2.1施工质量预控方法及内容
•
10.2.2质量预控方案10.2.1 施工质量预控方法及内容10.2.1 施工质量预控方法及内容

1.施工质量预控方法
施工质量预控的原则是“预防为主”,其控制方法包括:
①施工前对质量影响因素的预控
②施工过程中根据质量发展趋势所进行的预控。10.2.1 施工质量预控方法及内容
2.施工质量预控的内容

(3)不合格品控制
①对检验和试验中发现的不合格品,按规定进行标识、记录、
评价、隔离,防止非预期的使用或交付。
②采用返修、加固、返工、让步接受和报废措施,对不合格
品进行处置。10.2.2 质量预控方案10.2.2 质量预控方案

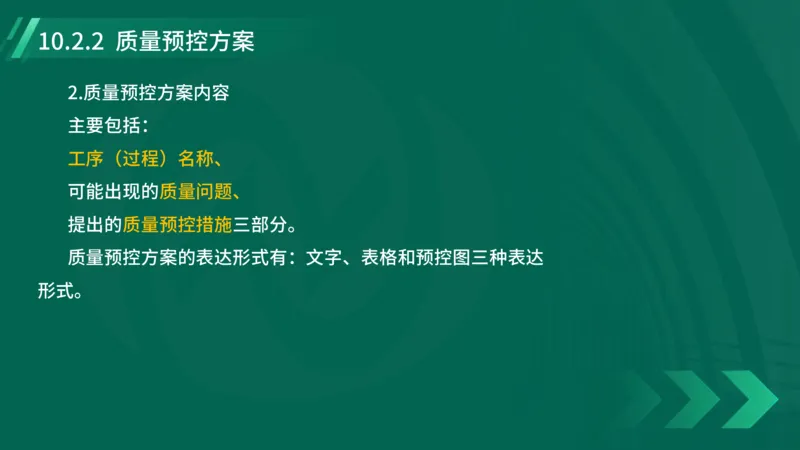

2.质量预控方案内容
主要包括:
工序(过程)名称、
可能出现的质量问题、
提出的质量预控措施三部分。
质量预控方案的表达形式有:文字、表格和预控图三种表达
形式。10.2.2 质量预控方案
1)文字表达形式
例如:“合金钢管道焊接裂纹的质量预控方案”制定
如下:
(1)预控方案名称:合金钢管道焊接裂纹质量预控方案。
(2)可能出现的质量问题:焊接裂纹。10.2.2 质量预控方案
(3)制定的预控措施:
①检查焊接人员的合格项目;建立焊接指令卡,明确焊工可
以施焊的部位、材质和焊接方法。
②施焊前进行焊接工艺评定,编制焊接工艺卡并进行交底。
③检查焊材质量,控制焊材发放,防止材料错用;对焊材进
行烘干,配备焊条保温桶。
④检查设备完好情况。
⑤焊前预热,焊后进行缓冷或热处理。
⑥控制焊接电流、电压。10.2.2 质量预控方案

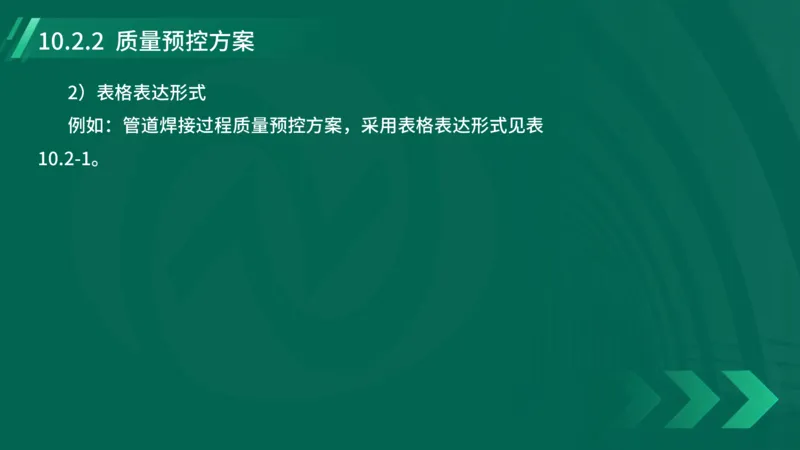

2)表格表达形式
例如:管道焊接过程质量预控方案,采用表格表达形式见表
10.2-1。10.2.2 质量预控方案

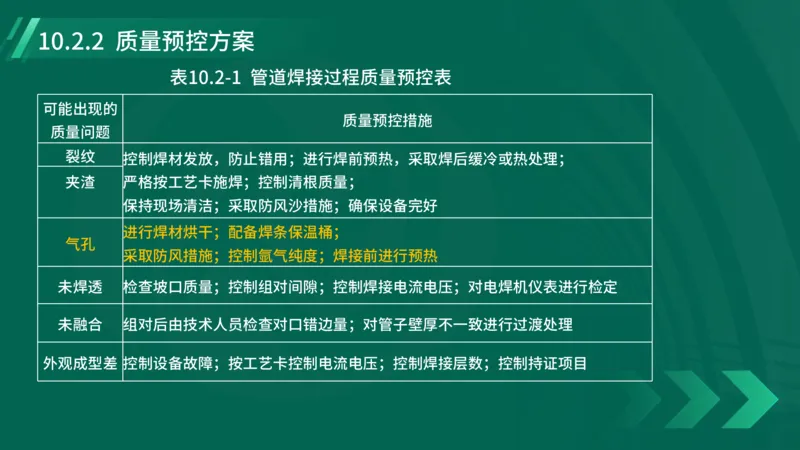

表10.2-1 管道焊接过程质量预控表
可能出现的
质量预控措施
质量问题
裂纹 控制焊材发放,防止错用;进行焊前预热,采取焊后缓冷或热处理;
夹渣 严格按工艺卡施焊;控制清根质量;
保持现场清洁;采取防风沙措施;确保设备完好
进行焊材烘干;配备焊条保温桶;
气孔
采取防风措施;控制氩气纯度;焊接前进行预热
未焊透 检查坡口质量;控制组对间隙;控制焊接电流电压;对电焊机仪表进行检定
未融合 组对后由技术人员检查对口错边量;对管子壁厚不一致进行过渡处理
外观成型差 控制设备故障;按工艺卡控制电流电压;控制焊接层数;控制持证项目10.3 施工质量检验
•
10.3.1 施工工序质量检验
•
10.3.2 质量监督检验与验收10.3.1 施工工序质量检验10.3.1 施工工序质量检验

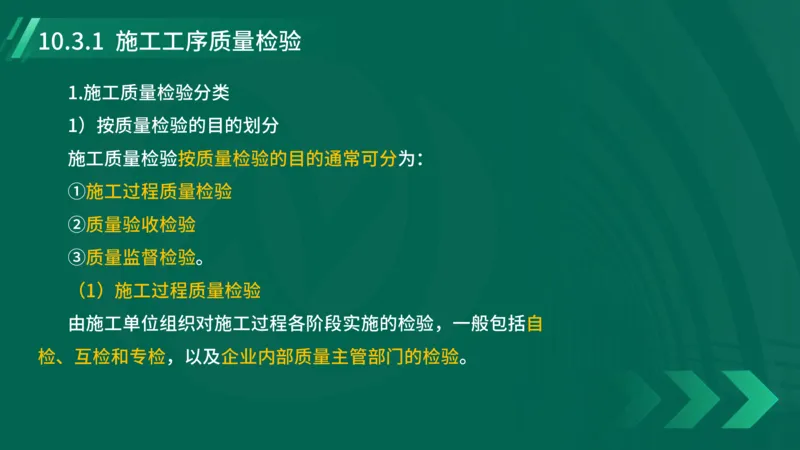

1.施工质量检验分类
1)按质量检验的目的划分
施工质量检验按质量检验的目的通常可分为:
①施工过程质量检验
②质量验收检验
③质量监督检验。
(1)施工过程质量检验
由施工单位组织对施工过程各阶段实施的检验,一般包括自
检、互检和专检,以及企业内部质量主管部门的检验。10.3.1 施工工序质量检验
2)按施工阶段划分
施工质量检验按施工阶段通常可分为:进货检验、过程检验
和最终检验三种。
按施工阶段划分 内容
(1)进货检验 包括原材料检查验收、材料复验、材料报检等。
(2)过程检验 施工期间各方所进行的检验,包括质量控制点检
验、隐蔽工程检验、关键过程检验、特殊过程检
验、过程试验、检验批和分部分项验收等。
(3)最终检验 即竣工验收阶段的质量检验,包括单位工程验收、
联动试车、质量监督检查核定等。10.3.1 施工工序质量检验

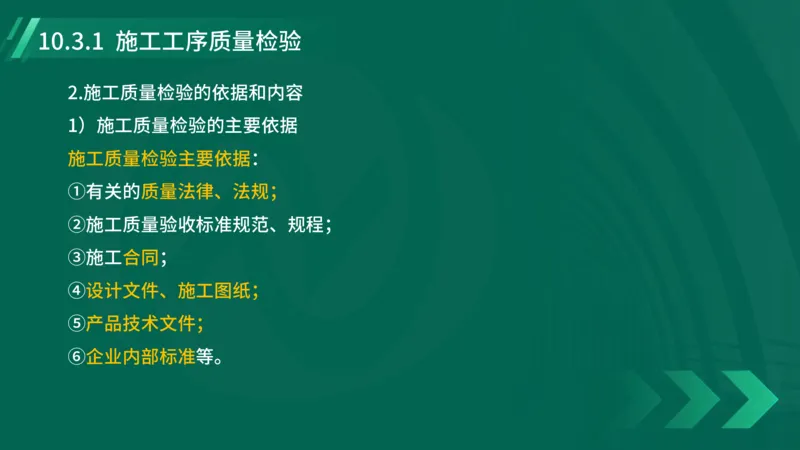

2.施工质量检验的依据和内容
1)施工质量检验的主要依据
施工质量检验主要依据:
①有关的质量法律、法规;
②施工质量验收标准规范、规程;
③施工合同;
④设计文件、施工图纸;
⑤产品技术文件;
⑥企业内部标准等。10.3.1 施工工序质量检验

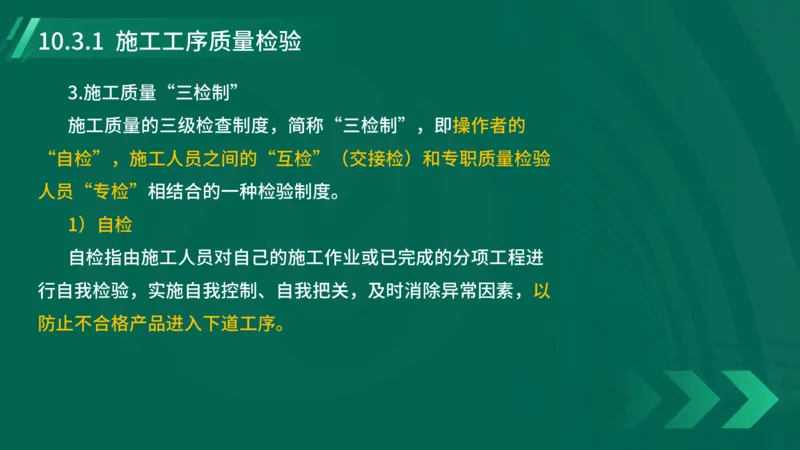

3.施工质量“三检制”
施工质量的三级检查制度,简称“三检制”,即操作者的
“自检”,施工人员之间的“互检”(交接检)和专职质量检验
人员“专检”相结合的一种检验制度。
1)自检
自检指由施工人员对自己的施工作业或已完成的分项工程进
行自我检验,实施自我控制、自我把关,及时消除异常因素,以
防止不合格产品进入下道工序。10.3.1 施工工序质量检验

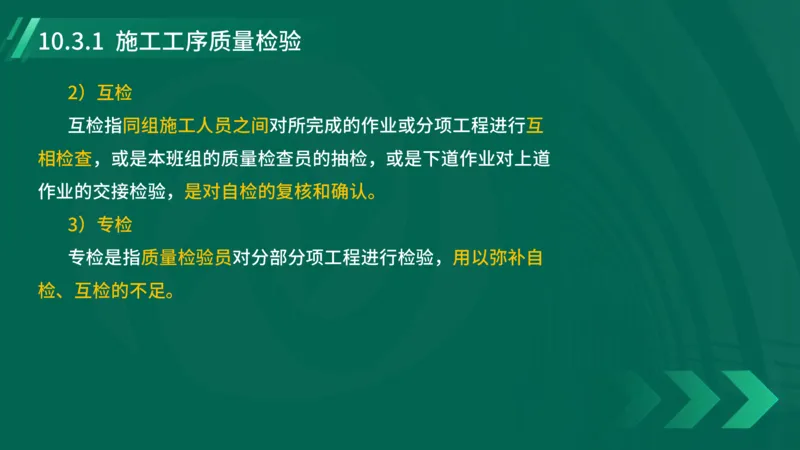

2)互检
互检指同组施工人员之间对所完成的作业或分项工程进行互
相检查,或是本班组的质量检查员的抽检,或是下道作业对上道
作业的交接检验,是对自检的复核和确认。
3)专检
专检是指质量检验员对分部分项工程进行检验,用以弥补自
检、互检的不足。10.3.1 施工工序质量检验

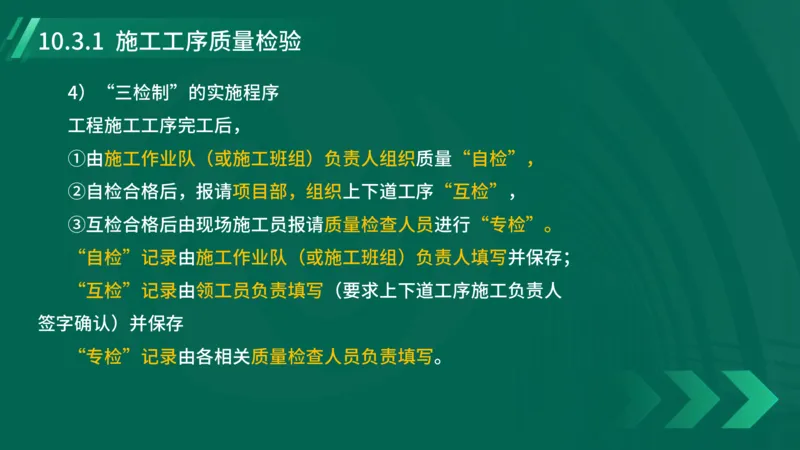

4)“三检制”的实施程序
工程施工工序完工后,
①由施工作业队(或施工班组)负责人组织质量“自检”,
②自检合格后,报请项目部,组织上下道工序“互检”,
③互检合格后由现场施工员报请质量检查人员进行“专检”。
“自检”记录由施工作业队(或施工班组)负责人填写并保存;
“互检”记录由领工员负责填写(要求上下道工序施工负责人
签字确认)并保存
“专检”记录由各相关质量检查人员负责填写。10.3.1 施工工序质量检验
4.施工质量检验
1)材料质量检验
对材料质量检验的内容包括:材料实体质量检验、质量证明
文件检查和试验复验等内容。
2)工序质量检验
机电工程工序质量检查的基本方法包括:感官检验法、实测
检验法和试验检验法等。10.3.1 施工工序质量检验

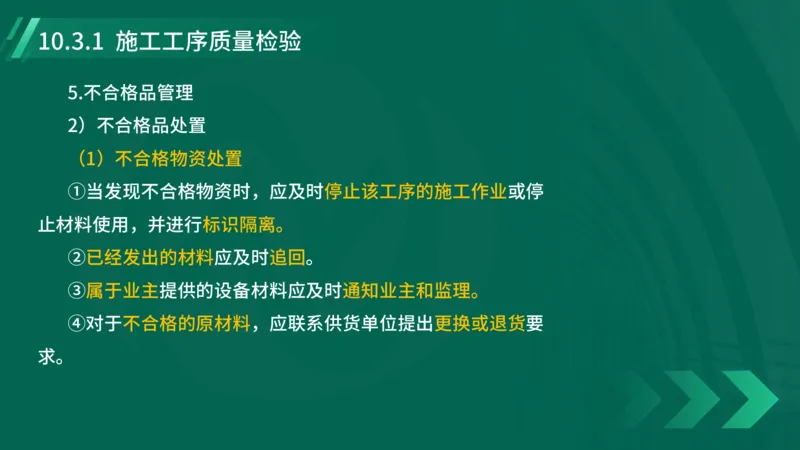

5.不合格品管理
2)不合格品处置
(1)不合格物资处置
①当发现不合格物资时,应及时停止该工序的施工作业或停
止材料使用,并进行标识隔离。
②已经发出的材料应及时追回。
③属于业主提供的设备材料应及时通知业主和监理。
④对于不合格的原材料,应联系供货单位提出更换或退货要
求。10.3.1 施工工序质量检验
⑤已经形成半成品或制成品的过程产品,应组织相关人员进
行评审,提出处置措施。
⑥实施处置措施10.3.1 施工工序质量检验
(2)不合格工序处置
①返修处理:工程质量未达到规范、标准或设计要求,存在
一定缺陷,但通过修补或更换器具、设备后,可使产品满足预期
的使用功能,可以进行返修处理。
②返工处理:工程质量未达到规范、标准或设计要求,存在
质量问题,但通过返工处理可以达到合格标准要求的,可对产品
进行返工处理。10.3.1 施工工序质量检验

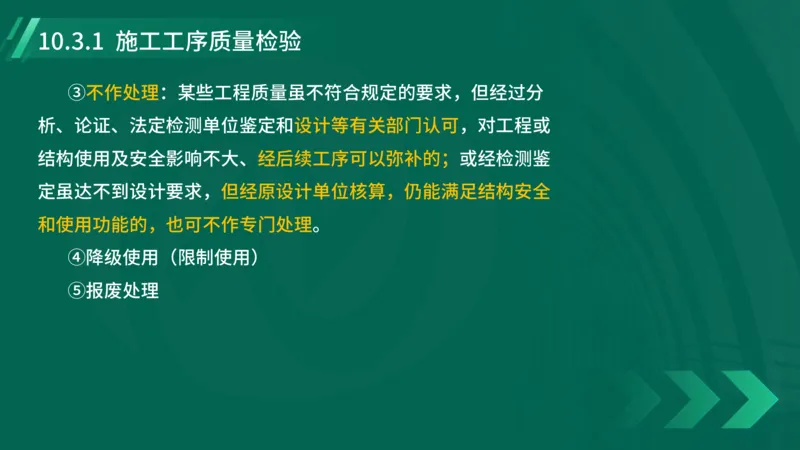

③不作处理:某些工程质量虽不符合规定的要求,但经过分
析、论证、法定检测单位鉴定和设计等有关部门认可,对工程或
结构使用及安全影响不大、经后续工序可以弥补的;或经检测鉴
定虽达不到设计要求,但经原设计单位核算,仍能满足结构安全
和使用功能的,也可不作专门处理。
④降级使用(限制使用)
⑤报废处理10.3.2 质量监督检验与验收10.3.2 质量监督检验与验收

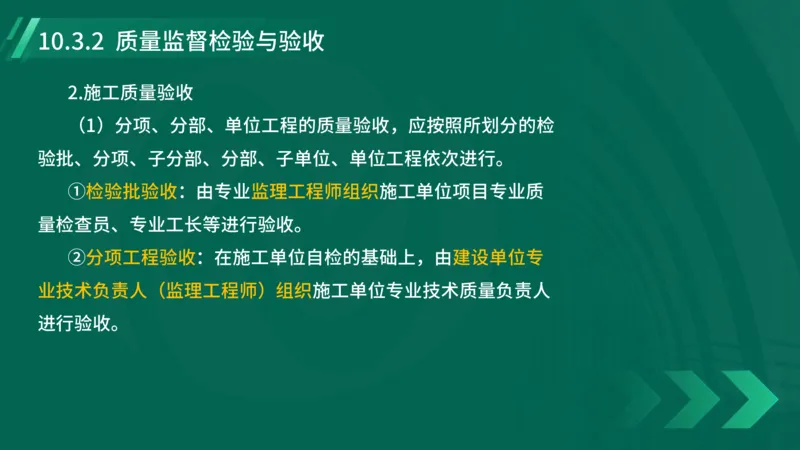

2.施工质量验收
(1)分项、分部、单位工程的质量验收,应按照所划分的检
验批、分项、子分部、分部、子单位、单位工程依次进行。
①检验批验收:由专业监理工程师组织施工单位项目专业质
量检查员、专业工长等进行验收。
②分项工程验收:在施工单位自检的基础上,由建设单位专
业技术负责人(监理工程师)组织施工单位专业技术质量负责人
进行验收。10.3.2 质量监督检验与验收

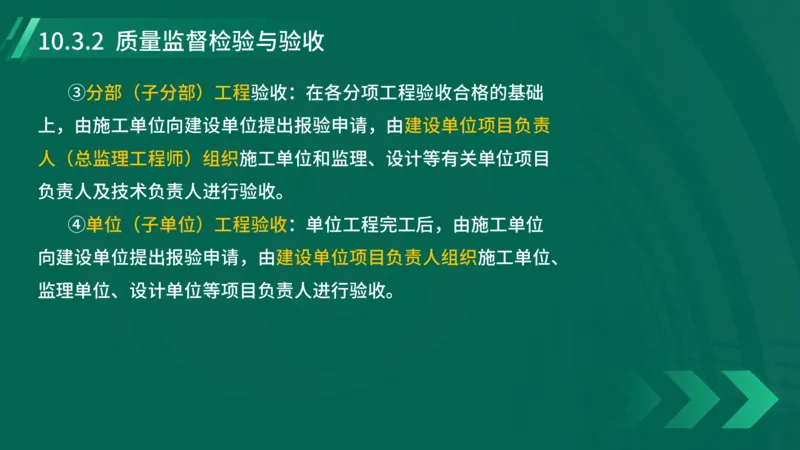

③分部(子分部)工程验收:在各分项工程验收合格的基础
上,由施工单位向建设单位提出报验申请,由建设单位项目负责
人(总监理工程师)组织施工单位和监理、设计等有关单位项目
负责人及技术负责人进行验收。
④单位(子单位)工程验收:单位工程完工后,由施工单位
向建设单位提出报验申请,由建设单位项目负责人组织施工单位、
监理单位、设计单位等项目负责人进行验收。10.3.2 质量监督检验与验收
(2)隐蔽工程验收:
例如:直埋电缆敷设工程施工中,电缆将被土所覆盖,即是
隐蔽工程,隐蔽方式为覆土掩埋。由于隐蔽工程被后续工序隐蔽
后,其施工质量就很难检验及认定,所以在工程具备隐蔽条件时,
施工单位进行自检,并在隐蔽前48h以书面形式通知建设单位
(监理单位)或工程质量监督、检验单位进行验收。通知内容包
括:隐蔽验收的内容、隐蔽方式、验收时间和地点等。10.3.2 质量监督检验与验收
(3)工程专项验收:
工程专项验收主要包括:
消防验收、环境保护验收、工程档案验收、建筑防雷验收、
建筑节能专项验收、安全验收和规划验收等。10.4 施工质量统计与分析
•
10.4.2 质量数据统计分析方法及应用10.4.2 质量数据统计分析方法及应用
3.排列图法

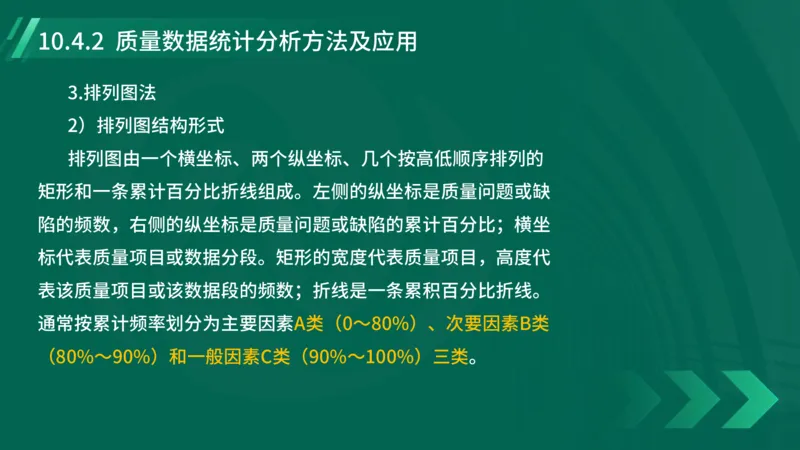

2)排列图结构形式
排列图由一个横坐标、两个纵坐标、几个按高低顺序排列的
矩形和一条累计百分比折线组成。左侧的纵坐标是质量问题或缺
陷的频数,右侧的纵坐标是质量问题或缺陷的累计百分比;横坐
标代表质量项目或数据分段。矩形的宽度代表质量项目,高度代
表该质量项目或该数据段的频数;折线是一条累积百分比折线。
通常按累计频率划分为主要因素A类(0~80%)、次要因素B类
(80%~90%)和一般因素C类(90%~100%)三类。10.4.2 质量数据统计分析方法及应用
3)排列图的应用步骤

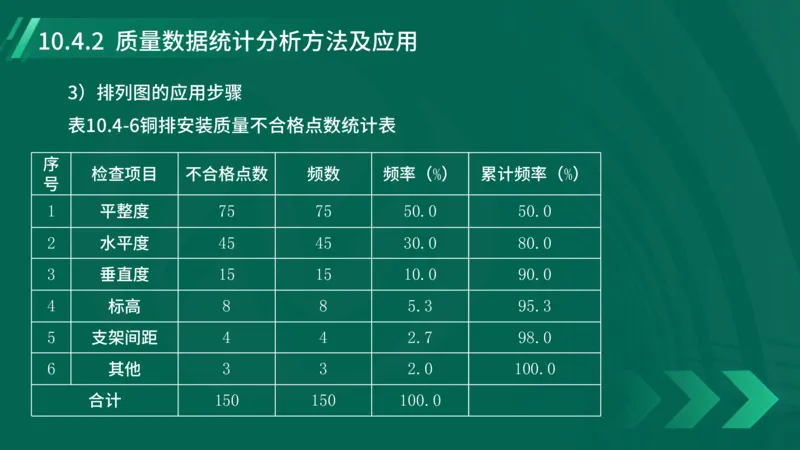

表10.4-6铜排安装质量不合格点数统计表
% %
序
检查项目 不合格点数 频数 频率( ) 累计频率( )
号
1 75 75 50.0 50.0
平整度
2 45 45 30.0 80.0
水平度
3 15 15 10.0 90.0
垂直度
4 8 8 5.3 95.3
标高
5 4 4 2.7 98.0
支架间距
6 3 3 2.0 100.0
其他
150 150 100.0
合计10.4.2 质量数据统计分析方法及应用
由图10.4-1可以看出,铜排安装质量不合格的主要问题是
“平整度”“水平度”,两项占到累计频率的80%。10.4.2 质量数据统计分析方法及应用

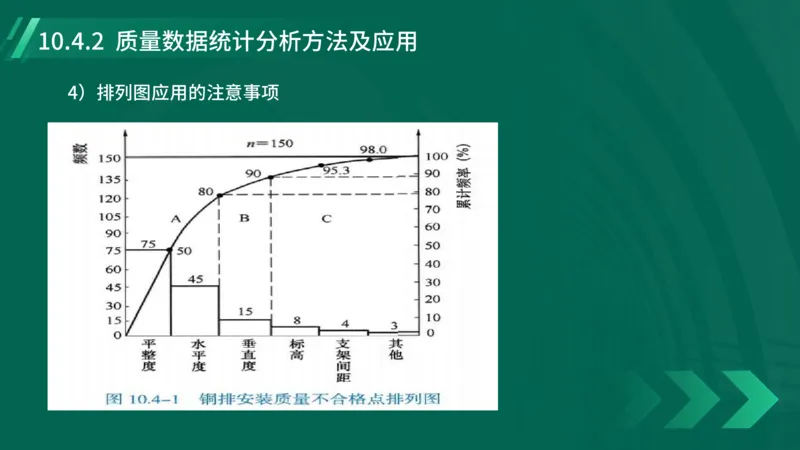

4)排列图应用的注意事项10.4.2 质量数据统计分析方法及应用

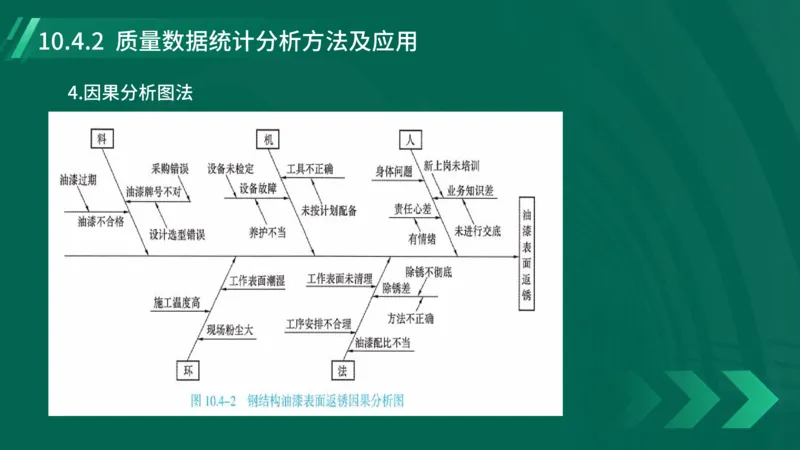

4.因果分析图法10.5 施工质量问题和质量事故处理
•
10.5.1 施工质量问题调查处理
•
10.5.2 施工质量事故调查处理10.5.1 施工质量问题调查处理10.5.1 施工质量问题调查处理
2.施工质量问题的调查处理
1)施工质量问题调查处理程序

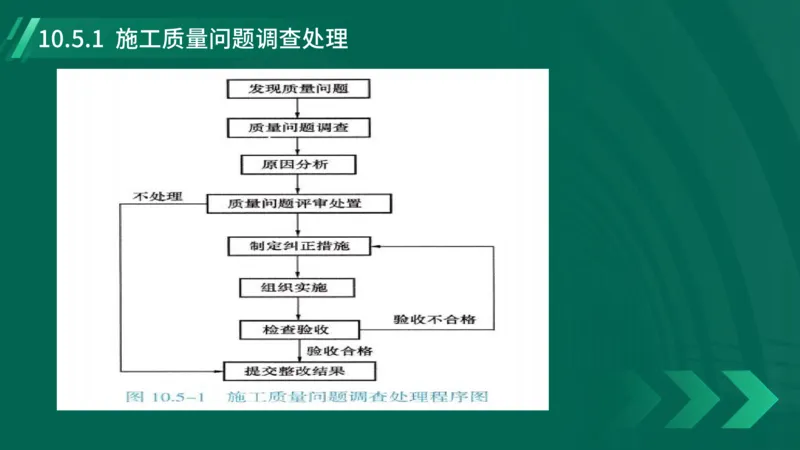

施工质量问题调查处理程序如图10.5-1所示。10.5.1 施工质量问题调查处理10.5.1 施工质量问题调查处理
2)质量问题调查

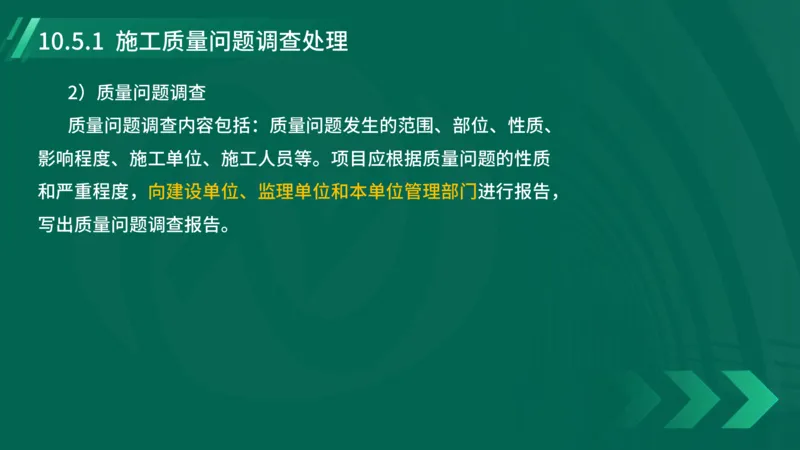

质量问题调查内容包括:质量问题发生的范围、部位、性质、
影响程度、施工单位、施工人员等。项目应根据质量问题的性质
和严重程度,向建设单位、监理单位和本单位管理部门进行报告,
写出质量问题调查报告。10.5.2 施工质量事故调查处理10.5.2 施工质量事故调查处理
1.施工质量事故

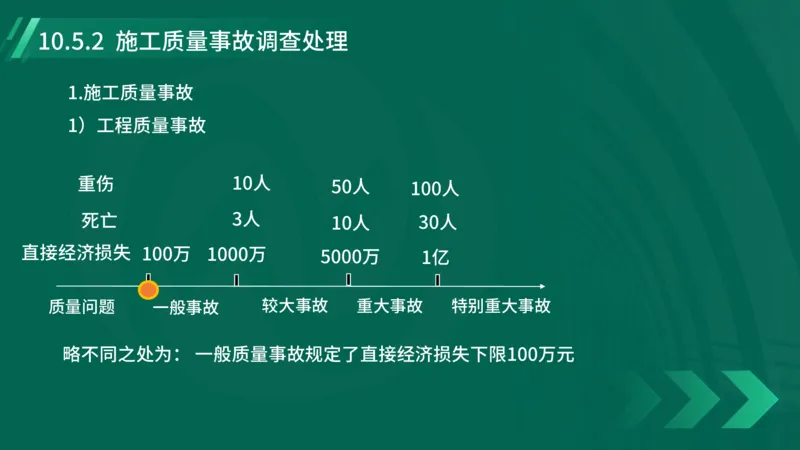

1)工程质量事故
重伤 10人
50人 100人
死亡 3人 10人 30人
直接经济损失 100万 1000万 5000万 1亿
质量问题 一般事故 较大事故 重大事故 特别重大事故
略不同之处为: 一般质量事故规定了直接经济损失下限100万元10.5.2 施工质量事故调查处理

2.施工质量事故报告制度
1)工程质量事故
(1)发生施工质量事故后,事故现场有关人员应当立即向工
程建设单位负责人报告。
(2)工程建设单位负责人接到报告后,应于1小时内向事故
发生地县级以上人民政府住房和城乡建设主管部门及有关部门报
告。情况紧急时,事故现场有关人员可直接向事故发生地县级以
上人民政府住房和城乡建设主管部门报告。
