文档内容
一.单选
1.若某企业现在对外投资200万元,5年后一次性收回本金和利息,若年基准收
益率为i,已知(P/F,i,5)=0.6806,(A/P,i,5)=5.8666,(F/A,i,
5)=0.2505,则总计可收回投资()万元。
A.234.66
B.250.50
C.280.00
D.293.86
答案:D
解析:本题考查利息的计算。题中已知本金 P,利率i,投资年限n,求终值
F。题目中给了已知本金F,i,n求终值P的系数,计算时乘此系数的倒数得
结果,即F=200/(P/F,i,5)=200/0.6806=293.86万元。
【考点来源】第一章第三节资金等值计算及应用
2.某笔贷款年利率是8%,按半年复利计息,期末一次还本付息,该贷款的年有效
利率为()。
A.8%
B.8.16%
C.8.24%
D.8.30%
答案:B
解析:半年利率=8%/2=4%;年实际利率=(1+4%)^2-1=8.16%。
【考点来源】第一章第二节名义利率与有效利率计算
3.某人期望5年内每年年末从银行取款20000元,银行存款年利率为6% ,按年
复利计息,则第一年年初应存入银行的金额是()元。
-2-
:A.84247
B.95465
C.100000
D.110000
答案:A
解析:P=A×[(1+i)^n-1]/[ i×(1+i)^n]=20000×[(1+6%)^5-1]/[ 6%
×(1+6%)^5]=84247元。
【考点来源】第一章第三节资金等值计算及应用
4.下列选项中,关于现金流量图的说法,正确的是()。
A.箭线长短应与现金流量数值大小成比例
B.现金流量的性质对不同的人而言是相同的
C.横轴是时间轴,横轴上的点均表示当年年初
D.箭线与时间轴的交点即为现金流量发生的时点
答案:D
解析:现金流量图的绘制:①以横轴为时间轴,向右延伸表示时间的延续;
时间轴上的点称为时点,通常表示的是该时间单位末的时点;
②垂直箭头线代表不同时点的现金流量情况(对投资人而言,箭头向上表流入,
向下表流出);
③ 在现金流量图绘制中,箭线长短只要能适当体现各时点现金流量数值的差异,
并在各箭线上方(或下方)注明其现金流量的数值即可;
④ 箭线与时间轴的交点为现金流量发生的时点(当期末下期初)。
【考点来源】第一章第三节资金等值计算及应用
5.下列选项中关于年名义利率和年有效利率的说法,不正确的是()。
A.当年名义利率为r,计息次数为m时,计息周期利率为r/m
-3-
:B.在其他条件不变的情况下,计息周期越长,则年有效利率越大
C.在其他条件不变的情况下,计息周期越短,则年有效利率越大
D.年有效利率和名义利率的关系实质上是复利和单利的关系
答案:B
解析:计息周期为 1年时,年名义利率和年有效利率相等;在其他条件不变
的情况下,计息周期越短,计息次数越多,则年有效利率越大。
【考点来源】第一章第二节名义利率与有效利率计算

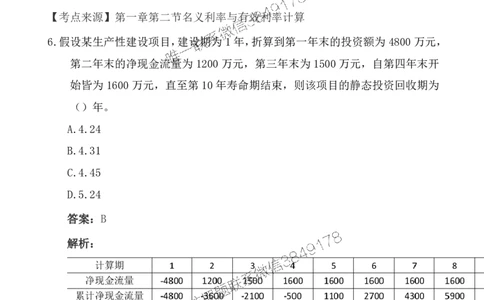

6.假设某生产性建设项目,建设期为1年,折算到第一年末的投资额为4800万元,
第二年末的净现金流量为1200万元,第三年末为1500万元,自第四年末开
始皆为1600万元,直至第10年寿命期结束,则该项目的静态投资回收期为
()年。
A.4.24
B.4.31
C.4.45
D.5.24
答案:B
解析:
Pt=4+500/1600=4.31年
【考点来源】第二章第二节经济效果评价指标体系
7.某项目各年净现金流量如下表,设基准收益率为10%,则该项目的财务净现值
为()万元。
-4-
:A.8.67

B.9.55
C.-118.09
D.-129.90
答案:A
解析:本题考查财务净现值的计算。-180/1.1+50×[(1+10%)^5-1]/[ 10%
×(1+10%)^5]/1.1=8.67万元。
【考点来源】第二章第二节经济效果评价指标体系
8.某具有常规现金流量的技术方案,经计算FNPV(13%)=300、FNPV(15%)=-150,
则下列说法正确的是()。
A.当收益率为13%时,该方案不可行
B.当折现率为14%时,财务净现值为负值
C.财务内部收益率在14%~15%之间
D.当行业基准收益率为14%时,财务内部收益率小于行业基准收益率
答案:C
解析:当收益率为13%时,财务净现值是300,大于零,则该方案可行;根据
才相似三角形原则,可以求出FIRR=14.33%;因此14%14%。
【考点来源】第二章第二节经济效果评价指标体系
9.某技术方案设计年产量为10万吨,已知单位产品的销售价格为650元,单位产
品的税金为160元,单位可变成本为300元,年固定成本为1300万元,则达
到盈亏平衡时的生产能力利用率是()。
A.65.4%
-5-
:B.68.4%
C.72.5%
D.76.5%
答案:B
解析:P×Q-Tu×Q=CF+CuQ;即 Q=CF/(P-Tu-Cu)=1300/(650-160-300)
=1300/190=6.84万吨;6.84/10=68.4%。
【考点来源】第三章第一节盈亏平衡分析
10.下列关于投资方案敏感性分析的说法,正确的是()。
A.敏感度系数是不确定因素的变化率与评价指标的变化率的比值
B.计算敏感度系数判别敏感因素是一种相对测定法
C.敏感度系数越大表明指标对于该因素越敏感
D.敏感度系数是指技术方案允许不确定因素向不利方向变化的极限值
答案:B
解析:A 错误,敏感度系数评价指标的变化率与不确定因素的变化率的比值;
C错误,敏感度系数的绝对值越大表明指标对于该因素越敏感;D错误,临界
点是指技术方案允许不确定因素向不利方向变化的极限值
【考点来源】第三章第二节敏感性分析
11.现有租赁公司拟出租给某企业一台设备,设备的价格为100万元,租期为5年,
每年年末支付租金,折现率为10%,附加率为4%,租赁保证金和担保费的时
间价值忽略不计,则按附加率法计算的年租金为()万元。
A.34.99
B.28.59
C.39.25
D.34
-6-
:答案:D
解析:附加率法计算租金R=P×(1/N+i+r)=100×(1/5+10%+4%)=34万元。
故D选项正确。
【考点来源】第四章第四节设备租赁方案经济分析
12.某企业设备购买之后经过两年的使用,实体产生了磨损,此间由于科学技术的
进步,出现了耗费更低、性能更好的替代设备,导致该设备原始价值降低。
那么,该设备遭受了()。
A.第一种有形磨损和第二种无形磨损
B.第二种有形磨损和第一种无形磨损
C.第一种有形磨损和第一种无形磨损
D.第二种有形磨损和第二种无形磨损
答案:A
解析:
【考点来源】第四章第一节设备磨损与补偿
13.设有一台设备,目前实际价值P=5000元,预计残值LN=1000元,第一年的设
备运行成本Q=700元,每年设备的劣化增量是均等的,年劣化值λ=20元,
该设备的经济寿命为()年。
A.31
-7-
:B.20
C.32
D.33
答案:B
解析:本题考查的是设备经济寿命低劣化值算法。按低劣化值计算经济寿命
的表达式为:N0=[2×(P-LN)/λ]^(1/2)=[2×(5000-1000)/20]^(1/2)
=20年。
【考点来源】第四章第二节设备经济寿命确定
14.某设备5年前的原始成本为10万元,历年折旧费共计为4万元,现在的市场
价值为3万元。同型号新设备的购置价格为8万元。现进行新旧设备更新分
析和方案比选时,正确的有()。
A.继续使用旧设备的方案,投资按6万元计算
B.采用新设备的方案,投资按8万元计算
C.新旧设备方案比选不考虑旧设备的沉没成本1万元
D.该设备的重置成本是3万元
答案:B
解析:A错误,继续使用旧设备按当前的市场价值3万元计算;C错误,当前
账面价值=10-4=6万元,沉没成本=6-3=3万元;D错误,该设备的重置成本8
万元。
【考点来源】第四章第三节设备更新方案经济分析
15.某设备目前实际价值为80000元,有关统计资料见下表,其经济寿命为()年。
A.1
-8-
:B.3
C.2
D.4
答案:B
解析:本题考查的是通过 N年内设备的年平均使用成本计算设备经济寿命。
设备年平均使用成本=平均年资产消耗成本+平均年运行成本,使设备年平均
使用成本最小的N就是设备的经济寿命,通过计算第3年的值最小,故其经
济寿命为3年。
【考点来源】第四章第二节设备经济寿命确定
16.根据价值工程的原理,提高产品价值最理想的途径是()。
A.在产品成本不变的条件下,提高产品功能
B.在保持产品功能不变的前提下,降低成本
C.在提高产品功能的同时,降低产品成本
D.产品功能达成度提高,产品成品有较少的提高
答案:C
解析:1.双向型:提高功能,降低成本,最为理想途径,对资源最有效利用
(重庆轻轨,墩梁并举)2.改进型:成本不变,提高功能(如人防工程)3.
节约型:功能不变,降低成本(电影院,采用人防地道风降温系统替代机械
制冷系统)4.投资型:功能较大提高,成本较少提高(在电视塔上增加观景
餐厅和旋转餐厅) 5.牺牲型:功能略有下降、 成本大幅度降低(细分用户,
保留老年人手机的大音量,一键求救,监护定位)
【考点来源】第五章第一节价值工程原理
17.现有甲乙两个互斥方案,两方案的现金流量见下表,方案寿命期 均10年,若
确定的财务基准收益率为10%,应选择哪个方案?(注:表中各年的净现金流
-9-
:量在各年年末发生)
A.甲方案
B.乙方案
C.两方案均可
D.两方案均不选择
答案:A
解析:本题采用财务净现值指标计算,利用公式,FNPV 甲=-2000+800×
(P/A,10%,10)-2000+4915.65=2915.65 万元;FNPV乙=-4000+1000×
(P/A,10%,10)=-4000+6144.57=2144.57万元
当两个互斥方案比选时,财务净现值最大的为最优,
因为 FNPV甲>FNPV乙>0,所以甲 为最优方案。
【考点来源】第二章第一节经济效果评价内容
18.下面关于价值工程的说法正确的是()。
A.价值工程中所描述的“价值”是指研究对象的使用价值
B.价值工程的目标,是以最低的寿命周期成本,使产品具备最多的功能
C.价值工程的核心是对产品进行功能分析
D.价值工程达到功能最大化
答案:C
解析:A选项错误,价值工程中的“价值”是工程与费用的比较价值,体现的
是功能与成本之间的协调关系。B选项错误,价值工程的目标,是用最低的寿
-10-
:命周期成本,使产品具备最需要的功能而不是最多的功能。C选项正确,价值
工程的核心是对产品进行工程分析。D选项错误,价值工程不是单纯地提高或
增加功能,也不是为降低成本而节省费用,目标是提高对象的价值。所以本
题正确选项为C。
【考点来源】第五章第一节价值工程原理
19.某公司5年前以50万元购置了一台A设备,目前该设备的账面价值30万,由
于技术水平的提高,市场上出现了性能更好的B设备,B设备现在的市场价
值是40万,而一台新的A设备现有的市场价值只有35万,关于A设备价值
的说法()。
A.历史成本是50万元,可变现净值是35万元
B.历史成本是50万元,重置成本是35万元
C.重置成本是40万元,可变现净值是35万元
D.历史成本是40万元,可变现净值是35万元
答案:B
解析:历史成本是指购置时支付的现金或者现金等价物的金额;重置成本是
指按照现在购买相同或相似资产所需支付的现金或现金等价物的金额。
【考点来源】第六章第一节会计要素组成及计量
20.某施工企业7月份购买原材料花费450万元,其中预计10月份消耗150万元,
其余部分供7-9月份均摊使用;7月支付购买周转性材料的费用共计300万
元,该材料从当月开始,未来10个月均摊使用,不计算其他费用。则权责发
生制下该企业7月份的生产成本为()万元。
A.400
B.300
C.130
D.750
-11-
:答案:C
解析:根据权责发生制的原则,凡是当期已经实现的收入和已经发生或应当
负担的费用,无论款项(货币)是否收付,都应当作为当期的收入和费用。7
月份的生产成本(450-150)/3+300/10=130万元。
【考点来源】第六章第三节会计假设与会计基础
21.根据现行《企业会计准则》,下列支出中应列为当期费用的是()。
A.生产经营过程中缴纳的税金
B.企业购置和建造固定资产
C.固定资产盘亏
D.股利分配支出
答案:A
解析:(1)资本性支出:其效益及于几个会计年度的支出,不能作为当期的
费用。如企业购置和建造固定资产、无形资产及其他资产的支出、长期投资
支出。
(2)收益性支出:其效益仅及于本会计年度的支出,在一个会计期间内确认为费
用。外购材料、工资及其他资产的支出,管理、营业、财务费用,生产经营过程
中缴纳的税金、有关费用等。
(3)营业外支出:与其生产经营无直接关系的各项支出。如固定资产盘亏、处置
固定资产净损失、债务重组损失、计提资产减值准备、罚款、捐赠支出、非常损
失。
(4)利润分配支出:利润分配环节发生的支出。股利分配支出。
只有收益性支出能确认为费用
【考点来源】第七章第一节费用与成本的关系
22.施工企业发生的期间费用中,应计入财务费用的是()。
-12-
:A.财产保险费
B.增值税
C.向银行贷款发生的手续费
D.财务管理人员的工资
答案:C
解析:企业为筹集生产所需资金或提供各类担保所而发生的费用计入财务费
用。
【考点来源】第七章第四节施工期间费用核算
23.施工企业向外提供机械作业服务取得的收入属于()。
A.提供劳务收入
B.销售商品收入
C.让渡资产使用权收入
D.施工合同收入
答案:A
解析:按收入的性质。
(1)建造(施工)合同收入;
(2)销售商品收入:产品销售收入(自行加工的碎石、商品混凝土、各种门窗制
品)、材料销售收入(原材料、低值易耗品、周转材料、包装物);
(3)提供劳务收入(机械作业、运输服务、设计业务、产品安装、餐饮住宿);
(4)让渡资产使用权收入:金融企业发放贷款取得的收入,企业让渡无形资产使
用权取得的收入等。
【考点来源】第八章第一节收入的分类、确认及计量
24.2018年某施工企业施工合同收入为800万元,兼营销售预制混凝土产品收入
为200万元,出租挖掘机械作业收入为30万元,代收商品混凝土运输企业运
-13-
:杂费为100万元,则2018年该企业的营业收入为()万元。
A.1130
B.1030
C.1000
D.800
答案:B
解析:收入只包括本企业经济利益的流入,不包括为第三方或客户代收的款
项。800+200+30=1030万元。
【考点来源】第八章第一节收入的分类、确认及计量
25.某施工企业2021年的建造施工合同收入为2800万元,营业成本1800万元,
税金及附加180万元,期间费用320万元,投资收益8万元,其他业务收入
200万,营业外支出15万,所得税为20万,则该企业2021年的利润总额为
()万元。
A.673
B.693
C.708
D.508
答案:B
解析:营业利润=营业收入(主营业务收入和其他业务收入)-营业成本-税金
及附加-销售费用-管理费用-财务费用-资产减值损失+公允价值变动收益(损
失为负)+投资收益(损失为负)=(2800+200)-1800-180-320+8=708万元。
利润总额=营业利润+营业外收入-营业外支出=708-15=693万元。
【考点来源】第九章第一节利润
26.下列对财务报表列报的基本要求描述错误的是()。
-14-
:A.财务报表应该以净额列报
B.重要项目单独列报
C.企业应以持续经营为前提编制财务报表
D.企业至少应当按年编制财务报表
答案:A
解析:财务报表项目应当以总额明细列报,资产和负债、收入和费用、当期
利润的利得和损失项目的金额不能相互抵消,即不得以净额列报,除非另有
规定.
【考点来源】第十章第一节财务报告构成及列报基本要求
27.企业现金流量表中,属于筹资活动产生的现金流量有()。
A.收回投资收到的现金
B.处置固定资产收到的现金
C.吸收投资收到的现金
D.购买商品支付的现金
答案:C
解析:
-15-
:【考点来源】第十章第一节财务报告构成及列报基本要求
28.某企业截止到2022年5月货币资金为20万,交易性金融资产为30万,应收
票据为25万,应收账款为10万,存货为25万,流动负债为50万,则该企
业的速动比率为()。
A.2.20
B.1.70
C.2.00
D.2.42
答案:B
解析:速动资产=货币资金+交易性金融资产+应收票据+应收账款+其他
应收款=20+30+25+10=85万元;
速动比率=速动资产/流动负债=85/50=1.70。存货不属于流动资产,但是不属于速
-16-
:动资产。
【考点来源】第十章第二节财务分析方法
29.杜邦财务分析体系以()为两个方面,重点揭示企业获利能力及财务杠杆应用
对权益净利率的影响。
A.总资产净利率及资产总额
B.总资产净利率及权益乘数
C.资本积累率及销售收入
D.企业增长率及产权比率
答案:B
解析:杜邦分析是一权益净利率为核心指标,以总资产净利率和权益乘数为
两个方面,重点揭示企业获利能力及财务杠杆应用对权益净利率的影响。
【考点来源】第十章第二节财务分析方法
30.某企业年初流动资产总额为290万元,年末流动资产总额为360万元,当年总
收入为600万元,其中主营业务收入为520万元,则该企业一年中流动资产
周转次数为()次。
A.1.73
B.1.49
C.1.85
D.1.60
答案:D
解析:流动资产周转次数=主营业务收入/流动资产总额,流动资产总额一般
取初期流动资产总额和期末流动资产总额的平均值,则该企业一年中流动资
产周转次数=520/[(290+360)/2]=1.60次。所以本题正确答案为D选项
【考点来源】第十章第二节财务分析方法
-17-
:31.按照资金筹资渠道的不同分为内源筹资和外源筹资,企业的内源筹资包括()。
A.发行股票
B.借款筹资
C.发行债券
D.闲置资产变卖
答案:D
解析:企业筹资:1.内源筹资:主要包括企业自有资金、应付息税、以及未
使用或者未分配专项基金。自有资金主要包括留存收益、应收账款以及闲置
资产变卖;未使用或未分配的专项基金主要包括更新改造基金、生产发展基
金以及职工福利基金等。2.外源筹资:主要包括权益筹资(普通股、优先股)、
债务筹资(借款筹资和债券筹资)以及混合筹资。
【考点来源】第十一章第一节筹资主体
32.某企业从银行借入一笔长期借款2000万元,年利率为5%,期限为4年,每年
结息一次,到期一次还本,企业所得税率为25%,则该项借款的资金成本率
为()。
A.6.23%
B.3.75%
C.2.56%
D.5.45%
答案:B
解析:本题考查的是资金成本率的计算,资金成本率=资金占用费/筹资净额。
本题中即为:5%×(1-25%)=3.75%。
【考点来源】第第十一章第三节资金成本分析
33.下列选项中,不属于资金筹资费的是()。
-18-
:A.银行的借款手续费
B.发行股票、债券支付的印刷费
C.发行股票、债券支付的广告费
D.银行借款利息
答案:D
解析:资金筹资费是在筹集资金过程中支付的费用,例如银行的借款手续费、
公正费等一次性的“固定费用”。银行借款利息属于在使用资金过程中陆续、
多次性(经常性)支付的资金占用费。
【考点来源】第第十一章第三节资金成本分析
34.某企业从银行借款200万元,期限1年,年利率为5%,按照贴现法付息,企
业贷款的实际利率是()。
A.5.26%
B.6.38%
C.5.3%
D.5.8%
答案:A
解析:利息=200×5%=10 万元;实际利率=10/(200-10)=5.26%。
【考点来源】第十二章第四节短期负债管理
35.企业现金管理有四个方案供选择,其最佳现金持有量方案为()方案。
-19-
:A.甲
B.B.乙
C.C.丙
D.D.丁
答案:C
解析:机会成本、管理成本和短缺成本之和最小的时候对应的现金持有量是
最佳现金持有量。
甲:5500+8000+6500=20000万元;乙:7700+8000+5000=20700万元;
丙:8800+8000+3000=19800万元;丁:11000+8000+2000=21000万元;因此选择
丙方案。
【考点来源】第十二章第一节现金管理
36.施工企业所需的某种材料,年度采购总量为2000吨,材料单价为5000元/吨,
一次订货成本为3000元,每吨材料的年平均储备成本为150元,根据经济批
量模型,该种材料的经济采购批量为()吨。
A.280.0
B.282.8
C.284.6
D.286.4
答案:B
解析:本题考查的是经济采购批量的计算,直接带入公式
经济采购批量=(2×2000×3000/150)^0.5=282.8吨。
【考点来源】第十二章第三节存货管理
37.利用成本分析模式确定最佳现金持有量时,因缺少必要的资金,不能应付业务
开支所需,并使企业蒙受损失,是指()。
-20-
:A.缺货成本
B.机会成本
C.管理成本
D.短缺成本
答案:D
解析:现金的短缺成本,是因缺乏必要的现金,不能应付业务开支所需,而
使企业蒙受损失或为此付出的代价。
【考点来源】第十二章第三节存货管理
38.生产性建设项目中静态投资不包括()。
A.建筑安装工程费
B.研究试验费
C.基本预备费
D.铺底流动资金
答案:D
解析:建设投资可以分为静态投资部分和动态投资部分。静态投资部分由建
筑安装工程费、设备及工器具购置费、工程建设其他费和基本预备费构成。
动态投资部分包括价差预备费、建设期利息等。研究试验费属于工程建设其
他费,属于静态投资。铺底流动资金属于非静非动的一笔投资。
【考点来源】第十二章第一节建设项目总投资构成
39.建筑安装工程费按费用构成要素划分,对材料进行一般性的检验所产生的费用
应计入()。
A.规费
B.材料费
C.施工机具使用费
-21-
:D.企业管理费
答案:D
解析:检验试验费指施工企业对建筑以及材料、构件和建筑安装物进行一般
鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料等费用。
检验试验费属于企业管理费。
【考点来源】第十二章第三节建筑安装工程费构成及计算
40.在施工过程中,承包人完成发包人提出的施工图纸以外的零星项目所需的费用
应计入()。
A.暂列金额
B.暂估价
C.计日工
D.总包服务费
答案:C
解析:1.暂列金额:指发包人在工程量清单中暂定并包括在工程合同价款中
的一笔款项。用于施工合同签订时尚未确定或者不可预见的所需材料、工程
设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时
的工程价款调整以及发生的索赔、现场签证确认等的费用。2.暂估价:材料、
工程设备暂估单价(不汇总)和专业工程暂估价。3.计日工:指在施工过程
中,承包人完成发包人提出的施工图纸以外的零星项目或工作所需的费用。4.
总承包服务费:指总承包人为配合、协调建设单位进行的专业工程发包,对
建设单位自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资
料汇总整理等服务所需的费用。
【考点来源】第十二章第三节建筑安装工程费构成及计算
41.某工地商品混凝土的采购有关费用如下表所示,该商品混凝土的材料单价为()
-22-
:元/m³。
A.323.20
B.338.15
C.339.15
D.339.36
答案:D
解析:材料单价=(材料原价+运杂费)×(1+运输损耗率)×(1+采购及保
管费率)=(300+20)×(1+1%)×(1+5%)=339.36元/m³。
【考点来源】第十二章第三节建筑安装工程费构成及计算
42.某进口设备按人民币计算,离岸价为6000万元,到岸价6500万元,银行手续
费率为0.5%,外贸手续费97.5万元,关税为200万元,增值税税率为 16%,
则进口设备抵岸价为()万元。
A.7478.2
B.7899.5
C.6478.2
D.7980.7
答案:B
解析:本题考查进口设备抵岸价的组成及计算,银行财务费=离岸价×银行财
务费率=6000×0.5%=30万元;增值税=(到岸价+关税+消费税)×增值税率=
(6500+200)×16%=1072万元;本题进口设备抵岸价=到岸价+银行财务费+
外贸手续费+关税+增值税=6500+30+97.5+200+1072=7899.5万元。
【考点来源】第十二章第二节设备及工器具购置费构成及计算
-23-
:43.某新建项目,建设期三年,共向银行贷款600万元,贷款时间为:第一年150
万元,第二年250万元,第三年贷款200万。年利率为10%,则建设期第三
年贷款利息为()万元。
A.36.15
B.35.75
C.40.00
D.53.58
答案:D
解析:建设期利息等于各年应计利息之和。第一年应计利息=(年初借款本息
累计+本年借款额/2)×年利率=150/2×10%=7.5万元;第二年应计利息=
(150+7.5+250/2)×10%=28.25万元;第三年应计利息=
(150+7.5+250+28.25+200/2)×10%=53.58万元。
【考点来源】第十二章第七节建设期利息与流动资金计算
44.根据《建筑安装工程费用项目组成》(建标[2013]-44号文),不属于施工机
具使用费的是()。
A.折旧费
B.大型机械安拆费
C.机上司机或操作人员人工费
D.仪器仪表使用费
答案:B
解析:施工机具使用费包括:(1)折旧费;(2)大修理费;(3)经常修理
费;(4)安拆费及场外运费(大型机械除外);(5)人工费:机上司机(司
炉)和其他操作人员的人工费;(6)燃料动力费;(7)税费。大型机械安
拆费属于总价措施项目费。
-24-
:【考点来源】第十二章第三节建筑安装工程费构成及计算
45.根据生产技术和施工组织条件,对施工过程中各工序采用一定的方法测出其工
时消耗等数据,再对所获得的数据进行分析,制定出人工定额的方法是()。
A.统计分析法
B.比较类推法
C.经验估计法
D.技术测定法
答案:D
解析:人工定额的制定方法
(1)技术测定法:根据生产技术和施工组织条件,利用测时法等,测出各工序的
工时消耗等资料,制定出定额。
(2)统计分析法:把过去施工生产中的同类工程或同类产品的工时消耗的统计资
料,与当前生产技术和施工组织条件变化因素结合起来,进行统计分析的方法。
适用于施工条件正常、产品稳定、工序重复量大和统计工作制度健全的施工过程。
(3)比较类推法:适用于同类型产品规格多、工序重复、工作量小的施工过程。
(4)经验估计法:经验估计法通常作为一次性定额使用。
【考点来源】第十四章第二节人工、材料与施工机具台班消耗量确定
46.在机械工作时间消耗分类中,工人没有及时供给燃料而使机械空转的时间属于
()。
A.有根据地降低负荷下的工作时间
B.机械的多余工作时间
C.正常负荷下的有效工作时间
D.施工本身造成的停工时间
答案:B
-25-
:解析:机械的多余工作时间,是机械进行任务内和工艺过程内未包括的工作
而延续的时间。如工人没有及时供料而使机械空运转的时间。
【考点来源】第十四章第二节人工、材料与施工机具台班消耗量确定
47.某混凝土结构施工采用木模板。木模板一次净用量为200㎡,模板现场制作安
装不可避免的损耗率为3%,模板可周转使用5次,每次补损率为5%,该模板
周转使用量为()㎡。
A.41.2
B.49.44
C.43.20
D.51.50
答案:B
解析:一次使用量=净用量×(1+操作损耗率)=200×(1+3%)=206㎡;周转
使用量=206×(1+4×5%)/5=49.44㎡。
【考点来源】第十四章第二节人工、材料与施工机具台班消耗量确定
-26-
:48.汽车运输重量轻而体积大的货物时,不能充分利用汽车的载重吨位因而不得不
降低其计算负荷属于()。
A.低负荷下工作时间
B.不可避免的无负荷工作时间
C.多余工作时间
D.有效工作时间
答案:D
解析:有根据地降低负荷下的工作时间,是指在个别情况下由于技术上的原
因,机械在低于其计算负荷下工作的时间。例如汽车运输重量轻而体积大的
货物时,不能充分利用汽车的载重吨位因而不得不降低其计算负荷,属于有
效工作时间。
【考点来源】第十四章第二节人工、材料与施工机具台班消耗量确定
49.某建设工程项目拟订购5台国产设备,订货价格为50万元/台,设备运杂费率
为8%,设备安装费率为20%,采用概算指标法确定该项目的设备安装费为()
万元
A.54
B.24
C.20
D.50
答案:D
解析:题考查的是概算指标法编制单位设备安装工程概算。单位设备安装工
程概算的编制方法:1.预算单价法2.扩大单价法3.概算指标法。概算指标形
式较多,按占设备价值的百分比(安装费率)的概算指标计算:设备安装费
=设备原价×设备安装费率本题,
-27-
:设备安装费=设备原价×设备安装费率=50×5×20%=50万元。
【考点来源】第十五章第一节设计概算编制
50.新建工程与某已建成工程仅外墙面不同,已建成工程外墙为水泥砂浆抹面,单
价为8.75元/㎡,每平方米建筑面积消耗量为0.852㎡;新建工程外墙为贴
釉面砖,单价为49.25元/㎡,每平方米建筑面积消耗量为0.814㎡,若已建
成工程概算指标为536元/㎡,则新建工程修正概算指标为()元/㎡。
A.576.50
B.585.25
C.568.63
D.613.26
答案:C
解析:拟建工程结构特征与概算指标有局部差异时调整概算指标中每 1㎡造
价的公式为:
结构变化修正概算指标(元/m2)=J+Q1P1-Q2P2。
式中:J——原概算指标;
Q1——概算指标中换入结构的工程量;
Q2——概算指标中换出结构的工程量;
P1——换入结构的人、料、机费用单价;
P2——换出结构的人、料、机费用单价。
本题,调整后概算单价=536+49.25×0.814-8.75×0.852=568.63元/㎡。
【考点来源】第十五章第一节设计概算编制
51.某工程已有详细的设计图纸,建筑结构非常明确,采用的技术很成熟,则编制
该单位建筑工程概算精度最高的方法是()。
A.概算定额法
-28-
:B.概算指标法
C.类似工程预算法
D.修正的概算指标法
答案:A
解析:
【考点来源】第十五章第三节设计概算与施工图预算的审查
52.采用定额单价法编制施工图预算时,如果分项工程的某一种主要材料品种与定
额单价中规定的材料品种不完全一致,该分项工程单价的确定方法是()。
A.直接套用同类材料的定额单价
B.按实际使用材料价格换算定额单价
C.调整工程量而不换算定额单价
D.编制补充定额单价
答案:B
解析:本题考查的是定额单价法编制施工图预算的基本方法。分项工程的名
称、规格、计量单位与定额单价中所列内容完全一致时,可以直接套用定额
单价;分项工程的主要材料品种与定额单价中规定材料不一致时,不可以直
接套用定额单价,需要按实际使用材料价格换算定额单价;分项工程施工工
艺条件与定额单价不一致而造成人工、机械的数量增减时,一般调量不换价;
分项工程不能直接套用定额、不能换算和调整时,应编制补充定额单价。
-29-
:【考点来源】第十五章第二节施工图预算编制
53.对工程量较小、工艺比较简单的工程,就其施工图预算在审查时定额顺序或施
工顺序,对各项工程细目逐项审查的方法是()。
A.标准预算审查法
B.全面审查法
C.重点审查法
D.分组计算审查法
答案:B
解析:全面审查法又称逐项审查法,即按定额顺序或施工顺序,对各项工程
项目逐项全面详细审查的一种方法。
54.关于联合试运转费的说法,正确的是()。
A.试运转收入大于费用支出的工程,不列此项费用
B.联合试运转费应包括设备安装时的调试和试车费用
C.联合试运转支出不包括施工单位参加试运转的人员工资以及专家指导费
D.试运转中因设备缺陷发生的处理费用应计入联合试运转费
答案:A
解析:BD 错误,联合试运转费:不包括应由设备安装工程费开支的调试及试
车费用,以及在试运转中暴露出来的因施工原因或设备缺陷等发生的处理费
用。
C错误,联合试运转支出包括施工单位参加试运转人员工资及专家指导费(人工
费)。
【考点来源】第十三章第四节工程建设其他费构成及计算
55.根据《建设工程工程量清单计价规范》(GB 50500-2013),招标工程量清单
中挖土方工程量为28000m³。定额子目工程量为39000m³,挖土方定额人工费
-30-
:为6元/m³,材料费为2元/m³,机械使用费 3元/m³,管理费取人、材、机费
用之和的15%,利润率取人、材、机费用与管理费之和的7%。不考虑其他因
素,该挖土方工程的综合单价为()元/m³。
A.18.85
B.13.54
C.16.35
D.11.31
答案:A
解析:综合单价=(人、材、机总费用+管理费+利润)/清单工程量=(6+2+3)
×(1+15%)×(1+7%)×39000/28000=18.85元/m³。
【考点来源】第十六章第一节工程量清单计价原理
56.某独立土方工程,招标文件中估计工程量为100万m3。合同中规定:土方工
程单价为5元/m3,当实际工程量超过估计工程量15%时,超出部分调整单价,
单价调为4元/m3。工程结束时,实际完成土方工程量为150万m3,则结算
的土方工程款为( )万元。
A.600
B.660
C.715
D.738
答案:C
解析:本题考查的是工程量偏差。首先,计算新单价的调整点(工程量),
100×(1+15%)=115(万m3);然后,计算应结算的工程款,115×5+(150
-115)×4=715(万元)。
【考点来源】第十七章第六节结算与支付
-31-
:57.某混凝土结构工程,工程量清单中估计工程量为3000m³,合同规定该工程综
合单价为550元/m³,实际工程量超过估计工程量15%以上时,单价调整为540
元/m³。工程结束时经监理人确认实际完成混凝土结构工程量为4000m³,则
该项工程结算款为()万元。
A.219.45
B.220
C.216
D.240
答案:A
解析:本题考查的是工程量偏差价款的调整。
合同约定15%内的价款为:3000×(1+15%)×550/10000=189.75万元;
超过15%范围的工程量价款为:[4000-3000×(1+15%)]×540/10000=29.7万元;
总合同价款为:189.75+29.7=219.45万元。
【考点来源】第十七章第六节结算与支付
58.某工程合同价为300万元,本期完成合同价款100万元,合同约定:采用调值
公式进行动态结算,其中固定要素比重为0.2,调价要素分为A、B、C三类,
分别占合同价的比重为0.15、0.35、0.3,结算时价格指数分别增长了20%、
15%、25%,则该工程本期需要调整的价款差额为()万元。
A.115.75
B.19.75
C.15.75
D.120.75
答案:C
解析:本题考查采用价格指数法进行价格调整合同价款的计算。
-32-
:采用价格指数进行价格调整合同价款:
=15.75万元,选项C正确。
【考点来源】第十七章第六节结算与支付
59.根据《建设工程质量管理条例》的规定,除专用合同条款约定外,承包人提供
的质量保证金原则上采用的是()方式。
A.质量保证金保函
B.相应比例的工程款
C.担保公司担保书
D.投标保证金担保书
答案:A
解析:除专用合同条款约定外,承包人提供的质量保证金原则上采用的是质
量保证金保函的方式。
【考点来源】第十七章第六节结算与支付
60.采用清单计价的某分部分项工程,最高投标限价的综合单价为350元,投标报
价的综合单价为406元,结算时,该分部分项工程工程量比清单工程量增加
了18%,且合同未确定综合单价调整方法,则综合单价的处理方式是()。
A.上浮18%
B.下调5%
C.调整为292.5元
D.调整为402.5元
答案:D
解析:本题考查的是工程量偏差价款的调整。350×(1+15%)=402.5元;406
元>402.5元;调整为402.5元。
【考点来源】第十七章第六节结算与支付
-33-
:二.多选
1.下列关于财务净现值和财务内部收益率,说法正确的是()。
A.财务内部收益率可以反映投资过程的收益程度
B.对于任何现金流量的技术方案,计算出来的财务内部收益率都只有一个值
C.技术方案的财务净现值大小会受到所选用的折现率大小的影响
D.财务内部收益率是一个事先确定的收益率
E.财务内部收益率容易受到外部参数的影响
答案:AC
解析:对具有常规现金流量的技术方案,内部收益率只有一个;基准收益率
是事先确定的;财务内部收益率不受外部参数影响,完全取决于技术方案投
资过程净现金流量系列的情况。
【考点来源】第二章第二节经济效果评价指标体系
2.在进行经济效果评价时,对于经营性方案,主要分析技术方案的()。
A.偿债能力
B.营运能力
C.盈利能力
D.财务生存能力
E.发展能力
答案:ACD
解析:在进行经济效果评价时,对于经营性方案,主要分析技术方案的盈利
能力、偿债能力、财务生存能力。
【考点来源】第二章第一节经济效果评价内容
3.下列关于静态投资回收期说法正确的有()。
A.可以显示资本的周转速度
-34-
:B.越短说明风险越大
C.越短说明技术方案的抗风险能力越强
D.可以反映原始投资的补偿速度
E.属于盈利能力分析的指标
答案:ACDE
解析:B 静态投资回收期越短说明技术方案的抗风险能力越强。
【考点来源】第二章第二节经济效果评价指标体系
4.关于设备租赁与购买方案的必选,对于承租人来说,设备租赁的优越性在于()。
A.在资金短缺的情况下,可用较少的资金获得生产急需的设备
B.可获得良好的技术服务
C.长年支付租金,形成长期负债
D.会使企业资产负债状况恶化
E.可避免通货膨胀和利率波动的冲击,减少投资风险
答案:ABE
解析:本题考查的是设备租赁与设备购买相比的优越性。对于承租人来说,
设备租赁与设备购买相比的优越性在于:(1)在资金短缺的情况下,既可用
较少资金获得生产急需的设备,也可以引进先进设备,加速技术进步的步伐,
故A正确;(2)可获得良好的技术服务,故B正确;(3)可以保持资金的
流动状态,防止呆滞,也不会使企业资产负债状况恶化,故C错误;(4)可
避免通货膨胀和利率波动的冲击,减少投资风险,故E正确;(5)设备租金
可在所得税前扣除,能享受税费上的利益,故D错误。
【考点来源】第四章第四节设备更新方案经济分析
5.造成设备无形磨损的原因有()。
A.通货膨胀导致货币贬值
-35-
:B.自然力的作用使设备产生磨损
C.技术进步创造出效率更高、能耗更低的新设备
D.设备使用过程中的磨损、变形
E.同类设备的再生产价值降低
答案:CE
解析:
磨损
有形磨损
第一种
设备在使用过程中,在外力的作用下实体产生的磨损、变形和损坏。这种磨损的
程度与使用强度和使用时间长短有关。
第二种
设备在闲置过程中受自然力的作用而产生的实体磨损,这种磨损与闲置的时间长
度和所处环境有关。如金属件生锈、腐蚀。
无形磨损
第一种
由于技术进步,设备的市场价格降低了,致使原设备相对贬值。设备本身的而技
术特性和功能并未发生变化。不产生提前更换现有设备的问题。
第二种
由于科学技术的进步,现有设备出现,使原有设备相对陈旧落后,其经济效益相
对降低而发生贬值。产生了是否用新设备代替现有陈旧落后设备的问题。
【考点来源】第四章第一节设备磨损与补偿
6.根据我国现行《企业会计准则》,应列入非流动资产的有()。
-36-
:A.银行存款
B.长期投资
C.长期待摊费用
D.土地使用权
E.存货
答案:BCD
解析:非流动资产:是指变现期间或使用寿命超过一年或长于一年的一个营
业周期的资产,包括长期投资、固定资产、无形资产、其他资产。流动资产:
可以在一年内或超过一年的一个营业周期内变现、耗用的资产。如:现金、
银行存款、应收款项、短期投资、存货等。
【考点来源】第六章第一节会计要素组成及计量
7.下列各项中,属于企业所有者权益的内容有()。
A.实收资本
B.应交住房公积金
C.资本公积
D.税后利润
E.盈余公积
答案:ACE
解析:所有者权益的内容:(1)实收资本(2)资本公积(3)盈余公积(4)
未分配利润。
【考点来源】第六章第一节会计要素组成及计量
8.固定资产年数总和法计提折旧的特点有()。
A.计算折旧时不考虑固定资产预计净残值
B.每年计算折旧基数不变
-37-
:C.折旧率逐年降低
D.前期折旧额高,后期折旧额低
E.折旧年限比平均年限法折旧年限短
答案:BCD
解析:年数总和法特点:折旧率逐年降低,折旧基数不变,折旧额逐年减少,
是一种加速计提折旧的方法。
【考点来源】第七章第二节施工企业费用确认及计量
9.在下列各项中,属于营业外支出的有()。
A.固定资产盘亏
B.汇兑损失
C.罚款、捐赠支出
D.计提资产减值准备
E.利润分配支出
答案:ACD
解析:营业外支出是指与其生产经营无直接关系的各项支出,如固定资产盘
亏、处置固定资产净损失、债务重组损失、计提资产减值准备、罚款、捐赠
支出、非常损失。
【考点来源】第八章第一节收入的分类、确认和计量
10.企业持有的可作为现金等价物的资产有()。
A.商业本票
B.企业短期购入的可流通的股票
C.可转换定期存单
D.货币市场基金
E.银行承兑汇票
-38-
:答案:ACDE
解析:可列为现金等价物:从购买日起三个月到期或清偿的国库券、货币市
场基金、可转换定期存单、商业本票及银行承兑汇票等。
【考点来源】第十章第一节财务报告构成及列报基本要求
11.经营活动中,属于商业信用的有()。
A.应付息税
B.预收账款
C.应收账款
D.应付账款
E.应付票据
答案:BDE
解析:本题考查的是商业信用的具体形式。商业信用是指在商品交易中由于
延期付款或预收货款所形成的企业间的借贷关系。商业信用的具体形式有应
付账款、应付票据、预收账款等。所以本题正确答案为BDE选项
【考点来源】第十一章第二节筹资方式
12.关于存货成本的说法,正确的有()。
A.存货的总成本包括取得成本、储存成本和缺货成本
B.取得成本包括订货成本和购置成本
C.财务部门存货管理的职责是选择供应单位及筹集订货资金
D.存货管理的目标是最大限度地降低存货成本
E.进行存货管理,就是在存货成本和存货效益之间做出权衡,达到两者的最
佳结合
答案:ABE
解析:C.财务部门的职责是决定进货时间和进货批量。D.存货管理的目标是
-39-
:要尽力在各种存货成本与存货效益之间做出权衡,达到两者的最佳结合。
【考点来源】第十二章第三节存货管理
13.根据《建设工程工程量清单计价规范》(GB 50500-2013),关于最高投标限
价的说法正确的是()。
A.国有资金投标的建设工程招标,招标人必须编制最高投标限价
B.投标人的投标报价高于最高投标限价的,其投标应予拒绝
C.最高投标限价不应上调或下浮,并需保密
D.最高投标限价必须由具有编制能力的招标人自行编制
E.使用国有资金投资的项目,最高投标限价应控制在已批准的投资概算内
答案:ABE
解析:最高投标限价是招标人根据国家以及当地有关规定的计价依据和计价
办法、招标文件、市场行情,并按工程项目设计施工图纸等具体条件调整编
制的,对招标工程项目限定的最高工程造价,也可称其为拦标价、预算控制
价或最高报价等。对于最高投标限价及其规定,应注意从以下方面理解:(1)
国有资金投资的建设工程招标,招标人必须编制最高投标限价;(2)最高投
标限价超过批准的概算时,招标人应将其报原概算审批部门审核;(3)投标
人的投标报价高于最高投标限价的其投标应予以拒绝;(4)最高投标限价应
由具有编制能力的招标人或受其委托具有相应资质的工程造价咨询人编制和
复核;(5)最高投标限价应在招标文件中公布,不应上调或下浮,招标人应
将最高投标限价及有关资料报送工程所在地工程造价管理机构备查。
【考点来源】第十六章第三节最高投标限价的编制
14.根据《建设工程工程量清单计价规范》(GB50500-2013),建设工程投标报价
中,不得作为竞争性费用的是( )。
A.总承包服务费
B.夜间施工增加费
-40-
:C.分部分项工程费
D.税金
E.安全文明施工费
答案:DE
解析:安全文明施工费规费和税金应按国家或省级、行业建设主管部门的规
定计算,不得
作为竞争性费用。
【考点来源】第十六章第四节投标报价编制
15.根据《建设工程工程量清单计价规范》GB50500-2013,计算价差预备费的计算
基础由()组成。
A.设备及工具器购置费
B.建筑安装工程费
C.工程建设其他费
D.基本预备费
E.价差预备费
答案:ABCD
解析:静态投资,由工程费用+工程建设其他费+基本预备费,所以ABCD正确。
【考点来源】第十三章第一节建设项目总投资构成
16.根据《建设工程施工合同(示范文本)》,不可抗力引起的后果及造成的损失
由发包人承担的是()。
A.永久工程、已运至施工现场的材料和工程设备的损坏,以及因工程损坏造
成的第三者人员伤亡和财产损失
B.承包人施工设备的损坏
C.承包人人员的伤亡
-41-
:D.因不可抗力引起或将引起工期延误,发包人要求赶工由此增加的赶工费用
E.承包人在停工期间按照发包人要求清理现场的费用
答案:ADE
解析:本题考查的是不可抗力引起的后果的承担责任划分。①永久工程、已
运至施工现场的材料和工程设备的损坏,以及因工程损坏造成的第三者人员
伤亡和财产损失由发包人承担。
②承包人施工设备的损坏由承包人承担。③发包人和承包人承担各自人员伤亡和
财产的损失。
④因不可抗力影响承包人履行合同约定的义务,已经引起或将引起工期延误的,
应当顺延工期,由此导致承包人停工的费用损失由发包人和承包人合理分担,停
工期间必须支付的工人工资由发包人承担。⑤因不可抗力引起或将引起工期延误,
发包人要求赶工的,由此增加的赶工费用由发包人承担。⑥承包人在停工期间按
照发包人要求照管、清理和修复工程的费用由发包人承担。
【考点来源】第十七章第四节工程索赔
17.编制施工机械台班使用定额时,属于机械工作时间中损失时间的有()。
A.施工本身原因造成的停工时间
B.非施工原因造成的停工时间
C.违背劳动纪律引起的时间损失
D.工人正常的休息时间
E.低负荷下的工作时间
答案:ABCE

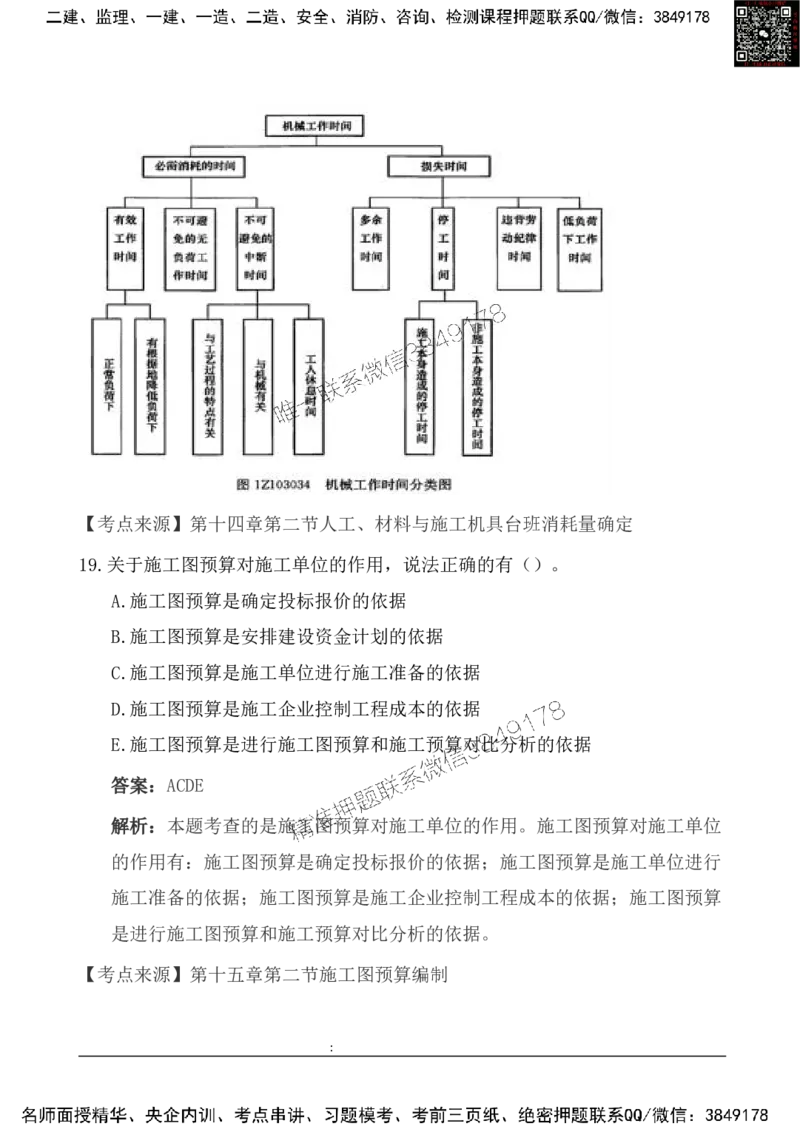

解析:
-42-
:【考点来源】第十四章第二节人工、材料与施工机具台班消耗量确定
18.编制机械台班使用定额时,机械工作必需消耗的时间包括()。
A.不可避免的中断时间
B.不可避免的无负荷工作时间
C.有效工作时间
D.低负荷下工作时间
E.由于管理组织不当引起的停工时间
答案:ABC

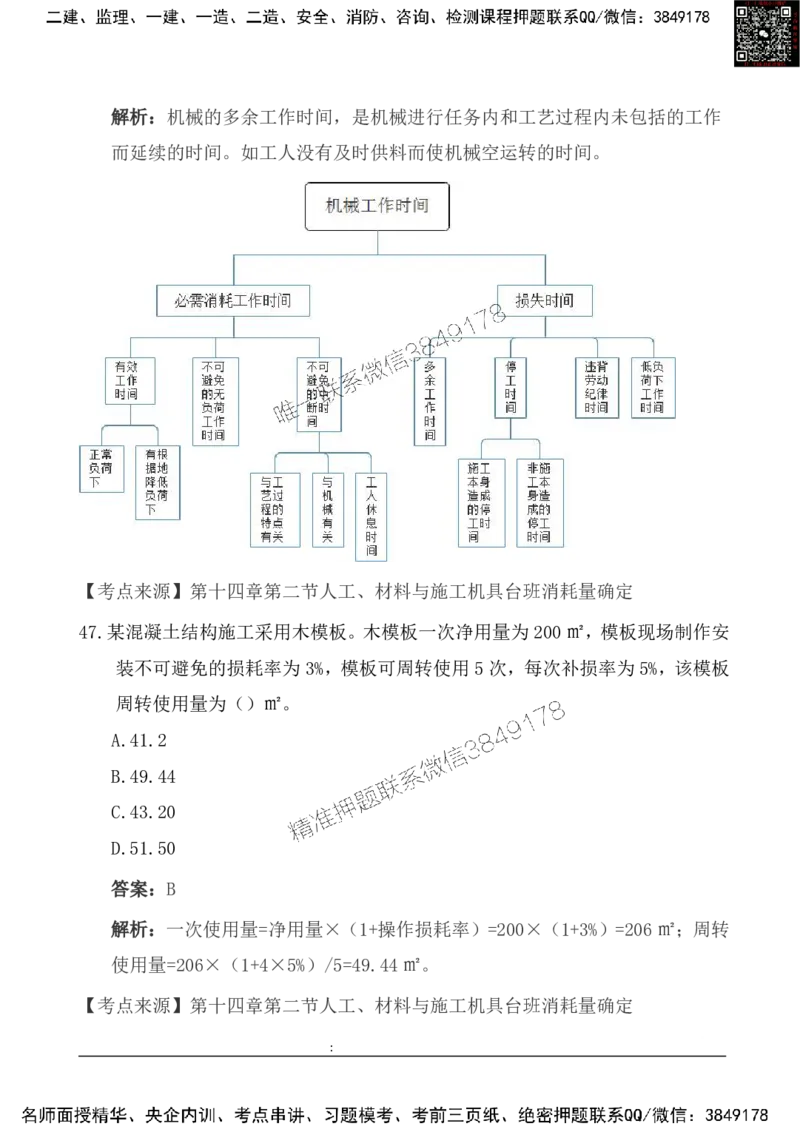

解析:
-43-
:【考点来源】第十四章第二节人工、材料与施工机具台班消耗量确定
19.关于施工图预算对施工单位的作用,说法正确的有()。
A.施工图预算是确定投标报价的依据
B.施工图预算是安排建设资金计划的依据
C.施工图预算是施工单位进行施工准备的依据
D.施工图预算是施工企业控制工程成本的依据
E.施工图预算是进行施工图预算和施工预算对比分析的依据
答案:ACDE
解析:本题考查的是施工图预算对施工单位的作用。施工图预算对施工单位
的作用有:施工图预算是确定投标报价的依据;施工图预算是施工单位进行
施工准备的依据;施工图预算是施工企业控制工程成本的依据;施工图预算
是进行施工图预算和施工预算对比分析的依据。
【考点来源】第十五章第二节施工图预算编制
-44-
:20.下列关于措施项目费的调整说法正确的是()。
A.工程引起措施项目费调整的,承包人应事先将拟实施的方案提交发包人确
认
B.发包人应在工程开工后的28天内预付的安全文明施工费总额的60%
C.对单价计算的措施费按实际发生变化的措施项目和已标价工程量清单项目
确定单价
D.对总价计算的措施项目费按实际发生变化的措施项目调整,需要考虑报价
浮动率
E.安全文明施工费考虑报价浮动率
答案:ACD
解析:B 错误,发包人应在工程开工后的28天内预付的安全文明施工费总额
的50%;E错误,安全文明施工费应按照实际变化的措施项目调整,不得浮动。
【考点来源】第十七章第三节工程变更价款确定
-45-
:
