一懂 · 二炼 · 三实战1.3 城镇道路路面施工
1.3.3 城镇道路面层施工
一、沥青类混合料面层施工

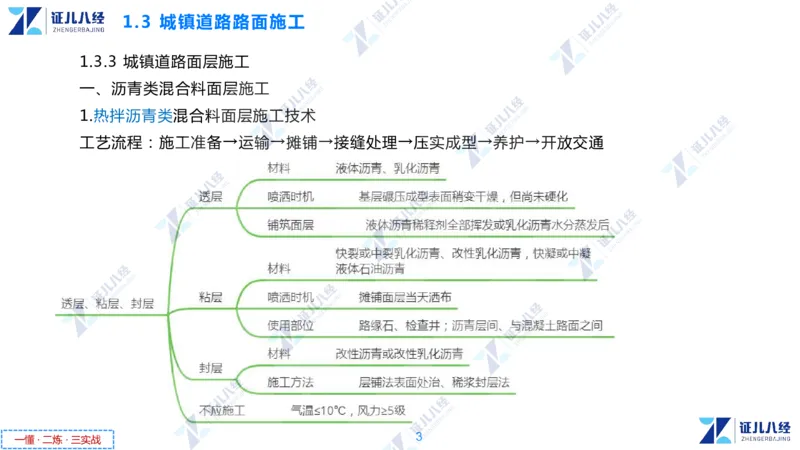

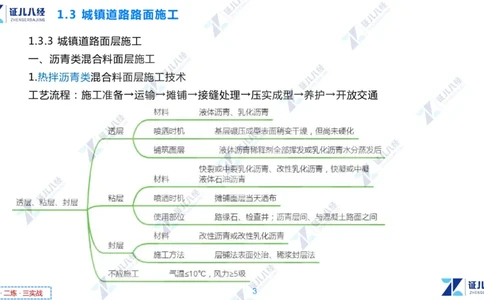

1.热拌沥青类混合料面层施工技术
工艺流程:施工准备→运输→摊铺→接缝处理→压实成型→养护→开放交通
3
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

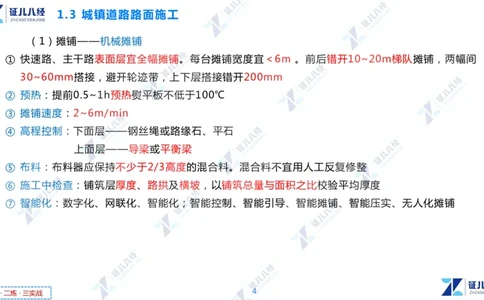

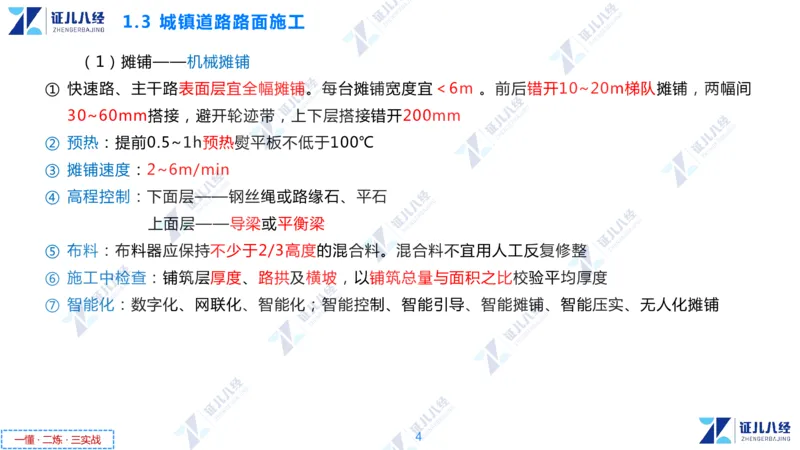

(1)摊铺——机械摊铺
① 快速路、主干路表面层宜全幅摊铺。每台摊铺宽度宜<6m 。前后错开10~20m梯队摊铺,两幅间
30~60mm搭接,避开轮迹带,上下层搭接错开200mm
② 预热:提前0.5~1h预热熨平板不低于100℃
③ 摊铺速度:2~6m/min
④ 高程控制:下面层——钢丝绳或路缘石、平石
上面层——导梁或平衡梁
⑤ 布料:布料器应保持不少于2/3高度的混合料。混合料不宜用人工反复修整
⑥ 施工中检查:铺筑层厚度、路拱及横坡,以铺筑总量与面积之比校验平均厚度
⑦ 智能化:数字化、网联化、智能化;智能控制、智能引导、智能摊铺、智能压实、无人化摊铺
4
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

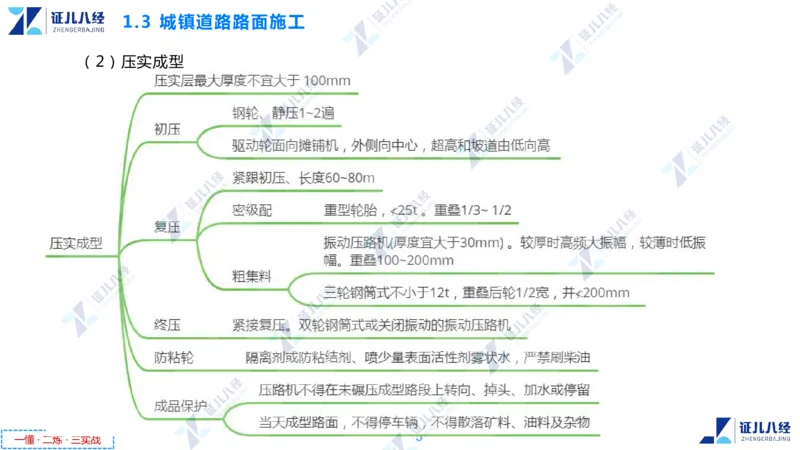

(2)压实成型
5
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

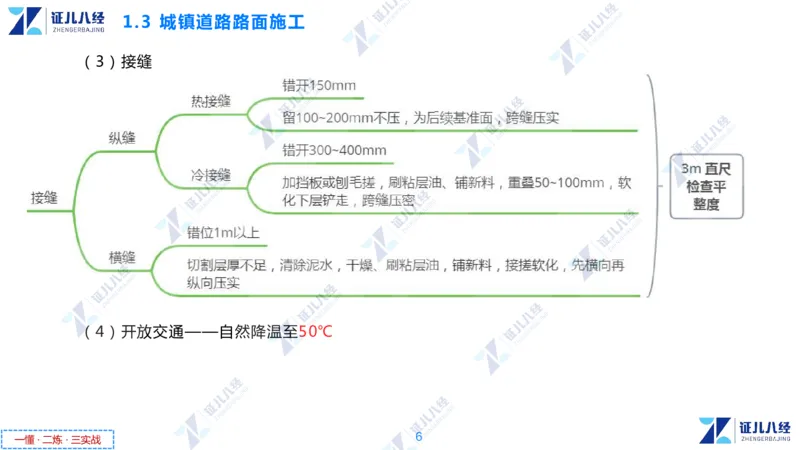

(3)接缝
(4)开放交通——自然降温至50℃
6
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

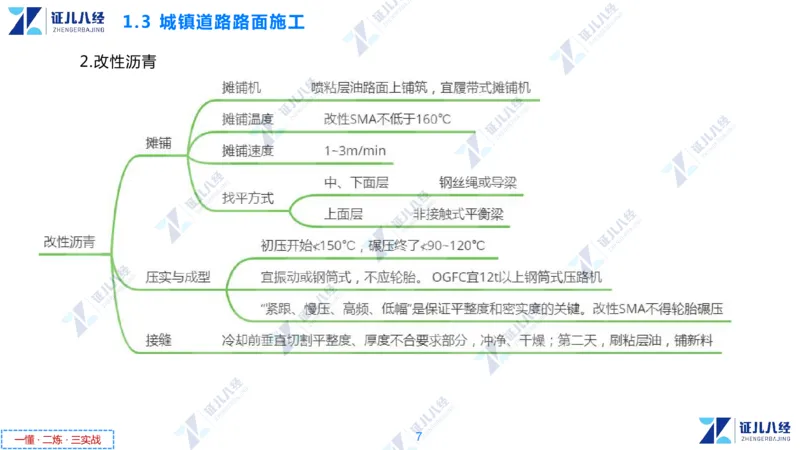

2.改性沥青
7
一懂 · 二炼 · 三实战1.3 城镇道路路面施工
3.温拌沥青
8
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

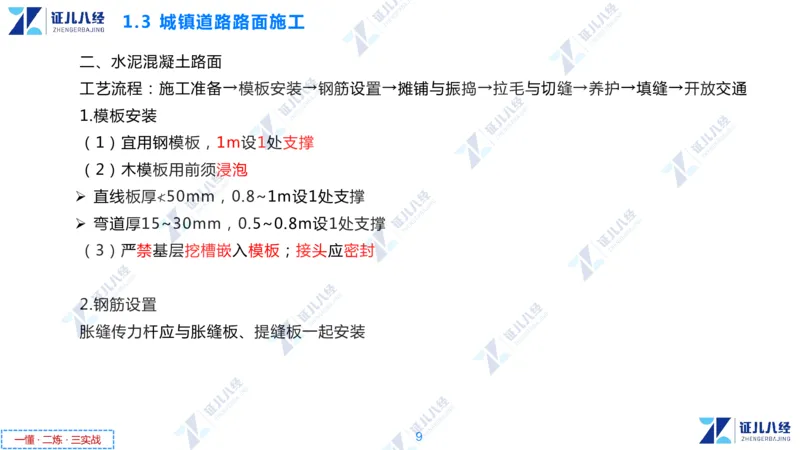

二、水泥混凝土路面
工艺流程:施工准备→模板安装→钢筋设置→摊铺与振捣→拉毛与切缝→养护→填缝→开放交通
1.模板安装
(1)宜用钢模板,1m设1处支撑
(2)木模板用前须浸泡
Ø 直线板厚≮50mm,0.8~1m设1处支撑
Ø 弯道厚15~30mm,0.5~0.8m设1处支撑
(3)严禁基层挖槽嵌入模板;接头应密封
2.钢筋设置
胀缝传力杆应与胀缝板、提缝板一起安装
9
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

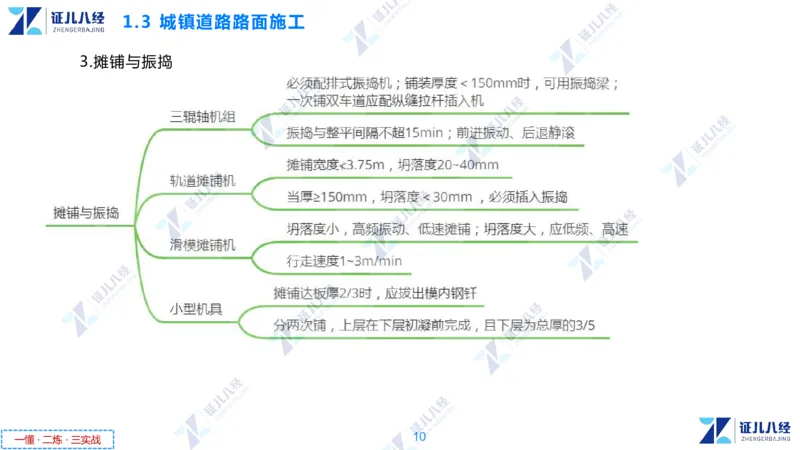

3.摊铺与振捣
10
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

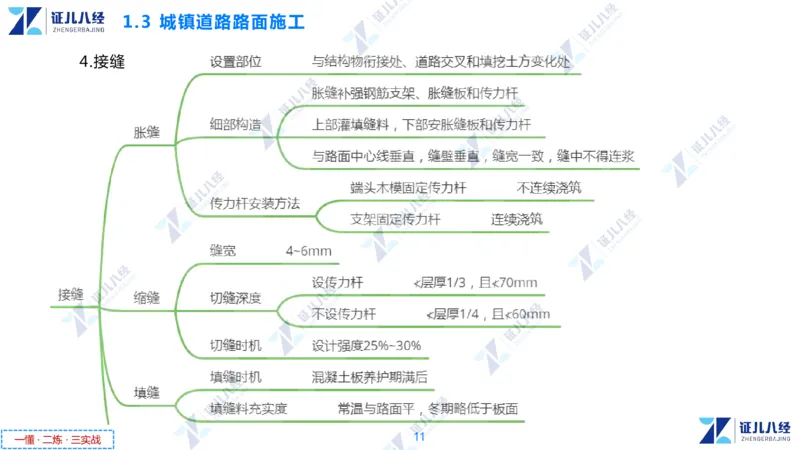

4.接缝
11
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

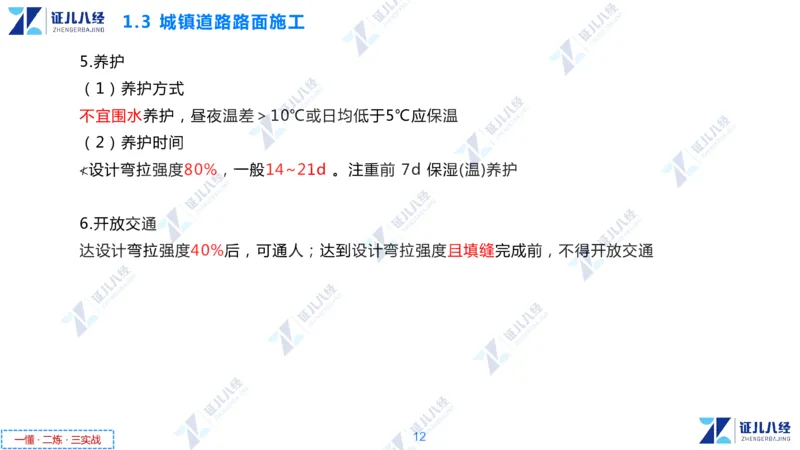

5.养护
(1)养护方式
不宜围水养护,昼夜温差>10℃或日均低于5℃应保温
(2)养护时间
≮设计弯拉强度80%,一般14~21d 。注重前 7d 保湿(温)养护
6.开放交通
达设计弯拉强度40%后,可通人;达到设计弯拉强度且填缝完成前,不得开放交通
12
一懂 · 二炼 · 三实战1.3 城镇道路路面施工
三、砌块路面

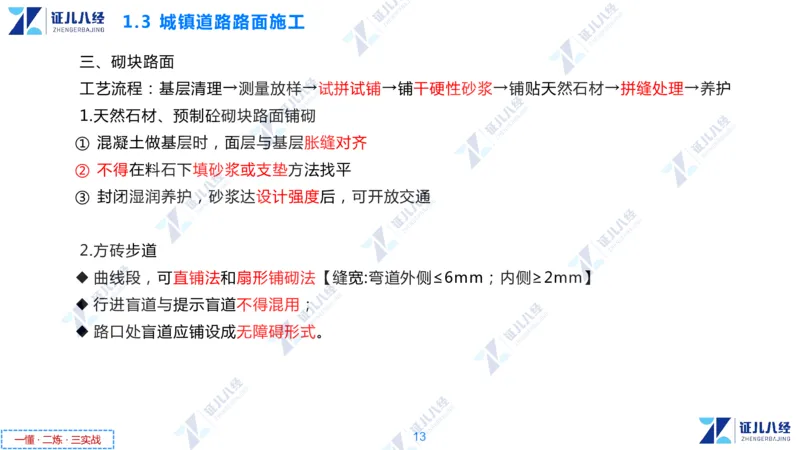

工艺流程:基层清理→测量放样→试拼试铺→铺干硬性砂浆→铺贴天然石材→拼缝处理→养护
1.天然石材、预制砼砌块路面铺砌
① 混凝土做基层时,面层与基层胀缝对齐
② 不得在料石下填砂浆或支垫方法找平
③ 封闭湿润养护,砂浆达设计强度后,可开放交通
2.方砖步道
u 曲线段,可直铺法和扇形铺砌法【缝宽:弯道外侧≤6mm;内侧≥2mm】
u 行进盲道与提示盲道不得混用;
u 路口处盲道应铺设成无障碍形式。
13
一懂 · 二炼 · 三实战1.3 城镇道路路面施工

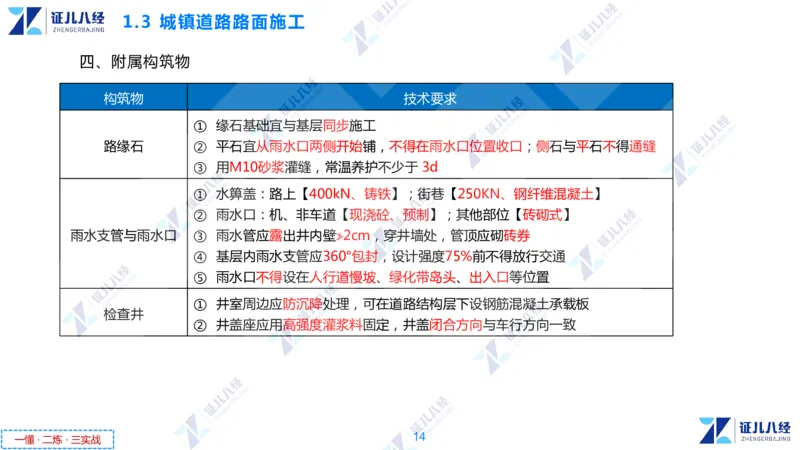

四、附属构筑物
构筑物 技术要求
① 缘石基础宜与基层同步施工
路缘石 ② 平石宜从雨水口两侧开始铺,不得在雨水口位置收口;侧石与平石不得通缝
③ 用M10砂浆灌缝,常温养护不少于 3d
① 水箅盖:路上【400kN、铸铁】;街巷【250KN、钢纤维混凝土】
② 雨水口:机、非车道【现浇砼、预制】;其他部位【砖砌式】
雨水支管与雨水口 ③ 雨水管应露出井内壁≯2cm,穿井墙处,管顶应砌砖券
④ 基层内雨水支管应360°包封,设计强度75%前不得放行交通
⑤ 雨水口不得设在人行道慢坡、绿化带岛头、出入口等位置
① 井室周边应防沉降处理,可在道路结构层下设钢筋混凝土承载板
检查井
② 井盖座应用高强度灌浆料固定,井盖闭合方向与车行方向一致
14
一懂 · 二炼 · 三实战第1章 城镇道路工程
15
一懂 · 二炼 · 三实战1.4 挡土墙施工

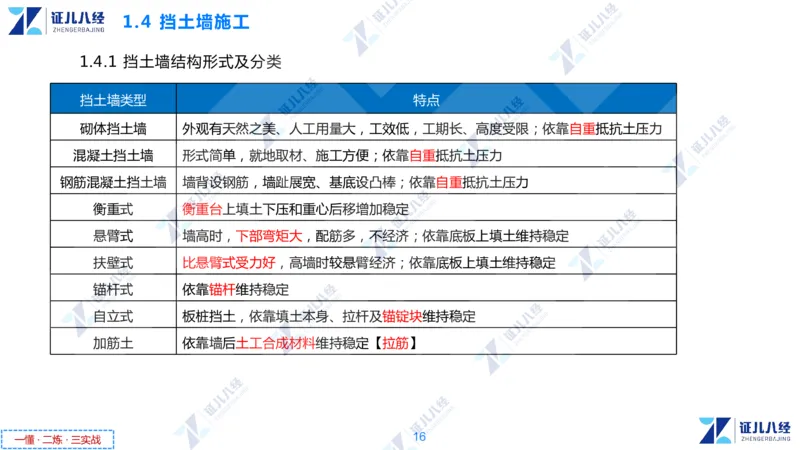

1.4.1 挡土墙结构形式及分类
挡土墙类型 特点
砌体挡土墙 外观有天然之美、人工用量大,工效低,工期长、高度受限;依靠自重抵抗土压力
混凝土挡土墙 形式简单,就地取材、施工方便;依靠自重抵抗土压力
钢筋混凝土挡土墙 墙背设钢筋,墙趾展宽、基底设凸棒;依靠自重抵抗土压力
衡重式 衡重台上填土下压和重心后移增加稳定
悬臂式 墙高时,下部弯矩大,配筋多,不经济;依靠底板上填土维持稳定
扶壁式 比悬臂式受力好,高墙时较悬臂经济;依靠底板上填土维持稳定
锚杆式 依靠锚杆维持稳定
自立式 板桩挡土,依靠填土本身、拉杆及锚锭块维持稳定
加筋土 依靠墙后土工合成材料维持稳定【拉筋】
16
一懂 · 二炼 · 三实战1.4 挡土墙施工
1.4.2 挡土墙施工技术
17
一懂 · 二炼 · 三实战第1章 城镇道路工程
18
一懂 · 二炼 · 三实战1.5 道路工程安全质量控制

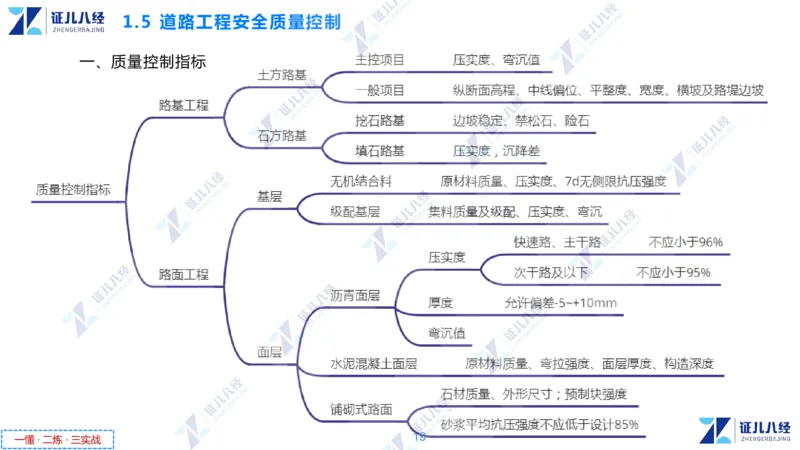

一、质量控制指标
19
一懂 · 二炼 · 三实战1.5 道路工程安全质量控制

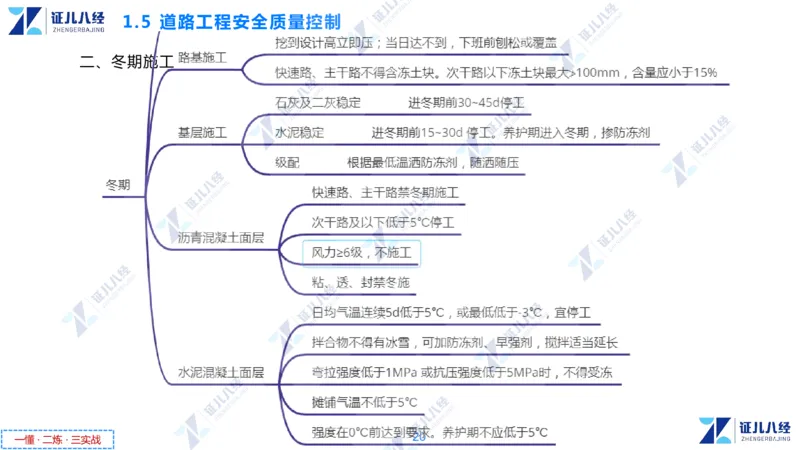

二、冬期施工
20
一懂 · 二炼 · 三实战1.5 道路工程安全质量控制

三、雨季施工
21
一懂 · 二炼 · 三实战1.5 道路工程安全质量控制
