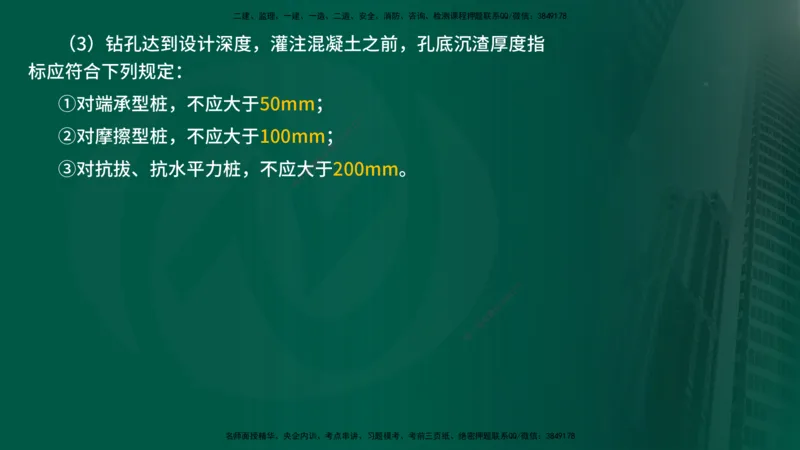

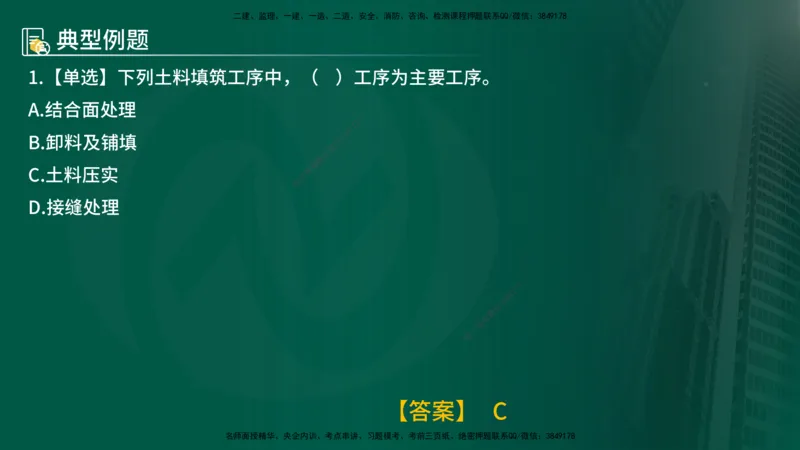

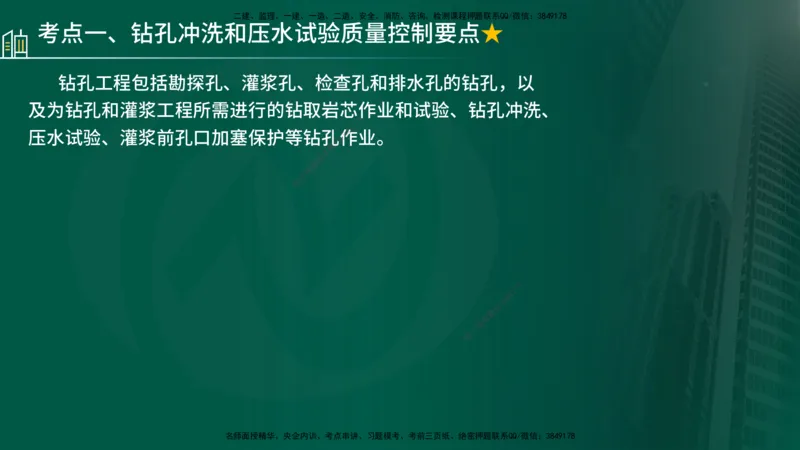

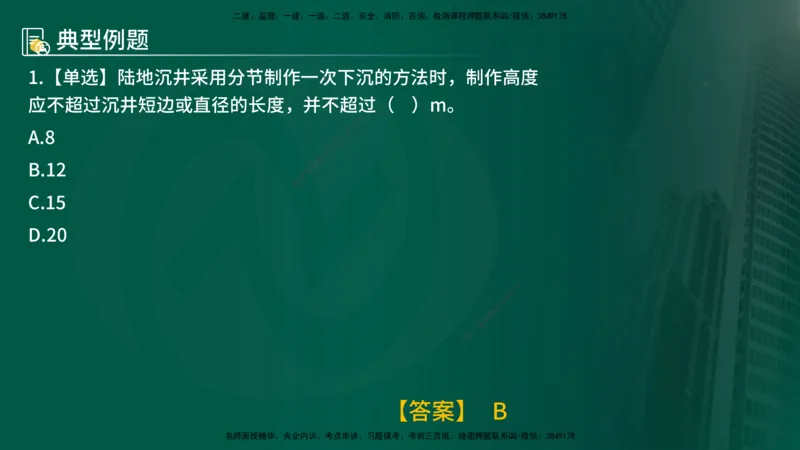

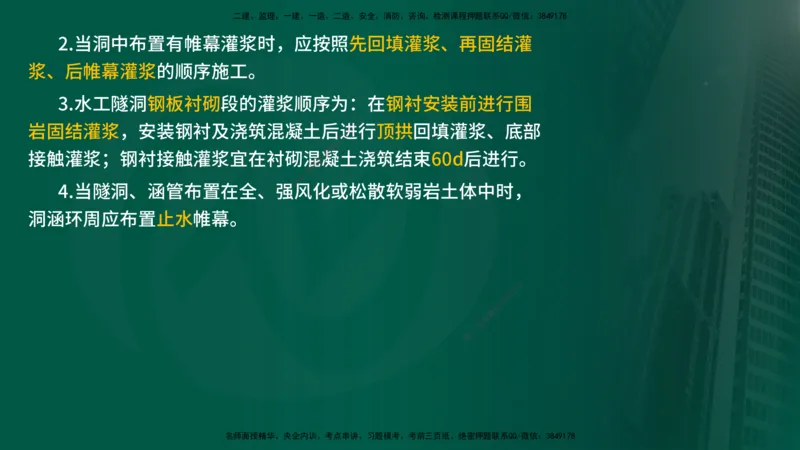

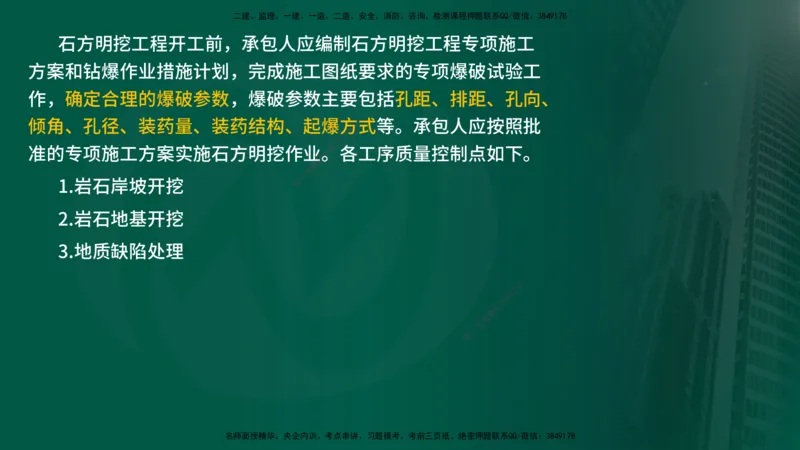

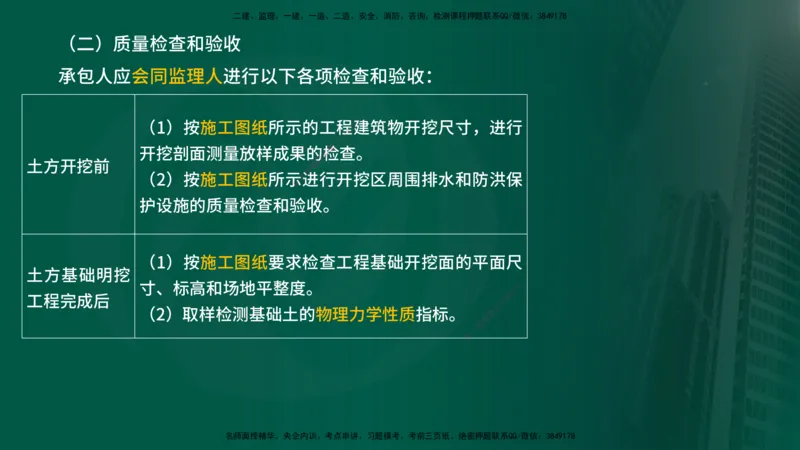

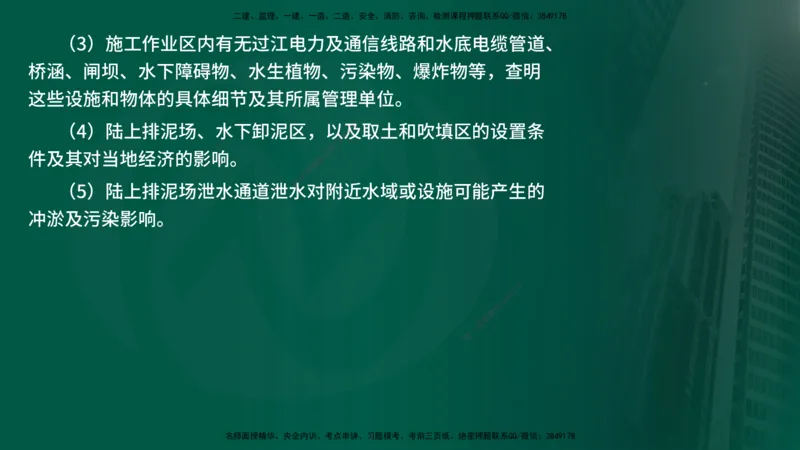

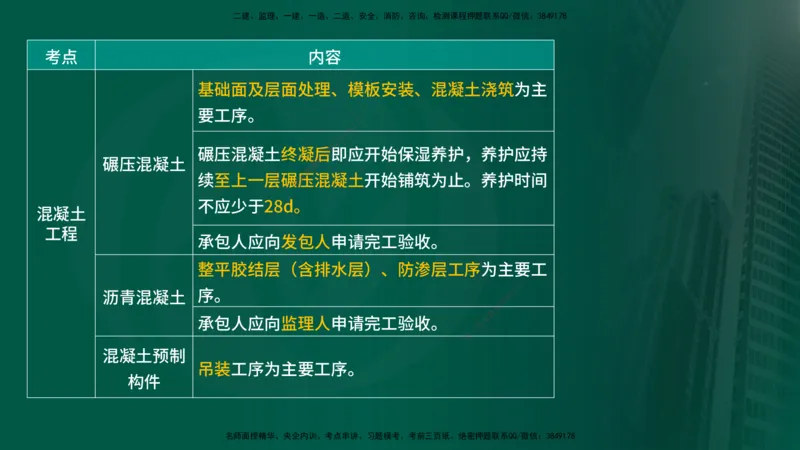

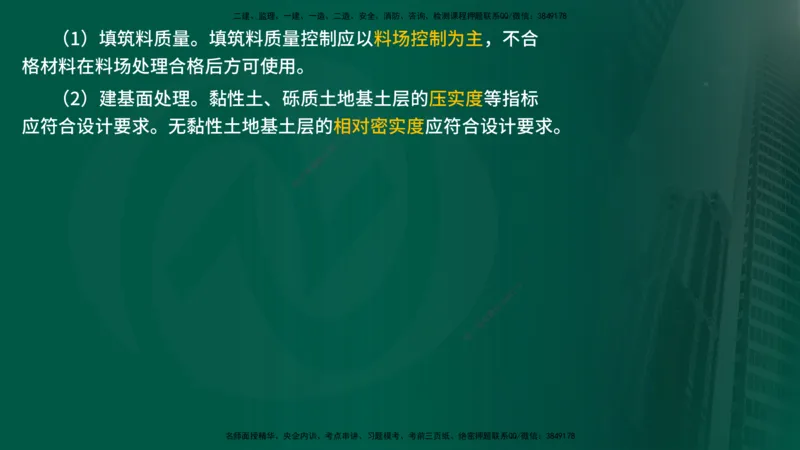

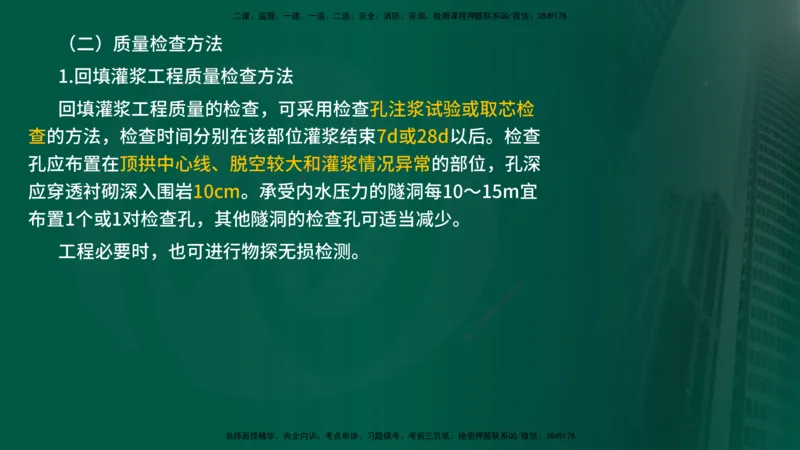

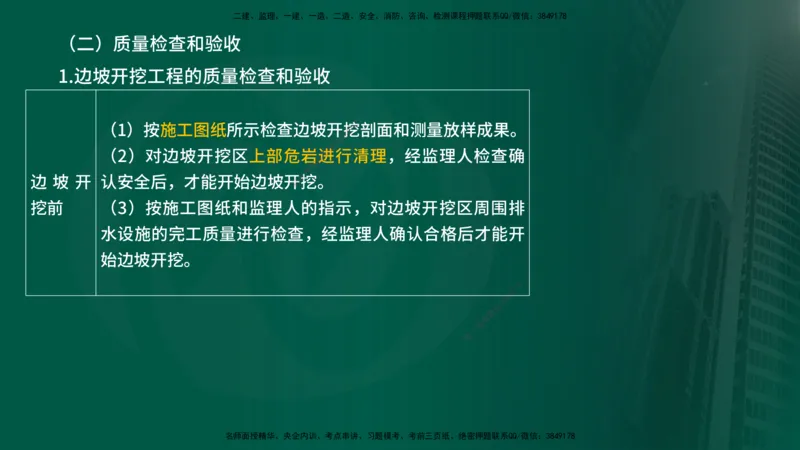

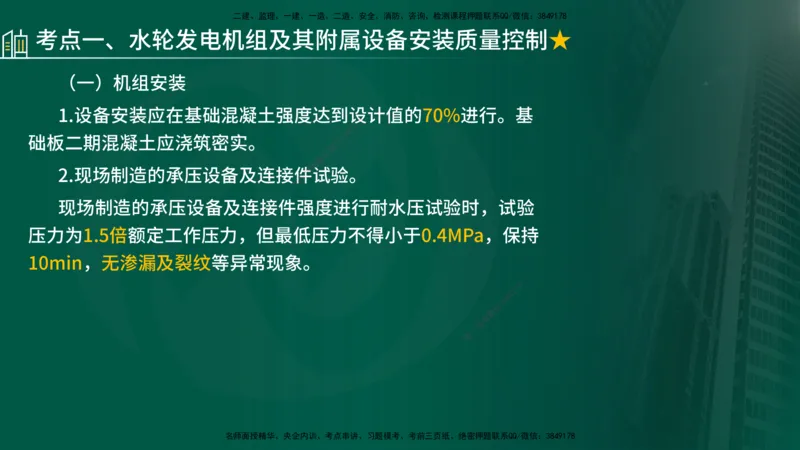

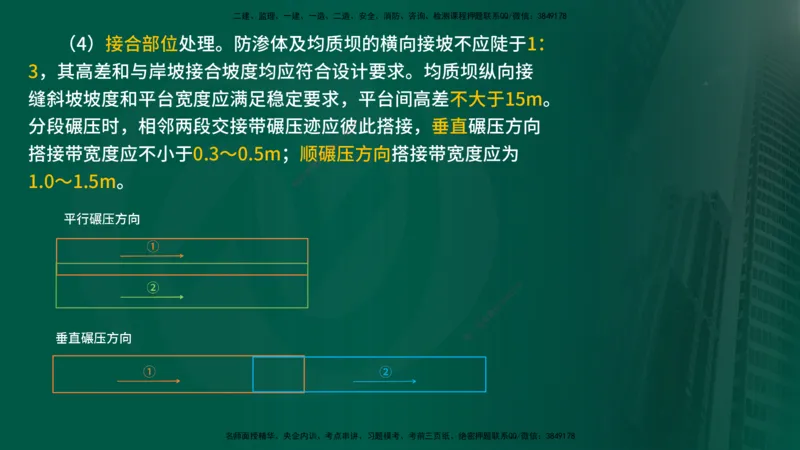

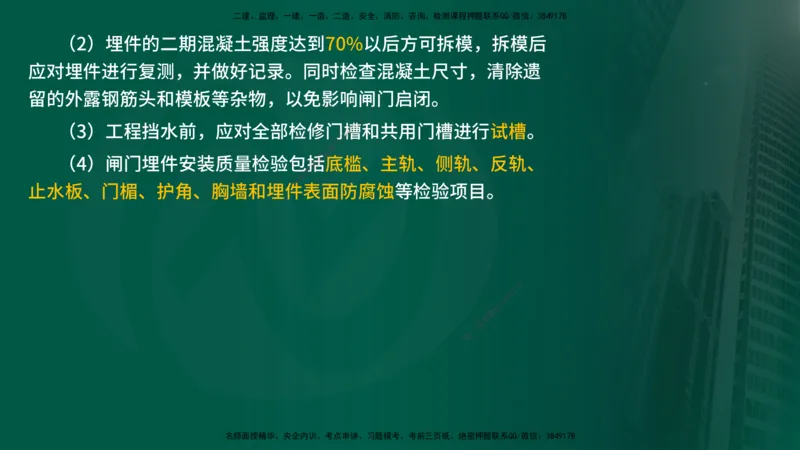

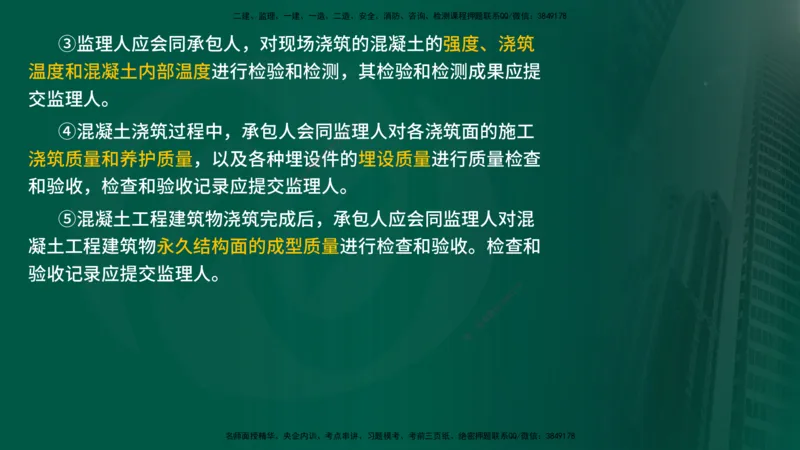

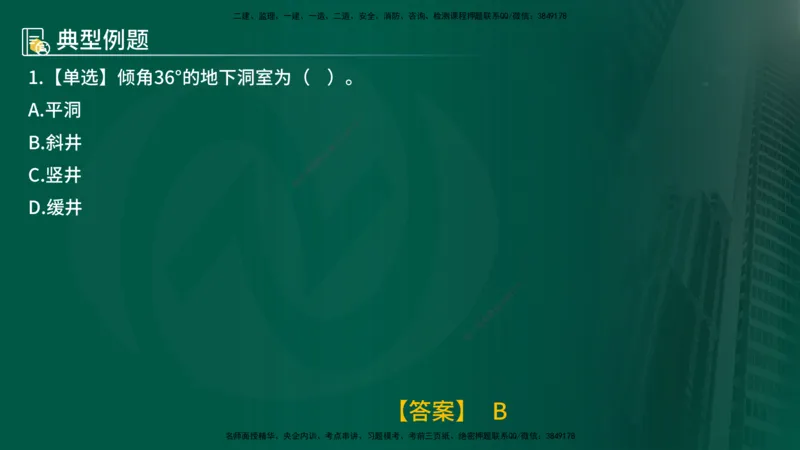

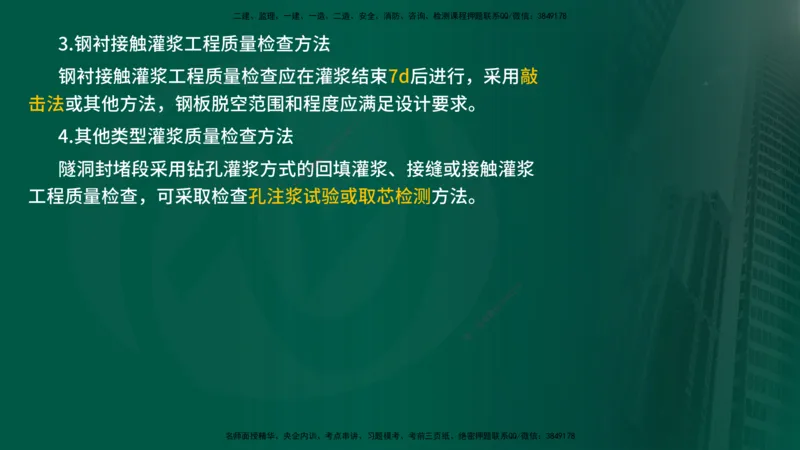

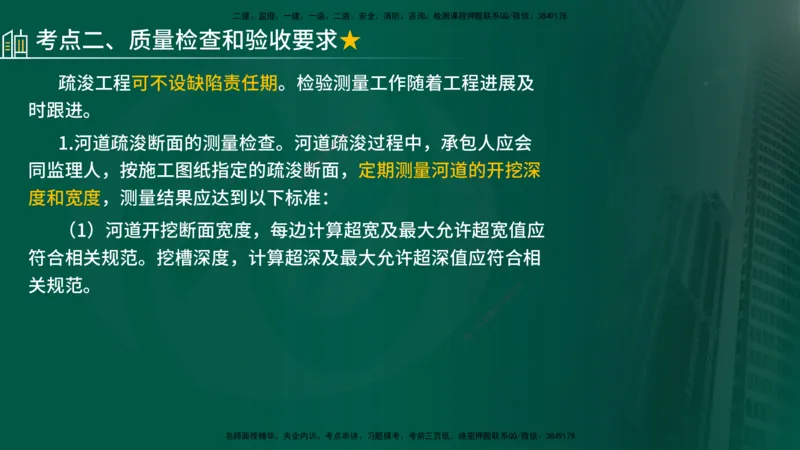

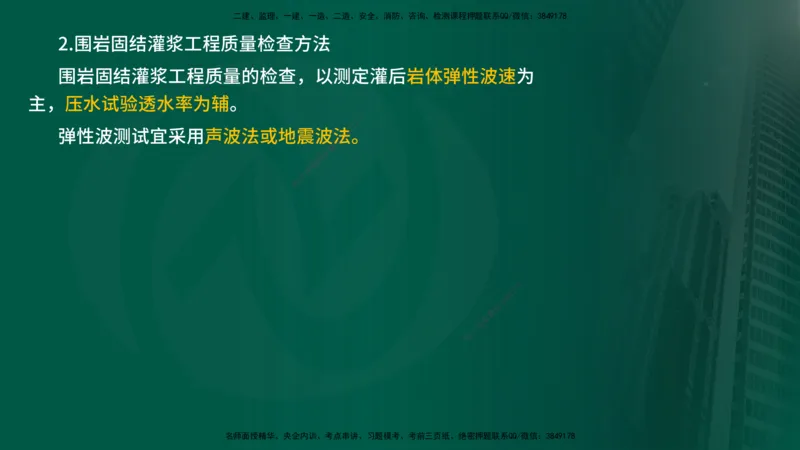

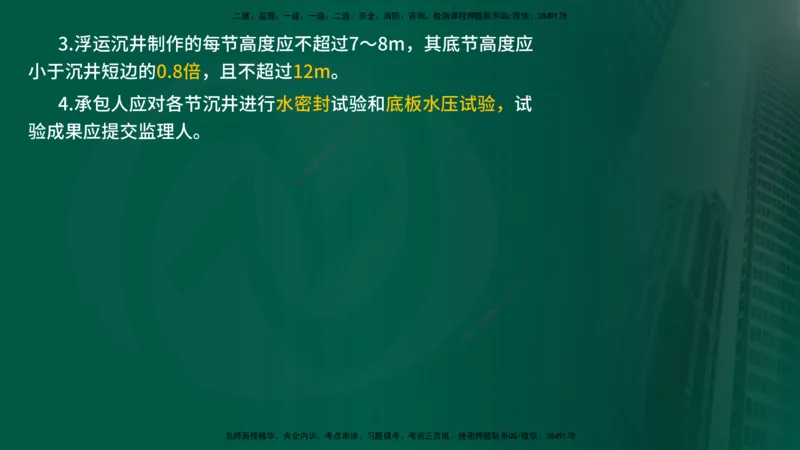

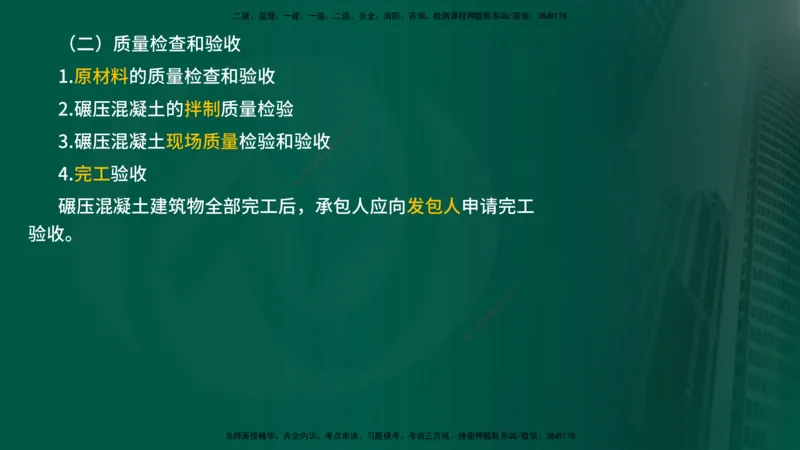

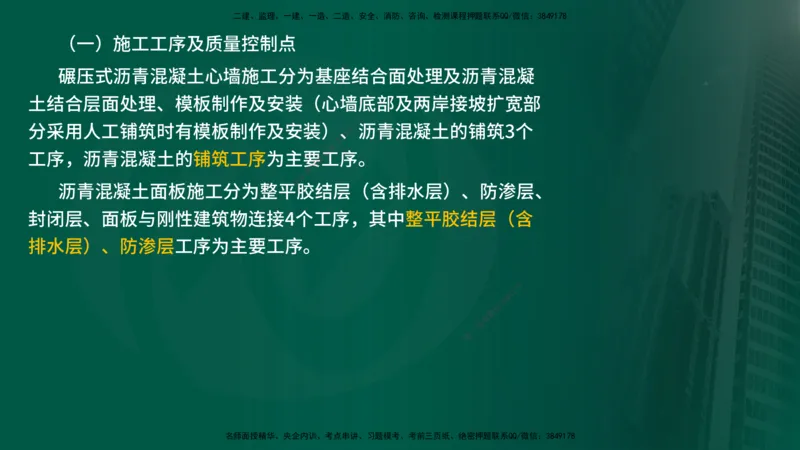

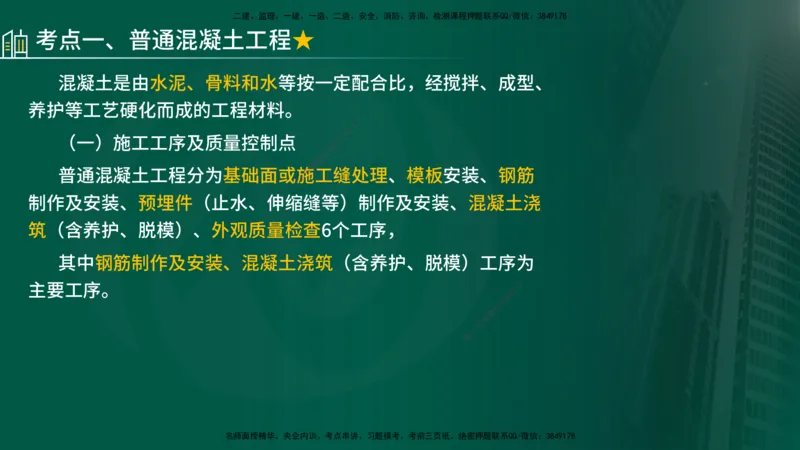

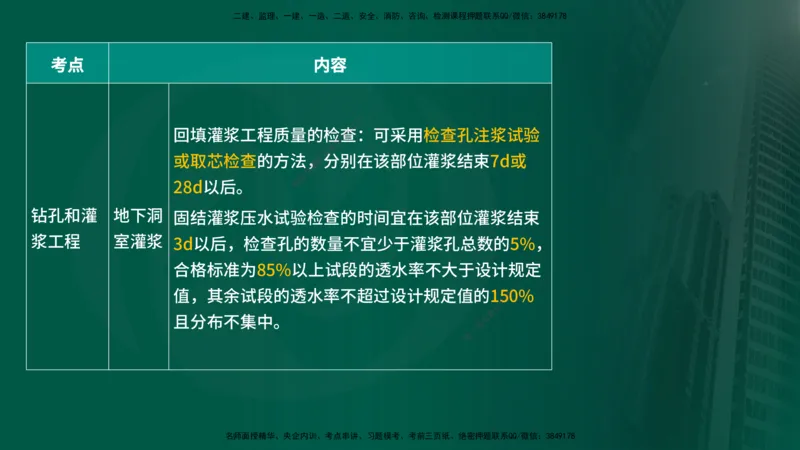

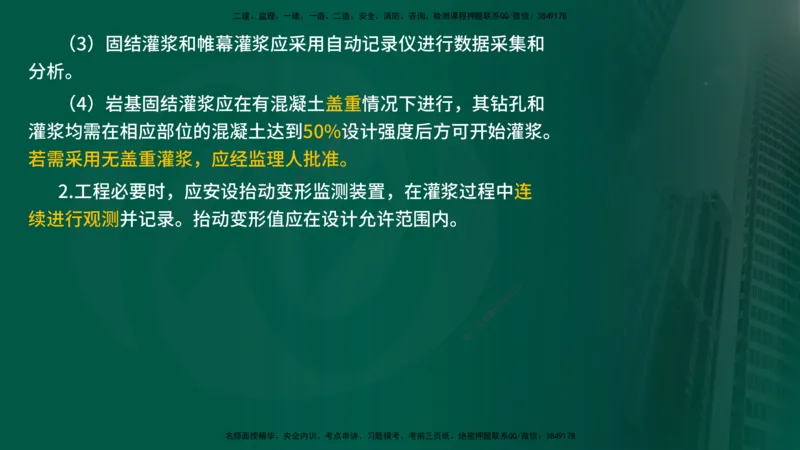

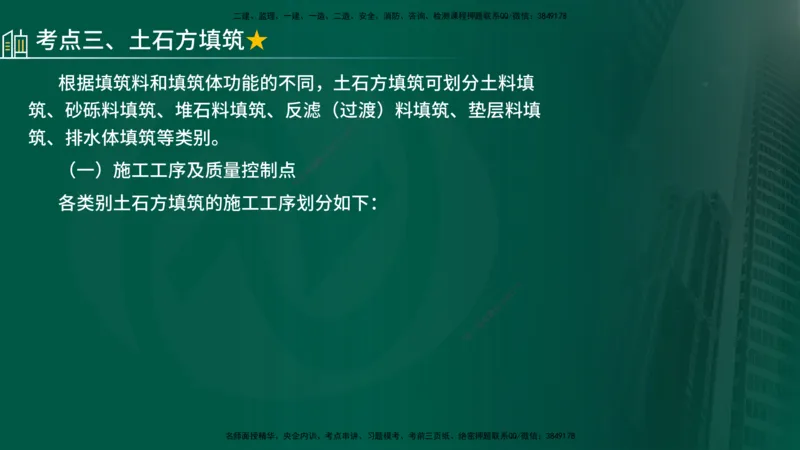

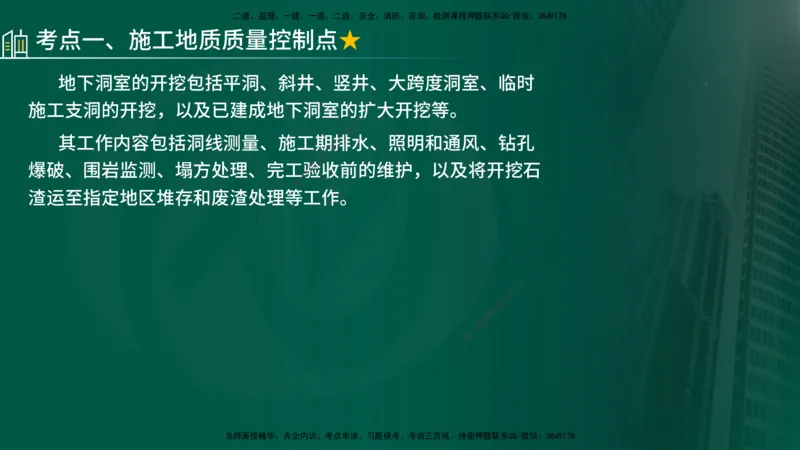

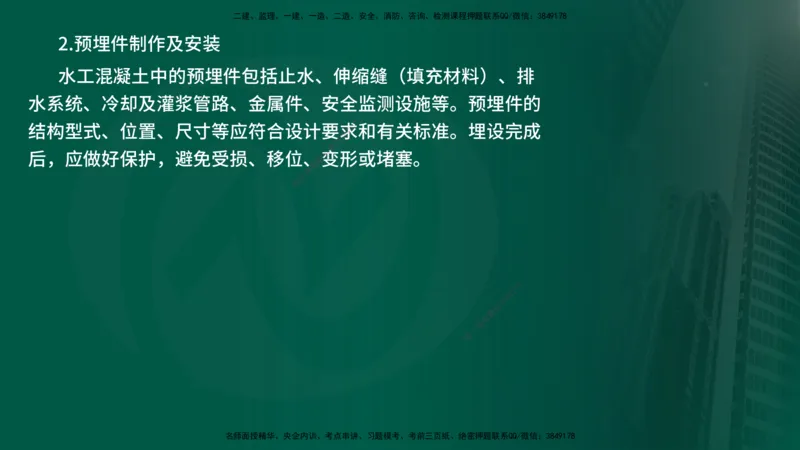

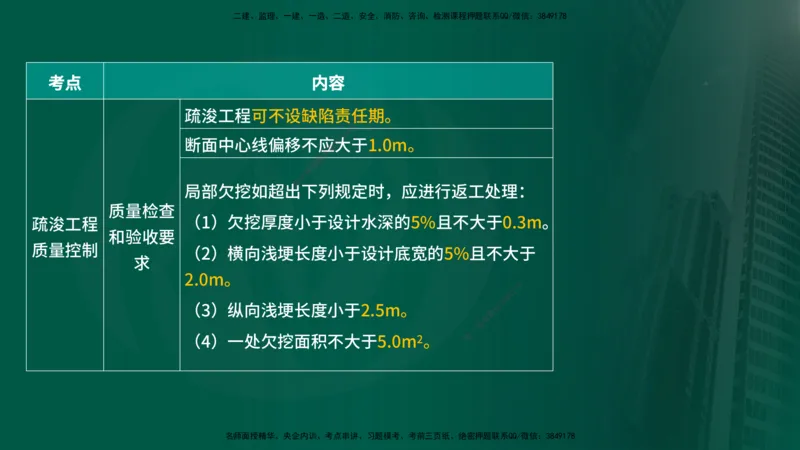

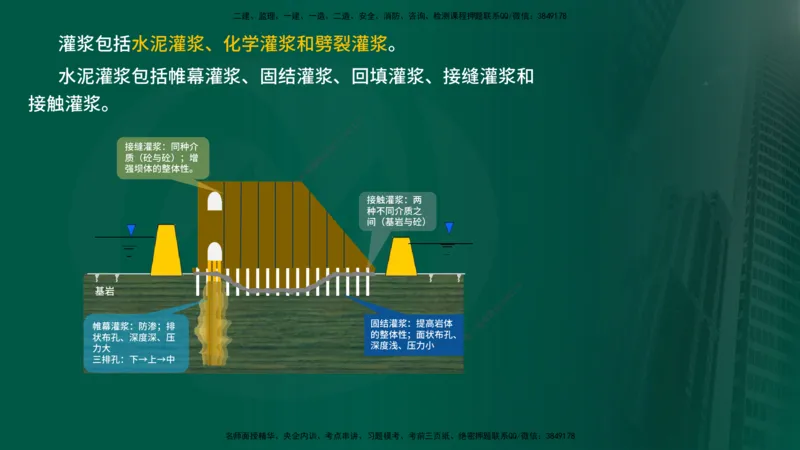

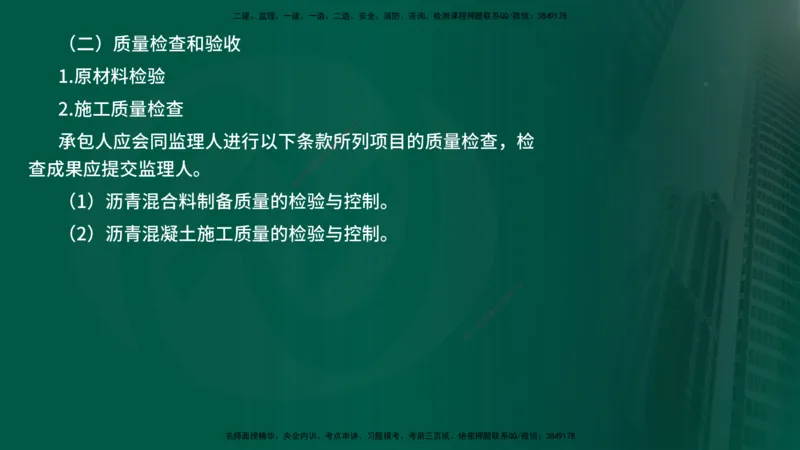

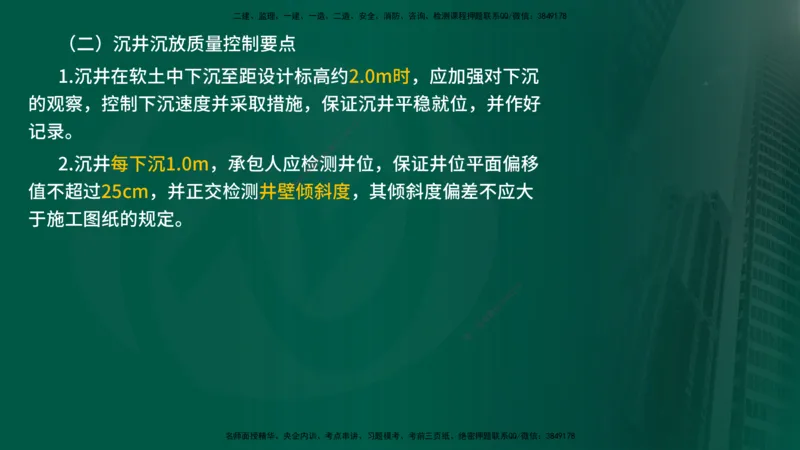

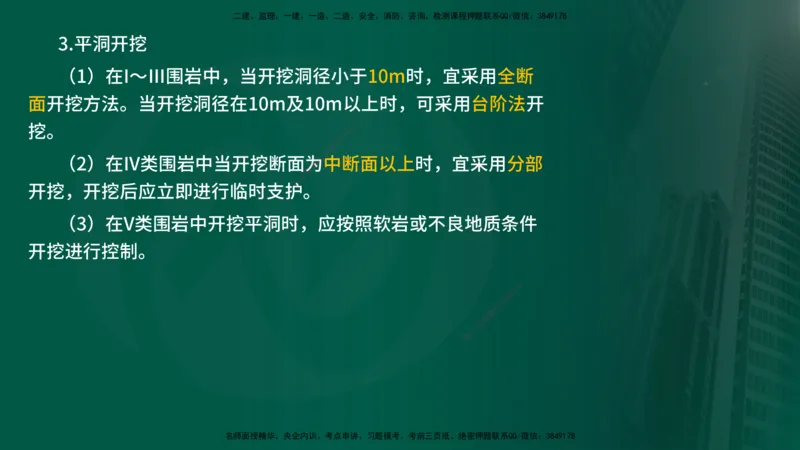

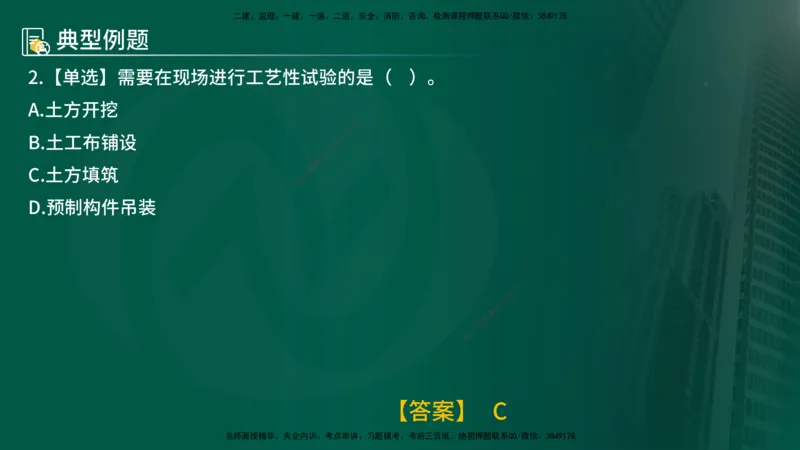

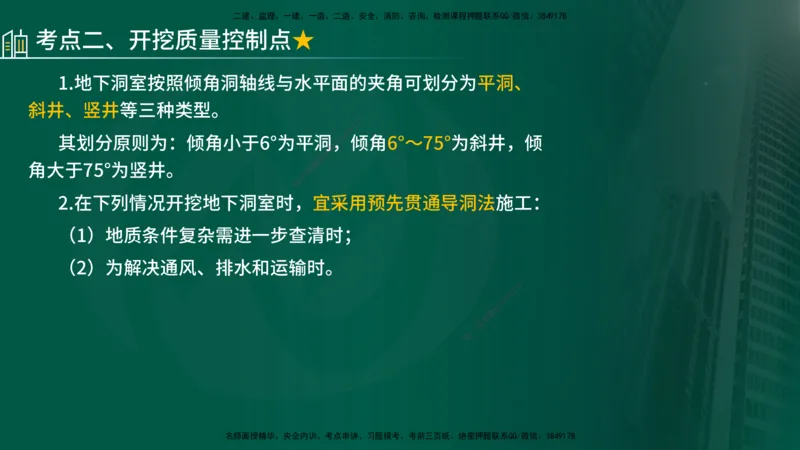

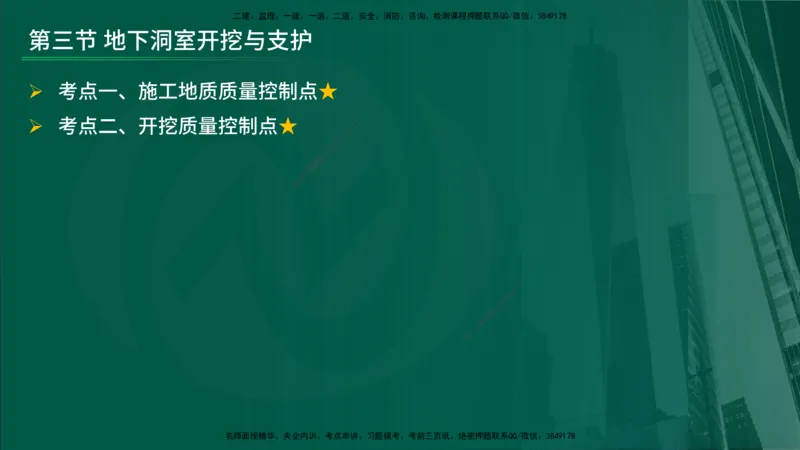

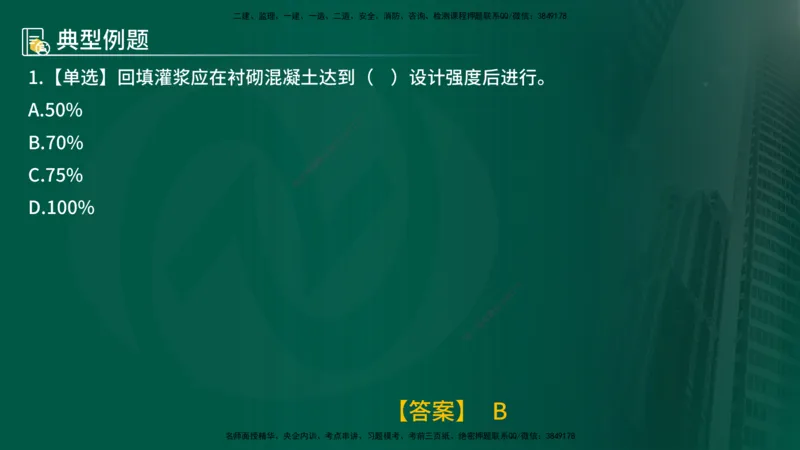

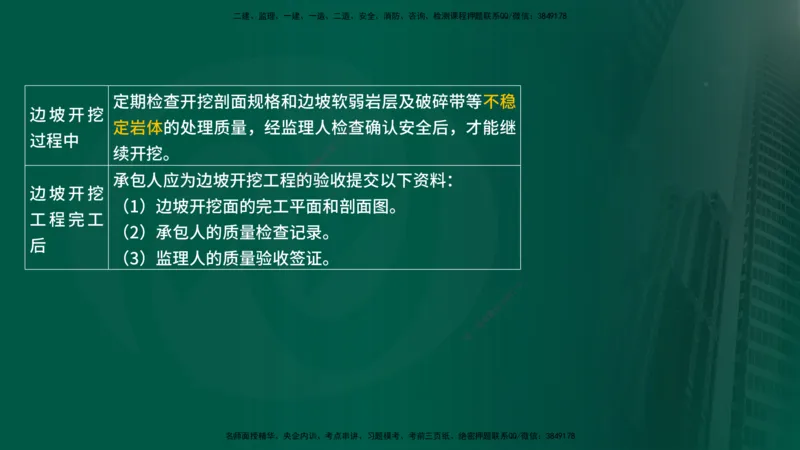

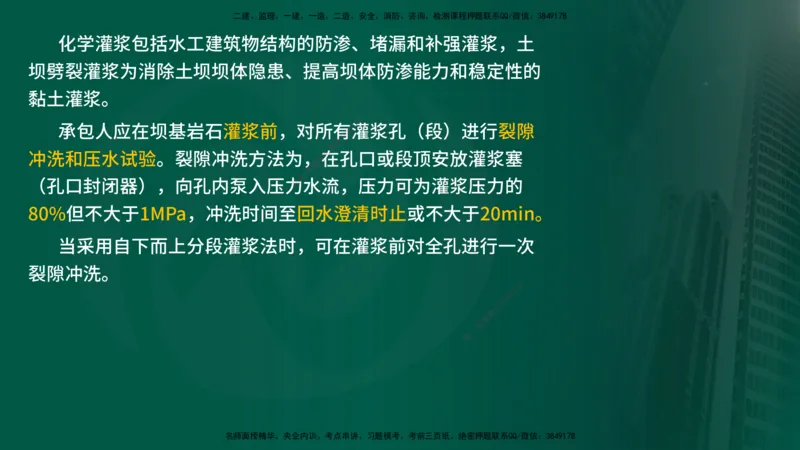

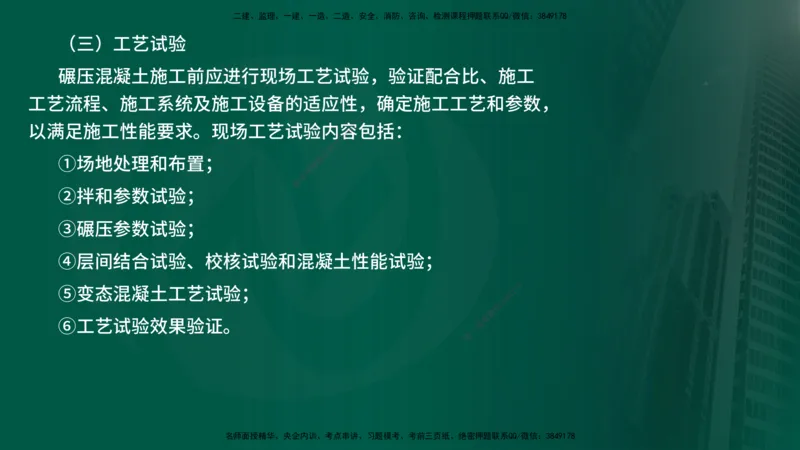

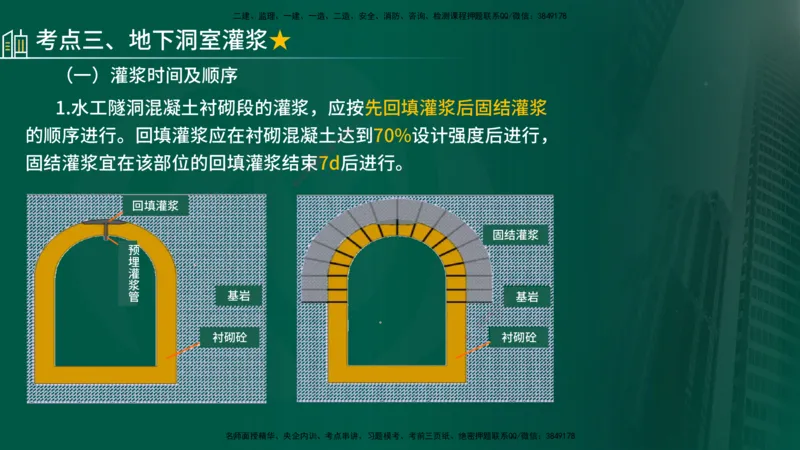

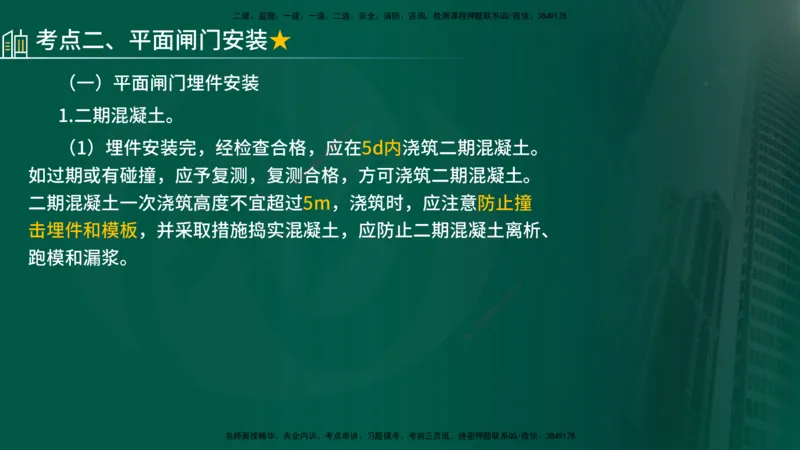

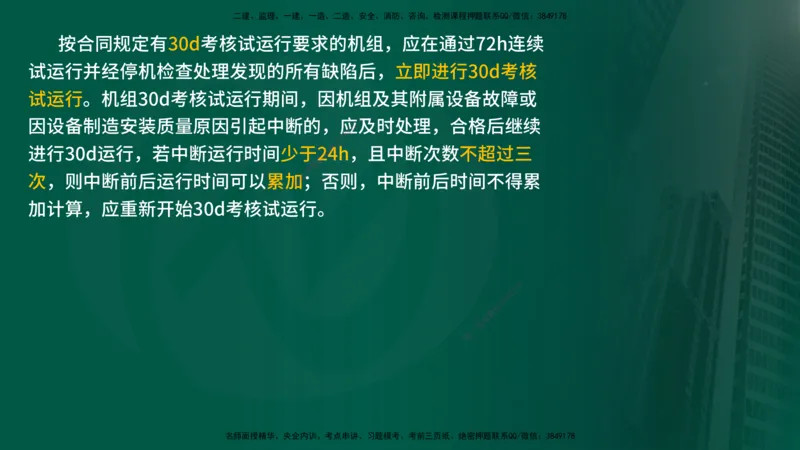

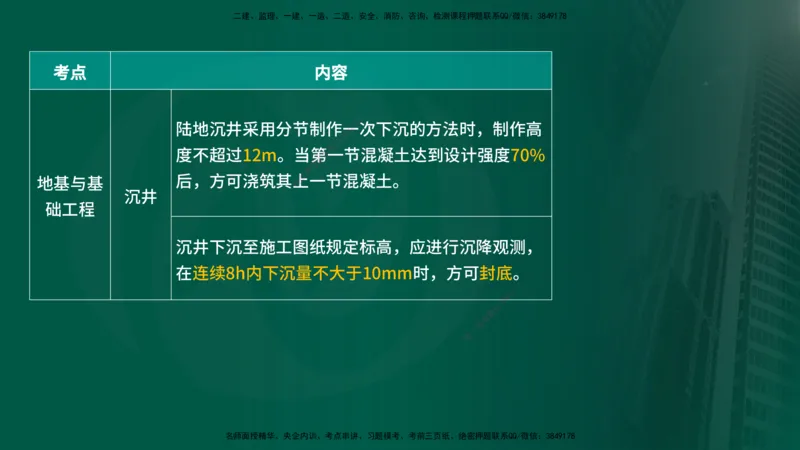

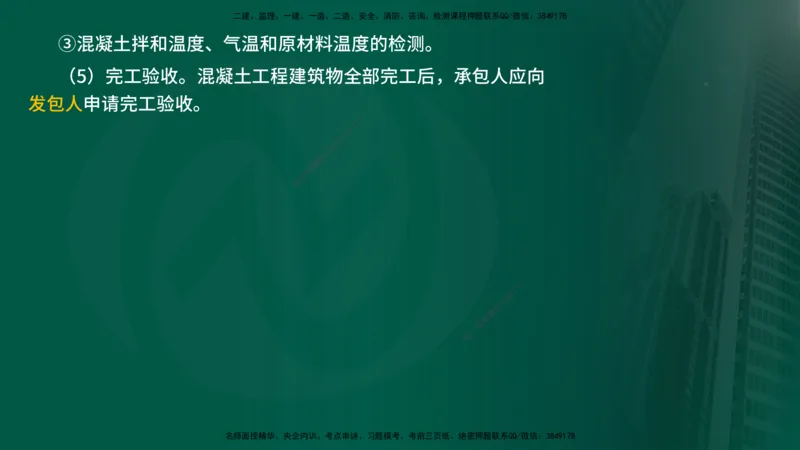

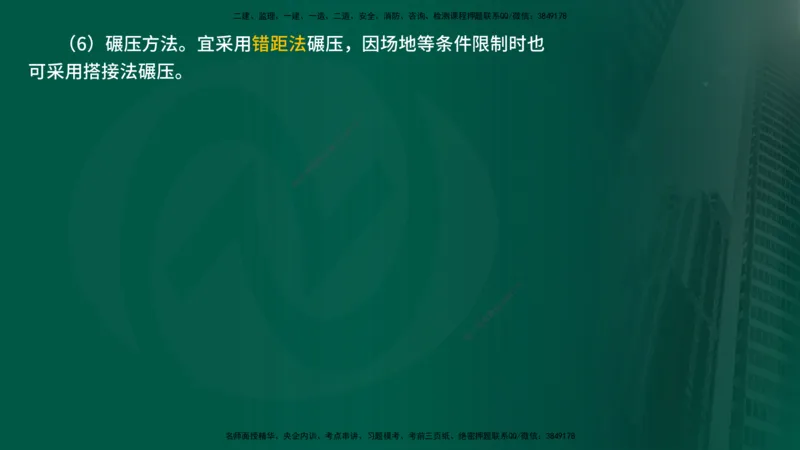

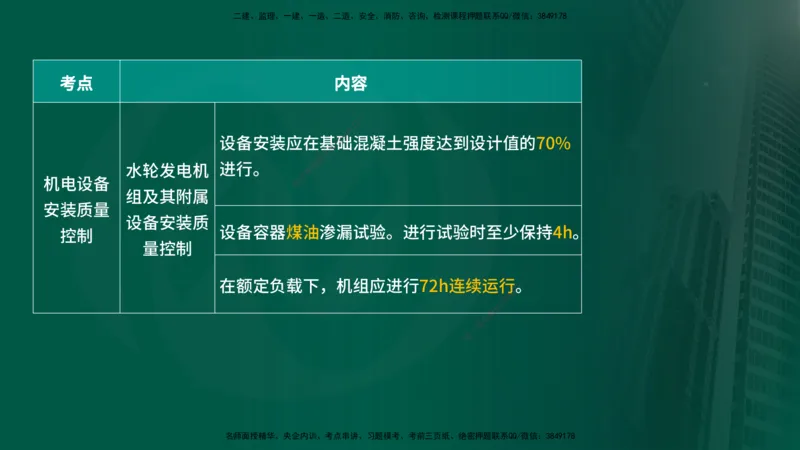

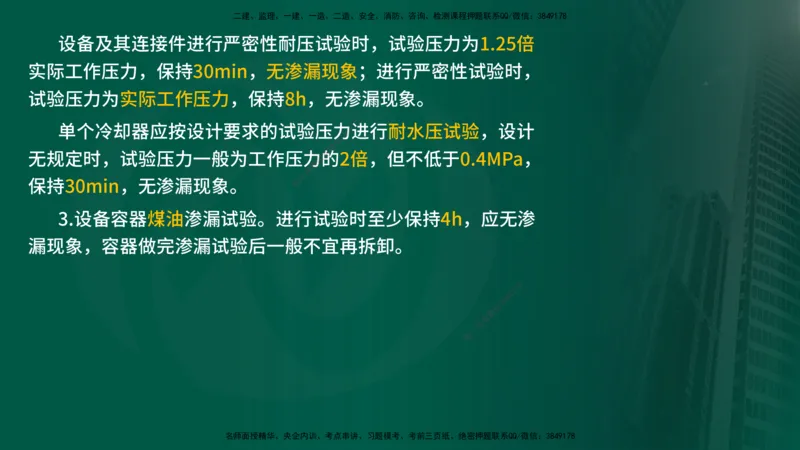

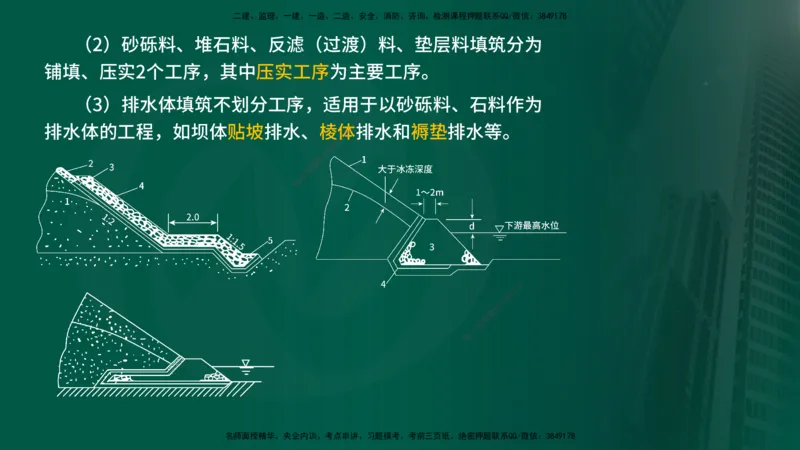

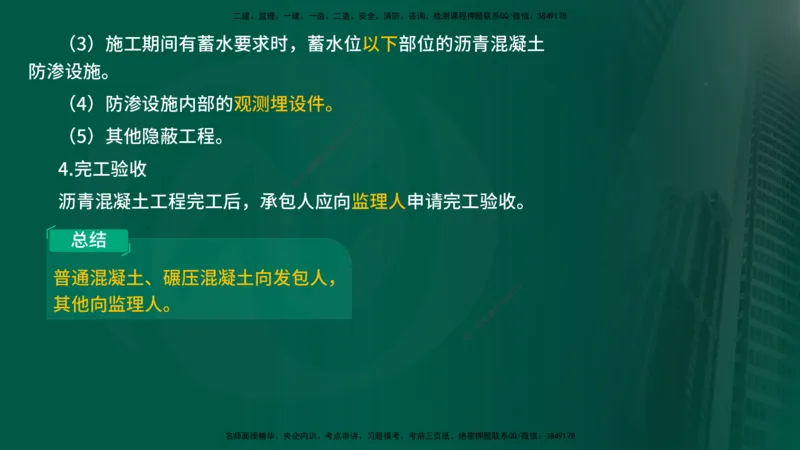

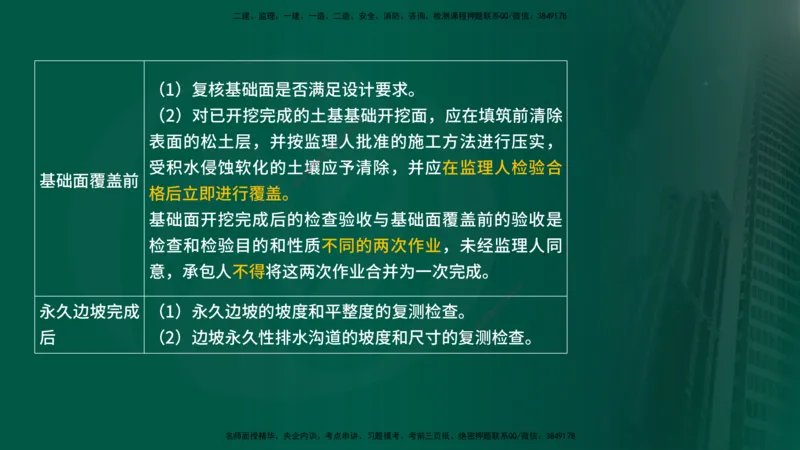

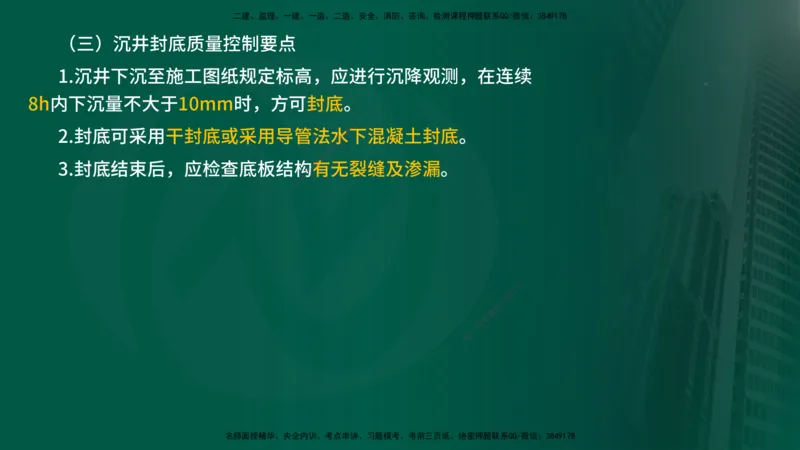

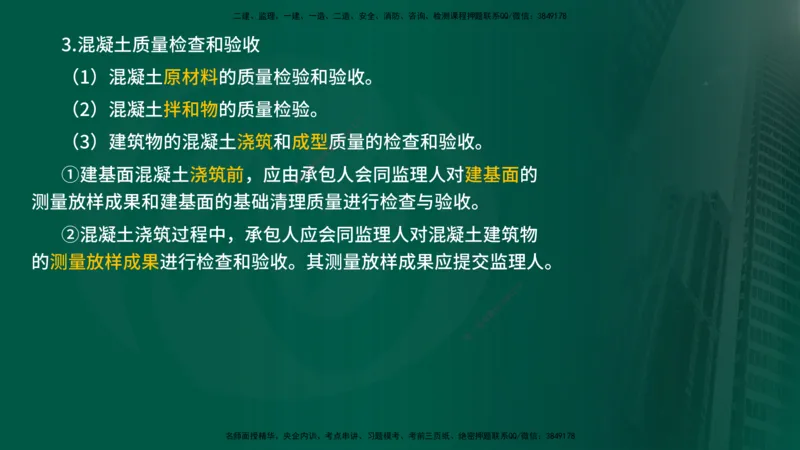

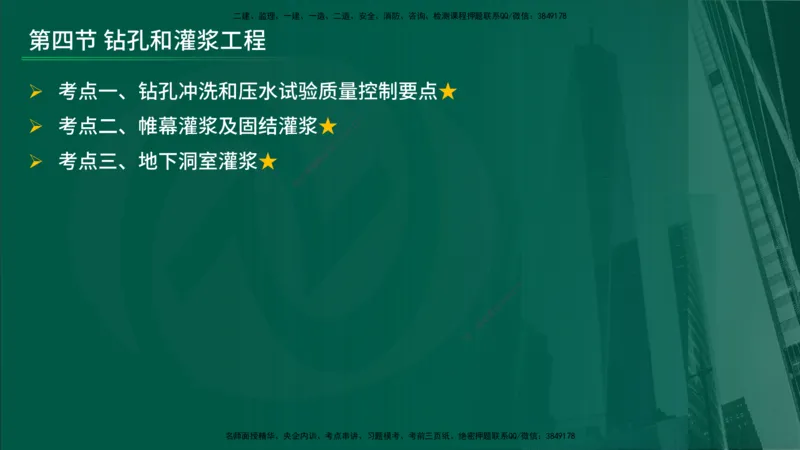

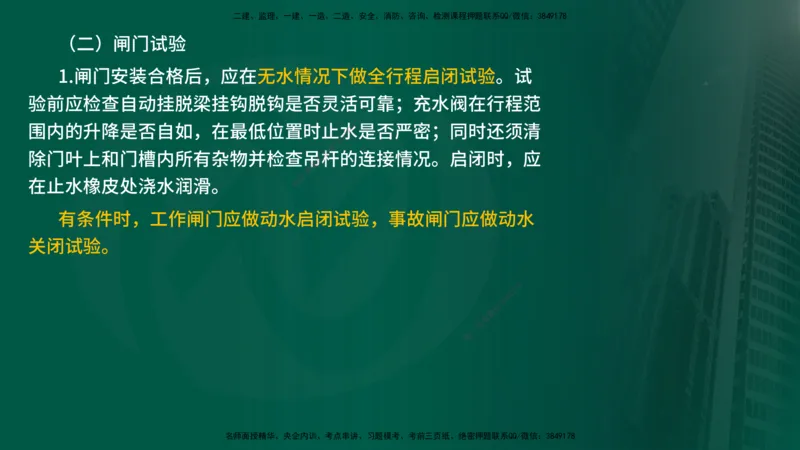

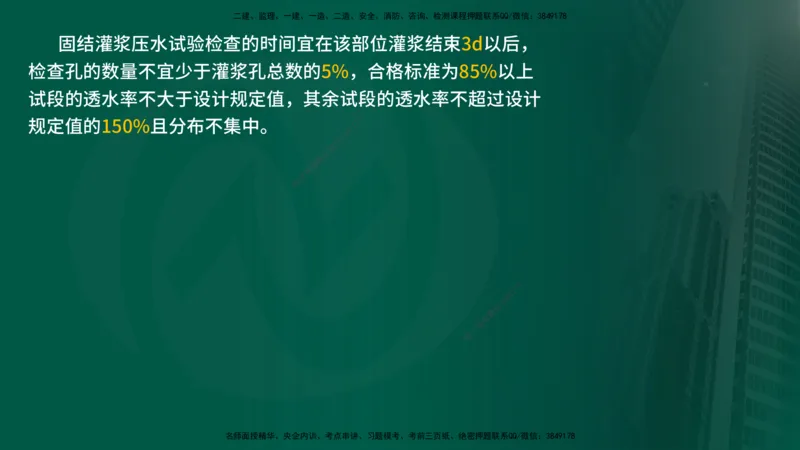

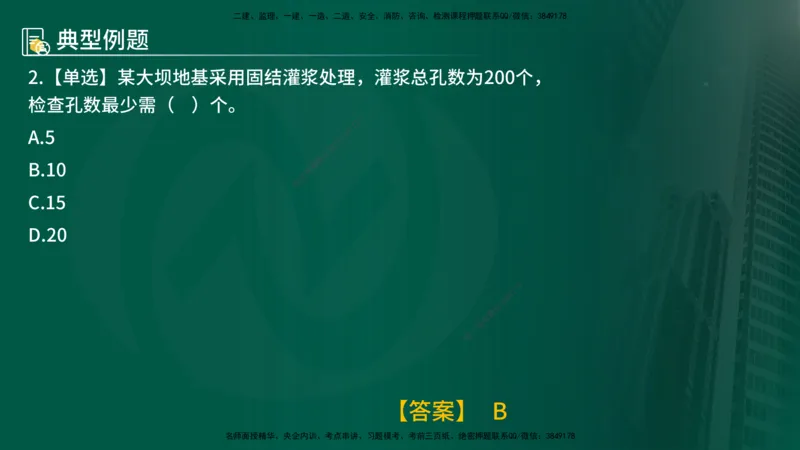

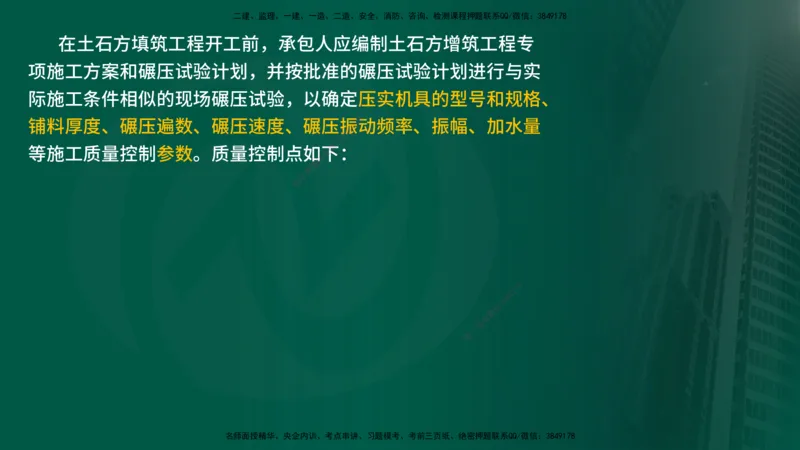

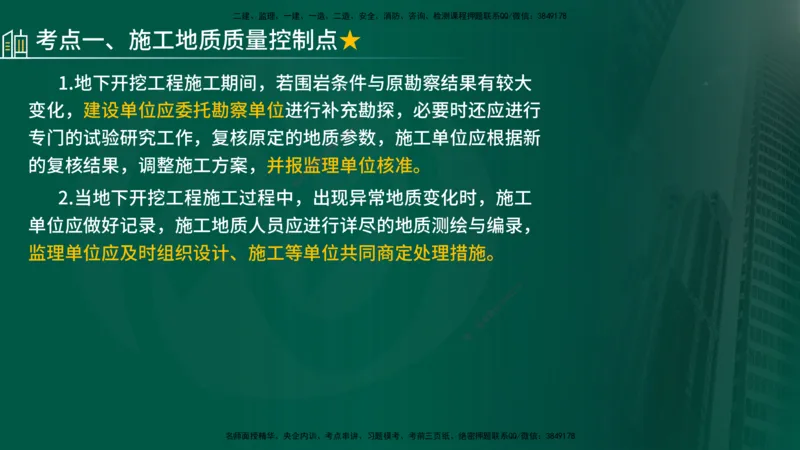

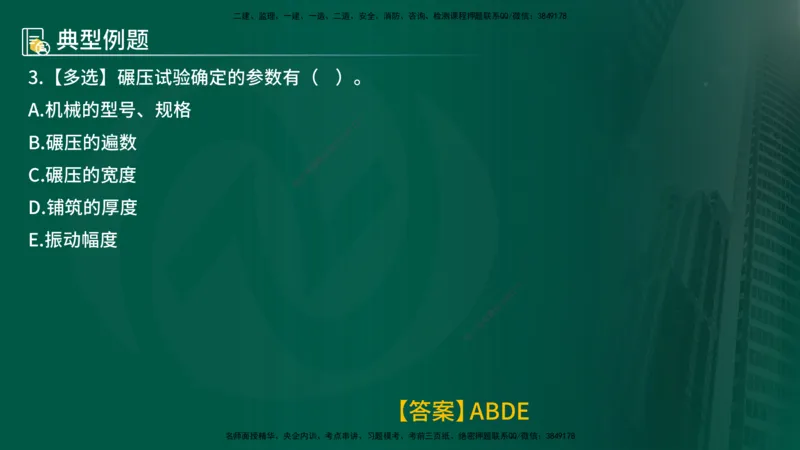

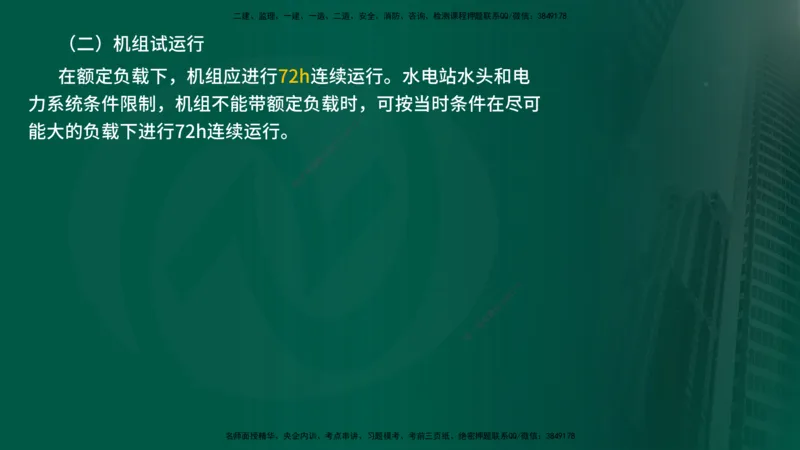

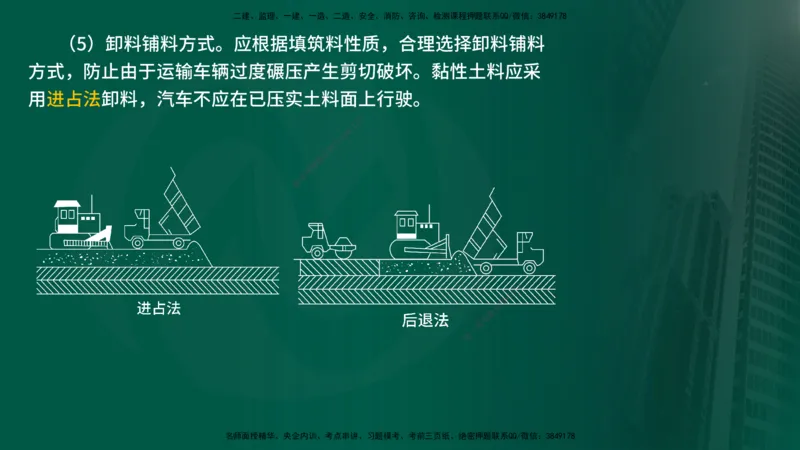

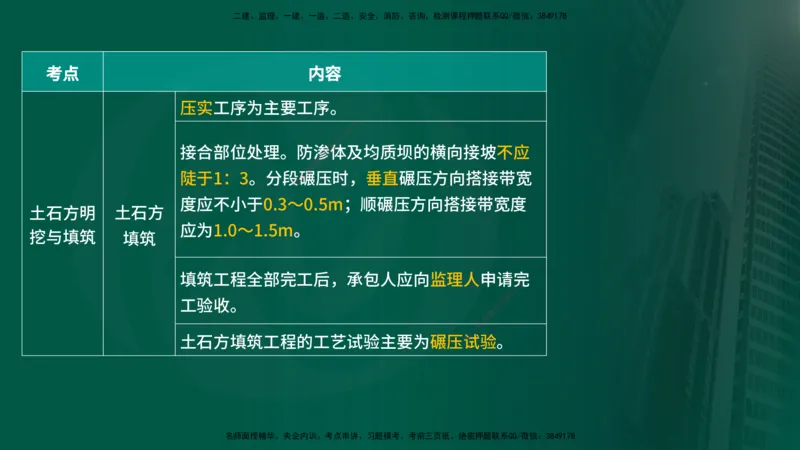

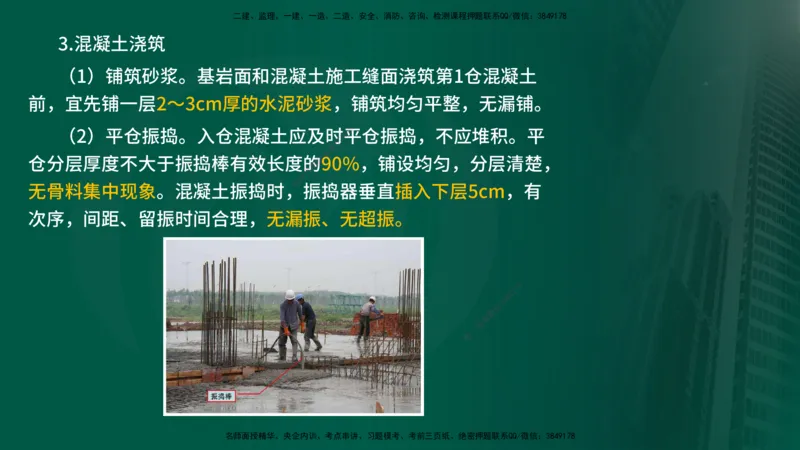

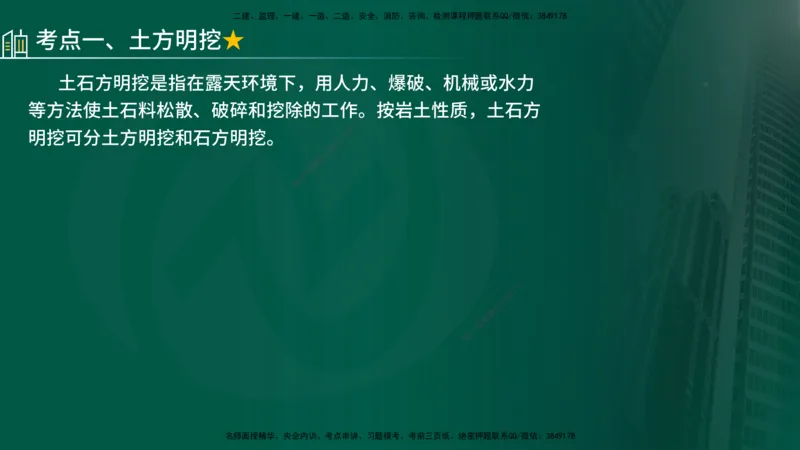

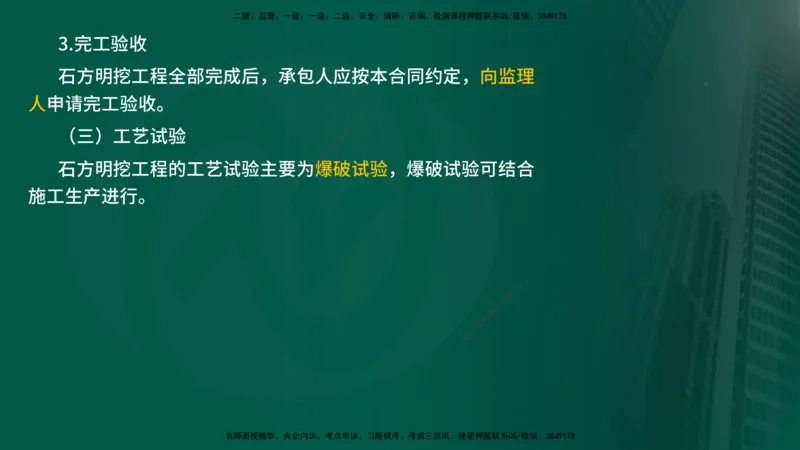

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2 0 2 5 年 全 国 监 理 工 程 师 职 业 资 格 考 试 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 精讲课 8 7 1 9 4 8 3 信 微 系 联 一 唯 主讲人:侯老师 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 CONENTS 第四章 专业工程施工质量控制点 8 7 1 9 4 8 3 信 微 第一节 土石方明挖与填筑 系 联 题 押 准 精 第二节 混凝土工程 第三节 地下洞室开挖与支护 第四节 钻孔和灌浆工程 8 1 7 第五节 地基与基础工程 8 4 9 信 3 微 系 联 一 第六节 疏浚工程质量控制 唯 第七节 水工金属结构安装质量控制 第八节 机电设备安装质量控制 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第一节 土石方明挖与填筑 Ø 考点一、土方明挖★ Ø 7 8 1 9 4 8 考点二、石方明挖★ 信 3 微 系 Ø 联 题 押 考点三、土石方填筑★ 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、土方明挖★ 土石方明挖是指在露天环境下,用人力、爆破、机械或水力 等方法使土石料松散、破碎和挖除的工作7 8。按岩土性质,土石方 1 9 4 8 3 信 微 明挖可分土方明挖和石方明挖。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、土方明挖★ (一)施工工序及质量控制点 8 7 土方开挖工程宜分为表土及土质岸坡9 1清理、软基及土质岸坡 4 8 3 信 微 系 开挖2个工序,其中软基及土质岸坡开挖为主要工序。 联 题 押 准 精 土方明挖工程开工前,承包人应编制土方明挖工程专项施工 方案。承包人应按照批准的专项施工 方案实施土方明挖作业,各 工序质量控制点如下。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (1)表土清理。(2)不良土质的处理。 1.表土及土质 (3)地质坑、孔处理。 8 岸坡清理 1 7 9 4 8 (4)清理范围和土质岸坡坡3度。 信 微 系 联 (1)保护层。保护层预题留厚度和开挖方式应符合设 押 准 精 计要求,在接近建基面 时,宜使用小型机具或人工挖 2.软基及土质 除,不应扰动建基面以下的原地基。 岸坡开挖 (2)渗水处理。 (3)建基面处理。 8 1 7 (4)开挖断面尺寸及开挖面平整度 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (1)开挖方法。土方明挖施工应自上而下分层分段 8 7 依次进行,严禁采取自下而上9造1 成倒悬的开挖方法。 4 8 3 信 微 (2)弃渣。施工中应按要系求在指定地点设置弃渣场 联 题 押 准 并弃渣,不应随意弃渣。 精 其他应加以 (3)临时排水措施。保证 主体工程建筑物的基础开 控制的情况 挖在干地施工。 (4)降低地下水位措施。对位 于地下水位以下的基 坑需要进行干地开挖时,应根据基坑 的工程地质条件 8 1 7 9 8 4 信 3 采用降低地下水位的措施。 微 系 联 一 (5)保护措施。 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)质量检查和验收 承包人应会同监理人进行以下各项检查和验收: 8 7 1 9 4 8 (1)按施工图纸所示的工信程3 建筑物开挖尺寸,进行 微 系 联 开挖剖面测量放样成果的题 检查。 押 土方开挖前 准 精 (2)按施工图纸所示 进行开挖区周围排水和防洪保 护设施的质量检查和验收。 (1)按施工图纸要求检查工程基础开挖面的平面尺 土方基础明挖 1 7 8 9 寸、标高和场地平整度。 8 4 信 3 工程完成后 微 系 (2)取样检测基础土的物理力学性质指 标。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (1)复核基础面是否满足设计要求。 8 7 (2)对已开挖完成的土基基9 1础开挖面,应在填筑前清除 4 8 3 信 微 表面的松土层,并按监系理人批准的施工方法进行压实, 联 题 押 准 受积水侵蚀软化的土壤应予清除,并应在监理人检验合 精 基础面覆盖前 格后立即进行覆盖。 基础面开挖完成后的检查验收与基础面覆盖前的验收是 检查和检验目的和性质不同的 两次作业,未经监理人同 意,承包人不得将这两次作业合并 为一次完成。 8 1 7 9 8 4 信 3 微 系 永久边坡完成 (1)永久边坡的坡度和平整度的复测检 查。联 一 唯 后 (2)边坡永久性排水沟道的坡度和尺寸的 复测检查。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二、石方明挖★ 石方明挖是指露天环境下需要进行(或系统)钻孔和爆破作 业的岩石开挖工程。 7 8 1 9 4 8 3 信 微 系 (一)施工工序及质量控制点 联 题 押 准 精 石方明挖分为岩石岸坡开挖、岩石地基开挖和地质缺陷处理3 种工序,其中岩石岸坡开挖、岩石地 基开挖为主要工序。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 石方明挖工程开工前,承包人应编制石方明挖工程专项施工 方案和钻爆作业措施计划,完成施工图纸要求的专项爆破试验工 作,确定合理的爆破参数,爆破参数主要包括孔距、排距、孔向、 8 7 1 9 4 8 倾角、孔径、装药量、装药结构、起爆信 3方式等。承包人应按照批 微 系 联 准的专项施工方案实施石方明挖作业题。各工序质量控制点如下。 押 准 精 1.岩石岸坡开挖 2.岩石地基开挖 3.地质缺陷处理 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)质量检查和验收 1.边坡开挖工程的质量检查和验收 8 7 1 9 4 8 3 (1)按施工图纸所示检查边坡开信挖剖面和测量放样成果。 微 系 联 题 (2)对边坡开挖区上部危岩进行清理,经监理人检查确 押 准 精 边 坡 开 认安全后,才能开始边坡开 挖。 挖前 (3)按施工图纸和监理人的指 示,对边坡开挖区周围排 水设施的完工质量进行检查,经监理人确认合格后才能开 始边坡开挖。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 定期检查开挖剖面规格和边坡软弱岩层及破碎带等不稳 8 7 边 坡 开 挖 1 9 4 8 定岩体的处理质量,经监理人检信 3查确认安全后,才能继 微 过程中 系 联 续开挖。 题 押 准 精 承包人应为边坡开挖工程的 验收提交以下资料: 边 坡 开 挖 (1)边坡开挖面的完工平面和 剖面图。 工 程 完 工 (2)承包人的质量检查记录。 后 (3)监理人的质量验收签证。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2. 岩石基础开挖的质量检查和验收 岩石基础开挖至 承包人应会同监理人对基础开挖的爆破措施进行严 临近建基面时 格检查,以确保建基面的开挖8 质量。 7 1 9 4 8 3 信 微 系 联 题 承包人应为建基面基础押验收提交以下资料: 准 精 (1)开挖竣工后实测 平面和剖面图。 建基面基础开挖 (2)建基面岩体检测成果(超声波测试)。 完成后 (3)承包人的质量检查记录 。 (4)监理人的质量验收签证。 8 1 7 9 (5)监理人要求提交的其他质量验 收 资料。 信 3 8 4 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 对岩基面基础进行基础清理和验收。经监理人验 8 7 1 岩基面基础的 收合格后,才能继续施工。4 9 8 3 信 微 系 建筑物被浇筑 建基面检查验收与建筑联物浇筑(或砌筑)前的基 题 押 准 (或砌筑)覆 础清理验收是性质和精目的不相同的两次验收,未 盖前 经监理人同意,承包人 不得将这两次验收合并为 一次完成。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.完工验收 石方明挖工程全部完成后,承包人应按本合同约定,向监理 人申请完工验收。 8 7 1 9 4 8 3 信 (三)工艺试验 微 系 联 题 押 准 石方明挖工程的工艺试验主要精为爆破试验,爆破试验可结合 施工生产进行。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点三、土石方填筑★ 根据填筑料和填筑体功能的不同,土石方填筑可划分土料填 筑、砂砾料填筑、堆石料填筑、反滤(过7 8渡)料填筑、垫层料填 1 9 4 8 3 信 微 筑、排水体填筑等类别。 系 联 题 押 准 (一)施工工序及质量控制点精 各类别土石方填筑的施工工序划分 如下: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (1)土料填筑分为结合面处理、卸料及铺填、土料压实、接 缝处理4个工序,其中土料压实工序为主要工序。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)砂砾料、堆石料、反滤(过渡)料、垫层料填筑分为 铺填、压实2个工序,其中压实工序为主要工序。 (3)排水体填筑不划分工序,适用 于以砂砾料、石料作为 8 7 1 9 4 8 3 信 排水体的工程,如坝体贴坡排水、棱微体排水和褥垫排水等。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 在土石方填筑工程开工前,承包人应编制土石方增筑工程专 项施工方案和碾压试验计划,并按批准的碾压试验计划进行与实 际施工条件相似的现场碾压试验,以确定压实机具的型号和规格、 8 7 1 9 4 8 铺料厚度、碾压遍数、碾压速度、碾压信 3振动频率、振幅、加水量 微 系 联 等施工质量控制参数。质量控制点如题下: 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (1)填筑料质量。填筑料质量控制应以料场控制为主,不合 格材料在料场处理合格后方可使用。 (2)建基面处理。黏性土、砾质土地基土层的压实度等指标 8 7 1 9 4 8 应符合设计要求。无黏性土地基土层的信相3 对密实度应符合设计要求。 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)卸料、平料、铺料。填筑面施工应分段流水作业,分层 进行,卸料、平料、铺料应符合设计或规范要求,均衡上升。防渗 铺盖在坝体以内的部分应与心墙或斜墙同时铺填。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)接合部位处理。防渗体及均质坝的横向接坡不应陡于1: 3,其高差和与岸坡接合坡度均应符合设计要求。均质坝纵向接 缝斜坡坡度和平台宽度应满足稳定要求,平台间高差不大于15m。 8 7 1 9 4 8 分段碾压时,相邻两段交接带碾压迹应信 3彼此搭接,垂直碾压方向 微 系 联 搭接带宽度应不小于0.3~0.5m;顺题碾压方向搭接带宽度应为 押 准 精 1.0~1.5m。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (5)卸料铺料方式。应根据填筑料性质,合理选择卸料铺料 方式,防止由于运输车辆过度碾压产生剪切破坏。黏性土料应采 用进占法卸料,汽车不应在已压实土料面上行驶。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (6)碾压方法。宜采用错距法碾压,因场地等条件限制时也 可采用搭接法碾压。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)质量检查和验收 1.土石方填筑前,承包人应会同监理人进行下列检查和验收: (1)填筑前的地形平面、剖面测量资7 8料的复核检查。 1 9 4 8 3 信 微 (2)填筑前基础面清理的检查和系验收。 联 题 押 准 精 (3)土石方填筑料的物理力学试验成果抽检。 (4)施工碾压参数及其试验成果的 检查和验收。 2.填筑工程全部完工后,承包人应向监 理人申请完工验收。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (三)工艺试验 土石方填筑工程的工艺试验主要为碾压试验。 在土石方填筑工程开工前,承包人应7 8提交碾压试验方案报监理 1 9 4 8 3 信 人批准。监理审核的主要内容如下:微 系 联 题 押 准 1.明确设计对填筑料质量的技精术要求和压实指标要求。 2.明确本次试验选定的料场及取 料点位置。 3.明确本次试验场地的地点和布置。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.明确本次试验所采用的压实参数。 5.明确装料、运输、卸料、铺料、洒水、碾压的工艺要求。 6.明确试验完成后,试验资料的整理7 8分析方法以及绘制的成果 1 9 4 8 3 信 图表等。黏性土应绘制不同铺土厚度微的干密度与碾压遍数的关系 系 联 题 押 曲线,绘制不同铺土厚度、不同碾准 压遍数的干密度与含水率的关 精 系曲线。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】下列土料填筑工序中,( )工序为主要工序。 A.结合面处理 7 8 1 9 4 8 3 信 微 B.卸料及铺填 系 联 题 押 准 精 C.土料压实 D.接缝处理 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 C 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 2.【单选】需要在现场进行工艺性试验的是( )。 A.土方开挖 7 8 1 9 4 8 3 信 微 B.土工布铺设 系 联 题 押 准 精 C.土方填筑 D.预制构件吊装 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 C 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 3.【多选】碾压试验确定的参数有( )。 A.机械的型号、规格 7 8 1 9 4 8 3 信 微 B.碾压的遍数 系 联 题 押 准 精 C.碾压的宽度 D.铺筑的厚度 E.振动幅度 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】ABDE 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第二节 混凝土工程 Ø 考点一、普通混凝土工程★ Ø 7 8 1 9 4 8 考点二、碾压混凝土★ 信 3 微 系 Ø 联 题 押 考点三、沥青混凝土★ 准 精 Ø 考点四、混凝土预制构件★ 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、普通混凝土工程★ 混凝土是由水泥、骨料和水等按一定配合比,经搅拌、成型、 养护等工艺硬化而成的工程材料。 7 8 1 9 4 8 3 信 微 系 (一)施工工序及质量控制点 联 题 押 准 精 普通混凝土工程分为基础面或施工缝处理、模板安装、钢筋 制作及安装、预埋件(止水、伸缩缝 等)制作及安装、混凝土浇 筑(含养护、脱模)、外观质量检查6个 工序, 其中钢筋制作及安装、混凝土浇筑(含养 护、脱模)工序为 8 1 7 9 主要工序。 信 3 8 4 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 混凝土工程开工前,承包人应编制混凝土工程专项施工方案 和进行混凝土配合比设计。承包人应按照批准的专项施工方案实 施混凝土作业,各工序质量控制点如下。 8 7 1 9 4 8 3 信 1.基础面和施工缝处理 微 系 联 题 押 (1)地基验收。混凝土建筑物准的地基属于重要隐蔽工程,应 精 由监理、设计、施工、发包人共同对地基进行联合验收。 (2)基础面处理。 (3)施工缝处理。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.预埋件制作及安装 水工混凝土中的预埋件包括止水、伸缩缝(填充材料)、排 水系统、冷却及灌浆管路、金属件、安全监 测设施等。预埋件的 8 7 1 9 4 8 3 信 结构型式、位置、尺寸等应符合设计要求和有关标准。埋设完成 微 系 联 题 后,应做好保护,避免受损、移位押、变形或堵塞。 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.混凝土浇筑 (1)铺筑砂浆。基岩面和混凝土施工缝面浇筑第1仓混凝土 前,宜先铺一层2~3cm厚的水泥砂浆,铺 筑均匀平整,无漏铺。 8 7 1 9 4 8 3 信 (2)平仓振捣。入仓混凝土应及时微 平仓振捣,不应堆积。平 系 联 题 押 仓分层厚度不大于振捣棒有效长度准的90%,铺设均匀,分层清楚, 精 无骨料集中现象。混凝土振捣时,振捣器垂直插入下层5cm,有 次序,间距、留振时间合理,无漏振、无超振。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)养护。混凝土养护应保持表面湿润,连续养护时间满足 设计要求。 (4)积水和泌水。混凝土浇筑过程中 ,不应在仓内加水,如 8 7 1 9 4 8 3 信 发现混凝土和易性较差时,应采取加强振捣等措施;仓内泌水应 微 系 联 题 及时排除;避免外来水进入仓内;押不应在模板上开孔赶水,带走 准 精 灰浆;黏附在模板、钢筋和预埋件表 面的灰浆应及时清除。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.混凝土外观 质量问题处理:当发生混凝土裂缝、冷缝、蜂窝、麻面、错 台和变形等质量问题时,应及时处理,并做 好记录。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)质量检查和验收 1.模板质量检查 (1)现场安装质量检查。 7 8 1 9 4 8 3 信 微 ①模板安装应有足够的密封性能,系以防止混凝土浇筑过程中 联 题 押 准 的水泥浆流失。 精 ②重复使用的模板应保持原设计要 求的强度、刚度、密实性 和模板表面的光滑度,检查发现模板有损 坏时,承包人应按监理 人指示进行更换或修补。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 ③在混凝土浇筑过程中,承包人应随时检查模板的定线和定 位,发现偏差和位移时,应采取有效措施予以纠正,检查记录应 提交监理人。 8 7 1 9 4 8 3 信 (2)模板拆除后的检查。拆模后,承包人应会同监理人共同 微 系 联 题 检查混凝土结构物及其浇筑面质量押是否达到施工图纸要求的混凝 准 精 土强度和平整度,验算成果和检查记 录应提交监理人。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.钢筋的质量检查和检验 (1)钢筋的机械性能检验。 (2)钢筋的接头质量检验。 7 8 1 9 4 8 3 信 微 (3)若安装好的钢筋和锚筋生锈系,应进行现场除锈,对于锈 联 题 押 准 蚀严重的钢筋应予更换。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)在混凝土浇筑施工前,应检查现场钢筋的架立位置,如 发现钢筋位置变动应及时校正,严禁在混凝土浇筑中擅自移动或 割除钢筋。 8 7 1 9 4 8 3 信 (5)钢筋的安装和清理完成后,承包人应会同监理人在混凝 微 系 联 题 土浇筑前进行检查和验收,并做好押记录,经监理人批准后,才能 准 精 浇筑混凝土。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.混凝土质量检查和验收 (1)混凝土原材料的质量检验和验收。 (2)混凝土拌和物的质量检验。 7 8 1 9 4 8 3 信 微 (3)建筑物的混凝土浇筑和成型系质量的检查和验收。 联 题 押 准 精 ①建基面混凝土浇筑前,应由承包人会同监理人对建基面的 测量放样成果和建基面的基础清理质 量进行检查与验收。 ②混凝土浇筑过程中,承包人应会同 监理人对混凝土建筑物 的测量放样成果进行检查和验收。其测量放样成果应提交监理人。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 ③监理人应会同承包人,对现场浇筑的混凝土的强度、浇筑 温度和混凝土内部温度进行检验和检测,其检验和检测成果应提 交监理人。 8 7 1 9 4 8 3 信 ④混凝土浇筑过程中,承包人会同监理人对各浇筑面的施工 微 系 联 题 浇筑质量和养护质量,以及各种埋押设件的埋设质量进行质量检查 准 精 和验收,检查和验收记录应提交监理 人。 ⑤混凝土工程建筑物浇筑完成后,承包人应会同监理人对混 凝土工程建筑物永久结构面的成型质量进行检查和验收。检查和 验收记录应提交监理人。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)混凝土的取样和检验。 ①混凝土施工配合比必须满足合同技术条款和施工图纸的要 求,施工配料必须严格按监理人批准的混凝 土配料单进行配料, 8 7 1 9 4 8 3 信 严禁擅自更改。 微 系 联 题 押 ②混凝土坍落度及混凝土拌合准物的水胶比取样检测。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 ③混凝土拌和温度、气温和原材料温度的检测。 (5)完工验收。混凝土工程建筑物全部完工后,承包人应向 发包人申请完工验收。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二、碾压混凝土★ (一)施工工序及质量控制点 8 7 碾压混凝土工程可分为基础面及层面9 1处理、模板安装、预埋 4 8 3 信 微 系 件制作及安装、混凝土浇筑、成缝、外观质量检查6个工序,其 联 题 押 准 中基础面及层面处理、模板安装、精混凝土浇筑为主要工序。 1.出口处混凝土自由落差均不宜大 于1.5m,超过1.5m宜加设 专用垂直溜管或转料漏斗。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.平仓方向应与坝轴线方向平行,不允许与坝轴线垂直。 3.碾压作业应采用搭接法,碾压条带间搭接宽度为100~ 200mm,端头部位搭接宽度不少于1m。 8 7 1 9 4 8 3 信 4.碾压厚度不宜小于混凝土最大骨微料粒径的3倍。 系 联 题 押 准 5.从拌和加水到碾压完毕的最精长允许历时,不宜超过2h。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.连续上升铺筑的碾压混凝土,层间间隔时间应控制在直接 铺筑允许时间以内。超过直接铺筑允许时间的层面,应先在层面 上铺垫层拌合物,再铺筑上一层碾压混凝土。超过了加垫层铺筑 8 7 1 9 4 8 允许时间的层面应按施工缝处理。 信 3 微 系 联 题 7.碾压混凝土终凝后即应开始保押湿养护,养护应持续至上一 准 精 层碾压混凝土开始铺筑为止。对永久 暴露面,养护时间不应少于 28d,台阶棱角应加强养护。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)质量检查和验收 1.原材料的质量检查和验收 2.碾压混凝土的拌制质量检验 7 8 1 9 4 8 3 信 微 3.碾压混凝土现场质量检验和验收系 联 题 押 准 精 4.完工验收 碾压混凝土建筑物全部完工后,承 包人应向发包人申请完工 验收。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (三)工艺试验 碾压混凝土施工前应进行现场工艺试验,验证配合比、施工 工艺流程、施工系统及施工设备的适应性, 确定施工工艺和参数, 8 7 1 9 4 8 3 信 以满足施工性能要求。现场工艺试验内容包括: 微 系 联 题 押 ①场地处理和布置; 准 精 ②拌和参数试验; ③碾压参数试验; ④层间结合试验、校核试验和混凝土性能试验; 8 1 7 9 8 4 ⑤变态混凝土工艺试验; 信 3 微 系 联 一 唯 ⑥工艺试验效果验证。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点三、沥青混凝土★ 沥青混凝土是指由骨料、填充料和沥青按一定的比例配制而 成的拌合物。 7 8 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (一)施工工序及质量控制点 碾压式沥青混凝土心墙施工分为基座结合面处理及沥青混凝 土结合层面处理、模板制作及安装(心墙底 部及两岸接坡扩宽部 8 7 1 9 4 8 3 信 分采用人工铺筑时有模板制作及安装)、沥青混凝土的铺筑3个 微 系 联 题 工序,沥青混凝土的铺筑工序为主押要工序。 准 精 沥青混凝土面板施工分为整平胶结层(含排水层)、防渗层、 封闭层、面板与刚性建筑物连接4个工序,其中整平胶结层(含 排水层)、防渗层工序为主要工序。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)质量检查和验收 1.原材料检验 2.施工质量检查 7 8 1 9 4 8 3 信 微 承包人应会同监理人进行以下条款系所列项目的质量检查,检 联 题 押 准 查成果应提交监理人。 精 (1)沥青混合料制备质量的检验 与控制。 (2)沥青混凝土施工质量的检验与控制。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)对无损检测的不合格测点,应在该测点处钻取芯样进行 复测,若复测的芯样测试值仍不合格时,应扩大钻芯检测范围, 并分析施工资料,重新确定处理方案。 8 7 1 9 4 8 3 信 3.工程隐蔽部位的检查和验收 微 系 联 题 押 承包人应会同监理人进行以下准沥青混凝土工程隐蔽部位的检查 精 和验收。 (1)沥青防渗设施与坝基、岸坡及 刚性建筑物的结合面。 (2)垫层或过渡层。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)施工期间有蓄水要求时,蓄水位以下部位的沥青混凝土 防渗设施。 (4)防渗设施内部的观测埋设件。 8 7 1 9 4 8 3 信 (5)其他隐蔽工程。 微 系 联 题 押 准 4.完工验收 精 沥青混凝土工程完工后,承包人应 向监理人申请完工验收。 总 结 8 普通混凝土、碾压混凝土向发包人, 1 7 9 8 4 信 3 微 其他向监理人。 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点四、混凝土预制构件★ 1.混凝土预制构件安装分为构件外观质量检查、吊装、接缝 及接头处理3个工序,其中吊装工序为主要7 8 工序。 1 9 4 8 3 信 微 系 2.承包人应会同监理人对预制混凝土构件的制作和安装进行 联 题 押 准 以下项目的检查和验收: 精 (1)预制混凝土原材料的质量检 验。 (2)预制构件性能检验、外观质量检 查和构件施工安装质量 的检查。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】碾压混凝土终凝后即应开始保湿养护,养护应持续至 上一层碾压混凝土开始铺筑为止。对永久暴 露面,养护时间不应 8 7 1 9 4 8 3 信 少于( )d。 微 系 联 题 押 A.7 准 精 B.14 C.28 D.30 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 C 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 2.【单选】( )是混凝土单元工程的主要工序。 A.基础面处理 7 8 1 9 4 8 3 信 微 B.模板安装 系 联 题 押 准 精 C.外观质量检查 D.混凝土浇筑 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 D 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第三节 地下洞室开挖与支护 Ø 考点一、施工地质质量控制点★ Ø 7 8 1 9 4 8 考点二、开挖质量控制点★ 信 3 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、施工地质质量控制点★ 地下洞室的开挖包括平洞、斜井、竖井、大跨度洞室、临时 施工支洞的开挖,以及已建成地下洞室的7 8扩大开挖等。 1 9 4 8 3 信 微 系 其工作内容包括洞线测量、施工期排水、照明和通风、钻孔 联 题 押 准 爆破、围岩监测、塌方处理、完工精验收前的维护,以及将开挖石 渣运至指定地区堆存和废渣处理等工作。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、施工地质质量控制点★ 1.地下开挖工程施工期间,若围岩条件与原勘察结果有较大 变化,建设单位应委托勘察单位进行补充7 8勘探,必要时还应进行 1 9 4 8 3 信 微 专门的试验研究工作,复核原定的地系质参数,施工单位应根据新 联 题 押 的复核结果,调整施工方案,并报准监理单位核准。 精 2.当地下开挖工程施工过程中,出现异常地质变化时,施工 单位应做好记录,施工地质人员应进行详尽的地质测绘与编录, 监理单位应及时组织设计、施工等单位共同 商定处理措施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二、开挖质量控制点★ 1.地下洞室按照倾角洞轴线与水平面的夹角可划分为平洞、 斜井、竖井等三种类型。 7 8 1 9 4 8 3 信 微 系 其划分原则为:倾角小于6°为平洞,倾角6°~75°为斜井,倾 联 题 押 准 角大于75°为竖井。 精 2.在下列情况开挖地下洞室时,宜 采用预先贯通导洞法施工: (1)地质条件复杂需进一步查清时; (2)为解决通风、排水和运输时。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.平洞开挖 (1)在I~Ⅲ围岩中,当开挖洞径小于10m时,宜采用全断 面开挖方法。当开挖洞径在10m及10m以 上时,可采用台阶法开 8 7 1 9 4 8 3 信 挖。 微 系 联 题 押 (2)在IV类围岩中当开挖断面准为中断面以上时,宜采用分部 精 开挖,开挖后应立即进行临时支护。 (3)在V类围岩中开挖平洞时,应按 照软岩或不良地质条件 开挖进行控制。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.倾角小于30°的斜井,可采用自上而下全断面开挖;倾角为 30°~45°的斜井,可采用自上而下全断面开挖或自下而上开挖, 若采用自下而上开挖时,应有扒渣和溜渣措施;倾角大于45°的 8 7 1 9 4 8 斜井和竖井,可采用自下而上先挖导井信 3,再自上而下扩挖或自下 微 系 联 而上全断面开挖。 题 押 准 精 5.对于开挖跨度大于25m、开挖 高度大于50m的特大断面洞 室,设计单位应在洞室开挖前进行技术 交底,施工单位应根据有 关资料,编制详尽的施工组织计划并制定切 实可行的安全保障措 施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.特殊部位开挖,保护层厚度不宜小于2m。 7.软岩和极软岩洞段开挖应严格控制开挖进尺。软岩洞段开 挖进尺不宜超过1.5m, 极软岩洞段开挖进 尺不宜超过1.0m,有 8 7 1 9 4 8 3 信 地下水的洞段还应缩短开挖进尺。 微 系 联 题 押 8.发生塌方时,施工单位应立即准 按施工预案采取加固抢险措 精 施,迅速制止塌方,防止范围扩大。监理工程师应立即组织施工、 地质、设计、监测人员分析原因,采取加固处理措施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 9.施工支洞断面尺寸应满足运输、支护、各种管线布置及人 行安全的要求。采用单车道时,每200m左右宜布置一个错车道。 支洞洞线宜与主洞正交,必须斜交时其 交角不应小于45°。交 8 7 1 9 4 8 3 信 叉口应满足运输线路最小转弯半径的要求。有条件时,支洞应以 微 系 联 题 3‰的坡度向洞外倾斜。 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】倾角36°的地下洞室为( )。 A.平洞 7 8 1 9 4 8 3 信 微 B.斜井 系 联 题 押 准 精 C.竖井 D.缓井 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 B 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第四节 钻孔和灌浆工程 Ø 考点一、钻孔冲洗和压水试验质量控制要点★ Ø 7 8 1 9 4 8 考点二、帷幕灌浆及固结灌浆★信 3 微 系 Ø 联 题 押 考点三、地下洞室灌浆★ 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、钻孔冲洗和压水试验质量控制要点★ 钻孔工程包括勘探孔、灌浆孔、检查孔和排水孔的钻孔,以 及为钻孔和灌浆工程所需进行的钻取岩芯7 8作业和试验、钻孔冲洗、 1 9 4 8 3 信 微 压水试验、灌浆前孔口加塞保护等钻系孔作业。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 灌浆包括水泥灌浆、化学灌浆和劈裂灌浆。 水泥灌浆包括帷幕灌浆、固结灌浆、回填灌浆、接缝灌浆和 接触灌浆。 8 7 1 9 4 8 3 信 微 系 接缝灌浆:同种介 联 质(砼与砼);增 题 押 强坝体的整体性。 准 精 接触灌浆:两 种不同介质之 间(基岩与砼) 8 1 7 9 基岩 8 4 信 3 微 系 联 帷幕灌浆:防渗;排 固结灌浆:提高岩 体 唯 一 状布孔、深度深、压 的整体性;面状布孔 、 深度浅、压力小 力大 三排孔:下→上→中 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 化学灌浆包括水工建筑物结构的防渗、堵漏和补强灌浆,土 坝劈裂灌浆为消除土坝坝体隐患、提高坝体防渗能力和稳定性的 黏土灌浆。 8 7 1 9 4 8 3 信 承包人应在坝基岩石灌浆前,对所有灌浆孔(段)进行裂隙 微 系 联 题 冲洗和压水试验。裂隙冲洗方法为押,在孔口或段顶安放灌浆塞 准 精 (孔口封闭器),向孔内泵入压力水 流,压力可为灌浆压力的 80%但不大于1MPa,冲洗时间至回水 澄清时止或不大于20min。 当采用自下而上分段灌浆法时,可在灌浆前对全孔进行一次 裂隙冲洗。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二、帷幕灌浆及固结灌浆★ 1.灌浆时间要求 8 7 (1)同一地段的基岩灌浆必须先完成9 1 固结灌浆并经检查合格 4 8 3 信 微 系 后才能进行帷幕灌浆。 联 题 押 准 精 (2)平洞内的帷幕灌浆应在平洞支护(锚杆、混凝土衬砌等) 作业完成后进行。 灌浆廊道 8 1 7 9 8 4 信 3 微 系 联 一 唯 固结灌浆 基岩 帷幕灌浆 钻孔 相对不透水层 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)固结灌浆和帷幕灌浆应采用自动记录仪进行数据采集和 分析。 (4)岩基固结灌浆应在有混凝土盖重 情况下进行,其钻孔和 8 7 1 9 4 8 3 信 灌浆均需在相应部位的混凝土达到50%设计强度后方可开始灌浆。 微 系 联 题 若需采用无盖重灌浆,应经监理人押批准。 准 精 2.工程必要时,应安设抬动变形监测装置,在灌浆过程中连 续进行观测并记录。抬动变形值应在设计允许范围内。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点三、地下洞室灌浆★ (一)灌浆时间及顺序 1.水工隧洞混凝土衬砌段的灌浆,应按8先回填灌浆后固结灌浆 7 1 9 4 8 3 信 的顺序进行。回填灌浆应在衬砌混凝土微达到70%设计强度后进行, 系 联 题 押 固结灌浆宜在该部位的回填灌浆结准束7d后进行。 精 回填灌浆 固结灌浆 预 埋 灌 浆 8 1 7 管 9 8 4 基岩 信 3 基岩 微 系 联 一 唯 衬砌砼 衬砌砼 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.当洞中布置有帷幕灌浆时,应按照先回填灌浆、再固结灌 浆、后帷幕灌浆的顺序施工。 3.水工隧洞钢板衬砌段的灌浆顺序为: 在钢衬安装前进行围 8 7 1 9 4 8 3 信 岩固结灌浆,安装钢衬及浇筑混凝土后进行顶拱回填灌浆、底部 微 系 联 题 接触灌浆;钢衬接触灌浆宜在衬砌押混凝土浇筑结束60d后进行。 准 精 4.当隧洞、涵管布置在全、强风化或松散软弱岩土体中时, 洞涵环周应布置止水帷幕。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)质量检查方法 1.回填灌浆工程质量检查方法 回填灌浆工程质量的检查,可采用检查7 8 孔注浆试验或取芯检 1 9 4 8 3 信 查的方法,检查时间分别在该部位灌浆微结束7d或28d以后。检查 系 联 题 押 孔应布置在顶拱中心线、脱空较大准和灌浆情况异常的部位,孔深 精 应穿透衬砌深入围岩10cm。承受内水压力的隧洞每10~15m宜 布置1个或1对检查孔,其他隧洞的检查孔可适当减少。 工程必要时,也可进行物探无损检测。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.围岩固结灌浆工程质量检查方法 围岩固结灌浆工程质量的检查,以测定灌后岩体弹性波速为 主,压水试验透水率为辅。 8 7 1 9 4 8 3 信 弹性波测试宜采用声波法或地震波微法。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 固结灌浆压水试验检查的时间宜在该部位灌浆结束3d以后, 检查孔的数量不宜少于灌浆孔总数的5%,合格标准为85%以上 试段的透水率不大于设计规定值,其余试段的透水率不超过设计 8 7 1 9 4 8 规定值的150%且分布不集中。 信 3 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.钢衬接触灌浆工程质量检查方法 钢衬接触灌浆工程质量检查应在灌浆结束7d后进行,采用敲 击法或其他方法,钢板脱空范围和程度应满 足设计要求。 8 7 1 9 4 8 3 信 4.其他类型灌浆质量检查方法 微 系 联 题 押 准 隧洞封堵段采用钻孔灌浆方式精的回填灌浆、接缝或接触灌浆 工程质量检查,可采取检查孔注浆试 验或取芯检测方法。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】回填灌浆应在衬砌混凝土达到( )设计强度后进行。 A.50% 7 8 1 9 4 8 3 信 微 B.70% 系 联 题 押 准 精 C.75% D.100% 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 B 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 2.【单选】某大坝地基采用固结灌浆处理,灌浆总孔数为200个, 检查孔数最少需( )个。 8 7 1 9 4 8 3 信 微 A.5 系 联 题 押 准 B.10 精 C.15 D.20 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 B 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第五节 地基与基础工程 考点一、混凝土灌注桩基础★ 8 7 考点二、沉井★ 9 1 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、混凝土灌注桩基础★ 1.成孔控制深度。成孔的控制深度应符合下列要求: 8 7 (1)摩擦型桩:摩擦桩应以设计桩长9 1 控制成孔深度,端承摩 4 8 3 信 微 系 擦桩必须保证设计桩长及桩端进入持力层深度。当采用锤击沉管 联 题 押 准 法成孔时,桩管入土深度控制应以精标高为主,以贯入度控制为辅。 (2)端承型桩:当采用钻(冲) 挖掘成孔时,必须保证桩端 进入持力层的设计深度;当采用锤击沉管 法成孔时,沉管深度控 制以贯入度为主,以设计持力层标高对照为 辅。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)钻孔达到设计深度,灌注混凝土之前,孔底沉渣厚度指 标应符合下列规定: ①对端承型桩,不应大于50mm; 8 7 1 9 4 8 3 信 ②对摩擦型桩,不应大于100mm;微 系 联 题 押 准 ③对抗拔、抗水平力桩,不应精大于200mm。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二、沉井★ 沉井结构包括钢筋混凝土沉井和钢沉井。按施工条件不同沉 井分为陆地沉井和浮运沉井。 7 8 1 9 4 8 3 信 微 系 (一)沉井制作质量控制要点 联 题 押 准 精 1.陆地沉井制作应在场地清理和井位中轴线测量定位后,并 经监理人签认后进行。 2.陆地沉井采用分节制作一次下沉的方 法时,制作高度应不 超过沉井短边或直径的长度,并不超过12m。 当第一节混凝土达 8 1 7 9 到设计强度70%后,方可浇筑其上一节混凝土。 信 3 8 4 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.浮运沉井制作的每节高度应不超过7~8m,其底节高度应 小于沉井短边的0.8倍,且不超过12m。 4.承包人应对各节沉井进行水密封试验 和底板水压试验,试 8 7 1 9 4 8 3 信 验成果应提交监理人。 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)沉井沉放质量控制要点 1.沉井在软土中下沉至距设计标高约2.0m时,应加强对下沉 的观察,控制下沉速度并采取措施,保证沉 井平稳就位,并作好 8 7 1 9 4 8 3 信 记录。 微 系 联 题 押 2.沉井每下沉1.0m,承包人应准检测井位,保证井位平面偏移 精 值不超过25cm,并正交检测井壁倾斜度,其倾斜度偏差不应大 于施工图纸的规定。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (三)沉井封底质量控制要点 1.沉井下沉至施工图纸规定标高,应进行沉降观测,在连续 8h内下沉量不大于10mm时,方可封底。 8 7 1 9 4 8 3 信 2.封底可采用干封底或采用导管法微水下混凝土封底。 系 联 题 押 准 3.封底结束后,应检查底板结精构有无裂缝及渗漏。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】陆地沉井采用分节制作一次下沉的方法时,制作高度 应不超过沉井短边或直径的长度,并不超过 ( )m。 8 7 1 9 4 8 3 信 微 A.8 系 联 题 押 准 B.12 精 C.15 D.20 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 B 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第六节 疏浚工程质量控制 Ø 考点一、质量控制重点或薄弱环节★ Ø 7 8 1 9 4 8 考点二、质量检查和验收要求★信 3 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、质量控制重点或薄弱环节★ 1.承包人应在提交疏浚和吹填工程的施工措施计划前,对疏 浚和吹填工程区的施工条件进行详细调查7 8,并将调查资料提交监 1 9 4 8 3 信 微 理人,调查内容如下: 系 联 题 押 准 (1)船泊组装、停靠、避风、精 度汛和维修等条件。 (2)航道、桥闸及其他建筑的标 准,以及通航对疏浚和吹填 施工的影响。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)施工作业区内有无过江电力及通信线路和水底电缆管道、 桥涵、闸坝、水下障碍物、水生植物、污染物、爆炸物等,查明 这些设施和物体的具体细节及其所属管理单位。 8 7 1 9 4 8 3 信 (4)陆上排泥场、水下卸泥区,以及取土和吹填区的设置条 微 系 联 题 件及其对当地经济的影响。 押 准 精 (5)陆上排泥场泄水通道泄水对附近水域或设施可能产生的 冲淤及污染影响。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.根据批准的施工措施计划选定船型,并按下列规定选择各 类挖泥船的开挖方向: (1)绞吸式挖泥船:当流速小于0.5m /s时,采用顺流开挖, 8 7 1 9 4 8 3 信 当流速不小于0.5m/s时,采用逆流开挖。 微 系 联 题 押 (2)链斗式挖泥船采用逆流开准挖。 精 (3)抓斗、铲扬式挖泥船采用顺 流开挖。 3.承包人应在施工过程中严格控制回 淤,河道疏浚工程完工 验收之前,在河道设计开挖范围内的回淤由 承包人负责清除。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二、质量检查和验收要求★ 疏浚工程可不设缺陷责任期。检验测量工作随着工程进展及 时跟进。 7 8 1 9 4 8 3 信 微 系 1.河道疏浚断面的测量检查。河道疏浚过程中,承包人应会 联 题 押 准 同监理人,按施工图纸指定的疏浚精断面,定期测量河道的开挖深 度和宽度,测量结果应达到以下标准: (1)河道开挖断面宽度,每边计算超 宽及最大允许超宽值应 符合相关规范。挖槽深度,计算超深及最大 允许超深值应符合相 8 1 7 9 关规范。 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.开挖横断面(深度、宽度)及中心线的控制。 (1)督促施工单位在施工作业过程中对挖槽深度随时进行挖 泥深度自测,项目管理质量监督人员应常 常进行复测。 8 7 1 9 4 8 3 信 (2)河底超深、超宽不能影响岸微坡的稳定,欠挖和超挖、超 系 联 题 押 宽应在允许范围内;墙前2m范围准内超深不得大于0.3m。 精 (3)水下断面边坡按台阶形开 挖时,掌握“上欠下超,超欠 平衡”的原则,超欠比应控制在1.0~1 .5。 (4)断面中心线偏移不应大于1.0m。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.局部欠挖如超出下列规定时,应进行返工处理: (1)欠挖厚度小于设计水深的5%且不大于0.3m。 (2)横向浅埂长度小于设计底宽的57%8 且不大于2.0m。 1 9 4 8 3 信 微 (3)纵向浅埂长度小于2.5m。 系 联 题 押 准 精 2 (4)一处欠挖面积不大于5.0m 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】链斗式挖泥船采用( )开挖。 A.顺流 7 8 1 9 4 8 3 信 微 B.逆流 系 联 题 押 准 精 C.平流 D.底流 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 B 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 2.【单选】河道疏浚工程施工时,断面中心线偏移不应大于( ) m。 8 7 1 9 4 8 3 信 微 A.0.5 系 联 题 押 准 B.1 精 C.1.5 D.2 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 B 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第七节 水工金属结构安装质量控制 Ø 考点一、压力钢管安装工程质量控制重点★ Ø 7 8 1 9 4 8 考点二、平面闸门安装★ 信 3 微 系 Ø 联 题 押 考点三、启闭机安装质量控准制重点★ 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、压力钢管安装工程质量控制重点★ 水工金属结构是水利水电工程中的压力钢管、平面闸门、拦 污栅和启闭机等金属结构的统称。 7 8 1 9 4 8 3 信 微 系 “升起无压门” 联 题 押 准 精 1.焊缝检测(查)。焊缝应进行100%外观检查;焊缝内部质 量检测应采用超声波检测和射线检测 ,焊缝表面检测可选用磁粉 检测或渗透检测;无损检测应在焊接完成 24h以后进行,检测方 法、检测长度及检测比例应符合规范要求。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点二、平面闸门安装★ (一)平面闸门埋件安装 8 7 1.二期混凝土。 9 1 4 8 3 信 微 系 (1)埋件安装完,经检查合格,联应在5d内浇筑二期混凝土。 题 押 准 精 如过期或有碰撞,应予复测,复测合格,方可浇筑二期混凝土。 二期混凝土一次浇筑高度不宜超过5m ,浇筑时,应注意防止撞 击埋件和模板,并采取措施捣实混凝土, 应防止二期混凝土离析、 跑模和漏浆。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)埋件的二期混凝土强度达到70%以后方可拆模,拆模后 应对埋件进行复测,并做好记录。同时检查混凝土尺寸,清除遗 留的外露钢筋头和模板等杂物,以免影响闸门启闭。 8 7 1 9 4 8 3 信 (3)工程挡水前,应对全部检修门槽和共用门槽进行试槽。 微 系 联 题 押 (4)闸门埋件安装质量检验包准括底槛、主轨、侧轨、反轨、 精 止水板、门楣、护角、胸墙和埋件表面防腐蚀等检验项目。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)闸门试验 1.闸门安装合格后,应在无水情况下做全行程启闭试验。试 验前应检查自动挂脱梁挂钩脱钩是否灵活可 靠;充水阀在行程范 8 7 1 9 4 8 3 信 围内的升降是否自如,在最低位置时止水是否严密;同时还须清 微 系 联 题 除门叶上和门槽内所有杂物并检查押吊杆的连接情况。启闭时,应 准 精 在止水橡皮处浇水润滑。 有条件时,工作闸门应做动水启闭试验,事故闸门应做动水 关闭试验。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.闸门启闭过程中应检查滚轮、支铰及顶、底枢等转动部位 运行情况,闸门升降或旋转过程有无卡阻,启闭设备左右两侧是 否同步,止水橡皮有无损伤。 8 7 1 9 4 8 3 信 3.闸门全部处于工作部位后,应用灯光或其他方法检查止水 微 系 联 题 橡皮的压缩程度,不应有透亮或有押间隙。如闸门为上游止水,则 准 精 应在支承装置和轨道接触后检查。 4.闸门在承受设计水头的压力时,通过任意1m长度的水封范 围内漏水量不应超过0.1L/s。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点三、启闭机安装质量控制重点★ 启闭机类型分为固定卷扬式启闭机、螺杆式启闭机、液压式 启闭机等。 7 8 1 9 4 8 3 信 微 系 1.固定卷扬式启闭机出厂前,应进行整体组装和空载模拟试 联 题 押 准 验,有条件的应作额定载荷试验,精经检验合格后,方可出厂。 2.固定卷扬式启闭机试运行由电气 设备试验、无载荷试验、 载荷试验三部分组成。 (1)电气设备试验。接电试验前应检查全 部接线并且符合图 8 1 7 9 样规定线路的绝缘电阻应大于0.5MΩ。 信 3 8 4 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)无载荷试验。启闭机吊具上不带闸门的运行试验,应在 全行程内往返3次。 (3)载荷试验。启闭机吊具上带闸门 的运行试验,宜在设计 8 7 1 9 4 8 3 信 水头工况下进行。对于动水启闭的工作闸门启闭机或动水闭静水 微 系 联 题 启的事故闸门启闭机,应在动水工押况下闭门2次。 准 精 试运行试验结束后,机构各部分不得有破裂、永久变形,连 接松动或损坏;电气部分应无异常发热现象等影响性能和安全的 质量问题。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】闸门在承受设计水头的压力时,通过任意1m长度的 水封范围内漏水量不应超过( )L/s。 8 7 1 9 4 8 3 信 微 A.10 系 联 题 押 准 B.1 精 C.0.1 D.0.01 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 C 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第八节 机电设备安装质量控制 Ø 考点一、水轮发电机组及其附属设备安装质量控制★ 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点一、水轮发电机组及其附属设备安装质量控制★ (一)机组安装 8 7 1.设备安装应在基础混凝土强度达到9设1 计值的70%进行。基 4 8 3 信 微 系 础板二期混凝土应浇筑密实。 联 题 押 准 精 2.现场制造的承压设备及连接件试验。 现场制造的承压设备及连接件强度 进行耐水压试验时,试验 压力为1.5倍额定工作压力,但最低压力不 得小于0.4MPa,保持 10min,无渗漏及裂纹等异常现象。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 设备及其连接件进行严密性耐压试验时,试验压力为1.25倍 实际工作压力,保持30min,无渗漏现象;进行严密性试验时, 试验压力为实际工作压力,保持8h,无渗漏现象。 8 7 1 9 4 8 3 信 单个冷却器应按设计要求的试验压力进行耐水压试验,设计 微 系 联 题 无规定时,试验压力一般为工作压押力的2倍,但不低于0.4MPa, 准 精 保持30min,无渗漏现象。 3.设备容器煤油渗漏试验。进行试验时至少保持4h,应无渗 漏现象,容器做完渗漏试验后一般不宜再拆卸。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)机组试运行 在额定负载下,机组应进行72h连续运行。水电站水头和电 力系统条件限制,机组不能带额定负载时, 可按当时条件在尽可 8 7 1 9 4 8 3 信 能大的负载下进行72h连续运行。 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 按合同规定有30d考核试运行要求的机组,应在通过72h连续 试运行并经停机检查处理发现的所有缺陷后,立即进行30d考核 试运行。机组30d考核试运行期间,因机组及其附属设备故障或 8 7 1 9 4 8 因设备制造安装质量原因引起中断的,信 3应及时处理,合格后继续 微 系 联 进行30d运行,若中断运行时间少于题24h,且中断次数不超过三 押 准 精 次,则中断前后运行时间可以累加 ;否则,中断前后时间不得累 加计算,应重新开始30d考核试运行。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 典型例题 1.【单选】设备安装应在基础混凝土强度达到设计值的( )进 行。 8 7 1 9 4 8 3 信 微 A.50% 系 联 题 押 准 B.60% 精 C.70% D.80% 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 C 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 重点回顾 考点 内容 8 7 1 9 4 8 3 信 微 软基及土质岸坡开挖为系主要工序。 联 题 押 准 土方明挖施工应自精上而下分层分段依次进行,严禁采 取自下而上造成倒悬的 开挖方法。 土方 明挖 土石方明 基础面开挖完成后的检查验收 与基础面覆盖前的验收 挖与填筑 是不同的两次作业,未经监理人 同意,承包人不得 8 将 1 7 9 8 4 信 3 这两次作业合并为一次完成。 微 系 联 一 唯 岩石岸坡开挖、岩石地基开挖为主要工序。 石方 明挖 承包人向监理人申请完工验收。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 压实工序为主要工序。 8 7 1 9 4 8 3 信 微 系 联 接合部位处理。防题渗体及均质坝的横向接坡不应 押 准 精 陡于1:3。分段 碾压时,垂直碾压方向搭接带宽 度应不小于0.3~0.5m;顺碾压方向搭接带宽度 土石方明 土石方 应为1.0~1.5m。 挖与填筑 填筑 8 填筑工程全部完工后,承包人 应向监理人申请1 7 完 9 8 4 信 3 微 工验收。 系 联 一 唯 土石方填筑工程的工艺试验主要为碾压试验。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 钢筋制作及安装、混凝土浇筑(含养护、脱模)工 8 7 1 9 4 8 序为主要工序。 信 3 微 系 联 题 押 准 铺筑砂浆。浇筑精第1仓混凝土前,宜先铺一层2~ 3cm厚的水泥砂浆 。 混凝土 普通混凝 平仓振捣。混凝土振捣 时,振捣器垂直插入下层 工程 土工程 5cm,无漏振、无超振。 8 1 7 9 8 4 当发生混凝土裂缝、冷缝、蜂窝 、麻面、错 信 3台和变 微 系 联 形等质量问题时,应及时处理,并做好记一 录。 唯 承包人应向发包人申请完工验收。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 基础面及层面处理、模板安装、混凝土浇筑为主 8 7 要工序。 9 1 4 8 3 信 微 系 联 碾压混凝土终凝题后即应开始保湿养护,养护应持 押 碾压混凝土 准 精 续至上一层碾 压混凝土开始铺筑为止。养护时间 不应少于28d。 混凝土 工程 承包人应向发包人申请 完工验收。 整平胶结层(含排水层)、防渗层工序为主要工 8 1 7 9 8 4 沥青混凝土 序。 信 3 微 系 联 一 承包人应向监理人申请完工验收。 唯 混凝土预制 吊装工序为主要工序。 构件 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 倾角小于6°为平洞,倾角6 °~75°为斜井,倾角大 8 7 1 9 4 8 3 于75°为竖井。 信 地下洞 微 系 开挖质量 联 题 押 室开挖 特殊部位开挖,保准护层厚度不宜小于2m。 精 控制点 与支护 支洞洞线宜与主洞正 交,必须斜交时其交角不应小 于45°。 水泥灌浆包括帷幕灌浆、固 结灌浆、回填灌浆、接 钻孔和 钻孔冲洗 缝灌浆和接触灌浆。 9 1 7 8 8 4 信 3 灌浆工 和压水试 微 系 联 压水试验:压力可为灌浆压力的80% 但不 唯 一大于 程 验 1MPa,冲洗时间至回水澄清时止或不大于20min。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 先固结灌浆后帷幕灌浆。 帷幕灌浆 8 7 1 9 4 8 3 信 及固结灌 固结灌浆:盖重混凝土微 达到50%设计强度后方可开 系 联 题 浆 始灌浆。 押 准 精 水工洞混凝土衬砌段 的灌浆:先回填灌浆后固结灌 钻孔和 浆。回填灌浆应在衬砌混凝土达到70%设计强度后 灌浆工 进行,固结灌浆宜在该部位 的回填灌浆结束7d后进 程 地下洞室 行。 8 1 7 9 8 4 灌浆 信 3 微 钢板衬砌段的灌浆顺序为:在钢衬安 装前进系行围岩 联 一 唯 固结灌浆,安装钢衬及浇筑混凝土后进 行顶拱回填 灌浆、底部接触灌浆 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 8 7 1 9 4 8 3 信 回填灌浆工程质量的检微 查:可采用检查孔注浆试验 系 联 题 押 或取芯检查的方法,分别在该部位灌浆结束7d或 准 精 28d以后。 钻孔和灌 地下洞 固结灌浆压水试验检查 的时间宜在该部位灌浆结束 浆工程 室灌浆 3d以后,检查孔的数量不宜 少于灌浆孔总数的5%, 合格标准为85%以上试段的透 水率不大于设计规 8 定 1 7 9 8 4 值,其余试段的透水率不超过设计 规定值的1信 3 50% 微 系 联 一 且分布不集中。 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 8 7 1 9 4 8 3 陆地沉井采用分节制作信一次下沉的方法时,制作高 微 系 联 度不超过12m。当题第一节混凝土达到设计强度70% 押 准 精 后,方可浇筑其上 一节混凝土。 地基与基 沉井 础工程 沉井下沉至施工图纸规定标高,应进行沉降观测, 在连续8h内下沉量不大于10m m时,方可封底。8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 8 7 疏浚工程可不设缺陷责9 1任期。 4 8 3 信 微 系 断面中心线偏移不联应大于1.0m。 题 押 准 精 局部欠挖如超出下列规定时,应进行返工处理: 质量检查 疏浚工程 (1)欠挖厚度小于设 计水深的5%且不大于0.3m。 和验收要 质量控制 (2)横向浅埂长度小于设 计底宽的5%且不大于 求 8 2.0m。 1 7 9 8 4 信 3 微 系 (3)纵向浅埂长度小于2.5m。 联 一 唯 2 (4)一处欠挖面积不大于5.0m 。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 金结:压力钢管、平面闸门、拦污栅和启闭机等。 8 7 压力钢 焊缝应进行100%外观检9查 1 ;焊缝内部质量检测应采用 4 8 3 信 微 管安装 超声波检测和射线检测系 ,焊缝表面检测可选用磁粉检测 联 题 押 准 或渗透检测;无损精检测应在焊接完成24h以后进行。 水工金 属结构 埋件的二期混凝土强 度达到70%以后方可拆模 安装质 闸门安装合格后,应在无水情况下做全行程启闭试验。 量控制 平面闸 有条件时,工作闸门应做动水 启闭试验,事故闸门应做 8 1 7 9 门安装 动水关闭试验。 8 4 信 3 微 系 联 闸门在承受设计水头的压力时,通过 任意 唯 一1m长度的水 封范围内漏水量不应超过0.1L/s。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 考点 内容 8 7 1 9 4 8 3 信 微 设备安装应在基系 础混凝土强度达到设计值的70% 联 题 押 准 水轮发电机 进行。 精 机电设备 组及其附属 安装质量 设备安装质 设备容器煤油渗漏 试验。进行试验时至少保持4h。 控制 量控制 8 1 7 9 在额定负载下,机组应进行 72h连续运行 8 4 。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
